锤击沉桩安全技术交底
- 格式:docx
- 大小:19.07 KB
- 文档页数:1

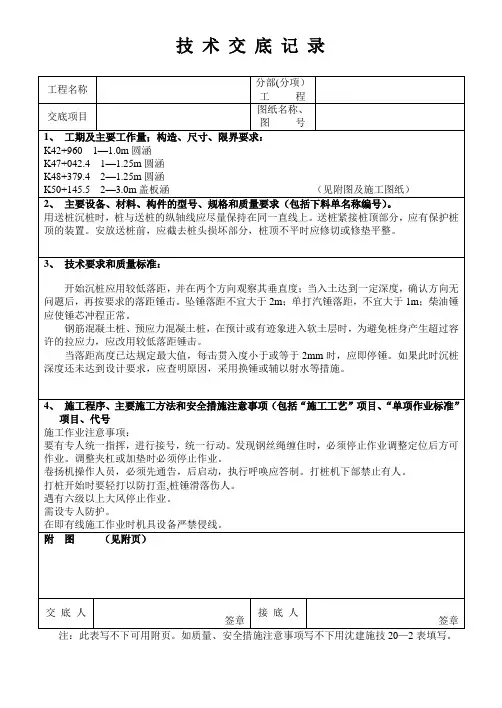

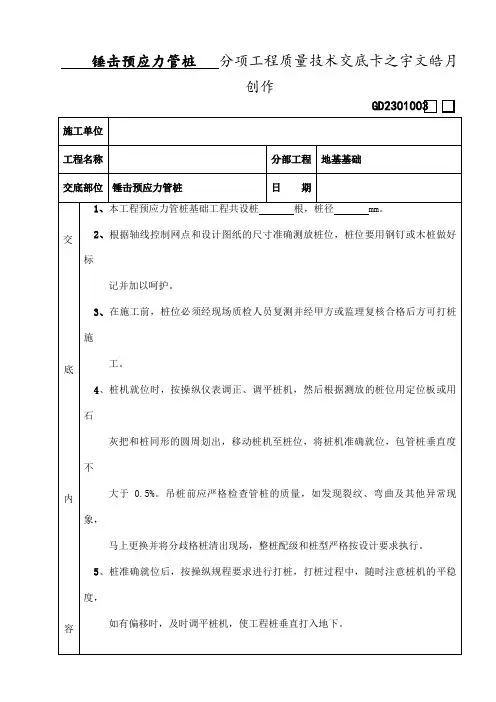

锤击预应力高强砼(PHC)管桩分项工程质量技术交底在施工工地临时堆场上堆放管桩时,场地必须平整、坚实,并应排水顺畅桩套箍开裂桩套箍与桩身结合面蜂窝桩身合缝漏浆桩套箍与桩身结合面由于空洞导致凹陷标示桩位1m控制及撒白灰定位控制线3.2管桩的接桩(1)本工程管桩接桩采用CO2气体保护焊接法,当管桩用作抗拔桩时,采用机械快速接头连接。
抗拔桩机械接头安装(2)下节桩施打后露出地面约0.5~1.0m时即可接桩,任一单桩接头数量不宜超过3个。
(3)桩头应与管桩围焊封闭。
(4)接桩时上下节桩段应保持对直,错位偏差不宜大于2mm。
上下节桩对准后用线锤找上节桩的垂直度,符合要求以后,用钢丝刷清除桩接头处的泥土、铁锈等脏物。
接桩前用钢刷清理桩头两个垂直方向垂直度的控制(5)用电焊枪在接缝剖口四周均匀对称电焊4-6点,待上下接桩固定后再分层施焊,施焊应对称进行。
(6)上下节桩接头处如有间隙,采用斜铁片垫实并与桩焊接牢固。
每个接头的焊缝不得少于3层,内层焊必须清理干净后方能施焊外一层,每层焊缝的接头应错开,焊缝须饱满,不得出现夹渣或气孔等缺陷。
(7)焊缝焊好后,焊工应敲掉焊缝表面的焊渣进行自检,不合格的部分应及时补焊,经质检员和监理确认后才能进行施打,并且作好电焊隐蔽记录。
(8)焊接接头应在自然冷却后才可继续沉桩,冷却时间不宜少于5min,严禁用水冷却或焊接后立即沉桩。
不合格焊缝质量CO2气体保护焊接质量控制3.3管桩的施打(1)第一节管桩起吊就位插入地面时的垂直度偏差不得大于0.5%,桩位偏差不大于20mm。
(2)用柴油锤施打过程中,应保证锤跳动正常。
并随时检查桩和打桩架的垂直度,垂直度偏差如超过桩长的1%(机械连接时0.3%),应及时调整。
当桩尖进入硬土层后,严禁用移动桩架等强行硬板的方法纠偏,如桩已打斜,应查明原因尽可能地拔出桩身排除故障,以砂土回填后再进行施打。
(3)当管桩一插入地表后就遇上厚度较大的淤泥层或松软的回填土时,应采用不点火的(空锤)方式施打。

桩基技术交底中的锤击力控制与沉桩标准一、引言在土木工程领域中,桩基技术是一项非常重要的施工工艺,用于增强土地的承载能力。
在桩基施工过程中,锤击力控制是一个至关重要的环节,它直接关系着桩基施工的质量和安全。
本文将探讨桩基技术交底中的锤击力控制与沉桩标准。
二、沉桩的原理及重要性桩基是通过将桩体沉入土地以增强地基承载力的一种方法。
沉桩的原理是利用锤击力将桩体推入土壤中,使其形成一个稳固的地基。
正确控制锤击力对于确保桩基的牢固性及地基质量有着重要意义。
三、锤击力的控制方法1.锤击能量控制在桩基工程中,通过控制锤击能量可以实现锤击力的控制。
锤击能量的大小受到锤子的重量和冲量的影响,根据不同的地基条件和桩的类型,可以通过调整锤子的重量和冲量来控制锤击力的大小。
2.打击点的控制打击点的控制也是控制锤击力的一种重要方法。
在桩基施工过程中,通过调整锤击点与桩头的位置来控制锤击力的大小。
通常情况下,打击点离桩头越远,锤击力越大,反之则越小。
四、沉桩标准的制定沉桩标准的制定是确保桩基质量和工程安全的重要环节。
沉桩标准通常根据当地的地质条件、设计要求及相关规范进行制定。
标准中包括了关于沉桩力的要求,锤击能量的控制范围以及其他涉及沉桩质量的要求。
五、桩基技术交底的重要性桩基技术交底是在桩基施工前,施工单位与监理单位之间进行的一次重要的交流与对接。
其中涉及到的内容包括桩基施工的方法、工艺、材料以及关键环节的控制要点等。
正确有效地进行桩基技术交底能够确保施工过程的顺利进行以及施工质量的保证。
六、桩基技术交底中的锤击力控制在桩基技术交底中,锤击力的控制是一个至关重要的环节。
施工单位需要根据设计要求和施工图纸,制定相应的锤击力控制方案。
该方案一般包括锤击能量的计算、控制锤击点及锤击频率等要素的确定。
七、桩基技术交底中的沉桩标准沉桩标准在桩基技术交底中同样起着重要的作用。
施工单位需要根据地质条件与设计要求,制定沉桩标准,并明确在桩基施工过程中需要满足的各项要求。
各种桩基施工工艺一、前言桩基施工是建筑工程中非常重要的环节,其质量直接关系到建筑物的安全性和稳定性。
因此,了解和掌握各种桩基施工工艺对于建筑行业从业者来说至关重要。
本文将介绍几种常见的桩基施工工艺,包括锤击沉桩、静力压桩、振动沉桩、射水沉桩等。
二、锤击沉桩锤击沉桩是利用桩锤的冲击力将桩身打入土中。
这种施工工艺适用于软土地基和黏土地基,具有施工速度快、设备简单、成本低等优点。
但是,锤击沉桩会对周围环境产生噪音和振动,因此需要在施工前进行充分的考察和评估。
三、静力压桩静力压桩是一种无振动、无噪音的施工工艺,主要是通过静压力将桩身压入土中。
这种施工工艺适用于软土地基和黏土地基,能够减少对周围环境的影响,但是施工速度相对较慢,设备成本较高。
四、振动沉桩振动沉桩是利用振动器将桩身打入土中。
这种施工工艺具有施工速度快、效率高等优点,但是会对周围环境产生振动和噪音,因此需要在施工前进行充分的考察和评估。
五、射水沉桩射水沉桩是一种利用高压水流将桩身打入土中的施工工艺。
这种施工工艺适用于砂土、砾石等地质条件,能够减少对周围环境的影响,但是需要耗费大量的水资源,且施工速度相对较慢。
六、总结以上是几种常见的桩基施工工艺,每种工艺都有其适用范围和优缺点。
在选择桩基施工工艺时,需要根据实际情况进行评估和选择。
为了确保桩基施工的质量和安全性,需要对施工过程进行严格的监控和管理。
各种桩基施工工艺一、前言桩基施工是建筑工程中非常重要的环节,其质量直接关系到建筑物的安全性和稳定性。
因此,了解和掌握各种桩基施工工艺对于建筑行业从业者来说至关重要。
本文将介绍几种常见的桩基施工工艺,包括锤击沉桩、静力压桩、振动沉桩、射水沉桩等。
二、锤击沉桩锤击沉桩是利用桩锤的冲击力将桩身打入土中。
这种施工工艺适用于软土地基和黏土地基,具有施工速度快、设备简单、成本低等优点。
但是,锤击沉桩会对周围环境产生噪音和振动,因此需要在施工前进行充分的考察和评估。

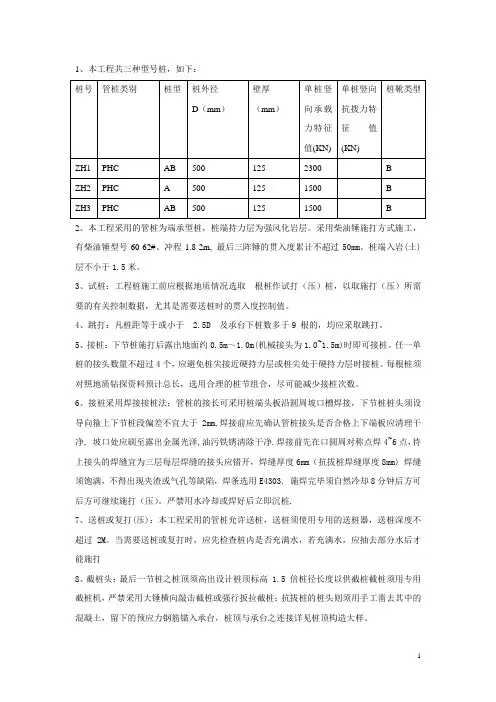

1、本工程共三种型号桩,如下:2、本工程采用的管桩为端承型桩,桩端持力层为强风化岩层。
采用柴油锤施打方式施工,有柴油锤型号60-62#、冲程1.8-2m,最后三阵锤的贯入度累计不超过50mm。
桩端入岩(土)层不小于1.5米。
3、试桩:工程桩施工前应根据地质情况选取根桩作试打(压)桩,以取施打(压)所需要的有关控制数据,尤其是需要送桩时的贯入度控制值。
4、跳打:凡桩距等于或小于 2.5D 及承台下桩数多于9 根的,均应采取跳打。
5、接桩:下节桩施打后露出地面约0.5m~1.0m(机械接头为1.0~1.5m)时即可接桩。
任一单桩的接头数量不超过4个,应避免桩尖接近硬持力层或桩尖处于硬持力层时接桩。
每根桩须对照地质钻探资料预计总长,选用合理的桩节组合,尽可能减少接桩次数。
6、接桩采用焊接接桩法:管桩的接长可采用桩端头板沿圆周坡口槽焊接,下节桩桩头须设导向箍上下节桩段偏差不宜大于2mm.焊接前应先确认管桩接头是否合格上下端板应清理干净,坡口处应刷至露出金属光泽,油污铁锈清除干净.焊接前先在口圆周对称点焊4~6点,待上接头的焊缝宜为三层每层焊缝的接头应错开,焊缝厚度6mm(抗拔桩焊缝厚度8mm)焊缝须饱满,不得出现夹渣或气孔等缺陷,焊条选用E4303.施焊完毕须自然冷却8分钟后方可后方可继续施打(压)。
严禁用水冷却或焊好后立即沉桩.7、送桩或复打(压):本工程采用的管桩允许送桩,送桩须使用专用的送桩器,送桩深度不超过2M。
当需要送桩或复打时,应先检查桩内是否充满水,若充满水,应抽去部分水后才能施打8、截桩头:最后一节桩之桩顶须高出设计桩顶标高 1.5 倍桩径长度以供截桩截桩须用专用截桩机,严禁采用大锤横向敲击截桩或强行扳拉截桩;抗拔桩的桩头则须用手工凿去其中的混凝土,留下的预应力钢筋锚入承台,桩顶与承台之连接详见桩顶构造大样。
9、每一根桩应一次性连续打(压)到底,接桩、送桩应连续进行,尽量较少中间停歇时间10、桩端底部填灌混凝土:桩端持力层为易受地下水浸湿软化土层或非饱和状态的强风化岩层时,在第一节桩施打填灌微膨胀砼,砼强度等级为C30,灌注高度不小填灌微膨胀砼,砼强度等级为C30,灌注高度不小2M。

锤击沉桩安全技术交底一、前言沉桩是在地基加固和地面工程建设中常见的一种施工方式,它通过控制沉桩时的沉淀速度和填充材料的性质,固定地基土层来达到加固的效果。
而在沉桩的过程中,锤击沉桩技术也是一种常用的方法,但是由于涉及到重物的操作和高空作业,对工人的要求非常高,且施工质量与技术要求成正比,一旦出现失误,就有可能造成人身伤害和工程质量问题。
因此,本文主要从锤击沉桩的安全问题入手,分析措施以降低安全事故的发生率。
二、锤击沉桩的施工流程锤击沉桩是指在井口围墙内,将沉桩预埋好的钢筋混凝土管通过吊装机械装置提起至一定高度后,锤击板车来压实管壁周围土壤,然后再将沉桩用锤击器所施加的动能沿桩体轴向向下传递,并通过桩头对沉桩其它部位施加冲击力的一种施工方法。
锤击沉桩的施工流程大致如下:1.确定施工现场的位置、土层状态、设备安装及储备物资等,进行现场布置和调度。
2.按设计要求对沉桩的定位、标高、沉淀速度、沉桩长度和单位压力等进行详细计算和制定施工方案。
3.对设备进行检查和调整,检查施工场地,安装井口围墙,井内通风,沉桩穿过井口时的顶、止水、信号及内井的状态等。
4.通过吊装机将钢筋混凝土管吊装到空中,在空中进行打制捆、脱谢修饰、填浆及放线等工序。
5.用锤击板车将沉桩放到待沉桩的位置,然后进行气压打击。
6.在施工过程中进行不间断的测量与控制,事故监控,以保证施工质量和安全。
锤击沉桩虽然是一种常用的沉桩施工方法,但是也存在着安全问题。
三、锤击沉桩的安全问题及控制措施1. 锤头脱落锤头脱落是指在深孔钻进和钻取过程中,因各种原因导致钻头脱落。
一旦发生锤头脱落,就有可能损伤周围设备和工人,甚至导致事故的发生。
针对这种安全隐患,应该进行以下几项控制措施:•按照设计要求对钢筋混凝土管的制造质量进行检查,确保钢筋混凝土管的生产和销售质量符合标准;•在施工前对锤头进行仔细检查和试打,发现锤头的不足之处及时予以更换或者修复;•在施工过程中,进行常规检查锤头的螺栓和销,防止螺栓松动或由于过度使用,而导致锤头脱落,出现安全事故。
1柴油打桩机、锤安全操作规程技术交底1.打桩机作业区内应无高压线路。
作业区应有明显标志或围栏,非工作人员不得进入。
桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
2.机组人员作登高检查或维修时,必须系安全带;工具和其他物件放在工具包内,高空人员不得向下随意抛物。
3.柴油打桩锤应使用规定配合比的燃油,作业前,应将燃油箱注满,并将出油阀门打开。
4.作业前,应打开放气螺塞,排出油路中的空气,并应检查和试验燃油泵,从清扫孔中观察喷油情况;发现不正常时,应予调整。
5.作业前,应使用起落加栏上活塞提起稍高于上汽缸,打开贮油室油塞,按规定加满润滑油。
对自动润滑的桩锤,应采用专用油泵向润滑油管路加入润滑油,并应排除管路中的空气。
6.对新启用的桩锤,应预先沿上活塞一周浇入0.5L润滑油,并应用油枪对下活塞加注一定量的润滑油。
7.应检查所有紧固螺栓,并应重点检查导向板的固定螺栓,不得在松动及缺件情况下作业。
8.应检查并确认起落架各工作机构安全可靠,起动钩与上活塞接触线在5~10mm之间。
9.提起桩锤脱出砧座后,其下滑长度不宜超过200mm。
超过时应调整桩帽绳扣。
10.应检查导向板磨损间隙,当间隙超过7mm时,应予更换。
11.应检查缓冲胶垫,当砧座和橡胶垫和接触面小于原面积三分之二时,或下汽缸法兰与砧座间小于7mm时,均应更换橡胶垫。
12.对水冷式桩锤,应将水箱内的水加满。
冷却水必须使用软水。
冬季应加温水。
13.桩锤启动前,应使桩锤、桩帽和桩在同一轴线上,不得偏心打桩。
14.在桩贯入度较大的软土层起动桩锤时,应先关闭油门冷打,待每击贯入度小于100mm时,再开启动桩锤。
15.锤击中,上活塞最大起跳高度不得超过出厂说明书规定。
目视测定高度宜符合出厂说明书上的目测表或计算公式。
当超过规定高度时,应减少油门,控制落距。
16.当上活塞下落而柴油锤未燃爆时,上活塞可发生短时间的起伏,此时起落架不得落下,应防撞碰块。
17.打桩过程中,应有专人负责拉好曲臂上的控制绳;在意外情况上,可使用控制绳紧急停锤。
锤击桩施工技术交底施工技术交底记录编号:建设单位:施工单位:单位(子单位)工程名称:分部(子分部)工程名称:分项工程名称:监理单位:项目经理:交底内容:一、施工准备工作1、技术准备在进行桩基础施工前,技术人员必须对设计施工图进行详细阅读,并进行相关工程量计算。
施工前,按照施工规范和设计文件的要求编制打桩技术交底和安全技术交底,相关管理人员和操作人员应认真解读并签字确认。
2、施工前技术培训对施工人员进行岗前培训,每个施工人员应熟悉规范及有关规定要求。
加强旁站人员的岗位培训,包括业务培训和职业道德培训,认真做好旁站记录。
施工时必须提前通知监理工作人员现场旁站,严格执行监理报验程序。
3、施工测量准备项目部测量员在试桩前根据设计图和建设单位提供的坐标、高程进行相关内业计算,测放桩位。
4、施工现场准备工作沉桩前必须处理空中和地下障碍物,场地应平整,排水应畅通,并应满足打桩所需的地面承载力。
5、机械设备准备准备JW-DD63步履式打桩机、水准仪、全站仪、电焊机、卷尺等。
二、施工工艺锤击桩施工流程为:测量放线→放桩位→桩机就位→方桩起吊、对桩位→桩顶放置桩垫→套桩帽→桩帽放锤垫→打冷锤2-3击→复查桩垂直度→正式打桩→收锤、测贯入度→移至下一根桩。
1、锤击沉桩施工流程的主要环节的实施方法1)测量放线定桩位测量放线必须严格把关,反复校核,务求不出任何差错。
首先,根据设计图纸进行室内计算,对建设单位提供的水准点和控制点进行校对,在图纸上标明。
然后利用全站仪进行精确测量放线,复核基准水准点和控制点,并根据施工现场的具体情况定出控制网,并将复核结果和自己设立的控制网交监理审核。
2)预制桩的堆放与验收预制桩从桩厂运输过来卸至现场堆放,地点选择要根据打桩的情况进行堆放。
堆放现场地要求平整,根据地面的坚实情况,可用枕木作支点,进行两点或三点支垫。
方桩最高堆放层数三层,根据用桩计划,先用的桩应放上面,避免翻动桩堆。
施工过程中,现场施工计划负责人根据当天桩机的施工情况统计出第二天可能施工的工作量及配桩要求以确定当天晚上的进料量。
