铁路线路设备修理标准
- 格式:doc
- 大小:591.61 KB
- 文档页数:57
铁路线路纵断面设备标准和修理要求第3.2.1条线路大修时,应改善线路坡度。
如既有线路坡度超过限制坡度且改善困难时,可保持原状。
线路大修纵断面设计,应符合下列规定:一、应设计长坡段。
允许速度大于160km/h的线路最小坡段长度不应小于600m,困难条件下最小坡段长度不应小于400m;其他线路坡段长度不应小于该区段到发线有效长度的一半,个别困难地段也不应小于200m。
二、相邻坡段的连接,应按原线路标准设计为抛物线形或圆曲线形竖曲线。
1.允许速度不大于160km/h的线路,采用抛物线形竖曲线时,若相邻坡段的坡度代数差大于2‰,应设置竖曲线。
20 m范围内竖曲线的变坡率,凸形不应大于1‰,凹形不应大于0.5‰。
采用圆曲线形竖曲线时,若相邻坡段的坡度代数差大于3‰,应设置竖曲线,竖曲线半径不得小于10000m,困难地段不得小于5000m。
2.允许速度大于160km/h的线路,坡度代数差不小于1‰时,应设置圆曲线形竖曲线,竖曲线半径不应小于15000 m,且长度不应小于25m。
竖曲线不得与竖曲线、缓和曲线重叠,不得侵入道岔、调节器及明桥面。
第3.2.2条两线路中心距不大于5 m时,其轨面标高应设计为同一水平,困难地段高度差可不大于300 mm,但易被雪埋地段的轨面标高差不应大于150 mm,道口处不应大于100 mm。
第3.2.3条大修地段与非大修地段的连接顺坡,应设在大修地段以外。
其顺坡率为:允许速度不大于120 km/h的线路不应大于2.0‰,允许速度为120(不含)~160km/h的线路不应大于1.0‰,允许速度大于160 km/h的线路不应大于0.8‰。
第三节有砟道床第3.3.1条道床大修,枕下道床厚度应符合表3.3.1的规定。
道床厚度标准(mm)表3.3.1五年内年计划通过总质量(Mt)W年≥50 50>W年≥25 25>W年≥15 W年<15无垫层的碎石道床一般路基450 450 400350 不易风化的岩石、碎石路基350 350 30030有垫层的碎石道床(碎石/垫层)300/200 300/200 250/200250/20有砟桥面υmax≤120km/h 250上的碎石道床υmax>120km/h 300注:允许速度大于120km/h的线路,无垫层时碎石道床厚度不得小于450mm;有垫层时碎石道床厚度不得小于300mm,垫层厚度不得小于200mm。
铁路线路设备大修和维修验收标准第 6.4.1条线路设备大修应按设计文件及表 6.4.1相关项目进行验收,主要项目(轨道几何尺寸、线路锁定、道床清筛、捣固质量)一次达到标准,可评为“优良”。
如有主要项目不符合标准,次要项目漏项或不合格,经整修后复验达到标准,评为“合格”。
线路大、中修验收标准表6.4.1序号项目质量标准1 轨距1. 符合作业验收标准2. 轨距变化率(不含规定的递减率)允许速度大于120km/h正线不得大于l‰,允许速度不大于120km/h 正线及到发线不得大于2‰,其他站线不得大于3‰2 水平符合作业验收标准3 轨向1.直线目视顺直,符合作业验收标准2.曲线方向圆顺,曲线正矢符合作业验收标准3.曲线始、终端不得有反弯或“鹅头”4 高低1.目视平顺,符合作业验收标准2.轨面标高与设计标高误差不得大于20 mm5 三角坑符合作业验收标准6 捣固1.捣固、夯拍均匀2.空吊板:无连续空吊板;连续检查50头,正线、到发线不得超过8%,其他站线不得超过12%7 路肩及排水1.路肩平整,无大草,并有向外流水横坡2.符合设计要求8 道床1.清筛清洁,道砟中粒径小于25mm的颗粒质量不得超过5%2.清筛深度达到设计要求3.道床密实、符合设计断面,边坡整齐9 轨枕1.位置方正、均匀,间距和偏斜误差不得大于40 mm 2.无失效,无严重伤损3.混凝土宽枕间距和偏斜误差均不得大于30 mm10 扣件1.混凝土枕(1)扣件齐全(2)螺旋道钉无损坏,丝扣及螺杆全面涂油(3)弹条安装正确,符合要求,不符合标准的不超过8%(连续检查100头),且无连续失效(4)轨距挡板和挡板座顶严、密靠、压紧,不密贴(缝隙大于2 mm)的数量不超过6%(连续检查100头),且无连续失效(5)轨下垫板无缺损,歪斜大于5 mm者不超过8%(连续检查100头)2.木枕(1)垫板歪斜及不密贴者不得超过6%(连续检查100头)(2)道钉浮离或螺纹道钉未拧紧不得超过8%(连续检查100头)11 新钢轨及配件1.钢轨无硬弯,接头轨面及内侧错牙不得大于1 mm2.接头相错:直线不得大于20 mm,曲线不得大于20 mm加缩短轨缩短量的一半3.轨缝每千米总误差:25 m钢轨不得大于80 mm4.接头扣件涂油,扭矩达到标准12 再用轨及配件1.钢轨无硬弯,接头轨面及内侧错牙不得大于1 mm2.接头相错:直线不得大于40 mm,曲线不得大于40mm加缩短轨缩短量的一半3.轨缝每千米总误差:25 m钢轨不得大于80 mm,12.5 m钢轨不得大于160 mm4.接头扣件涂油,扭矩达到标准13 无缝线路钢轨及配件1.轨条端头位移不得大于20 mm,固定区位移不得大于5mm2.缓冲区接头相错量不得大于40 mm3.焊接质量符合《钢轨焊接》(TB/T1632.1~TB/T1632.4)的要求4.现场焊接接头位置符合第3.10.10条的规定5.在设计锁定轨温上、下限范围内,缓冲区接头轨缝与设计轨缝相比,误差不得大于2 mm6.锁定轨温应符合设计要求7.缓冲区接头扣件涂油,采用10.9级螺栓,螺栓扭矩900~1100N·m14 护轨1.符合桥面布置图规定2.轨底悬空大于5mm处所不超过8%3.护轨与基本轨间距离符合规定4.护轨顶面高于基本轨顶面不大于5mm,低于基本轨顶面不大于25mm5.梭头各部联结牢固,尖端悬空小于5mm6.接头靠基本轨一侧左右错牙不大于5mm7.护轨道钉或扣件齐全完好,道钉浮离2mm或扭矩不符合规定者不超过5%15 防爬设备1.安装齐全,无失效2.普通线路爬行量不得大于20 mm16 道口1.铺面平整牢固,轮缘槽符合标准2.两侧平台平整3. 排水设施良好4. 道口防护设施齐全有效17 线路外观1.标志齐全、正确、清晰2.钢轨上的标记齐全、正确、清晰3.弃土清除干净4.无散落道砟5. 施工拆除及临时拆开的防护栅栏按标准恢复,无开口及破损18 旧料回收旧料如数回收,运至指定地点,堆码整齐,并按规定移交第6.4.2条道岔大修应按设计文件及表6.4.2相关项目进行验收。
电力设备检修一、一般规定第8 7条电力设备检修,应贯彻“预防为主,检修与整治相结合”的原则和健全包检、包修制,严格执行计划检修制度,做到按周期、按修程、按标准精检细修,不断提高检修质量。
第8 8条电力设备检修修程分为以下三种:「小修:属维持性修理,对设备进行测试、检查、清扫、调整、更换少量易耗零件,使设备满足安全供电的要求;2.中修:属恢复性修理,对设备局部解体,除进行小修的工作范围外,应着重恢复设备的电气性能、机械强度和精度,检修更换主要零、部件及附属装置,保证设备安全可靠地使用到下一次中修期;3.大修:属彻底性修理,对设备进行全部解体,全面检查、试验、探伤、调整,更换全部不合标准零、部件及附属装置。
大修应结合运输生产发展的需要进行技术改造。
通过大修提高设备的性能与效率,整饰外观,保证质量良好地使用到下一次大修期。
第8 9条检修后的设备应符合质量标准要求,在正常情况下,保证质量良好地使用到下一检修期。
电力设备的检修周期按表十四办理。
第9 0条设备运行虽已达到大修年限,但经试验鉴定确认质量良好时,经水电段总工程师批准,并报铁路分局、铁路局备案,可适当延长大修周期;设备虽未达到大修年限,但经试验鉴定已不能保证安全运行时,经铁路局批准可提前进行大修。
第9 1条为加强配件互换,缩短检修时间,提高检修质量,水电段应建立电力设备配件贮备制度,贮备量可按固定资产总值的1% 核定,其具体项目由各铁路局自行规定。
第9 2条检修的计划管理「计划的编制与下达:水电段根据“电力设备检修范围”和“电力设备检修周期”(表14)的规定,编制“年度电力设备检修计划”(附表一),于前一年年底前逐级上报,经批准后下达。
其中,大修项目应按要求提报设备大修设计任务书(附必要的图纸、说明和主要材料、工时、费用概算),由铁路局或铁道部安排承修单位。
水电段的基层单位根据批准的“年度电力设备检修计划”,按月编制“电力设备检修工作计划”(附表三),保证检修计划的落实。
《普速铁路线路修理规则》一、修理原则(一)安全第一、在进行线路修理工作中,始终将安全放在首位,确保施工人员的人身安全,确保列车行驶时的运行安全。
(二)科学规划。
修理工作应按照规定的周期和节点进行,对线路现状进行全面了解,科学合理地安排修理计划,确保修理工作的有效进行。
(三)高效率。
修理工作应该追求高效率,尽量减少修理时间,控制好修理成本,确保线路迅速恢复正常运行,减少对列车运行的影响。
二、修理范围(一)铁轨修理:包括铁轨的磨损、裂缝、缺陷等问题的修复和更换。
(二)道岔修理:包括道岔的磨损、变形、缺陷等问题的修复和更换。
(三)路基修理:包括路基的下沉、塌方、坡度问题的修复。
(四)线路设备修理:包括信号设备、通信设备、轨道电路等设备的修复和更换。
三、修理程序(一)调查检查。
修理工作开始前,要对线路进行全面的调查检查,了解线路的实际情况,包括磨损程度、裂缝情况、设备工作状态等。
(二)提出修理方案。
根据调查检查的结果,制定详细的修理方案,包括修理范围、修理时间、修理方法等。
(三)组织修理工作。
根据修理方案,组织人员进行修理工作,确保按照规定的时间节点,按照规定的方法进行修理。
(四)验收和修补。
修理完成后,对修理工作进行验收,确保修理质量达到要求。
如果有不符合要求的地方,及时进行修补。
四、修理工具和设备(一)包括常用的修理工具,如扳手、锤子、钳子等。
(二)包括需要使用的机械设备,如钢轨更换机、道岔修理机等。
(三)包括必要的安全设备,如安全帽、安全绳、防护眼镜等。
五、修理记录修理工作完成后,需要对修理情况进行详细的记录,包括修理范围、修理时间、修理人员、修理方法等。
这些记录对于以后的维护和管理非常重要。
综上所述,普速铁路线路修理规则是保障铁路运行安全和正常运行的重要指导文件,它规定了修理的原则、范围、程序、工具和设备以及记录等方面的内容,对于保障铁路线路的安全和正常运行起到了重要的作用。

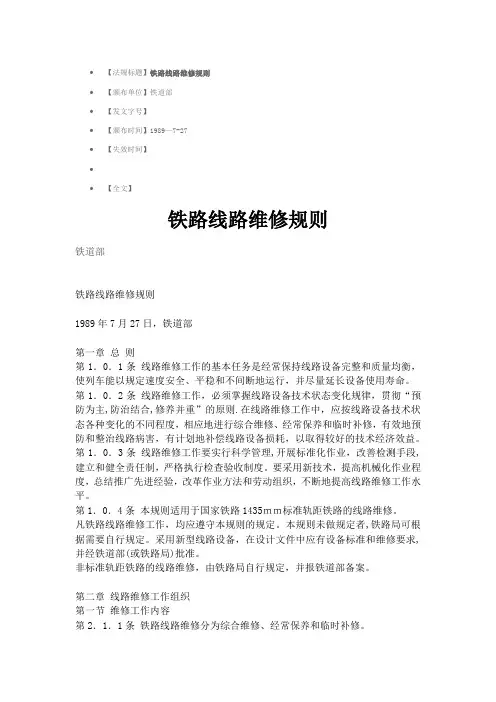

【颁布单位】铁道部【发文字号】【颁布时间】1989-7-27【失效时间】【全文】铁路线路维修规则铁道部铁路线路维修规则1989年7月27日,铁道部第一章总则第1.0.1条线路维修工作的基本任务是经常保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长设备使用寿命。
第1.0.2条线路维修工作,必须掌握线路设备技术状态变化规律,贯彻“预防为主,防治结合,修养并重”的原则。
在线路维修工作中,应按线路设备技术状态各种变化的不同程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。
第1.0.3条线路维修工作要实行科学管理,开展标准化作业,改善检测手段,建立和健全责任制,严格执行检查验收制度。
要采用新技术,提高机械化作业程度,总结推广先进经验,改革作业方法和劳动组织,不断地提高线路维修工作水平。
第1.0.4条本规则适用于国家铁路1435mm标准轨距铁路的线路维修。
凡铁路线路维修工作,均应遵守本规则的规定。
本规则未做规定者,铁路局可根据需要自行规定。
采用新型线路设备,在设计文件中应有设备标准和维修要求,并经铁道部(或铁路局)批准。
非标准轨距铁路的线路维修,由铁路局自行规定,并报铁道部备案。
第二章线路维修工作组织第一节维修工作内容第2.1.1条铁路线路维修分为综合维修、经常保养和临时补修。
综合维修是按周期有计划地对线路进行综合性修理。
通过综合维修,改善轨道弹性,调整轨道几何尺寸,整修和更换设备零部件,以恢复线路完好的技术状态。
经常保养是根据线路变化情况,在全年度和线路全长范围内,有计划有重点的养护,以保持线路质量经常处于均衡状态。
临时补修主要是及时整修超过临时补修容许误差限度的轨道几何尺寸及其他不良处所,以保证行车平稳和安全。
第2.1.2条正线线路综合维修周期的年数,由铁路局比照表2.1.2(略),结合线路大中修周期,根据各线(或按区段)的线路条件、运输条件、自然条件等具体情况适当规定。
•【法规标题】铁路线路维修规则•【颁布单位】铁道部•【发文字号】•【颁布时间】1989—7-27•【失效时间】••【全文】铁路线路维修规则铁道部铁路线路维修规则1989年7月27日,铁道部第一章总则第1.0.1条线路维修工作的基本任务是经常保持线路设备完整和质量均衡,使列车能以规定速度安全、平稳和不间断地运行,并尽量延长设备使用寿命。
第1.0.2条线路维修工作,必须掌握线路设备技术状态变化规律,贯彻“预防为主,防治结合,修养并重”的原则.在线路维修工作中,应按线路设备技术状态各种变化的不同程度,相应地进行综合维修、经常保养和临时补修,有效地预防和整治线路病害,有计划地补偿线路设备损耗,以取得较好的技术经济效益。
第1.0.3条线路维修工作要实行科学管理,开展标准化作业,改善检测手段,建立和健全责任制,严格执行检查验收制度。
要采用新技术,提高机械化作业程度,总结推广先进经验,改革作业方法和劳动组织,不断地提高线路维修工作水平。
第1.0.4条本规则适用于国家铁路1435mm标准轨距铁路的线路维修。
凡铁路线路维修工作,均应遵守本规则的规定。
本规则未做规定者,铁路局可根据需要自行规定。
采用新型线路设备,在设计文件中应有设备标准和维修要求,并经铁道部(或铁路局)批准。
非标准轨距铁路的线路维修,由铁路局自行规定,并报铁道部备案。
第二章线路维修工作组织第一节维修工作内容第2.1.1条铁路线路维修分为综合维修、经常保养和临时补修。
综合维修是按周期有计划地对线路进行综合性修理。
通过综合维修,改善轨道弹性,调整轨道几何尺寸,整修和更换设备零部件,以恢复线路完好的技术状态。
经常保养是根据线路变化情况,在全年度和线路全长范围内,有计划有重点的养护,以保持线路质量经常处于均衡状态.临时补修主要是及时整修超过临时补修容许误差限度的轨道几何尺寸及其他不良处所,以保证行车平稳和安全。
第2.1.2条正线线路综合维修周期的年数,由铁路局比照表2.1.2(略),结合线路大中修周期,根据各线(或按区段)的线路条件、运输条件、自然条件等具体情况适当规定。
铁路线路设备标准和修理要求第一节线路平面第3.1.1条在线路直线地段,两股钢轨顶面应位于同一水平。
在线路曲线地段,应根据曲线半径和实测行车速度,在外股钢轨合理设置超高(允许速度大于120 km/h的线路宜按旅客的舒适条件进行检算和调整超高值)。
超高按下列公式计算:H = 11.8 错误!未找到引用源。
υj= 错误!未找到引用源。
式中H——超高(mm);υj——平均速度(km/h);R——曲线半径(m);N i——一昼夜各类列车次数(列);Q i——各类列车质量(t);υi——实测各类列车速度(km/h)。
按上式算出后,对未被平衡欠超高和未被平衡过超高分别按下列公式检算:H c=11.8错误!未找到引用源。
- HH g=H - 11.8 错误!未找到引用源。
式中H——实设超高(mm);H c——未被平衡欠超高(mm);H g——未被平衡过超高(mm);υmax——线路允许速度(km/h);υH——货物列车平均行车速度(km/h)。
未被平衡欠超高不应大于75 mm,困难情况下不应大于90 mm,但允许速度大于120 km/h线路个别特殊情况下已设置的90(不含)~110 mm的欠超高可暂时保留,但应逐步改造;未被平衡过超高不应大于30mm,困难情况下不应大于50mm,允许速度大于160km/h线路的个别特殊情况下不应大于70 mm。
实设超高在满足上述条件下,货物列车较多时,宜减小H g,旅客列车较多时宜减小H c。
有砟轨道实设最大超高,在单线上不得大于125 mm,在双线上不得大于150 mm。
无砟轨道实设最大超高不得大于175mm。
第3.1.2条如行车条件有较大变化,或曲线发生木枕压切、混凝土枕挡肩破损、钢轨不正常磨耗等情况,应根据实测行车速度和实际牵引质量,重新计算和调整超高。
第3.1.3条两线路中心距离在5 m以下的曲线地段,内侧曲线超高不得小于外侧曲线超高的一半,否则,必须根据计算加宽两线的中心距离。

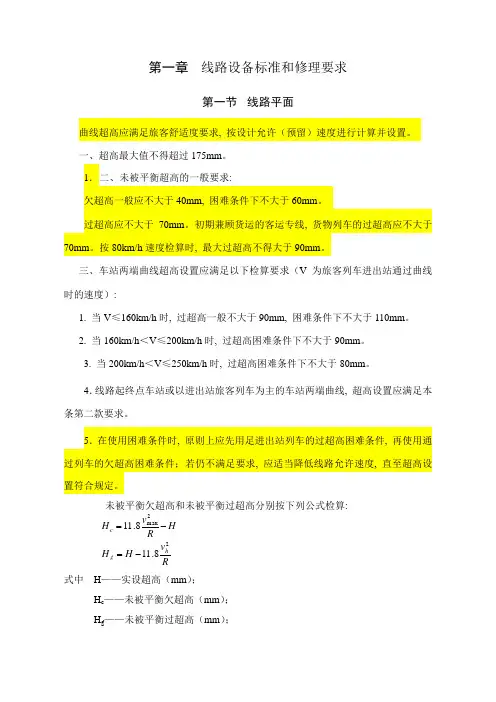

第一章 线路设备标准和修理要求第一节 线路平面曲线超高应满足旅客舒适度要求, 按设计允许(预留)速度进行计算并设置。
一、超高最大值不得超过175mm 。
1. 二、未被平衡超高的一般要求:欠超高一般应不大于40mm, 困难条件下不大于60mm 。
过超高应不大于70mm 。
初期兼顾货运的客运专线, 货物列车的过超高应不大于70mm 。
按80km/h 速度检算时, 最大过超高不得大于90mm 。
三、车站两端曲线超高设置应满足以下检算要求(V 为旅客列车进出站通过曲线时的速度):1. 当V ≤160km/h 时, 过超高一般不大于90mm, 困难条件下不大于110mm 。
2. 当160km/h <V ≤200km/h 时, 过超高困难条件下不大于90mm 。
3. 当200km/h <V ≤250km/h 时, 过超高困难条件下不大于80mm 。
4.线路起终点车站或以进出站旅客列车为主的车站两端曲线, 超高设置应满足本条第二款要求。
5.在使用困难条件时, 原则上应先用足进出站列车的过超高困难条件, 再使用通过列车的欠超高困难条件;若仍不满足要求, 应适当降低线路允许速度, 直至超高设置符合规定。
未被平衡欠超高和未被平衡过超高分别按下列公式检算:H Rv H c -=2max8.11Rv H H hg 28.11-=式中 H ——实设超高(mm );H c ——未被平衡欠超高(mm ); H g ——未被平衡过超高(mm );v max——线路允许(预留)速度(km/h);第3.1.1条vh——兼顾货运的线路为货物列车最高行车速度(km/h), 只运行客车的线路为低速客车行车速度(km/h)。
第3.1.2条曲线超高顺坡率一般条件下不应大于1/(10vmax), 困难条件下不得大于1/(9vmax)。
第3.1.3条正线不应设置复曲线。
区间及站内正线线间距不应小于表3.1.4的规定, 曲线地段可不加宽。
正线与既有铁路或客货共线铁路并行地段线间距不应小于5.3m。
铁路线路修理规则总则第1.0.1条为贯彻落实“强基达标、提质增效”工作主题,适应普速铁路运营要求,规范线路设备管理,提高线路设备修理和技术管理水平,特制定本规则。
第1.0.2条线路设备修理的基本任务是通过科学合理和经济的维修策略,保持和恢复线路设备安全性、可靠性。
第1.0.3条线路设备修理分为线路设备大修和维修。
线路设备大修是为全面恢复和提高线路设备固有可靠度而对线路进行的大规模修理。
线路设备维修是根据线路设备变化规律,维持列车以规定速度安全和不间断地运行而对线路进行的日常维护和小规模修理。
第 1.0.4条线路设备修理采用周期修与状态修相结合。
线路设备大修以周期修为主,日常维修以状态修为主。
第1.0.5条线路设备修理应贯彻“修理标准与线路等级匹配、投入产出经济合理”理念,实行线路分级管理。
第1.0.6条优化劳动组织,实行检、养、修分开,大力推进检测、修理专业化建设;积极推行工务、电务、供电等专业日常维修一体化管理,促进专业管理和综合管理融合。
第1.0.7条线路设备修理实行天窗修制度,铁路局集团公司应安排足够数量的天窗,以满足线路设备修理的需要。
大力推广“集中修”。
第1.0.8条积极推行机械化,采用新技术、新设备、新材料、新工艺,改善劳动条件,提高作业效率,保证作业质量。
第 1.0.9条积极利用现代检测监测技术加强线路检测,利用大数据提升智能化分析水平,实现对线路的智能分析,精准修理,完善生产信息管理系统,提升科学管理水平。
第1.0.10条线路设备修理工作应遵守本规则。
铁路局集团公司应根据本规则制定实施细则。
第1.0.11条本规则适用于1435mm标准轨距和线路允许速度200km/h以下的铁路(仅运行动车组列车的铁路、重载铁路除外)。
重载铁路暂由铁路局集团公司规定,非标准轨距铁路线路修理办法由铁路局集团公司规定,并报中国铁路总公司备案。
本规则未涉及的内容按相关规定执行。
22新版普速铁路线路修理规则铁路对于国家经济和交通运输的重要性不言而喻。
为保障铁路线路的安全和正常运行,制定规范的修理规则是至关重要的。
新版普速铁路线路修理规则细化了对线路的维护和保养要求,以确保铁路的安全和可靠性。
一、定期巡视和检查新版普速铁路线路修理规则明确规定了定期巡视和检查的要求。
运营单位应该按照规定的周期和频率,对线路进行巡视和检查,及时发现和处理线路上的隐患和问题。
巡视和检查内容包括线路的平整度、轨距、固定设备的完好性等。
二、线路的修复和维护线路的修复和维护是保障铁路安全运营的重要环节。
根据新版普速铁路线路修理规则,运营单位应于发现线路异常情况后及时采取相应措施进行修复和维护。
修复和维护包括轨道的调整、道岔的维修、道床的加固等。
三、超限标志和限速控制为保障列车行驶安全和避免对线路造成过大的压力,新版普速铁路线路修理规则规定了超限标志和限速控制的要求。
运营单位应根据列车的限载标准,在线路适当位置安装超限标志,并根据情况对列车速度进行限制,以保障线路的正常使用限速控制还包括针对线路局部的损坏进行临时限速的措施。
四、线路的记录和报告新版普速铁路线路修理规则要求运营单位建立完善的线路记录和报告制度。
运营单位应及时记录线路巡视、检查、修复和维护的情况,并向相关部门报告。
线路记录和报告的内容包括具体问题的描述、修复维护的时间和措施等。
五、紧急情况的处理对于突发的紧急情况,新版普速铁路线路修理规则规定了相应的处理措施。
运营单位应建立紧急响应机制,及时处理线路突发的异常情况,以保障列车行驶安全。
综上所述,新版普速铁路线路修理规则对于铁路的维护和保养具有重大意义。
只有严格执行规定的巡视、检查、修复和维护要求,才能确保铁路线路的安全和可靠性。
同时,建立完善的记录和报告制度以及紧急响应机制也是保障铁路运营的重要措施。
铁路线路设备修理标准第一节线路设备修理周期第6.1.1条钢轨大修周期(直线或曲线半径2000m及以上)原则上应按照表6.1.1-1规定的线路累计通过总质量确定。
累计通过总质量虽未达到规定大修周期的成段钢轨,但60 kg/m及以下钢轨每公里重伤数量达到2~4处(含焊接和胶接绝缘接头伤损)、75 kg/m钢轨每公里重伤数量达到4~6处(不含焊接和胶接绝缘接头伤损),应及时更换钢轨。
对出现严重锈蚀、严重滚动接触疲劳以及其他影响钢轨安全使用的情况时,应及时更换钢轨。
曲线半径2000m以下地段,钢轨应在侧面磨耗达到重伤前及时换轨,更换周期参见表6.1.1-2。
线路设备大修周期表6.1.1-1轨道条件周期(通过总质量Mt)轨型轨枕道床钢轨道岔、道床大修75 kg/m无缝线路混凝土枕碎石1500 90075 kg/m普通线路混凝土枕碎石700 70060 kg/m无缝线路混凝土枕碎石1000 70060 kg/m普通线路混凝土枕或碎600 600曲线钢轨更换周期 表6.1.1-2曲线半径(m)周期(通过总质量,Mt ) 轨道结构备注R ≤400 100~200 60kg/m 钢轨、无缝线路、混凝土枕其他轨道结构根据实际条件进行调整。
400<R ≤800 200~400 800<R ≤1200 400~700 1200<R ≤2000 700~1000 2000<R 或直线1000第6.1.2条 道岔大修周期原则上应按照表6.1.1-1规定的线路累计通过总质量确定,根据对道岔设备状态评价结果,周期可作适当调整。
道岔尖轨、辙叉应达到规定的使用寿命,并根据道岔尖轨、辙叉磨耗和伤损情况确定更换周期。
第6.1.3条 道床大修周期原则上应按照表6.1.1-1规定的线路累木枕石 50 kg/m 无缝线路混凝土枕或木枕 碎石 55055050 kg/m 普通线路 混凝土枕或木枕碎石 450 45043 kg/m 及以下钢轨普通线路混凝土枕或木枕碎石250 250计通过总质量确定,根据对道床状态评价结果,周期可作适当调整。
第6.1.4条扣件大修周期根据对状态评价结果确定,成段扣件达到以下伤损标准,应成段更换大修。
一、弹条折断或失效、锈蚀严重。
二、螺旋道钉折断或锈蚀严重。
三、轨下垫板压溃、严重变形或丧失作用。
四、其他零部件状态不良、锈蚀或伤损严重。
第6.1.5条道口大修根据道口铺面、护轨、栏杆(栏门)、护桩、标志、平台、排水设施等工务设备状态综合评价结果确定。
第6.1.6条线路中修根据对道床状态评价结果合理确定。
第6.1.7条防护栅栏维修根据状态合理确定。
第6.1.8条实行分级管理,根据线路允许速度、年通过总质量、在路网中的重要性以及客货运输特点等情况,划分线路等级为5级。
Ⅰ级:年通过总质量大于5000万t或线路允许速度120km/h以上的铁路正线;Ⅱ级:年通过总质量大于3000万t且不大于5000万t或线路允许速度大于100km/h且不大于120km/h铁路正线。
Ⅲ级:年通过总质量不大于3000万吨且线路允许速度不大于100km/h的铁路正线。
Ⅳ级:支线铁路、到发线。
Ⅴ级:其他线路。
本规则中支线铁路是指从干线引出、为地区或企业服务,且不开行客车、对路网运输影响较小的尽头式铁路。
各铁路局集团公司可根据支线铁路的运输特点以及线路允许速度、年通过总质量、在路网中的作用和自然环境等具体情况,合理制定支线铁路固定设备维护、投入和工装配置等标准。
第6.1.9条正线线路设备维修周期,由各铁路局集团公司按照分级管理的原则参照表6.1.9规定,结合线路大修和实际设备状况、线路条件、运输条件、自然条件及单元评价结果等具体情况确定。
道岔和站线的维修周期,由铁路局集团公司规定。
其中正线、到发线道岔维修周期宜与正线线路同步。
曲线上股钢轨侧面干式润滑的涂覆周期由铁路局集团公司规定。
无砟轨道精调整理,根据动静态检测结果合理安排。
线路设备维修周期表6.1.9等级项目线路维修等级Ⅰ级Ⅱ级Ⅲ级Ⅳ级Ⅴ级大型养路机械捣固维修1~2 年1.5~3年3年根据线路状态合理安排钢轨预防性打磨直线及半径大于1200m的曲线地段,一般100Mt通过总质量打磨一次(含多遍,达到设计廓形为止)。
半径不大于1200m曲线地段,每30~根据钢轨状态合理安排50Mt打磨一次,侧面磨耗、伤损严重地段可适当缩短打磨周期扣件维修2~3年第二节轨道静态几何不平顺容许偏差管理值第6.2.1条线路轨道静态几何不平顺容许偏差管理值,混凝土枕地段如表6.2.1—1的规定,木枕地段如表6.2.1—2的规定。
线路轨道静态几何不平顺容许偏差管理值(混凝土枕线路,mm)表6.2.1—1项目160 km/h <υmax正线120 km/h<υmax≤160km/h 正线80 km/h<υmax≤120 km/h正线υmax≤80 km/h正线及到发线其他站线作业验收计划维修临时补修限速(16km/h)作业验收计划维修临时补修限速(12km/h)作业验收计划维修临时补修限速(80km/h)作业验收计划维修临时补修限速(45km/h)作业验收计划维修临时补修封锁轨距+2-2+4-3+6-4+8-6+4-2+6-4+8-6+14-7+6-2+7-4+14-7+16-8+6-2+7-4+16-8+19-9+6-2+9-4+19-9+21-1水平 3 5 8 10 4 6 10 14 4 6 14 17 4 6 17 20 5 8 20 22 高低 3 5 8 11 4 6 11 15 4 6 15 19 4 6 19 22 5 8 22 24 轨向(直线)3 4 7 9 4 6 9 12 4 6 12 15 4 6 15 18 5 8 18 20三角坑缓和曲线3 4 5 6 4 5 6 7 4 5 7 8 4 6 8 9 5 7 9 10直线和圆3 4 6 8 4 6 8 11 4 6 11 13 4 6 13 15 5 8 15 16 曲线注:①轨距偏差不含曲线上按规定设置的轨距加宽值,但最大轨距(含加宽值和偏差)不得超过1456 mm;②轨向偏差和高低偏差为10 m弦测量的最大矢度值;③三角坑偏差不含曲线超高顺坡造成的扭曲量;检查三角坑时基长,采用轨道检查仪时为3m,采用轨距尺时为6.25m,但在延长18m的距离内无超过表列的三角坑;④段管线、岔线按其他站线办理。
线路轨道静态几何不平顺容许偏差管理值(木枕线路,mm)表6.2.1—2项目120 km/h<υmax≤160 km/h正线80 km/h<υmax≤120km/h正线υmax≤80km/h正线及到发线其他站线作业验收计划维修临时补修作业验收计划维修临时补修作业验收计划维修临时补修作业验收计划维修临时补修轨距+4-2+6-4+8-4+6-2+7-4+8-4+6-2+8-4+9-4+6-2+9-4+1-4水平 4 6 8 4 6 9 4610 5 8 11 高低 4 6 8 4 6 9 4610 5 8 11 轨向(直线) 4 6 8 4 6 9 4610 5 8 11三角坑缓和曲线 4 5 6 4 5 6 467 5 7 8 直线和圆曲线4 6 8 4 6 8 4695 8 10注:①轨距偏差不含曲线上按规定设置的轨距加宽值,但最大轨距(含加宽值和偏差)不得超过1456 mm;②轨向偏差和高低偏差为10 m弦测量的最大矢度值;③三角坑偏差不含曲线超高顺坡造成的扭曲量;检查三角坑时基长,采用轨道检查仪应为3m,采用轨距尺时为6.25m,但在延长18 m的距离内无超过表列的三角坑;④段管线、岔线按其他站线办理。
第6.2.2条道岔轨道静态几何不平顺容许偏差管理值如表6.2.2的规定。
道岔轨道静态几何不平顺容许偏差管理值(mm)表6.2.2。
