投资偏差分析资金使用计划编制之后,建设工程的投资目标就确定了。
在工程的进展中,应当以此为依据进行投资偏差分析,即定期地进行投资计划值与实际值的比较,当实际值偏离计划值时,分析产生偏差的原因,采取适当的纠偏措施进行投资控制;同时,可根据已完工程的实际支出,对工程项目进行重新的认识,预测建设工程投资的支出趋势,提出改进和预防措施对投资进行控制。
投资偏差的概念与投资偏差分析方法紧密相连。
下面的段落,我们将首先对投资偏差分析方法——挣值法做简要介绍。
图8.17 投资偏差分析流程图8.7.1挣值法1、挣值法的概念挣值法(Earned-V alue method),也称赢值法,是通过对比建设工程实际进展情况与进度计划、实际投资完成情况与资金使用计划,确定工程进度是否附合计划要求,从而确定建设工程投资是否存在偏差的一种分析方法。
挣值法通过货币指标来度量建设工程的进度,进而达到评估和控制风险的目的。
2、挣值的计算挣值的计算涉及以下几个概念:(1)拟完工程计划投资(Budgeted Cost for Work Scheduled,BCWS):在某一时点计划完成的所有工程量的计划投资。
(2)已完工程实际投资(Actual Cost of Work Performed,ACWP):在某一时点已经完成的工程量的实际投资。
(3)已完工程计划投资(Budgeted Cost of Work Performed,BCWP):某一时点分配给已经完成的工程量的计划投资——挣值(EV)。
挣值的计算式如下:挣值=计划总投资×已完工程量占总工程量的比例(%)3、投资偏差与进度偏差投资偏差(Cost V ariances,CV)是指在某一时点实际投资与计划投资的差额。
其计算式如下所示, 结果为“+”表示投资超支,结果为“-”表示投资节约。
投资偏差(CV)=已完工程实际投资(ACWP)-已完工程计划投资(BCWP) 但是,必须特别指出,进度偏差对投资偏差分析的结果有重要影响,如果不加考虑就不能正确反映投资偏差的实际情况。
赢得值原理(EVC—earned value concept)是国际通行项目管理模式的理论基础,也是对工程项目费用/进度执行效果进行综合检测、评估的国际上普遍采用的项目管理技术。
赢得值原理可以用一幅有三条曲线组成的图形来说明(见图1)。
第一条曲线叫做BCWS,即计划工作量的预算值曲线,简称计划值曲线。
BCWS曲线是综合进度计划和预算费用后得出的。
它的含义是将项目的计划消耗资源预算,包括全部费用要素(如人工时、设备、材料和其他费用等),在计划的周期内按月进行分配,然后逐月累加,即生成了整个项目的BCWS曲线。
这条曲线是项目控制的基准曲线,是在项目开始后用批准的控制估算值建立的。
第二条曲线叫做BCWP曲线,即已完工作量的预算值曲线,亦称赢得值曲线。
BCWP曲线的含义是,按月统计已完工作量,并将此已完工作量的值乘以预算单价,逐月累加,即生成赢得值曲线。
赢得值的统计也可以用预算值乘以已完工作的里程碑加权百分数得出。
赢得值与实际消耗的人工时或实际消耗的费用无关,它是用预算值或单价来计算已完工作量所取得的实物进展的值,是测量项目实际进展所取得的绩效的尺度。
第三条曲线叫做ACWP曲线,即已完工作量的实际费用消耗曲线,简称实耗值曲线。
ACWP的含义是,对应已完工作量实际上消耗的费用,逐项记录实际消耗的费用并逐月累加,即可生成这条实耗值曲线。
费用/进度综合控制的BCWP和ACWP值应每月监测和报告一次。
图中当前时间是指检测当月的时间。
当前时间的BCWP和ACWP值是检测当月统计并累计得出的值。
通过图中BCWS、BCWP 、ACWP三条曲线的对比,可以直观地综合反映项目费用和进度的进展情况。
将BCWP与BCWS做对比,由于两者均以预算值作为计算基准,因此两者的偏差即反映出项目进展的进度差异(SV)。
SV = BCWP – BCWSSV=0,表示项目实际进度与计划进度相符;SV>0,表示进度提前;SV<0,表示进度拖后。

按工程进度编制施工成本计划的方法----形象进度管理时间---成本累积曲线(S形曲线)每一条S形曲线都对应某一特定的工程进度计划。
因为在进度计划的非关键线路中存在许多有时差的工序或工作,因而S形曲线(成本计划值曲线)必然包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。
项目经理可根据编制的成本支出计划来合理安排资金,同时项目经理也可以根据筹措的资金来调整S形曲线,即通过调整非关键线路上的工序项目的最早或最迟开工时间,力争将实际的成本支出控制在计划的范围内。
一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的;但同时,也降低了项目按期竣工的保证率。
图时间——成本累积曲线(S曲线)二、赢得值法1.赢得值法的三个基本参数(1)已完工预算费用(BCWP)=已完成工作量×预算(计划)单价(2)计划工作预算费用(BCWS)=计划工作量×预算(计划)单价(3)已完工作实际费用(ACWP)=已完成工作量×实际单价2.赢得值法的四个评价指标(1)费用偏差(CV)=已完工预算费用(BCWP)- 已完工作实际费用(ACWP)当费用偏差(CV)为负值时,即表示项目运行超出预算费用。
(2)进度偏差(SV)=已完工预算费用(BCWP)- 计划工作预算费用(BCWS)当进度偏差(SV)为负值时,表示进度延误。
(3)费用绩效指数(CPI)= 已完工预算费用(BCWP)/已完工作实际费用(ACWP)当费用绩效指数(CPI)<1时,表示超支。
当费用绩效指数(CPI)>1时,表示节支。
(4)进度绩效指数(SPI)= 已完工作预算费用(BCWP)/计划工作预算费用(BCWS)当进度绩效指数(SPI)<1时,表示进度延误。
当进度绩效指数(SPI)>1时,表示进度提前。
附注:费用、进度偏差反映的是绝对指标,而费用、进度绩效指数反映的是相对偏差,注意两者的适用范围。

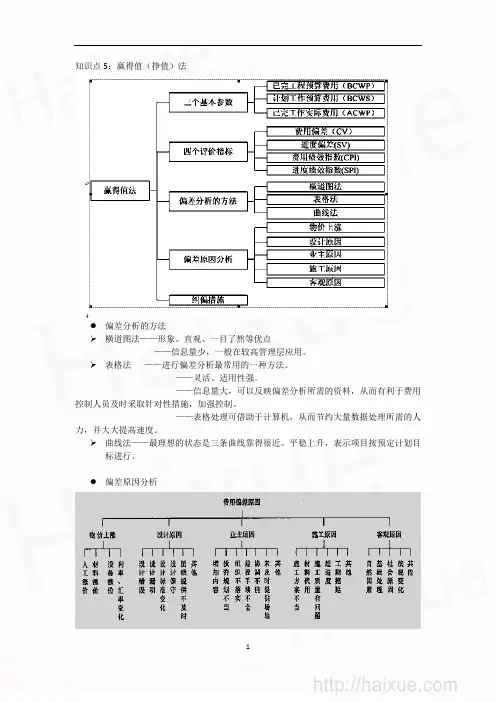

项目成本、进度综合控制的方法---挣值分析法一、引言项目成本管理是指在满足质量、工期等合同要求的前提下,对项目实施过程中所发生的费用,通过计划、组织、控制和协调等活动实现预定的成本目标,并尽可能降低成本费用的一种科学的管理活动。
现代项目成本管理的业务范围已经不再仅限于计划和进度报表的生成,管理人员在质量、成本、工期满足必须要求的前提下,时刻面对着一系列无法预料的难题,项目管理的主要控制要素是质量、进度和成本。
项目管理的目标是在保证质量的情况下,寻找进度和成本的最优解决方案。
成本、进度控制是项目管理的主要目标,以往的情况是对它们分别管理,相互之间缺乏紧密的联系,这带来了很多的问题。
例如当项目进行到一定阶段时,仅仅将实际发生的成本与总预算相比,容易引起误解,即只要实际成本低于总预算成本就是满意的,但实际已完成的工作量(进度)并没有达到计划量。
到了项目预算已经超出而还有剩余工作量要完成时,要完成项目就必须增加更多的费用,此时要打算在预算内完成项目,进行成本控制就为时已晚。
这说明实际成本与计划成本比较只能说明一个侧面,并不能真实的反映项目的成本控制状况。
项目成本与进度之间的联系非常紧密。
成本支出、资金消耗量的大小与进度的快慢、提前或滞后有直接的关系。
一般来说,项目成本支出是与项目进度成正比的。
但是单纯地观察成本消耗的大小并不能对成本趋势、进度状态做出完全准确有效的估计。
进度超前、滞后或者成本超支、节余都会影响成本支出的大小。
因此要真正有效地控制成本,必须连续监督消耗在项目上的资金量并与工作进度对比。
本文讨论一种成本、进度综合控制的方法——挣值分析法。
二、挣值分析法项目成本管理和控制的基本原理是根据预先制订的项目成本计划和控制基准,实施工作后,定期比较分析,然后调整相应的工作计划并反馈到实施计划中去。
有效地进行项目成本、进度管理的关键是监控实际成本及进度的状况,及时、定期地与控制基准相比照,并结合其它可能的改变,及时采取必要的纠正措施,修正或更新项目计划,预测出项目完成时成本是否超出预算、进度会提前或落后。

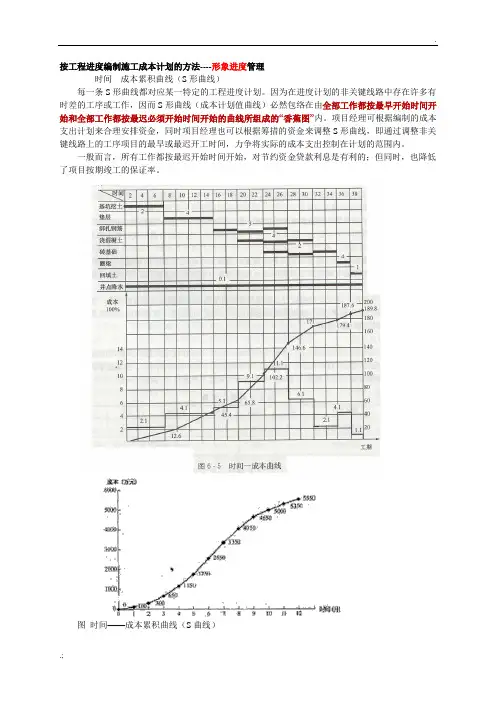

成本分析--横1费用偏差分析表 号项费用数额(千元)费用偏差进度偏差 (千元)(千元)2.402.400010平整场地2.400.92 002夯填土0.83 0.83-0.09 27.0003垫层 21.600 -5.4 152.0004缸砖面结合106.40-19.6-45.6 21.95005踢脚15.39 15.68-0.29-6.56204.27 146.62-19.89合计-57.65166.50注:因空间所限,表中各项工作的横道比例尺同 计划工作预算费用(BCWS)已完工作预算费用(BCWS)已完工作预算费用(ACWP) 成本分析--2 费用偏差分析表 码(1)041042043 项(2)木门钢门铝合金门窗安装 (3) 预算(计划(4) 计划工作量(5) 计划工作预算费用(BCW )S (6)=(5)×(4) 已完成工作量(7) 已完成工作预算费用(BCWP)(8)=(7)×(4) 实(9) 其他款项(10)已完成工作实际费用(ACWP)(11)=(7)×(9)+(10)费用局部偏差(12)=(8)-(11) 费用数CPI (13)=(8)÷(11)费用累计偏差(14)=∑(12) 进度局部偏差(15)=(8)-(6) 进度数SPI (16)=(8)÷(6)进度累计偏差(17)=∑(15)成本分析—曲线法3在项目实施过程中,以上三个参数可以形成三条曲线,即计划工作时间预算费用(BCWS),已完工作预算费用(BCWP、)已完工作实际费用(ACWP)曲线,如下图所示100%ACVEAC检测时间BAC预测金额或ACWP BCWSΔH预测完成百SVCV完工时分间比BCWP计划完工时间日历时间赢得值法评价曲线用曲线法表明该项施工任务在第三个月末时,其费用及进度的偏差情况见下图。
用曲线法分析时,由于假定各项工作均是等速进行,故所绘曲线呈直线形。
费用(千元)CV--费用累计偏差SV--进度累计偏差250 200 98.91-=VC56.75-=VS150AC100B50时间(月)123注;A-计划工作预算费用;B-已完工作预算费用;C-已完工作实际费用。
成本分析三法(挣值)横道图图表曲线
成本分析--横道图法1
费用偏差分析表
注:因空间所限,表中各项工作的横道比例尺大小不同计划工作预算费用(BCWS)
已完工作预算费用(BCWS)
已完工作预算费用(ACWP)
成本分析--图表法2
费用偏差分析表
成本分析—曲线法3
赢得值法评价曲线
在项目实施过程中,以上三个参数可以形成三条曲线,即计划工作时间预算费用(BCWS),已完工作预算费用(BCWP)、已完工作实际
费用(ACWP)曲线,如下图所示
日历时间
计划完工时间
预测金
额
或
完
成
百
分
比
用曲线法表明该项施工任务在第三个月末时,其费用及进度的偏差情况见下图。
用
曲线法分析时,由于假定各项工作均是等速进行,故所绘曲线呈直线形。
费用及进度的偏差情况
时间(月)
123
50
100
150200250
注;A-计划工作预算费用;B-已完工作预算费用;C-已完工作实际费用。
【项目管理知识】成本管理:项目成本及进度的挣值法管理成本管理:项目成本及进度的挣值法管理质量、进度及成本控制是目标控制的基本内容,目标控制的基本方式是遵循以下基本环节,即:输入、转换、反馈、对比、纠偏。
以上对三大目标的控制方法都离不开偏差分析,即计划值和实际值的比较对比,然而每一种控制只是独立地分析,控制单一的目标,而工程项目的质量、进度和成本既是相互对立的,又是彼此统一的,它们共同构成工程建设的目标系统。
因此,要想把质量、进度和成本联系起来进行分析和控制,挣值法是一种有效的工具。
挣值法主要用来回答以下五个问题:(1)应该完成多少工作(拟定工程计划值);(2)实际完成多少工作(已完工程的计划值);(3)完成工作的成本(已完工程的实际值);(4)当初完成工作的预期成本(总预算费用);(5)现在完成工作的期望成本(竣工估算)。
挣值法就是要在以上五个问题答案的基础上,进行偏差分析。
偏差定义为计划值与实际值之间的差别,在项目管理领域里,问题的根本不是没有偏差,而是这个偏差是否在接受的范围内。
我们计划用什么测量偏差呢?有三个绩效衡量基准,它们是:成本、进度和技术范围。
技术范围主要解决的是质量问题。
在我们确定实际完成多少工作这一问题时,挣值法给出了50:50规则,然而在工程实践中,我们用技术规范来解决这一问题,这就是已完工程必须是合格工程才可以批准计量工程进度款,而判定合格工程主要靠技术规范。
本文对幸福二村(B区)综合楼项目土方工程至主体结构施工阶段应用挣值法进行简要分析,其中____年5月~____年8月为土方工程阶段,____年9月~____年11月为地下结构施工阶段,____年12月~____年6月为上部结构施工阶段;之后是装修阶段和水、电设备安装阶段,本文未作分析。
1.拟完工程计划值根据施工合同及总进度计划,将合同总价款按月进行资金分解,即可得到资金使用计划,即拟完工程计划值。
2.已完工程计划值根据施工单位的每月进度款申报量,按照实际完成及质量合格的原则(替代50:50规则),以合同预算(或工程量清单)为依据,监理核定量即为已完工程计划值,监理机构据此签发工程进度款支付证书给建设单位。
赢得值原理(EVC—earned value concept)是国际通行项目管理模式的理论基础,也是对工程项目费用/进度执行效果进行综合检测、评估的国际上普遍采用的项目管理技术。
赢得值原理可以用一幅有三条曲线组成的图形来说明(见图1)。
第一条曲线叫做BCWS,即计划工作量的预算值曲线,简称计划值曲线。
BCWS曲线是综合进度计划和预算费用后得出的。
它的含义是将项目的计划消耗资源预算,包括全部费用要素(如人工时、设备、材料和其他费用等),在计划的周期内按月进行分配,然后逐月累加,即生成了整个项目的BCWS曲线。
这条曲线是项目控制的基准曲线,是在项目开始后用批准的控制估算值建立的。
第二条曲线叫做BCWP曲线,即已完工作量的预算值曲线,亦称赢得值曲线。
BCWP曲线的含义是,按月统计已完工作量,并将此已完工作量的值乘以预算单价,逐月累加,即生成赢得值曲线。
赢得值的统计也可以用预算值乘以已完工作的里程碑加权百分数得出。
赢得值与实际消耗的人工时或实际消耗的费用无关,它是用预算值或单价来计算已完工作量所取得的实物进展的值,是测量项目实际进展所取得的绩效的尺度。
第三条曲线叫做ACWP曲线,即已完工作量的实际费用消耗曲线,简称实耗值曲线。
ACWP的含义是,对应已完工作量实际上消耗的费用,逐项记录实际消耗的费用并逐月累加,即可生成这条实耗值曲线。
费用/进度综合控制的BCWP和ACWP值应每月监测和报告一次。
图中当前时间是指检测当月的时间。
当前时间的BCWP和ACWP值是检测当月统计并累计得出的值。
通过图中BCWS、BCWP 、ACWP三条曲线的对比,可以直观地综合反映项目费用和进度的进展情况。
将BCWP与BCWS做对比,由于两者均以预算值作为计算基准,因此两者的偏差即反映出项目进展的进度差异(SV)。
SV = BCWP – BCWSSV=0,表示项目实际进度与计划进度相符;SV>0,表示进度提前;SV<0,表示进度拖后。
挣值理论在项目管理中的应用摘要:在国家政策形势的推动下,基础设施建设的力度在不断加大涉及道路、桥梁、水利、通信等各个方面。
工程建设的不可逆性要求从项目启动前期的可行性研究阶段开始,直至计划、执行、结束必须实行有效的项目管理和过程监控。
本文通过挣值理论在项目管理中的运用,对项目的成本、进度和绩效进行动态的评估和监控,以达到项目管理的系统性和权变性。
并使项目风险预警成为可能,为管理者风险决策提供可靠依据。
关键词:挣值项目管理绩效评估风险预警中图分类号:k826.16 文献标识码:a 文章编号:项目管理是以项目为对象,对项目组织资源进行有效整合以达成项目预定目标与责任的动态创新性活动过程。
在成本、时间和质量的约束下生产出具备业主所需功能的成果交付物。
近年来,由于国家政策形势的推动,基础设施建设的力度不断加大,我们传统的用来监控项目绩效的方法主要有横道图法、表格法、s曲线法。
横道图法又叫甘特图,它是以图示的方式通过活动列表和时间刻度形象地表示出任何特定项目的活动顺序与持续时间。
多用于施工进度计划表的绘制,可以借用进度计划来对投资偏差进行分析,但它不是对成本和预算支出进行监控而是指明项目中每一项任务在特定日期应该达到的完成状况。
既不能指明进度延迟或提前的原因也不能改进计划。
表格法是运用列表的形式来实现投资偏差的分析,并确定其原因。
这种方法可以根据项目的具体情况、数据来源、控制的要求等条件设计表格,比较灵活。
s曲线法表示了项目预算基准计划与实际预算支出的对比。
简单明了的向我们显示出进度和成本的比例关系。
它提供了实时的追踪信息,预算支出就能在图表上得到持续的更新。
但它同样也不能对产生正向或负向偏差的原因作出解释。
事实上,正向偏差可能是严重的超支,而负向偏差可能是因为技术的改进。
因此,项目管理监控使用的越来越多的一种方法就是挣值管理。
对项目质量进行控制是传统项目管理的要求,而将这种控制工作提高到动态性,创新性要求的高度,则是项目管理发展的必然趋势。
挣值分析总结一、挣值分析的三个基本参数包括:计划值(PV)、实际成本(AC)和挣值(EV):1、计划值(PV,Plan Value),又叫计划工作量的预算费用(BCWS,Budgeted Cost for Work Scheduled )。
是指项目实施过程中某阶段计划要求完成的工作量所需的预算工时(或费用)。
计算公式是:PV=BCWS=计划工作量*预算定额PV主要反映进度计划应当完成的工作量,而不是反映应消耗的工时或费用。
2、实际成本(AC,Actual Cost),又叫已完成工作量的实际费用(ACWP,Actual Cost for Work Performed)。
指项目实施过程中某阶段实际完成的工作量所消耗的工时(或费用)。
主要反映项目执行的实际消耗指标。
3、挣值(EV,Earned Value),又叫已完成工作量的预算成本(BCWP,Budgeted Cost for Work Performed)。
指项目实施过程中某阶段实际完成工作量及按预算定额计算出来的工时(或费用)。
计算公式是:EV=BCWP=已完成工作量*预算定额二、挣值分析法的四个评价指标:进度偏差(SV)、成本偏差(CV)、成本执行指数(CPI)和进度执行指标(SPI):1、进度偏差(SV,Schedule Variance)SV是指检查日期EV和PV之间的差异:SV=EV-PV=BCWP-BCWS当SV为正值时,表示进度提前;当SV等于零时,表示实际与计划相符。
当SV为负值时,表示进度延误。
2、成本偏差(CV,Cost Variance)。
CV是指检查期间EV和AC之间的差异:CV=EV-AC=BCWP-ACWP当CV为正值时,表示实际消耗的人工(或费用)低于预算值,即有结余或效率高;当CV等于零时,表示实际消耗的人工(或费用)等预算值;当CV为负值时,表示实际消耗的人工(或费用)超出预算值或超支。
3、费用执行指标(CPI,Cost Performed Index)。
费用偏差分析表
注:因空间所限,表中各项工作的横道比例尺大小不同
计划工作预算费用(BCWS)
已完工作预算费用(BCWS)
已完工作预算费用(ACWP)
成本分析--图表法2
费用偏差分析表
赢得值法评价曲线
在项目实施过程中,以上三个参数可以形成三条曲线,即计划工作时间预算费用(BCWS),已完工作预算费用(BCWP)、已完工作实际费用(ACWP)曲线,如下图所示
日历时间
计划完工时间
预测金
额
或
完
成
百
分
比
用曲线法表明该项施工任务在第三个月末时,其费用及进度的偏差情况见下图。
用
曲线法分析时,由于假定各项工作均是等速进行,故所绘曲线呈直线形。
费用及进度的偏差情况
时间(月)
123
50
100
150200250
注;A-计划工作预算费用;B-已完工作预算费用;C-已完工作实际费用。
