环评及环保验收所需资料和程序一、前言在当今社会,环境保护已经成为了一件关乎全人类生存和发展的问题。
作为企业或个人,都应该有环保意识和责任。
而环评和环保验收也是企业进行环保措施的必要程序和手续。
那么,本文将详细介绍环评和环保验收所需的资料和程序,以便企业和个人更好地理解和执行。
二、环评所需资料和程序1.环评的定义环境影响评价(Environmental Impact Assessment,EIA)是指为了保护环境,预测某项规划、项目或政策的环境影响并提出相应的环境保护和改善措施,通过专业评估程序和公众参与程序确定该规划、项目或政策的环境影响的评价活动。
EIA是一个系统的环境管理程序,旨在协调和促进环境、经济和社会利益的平衡,以取得可持续发展。
2.环评的程序环评的程序一般包括:申报、审查、公告、听证、批复等环节。
具体步骤包括:(1)申请环评:申请人根据规定向环境保护部门申请环境影响评价。
(2)初审和公示:环保部门对申请资料进行初步审核,并向社会公示申请的评价范围、对象和处理方式,以便社会各方了解和监督。
(3)现场调查:环保部门组织调查人员现场调查,了解地形、气候、生态系统和社会经济状况等情况,并编制环境基础调查报告。
(4)技术研究:进行环境影响预测和评审,包括环境资料的分析和计算、模拟、比较等,制定环境影响评价报告书。
(5)公众参与:对评价结果进行公开和公示,进行社会公众参与。
(6)批复:环保部门按规定程序进行综合评估和决策,对环评报告进行审批并发出批复文件。
3.环评所需资料环评所需资料包括:环评申请表、项目环评报告、环境影响报告书、环保征收报告、公众意见汇总表、听证会记录表、环境管理方案、环保验收报告书等。
其中,项目环评报告、环境影响报告书、环保征收报告、环境管理方案和环保验收报告书是环评重要的资料。
三、环保验收所需资料和程序1.环保验收的定义环保验收是指在建设项目竣工后,对项目环境管理措施和效果进行评价,检查施工、运营、环境保护各环节是否符合国家或地方环境保护标准和管理要求,以确保建设项目达到环境审批批复的要求,对环保验收合格的项目进行竣工备案,形成环保验收报告。

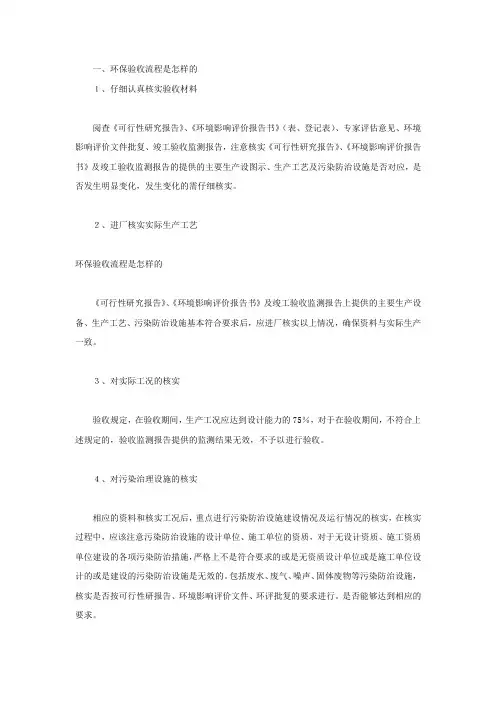

一、环保验收流程是怎样的1、仔细认真核实验收材料阅查《可行性研究报告》、《环境影响评价报告书》(表、登记表)、专家评估意见、环境影响评价文件批复、竣工验收监测报告,注意核实《可行性研究报告》、《环境影响评价报告书》及竣工验收监测报告的提供的主要生产设图示、生产工艺及污染防治设施是否对应,是否发生明显变化,发生变化的需仔细核实。
2、进厂核实实际生产工艺环保验收流程是怎样的《可行性研究报告》、《环境影响评价报告书》及竣工验收监测报告上提供的主要生产设备、生产工艺、污染防治设施基本符合要求后,应进厂核实以上情况,确保资料与实际生产一致。
3、对实际工况的核实验收规定,在验收期间,生产工况应达到设计能力的75%,对于在验收期间,不符合上述规定的,验收监测报告提供的监测结果无效,不予以进行验收。
4、对污染治理设施的核实相应的资料和核实工况后,重点进行污染防治设施建设情况及运行情况的核实,在核实过程中,应该注意污染防治设施的设计单位、施工单位的资质,对于无设计资质、施工资质单位建设的各项污染防治措施,严格上不是符合要求的或是无资质设计单位或是施工单位设计的或是建设的污染防治设施是无效的。
包括废水、废气、噪声、固体废物等污染防治设施,核实是否按可行性研报告、环境影响评价文件、环评批复的要求进行。
是否能够达到相应的要求。
5、适当的结论现场核实后,比较规范的企业,符合环境影响评价报告书(表、登记表)和环评批复要求的,可以进行适当的肯定,对于现场平面管理混乱,污染防治设施未按照环境影响评价报告书(表、登记表)和环评批复要求应该现场提出整改意见,并做出现场监察记录,责令企业进行现场改正。
二、环保资质办理需要哪些流程1、向当地环保局提交书面申请和相关资料2、环保局受理申请3、实地核查合格就发证,不合格下达限期整改通知。
4、再次实地核查5、合格发证。
三、办理环保资质所需的资料需要办理环保批文准备资料:名称核准书,法人身份证,经营范围,房屋租赁合同,房屋坐标图,产品原材料,主要产品年产量,工艺流程图。
环评验收流程环境影响评价(Environmental Impact Assessment,EIA)是指在建设项目实施前,对其可能产生的环境影响进行系统评价和预测,以确定其对环境的影响程度,从而为政府决策提供科学依据的一项管理工具。
环境影响评价的验收是指在环境影响评价报告书提交审批机关并经审批批准后,依法对建设项目的环境影响评价报告书进行审查、评定、核准的程序。
环评验收流程是环境影响评价工作的最后一个环节,也是环境影响评价工作的重要组成部分。
一、环评验收流程的基本程序。
1.环评验收申请。
建设单位在环境影响评价报告书经审批机关批准后,应向审批机关提出环评验收申请。
申请材料应包括环评验收申请表、环境影响评价报告书、审批文件等。
2.环评验收审查。
审批机关应组织专家对环境影响评价报告书进行审查,重点审查环境影响评价报告书的编制程序、内容是否符合要求,是否符合法律法规的规定等。
3.环评验收公示。
审批机关应将环境影响评价报告书的审批结果及相关信息向社会公示,接受社会公众的监督和意见建议。
4.环评验收决定。
审批机关根据审查结果和公众意见,决定是否批准环境影响评价报告书。
5.环评验收结果公告。
审批机关应将环境影响评价报告书的审批结果向社会公告,公告内容包括环境影响评价报告书的批准文件、批准的环境影响评价报告书等。
二、环评验收流程的注意事项。
1.审查要严格。
审批机关在进行环评验收审查时,要严格按照相关法律法规的要求进行,确保审查的公正、客观和科学。
2.公示要及时。
环评验收公示是环评验收流程中的重要环节,应及时向社会公示审批结果,接受社会公众的监督和意见建议。
3.决定要科学。
审批机关在做出环评验收决定时,要充分考虑专家审查意见和社会公众的意见建议,确保决定的科学性和合理性。
4.公告要透明。
环评验收结果公告应向社会公众公开审批结果,确保公告内容的透明和公正。
三、环评验收流程的意义。
环评验收流程是对环境影响评价工作的一种监督和管理机制,其主要目的是保护环境、促进可持续发展。

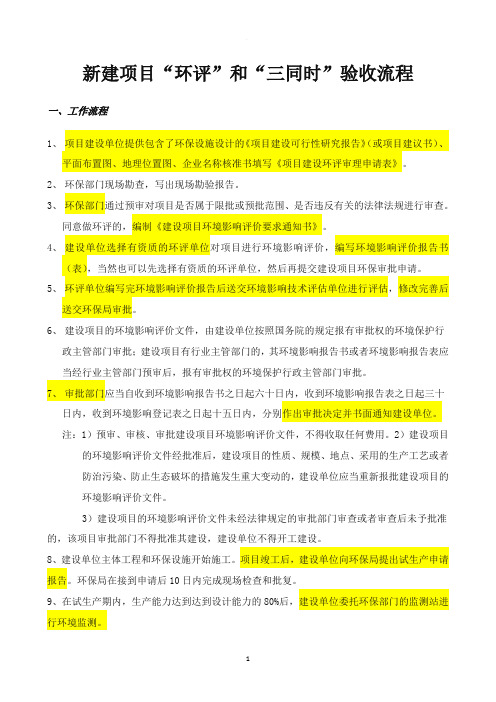

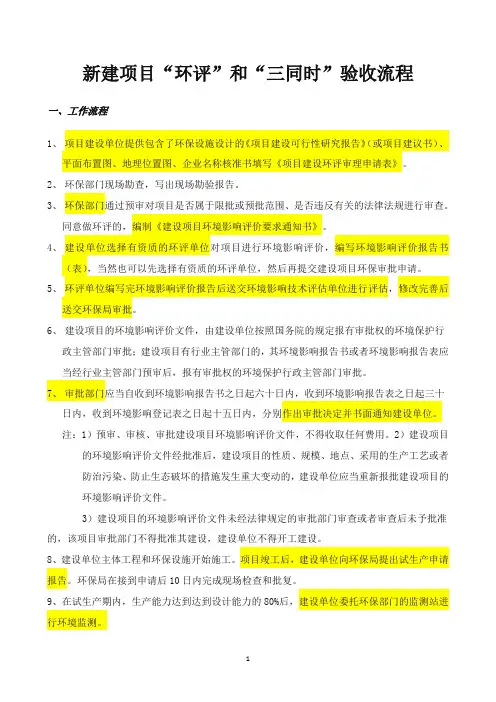

新建项目“环评”和“三同时”验收流程一、工作流程1、项目建设单位提供包含了环保设施设计的《项目建设可行性研究报告》(或项目建议书)、平面布置图、地理位置图、企业名称核准书填写《项目建设环评审理申请表》。
2、环保部门现场勘查,写出现场勘验报告。
3、环保部门通过预审对项目是否属于限批或预批范围、是否违反有关的法律法规进行审查。
同意做环评的,编制《建设项目环境影响评价要求通知书》。
4、建设单位选择有资质的环评单位对项目进行环境影响评价,编写环境影响评价报告书(表),当然也可以先选择有资质的环评单位,然后再提交建设项目环保审批申请。
5、环评单位编写完环境影响评价报告后送交环境影响技术评估单位进行评估,修改完善后送交环保局审批。
6、建设项目的环境影响评价文件,由建设单位按照国务院的规定报有审批权的环境保护行政主管部门审批;建设项目有行业主管部门的,其环境影响报告书或者环境影响报告表应当经行业主管部门预审后,报有审批权的环境保护行政主管部门审批。
7、审批部门应当自收到环境影响报告书之日起六十日内,收到环境影响报告表之日起三十日内,收到环境影响登记表之日起十五日内,分别作出审批决定并书面通知建设单位。
注:1)预审、审核、审批建设项目环境影响评价文件,不得收取任何费用。
2)建设项目的环境影响评价文件经批准后,建设项目的性质、规模、地点、采用的生产工艺或者防治污染、防止生态破坏的措施发生重大变动的,建设单位应当重新报批建设项目的环境影响评价文件。
3)建设项目的环境影响评价文件未经法律规定的审批部门审查或者审查后未予批准的,该项目审批部门不得批准其建设,建设单位不得开工建设。
8、建设单位主体工程和环保设施开始施工。
项目竣工后,建设单位向环保局提出试生产申请报告。
环保局在接到申请后10日内完成现场检查和批复。
9、在试生产期内,生产能力达到达到设计能力的80%后,建设单位委托环保部门的监测站进行环境监测。
10、检测合格后,建设单位填写《建设项目环境保护竣工验收申请表》,申请验收(即“三同时”验收)。
一、环保验收流程是怎样的企业取得当地环保部门的环评批复后环评算告一段落,可以可根据各部门对项目的要求着手开始项目建设工作。
建设完成后可组织试运行(根据当地环保部门的要求看试运行之前是否需要向环保部门递交试运行申请和批复)试运行期间如能达到正常的工况负荷和预计产能即可向环保局递交竣工验收申请表申请验收。
流程如下:1、项目完成建设并进行试运行。
2、企业向环保局提出环保竣工验收申请。
3、企业携建设项目环评批复、环评报告书(表)、试生产批复委托有资质的检测单位对建设项目进行验收。
4、有资质的检测单位对通过对项目现场的勘查结合企业情况编制竣工验收方案进行检测。
5、如通过检测项目情况符合环评批复要求,则根据检测结果编写竣工验收报告书(表)。
6、如检测结果超过环评批复规定,则待企业整改后重复上述第五步。
7、编写完成的竣工验收报告书(表)交当地环保局审查并公示。
公示期无异议即可组织专家现场评审。
评审通过即完成建设项目环保竣工验收,环保局将验收文本公示于当地环境保护局官网。
环保验收流程是怎样的二、环保验收有什么要求1、建设前期环境保护审查、审批手续完备,技术资料与环境保护档案资料齐全;2、环境保护设施及其他措施等已按批准的环境影响报告书(表)或者环境影响登记表和设计文件的要求建成或者落实,环境保护设施经负荷试车检测合格,其防治污染能力适应主体工程的需要;3、环境保护设施安装质量符合国家和有关部门颁发的专业工程验收规范、规程和检验评定标准;4、具备环境保护设施正常运转的条件,包括:经培训合格的操作人员、健全的岗位操作规程及相应的规章制度,原料、动力供应落实,符合交付使用的其他要求;5、污染物排放符合环境影响报告书(表)或者环境影响登记表和设计文件中提出的标准及核定的污染物排放总量控制指标的要求;三、法律依据按照《建设项目竣工环境保护验收暂行办法》,有九个一票否决的情形:1)环保设施未按要求完全落实;2)污染物排放监测结果超标;3)发生重大变动未履行相关环保手续;4)建设过程中造成重大环境污染未完全治理;5)纳入排污许可管理的建设项目,无证排污或者不按证排污的;6)分期建设、投产,其环保设施防污染和生态破坏的能力不能满足需要的;7)因违法受到处罚,被责令改正,尚未完成的;8)验收报告存在重大质量缺陷;9)其他环境保护法律法规规章等规定不得通过环境保护验收的。

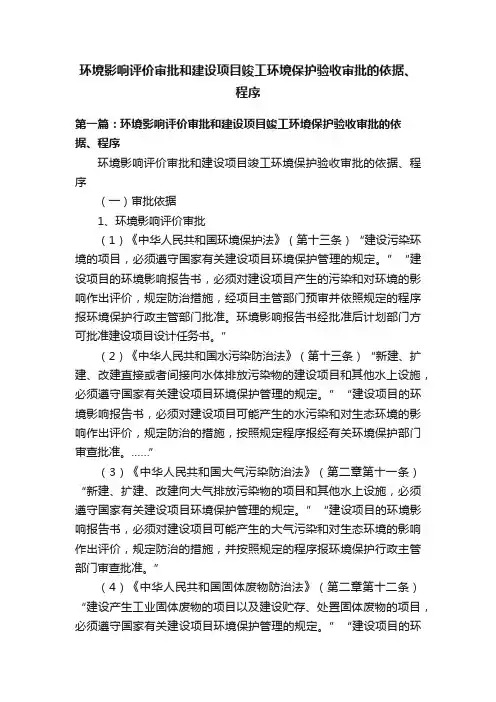

环境影响评价审批和建设项目竣工环境保护验收审批的依据、程序第一篇:环境影响评价审批和建设项目竣工环境保护验收审批的依据、程序环境影响评价审批和建设项目竣工环境保护验收审批的依据、程序(一)审批依据1、环境影响评价审批(1)《中华人民共和国环境保护法》(第十三条)“建设污染环境的项目,必须遵守国家有关建设项目环境保护管理的规定。
”“建设项目的环境影响报告书,必须对建设项目产生的污染和对环境的影响作出评价,规定防治措施,经项目主管部门预审并依照规定的程序报环境保护行政主管部门批准。
环境影响报告书经批准后计划部门方可批准建设项目设计任务书。
”(2)《中华人民共和国水污染防治法》(第十三条)“新建、扩建、改建直接或者间接向水体排放污染物的建设项目和其他水上设施,必须遵守国家有关建设项目环境保护管理的规定。
”“建设项目的环境影响报告书,必须对建设项目可能产生的水污染和对生态环境的影响作出评价,规定防治的措施,按照规定程序报经有关环境保护部门审查批准。
……”(3)《中华人民共和国大气污染防治法》(第二章第十一条)“新建、扩建、改建向大气排放污染物的项目和其他水上设施,必须遵守国家有关建设项目环境保护管理的规定。
”“建设项目的环境影响报告书,必须对建设项目可能产生的大气污染和对生态环境的影响作出评价,规定防治的措施,并按照规定的程序报环境保护行政主管部门审查批准。
”(4)《中华人民共和国固体废物防治法》(第二章第十二条)“建设产生工业固体废物的项目以及建设贮存、处置固体废物的项目,必须遵守国家有关建设项目环境保护管理的规定。
”“建设项目的环境影响报告书,必须对建设项目产生的固体废物对环境的污染和影响作出评价,规定防治环境污染的措施,并按照规定的程序报环境保护行政主管部门审查批准。
环境影响报告书经批准后,审批建设项目的主管理部门主可批准该建设项目的可行性研究报告或者设计任务书。
”(5)《中华人民共和国海洋环境保护法》(第五章第四十二条、第四十三条)“新建、改建、扩建海岸工程建设项目,必须遵守国家有关建设项目环境保护管理的规定,……”(6)《建设项目环境保护管理条例》(第十条)“建设项目环境影响报告书,环境影响报告表或者环境影响登记表,由建设单位报有审批权的环境保护行政主管部门审批;……”2、建设项目竣工环境保护验收(1)《中华人民共和国环境保护法》(第二十六、三十六条)“建设项目中防治污染的设施,必须与主体工程同时设计、同时施工、同时投产使用。
环评整套流程程序及注意细节环境评价(Environmental Impact Assessment,EIA)是指在实施建设项目前,对项目可能产生的环境影响进行系统评价、预测、评估和管理,并制定有效措施以减轻或消除不良环境影响的一种环境管理工具。
其流程一般包括项目申报、环境影响评价,作出环评文件,审批,实施和监测等环节。
下面将详细说明环评的整套流程程序和注意细节。
1.项目申报:项目申报是环评的起点,申报者应向相关环境保护主管部门提交项目申请书,包括项目的基本情况、建设规模、选址等内容。
此外,申报者还应提供必要的材料,如地理、水利、生态等方面的资料。
2.环境影响评价:环境影响评价是环评的核心内容,它通常包括以下几个步骤:-确定评价因素:评价因素包括土地利用、水资源、大气环境、生态环境、声环境等。
评价因素的确定需参考相关环保法规和技术规范。
-收集资料:需要收集项目选址区域的现场调查资料、环境基础资料和社会经济基础资料等。
-评价分析:根据收集的资料,对项目可能产生的环境影响进行分析和评价,预测影响的程度和范围。
-确定措施:对于评价发现的不良环境影响,制定相应的环境保护措施和管理计划,以减轻或消除不良环境影响。
3.编制环评文件:环评文件是环评的成果之一,主要包括项目基本情况、环境现状、环境影响评价、环保措施和管理计划等。
环评文件应符合相关法规和技术规范的要求,同时要注重简明扼要,易于理解和实施。
4.审批:环评文件的审批是保证环评工作质量的重要环节。
申报者需将编制好的环评文件提交给相关环境保护主管部门进行审查。
审查包括对环评文件的内容和实施方案的审核。
审查的结果会决定是否批准项目的建设。
5.实施和监测:经过审批的项目开始实施,施工单位应按照环评文件的要求进行建设,同时还需建立环境监测体系,对项目建设过程中可能的环境影响进行实时监测。
监测结果应及时报送给环保部门。
在环评整套流程中-环评工作应遵循科学、客观、公正的原则,严格按照相关法规和技术规范进行操作。
最全的全套环保手续(环评、三同时验收、排污许可证)项目流程最全的全套环保手续(环评、三同时验收、排污许可证)项目流程为了方便广大从事环保手续办理人员,少走弯路,笔者特就市批项目环保手续到排污许可证流程分享给各位,希望对广大办证人员有所帮助。
县批项目在县里可以办理程序大同小异。
一、项目找有资质的环评公司编制环评需要准备资料如下1、项目可行性研究报告2、设备一览表、设备布置图、原辅材料年用量,吨产品用量、包装方式、项目每天用水和废水3、土地证或土地初审意见,4、规划意见5、发改委出具的备案证或工信局出具的意见6、总平面图、7、周边关系图、物料平衡,蒸汽平衡和水平衡8、项目工艺流行叙述和排污节点,工艺流程图9、项目简介(包括项目名称,位置、项目总投资、环保投资、项目劳动定员)二、需取得项目环评批复1、评估中心安排上会2、环评上会通过3、总量申请完成(需先到县局申请,再到市局审批,中间有可能修改环评报告)4、环评评估报告取得5、县局项目审批委员会开会通过,预审意见取得.6、行政大厅受理根据市局意见修改环评.(如果环评修改,评估意见和县局预审意见也得相应修改)。
7、市局项目处开会同意。
8、行政大厅出正式批复.三、三同时验收(前提条件公司应确保生产现场和环评相符,各项环保设施运行完好,排放符合环评上要求的排放标准)1、县局打试生产申请开会同意后取得试生产批复。
2、在试运行期间申请验收监测,县局受理。
3、市环境监测站到公司进行监测。
5、取得验收监测报告,并且在环评要求范围内。
6、申请三同时验收7、验收申请报告通过,取得竣工环境保护验收意见。
四、排污许可证办理1、申请排污监测,县局受理。
2、市环境监测站监测完成,并符合环评要求。
3、取得排污许可证监测报告。
4、向县环保局申请办理排污许可证。
5、市局取得排污许可证。
环评及环保验收所需资料和程序一、环评报批所需资料:(1)国家环保总局审批的建设项目:建设单位直接向国家环保总局报送《环境影响登记表》或者委托有环境影响评价证书的单位编制并通过国家环境工程评估中心审查的《环境影响报告书》、《环境影响报告表》。
(2)省环保局及以下审批的建设项目:建设项目申报时,建设单位需报送《建设项目环境保护申报表》和项目批准立项或备案文件、项目选址意见书以及其他相关主管部门意见。
环评报批时,建设单位按《建设项目环境保护申报表》审查意见的要求,报送《环境影响登记表》或者委托有环境影响评价证书的单位编制并经组织审查后修改完善的《环境影响报告书》、《环境影响报告表》报批本。
二、环保验收审批所需资料:(1)验收申请(文字中应包括建设前期环境保护审查、审批手续是否完备,技术资料与环境保护档案资料是否齐全;环境保护措施是否按批准的环评和设计文件的要求落实;环保设施防治污染能力是否适应主体工程的需要;环保设施安装质量是否符合专业工程验收规范、规程和检验评定标准;是否具备环境保护设施正常运转的条件,包括:经培训合格的操作人员、健全的岗位操作规程及相应的规章制度,原料、动力供应落实,符合交付使用的其他要求;污染物排放是否达到环评文件提出的排放标准和总量控制要求等)。
(2)《验收申请报告》、《验收申请表》或者《验收申请卡》。
(分别对应环评时的报告书、报告表、登记表)(3)委托环保验收监测单位编制的《验收监测报告》、《验收监测表》(污染型建设项目)或《生态调查报告》、《生态调查表》(生态影响型),编制《验收申请卡》的项目可不提供。
三、建设项目环评审批办事程序:(一)国家环保总局审批的建设项目1、建设单位委托持有环境影响评价甲级证书的单位,按照国家对建设项目分类管理的规定,编制项目环境影响报告书或环境影响报告表。
环境影响登记表可自行填写。
2、建设单位向国家环保总局报批环境影响报告书、环境影响报告表或环境影响登记表。

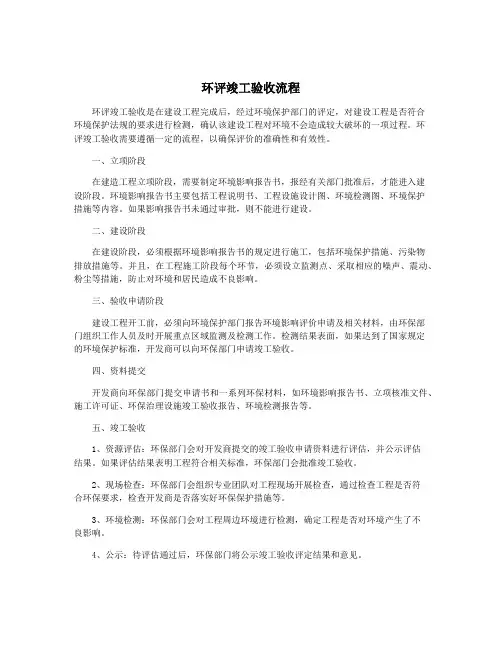

环评竣工验收流程环评竣工验收是在建设工程完成后,经过环境保护部门的评定,对建设工程是否符合环境保护法规的要求进行检测,确认该建设工程对环境不会造成较大破坏的一项过程。
环评竣工验收需要遵循一定的流程,以确保评价的准确性和有效性。
一、立项阶段在建造工程立项阶段,需要制定环境影响报告书,报经有关部门批准后,才能进入建设阶段。
环境影响报告书主要包括工程说明书、工程设施设计图、环境检测图、环境保护措施等内容。
如果影响报告书未通过审批,则不能进行建设。
二、建设阶段在建设阶段,必须根据环境影响报告书的规定进行施工,包括环境保护措施、污染物排放措施等。
并且,在工程施工阶段每个环节,必须设立监测点、采取相应的噪声、震动、粉尘等措施,防止对环境和居民造成不良影响。
三、验收申请阶段建设工程开工前,必须向环境保护部门报告环境影响评价申请及相关材料,由环保部门组织工作人员及时开展重点区域监测及检测工作。
检测结果表面,如果达到了国家规定的环境保护标准,开发商可以向环保部门申请竣工验收。
四、资料提交开发商向环保部门提交申请书和一系列环保材料,如环境影响报告书、立项核准文件、施工许可证、环保治理设施竣工验收报告、环境检测报告等。
五、竣工验收1、资源评估:环保部门会对开发商提交的竣工验收申请资料进行评估,并公示评估结果。
如果评估结果表明工程符合相关标准,环保部门会批准竣工验收。
2、现场检查:环保部门会组织专业团队对工程现场开展检查,通过检查工程是否符合环保要求,检查开发商是否落实好环保保护措施等。
3、环境检测:环保部门会对工程周边环境进行检测,确定工程是否对环境产生了不良影响。
4、公示:待评估通过后,环保部门将公示竣工验收评定结果和意见。
随着我国对环保意识的不断提高,环保检测工作正日益重要。
环评竣工验收流程的执行,使得建设工程不仅能够对社会做出技术革新贡献,同时还能保障环境安全,保护生态环境。
环评及环保验收所需资料和程序
一、环评报批所需资料:
(1)国家环保总局审批的建设项目:
建设单位直接向国家环保总局报送《环境影响登记表》或者委托有环境影响评价证书的单位编制并通过国家环境工程评估中心审查的《环境影响报告书》、《环境影响报告表》。
(2)省环保局及以下审批的建设项目:
建设项目申报时,建设单位需报送《建设项目环境保护申报表》和项目批准立项或备案文件、项目选址意见书以及其他相关主管部门意见。
环评报批时,建设单位按《建设项目环境保护申报表》审查意见的要求,报送《环境影响登记表》或者委托有环境影响评价证书的单位编制并经组织审查后修改完善的《环境影响报告书》、《环境影响报告表》报批本。
二、环保验收审批所需资料:
(1)验收申请(文字中应包括建设前期环境保护审查、审批手续是否完备,技术资料与环境保护档案资料是否齐全;环境保护措施是否按批准的环评和设计文件的要求落实;环保设施防治污染能力是否适应主体工程的需要;环保设施安装质量是否符合专业工程验收规范、规程和检验评定标准;是否具备环境保护设施正常运转的条件,包括:经培训
合格的操作人员、健全的岗位操作规程及相应的规章制度,原料、动力供应落实,符合交付使用的其他要求;污染物排放是否达到环评文件提出的排放标准和总量控制要求等)。
(2)《验收申请报告》、《验收申请表》或者《验收申请卡》。
(分别对应环评时的报告书、报告表、登记表)
(3)委托环保验收监测单位编制的《验收监测报告》、《验收监测表》(污染型建设项目)或《生态调查报告》、《生态调查表》(生态影响型),编制《验收申请卡》的项目可不提供。
三、建设项目环评审批办事程序:
(一)国家环保总局审批的建设项目
1、建设单位委托持有环境影响评价甲级证书的单位,按照国家对建设项目分类管理的规定,编制项目环境影响报告书或环境影响报告表。
环境影响登记表可自行填写。
2、建设单位向国家环保总局报批环境影响报告书、环境影响报告表或环境影响登记表。
(二)省环保局及以下审批的建设项目
1、建设单位填写《建设项目环境保护申报表》,向环保部门申报建设项目。
2、在收到符合要求的《建设项目环境保护申报表》后,环保部门提出审查意见,确定环评等级,分别要求编制《环境影响登记表》、《环境影响报告表》、《环境影响报告书》。
3、编制《环境影响登记表》的项目,建设单位填报《环境影响登记表》,符合要求后,环保部门批准《环境影响登记表》。
4、编制《环境影响报告表》的项目,建设单位应委托有环境影响评价证书的单位编制《环境影响报告表》。
环保部门组织专家审查《环境影响报告表》送审本,经修改、完善并达到要求后,建设单位向环保部门报批《环境影响报告表》报批本,环保部门批准《环境影响报告表》。
5、编制《环境影响报告书》的项目,建设单位应委托有环境影响评价证书的单位编制《环境影响评价大纲》和《环境影响报告书》。
环保部门组织专家审查《环境影响评价大纲》送审本,经修改完善并达到要求后,建设单位向环保部门报批《环境影响评价大纲》报批本,环保部门批准《环境影响评价大纲》。
环评单位按环保部门对《环境影响评价大纲》的批复要求,编制《环境影响报告书》。
环保部门组织专家审查《环境影响报告书》送审本,经修改完善并达到要求后,建设单位向环保部门报批《环境影响报告书》报批本,环保部门批准《环境影响报告书》。
6、在各阶段报批件达不到要求的,由环保部门在时限内提出书面的整改或完善意见,建设单位整改或完善后,重新报件。
四、建设项目环境保护验收审批办事程序:
1、项目竣工后需试生产(试运行)的,建设单位向环保部门提出试生产报告。
经环保部门现场检查符合试生产条件后,同意予以备案,项目投入试生产(试运行),试生产期一般为3个月。
不需试生产(试运行)的,直接进入提交验收申请。
2、建设单位向环保部门提交环保验收申请,环保部门确定建设单位编制《验收申请报告》、《验收申请表》或者《验收申请卡》(分别对应环评时的报告书、报告表、登记表)。
3、编制《验收申请报告》的项目,建设单位委托有资质的环保部门环境监测站编制《环保验收监测报告》(污染型)或者《环保验收调查报告》(生态影响型)。
资料齐备后,经环保部门审查资料、现场检查并达到要求后,环保部门批准《验收申请报告》,项目投入正式生产(运行)。
4、编制《验收申请表》的项目,建设单位委托有资质的环保部门环境监测站编制《环保验收监测表》(污染型)或者《环保验收调查表》(生态影响型)。
资料齐备后,经环保部门审查资料、现场检查并达到要求后,环保部门批准《验收申请表》,项目投入正式生产(运行)。
5、编制《验收申请卡》的项目,经环保部门审查资料、现场检查并达到要求后,环保部门批准《验收申请卡》,项目投入正式生产(运行)。
6、试生产期内,项目必须完善环保验收手续。
不需试生产(试运行)的,必须经环保部门验收合格后,才能投入正式生产(运行)。
7、在各阶段报批件达不到要求的,由环保部门在时限内提出书面的整改或完善意见,建设单位整改或完善后,重新报件。
