施工洞口及开关,插座盒预留预埋新法
- 格式:doc
- 大小:10.79 MB
- 文档页数:12
预埋水电操作方法
预埋水电操作方法是在装修过程中,在墙体或地面内预留好水管和电线。
具体操作步骤如下:
1. 施工前确定水电布线的位置和数量。
根据设计图纸,确定水管和电线的走向和位置,并标记在墙体和地面上。
2. 在墙体上用水泥钻孔机或电锤进行打洞。
根据设计需求,打好相应数量和直径的洞,将水管和电线穿过洞口。
3. 安装水管。
将水管从预留洞口穿过,并连接好水龙头、阀门等水件。
使用水泥或防水胶封住洞口,确保水管固定且不漏水。
4. 安装电线。
将电线从预留洞口穿过,分别连接好配电箱和灯具、插座等电器设备。
使用胶带或接线盒将电线连接好,确保安全可靠。
5. 验证水电安装是否正常。
在施工过程中,需要不断进行水电验收,检查水管和电线的连接是否牢固、是否漏水、是否符合标准。
6. 封闭墙体和地面。
预埋水电安装完成后,用水泥、石膏板或其他材料将预留洞口进行封闭。
确保墙面平整、地面平整,不会影响后续的装修工作。
需要注意的是,在施工过程中,需要严格按照相关的安全操作规范进行操作,确保预埋水电的安全性和可靠性。
为了方便日后的维修和改造,可以将预埋水电的位置和布线图纸保留好,以备后用。
预留孔及预埋件的施工方法与技巧随着建筑工程的不断发展,预留孔及预埋件在工程中扮演着重要的角色。
它们作为连接、固定和支撑各种构件的工具,可以有效地提高建筑物的稳定性和安全性。
本文将探讨预留孔及预埋件的施工方法与技巧,帮助读者更好地理解和运用它们。
一、预留孔施工方法与技巧1. 确定孔径和孔距预留孔的孔径和孔距是施工的关键。
在确定孔径时,需要考虑结构的载荷和使用要求,选择合适的孔径以确保孔的稳定性和可靠性。
同时,在确定孔距时,需要考虑连接件的尺寸和作用范围,并按照设计要求进行合理的布局。
2. 选择适当的孔位在预留孔的施工过程中,选择适当的孔位是非常重要的。
需要避免与其他构件或预埋件相冲突,保证施工的连贯性和整体性。
同时,还需要确保孔位在结构中的强度和稳定性,避免因孔位的不当选择而导致结构的损坏或安全事故的发生。
3. 采用适当的施工方法预留孔的施工方法也是关键。
常见的方法包括手工打孔、机械打孔和水压打孔等。
在选择施工方法时,需要根据具体情况进行综合考虑,考虑工期、成本和质量等因素,并制定相应的施工方案。
对于较大孔径的施工,可以考虑采用机械打孔或水压打孔等辅助工具,提高施工效率和质量。
4. 注意施工安全和防护在预留孔的施工过程中,安全是首要考虑的因素。
施工人员需要佩戴合适的个人防护装备,如安全帽、防护眼镜和手套等,以保护自身安全。
同时,还需要注意施工现场的防护,设置合理的防护措施,避免孔位的坍塌或其他意外事故的发生。
二、预埋件的施工方法与技巧1. 选用适当的预埋件材料预埋件的材料选择直接影响到工程的质量和使用寿命。
需要根据具体的使用环境和要求选择适当的预埋件材料,如预应力钢筋、锌钢塑板和金属固定件等。
在选择材料时,需要考虑其耐候性、耐腐蚀性和耐火性等因素,并确保其符合相关的技术标准和规范要求。
2. 合理布置预埋件的位置在进行预埋件施工时,合理布置预埋件的位置是非常重要的。
需要根据设计要求和使用功能进行布置,确保预埋件在施工过程中能够起到稳定和支撑的作用。
电气工程接线盒、穿线管原来可以这样预埋!!!2016-12-21 王云峰在土建工程施工中,经常会穿插着水暖工程中管道洞口的预留、管件的预埋或是电气工程中的接线盒和穿线管的预埋、预留工作内容,本人从事建筑电气工程工作多年,积累了一些工作经验,在这里为大家介绍一下电气预埋中的几点施工经验,以供大家借鉴。
一、开关盒、插座盒出墙率的传统做法与新做法传统施工做法:PVC开关盒、插座盒采用穿筋法,即利用φ6的圆钢穿入线盒钢筋孔将线盒固定,所穿的钢筋距接线盒口边沿 2.5CM,但墙体钢筋一般采用Φ8-Φ10的螺纹钢,固定接线盒所穿的钢筋都固定在竖向筋上,墙体的保护层一般为1.5CM,墙体的横向筋1CM,则竖向筋距墙面距离为2.5cm,那么这种做法可以让接线盒勉强出墙。
但施工过程中墙体钢筋位置偏移是不可避免的,所以稍有偏差,则开关盒、插座盒就不能满足出墙要求。
因此传统做法只能将开关盒、插座盒的出墙率保证在50%~70%左右,完全不能满足现在工程日益提高的施工质量要求,还会造成后期盒口之墙面修补及开关、插座面板安装的烦恼。
这样既费时费力,又增加了成本费用,更严重的是影响了整个工程的观感质量。
为了满足现在较高的工程质量要求,各专业工程都在施工工艺上不断创新和提高。
这里介绍一下工程上能够提高PVC开关盒、插座盒出墙率的新做法:1、PVC开关、插座盒采取不穿筋的做法,我经过对两个工程的实践总结,出墙率可以达到95%左右。
方法是用两根φ6的圆钢筋将开关、插座接线盒从穿筋孔背后加紧固定牢固,使开关、插座盒比之前传统做法向外多出1cm左右,这样,盒口边没距墙竖向钢筋3.7cm。
大于竖向钢筋距墙面2.5cm的距离,并超出了1.2cm左右。
大家不用担心会影响到墙体表面的美观。
因为我们采用了φ6圆钢固定,圆钢比较软,经模板挤压它会随之变形、弯曲,紧贴模板不会造成墙面问题,反而会紧紧贴在模板上,所以,脱模后,开关盒、插座盒会四方四正的展现在墙面上,观感特别好,也免去了后期的预埋口墙面修补、面板安装之苦。
工程预留预埋方案在工程施工中,预留和预埋是常见的技术,其目的是为了在后续的工程中方便安装和配合其他构件。
本文将介绍预留和预埋的概念、分类以及在工程中的实际应用。
预留和预埋的概念预留和预埋是指在施工过程中,提前在构件或结构中留出一定的空间或管道,以保证后续的安装或利用。
预留是指在钢筋、板、砖、混凝土等构件中,在施工时留出未来需要用到的空洞或空间。
例如,为了安装管道、电缆、插座等,在混凝土墙或板中留出相应的孔洞。
预埋是指在钢筋、板、砖、混凝土等构件中,在施工时预先设置好所需的管道、设备或零部件等。
例如,在混凝土中预埋下水管道、电缆等。
预留和预埋的分类根据施工的类型和用途,预留和预埋可分为以下几种:预留1.管道预留:在墙面和板面上留出管井预留孔或洞口,供后续安装管道使用。
2.电气预留:在墙面、板面或楼梯架内留出插座预留孔或洞口,供后续安装电气设备使用。
3.设备预留:设备预留是指在施工时为设备留出一定的空间和接口,以便于设备的安装和使用。
预埋1.管道预埋:将下水道、供水管道、天然气管道等埋入混凝土中,以保证施工后的美观和使用的安全。
2.电气预埋:将电缆、插座、接线盒等埋入混凝土中,以保证施工后的美观和使用的安全。
3.设备预埋:如吊灯预埋、钢构支架预埋等。
工程中预留和预埋的应用在工程中,预留和预埋可以有效地提高施工的效率和质量,具体应用如下:1.预留管道孔洞:在施工混凝土墙、板和楼梯架时,保证在合适的位置留孔洞,以便于管道的安装和连接。
2.预埋电气设备:在施工混凝土墙、板和楼梯架时,将电缆、插座等预埋入混凝土中,避免施工完成后的落地需破墙布线。
3.设备预留:在施工过程中,预留相应的承重的空间,保证设备的安放和使用。
4.预留预埋方案的标准化和规范化:在工程的设计和施工过程中,制定相应的标准和规范,规范预留和预埋的尺寸大小、位置和设置要求。
总结工程中预留和预埋是常见的技术和方法,其能够提高施工效率和质量,为后续的工程提供了便利条件。
开关插座安装施工方法与技术措施开关和插座的安装施工方法和技术措施是电气工程中非常重要的一部分,它关系到家庭和建筑物的用电安全和便利性。
以下是开关和插座安装的一些常见方法和技术措施:一、开关和插座的安装施工方法:1. 首先确定开关和插座的位置:根据使用需求和设计布局,确定开关和插座的具体位置。
通常情况下,插座应距离地面50~60cm,开关应距离地面120cm以上。
2.预埋电线管:在墙体内使用电线管预埋电线,这样可以更方便地将电线引入开关和插座位置。
根据具体情况,选择合适的电线管规格,注意管道的保护和固定。
3.铺设电线:在预埋电线管中铺设电线,并进行合适的连接和接地。
电线应根据规定使用合适的橡皮套、绝缘管等材料进行绝缘处理,避免可能的电击风险。
4.安装开关和插座:在预先确定的位置上开孔,安装开关和插座。
注意开关和插座的尺寸和规格要与孔洞匹配,安装时要合理固定,确保牢固和稳定。
5.连接电线:将电线与开关和插座连接,确保接线正确、牢固和可靠。
根据不同的连接方式和需求,选择合适的接线端子和连接方法。
6.进行试验和验收:完成安装后,进行电气试验,确保开关和插座的正常使用。
同时要进行验收,确保施工质量和符合安全标准。
二、开关和插座安装的技术措施:1.合理规划电气布线:在进行开关和插座的安装前,要进行合理的电气布线规划。
根据不同的用电需求和安全标准,确定合适的电线管径和板线规格,确保电气系统的正常运行和安全使用。
2.选择合适的材料和设备:在开关和插座的安装中,选择合适的材料和设备是非常重要的。
要选择符合国家标准和质量认证的产品,确保产品的质量和安全性能。
3.注意电线的敷设和固定:在安装过程中,要注意电线的敷设和固定。
电线应按照要求进行固定,避免过于松散或过于紧绷,以免影响电线的绝缘和导电性能。
4.电压等级和用电负荷匹配:在选择开关和插座时,要根据实际用电负荷和电压等级进行匹配。
过高或过低的电压等级都会影响电器的正常运行和安全性。
电气工程预留预埋施工方案本文旨在探讨电气工程中的预留预埋施工方案,以确保电气系统的顺利安装和使用。
在进行电气工程施工前,充分的预留预埋工作十分必要,通过合理的规划和施工可以减少日后的维护和改动成本,提高工程质量。
1. 施工前准备工作在进行电气工程预留预埋施工前,需要进行详细的设计和规划工作。
首先要确定电气设备的类型、数量及位置,以及相关管线的走向和规格。
根据设计要求,确定预埋设备的位置和规格,制定详细的施工方案。
2. 预埋管道的施工在进行电气工程预留预埋施工时,首先要进行管道的施工。
根据设计要求,选择合适的材料和规格的管道,进行管道的敷设和连接。
在敷设管道时,要注意合理的坡度和方向,确保日后的维护和改动不会受到影响。
3. 预埋线缆的施工在管道施工完成后,需要进行线缆的预埋工作。
根据设计要求,选择合适的线缆类型和规格,进行线缆的敷设和连接。
在敷设线缆时,要注意保护线缆的外皮,避免损坏,确保线缆的使用寿命。
4. 预留孔洞和盒体的施工除了管道和线缆的预埋工作外,还需要进行孔洞和盒体的预留工作。
根据设计要求,在适当的位置预留孔洞和盒体,为日后的设备安装和维护提供便利。
在施工过程中,要保证孔洞和盒体的位置准确,深度合适。
5. 施工验收和记录在预留预埋施工完成后,需要进行验收和记录工作。
对预留预埋的管道、线缆、孔洞和盒体进行检查,确保施工质量符合要求。
同时,要及时记录施工过程中的关键信息,为日后的维护和改动提供依据。
结语电气工程预留预埋施工是电气工程施工的重要环节,合理的预留预埋工作可以为日后的设备安装和维护提供便利。
通过详细的规划和施工,可以确保电气系统的顺利运行,减少维护成本,提高工程质量。
希望本文对您在电气工程预留预埋施工方面有所启发。
本工程为室内预埋电线安装施工,主要包括室内照明、插座、开关等电线的预埋及布线。
为确保工程质量和施工安全,特制定本施工方案。
二、施工准备1. 材料准备:电线、电线管、接线盒、开关、插座、绝缘胶带、胶水、螺丝、锤子、电钻等。
2. 工具准备:电钻、扳手、螺丝刀、切割机、剥线钳、电笔等。
3. 人员准备:电工、施工员、质检员等。
三、施工工艺1. 施工前,对施工现场进行清理,确保无杂物、无障碍物。
2. 根据设计图纸,确定电线走向,绘制施工图,并进行现场核对。
3. 预埋电线管:(1)在墙体、地面等预埋部位,根据设计要求,使用电钻打孔。
(2)将电线管穿入孔内,确保电线管在孔内平直,无扭曲。
(3)在电线管接口处,使用胶水粘接,确保连接牢固。
(4)在电线管拐弯处,使用弯头或三通进行连接。
4. 布线:(1)将电线剥皮,插入接线盒内,并固定牢固。
(2)根据设计要求,将电线连接到开关、插座等电器设备上。
(3)使用绝缘胶带对电线接头进行绝缘处理。
5. 施工验收:(1)检查电线走向是否符合设计要求,电线管连接是否牢固。
(2)检查电线接头是否绝缘良好,接线是否正确。
(3)检查开关、插座等电器设备是否安装牢固,功能正常。
四、施工注意事项1. 施工过程中,严格遵守安全操作规程,确保施工安全。
2. 在电线管预埋过程中,注意保护电线管,避免损坏。
3. 电线连接时,确保连接牢固,绝缘良好。
4. 施工完成后,对施工部位进行清理,确保施工现场整洁。
五、施工进度安排1. 施工准备:1天2. 电线管预埋:2天3. 布线:2天4. 施工验收:1天5. 施工总结:1天总计:7天六、质量保证措施1. 严格按设计要求施工,确保工程质量。
2. 施工过程中,加强对施工人员的培训,提高施工技能。
3. 施工完成后,进行严格的验收,确保工程质量合格。
4. 对施工过程中发现的问题,及时整改,确保工程质量。
通过以上施工方案,确保室内预埋电线安装工程顺利进行,为用户提供安全、可靠的用电环境。
预留孔洞与预埋件施工方案
本工程预埋铁、预埋件、预留孔洞较多,数量较大,针对这一施工特点,确保铁件预埋与预留孔洞的准确,是直接影响安装阶段质量与进度的重要环节。
1、施工准备:
(1)、材料:各种型号规格的钢套管、铁件、木制模具、钉子、石笔、铁丝、沥青漆等。
(2)、机具:钢锯弓或切管器,卷尺、钢丝刷、圆锉、手锤、电钻、墨线、钢板尺等。
(3)、作业条件:①现浇整体混凝土基础,设备基础,墙、柱、梁、板上的钢筋已安装完毕,模板上已弹好线,已知模板顶标高。
②正在施工的毛石、砖砌体已给出轴线,标高标记。
③管道位置与管径尺寸,已标注清楚。
2、工艺流程:
3、施工方法:
(1)、认真审图,对图纸中注明的各预留孔洞、套管及安装阶段所需的预埋件进行仔细的标注与记录,并画出有关各种规格预埋件的加工图。
(2)、按要求制作各种预埋件与孔洞的模具,模具可根据实际情况采用。
(3)、待工程施工到需要预留的部位时,应立即安排人员进行施工,按图纸中给定的坐标和标高,确定预留孔与预埋件的部位。
在钢筋下
方的模板上按标出的轴线,量尺测出预留孔与预埋件的中心至坐标点处并画出标记。
(4)、安装模具与预埋件:将事前制作好的模具与标准件的中心对准标注好的标记处进行固定与焊接安装。
预留孔洞的模具还应考虑如何拆除。
(5)、对于较大的孔洞模具与多根钢筋相碰时,须经土建专业技术人员核验,采取相应措施后再进行安装固定。
对用砖石砌筑的预留洞,要合土建密切配合,随时检查洞上尺寸,预留出所要求的空隙量。

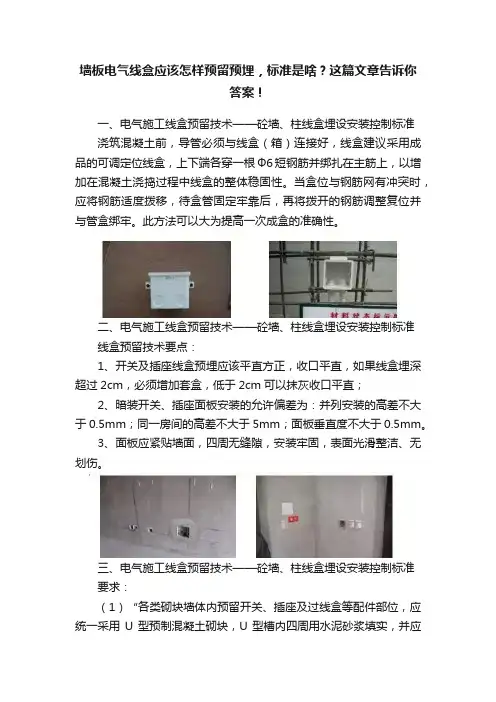

墙板电气线盒应该怎样预留预埋,标准是啥?这篇文章告诉你答案!一、电气施工线盒预留技术——砼墙、柱线盒埋设安装控制标准浇筑混凝土前,导管必须与线盒(箱)连接好,线盒建议采用成品的可调定位线盒,上下端各穿一根Ф6短钢筋并绑扎在主筋上,以增加在混凝土浇捣过程中线盒的整体稳固性。
当盒位与钢筋网有冲突时,应将钢筋适度拨移,待盒管固定牢靠后,再将拨开的钢筋调整复位并与管盒绑牢。
此方法可以大为提高一次成盒的准确性。
二、电气施工线盒预留技术——砼墙、柱线盒埋设安装控制标准线盒预留技术要点:1、开关及插座线盒预埋应该平直方正,收口平直,如果线盒埋深超过2cm,必须增加套盒,低于2cm可以抹灰收口平直;2、暗装开关、插座面板安装的允许偏差为:并列安装的高差不大于0.5mm;同一房间的高差不大于5mm;面板垂直度不大于0.5mm。
3、面板应紧贴墙面,四周无缝隙,安装牢固,表面光滑整洁、无划伤。
三、电气施工线盒预留技术——砼墙、柱线盒埋设安装控制标准要求:(1)“各类砌块墙体内预留开关、插座及过线盒等配件部位,应统一采用U型预制混凝土砌块,U型槽内四周用水泥砂浆填实,并应符合砌块模式要求”;统一采用:线盒四周预留不小于20mm间隙,采用水泥砂浆填实。
(2)预留电气管路集中的砌筑墙面,如配电箱返出部分,应采用后期混凝土浇筑方式完成。
四、电气施工线盒预留技术——砼墙、柱线盒埋设安装控制标准室内开关位置布设:说明1:混凝土柱紧靠门框,柱宽为240mm且柱与柱旁墙体为同一平面时。
应将盒体埋设在柱旁的砌体墙上,盒边紧贴柱边。
说明2:混凝土柱宽为370mm,且柱旁墙体与柱在同一平面时,应设在柱内距门框180mm。
当柱旁无墙或者柱与墙平面不在同一直线上时,应设在柱的中心位置上(如图a);当柱墙在不同平面时,应设在柱中(如图b)。
五、电气施工线盒预留技术——砼墙、柱线盒埋设安装控制标准说明3:当门开启方向一侧墙体上的位置较小而无法放置盒体时,且在门后有与门垂直的墙体,开关盒应设置在距与门垂直的墙体内侧1m处。
工程施工电路预留一、前言工程施工电路预留是指在施工过程中,在建筑物或场地中,为后续安装电气设备和接线,而提前预留电路的布线、插座、开关等条件。
正确的工程施工电路预留可以大大提高施工效率,避免后期改动带来的不便和额外成本,并保证电气设备的正常使用。
因此,在工程施工中,电路预留是至关重要的一部分。
二、工程施工电路预留的原则1、充分沟通:在施工前,建筑师、设计师、施工方和电气工程师应该充分沟通,明确电气设备的位置、规格和数量,以便确定需要预留的电路。
2、合理设计:根据实际需求和规范要求,设计合理的电路预留方案,包括电线管道、插座、开关盒和配电箱等。
3、标准规范:遵循相关的电气规范标准,确保预留的电路符合安全和稳定的要求。
4、良好质量:选择优质的电线、插座和开关等材料,保证预留的设备耐用和安全。
5、配套设施:预留的电路应该考虑到未来可能的扩展和改动,保证后期安装的设备能够连接到电源。
6、施工规范:在施工过程中,严格按照设计方案施工,保证线路正确、插座合适、开关位置合理。
7、验收标准:施工完成后,应该进行电路预留的验收,检查线路连接是否正确、设备是否完好。
三、工程施工电路预留的注意事项1、安全第一:在进行电路预留施工时,务必注意安全,确保施工人员遵守相关规定和操作规程。
2、施工质量:电路预留的质量直接影响后续设备的使用效果,要求施工单位高度重视,精细施工。
3、施工进度:电路预留是整个工程的重要一环,要保证施工进度和与其他工序的衔接。
4、施工环境:在施工前,必须了解工程现场的环境情况,确保施工条件的安全和合理。
5、沟通协调:在施工过程中,不同方面的施工人员应该密切协作,保证电路预留的顺利进行。
6、验收保证:电路预留的验收是施工质量的保证,严格按照验收标准进行检查和确认。
7、文档保存:施工完成后,要保存电路预留的相关文件资料,便于后期维护和改动。
四、电路预留的具体内容1、电线管道:根据布局和需求,在建筑物内外铺设电线管道,确定电路走向和连接点。
电气管路的预埋方案1)在结构施工时,电气应密切配合土建及其它工种做好各种管路的敷设,根据暗配电箱的外型尺寸,先预留洞口后注箱。
暗开关、插座、灯头盒随配管一次性到位固定牢固。
管路、箱、盒及孔、洞、沟槽预埋预留时注意加强检查,绝不能有遗漏,浇筑混凝土时应设专人看护。
暗开关、插座盒固定时,要按照墙体的混凝土保护层及墙面做法,然后用2根ф8的钢筋,在线盒的上、下侧水平固定。
钢筋两端绑扎在结构钢筋上,根据保护层的厚度,把线盒上、下、左、右侧点焊在辅助钢筋上,以防线盒移位造成管路堵塞。
2)现浇混凝土柱、墙上的接线盒内施工方法。
在土建绑完墙体双层钢筋后,根据土建1m水平线,按图纸加上地面厚度,弹线定位,定出暗配箱、暗开关、插座盒的位置、标高,考虑保护层的厚度及墙面做法。
然后敷设管路,从配电箱至开关、插座、灯位,然后反管路按1m一个固定点绑牢。
3)现浇混凝土楼板内,管路敷设主要方法。
待土建支完混凝土模板,土建绑底层钢筋后,根据图纸灯位房间四周墙的厚度,测灯位弹十字线,固定灯头盒,灯头盒用锯末掺泥封堵,配管时先连接好与墙相连管子,再连接一段与盒相连的管子,管与盒连接采用锁母连接。
4)管口不能出现斜口,管与管采用通丝管箍连接。
管子进入箱盒时,丝扣的长度在15mm左右,锁紧跟母后,丝扣外漏2~3扣为宜。
5)管子敷设连接紧密,管口光滑、护口齐全,严禁熔焊连接。
穿过设备基础处加套保护管,加套的保护管在隐蔽工程记录中标示正确。
6)线路进入电气设备和器具的管口位置要正确,补偿装置应平整、管口光滑、护口牢固,与管子连接可靠,盒(箱)内清洁无杂物。
7)按照电气图纸对照土建留洞图、设备基础图查看留洞、设备基础的位置和尺寸,对土建预留洞口及设备基础进行位置、尺寸核对和检查。
在土建支设设备基础模板时,电气专业应检查设备基础的预留位置、尺寸和模板的牢固情况。
如果土建预留不符合设备专业要求,应及时向项目部提出并协调。
8)电线管路敷设至设备基础时,应对照土建图纸及设备基础线进行敷设。
工程施工中的电路预留是一项十分重要的工作,它关系到工程的顺利进行和电路的合理布局。
在这篇文章中,我将详细介绍工程施工电路预留的相关知识,帮助大家更好地理解和掌握这一技能。
一、电路预留的概念电路预留是指在工程施工过程中,根据设计要求和实际需求,提前在建筑结构中预留出电路管道、开关盒、插座等电气设备的安装位置,以确保电路的顺利进行和合理布局。
电路预留工作要求准确、合理、安全,符合设计和规范要求。
二、电路预留的注意事项1. 熟悉设计图纸:在进行电路预留之前,首先要熟悉设计图纸,了解电路的布局、走向、设备安装位置等信息。
同时,要了解建筑物的结构、层高、房间功能等基本情况,为预留工作提供依据。
2. 确定预留位置:根据设计图纸和实际需求,确定电路管道、开关盒、插座等电气设备的安装位置。
在确定预留位置时,要考虑电路的走向、长度、弯曲度等因素,确保预留的管道长度和弯曲度符合要求。
3. 管道预留:电路管道预留应遵循短、直、平的原则,避免管道弯曲过多、过密。
在预留管道时,要充分考虑建筑物的结构,避免破坏建筑物的承重结构。
同时,要预留足够的管道长度,以便后续施工。
4. 开关盒和插座预留:开关盒和插座的预留位置应符合设计要求和实际使用需求。
在预留开关盒和插座时,要考虑电路的走向、设备安装高度、人体工程学等因素,确保开关盒和插座的位置便于使用和维护。
5. 预留管道和设备的保护:在预留电路管道和设备时,要采取措施保护管道和设备,防止施工过程中受到损坏。
例如,可以用防护套管保护预留的管道,用木盒保护预留的开关盒和插座。
6. 验收和修改:预留工作完成后,应进行验收,检查预留的管道、开关盒、插座等是否符合设计和规范要求。
如有问题,要及时进行修改,确保电路预留的质量和安全。
三、电路预留的实践应用在实际工程施工中,电路预留工作需要与其他工种密切配合,如土建、装修等。
以下是一个简单的实践案例:某住宅楼项目,总建筑面积约为10万平方米,共有10栋楼。
建筑水电安装预留预埋的技巧和方法
在施工中如何做好水电安装的预留预埋,很多人会认为这是件小事。
没有预埋好,总是有办法解决的。
的确不错。
但是如果把预留预埋做好了,对后序的施工,将起到事半功倍的作用。
水电安装预留预埋常见的问题
电气工程预埋常见的问题
规范规定开关距门边的距离为15-20cm,预埋时有些没控制在这个范围内,标准层中同一位置的误差不能超过0.5cm。
像这类情况还有插座的高度、开关高度的控制。
墙面上强电与弱电线盒之间的水平距离一般为50cm。
顶板之间根据设计说明进行,但一般应大于20cm,在施工中都会有不满足要求的情况发生。
预埋时没有按下列要求加设过渡盒。
两预埋线盒水平之间的过渡盒设置按下列要求进行:无弯路时,不超过30米设置有一个弯时,不超过20米设置有二个弯时,不超过15米设置有三个弯时,不超过8米设置
两预埋线盒垂直预埋时之间的过渡盒设置按下列要求进行:导线截面为50mm2以下时为30米导线截面为70-95mm2以下时为20米导线截面为120-240mm2以下时为18米
预埋线盒没固定牢固,线盒里面的填充物封堵没封好。
线盒没紧贴模板,不横平竖直。
线管预埋时线管的重叠层数太多,一般重叠最多不超过3层。
线。
电气预留预埋方案1. 引言在建筑施工中,电气预留和预埋是电气安装的关键环节。
合理的电气预留预埋方案能够提高电气设备的安装效率,减少施工中的损耗,保证电气设备的正常运行和维护。
本文将讨论电气预留预埋的重要性,并提出一套完整的电气预留预埋方案。
2. 电气预留电气预留指在建筑施工过程中提前预留好的电气管线、插座、电箱等电气设备的位置和空间。
合理的电气预留设计能够确保电气设备的安装和维护更加便捷。
以下为电气预留的一些建议:•根据建筑物功能和平面布置,确定每个房间和区域的电气设备需求。
例如,客厅需要安装插座和照明设备,厨房需要考虑电炉、排气扇等电气设备。
•确定电气设备的数量和规格。
根据需求确定每个房间或区域所需的插座数量、开关数量等,并考虑未来扩展的可能性。
•预留电气管线和插座位置。
根据建筑平面图设计电气管线和插座位置,确保电气设备的供电和控制都能够满足需求。
•考虑平安和使用便利性。
预留电气设备时要考虑平安距离和使用便利性,例如插座的高度、开关的位置等。
3. 电气预埋电气预埋指在建筑施工过程中提前埋设好的电气管线和电缆。
良好的电气预埋能够有效地保护电缆和电气管线,减少施工和使用中的损耗和故障。
以下为电气预埋的一些要点:•确定电缆通道和电缆走向。
根据建筑结构和电气布置确定每个区域的电缆通道和走向,防止电缆之间的相互干扰和交叉。
•选择适宜的电缆材料和规格。
根据电气设备的功率和电流负载确定电缆的规格,确保电缆能够满足电气设备的需求。
•预留过剩长度。
在进行电缆预埋时,要预留一定的过剩长度,以便后续的连接和维护。
过剩长度的预留也能够应对意外情况,例如误伤或意外损坏的访问,提供修复或更换的灵巧性。
•保护电缆预埋位置。
电缆预埋应当采取适当的保护措施,例如使用电缆槽、电缆桥架、电缆支架等,以防止机械损伤、潮湿腐蚀和火灾等。
4. 总结电气预留预埋方案在建筑电气安装中起着重要的作用。
合理的电气预留预埋能够提高施工和维护的效率,减少电气设备的损耗和故障。
电气预留预埋施工方案
一、施工前的准备工作:
1.熟悉项目的电气设计方案和施工图纸,了解施工任务和要求。
2.组织安排专业的电气施工队伍,确定施工人员的工作任务和责任。
3.准备好所需的施工工具和设备,确保施工顺利进行。
二、电气线路预留:
1.根据施工图纸确定电气线路的预留位置和数量,并在施工现场进行
标示。
2.采用专业的打孔工具进行墙体和地板的预留,确保预留孔的位置准确、规格符合要求。
3.对于水泥墙体和地板的预留,要控制好打孔时的力度,防止出现裂
缝和损坏。
4.在预留孔中铺设预留管或导线槽,确保线路的通畅和安全。
三、电气设备预埋:
1.根据施工图纸确定电气设备的预埋位置和数量,并在施工现场进行
标示。
2.对于壁挂式设备,如开关、插座等,要按照设计要求准确预埋,并
根据需要安装配套的预埋盒。
四、电缆预埋:
1.根据设计方案确定电缆的预埋位置和数量,并在施工现场进行标示。
2.在预留管道中安装电缆,注意电缆的保护和固定,避免出现弯曲、断裂和松动的情况。
3.对于大跨度的电缆,要根据设计要求安装预留托架和规避钢筋等障碍物。
五、验收和整改:
1.施工完成后,进行电气线路和设备的验收,检查预留位置、数量和质量是否符合要求。
2.发现问题或不符合要求的地方,及时进行整改,并记录整改情况和时间。
3.完成整改后,进行最终验收,确保电气预留和预埋施工的质量和准确性。
工艺流程构造做法做法说明及节点详图1 弹线切割线管、开关、插座安装4 钢筋补强5 填塞洞口6 墙板编号墙板开孔前应先用墨线弹出开关、插座、接驳口切割线;洞口尺寸、位置应按图施工,误差宜控制在土10mm使用无齿锯、切割机等专用工具单面开洞;根据水电定位图,用1:2干硬性水泥砂浆临时敷设开关、插座,敷设位置误差应控制在土2mm水泥砂浆填塞厚度为洞口深度的一半,同时通过墙板芯孔暗埋线管;严禁在墙面两面同一位置安装开关、插座线管、开关及插座临时敷设后,应在临时敷设砂浆完成面上平行孔芯方向加入①6钢筋补强墙板整体性,钢筋伸入孔芯长度不宜小于200mm插座、开关临时定位及钢筋补强后,使用1: 2干硬性水泥砂浆填塞孔洞,砂浆完成面与墙板面平齐;根据墙板编号图编号存放,等待打包。
连接构造及做法说明:本节点图适用于现场开孔敷设线管、插座及开关做法。
1•墙板内线管、开关、插座应在现场上墙安装前完成预埋,墙板与梁底、结构楼板交接处预留250 (高)X150〜300 (宽)坑口,预埋线管伸出洞口40± 10mm便于与现浇部分敷设线管接驳;2.严禁在墙板上横向、斜向开槽敷设电气线管,线管宜通过墙板芯孔,不得另行开槽敷设。
注意:严禁墙板安装后开槽敷设线管、开关、插座,线管及线盒等应在厂内暗埋,暗埋后墙板宜采取补强措施;线管暗埋应避免骑板缝,两联、三联线盒应选用连体线盒,切割口应居中布置且宽度应小于板宽的1/2 ;严禁在墙体两侧同一部位开槽、开洞,错开应》150mm1:2干硬性水泥砂浆填实楼板主体预埋线管墙板根部暗埋管线2暗埋接地立面图结构预埋线管专用粘结剂填实1暗埋板底、梁底立面图质量控制点1.开关、插座敷设位置准确,误差不大于土2mm ;2 •墙板开洞填塞不得出现裂缝;3.墙板开洞宜加钢筋加强,避免运输损坏。
预制内墙板预埋线管、开关、插座做法。
电气工程接线盒、穿线管原来可以这样预埋!!!
2016-12-21 王云峰
在土建工程施工中,经常会穿插着水暖工程中管道洞口的预留、管件的预埋或是电气工程中的接线盒和穿线管的预埋、预留工作内容,本人从事建筑电气工程工作多年,积累了一些工作经验,在这里为大家介绍一下电气预埋中的几点施工经验,以供大家借鉴。
一、开关盒、插座盒出墙率的传统做法与新做法
传统施工做法:PVC开关盒、插座盒采用穿筋法,即利用φ6的圆钢穿入线盒钢筋孔将线盒固定,所穿的钢筋距接线盒口边沿 2.5CM,
但墙体钢筋一般采用Φ8-Φ10的螺纹钢,固定接线盒所穿的钢筋都固定在竖向筋上,墙体的保护层一般为1.5CM,墙体的横向筋1CM,则竖向筋距墙面距离为2.5cm,那么这种做法可以让接线盒勉强出墙。
但施工过程中墙体钢筋位置偏移是不可避免的,所以稍有偏差,则开关盒、插座盒就不能满足出墙要求。
因此传统做法只能将开关盒、插座盒的出墙率保证在50%~70%左右,完全不能满足现在工程日益提高的施工质量要求,还会造成后期盒口之墙面修补及开关、插座面板安装的烦恼。
这样既费时费力,又增加了成本费用,更严重的是影响了整个工程的观感质量。
为了满足现在较高的工程质量要求,各专业工程都在施工工艺上不断创新和提高。
这里介绍一下工程上能够提高PVC开关盒、插座盒出墙率的新做法:
1、PVC开关、插座盒采取不穿筋的做法,我经过对两个工程的实践总结,出墙率可以达到95%左右。
方法是用两根φ6的圆钢筋将开关、插座接线盒从穿筋孔背后加紧固定牢固,使开关、插座盒比之前传统做法向外多出1cm左右,这样,盒口边没距墙竖向钢筋3.7cm。
大于竖向钢筋距墙面2.5cm的距离,并超出了1.2cm左右。
大家不用担心会影响到墙体表面的美观。
因为我们采用了φ6圆钢固定,圆钢比较软,经模板挤压它会随之变形、弯曲,紧贴模板不会造成墙面问题,反而会紧紧贴在模板上,所以,脱模后,开关盒、插座盒会四方四正的展现在墙面上,观感特别好,
也免去了后期的预埋口墙面修补、面板安装之苦。
2、关于金属开关、插座盒、设备盒出墙率的方法,传统墙盒都采用高度65mm的线盒,
高度65mm线盒的管孔上边沿距盒口边距离2.5cm,但固定时需让开管孔2mm左右,实际上固定筋距盒口边沿只有2.3cm左右,墙体竖向钢筋距墙面距离为2.5cm,所有线盒勉强出墙,墙体稍有位置偏差,就难以出墙,所以一般出墙率为65%左右。
因此我们采用了高度为80mm的加深盒,实际接线盒管孔距盒口距离4cm,固定钢筋距盒口边沿距离3.8cm 左右
,
大于墙体竖向刚筋距墙面2.5cm的距离,这样线盒又可紧贴在模板上,并能随着模板位移,
固定线盒钢筋随之位移而紧紧贴住模板,这样极大地提高了出墙率。
我们经过工程实践证明:开关盒、插座盒的出墙率可以达到95%左右
,而墙面从未受到影响。
值得注意的是:钢筋规格不应太大,一定要用φ6的圆钢固定!坚决不允许采用螺纹钢固定,以免造成墙面质量问题,切记!切记!
二、施工洞口线管预留、预埋的新工艺
大家都知道,施工洞口穿线管的预留、预埋易受后期施工影响,最难保护,易损坏,易堵管。
我们通过工程上的实践,总结出了一套简单易行的新做法如下:
1 、准备一块150*150*50 mm的泡沫板。
2 、将施工洞口预留、预埋的线管管口从施工洞口楼板板面用胶带封好。
3 、将施工洞口预埋的线管插在用胶带包好的泡沫板内,插入8-10cm的深度后固定。
这样,预埋工作完成。
待整个室内工程施工完成,封施工洞口时,取掉穿线管外面的泡沫板,然后截掉多出的管线,使管口低于楼板板面1cm左右,套上专用套管,接管入墙。
这种做法我经过实践验证,几乎未发生损坏及堵管现象,省去了施工洞常修补之苦。
