工字钢预留洞封堵方案1、清理悬挑架及连墙件洞口杂物,清理完毕后用吹风机吹干净洒水湿润。
2、悬挑槽钢洞清理干净后,洞口周边进行錾毛处理。
3、錾毛后、清理干净在施工前1小时进行洒水,使槽钢洞口周边保持湿润,施工时若水分不足再进行少量的洒水湿润,以便施工。
4、将外墙内侧用模板与原结构墙柱面严密,使用比原结构高一级别的微膨胀细石混凝土边浇灌边捣实,在砌体位置,内侧采用水泥砖封堵一半,外侧再用微膨胀细石混凝土封堵密实。
5、待混凝土有一定强度后,拆除模板,对上口塌陷或下凹的混凝土,进行再次封堵,待再次封堵的混凝土有一定强度后再用掺10%防水剂的1︰3水泥砂浆进行抹压与原外墙抹灰面平齐。
6、对悬挑槽钢洞口或者连墙件洞口,在做保温系统封堵前,必须检查周边是否有松散或被拆除槽钢、连墙件撬动离壳现象,检查合格后方可进行封堵,严格按规范要求分层抹压密实,抹抗裂砂浆时,需铺设耐碱网格布,网格布搭接必须满足规范要求。
7、装饰饰面部分也是一项重要环节,须待保温系统干燥后,才能批腻子,在涂刷外墙涂料时底层必须干燥,避免外墙有色差现象。
8、槽钢及连墙件预留洞口封堵前必须进行隐蔽验收。
9、封堵完成后,组织专项验收,不得出现渗漏现象。
螺杆洞封堵施工方案1、外墙螺杆洞外侧封堵外墙抹灰施工前、脚手架拆除前先用手持冲击锤将外墙体外侧螺杆洞内的塑料管打掉,将其凿成不小于50mm深,直径不小于30mm 的喇叭形,压入专用的混凝土外墙螺杆洞封堵堵头,在已封堵完成的螺杆洞内侧打入发泡剂,必须打入饱满,防止以后漏水,分两次填塞,填塞完成,待聚氨酯发泡剂硬化,达到强度后,将多余的发泡剂用手压入孔洞内,严禁用小刀等工具将发泡剂割除。
外墙外侧用水冲洗湿润后用1:2干硬性水泥喂入灌满(严禁空孔),分两次填塞。
外侧砂浆封堵与墙面齐平,最后采用JS防水涂料刷1mm厚,涂刷成圆饼状。
2、外墙螺杆洞内侧封堵内侧待发泡剂硬化后开始封堵,采用1:2干硬性水泥砂浆封堵。
螺栓孔封堵方案一、工程概况结构工程中外墙和内墙施工过程中使用带塑料套管的对拉螺栓,产生螺栓孔,在后期装修前需封堵完毕,以满足功能性使用要求。
二、封堵外墙螺栓孔技术要求。
2.1、混凝土结构外墙螺栓孔封堵工艺流程:清理孔内浮灰→钢丝刷刷毛→洒水湿润→单侧填塞干硬性水泥砂浆→墙体中部泡沫胶的封堵→外墙外侧填塞微膨胀干硬性水泥砂浆→抹平→防水涂刷。
2.2、清理孔内浮沉及杂物垃圾,并使用钢丝刷将周围刷毛,刷毛后在螺栓孔周围浇水湿润;2.3、内侧堵塞:螺栓眼清理湿润后,先从外墙内侧堵塞惨有防水剂的干硬性微膨胀水泥砂浆50mm深,封堵时必须保证封堵深度及密实性;2.4、墙中部位泡沫胶的封堵:待墙体内侧干硬性水泥砂浆封堵完成后使用泡沫胶将墙体中部进行封堵。
2.5、墙体外侧封堵:墙体中部泡沫胶封堵完成后进行外墙外侧封堵,同样使用掺有防水剂的微膨胀干硬性水泥砂浆封堵,封堵深度不得小于50mm,同时必须保证封堵的深度及密实性。
2.6、掺有防水剂的微膨胀干硬性水泥砂浆要求:需在水泥砂浆中掺入膨胀剂、防水剂。
其中:水泥:细沙=1:2 ,膨胀剂:水泥=1:10 ,防水剂:水泥=1:5 。
(体积比)2.7、待外墙封堵的水泥砂浆干燥后在螺栓孔处涂刷丙烯酸涂膜防水材料一遍,为保证涂刷质量及美观,要求涂刷丙烯酸时使用直径为100mm圆形定型模具,将模具放置在螺栓眼处然后涂刷防水涂膜,纵横向涂刷,防水涂膜厚度不小于1.5mm。
三、封堵内墙螺栓孔技术要求。
3.1混凝土结构内墙螺栓孔封堵工艺流程:清理孔内浮灰→钢丝刷刷毛→洒水湿润→两侧同时填塞干硬性水泥砂浆→抹平。
3.2、内墙各项工艺要求同外墙,内墙不需添加防水剂,且不需涂刷防水涂料。
四、质量标准:4.1、冲洗必须使用钢丝刷进行清理,冲洗完成后,应等没有明水时再封堵,但封堵前应保证湿润。
封堵螺杆洞时所使用的砂浆中掺加的膨胀剂与防水剂的量,应根据工程性和现场施工条件选择,并事先通过实验确定掺加量。
一、工程概况本工程为高层建筑,采用附着式升降脚手架(爬架)进行施工。
爬架用于外墙施工、装修、清洗等工作,具有提高施工效率、降低成本、优化工地环境等优点。
二、施工准备1. 技术准备:熟悉爬架安装施工图纸,了解爬架系统组成、工作原理及各项技术参数。
2. 材料准备:爬架架体、附着支座、导轨、连墙件、安全网、防护栏杆等。
3. 设备准备:起重设备、电动扳手、螺丝刀、水平尺、线锤等。
4. 人员准备:组织施工队伍,进行安全教育和技能培训。
三、施工工艺1. 爬架安装前,对工程结构施工时留设的预留螺栓孔或预埋件进行核实,确保其平面位置、标高、孔径和垂直度符合要求。
2. 安装平台设置:在建筑结构上设置安全可靠的安装平台,承受安装时的竖向荷载,并设置安全防护措施。
平台水平精度满足架体安装精度要求,任意两点间的高差最大值不应大于20mm。
3. 地面拼装:将主框架下节、标准节垫平,穿好螺栓、垫圈,并紧固所有螺栓。
拼接时注意导轨找正对齐,将导向装置组装好安装在相应位置,将支座固定在主框架相应连接位置上,并紧固。
4. 吊装:当结构砼强度达到设计要求,将支座与结构进行可靠连接。
用起重设备将拼接好的主框架吊起,吊点设在上部1/3位置。
按照爬架方案要求,将主框架临时固定在建筑结构上,安装底部桁架,并搭设架体。
5. 安全防护措施:在安装过程中,严格控制架体水平梁架与竖向主框架的安装偏差,相邻两吊点处的高差应小于20mm。
设置防坠落装置、防倾装置、导向装置等,确保施工安全。
6. 爬架运行:爬架安装完成后,进行试运行,检查爬架升降、附着、防坠落等功能是否正常。
四、施工要点1. 爬架安装过程中,注意控制架体水平梁架与竖向主框架的安装偏差,确保施工质量。
2. 爬架安装完成后,进行安全检查,确保各项安全措施落实到位。
3. 施工过程中,加强人员安全教育和技能培训,提高施工人员的安全意识。
4. 定期对爬架进行检查、维护,确保爬架运行正常。
五、施工组织与管理1. 施工前,编制详细的爬架安装施工方案,明确施工流程、安全措施、质量要求等。
目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)四、资源配置计划 (2)五、工艺要求 (2)六、质量保证措施 (4)一、工程概况1、参建、监督单位名称及工程名称工程名称:XXX项目工程建设单位:XX房地产开发有限公司设计单位:XX设计院勘察单位:XX勘察设计院监理单位:XX监理有限责任公司施工单位:XX建设有限公司质量监督站:XX建筑工程质量监督站安全监督站;XX建筑工程安全监督站2、工程简介本工程位于XX核心区的西北角,向北鸟瞰XX与XX,西边不远处有XXX,总建筑面积为XX平方米。
其中地上XX平方米,地下4XX平方米;1#楼和2#楼均为超高层住宅建筑,1#楼为57F/-7层,2#楼58F/-7层为剪力墙结构;X#楼为商业建筑,一层框架结构,局部为2层,与1#楼为一体,其地下为车库建筑;XX为框架结构,层高4米,屋面层层高为4.2米,共四层,为单体设计,建筑工程等级为1级,耐火等级为1级,安全等级为2级,抗震类别为丙类,抗震设防烈度为6度,结构设计使用年限为50年,基本风荷载为0.40KN/㎡。
3、砼柱墙梁螺栓孔分类(1)螺栓孔:本项目1#楼、2#楼为剪力墙结构,车库、商业幼儿园为框架结构,女儿墙、挡土板及车库、幼儿园及商业均有少量的剪力墙结构,除1#楼、2#楼标准层开始采取铝模外,其他均为木模施工。
木模体系时对拉螺杆采用直径20PVC套管;铝模施工时,其套管为大小头,外侧直径为45mm,内侧直径为28mm,外墙套管为外大内小,防止水倒流,同时铝模套管可重复使用;1#楼、2#楼标准层开始采用爬架,爬架在墙上预留直径45mm的洞,此预留洞按铝模套管洞的处理方式进行。
(2)女儿墙等使用止水螺杆的部位,参照螺栓孔封堵方式。
二、编制依据1、我司与建设单位签订的施工合同2、以往类似的施工经验三、施工准备1、现场准备:准备好现场电源接驳点;在施工区域内操作架已按照要求搭设完毕,并清扫干净,以便施工;丝杆孔洞及墙面清理。
爬架螺栓预留洞口封堵专项施工方案
一、背景
爬架螺栓预留洞口封堵在建筑施工中扮演着重要的作用,它能够确保建筑结构的稳固和安全。
本文旨在提供爬架螺栓预留洞口封堵专项施工方案,以确保工程质量和施工效率。
二、施工准备
在进行爬架螺栓预留洞口封堵工作前,需要进行充分的施工准备工作,包括:- 准备封堵材料和工具,如耐火材料、灰浆、刷子、搅拌桶等; - 确保施工区域通风良好,并配备好安全防护用具; - 制定详细的施工计划,包括施工流程、工期安排等。
三、施工步骤
1. 爬架螺栓预留洞口清理
首先,需要对爬架螺栓预留洞口进行清理,将杂物、灰尘等清除干净,确保封堵材料能够充分填实爬架螺栓预留洞口。
2. 封堵材料搅拌
根据封堵材料的要求,将其与水按照一定比例混合搅拌,确保封堵材料的质地均匀。
3. 封堵洞口
将搅拌好的封堵材料倒入爬架螺栓预留洞口中,利用刷子或其他工具将其均匀涂抹填实,确保洞口完全封堵。
4. 封堵表面修整
待封堵材料自然干燥后,对封堵表面进行修整,确保表面平整光滑。
四、施工质量控制
为了保证爬架螺栓预留洞口封堵工作质量,需要进行施工质量控制: - 定期进行工程验收,确保封堵效果符合设计要求; - 对封堵材料的质量进行抽查,确保材料符合标准。
五、安全注意事项
在进行爬架螺栓预留洞口封堵施工时,需要注重安全: - 确保施工人员佩戴好安全防护用具,如手套、口罩等; - 严格控制火源,避免封堵材料着火。
六、总结
爬架螺栓预留洞口封堵工作是建筑施工中的重要环节,通过严格按照专项施工方案进行操作,可以提高施工效率和质量,确保建筑结构的稳固和安全。
希望以上方案能为相关施工人员提供一定的参考和指导。
结构洞口螺栓孔封堵及防渗漏方案一、前言结构洞口和螺栓孔的封堵以及防渗漏是工程建设中的重要环节,合理的方案可以保证建筑物的结构安全和水密性能。
本文将就结构洞口和螺栓孔的封堵及防渗漏方案进行探讨。
二、结构洞口封堵方案1.洞口封堵材料的选择结构洞口封堵材料应具有较好的抗压、抗震、无毒、无味等特性。
一般可以选用水泥砂浆、聚合物防水涂料、硅酸盐防水涂料等材料。
2.洞口封堵步骤(1)清理洞口:首先要将洞口内外的杂物清理干净,以确保封堵材料能够完全填满洞口,保证结构的完整性。
(2)涂刷防水涂料:洞口周围可以涂刷一层聚合物防水涂料或硅酸盐防水涂料,以增强洞口的密封性,防止水渗透。
(3)填充封堵材料:在洞口内外填充水泥砂浆或聚合物防水材料,填充时要保持均匀、牢固,填满洞口,并用工具震实。
(4)养护:封堵材料填充完毕后,需要进行适当的养护,保持环境湿润,加快硬化时间,以确保封堵材料的性能。
三、螺栓孔封堵方案1.螺栓孔封堵材料的选择螺栓孔封堵时常使用的材料有:硅酸盐水泥浆料、高性能防水胶粉、聚合物防水材料等。
根据螺栓孔的具体要求和使用环境的不同,选用相应的材料。
2.螺栓孔封堵步骤(1)清理孔口:首先要将螺栓孔口周围的杂物清理干净,确保封堵材料能够完全填满孔口,保证结构的完整性。
(2)涂刷防水涂料:在孔口周围涂刷一层聚合物防水涂料,增加封堵材料与孔口的粘结力,防止水渗透。
(3)填充封堵材料:将选择好的封堵材料按照比例充分混合后,倒入螺栓孔内,填满孔口,并使用工具震实。
(4)养护:封堵材料填充完毕后,要对其进行适当的养护,保持环境湿润,加快硬化时间,确保封堵材料的性能。
1.防渗漏材料的选择一般可选用聚合物防水涂料、高性能防水混凝土、钢筋水泥砂浆等材料作为防渗漏材料。
2.防渗漏步骤(1)清理基面:首先要将防渗漏基面清理干净,确保其干燥、平整、无杂物等。
(2)涂刷防渗漏涂料:在基面上涂刷一层聚合物防水涂料,增加基面与封堵材料之间的粘结力和防水效果。
穿墙螺杆孔洞封堵施工方案本文旨在介绍穿墙螺杆孔洞封堵施工方案。
该工程涉及到对建筑物内部的螺杆孔洞进行封堵,以确保建筑物的安全性和稳定性。
本文将详细介绍该工程的施工组织、安排、准备、资源配备、方法和工艺要求、质量标准和保证措施、质量通病控制措施、成品保护以及安全和环保措施等方面。
二、编制依据本文的编制依据主要包括相关的国家法律法规、建筑工程标准、技术规范以及公司的相关规章制度等。
在编制本文的过程中,我们还参考了其他相关工程的施工方案,以确保本工程的可行性和科学性。
三、施工组织框架图在本工程中,我们将组建一个专业的施工团队,负责完成该工程的各项任务。
该团队由项目经理、技术人员、施工人员、安全人员、质检人员等组成。
在施工过程中,我们将严格按照施工组织框架图的要求进行组织和管理,确保工程的顺利进行。
四、施工安排本工程的施工安排主要包括施工时间、施工地点、施工人员配备、施工设备配备等方面。
我们将在施工前进行详细的安排和调度,以确保施工进度的合理性和施工质量的稳定性。
五、施工准备与资源配备计划在施工前,我们将对施工现场进行详细的勘察和评估,以确保施工的安全性和可行性。
同时,我们还将制定详细的资源配备计划,包括施工材料、施工设备、人员配备等方面,以确保施工资源的合理利用和充分利用。
六、施工方法及工艺要求本工程的施工方法和工艺要求将严格按照相关的技术规范和标准进行。
在施工过程中,我们将采用先进的施工技术和工艺,保证施工质量的稳定性和可靠性。
同时,我们还将注重施工现场的管理和卫生,确保施工环境的良好和整洁。
七、质量标准及保证措施本工程的质量标准将按照相关的国家标准和技术规范进行。
我们将采取一系列的质量保证措施,包括质量检测、质量监控、质量纠正等方面,以确保工程质量的稳定性和可靠性。
八、质量通病控制措施在施工过程中,我们将注重质量通病的控制和预防。
我们将采用一系列的措施,包括质量监测、质量检测、质量纠正等方面,以确保工程质量的稳定性和可靠性。
螺杆洞封堵施工方案XXX天玺总承包工程螺杆洞封堵施工方案一、工程概况工程名称:XXX天玺总承包工程建设单位:未提供设计单位:未提供监理单位:未提供工程地点:未提供本工程采用框架剪力墙结构,总建筑面积.45m2,其中地上面积m2,地下车库及人防面积.45m2.其中7#、10#、13#楼采用了铝合金模板、全现浇混凝土外墙。
二、编制依据和原则本工程施工遵循《混凝土结构工程施工质量验收规范》(GB-2015),同时结合工程实例和以往施工经验。
三、施工准备1、现场准备1)准备好现场电源接驳点。
2)在施工区域地面处理平整坚实,以便行走施工。
3)需要高空作业的操作架已按照要求搭设完毕。
2、技术准备进行施工技术交底:施工前由项目总工组织施工人员、质安人员对班组长、施工工人进行全面的交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行详细说明,各个班组长接受交底后组织操作工人认真研究,并要求在各个施工环节中落实。
3、物资准备1)材料要求:425号硅酸盐水泥、防水砂浆、抗裂砂浆、发泡剂。
2)主要机具:手推车、木抹子、铁抹子、XXX锹、小水桶、长毛刷、喷壶、Φ12钢筋棍、钢丝刷子、小型吹风机、锤子、凿子、錾子等。
四、螺杆洞封堵一)、施工顺序铝模外墙:清理堵头处浮浆、灰尘并用水冲洗干净→用专用橡皮塞封堵洞口→内侧采用发泡剂填充→橡皮塞回压→内、外侧采用1:2防水砂浆封堵→涂刷水泥基。
铝模内墙:清理堵头处浮浆、灰尘并用水冲洗干净→用专用橡皮塞封堵洞口→内侧采用发泡剂填充→橡皮塞回压→内、外侧采用1:2抗裂砂浆封堵。
木模内墙:清理堵头处浮浆、灰尘并用水冲洗干净→发泡剂填充→涂刷水泥基。
木模外墙:清理堵头处浮浆、灰尘并用水冲洗干净→发泡剂填充→外墙采用1:2防水砂浆封堵→涂刷水泥基。
二)、施工工艺1、用铁板、钢丝刷除去堵头处的浮浆、灰尘,并用水冲洗干净。
2、外墙面用专用橡皮塞封堵洞口。
3、外墙内侧采用发泡剂填充螺杆洞,应注意将发泡剂填满整根螺杆洞。

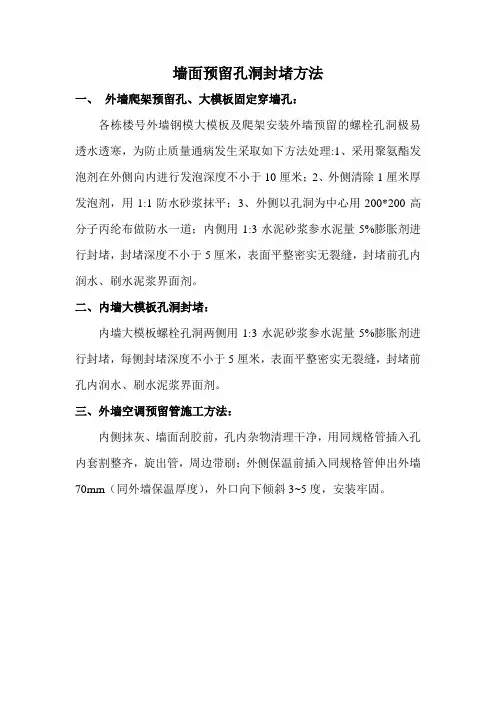

墙面预留孔洞封堵方法
一、外墙爬架预留孔、大模板固定穿墙孔:
各栋楼号外墙钢模大模板及爬架安装外墙预留的螺栓孔洞极易透水透寒,为防止质量通病发生采取如下方法处理:1、采用聚氨酯发泡剂在外侧向内进行发泡深度不小于10厘米;2、外侧清除1厘米厚发泡剂,用1:1防水砂浆抹平;3、外侧以孔洞为中心用200*200高分子丙纶布做防水一道;内侧用1:3水泥砂浆参水泥量5%膨胀剂进行封堵,封堵深度不小于5厘米,表面平整密实无裂缝,封堵前孔内润水、刷水泥浆界面剂。
二、内墙大模板孔洞封堵:
内墙大模板螺栓孔洞两侧用1:3水泥砂浆参水泥量5%膨胀剂进行封堵,每侧封堵深度不小于5厘米,表面平整密实无裂缝,封堵前孔内润水、刷水泥浆界面剂。
三、外墙空调预留管施工方法:
内侧抹灰、墙面刮胶前,孔内杂物清理干净,用同规格管插入孔内套割整齐,旋出管,周边带刷;外侧保温前插入同规格管伸出外墙70mm(同外墙保温厚度),外口向下倾斜3~5度,安装牢固。

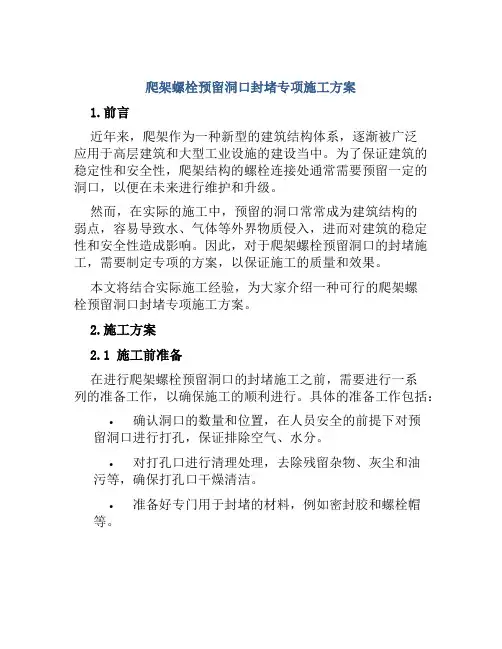

爬架螺栓预留洞口封堵专项施工方案1.前言近年来,爬架作为一种新型的建筑结构体系,逐渐被广泛应用于高层建筑和大型工业设施的建设当中。
为了保证建筑的稳定性和安全性,爬架结构的螺栓连接处通常需要预留一定的洞口,以便在未来进行维护和升级。
然而,在实际的施工中,预留的洞口常常成为建筑结构的弱点,容易导致水、气体等外界物质侵入,进而对建筑的稳定性和安全性造成影响。
因此,对于爬架螺栓预留洞口的封堵施工,需要制定专项的方案,以保证施工的质量和效果。
本文将结合实际施工经验,为大家介绍一种可行的爬架螺栓预留洞口封堵专项施工方案。
2.施工方案2.1 施工前准备在进行爬架螺栓预留洞口的封堵施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
具体的准备工作包括:•确认洞口的数量和位置,在人员安全的前提下对预留洞口进行打孔,保证排除空气、水分。
•对打孔口进行清理处理,去除残留杂物、灰尘和油污等,确保打孔口干燥清洁。
•准备好专门用于封堵的材料,例如密封胶和螺栓帽等。
2.2 材料选择在爬架螺栓预留洞口的封堵施工中,选择适合的材料是十分关键的。
常用的封堵材料包括密封胶、聚硫橡胶胶泥和乙烯丙烯酸盐等。
这些材料具有抗压、抗水、耐酸碱等优点,在施工中应选用具有高性能的材料。
在选择材料的时候,还需要特别注意材料的型号和规格,确保材料的尺寸和洞口的大小相匹配。
2.3 施工步骤爬架螺栓预留洞口封堵的施工流程分为以下几个步骤:2.3.1 涂胶首先,需要将密封胶涂敷于洞口周围的表面上,形成一层均匀的涂层。
涂胶应尽可能贴合表面,避免留下空隙和漏洞。
为保证涂胶的质量和效果,可以根据需要多涂一层。
2.3.2 落衬然后,在涂完密封胶之后,需要用聚苯板等材料进行浇筑。
聚苯板的厚度一般为1-2cm,在浇筑时需要注意,聚苯板要完全覆盖涂胶,并将其包裹起来。
浇筑完毕后,需要等待一段时间,让其充分固化。
2.3.3 封堵浇筑完聚苯板之后,需要将密封胶再次涂敷在洞口周围的表面上,形成二次涂抹。

建筑螺栓孔封堵方案建筑螺栓孔封堵方案引言:建筑中常常需要使用螺栓进行连接,但在某些情况下,螺栓孔可能需要封堵起来。
本方案将详细介绍建筑螺栓孔封堵的操作步骤、所需材料以及其应用场景。
通过封堵螺栓孔,可以有效地防止水、空气和灰尘的侵入,提高建筑物的密封性和耐久性。
一、操作步骤1. 清理螺栓孔:首先,需要使用适当的工具和设备清理螺栓孔。
清理过程中,应该确保螺纹孔的内壁光滑无污垢,以便后续的封堵材料能够牢固附着在螺栓孔壁上。
2. 测量螺栓孔:在选择封堵材料之前,需要准确测量螺栓孔的直径和深度。
封堵材料的尺寸和形状应与螺栓孔相适应,以确保封堵效果的良好。
3. 选择封堵材料:根据螺栓孔的尺寸和深度,选择合适的封堵材料。
常用的封堵材料包括螺栓盖、填料和密封胶等。
4. 封堵螺栓孔:将选定的封堵材料填充到螺栓孔中,确保材料的充实和牢固。
对于深度较大的螺栓孔,可以使用专用的工具进行填充,以确保封堵效果的均匀性和稳定性。
5. 检查封堵效果:封堵完成后,需要对螺栓孔进行检查,确保材料的封堵效果良好。
如果发现有松动或不牢固的情况,需要重新进行封堵操作,直到达到预期的效果为止。
二、所需材料1. 清洁工具:包括刷子、喷水器等,用于清理螺栓孔。
2. 封堵材料:可以选择螺栓盖、填料和密封胶等。
螺栓盖适用于临时封堵,填料适用于螺栓孔深度较浅的情况,密封胶适用于需要较强密封性的情况。
3. 测量工具:如游标卡尺、量角器等,用于测量螺栓孔的直径和深度。
4. 封堵工具:如填充枪、刮板等,用于将封堵材料填充到螺栓孔中。
三、应用场景1. 防水防潮:建筑物中的地下室、地下停车场等通常需要防水防潮处理。
螺栓孔的封堵可以有效防止地下水的渗入,提高建筑物的防水性能。
2. 防火隔离:在防火隔离区域,需要对螺栓孔进行封堵,防止火势蔓延。
选择耐高温材料进行封堵,以确保封堵材料在高温环境下的稳定性。
3. 声音隔离:在需要隔离声音的场所,如音乐厅、剧院等,封堵螺栓孔可以减少声音的泄露,提升音效效果。
螺杆洞封堵专项施工方案螺杆洞封堵专项施工方案目录1.工程概况1.1 工程基本信息2.概述3.编制依据和原则4.普通外墙螺杆洞封堵4.1 工艺流程4.2 外墙螺杆洞外侧封堵工程概况本施工方案旨在对建筑物外墙的螺杆洞进行封堵,以确保建筑物的稳定性和安全性。
工程基本信息建筑物名称:XXX大厦施工单位:XXX施工地点:XXX市XXX区XXX街道XXX号施工时间:2015年XX月XX日至XX月XX日概述本施工方案旨在对建筑物外墙的螺杆洞进行封堵,包括普通外墙螺杆洞的封堵和外墙螺杆洞外侧的封堵。
编制依据和原则本施工方案的编制依据包括国家有关法律法规、建筑行业标准和相关技术规范。
在编制过程中,我们遵循科学、严谨、安全、环保的原则,确保施工过程中不会对周围环境和人员造成危害。
普通外墙螺杆洞封堵工艺流程:1.清理螺杆洞周围杂物和灰尘;2.用钻头在螺杆洞内钻孔;3.将注浆管插入钻孔中,并注入密封胶;4.等待密封胶干燥后,将注浆管拔出。
外墙螺杆洞外侧封堵:在螺杆洞外侧,使用密封胶进行封堵,确保螺杆洞不会继续向外渗漏。
清理洞口——打入专用橡胶塞——外侧封堵(干硬性水泥填塞2次,做圆饼)——外侧刷防水涂料——内侧封堵(干硬性水泥填塞)——外饰面施工施工方法:1)清理洞口后,打入专用的橡胶塞,确保塞子密实无松动。
2)外墙外侧用水冲洗湿润后用1:2干硬性水泥喂入灌满(严禁空孔),分两次填塞。
外侧补成圆饼状并凸出墙面3mm,最后采用防水涂料刷1mm厚。
3)内侧封堵采用1:2干硬性水泥砂浆封堵,具体详附图。
4)外饰面施工前,必须对封堵部位进行检查,确保无漏水现象。
本文介绍了螺杆洞封堵的专项施工方案。
对于小于50mm的孔洞,采用穿墙对拉螺杆的封堵方法;50mm-100mm之间的孔洞,可用干水泥参照对拉螺杆作法分段封堵;大于100mm的孔洞,必须采用细石砼进行封堵。
在施工过程中,必须充分捣实,且浇筑成形为牛腿形状,保证砼密实。
刷JS涂料必须多道涂刷,且超过孔洞周边50mm。
施工洞口封堵施工方案项目负责人:XXX编写人:XXX审核人:XXX审定人:XXXXXXXXXX公司XXX年XXX月目录1、封堵洞口情况 (1)2、编制依据 (1)3、施工准备 (1)3.1材料及要求 (1)3.2主要机具 (1)3.3作业条件 (1)3.4劳动力准备 (1)4、技术准备 (1)5、施工方法 (2)5.1放线洞、泵管洞封堵操作工艺 (2)5.2工字钢预留洞封堵操作工艺 (3)5.3厨卫间等处穿楼板管道预留洞封堵操作工艺 (3)5.4厨卫间等处穿楼板烟风道预留洞封堵操作工艺 (5)5.5对拉螺栓孔洞封堵操作工艺 (7)5.6塔吊穿车库顶板封堵操作工艺 (8)5.7爬架支座处预留洞口封堵 (8)6、质量保证措施 (9)7、安全保证措施及文明施工 (9)1、封堵洞口情况预留洞口主要有:放线洞、泵管洞、爬架螺栓预留洞、电梯井工字钢预留洞、井道施工升降机预留洞、厨卫间顶板预留洞、穿墙对拉螺栓洞、出屋面管道洞、塔吊穿车库顶板洞等。
2、编制依据3、施工准备3.1材料及要求所用材料的品种、规格应符合设计和规范的要求。
材料:标准钢管、盘扣架、U托、扣件、12mm厚胶合木模板、木方、管箍、水泥砂浆、防水材料、商品混凝土3.2主要机具用具:斗车、木(铁)锤、钢錾子、直尺、铁抹子、线锤、砂浆枪、铁锹等。
3.3作业条件管道施工已完成及具备洞口封顶条件,经检查验收合格。
为施工操作必须设有防护盖板,确保施工的操作安全。
3.4劳动力准备由于本次封堵涉及洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场根据施工总进度分段封堵即放线洞、泵管洞→厨卫间洞等→爬架附墙支座预留洞。
劳动力安排20人以上,积极整合现场资源,合理安排工序,保证日工作效率。
4、技术准备4.1熟悉施工图纸;4.2对施工班组做好技术交底,明确施工工艺,施工质量要求;4.3重点做好洞口封堵施工质量控制,确保封堵质量。
外墙螺杆洞封堵施工方案封堵外墙螺杆洞是一项重要的施工任务,确保建筑结构的完整性和安全性。
下面是一个外墙螺杆洞封堵的施工方案,具体步骤如下:1.检查和准备工作:在开始封堵之前,要先仔细检查螺杆洞的位置和数量,确定封堵所需的材料和工具。
检查外墙表面的破损和腐蚀情况,必要时进行修复和处理。
2.清洁表面:清洁洞口和周围的外墙表面,确保没有杂物和灰尘。
可以使用刷子和高压水枪清洗。
3.均匀涂抹底漆:在洞口周围涂抹一层底漆,选择耐候性好、粘附力强的底漆。
涂抹底漆有助于提高封堵材料的粘附力和耐久性。
4.封堵材料的选择:根据洞口的大小和深度,选择适合的封堵材料。
常用的封堵材料有硅酮密封胶、聚氨酯胶、硅酸盐水泥胶等。
根据具体情况选择合适的材料。
5.均匀填充封堵材料:将选定的封堵材料填充至洞口,使用封堵胶枪或刮板将材料均匀地填充进去,确保洞口充分封堵且表面平整。
6.平整表面:使用刮板或刷子将填充的封堵材料平整,与周围的外墙表面融为一体,尽量使外观与原有墙面一致。
7.检查和修复:封堵完成后,检查封堵部位的质量和效果。
确保封堵材料的粘附力和耐久性。
如果有发现问题,及时修复。
8.装饰和防水:在封堵完成后,可以根据需要进行表面装饰,如刷漆、贴瓷砖等。
对于需要防水的地方,可以在封堵材料干燥后施加防水涂料,增加防水效果。
以上是一个外墙螺杆洞封堵的施工方案,通过细致的准备和规范的操作,可以确保螺杆洞的封堵质量和效果。
在施工过程中要保持工作区域的整洁,注意安全,避免材料浪费和施工问题导致的质量问题。
一、施工工艺1、施工准备1.1、机械、机具、用具准备:电钻、30钻头、安全带、铲刀、抹灰工具。
1.2、材料准备:防水砂浆、聚氨酯防水涂料。
2、施工工艺2.1、PVC管铲除一外侧螺杆眼扩孔一填塞防水砂浆、收口一外侧刷JS防水涂料2.2、PVC管清理:用电钻将墙内的PVC管清理干净,孔眼周边残余灰浆清理,用毛刷扫净。
2.3、螺栓孔扩孔:用直径30的电钻将孔眼扩成喇叭口形,深度20mm,外口直径30mm, 必须将该段深度的孔洞内PVC管剔除干净。
2.4、用空压机吹扫孔:清理孔内杂物,然后用空压机吹扫螺栓孔。
2.5、砂浆封堵:从外侧填塞1:2防水泥砂浆(添加水不漏、防冻剂),用①10圆钢捣实。
内外侧均用铁抹子压平压光。
2.6、螺栓孔外侧刷聚氨酯防水涂料:待砂浆干燥后,用防水涂料刷在外侧对拉螺栓孔处。
形状为15Omm圆形,防水涂料涂刷3遍,1.5mm厚。
三遍防水涂料ill内往外依次是黑色(150mm)、红色(120mm)、黑色(90mm )。
3、质量标准:3.1、扩孔必须够深度,且扩孔段的PVC管必须全部清理。
3.2、螺栓眼两端封堵前,必须清理干净、并湿润。
3.3、封堵的砂浆必须填塞密实。
3.4、防水砂浆干燥后方可进行防水涂料实施。
4、安全文明措施:4.1、施工过程中,必须戴好安全帽、在临边作业必须系好安全带后作业。
4.2、打孔作业时,必须戴好口罩与眼罩,做好自我保护。
4.3、电钻作业时,必须使用接在三级拖箱上,严禁私拉乱接。
4.4、封堵砂浆集中搅拌。
每天必须做到活完场清。
二、施工样板取出塑料套管机械扩孔、凿喇叭口螺栓眼内粉末清理,浇水湿润螺栓眼填塞防水砂浆砂浆封堵成型效果涂刷JS防水。
爬架螺栓预留洞口封堵专项施工方案第一篇:爬架螺栓预留洞口封堵专项施工方案爬架螺栓预留洞封堵专项施工方案一、情况说明:本工程塔楼施工中采用爬架形式对建筑物进行防护,现建筑外墙施工阶段爬架下爬的过程中,原先留置的预留连接杆洞需进行封堵。
现根据设计及规范要求编制此专项处理方案指导现场施工。
二、编制依据:建筑外墙防水工程技术规程—JGJ/T235 混凝土结构工程施工规范—GB50666 建筑施工手册—第四版建筑工程施工质量验收标准—GB50300三、施工工艺流程3.1施工流程;预留连接杆洞清理—封堵材料运至到位—洞口封堵支护施工—灌浆料浇筑洞口—拆除支护—养护—浇筑口剔除—浇筑口粉刷处理—外墙面起刷防水涂料—试水.具体施工方法见附图。
3.2施工过程注意事项;1.因原结构施工时候采用PVC套管预埋的方式对预留螺杆洞口进行留置,此本次封堵处理时需对板面套管进行整体剔除,确保有效结合。
2.对竖向构建内预留套管处理,宜根据设计要求在两侧向内剔除50mm套管进行处理,保证封堵结合密闭性能。
3.考虑到此类洞口直径较大(剔除套管后40mm),宜采用收缩性较小,且有微膨胀性能的材料进行封堵,避免材料收缩导致裂缝的产生,此宜采用灌浆料(已审批灌浆料)进行封堵,保证材料本身不会出现较大偏差,确保封堵效果。
4.封堵前需要对浇筑口位置进行扩口,确保灌浆料可以较好进入洞口内。
5.浇筑过程中需在两侧进行人工振捣(硬物击打),确保密实性能满足要求。
6.拆除支护后,应及时进行养护,保证封堵密闭性能。
7.待灌浆料达到要求强度后,对扩口进行剔除,考虑到面积较小,宜采用人工形式进行剔除,且需要注意工人剔除时,应竖向进行剔打(由上向下,或由下向上),不得水平向进行剔打(严禁向封堵物水平击打),避免损伤封堵物体。
8.扩口剔除完成后,宜对凹凸点进行二次修缮处理,特别注意外墙面,需采防水砂浆对凹凸点面修补,修缮效果应平整、光滑、严实。
保证封堵结构防水效果。
目录第一节工程概况. (2)1.工程基本情况 (2)2.工程概况 (2)第二节编制目的及原则 (2)第三节施工工艺流程 (2)1.止水螺栓孔洞封堵 (2)2.普通螺栓孔洞封堵 (3)第四节施工要点及质量要求 (4)第一节.工程概况1.工程基本情况序号项目内容1 工程名称广州知识城腾飞园项目(1C)总承包工程2 建设单位广州知识城腾飞科技园开发有限公司3 监理单位广东粤能工程管理有限公司4 设计单位广州大学建筑设计研究院5 勘察单位广州地质勘察基础工程公司6 施工单位中建四局第六建筑工程有限公司2.工程概况本工程为知识城腾飞园项目1C总承包工程,位于广东省广州市萝岗区九龙镇九龙大道东侧,本工程用地面积为33637.4㎡,总建筑面积为84843㎡,其中地上建筑面积为67844㎡,地下建筑面积为16999㎡,建筑基底面积为6122㎡,建筑高度75.8m。
Block1~ BLock2建筑层数为26层,Block3~ BLock6建筑层数为25层,地下室均为一层。
建筑工程等级为一级,设计使用年限为50年,结构形式为剪力墙结构,抗震设防烈度为七度。
剪力墙配套使用M14穿墙螺栓进行拉结,地下室外墙等有防水要求的墙体采用止水螺栓,其余墙体采用普通可回收螺栓。
第二节.编制目的及原则本工程为剪力墙结构,施工过程中大量用到穿墙螺杆,模板拆除后留有大量螺杆洞,为保证外墙面的防水抗渗性能,使墙体有较好的气密、水密和隔音性,根据工程实例和以往施工经验,本着预防为主、加强事前控制和事后检查的原则,特编制本施工方案。
第三节.施工工艺流程1.止水螺栓孔洞封堵(1)地下室外墙等有防水要求的墙体在支模时均采用带有止水片的Φ14的高强止水螺栓,并在止水螺栓靠迎水面套上塑料垫块。
(2)将地下室外墙塑料垫块剔出,将止水螺栓端头割除。
(3)清除预留拓孔的浮尘和垃圾,喷水进行提前湿润。
(4)用掺有膨胀剂的防水砂浆对外墙螺栓孔进行抹平封堵密实。
穿墙螺杆孔洞封堵施工方案公司项目部年月日目录一、工程概况.................................... 3..■二' 编制依据.................................... 3..•三、施工组织框架图.................................... 4..•四、施工安排.................................... 5..五、施工准备与资源配备计划 .............................................. 5..六、施工方法及工艺要求........................................................................................................... 6..七、质量标准及保证措施........................................................................................................... 8..八、质量通病控制措施........................................................................................................... 9..九' 成品保护 (9)十、安全、环保措施、工程概况1、工程名称:2、建设单位:3、监理单位:4、施工单位:5、建设地点:6、结构形式:地下室部分为框剪结构,主体为剪力墙构7、建设规模:本工程为*****住宅区,共12栋住宅楼和相应的配套商业,其中1#楼为6 层公寓,2#楼为28~29 层住宅,3#、4#、5#、7#、8#、9#、12# 楼为32~33层住宅,6#、10#、门#楼为49层住宅,商业均为2层商铺; *****住宅区总占地面积***** m2,为二类居住用地,总建筑面积***** m2,其中地下建筑面积***** m2,地上建筑面积***** m2; 1#楼土0. 000m 相当于绝对高程118. 150m, 2#-9#楼、12#楼的士0. 000m相当于绝对高程119.350m, 10#楼、11#楼的土0. 000m相当于绝对高程119.650m,地库的土0. 000m相当于绝对高程117. 250m,抗浮水位为116. 500m o二、编制依据2.1根据《建筑装饰工程施工及验收规范》(GB50210-2001)2.2根据《混凝土结构工程施工规范》(GB50666-2011)2.3根据《高层建筑混凝土结构技术规程》(JGJ3-2010)2.4根据《预拌砂浆应用技术规程》(JGJ/T223-2010) 2.5根据《建筑外墙防水工程技术规程》(JGJ/T235-20")2.6根据《中建二局万达城配建住宅项目施工工艺标准》2.7根据《住宅工程质量通病防治手册》三、施工组织框架图I Sts• M3 ■ I& Sts ▼ ■ ■n$9 «*S鲜员 Mil*m ms 冬全员 IttSff!8 rss■■矣 点皑frMIMS KWA土 lit 脅科员±lit 酣员±IX«L 丄aiK四、施工安排1)在施工墙面装饰层前,必须进行穿墙螺杆堵洞的封堵施工程序,以确保墙面不产生渗水现象。
一、工程概况本工程位于郑州市莲花街河南工业大学新校区东侧。
总建筑面积13791.66㎡,建筑高度52.650m,地下一层,地上十八层,剪力墙结构,二类高层,耐火等级为一级,抗震设防烈度为7度,设计使用年限为50年。
二、编制目的为处理好剪力墙上留置的穿墙螺栓孔、外墙墙眼,消除外墙渗漏隐患,防止工程外墙渗水。
三、施工准备3.1、现对混凝土结构外剪力墙上的螺栓孔进行封堵。
3.2、做法1、外墙体内外两侧用冲击钻将螺栓孔中的PVC套管打碎,并清理干净。
2、水泥砂浆(掺胶)封堵、塞实;3、1:2.5水泥砂浆抹平压光;4、刷2mm厚JS-II型复合防水涂料;3.3、作业方式外墙部分螺栓孔封堵时采用外双排脚手架作业进行施工,内侧部分采用移动式脚手架施工。
3.4、施工要求1、材料要求a、水泥:采用235号硅酸盐水泥、普通硅酸盐水泥。
b、砂:中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。
c、其他掺合料:建筑胶,用量按使用说明。
膨胀剂:用量为水泥用量的3%-5%、建筑胶。
d、配合比:1:2.5水泥砂浆其他掺合料按用量掺入。
e、JS-II型复合防水涂料。
2、主要机具电钻、小型吹风机、手推车、木抹子、铁抹子、小平锨、小水桶、喷壶、长毛刷、8mm孔筛子、钢丝刷子、锤子、杞、錾子、搅拌器等。
四、施工工艺4.1、螺栓孔封堵操作工艺工艺流程螺栓孔内套管打碎→清理干净→洒水湿润→塞水泥砂浆→外墙外侧刷2mm厚JS-II型复合防水涂料(1)用冲击钻将螺栓孔内PVC套管打碎,然后用小型吹风机将渣物清理干净。
(2)吹风机将表面及螺栓孔内粉尘吹干净。
(3)洒水湿润:使用喷壶进行喷水湿润,在施工前1小时进行喷水,使螺栓眼周围保持湿润。
施工时在进行小量喷水,以便于施工。
(4)分层塞填1:2.5防水水泥砂浆,分三次进行,第一次填塞孔深的1/3位置(墙厚中间部分),待孔内砂浆充分凝结牢固后,第二次、第三次分别填塞外墙后的1/3及内侧的1/3位置。
爬架螺栓预留洞封堵专项施工方案
一、情况说明:
本工程塔楼施工中采用爬架形式对建筑物进行防护,现建筑外墙施工阶段爬架下爬的过程中,原先留置的预留连接杆洞需进行封堵。
现根据设计及规范要求编制此专项处理方案指导现场施工。
二、编制依据:
建筑外墙防水工程技术规程—JGJ/T235
混凝土结构工程施工规范—GB50666
建筑施工手册—第四版
建筑工程施工质量验收标准—GB50300
三、施工工艺流程
3.1施工流程;
预留连接杆洞清理—封堵材料运至到位—洞口封堵支护施工—灌浆料浇筑洞口—拆除支护—养护—浇筑口剔除—浇筑口粉刷处理—外墙面起刷防水涂料—试水.具体施工方法见附图。
3.2施工过程注意事项;
1.因原结构施工时候采用PVC套管预埋的方式对预留螺杆洞口进行留置,此本次封堵处理时需对板面套管进行整体剔除,确保有效结合。
2.对竖向构建内预留套管处理,宜根据设计要求在两侧向内剔除50mm套管进行处理,保证封堵结合密闭性能。
3.考虑到此类洞口直径较大(剔除套管后40mm),宜采用收缩性较小,且有微膨胀性能的材料进行封堵,避免材料收缩导致裂缝的产生,此宜采用灌浆料(已审批灌浆料)进行封堵,保证材料本身不会出现较大偏差,确保封堵效果。
4.封堵前需要对浇筑口位置进行扩口,确保灌浆料可以较好进入洞口内。
5.浇筑过程中需在两侧进行人工振捣(硬物击打),确保密实性能满足要求。
6.拆除支护后,应及时进行养护,保证封堵密闭性能。
7.待灌浆料达到要求强度后,对扩口进行剔除,考虑到面积较小,宜采用人工形式进行剔除,且需要注意工人剔除时,应竖向进行剔打(由上向下,或由下向上),不得水平向进行剔打(严禁向封堵物水平击打),避免损伤封堵物体。
8.扩口剔除完成后,宜对凹凸点进行二次修缮处理,特别注意外墙面,需采防水砂浆对凹凸点面修补,修缮效果应平整、光滑、严实。
保证封堵结构防水效果。
9.修缮处理完成后,且面层干燥无湿迹,方可调制防水涂料起刷1厚防水涂料一层。
涂刷层应均匀饱满厚度需满足设计及规范要求。
10.待上述工序完成后,根据规范及设计要求,对封堵点进行试水实验,保证无漏点为合格。
3.3施工流程示意图
35.原预留PVC套管,两侧剔除50mm.
浇筑过程中需对洞口两侧
四、外墙试水试验
1、塔楼外墙爬架螺栓预留洞封堵样板完工后应进行检验验收,防水渗漏检查应在雨后或持续淋水30min后进行,需把握检查时间及检查墙体有无渗水现象。
2、淋水试验采用楼层内的临时用水管外接软水管对由各方共同确定抽取点进行30min不间断喷淋,保证检查点充分受水为准。
3、螺栓封堵点试水检查,选取每栋塔楼2层进行检查,且每层抽取点不得少于2处(外墙、板各抽取一处)。
4、如出现渗水情况,及时进行记录,并进行剔除整改,并需复。
并在此基础上增加一倍数量检查点;后期如若未出现渗水情况,可相应减少检查数量。
(具体检查数量已设计、业主、总包协商为准)
五、施工要点及质量要求
1、严格按照审批通过的方案进行施工,作业前先选定一处墙体为施工样板,并需进行淋水试验,保证工序及施工效果达到既定要求后方可进行大面施工。
2、施工前作好施工技术交底和工人培训工作,让现场施工操作人员熟悉工艺和质量要求。
3、封堵施工应与结构同步,待提升架下爬,螺栓拆除后及时跟进处理。
4、洞边松散混凝土必须凿除至严实面;且需将洞的清理干净,不能留有木屑、油渍等杂物。
5、封堵螺杆洞时所用防水砂浆、防水涂料、灌浆料需采用已报验产品。
6、封堵完成面及防水砂浆表面应密实、平整、不得有裂纹、起砂、麻面等缺陷。
7.涂膜防水层平均厚度应复核设计要求,最小厚度不应小于设计厚度80%。
8.涂膜防水层应与基层粘接牢固,表面平整,涂刷均匀,不得有流淌、鼓泡、露胎体和翘边等缺陷。
9、并根据规范要求做好隐蔽工程验收记录,雨后或淋水检验记录,施工记录和施工质量验收记录。
