贵州市政路网工程道路抗滑桩施工方案
- 格式:pdf
- 大小:13.56 MB
- 文档页数:52


抗滑桩专项施工方案抗滑桩专项施工方案1. 引言抗滑桩是一种常用的基坑支护工程方法,用于增加地基的抗滑稳定性,防止土壤滑动和坍塌。
本文档旨在提供一个详细的抗滑桩专项施工方案,以确保施工过程的安全和有效性。
2. 施工目标抗滑桩专项施工的主要目标是确保基坑工程的稳定性和安全性,具体目标包括:- 防止地基滑动和坍塌;- 提高土壤的承载能力;- 保护周围环境的安全。
3. 施工准备在开始抗滑桩专项施工之前,需要进行充分的准备工作。
准备工作主要包括:3.1 参考资料和技术文件的收集和整理,包括设计图纸、技术规范等;3.2 确定施工团队和责任人员,分配工作任务和职责;3.3 准备所需的施工设备和材料,包括钢筋、钢板、混凝土、打桩机等;3.4 进行现场勘察和土壤测试,了解地质状况和土壤承载能力。
4. 施工步骤4.1 施工桩基准线的确定在施工前,需要根据设计要求确定施工桩基准线的位置和高度,以确保施工的准确度和一致性。
4.2 打桩机的安装和调试安装打桩机,并进行必要的调试和测试,确保打桩机的正常运行和稳定性。
同时,对打桩机进行安全检查,确保操作人员的人身安全。
4.3 桩基坑的挖掘和清理按照设计要求,对桩基坑进行挖掘,清理土壤和杂物,并确保基坑内表面光滑。
挖掘期间应注意安全,避免坍塌和伤害发生。
4.4 锚杆的安装根据设计要求,安装锚杆以增加桩基的稳定性。
锚杆应正确安装并固定,以确保其有效地抵抗土体的滑动力。
4.5 桩的灌注和浇筑在基坑中安装钢筋,然后进行桩的灌注和浇筑。
灌注过程中应注意控制浇筑速度和浇筑压力,以确保混凝土的质量和均匀性。
4.6 桩顶部的修整和处理桩顶部应进行修整和处理,以确保其与地面的连接和平整度。
同时,应进行必要的防水和防腐处理,确保桩基的耐久性和稳定性。
5. 安全措施在抗滑桩专项施工过程中,应采取以下安全措施:- 施工现场应划定安全警戒区,禁止无关人员进入;- 施工人员应穿戴符合要求的安全装备,如安全帽、安全鞋等;- 打桩机操作人员应经过专门培训,并遵守相关操作规范;- 施工现场应配备灭火器等应急设备,并进行定期检查和维护。
抗滑桩施工方案引言近年来,随着建筑工程的快速发展和城市化的进程,土地资源的利用也愈发紧张。
然而,一些地区的土地条件并不理想,土壤的稳定性和承载能力较低,容易引发地质灾害。
为了确保工程的安全和稳定性,抗滑桩的施工成为一个至关重要的环节。
本文将介绍一种有效的抗滑桩施工方案。
1. 地质调查在进行抗滑桩施工前,地质调查是不可或缺的一步。
通过对施工场地周边地质条件的详细勘察和分析,确定地层的特征及其变异性,从而为后续的设计和施工提供科学依据。
地质调查的内容包括:地质构造、岩土层厚度、岩石稳定性、地下水位等。
2. 桩基设计根据地质调查的结果,进行桩基设计是下一步必须完成的工作。
桩基设计的目的是确保桩基在不同的荷载条件下,能够承受和分散地下水压力,保证施工的安全性和稳定性。
设计人员需要根据具体情况确定桩的直径、长度、间距和施工深度等参数,并计算桩的承载力和抗滑稳定性。
3. 施工方案制定详细的施工方案是确保抗滑桩施工成功的关键。
该方案应包括桩的施工方法、施工顺序、施工设备和施工材料的选择等。
需要特别注意的是,合理的施工顺序和操作细节对于施工过程中的安全性和质量控制具有重要影响。
4. 施工过程在进行抗滑桩的实际施工时,需要注意以下几个方面:a. 打桩前的准备工作。
包括场地清理、布设施工道路、安装施工围栏等,确保施工场地的整洁和安全。
b. 打桩设备的选择和调试。
根据设计需求和场地条件,选择适合的打桩机械并进行调试,保证施工的顺利进行。
c. 桩基的施工过程。
根据施工方案,进行桩基的预制和安装。
施工人员需要密切配合,确保操作规范和安全。
d. 桩基质量的监控和验收。
施工过程中应进行实时监控,并根据设计要求进行质量验收,确保桩基的合格。
5. 后期监测和维护完成抗滑桩的施工并不意味着工程的结束,后期的监测和维护同样重要。
通过定期监测桩基的位移和变形情况,及时发现并解决问题,保证工程的安全性和可持续性。
此外,定期进行维护保养,对桩基进行清扫和检修,延长桩的使用寿命。
抗滑桩工程施工方案一、工程概况本项目位于XX地区,主要为治理一处滑坡病害。
滑坡前缘宽约100米,纵向长度100米,平均面积约为8000平方米,原始地面标高290-320米。
滑坡终端为斜坡,坡度一般为5到15度,地势总体北低南高,后缘为陡坎边坡,边坡高度约5-20米,滑坡在平面上整体呈扇形。
本工程采用一排抗滑桩将滑坡体锁住,并设置反压回压的方式将滑坡体固定,同时使用排水系统将地表水全部引走,以达到治理边坡病害的目的。
二、施工准备1. 施工道路:为保证材料和设备能顺利运输到施工现场,需要修建施工便道至施工现场。
根据现场情况,尽量不破坏原有地形地貌,确保施工道路的畅通。
2. 施工用水、电:协调相关部门,确保施工期间的水、电供应充足。
3. 施工临时设施:搭建施工工棚、办公室、宿舍等临时设施,满足施工人员的生活和工作需求。
4. 施工材料:提前采购并堆放抗滑桩、钢筋、混凝土等主要施工材料,确保施工进度不受影响。
5. 施工设备:配置足够的施工设备,如挖掘机、推土机、混凝土泵车、搅拌机等。
6. 施工人员:组织具备相关资质的施工队伍,进行技术培训和安全教育,确保施工安全。
三、施工方法1. 桩基施工:根据设计图纸,测定桩位,平整场地,修建截排水设施。
雨季施工孔口搭设雨棚。
2. 桩身开挖:采用挖掘机进行开挖,为减轻开挖时对孔壁的震动,以风镐开挖为主,局部可配合风枪。
石质较坚硬地段,采用风枪钻浅眼松动爆破。
开挖顺序为先开挖桩身下部,再逐步向上开挖。
3. 护壁施工:桩身开挖过程中,及时进行钢筋混凝土护壁施工,确保孔壁稳定。
护壁高度根据土质情况确定,一般为1米。
4. 钢筋笼制作:根据设计图纸,制作钢筋笼。
钢筋笼主筋采用HRB400级钢筋,箍筋采用HPB300级钢筋。
5. 混凝土浇筑:桩身开挖至设计标高后,进行混凝土浇筑。
采用泵送混凝土施工,确保混凝土浇筑密实。
6. 桩顶连接:抗滑桩顶部设置连接梁,连接梁采用现浇混凝土,确保抗滑桩的整体稳定性。

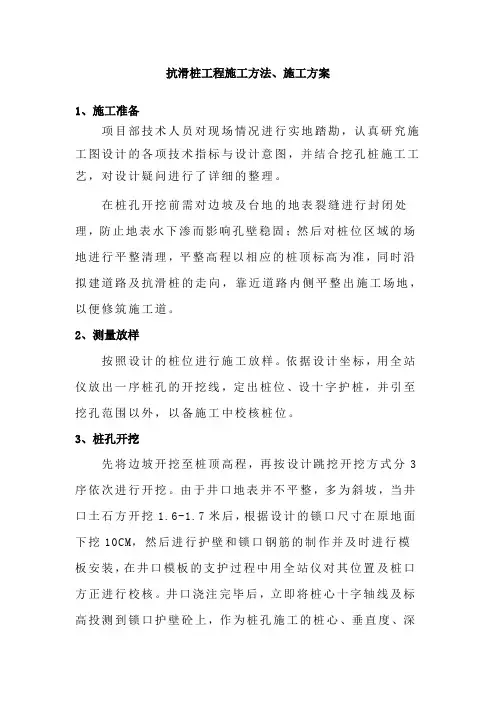

抗滑桩工程施工方法、施工方案1、施工准备项目部技术人员对现场情况进行实地踏勘,认真研究施工图设计的各项技术指标与设计意图,并结合挖孔桩施工工艺,对设计疑问进行了详细的整理。
在桩孔开挖前需对边坡及台地的地表裂缝进行封闭处理,防止地表水下渗而影响孔壁稳固;然后对桩位区域的场地进行平整清理,平整高程以相应的桩顶标高为准,同时沿拟建道路及抗滑桩的走向,靠近道路内侧平整出施工场地,以便修筑施工道。
2、测量放样按照设计的桩位进行施工放样。
依据设计坐标,用全站仪放出一序桩孔的开挖线,定出桩位、设十字护桩,并引至挖孔范围以外,以备施工中校核桩位。
3、桩孔开挖先将边坡开挖至桩顶高程,再按设计跳挖开挖方式分3序依次进行开挖。
由于井口地表并不平整,多为斜坡,当井口土石方开挖1.6-1.7米后,根据设计的锁口尺寸在原地面下挖10CM,然后进行护壁和锁口钢筋的制作并及时进行模板安装,在井口模板的支护过程中用全站仪对其位置及桩口方正进行校核。
井口浇注完毕后,立即将桩心十字轴线及标高投测到锁口护壁砼上,作为桩孔施工的桩心、垂直度、深度控制的依据。
同时要在井口四周挖好排水沟,设置地表截、排水及防渗设施;雨季施工期间,应搭设雨棚。
备好井下排水、通风、照明设备。
本项工程拟采用斜三角架配合固定卷扬机提升装置,提升设备必须有自锁装置。
待井口混凝土强度达到70%后,方可进行提升设施的安装。
本工程地质条件复杂,按照设计要求,避免采用爆破方式。
所以项目部拟定桩内土石方的开挖主要采用机械配合人工的方式,辅以电动或气动工具和抽水机械。
具体操作如下:⑴土方开挖主要采用人工开挖,辅以风镐风钻,先中间后周边,每节护壁均应检查中心点及几何尺寸,合格后才能进行下道工作。
为保证施工安全,每开挖下节桩孔前,应用1.2m长直径20mm的钢筋打入土中,测试是否有流砂、淤泥出现,遇到砂层时,每节挖深可降到0.5m;挖深超过6m后,要用鼓风机连续向孔内送内,风管口要求距孔底1m左右,孔内照明采用低压电源(36V、100W)的防爆灯,灯炮离孔底 2.0m,并且是防水带罩的安全灯具。
