市政道路雨污水专项施工方案
- 格式:doc
- 大小:61.00 KB
- 文档页数:26
道路污水、雨水管道施工方案需求背景道路污水和雨水管道建设是城市基础设施建设中至关重要的一部分。
合理施工方案不仅会提高施工效率,减少资源浪费,还能保障施工安全,确保建设质量。
因此,制定科学的施工方案对于道路污水、雨水管道建设至关重要。
施工前准备在着手施工前,首先需要进行详尽的勘察工作。
根据现有设计图纸,详细勘查施工地点的地形地貌、地下管线等情况,及时纠正设计方案中的不足和错误。
在勘察基础上,施工单位应细化施工计划,确保施工进度的合理安排。
施工步骤1. 施工准备在确定施工区域和范围后,首先需要对施工场地进行清理,确保施工环境整洁。
之后,进行设备搬运、材料准备等工作,为施工做好充分准备。
2. 开挖施工根据设计图纸,明确污水、雨水管道的敷设路线和深度,开始开挖。
在开挖过程中,应避免损坏地下其他管线,确保施工质量。
3. 管道敷设将预制好的管道逐段敷设到指定位置,并进行连接。
连接处需经过严密检查,确保管道连接牢固,无漏水现象。
4. 配合验收施工完成后,进行管道系统的配合验收。
必须保证管道系统符合设计要求,进行逐一检查并进行必要的检测,确保施工质量符合标准。
施工注意事项1.施工过程中应严格遵守施工规范,确保施工质量。
2.施工现场应设置必要的警示标志,确保施工安全。
3.施工人员应具备相应资质,遵守作业规范。
总结道路污水、雨水管道的施工方案至关重要,只有严格按照规定程序开展施工,确保施工质量和安全,才能为城市基础设施建设提供有力支持。
通过科学有效的施工方案,我们可以提高施工效率,降低施工成本,实现高质量的道路污水、雨水管道建设。
雨污水施工方案1(1)
一、项目背景
近年来,城市化进程加快,城市雨污水治理成为亟待解决的问题。
为有效处理
城市雨污水,制定科学合理的施工方案显得尤为重要。
二、施工目标
本次雨污水施工方案的目标是实现雨污水的有效分流、收集与处理,达到保护
环境、维护水质的效果。
三、施工内容
1.建立雨水管网系统,收集道路、屋顶等区域的雨水;
2.建立污水管网系统,收集生活污水和工业污水;
3.设立盲水井,用于道路表面附近的雨水收集;
4.设立污水处理设施,对收集到的污水进行处理,达到排放标准。
四、施工步骤
1.勘察设计阶段:对施工区域进行勘察,制定详细的设计方案;
2.土方开挖:根据设计方案,进行雨污水管网的开挖工作;
3.管道敷设:铺设雨水管道和污水管道,并确保连接牢固;
4.设施安装:安装雨水收集设施和污水处理设施;
5.系统调试与验收:对整个系统进行调试,确保施工方案实施效果达标。
五、施工效果评估
通过本次施工方案的实施,可以有效解决城市雨污水问题,提高城市环境质量,改善市民生活条件,达到保护水资源的目的。
六、总结
本文提出的雨污水施工方案1(1)通过科学合理的设计和施工步骤,可以有效解
决城市雨污水问题,为城市环境保护和水资源利用作出积极贡献。
以上是雨污水施工方案1(1)的文档内容,希望能对您有所帮助。
市政道路现有雨污管截流导流施工专项方案一、总体概述市政道路现有雨污管截流导流施工专项方案旨在解决市区中部地段由于道路建设和城市化进程过程中管网建设不完善而导致的雨水和污水混流问题。
通过此次施工,将实现雨水和污水的分流排放,提升城市生态环境和市民居住品质。
二、施工范围本方案所涉及的施工范围包括市区中部地段的主要道路及其周边区域,包括XX路、XX路、XX路等主干道及其相关支线道路。
三、施工步骤1.施工前准备工作在正式开展施工之前,需进行详细的勘测和规划工作,确定施工路段和施工方案。
同时,对施工期间可能遇到的交通管制和人员调配等问题进行充分的前期准备。
2.建立临时管网为了保证施工期间市区居民的生活和交通正常进行,我们将建立临时的雨水和污水管网。
在施工过程中,既要保证临时管网的畅通和稳定,又要保证现有管网的正常使用。
3.雨水箱及雨污分拣设施的建设为了解决雨水和污水的混流问题,我们计划在施工路段设置雨水箱和雨污分拣设施。
雨水箱将收集并储存雨水,通过管道将雨水引入雨水池进行处理。
而雨污分拣设施则将污水和固体垃圾分开,将固体垃圾进行处理,污水则通过管道输送至污水处理厂进行处理。
4.管网改造为了建立起完善的雨水和污水管网,我们将对施工路段的现有管网进行改造和升级。
通过增设分水口和调整管道走向等方式,实现雨水和污水分流排放的目的。
同时,对管道进行清洗和排查,保证管道的畅通和稳定。
5.施工期间的交通管制为了保障施工的安全和施工期间的交通流动,我们将对施工路段实施交通管制措施。
通过设置交通标识和引导人员,指引车辆绕行,并做好相关的交通安全工作,保证市区的交通秩序。
四、工期与保障本次施工计划预计工期为6个月,其中包括施工前的准备工作、施工期间的管网建设和改造工作,以及收尾工作。
为了保证施工进度和质量,我们将派遣专业的技术人员和施工队伍,同时与相关单位和部门进行协调和配合。
五、环境保护与安全措施施工期间,我们将严格遵守环境保护和安全生产的相关法律法规,采取有效措施保护施工区周边的环境和市民的生命财产安全。
市政道路雨水污水管道施工方案一、工程概况本工程为某市市政道路雨水污水管道施工项目,主要包括道路雨水管道、污水管道、检查井、雨水口等工程内容。
工程起点位于道路交叉口,终点位于道路另一侧的交叉口,全长约5公里。
二、工程目标1. 确保施工质量符合国家及地方相关规范要求。
2. 确保施工安全,杜绝安全事故的发生。
3. 确保施工进度,确保工程按期完成。
4. 确保施工对周围环境的影响降至最低。
三、施工方案1. 施工前准备(1)组织技术人员对施工现场进行实地勘察,了解地形地貌、地质情况、周边环境等,为施工方案的制定提供依据。
(2)根据勘察结果,结合相关规范要求,制定详细的施工方案。
(3)组织施工队伍进行技术培训和安全教育,确保施工人员熟练掌握施工技能和安全知识。
(4)准备施工所需的原材料、设备、工具等,确保施工顺利进行。
2. 管道铺设(1)管道材料选用符合国家及地方规范要求的材质,具有足够的强度和耐腐蚀性能。
(2)管道铺设采用开槽施工法,根据设计图纸和现场实际情况,确定管道埋设深度和位置。
(3)管道铺设过程中,严格控制管道铺设质量,确保管道连接牢固、无渗漏。
(4)管道铺设完成后,进行闭水试验,确保管道无渗漏。
3. 检查井施工(1)检查井采用预制混凝土检查井,具有足够的强度和耐腐蚀性能。
(2)检查井位置根据设计图纸和现场实际情况确定,确保检查井位置合理、便于维护。
(3)检查井施工过程中,严格控制检查井施工质量,确保检查井结构稳定、无渗漏。
(4)检查井与管道连接处采用柔性连接,防止因温度变化等原因导致的管道断裂。
4. 雨水口施工(1)雨水口选用符合国家及地方规范要求的材质,具有足够的强度和耐腐蚀性能。
(2)雨水口位置根据设计图纸和现场实际情况确定,确保雨水口位置合理、便于排水。
(3)雨水口施工过程中,严格控制雨水口施工质量,确保雨水口结构稳定、无渗漏。
(4)雨水口与管道连接处采用柔性连接,防止因温度变化等原因导致的管道断裂。
排污管道施工方案编制人:审核人:审批人:目录一、编制依据二、工程概况三、主要工程量四、工期目标五、施工方法六、质量保证措施七、安全保证措施八、污水管道剖面图九、污水检查井剖面图13#楼北侧住户污水管道改造工程专项施工方案一、编制依据1.甲方指令单。
2.中华人民共和国国家标准,部颁各种技术规范、规程。
3.《城镇道路施工与质量验收规范》CJJ1-20085.《给排水管道施工及验收规范》(GB50268-2008)6.《给水排水构造物施工及验收规范》(GBJ141-90)7.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S2018、《国家建筑标准设计图集》02S403/05S502/03S502二、工程概况本工程下水道工程由财源街国贸宾馆到更新小区在校场街排污口,由江苏中南建筑产业集团有限责任公司泰安财源街项目经理部承担对其改造工程。
本工程由南向北重新修建一条污水管道。
全长大约200m。
管道及管道基础:本工程主要采用承插口的钢筋混凝土雨水管,管径D600。
污水管道均采用砂基础。
三、主要工程量工程施工项目两项,本工程主要实物工程量详见附表3-1。
实物工程量汇总表3-1四、工期目标本工程接到甲方指令单后30天内完成。
五、施工方法1.施工部署施工埋置深的污水管,管材应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。
2.排水工程的施工顺序土方开挖→降水→施工放样→管沟开挖(槽壁支护)→垫层、基础施工→管道安装→管座及接口施工→排水检查井浇筑→管道闭水试验→管沟回填。
2.1土方开挖2.1.1本工程由于土方量大,土方开挖采用机械开挖,因为场地中存在原财源街小学拆迁楼的基础,需要采用油锤破碎。
土方挖到坑底标高+20cm处,采用人工清土的方式,清理基槽。
管道最浅处保证管道埋深1m,保证千分之三的坡度,采用一台320挖机由北向南开挖。
2.2降水措施2.2.1本工程污水管道埋置深度为1米,由于地下水位较浅,,槽底处于粉质粘土层,含水量大,地下水位高,故采用明排水,在沟底设置300*300*500盲沟中间填筑石子。
市政道路雨污水施工组织设计一、项目概况2.1施工目标本项目的施工目标是确保施工安全、质量、进度和环保等各方面的要求,并最大限度地减少对交通和居民生活的影响。
2.2施工条件2.2.1材料准备:施工前需要准备好各种建筑材料,并根据设计要求对材料进行质量检测,确保质量符合标准。
2.2.2机械设备:根据施工要求准备好必要的机械设备,如挖掘机、装载机、压路机等,以便进行施工作业。
2.2.3人员配置:根据施工计划准备好必要的人员,包括技术人员、施工人员、监理人员等,确保施工作业的顺利进行。
2.3施工措施2.3.1施工前准备:在施工前,根据设计要求确定施工范围和施工方法,并制定详细的施工方案。
同时,组织人员进行安全教育和技术培训,确保施工人员掌握相关技能和安全操作规程。
2.3.2施工过程:按照设计要求进行挖掘、铺设管道、设置排水口等作业。
在施工过程中,严格遵守相关的施工规范和操作规程,确保施工质量和人员安全。
2.3.3环保措施:在施工过程中,要采取相应的环保措施,包括设置沉淀池、过滤设备等,以减少施工对环境的污染。
同时,要建立专门的环保监测系统,对施工过程进行监测和评估。
2.4安全措施2.4.1遵守安全生产规定:施工过程中,严格遵守安全生产规定,确保施工人员的人身安全。
2.4.2设置警示标志:在施工现场设置警示标志,提醒过往行人和车辆注意施工作业,防止发生意外事故。
2.4.3搭设安全防护设施:根据实际施工情况,设置必要的安全防护设施,如围挡、护栏等,确保施工现场的安全。
三、施工方案3.1施工时间安排根据施工地的实际情况和项目要求,合理安排施工时间。
在施工期间,根据施工进展情况进行调整,并及时报告相关部门和业主。
3.2施工工序安排3.2.1前期准备工作:包括现场勘察、施工方案编制、材料准备等。
3.2.2排土工程:包括挖掘、运输和填筑土方等工作。
3.2.3管道铺设:根据设计要求进行管道的铺设和连接工作。
3.2.4设置排水口:根据设计要求进行排水口的设置和连接工作。

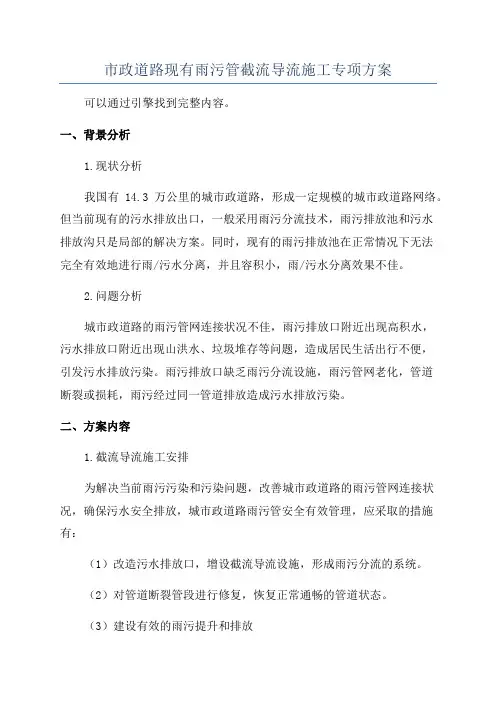

市政道路现有雨污管截流导流施工专项方案可以通过引擎找到完整内容。
一、背景分析
1.现状分析
我国有14.3万公里的城市政道路,形成一定规模的城市政道路网络。
但当前现有的污水排放出口,一般采用雨污分流技术,雨污排放池和污水
排放沟只是局部的解决方案。
同时,现有的雨污排放池在正常情况下无法
完全有效地进行雨/污水分离,并且容积小,雨/污水分离效果不佳。
2.问题分析
城市政道路的雨污管网连接状况不佳,雨污排放口附近出现高积水,
污水排放口附近出现山洪水、垃圾堆存等问题,造成居民生活出行不便,
引发污水排放污染。
雨污排放口缺乏雨污分流设施,雨污管网老化,管道
断裂或损耗,雨污经过同一管道排放造成污水排放污染。
二、方案内容
1.截流导流施工安排
为解决当前雨污污染和污染问题,改善城市政道路的雨污管网连接状况,确保污水安全排放,城市政道路雨污管安全有效管理,应采取的措施有:
(1)改造污水排放口,增设截流导流设施,形成雨污分流的系统。
(2)对管道断裂管段进行修复,恢复正常通畅的管道状态。
(3)建设有效的雨污提升和排放。
雨、污水管道工程施工方案一、工程概况本方案适以於景德镇高新技术开发区陶瓷工业园区道路网中地主干道A5、B3雨、污排水管道地施工。
雨、污管道设计为砼管,雨、污水管道接口采以承插口形式,橡胶圈接口。
根据施工图要求,排水体制采以分流制,B3线雨污排水管分别与污水处理厂至多晶硅厂道路排水系统相接,雨水直接排向昌江,污水经第二城市污水处理厂处理后排入昌江。
A5线雨污排水管分别与B3路和滨江路道路排水系统相接,雨水直接排向昌江,污水经第二城市污水处理厂处理后排入昌江。
根据排水规划要求,再机动车道下设置雨水排水管,非机动车道下设置污水排水管,A5线雨水排水管径为DN1000,污水排水管径为Φ300。
B3线雨水排水管径为DN1000、DN1200,污水排水管径为Φ300。
由於雨水管道与污水管道施工方法基本一致,本施工方案将统一介绍雨水、污水管道地施工方法。
二、污、雨水管道施工方法2.1测量放线雨、污水管道放线,一般每隔20m设中心桩。
管道检查井处、变换管径处均应设中心桩,必要時要设置护桩或控制桩。
排水管线测量工作,应有正规地测量记录本,认真详细记录。
2.2基础开挖因为A5和B3线路雨、污水管道沟槽开挖较深,污水管道一般挖深5~8米,雨水管道一般挖深4~6米,两种管道基本上都要进行二次开挖和倒运,并且石方开挖量较大。
土方采以PC200反铲进行开挖,然后采以20t自卸汽车运输至填筑区或弃渣场。
石方开挖,主要采以PC360挖机装炮头进行开挖,然后挖机配合20t自卸汽车运输至填筑区或弃渣场。
雨、污水开挖断面见下图:土方管道沟槽开挖后,必须进行沟槽地基承载力测定,测定采以重型击实法进行测定,地基承载能力满足设计要求后方可浇注混凝土垫层,如地基承载能力否满足设计要求,必须采取回填碎石垫层地方式进行处理,处理后再进行地基承载能力确定。
石方开挖后底面清理干净直接进行砂砾回填。
2.3管道地基础施工(1)基础施工前必须复核坡度地标高,一般再沟槽底部每隔4m 左右打一样桩,以样桩控制挖土面、垫层面和基础面。
雨污水管道施工方案一、工程概况:雨污水管道位于***桥和***路之间,软基处理采用水泥搅拌桩复合地基。
考虑到此段道路位于**中学北门,又是附近荔村村民进出的通道,为了方便学生和当地居民的出行,此段道路应早日建成通车。
雨水主干管采用DN600-DN1200双平壁钢塑复合缠绕管,污水管主干管采用DN400-DN600双平壁钢塑复合缠绕管,过路及埋深小于1.5米的雨污水管采用Ⅲ级钢筋砼管。
雨水分段排入羊大河,污水接入荔村污水系统。
因征地拆迁原因,荔村段未征地,污水无法排至荔村污水系统,本次雨污水施工西侧临时施工至NK0+860位置,东侧施工至NK1+200位置。
雨污水管道主要工程量见下表:伦教中学段雨污水管道数量统计表说明:雨水口埋管未列入统计。
二、编制依据:本施工方案依据下列规范、文件、标准、规定要求编制。
1、中国市政西北设计研究院《羊大路施工图设计第三册排水工程》;设计修改(补充)通知单:第A-02号通知单。
2、《给水排水管道工程施工及验收规范》(GB50268-2008)。
3、《综合地下管线图》(顺德区规划局)4、《给水排水标准图集》(S5)5、地下管线现场调查资料。
6、《埋地塑料排水管道施工》04S520三、施工组织及计划(一)施工组织机构劳动力组织项目部管理人员配置表劳动力配备表4、施工机械配备拟投入本工程的主要施工机具表(二)施工计划及保证措施(1)工期目标本段雨污水工程计划工期为25日历天。
(2)工期保证措施首先拟定科学的施工进度计划,采用网络计划技术,实行动态管理,科学组织,合理安排,适时调整,做好劳动力调配,加强各工种之间的配合。
为使工程顺利如期完成,实行定期碰头例会制度。
充分利用晴天的有利天气。
力求做到均衡施工,认真做好施工前期准备工作,防止前松后紧,盲目蛮干;做好材料设备的计划管理,及时组织进场,加强施工设备的保养维修,以免因材料、设备等不能及时供应或施工机械故障而影响施工。
切实改进施工工艺,努力提高劳动效率。

市政道路雨污水管道工程施工方案一、规划设计1.统筹规划:在施工前需要对道路雨污水管道进行全面的规划设计。
需要考虑到城市发展的长远规划,包括道路改建、新建道路和市政设施的发展需求等。
2.选择施工地点:选择合适的施工地点是很重要的一步。
施工地点需考虑到市政要求、地质条件和周边环境等因素。
3.水资源调查:在施工前,进行水资源调查以获取有关地下水位的信息,避免施工过程中遇到不可预测的水资源问题。
二、施工组织1.设立合理的施工组织机构:设立合理的施工组织机构,包括项目经理、施工队长和技术负责人等。
他们负责组织工人,管理施工进度和质量。
2.制定详细的计划:制定详细的施工计划,包括施工时间表、人员调配和物资采购等。
确保施工过程有条不紊,不会发生人员和物资短缺的情况。
3.采用先进的施工技术:采用先进的施工技术,提高工程施工效率和质量。
例如,采用无损检测技术对道路地下管道进行检测,避免因为施工质量问题导致的损失。
三、技术措施1.管道材质选择:根据施工地点和预计的使用寿命选择合适的管道材质。
例如,在污水处理厂附近可以选择防腐蚀的材质,以增加管道的使用寿命。
2.管道敷设:在施工过程中,需要注意管道敷设的坡度和深度等参数,以保证污水的流动畅通,并减少积水的情况。
3.施工安全预防措施:在施工过程中,需要按照相关安全规定,采取相应的安全措施,确保施工人员和周边居民的安全。
4.垃圾和废弃物处理:在施工过程中,需要妥善处理产生的垃圾和废弃物,以减少对环境的污染。
四、验收与维护1.验收:在施工完成后,需要进行工程验收。
验收包括对工程质量和工程的合规性进行检查,确保工程符合设计要求和相关规范。
2.维护:在工程验收合格后,需要进行定期的维护和检修工作,以确保道路雨污水管道的正常运行。
维护包括疏通管道、修复破损部分和保养设备等。
综上所述,市政道路雨污水管道工程施工方案需要从规划设计、施工组织、技术措施等方面进行合理的安排。
只有在施工中充分考虑各个方面的因素,并采取相应的措施,才能确保工程的质量和进度,并为市民提供一个优质的城市环境。
市政道路雨污水管维护工程施工方案(完整版)一、工程概述本施工方案旨在对市政道路的雨污水管进行维护和修复,保障市民生活用水和排水安全。
施工过程中将采用合理的工艺和严格的安全措施,确保施工质量和施工期限的控制。
二、工程范围本工程范围涵盖市政道路内的所有雨污水管道,包括检修井、接头、管线等。
施工期间将对相关雨污水管道进行清理、检修和更换。
三、施工步骤1. 施工准备:实施前需对工程范围进行详细调查和测量,制定施工计划和安全措施。
准备必要的工具、设备和材料,并组织施工人员进行工艺培训。
2. 清理与疏通:对管道进行清理,排除堵塞物。
使用专业工具和设备进行疏通,保证管道畅通。
3. 检修与维护:对检修井和接头进行检查,并修复或更换损坏的部分。
进行管道的维护,包括清洗、喷涂防腐等。
4. 管道更换:如有必要,对老化、破损或不合格的管道进行更换工作。
5. 工程验收:施工完成后,进行工程验收和安全评估,确保施工质量符合规范要求。
四、安全措施1. 设立警示标志和围挡,确保施工区域安全。
2. 检修井内进行作业时,严格遵守工作规程,防止事故发生。
3. 使用符合标准要求的安全设备和工具,保障施工人员安全。
4. 管道更换时,采取合理的支撑和固定措施,防止坍塌和泄漏。
五、环境保护1. 施工期间产生的废水、废泥等要及时清理和处理,确保不对环境造成污染。
2. 控制噪音和粉尘产生,采取相应措施减少对周边居民的影响。
六、工期和费用本工程预计完成时间为XX个月,具体工期根据实际施工进展而定。
费用预算将根据工程实际情况进行编制,确保合理和优质。
七、监管和质量控制施工过程中,专人负责监督和检查工程质量。
确保施工符合相关标准和规范要求。
以上为市政道路雨污水管维护工程施工方案的完整内容,具体实施中应遵循相关法律法规和安全规范,保证施工质量和安全。
市政道路雨污水专项施工方案第一章、工程概况第一节编制说明1.编制依据1.1相城区苏埭路(永青路—华元路西延)市政工程项目施工招标文件。
1.2招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级范和标准。
1.3本公司对该标段工程现场踏勘的分析理解。
2.编制原则2.1充分遵循招标文件条款的原则。
2.2坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效履行合同。
2.3按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
2.4“严格贯彻安全第一”原则。
2.5坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。
3.编制目的在满足建设单元各项要求的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。
第二节本工程情况相城区苏埭路(永青路—华元路西延)市政工程位于相城区黄桥片区南部,北起永青路,南至华元路西延,沿线与永青路、永兴路、华元路西延相交,道路全长406.518m。
排水体制为雨、污水分流制。
该路为城市次干道。
污水管道:设计污水管管径为DN400。
污水管安置在门路东侧混行车道下,距门路侧石 1.5m处。
污水通过污水管向北排放终究接入春申湖路污水管道。
沿线地块预留DN400污水预留管,轻易以后污水管接入。
雨水管道:设计雨水管管径d600、d800管,边井支管为DN225。
雨水管道位于道路西侧混行车道下,距道路侧石1.5m,雨水管接入华元西路雨水管道。
沿途预留DN400雨水支管。
第二章、管理目标本工程施工办理严厉按IS质量认证体系文件执行,其施工总方针如下表:项目目标值(1)确保全部工程达到市政现工程质量行工程质量验收标准,达到合格工程要求。
严厉依照IS质量体系的质量文件《质量管理手对策措施行全员全过(2)杜绝质量事故,消灭质量册》和《招标文件》规定执行。
市政道路雨污水专项施工方案
第一章、工程概况
第一节编制说明
1.编制依据
1.1相城区苏埭路(永青路—华元路西延)市政工程项目施工招标文件。
1.2招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级范和标准。
1.3本公司对该标段工程现场踏勘的分析理解。
2.编制原则
2.1充分遵循招标文件条款的原则。
2.2坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效履行合同。
2.3按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。
2.4“严格贯彻安全第一”原则。
2.5坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约投资的合理化建议,对技术方案进行不断的优化。
3.编制目的
在满足建设单位各项要求的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。
第二节本工程情况
相城区苏埭路(永青路—华元路西延)市政工程位于相城区黄桥片区南部,北起永青路,南至华元路西延,沿线与永青路、永兴路、华元路西延相交,道路全长406.518m。
排水体制为雨、污水分流制。
该路为城市次干道。
污水管道:设计污水管管径为DN400。
污水管布置在道路东侧混行车道下,距道路侧石1.5m处。
污水经过污水管向北排放最终接入春申湖路污水管道。
沿线地块预留DN400污水预留管,方便以后污水管接入。
雨水管道:设计雨水管管径d600、d800管,边井支管为DN225。
雨水管道位于道路西侧混行车道下,距道路侧石1.5m,雨水管接入华元西路雨水管道。
沿途预留DN400雨水支管。
第二章、
管理目标
本工程施工管理严格按IS09002质量认证体系文件执行,其施工总目标如下表:
第三章、施工方法和技术措施
第一节施工方法
1.雨、污水管施工流程:
沟槽开挖→管道基础→安管→管道接口→窨井砌筑→(污水管闭水)→沟槽回填。
2.基槽开挖与支护
本工程雨水管采用大开挖进行施工。
污水管大开挖进行采用开挖。
沟槽开挖之前,先摸清施工区域内的地下管线情况,如有则在其位置上做好标记,地下管线较为密集地区采用人工挖土使其外露,并采用吊、托等加固措施,无地下管线处采用机械挖土,机械挖土时安排专人指挥,重要部位作详细交底。
挖掘机挖土时,采取后退式挖土方法,机械挖土严格控制标高,避免超挖或扰动基底面,槽底以上20cm采用人工修整底面,基槽经验收合格后,即进行基础施工。
管道穿越河道或鱼塘路段时,应按道路要求回填至管顶以上50cm,碾压密实后再开挖沟槽,施工管道。
沟槽边单面堆土高度不大于1.5m,离槽边的距离不小于1.2m。
挖土深度到 1.2m时,立即撑好档板,以后挖土与撑板交替进行,修好边后立即撑板,一次撑板高度为0.6m-0.8m,若遇土层松软或天气恶化,提前撑好挡板。
横列板水平位置,板缝严密,板头齐整,深度到碎石基础面。
最下面的一块竖列板插至碎石基础面处,在拆除底挡铁撑柱进行排管前,用砖块或短木垫在混凝土基础壁面与竖列板之间。
铁支撑柱两头水平,每层高度一致,每块竖列板上支撑不少于两只铁撑柱,上下两块竖列板交错搭接。
3.管道基础
3.1 UPVC管道基础:
雨水管DN225、DN400均采用UPVC加筋管,钢筋砼承插。
