吴忠市市政建设管理中心朝阳东街160KVA箱式变电站项目施工方案编制:_________________审核:_________________批准:_________________2018年5月17日一、工程概况(1)工程简介吴忠市市政建设管理中心朝阳东街160KVA箱式变电站项目(2)工程范围及数量需要安装160KV箱变1台,设备安装调试。
(3)施工工序流程进场前准备工作(签安全、防火协议及办理施工设备、机械进场手续等)—用电申请手续办理—设备吊运进场及开箱检验——一次系统设备(箱变、地网、设备接地)安装——设备整体调试、传动——设备耐压试验——设备整体检查、验收、清扫、孔洞封堵——具备送电条件——送电。
二、施工准备计划施工准备包括技术准备、材料准备、施工场地准备、施工机械准备、施工力量配置、生活设施准备和资金准备等方面。
开工前,项目经理组织项目经理部及相关负责人召开施工管理预备会,进行统筹协调,明确分工,确保施工过程的顺畅进行。
同时,召集各专业骨干,总结以往的施工经验,集思广益,提出具有针对性的施工方案和措施。
1、技术准备(1)图纸会审在接到施工图纸后,由项目经理组织项目总工及有关技术人员审阅图纸,对其中的问题进行书面汇总,并提交图纸审核会。
(2)编写施工技术方案由项目总工组织专业技术人员,在熟悉图纸的基础上,认真研究技术要求,编写施工技术方案,并报项目经理审批,确保工程施工符合设计及有关规范的技术要求。
(3)材料准备项目总工根据施工技术方案,进行预先材料用量计划分析,提出详细的材料供应计划。
物资部门根据材料供应计划统一进行采购,采购时坚持货比三家,保证质优价廉,三证齐全,确保工程使用合格材料的控制程序。
材料采购之后,由项目经理、项目总工会同监理人进行检验和验收,并按有关规定进行材料的抽样检验和工程设备的检验测试。
(4)施工机械准备根据本工程的特点和施工方案分析,编制施工机具需量及进场计划,对进场机具检查、保养、维修,落实专职人员进行岗前培训,做到持证上岗。

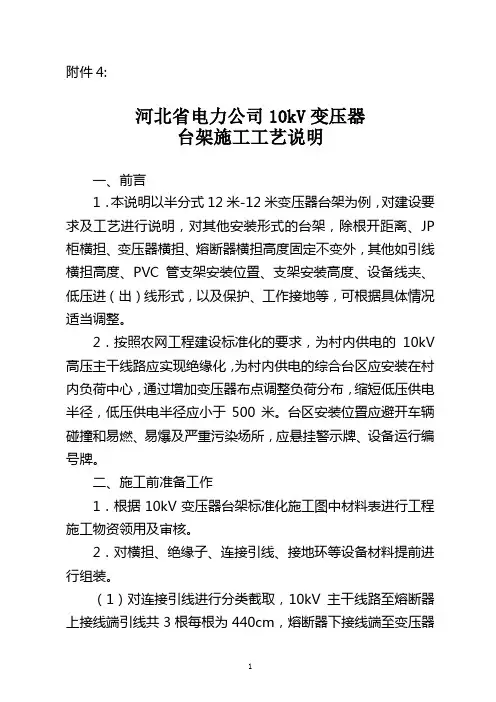

附件4:河北省电力公司10kV变压器台架施工工艺说明一、前言1.本说明以半分式12米-12米变压器台架为例,对建设要求及工艺进行说明,对其他安装形式的台架,除根开距离、JP 柜横担、变压器横担、熔断器横担高度固定不变外,其他如引线横担高度、PVC管支架安装位置、支架安装高度、设备线夹、低压进(出)线形式,以及保护、工作接地等,可根据具体情况适当调整。
2.按照农网工程建设标准化的要求,为村内供电的10kV 高压主干线路应实现绝缘化,为村内供电的综合台区应安装在村内负荷中心,通过增加变压器布点调整负荷分布,缩短低压供电半径,低压供电半径应小于500米。
台区安装位置应避开车辆碰撞和易燃、易爆及严重污染场所,应悬挂警示牌、设备运行编号牌。

二、施工前准备工作1.根据10kV变压器台架标准化施工图中材料表进行工程施工物资领用及审核。
2.对横担、绝缘子、连接引线、接地环等设备材料提前进行组装。
(1)对连接引线进行分类截取,10kV主干线路至熔断器上接线端引线共3根每根为440cm,熔断器下接线端至变压器高压侧引线共3根每根为410cm,避雷器上引线共3根每根为62cm,避雷器间相互连接接地引线共2根每根为50cm ,避雷器至接地极引出扁铁间接地引线1根410cm,变压器接地线1根为250cm,JP柜接地线1根为150cm,变压器中性点接地线1根为360cm,各连接引线截取后,根据用途压接好接线端子,要保证接线端子压接质量。
(2)绝缘子全部采用P-20T型针式绝缘子,根据需要对台区所用横担、绝缘子、避雷器、接地环等提前进行组装,降低高空作业安全风险,节省施工时间,提高工作效率。
三、变台电杆组立1.挖坑用经纬仪找准地面基准,测量两杆坑的水平度,测量杆坑的深度2.2米。
2.底盘安装首先沿线路方向在两杆坑坑边中心处做三个方向桩,并用细线连接,在细线上标注距离为2.5米两个黑色标记,在底盘中心用粉笔画一白点,将底盘放在坑内,调整底盘放置位置使线坠、细线黑色标记、白点在一条直线上,确定两杆之间距离为2.5米。
架空线路台架式变压器施工方案批准:监理:审核:初审:编写:XXX公司日期:2011年月日目录第一章工程概况及特点....................................... 错误!未指定书签。
一、工程概括.............................................. 错误!未指定书签。
二、工程特点:............................................ 错误!未指定书签。
第二章施工现场组织机构..................................... 错误!未指定书签。
一、组织机构图............................................ 错误!未指定书签。
二、各级人员主要职责范围.................................. 错误!未指定书签。
第三章施工方案............................................. 错误!未指定书签。
一、准备工作.............................................. 错误!未指定书签。
二、土建部分.............................................. 错误!未指定书签。
二、安装部分.............................................. 错误!未指定书签。
第四章施工进度计划......................................... 错误!未指定书签。
一、施工进度网络图和横道图:.............................. 错误!未指定书签。
二、保证工期的措施........................................ 错误!未指定书签。
0kV台架式变压器安装施工方案咱们得明确一下,0kV台架式变压器是个啥玩意儿。
简单来说,它就是一种将高压输电线路中的电能降压到适合用户使用的电压等级的设备。
那么,安装这种变压器,可得讲究技巧。
1.施工前准备施工前,咱们得做好充分的准备工作。
这包括了解施工现场的具体情况,比如地形、气候、交通等。
还得对施工人员进行培训,确保他们熟悉施工流程和安全操作规程。
2.施工现场布置施工现场的布置可是关键。
得把变压器的基础打好,这得根据变压器的尺寸和重量来确定基础的大小和深度。
基础打好后,得把变压器平稳地放到基础上,这可得小心,别把变压器弄坏了。
3.变压器安装变压器安装可是技术活。
咱们得先检查变压器的各个部件是否完好,然后按照说明书进行安装。
这其中包括接线的部分,可得细心,别把线接错了。
对了,还得把变压器和台架固定好,防止变压器在施工过程中晃动。
4.接线施工接线施工是变压器安装的关键环节。
这需要咱们根据设计图纸进行接线,确保每一根线都接对了位置。
还得检查接线的牢固程度,防止接触不良。
还得做好绝缘处理,确保安全。
5.施工安全施工安全可是头等大事。
咱们得制定一套完善的安全防护措施,确保施工过程中,人员和设备的安全。
这包括施工现场的防护栏杆、警示标志、安全帽等。
对了,还得定期对施工人员进行安全教育,提高他们的安全意识。
6.施工验收施工验收是施工的一个环节。
咱们得对照设计图纸和施工方案,逐项检查施工质量。
这包括变压器的安装位置、接线是否正确、设备运行是否正常等。
验收合格后,才能交付使用。
7.施工后续工作施工完成后,咱们还得做好后续工作。
这包括清理施工现场,确保环境卫生。
还得对变压器进行定期检查和维护,确保设备运行正常。
这份0kV台架式变压器安装施工方案,涵盖了从施工前准备到施工验收的各个环节。
咱们只要按照这个方案进行施工,就能确保变压器安装质量,为用户提供稳定的电力供应。
注意事项一:变压器基础施工注意事项:基础施工时,得注意基础的尺寸和深度是否符合设计要求,这直接关系到变压器是否能够稳定放置。
台架式电力变压器安装作业指导书编码:DLBYQ-04目次1 适用范围 (1)2 编写依据 (1)3 作业流程图 (1)4 安全风险辨析与预控 (1)5 作业准备 (2)6 作业方法 (5)7 质量控制措施及检验标准 (12)1适用范围1.1电压等级35kV及以下配网工程。
1.2电气类别台架变压器的安装。
2编写依据表2编写依据3作业流程图图3作业流程图4安全风险辨析与预控施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“—”,未检查项空白。
5 作业准备5.1 作业前施工条件表5.1 作业前施工条件5.2 人员、主要工器具及仪器仪表配置表5.2 人员、主要工器具及仪器仪表配置6 作业方法表6 作业方法7 质量控制措施及检验标准7.1质量控制措施7.1.1现场负责人应根据现场情况安排技术人员负责质量监控。
7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。
7.1.3现场负责人在进行安全技术交底时必须详细介绍本作业质量控制要点、常见的质量通病及其防治措施。
7.1.4作业现场必须有经审核批准的设计图纸和施工方案,作业人员必须按图施工。
7.1.5施工质量检验一般按以下方式进行。
质量检验一般采用三级检验制,施工队(组)对所施工的分项工程应进行100%的质量自检;项目部对所负责施工的分部工程和单位工程组织质量检查,复检比例不宜低于50%;公司对单位工程组织检查,抽检比例不宜低于20%。
7.1.6隐蔽工程施工完成以及全部工序作业完成(转序)时,必须提前24小时通知监理现场验收。
7.2质量控制点表7.2 质量控制表。

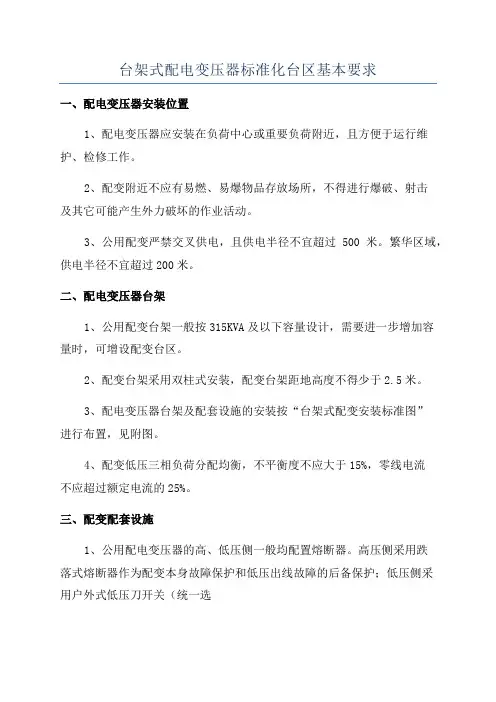

台架式配电变压器标准化台区基本要求
一、配电变压器安装位置
1、配电变压器应安装在负荷中心或重要负荷附近,且方便于运行维护、检修工作。
2、配变附近不应有易燃、易爆物品存放场所,不得进行爆破、射击
及其它可能产生外力破坏的作业活动。
3、公用配变严禁交叉供电,且供电半径不宜超过500米。
繁华区域,供电半径不宜超过200米。
二、配电变压器台架
1、公用配变台架一般按315KVA及以下容量设计,需要进一步增加容
量时,可增设配变台区。
2、配变台架采用双柱式安装,配变台架距地高度不得少于2.5米。
3、配电变压器台架及配套设施的安装按“台架式配变安装标准图”
进行布置,见附图。
4、配变低压三相负荷分配均衡,不平衡度不应大于15%,零线电流
不应超过额定电流的25%。
三、配变配套设施
1、公用配电变压器的高、低压侧一般均配置熔断器。
高压侧采用跌
落式熔断器作为配变本身故障保护和低压出线故障的后备保护;低压侧采
用户外式低压刀开关(统一选
用HRWK-800A型)作为过负荷保护和短路保护。
低压侧零线严禁安装熔断器。
2、高压侧熔丝对于配变容量在100KVA及以下者,按额定电流的2~3倍选择;100KVA以上者,按其额定电流的
1.5~2倍选择。
低压侧保险片按其额定电流选择。
3、配电变压器台架上各设备的安装和电气距离必须符合规程要求。
四、设备标准
应按设备定级标准要求达到一类设备。

台架式电力变压器安装安全技术交底第一篇:台架式电力变压器安装安全技术交底台架式电力变压器安装安全技术交底1、台架安装(1)电杆的组立按照设计要求进行施工。
(2)双杆式配电变压器台架宜采用槽钢,槽钢厚度应大于8mm,并经热镀锌处理,其强度应满足载重变压器的要求。
(3)台架离地面为3m;安置配电变压器的槽钢台架应保持水平,双杆式配电变压器台架水平倾斜不大于台架根开的1/100。
(4)容量为315kVA变压器槽钢台架,应加装槽钢撑臂或顶桩支撑。
2、本体安装(1)杆上变压器的台架紧固检查后,才能吊装变压器且就位固定。
(2)变压器在装卸、就位的过程中,设专人负责统一指挥,指挥人员发出的指挥信号必须清晰、准确。
(3)采用起重机具装卸、就位时,起重机具的支撑腿必须稳固,受力均匀。
吊钩应对准变压器重心,吊挂钢丝绳间的夹角不得大于60°。
起吊时必须试吊,防止钢索碰损变压器瓷套管。
起吊过程中,在吊臂及吊物下方严禁任何人员通过或逗留,吊起的设备不得在空中长时间停留。
(4)变压器就位移动时,应缓慢移动,不得发生碰撞及不应有严重的冲击和震荡,以免损坏绝缘构件。
(5)变压器在台架固定牢靠后,才能松开吊钩。
(6)变压器安装后,套管表面应光洁,不应有裂纹、破损等现象;套管压线螺栓等部件应齐全,且安装牢固;储油柜油位正常,外壳干净。
3、一次接线(1)导线在施工前应先用尺子实际测量各跨安装点的准确长度,根据施工需要进行切割。
(2)导线压接后不应使管口附近导线有隆起和松股,管表面应光滑,无裂纹。
金具压接后,均应倒棱,去毛刺。
(3)导线连接可靠,搭接面清洁、平整、无氧化层,涂有电力复合脂,符合规范要求。
(4)两端遇有铜铝连接时,应设有过渡措施。
(5)铜接线端子搭接面必须进行搪锡处理。
(6)高压跌落式熔断器、避雷器的引线应安装牢固、排列整齐美观。
引线相间距离及对地距离应符合规定要求。
(7)高压跌落式熔断器与上引线的连接应采用铜铝端子。
附件4:河北省电力公司10kV变压器台架施工工艺说明一、前言1.本说明以半分式12米-12米变压器台架为例,对建设要求及工艺进行说明,对其他安装形式的台架,除根开距离、JP柜横担、变压器横担、熔断器横担高度固定不变外,其他如引线横担高度、PVC管支架安装位置、支架安装高度、设备线夹、低压进(出)线形式,以及保护、工作接地等,可根据具体情况适当调整。
2.按照农网工程建设标准化的要求,为村内供电的10kV高压主干线路应实现绝缘化,为村内供电的综合台区应安装在村内负荷中心,通过增加变压器布点调整负荷分布,缩短低压供电半径,低压供电半径应小于500米。
台区安装位置应避开车辆碰撞和易燃、易爆及严重污染场所,应悬挂警示牌、设备运行编号牌。
二、施工前准备工作1.根据10kV变压器台架标准化施工图中材料表进行工程施工物资领用及审核。
2.对横担、绝缘子、连接引线、接地环等设备材料提前进行组装。
(1)对连接引线进行分类截取,10kV主干线路至熔断器上接线端引线共3根每根为440cm,熔断器下接线端至变压器高压侧引线共3根每根为410cm,避雷器上引线共3根每根为62cm,避雷器间相互连接接地引线共2根每根为50cm ,避雷器至接地极引出扁铁间接地引线1根410cm,变压器接地线1根为250cm,JP柜接地线1根为150cm,变压器中性点接地线1根为360cm,各连接引线截取后,根据用途压接好接线端子,要保证接线端子压接质量。
(2)绝缘子全部采用P-20T型针式绝缘子,根据需要对台区所用横担、绝缘子、避雷器、接地环等提前进行组装,降低高空作业安全风险,节省施工时间,提高工作效率。
三、变台电杆组立1.挖坑用经纬仪找准地面基准,测量两杆坑的水平度,测量杆坑的深度2.2米。
2.底盘安装首先沿线路方向在两杆坑坑边中心处做三个方向桩,并用细线连接,在细线上标注距离为2.5米两个黑色标记,在底盘中心用粉笔画一白点,将底盘放在坑内,调整底盘放置位置使线坠、细线黑色标记、白点在一条直线上,确定两杆之间距离为2.5米。
目录
1适用范围 (1)
1.1电压等级 (1)
1.2电气类别 (1)
2编写依据 (1)
3作业流程图 (2)
4安全风险辨析与预控 (2)
5作业内容 (3)
5.1作业前施工条件 (3)
5.2施工准备 (4)
5.3主要作业内容 (6)
5.4质量检验 (9)
1适用范围
1.1电压等级
35kV及以下配网工程。
1.2电气类别
台架变压器的安装。
2编写依据
表2-1编写依据
3作业流程图
图3-1作业流程图
4安全风险辨析与预控
表4-1工作前安全风险辨析及预控措施表
施工单位检查人:监理单位检查人:
日期:日期:
注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。
5作业内容
5.1作业前施工条件
表5-1作业前施工条件
表5-1(续)
5.2施工准备
表5-2施工准备
表5-2(续)
5.3主要作业内容
表5-3主要作业内容
表5-3(续)
5.4质量检验
表5-4质量检验。
建筑工地施工变压器常用规格说到建筑工地的施工变压器啊,真是有点“上得了厅堂,下得了厨房”的本领。
它不仅是工地上最不显眼,但又最重要的“隐形英雄”。
你想啊,工地上要是没有它,电力供应就成了大问题,灯泡不亮,电钻不转,电焊机不响,工人都得窝里待着,等着电力恢复。
可以说,它就是工地上的“电力供应官”,把各个设备的电力需求搞得明明白白。
通常,工地上用的变压器分为几种常见规格。
最常见的,就是100kVA、160kVA、250kVA和400kVA这几种。
你要说哪个最常见,非100kVA莫属。
这就像是工地上的“标配”一样,电力需求适中,足以满足大部分设备的使用需求。
而160kVA和250kVA这些,则主要是那些电力需求稍微大点的工地,像是需要使用电焊机、大型机械的地方。
400kVA的规格嘛,更多是给那些超级大工程用的,像高层建筑、商业广场这种,电力需求那可不是一般的大。
不过,别看这些变压器的规格差不多,有时候差距可不小。
以100kVA为例,它的容量是100千伏安,也就是它每小时可以提供100千瓦的电力,能支撑十来台电动工具的运作。
你要是遇上250kVA的变压器,那就厉害了,能提供250千瓦的电力,差不多能满足几个电焊机同时使用,还能支持电梯、空调这种大功率设备的工作。
听起来是不是有点让人觉得电力源源不断,工地上各种设备都能不紧不慢地运行?这些变压器不仅仅是“拉电”的工具,背后还藏着不少门道。
要知道,不同规格的变压器适合不同规模的工程。
小型住宅楼的工地,可能100kVA的变压器就能搞定。
再大一点的工地,比如说需要高空作业的,电力需求大,搞不好就得用250kVA甚至400kVA的。
而这其中,还得考虑到现场的用电负荷和施工进度。
有时候工地的用电负荷很不稳定,尤其是那些需要间歇性大功率用电的设备,比如吊车、混凝土泵车这种,变压器的规格选得不合适,真的是容易“掉链子”。
说到施工现场用电,还真是个“千里之堤毁于蚁穴”的问题。
160mva变压器参数160MVA变压器是一种大容量的变压器设备,主要用于电力系统的输电和配电。
它能够将高电压输送到远距离的地方,同时也能将电能从高电压向低电压方向送至用户终端。
本文将介绍160MVA变压器的常见参数以及其相关参考内容。
首先,160MVA变压器的额定容量为160兆伏安(MVA),这意味着它可以承受的最大容量为160,000千瓦或160,000,000瓦。
这一数据是该变压器所能承受的最大负载容量,因此在设计和使用时需要考虑其负载情况,以保证其正常运行。
其次,160MVA变压器的额定电压分为高压和低压两侧。
高压侧通常为110KV或220KV,而低压侧的电压通常为6.3KV、10.5KV或其他适用于用户需求的电压等级。
这两个电压的选择可以根据具体的电力系统需求来确定,以确保系统的正常运行和电压的稳定性。
除了电压和容量,160MVA变压器还有许多其他参数需要考虑。
其中包括变压器的短路阻抗、温升、绝缘等级和冷却方式等。
短路阻抗是变压器的特性之一,它表示在发生短路时,电流的大小和电压的降低程度。
通常,160MVA变压器的短路阻抗在5%到10%之间。
温升是指变压器在工作时的温度升高,通常在额定负载下,变压器的温升应该控制在规定的范围内。
绝缘等级是变压器的绝缘材料的能力,它表示变压器可以抵御的电压和电流冲击。
最后,冷却方式是指变压器的冷却方式,通常有自然冷却和强迫冷却两种方式。
在实际使用中,160MVA变压器的选型与设计需要考虑的因素较多,例如电力系统的负载需求、输电距离、电力损耗、可靠性要求以及经济性等。
因此,在设计和选型过程中,可以参考各个国家的标准和规范,如国际电工委员会(IEC)的标准、美国标准协会(ANSI)的标准以及各个国家的电力行业标准。
这些标准和规范提供了160MVA变压器选型和设计方面的指导和参考,可以帮助设计人员合理选择变压器的参数和配置,以满足具体的应用需求。
此外,还可以参考电力系统中其他类似容量的变压器的设计和应用情况。
S13—M.ZT—160(50)~630(200)/10系列智能型有载调容变压器技术经济分析0 概述众所周知,农村电网负荷的大小是随季节的变化而变化的。
农忙时负荷大,农闲时负荷小。
这就给农村电网配电变压器的选型带来困难。
容量选大了,在农闲时,会出现“大马拉小车”现象,容量选小了,在农忙时,因负荷过大从而引发变压器烧毁事故。
广东清远地区农村在2012年就出现过春节期间务工人员陆续返乡,因负荷陡增而导致很多变压器烧毁事故发生,给当地农村造成很大的经济损失。
现有的配电变压器,包括箱式变电站、美式箱变等都是一种固定容量变压器模式,变压器的额定容量均按用户单位最大负荷情况来配制,而实际用电负荷长期达不到负荷状态。
电力部门一直想使用一种变压器的容量随用电量大小不同而随之匹配的变压器,即在满足用电需求的前提下最大限度降低变压器容量以达到减少变压器空载损耗和降低网络无功电流的目的。
为了能改变变压器容量问题,国内在农村电网曾大力推广过无励磁调容变压器,其原理是在变压器断电的情况下,通过调整改变变压器内部联结组的方式,从而改变变压器的容量,可实现容量3:1或2:1的变化。
无励磁调容存在的问题是不能适时改变变压器容量,电网质量提高也不允许常停电进行操作,且常因变压器处于低容量时负荷突然变大,造成变压器烧损。
之所以采用无励磁调容技术是因为始终不能解决调容开关带电转换的难题。
广东广特电气有限公司通过多年探索,开发出S13-M.ZT系列节能智能型有载调容变压器。
该系列变压器具有大小两个容量,根据实际负荷大小通过智能型有载调容开关自动调节运行容量,适用于季节性负荷变化幅度比较大的农村电网,以及一些昼夜负荷变化显著的用电场所,负荷较轻或接近空载时由大容量调为小容量运行可大幅度降低空载损耗。
1 技术参数与结构特点1.1 技术参数见表1表1 S13-M.ZT-160(50)~630(200)/10系列有载调容变压器技术参数表1.2 结构特点1.2.1 铁心铁心采用纵横七步进叠片结构,这样能较好地降低气隙相邻电工钢片磁密,减少磁力线横穿越气隙的次数,从而改善传统接缝铁心在接缝处的磁性能,起到节约能源,提高供电质量,减轻噪声环境污染和增加材料利用率的作用。
