观光塔工程施工组织设计
- 格式:doc
- 大小:309.50 KB
- 文档页数:86
观光电梯工程施工组织设计方案一、编制说明1、编制说明观光电梯工程工程施工组织设计是在充分理解业主意图及反复踏勘现场并进行认真分析研究后,根据我司现有的施工能力情况精心编制的。
由于本工程施工时间较短,场地局促、施工质量和装饰效果要求较高。
在勘测现场后,我司制定了合理可调的人力与施工机具投入计划、及时可行的材料采购计划、严格可靠的质量与进度保证措施、切实兼容的配合措施、保障有力的安全与文明施工措施,穿插交叉的材料和运输方式措施等,以确保本工程项目在业主提出的合理周期内完成(开工日期依据业主及监理签发的开工令为准),施工质量一次性达到施工验收统一合格标准(具体措施详见各章节内有关内容)。
2、编制依据1)工程图纸及施工招标文件要求;2)国家现行建筑安装工程施工验收规范、技术规格及标准。
3、相关规范、规程、规定1)中华人民共和国颁发的《建筑安装工程施工及验收规范》;2)《钢结构施工质量验收规范》 GB50205-20013)《建筑幕墙》GB/T21086-20074)《玻璃幕墙工程技术规范》JGJ102-20035)《国际计量标准》ST标准6)《建筑防雷设计规范》GB50057-947)《建筑结构荷载规范》GB50009-2001(2006)8)《建筑钢结构焊接规范》GBJ81-20029)《建筑设计防火规范》GB50016-200610)《建筑幕墙气密、水密、抗风压性能检测方法》GB/T15227-2007 11)《外墙饰面工程施工及验收》JGJ26-200012)《紧固件机械性能、不锈钢螺栓、螺钉和螺柱》GB/T3098.6-2000二、项目概况:1、项目名称:2、建设地点:3、建设规模:观光电梯钢结构及外玻璃幕墙。
电梯一:幕墙完成面5720mm ×2920mm,结构标高从±0.000(1F)到27.900(6F); 电梯二:幕墙完成面3120mm×2920mm,结构标高从±0.000(1F)到33.300(7F),电梯龙骨采用空腹方钢,玻璃采用钢化夹层安全玻璃。

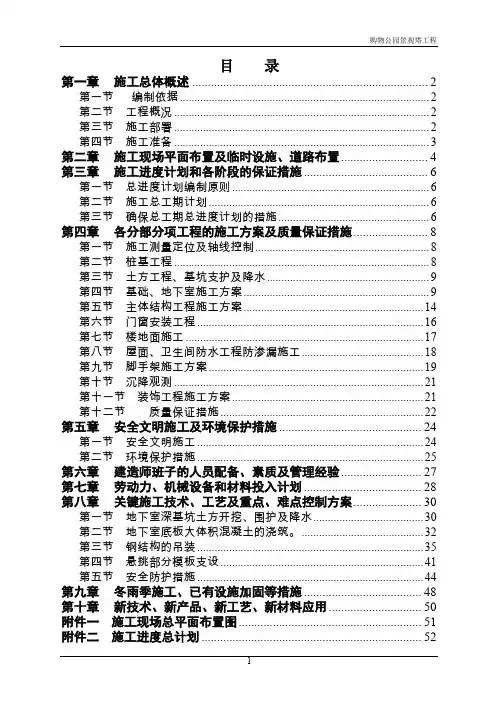

目录第一章施工总体概述 (2)第一节编制依据 (2)第二节工程概况 (2)第三节施工部署 (2)第四节施工准备 (3)第二章施工现场平面布置及临时设施、道路布置 (4)第三章施工进度计划和各阶段的保证措施 (6)第一节总进度计划编制原则 (6)第二节施工总工期计划 (6)第三节确保总工期总进度计划的措施 (6)第四章各分部分项工程的施工方案及质量保证措施 (8)第一节施工测量定位及轴线控制 (8)第二节桩基工程 (8)第三节土方工程、基坑支护及降水 (9)第四节基础、地下室施工方案 (9)第五节主体结构工程施工方案 (14)第六节门窗安装工程 (16)第七节楼地面施工 (17)第八节屋面、卫生间防水工程防渗漏施工 (18)第九节脚手架施工方案 (19)第十节沉降观测 (21)第十一节装饰工程施工方案 (21)第十二节质量保证措施 (22)第五章安全文明施工及环境保护措施 (24)第一节安全文明施工 (24)第二节环境保护措施 (25)第六章建造师班子的人员配备、素质及管理经验 (27)第七章劳动力、机械设备和材料投入计划 (28)第八章关键施工技术、工艺及重点、难点控制方案 (30)第一节地下室深基坑土方开挖、围护及降水 (30)第二节地下室底板大体积混凝土的浇筑。
(32)第三节钢结构的吊装 (35)第四节悬挑部分模板支设 (41)第五节安全防护措施 (44)第九章冬雨季施工、已有设施加固等措施 (48)第十章新技术、新产品、新工艺、新材料应用 (50)附件一施工现场总平面布置图 (51)附件二施工进度总计划 (52)第一章施工总体概述第一节编制依据一、购物公园景观塔工程招标文件。
二、购物公园景观塔工程施工图纸。
三、国家建筑安装工程施工验收规范,质量检验评定标准及江苏省的有关标准、规定。
四、我公司企业质量标准文件及标准化现场施工管理的有关细则。
第二节工程概况工程名称:×××市城西购物公园景观塔工程。

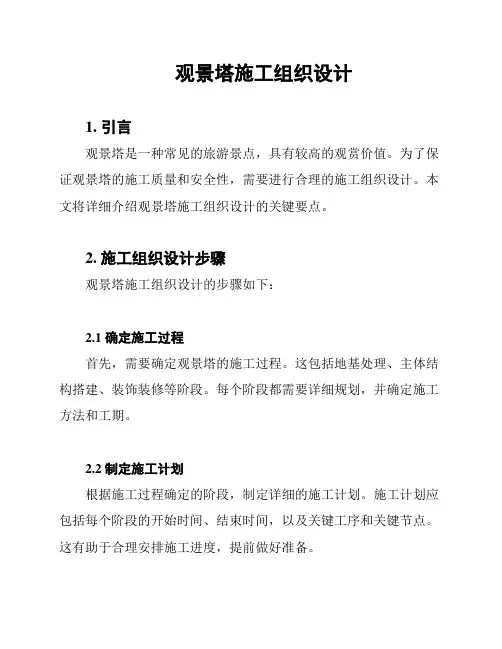

观景塔施工组织设计1. 引言观景塔是一种常见的旅游景点,具有较高的观赏价值。
为了保证观景塔的施工质量和安全性,需要进行合理的施工组织设计。
本文将详细介绍观景塔施工组织设计的关键要点。
2. 施工组织设计步骤观景塔施工组织设计的步骤如下:2.1 确定施工过程首先,需要确定观景塔的施工过程。
这包括地基处理、主体结构搭建、装饰装修等阶段。
每个阶段都需要详细规划,并确定施工方法和工期。
2.2 制定施工计划根据施工过程确定的阶段,制定详细的施工计划。
施工计划应包括每个阶段的开始时间、结束时间,以及关键工序和关键节点。
这有助于合理安排施工进度,提前做好准备。
2.3 确定施工队伍根据施工计划确定需要的人员和专业队伍。
施工队伍应具备相关的技术能力和经验,能够保证施工质量。
同时,还需要确定队伍的组织架构和责任分工,确保施工工作能够顺利进行。
2.4 确保安全施工观景塔的施工需要注意安全问题。
施工组织设计应包括安全管理制度和安全措施。
施工队伍应有相应的安全警示标识和个人防护设备,并进行安全培训。
2.5 监督与控制施工组织设计中需要建立监督与控制机制,对施工过程进行监督和控制,及时发现和解决问题,确保施工质量和进度。
3. 施工组织设计的重要性合理的施工组织设计对观景塔的施工具有重要意义。
只有通过科学规划和良好组织,才能确保施工质量和安全性。
同时,合理的施工组织设计还可以提高施工效率,缩短工期,降低施工成本。
4. 总结观景塔施工组织设计是保证施工质量和安全的重要环节,需要在施工过程中进行合理的规划和组织。
只有通过科学的施工组织设计,才能顺利完成观景塔的施工任务,并使其具有更高的观赏价值。
南京证大大拇指广场一期项目观光塔电梯井脚手架专项施工方案编制人:审核人:审批人:中建八局第三建设有限公司2016年07月05日目录观光塔电梯井脚手架施工方案 0第一节编制依据 0第二节工程概况 01。
工程总概况 02。
电梯井道概况 (1)3。
施工特点 (2)4。
施工要求及技术保证条件 (2)第三节资源配置 (3)1. 材料选用及其规格 (3)2. 材料及机械设备投入计划 (3)3。
劳动力投入计划 (4)第四节主要施工工艺 (4)1. 施工部署 (4)2. 架体搭设技术参数 (11)3. 搭设工艺 (12)第五节脚手架拆除 (14)第六节安全保证措施 (14)第七节计算书 (16)1。
钢管脚手架计算书 (16)观光塔电梯井脚手架施工方案第一节编制依据1)南京证大大拇指广场一期建筑、结构施工图。
2)相关规范或标准第二节工程概况1.工程总概况南京证大南站大拇指广场位于南京雨花台区南京火车南站东南侧,明城大道以西,项目总建筑面积约186391。
4平方米,其中地上建筑面积为119234.4平方米,总地下建筑面积为67157平方米,占地约3万平方米。
结构形式:地下室为钢筋混凝土框架结构;塔楼A、B、C、D、H主楼为钢筋混凝土框架-剪力墙结构;景观塔为钢筋混凝土剪力墙结构。
地下3层,建筑面积67157m2。
地上5栋塔楼:1幢酒店式公寓A,23层,建筑高度74.10m、建筑面积16441m2;1幢办公楼B,26层,建筑高度83。
55m、建筑面积20142m2;1幢办公楼C,27层,建筑高度99。
60m、建筑面积37076m2;1幢酒店式公寓D,20层,建筑高度74.55m、建筑面积21561m2;1幢酒店H,12层,建筑高度47.00m、建筑面积19646m2。
2.电梯井道概况本次搭设脚手架部位为观光塔东侧电梯井内1~13层,搭设总高度47。
75m,电梯井道净长2300mm,净宽1800mm,电梯井三面均为混凝土剪力墙,具体平面布置详见下图:图中剪力墙混凝土强度等级随着建筑楼层增加而递减,最高C50,最低C40;梁板混凝土强度等级C30。
第1篇一、项目背景随着我国城市化进程的加快,城市景观建设日益受到重视。
景观塔作为城市地标性建筑,不仅具有较高的观赏价值,还能提升城市形象。
本方案旨在为某城市景观塔的施工提供一套全面、科学的施工方案,确保工程顺利进行。
二、工程概况1. 项目名称:某城市景观塔2. 建设地点:某城市3. 建设规模:高度约100米,建筑面积约20000平方米4. 工程性质:新建5. 施工周期:预计12个月三、施工组织1. 施工单位:某建筑工程有限公司2. 施工队伍:由具有丰富施工经验的专业技术人员组成,包括项目经理、技术负责人、施工员、质检员、安全员等。
3. 施工现场管理人员:现场施工管理人员应具备相关资质,负责现场施工的协调、监督和管理。
四、施工工艺及方法1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确设计意图、施工要求及注意事项。
(2)施工组织设计:编制施工组织设计,明确施工顺序、施工方法、资源配置、进度安排等。
(3)材料设备准备:根据施工进度计划,提前采购、储备施工材料、设备。
(4)施工场地准备:平整场地,搭建临时设施,确保施工环境符合要求。
2. 施工阶段(1)基础施工1)桩基施工:采用钻孔灌注桩基础,确保桩基承载力满足设计要求。
2)承台施工:承台采用钢筋混凝土结构,确保承台与桩基连接牢固。
(2)主体结构施工1)框架结构施工:采用现浇钢筋混凝土框架结构,确保结构稳定、安全。
2)楼梯、电梯井施工:楼梯、电梯井采用现浇钢筋混凝土结构,确保施工质量。
3)屋面施工:屋面采用防水、保温、隔热材料,确保屋面防水效果。
(3)装饰装修施工1)外墙面施工:采用干挂石材、玻璃幕墙等装饰材料,确保外墙面美观、耐久。
2)室内装修施工:室内装修采用环保、节能材料,确保室内环境舒适、健康。
(4)设备安装施工1)电梯安装:选用符合国家标准的电梯,确保电梯安全、可靠。
2)给排水、电气、通风空调等设备安装:按照设计要求,确保设备安装质量。

目录观光电梯局部编制依据2杆件的加工及准备2钢构造的垂直运输与安装2钢构造的焊接施工4焊接施工工艺5钢构造涂饰施工5玻璃幕墙的施工方法及技术措施6安装工程流程6安装工艺6主要施工方法、技术难点、重点的分析及措施10 施工现场平安生产交底11平安技术措施13编制依据建筑构造荷载规GB50009-2001建筑构造可靠度合计统一标准GB50068-2001钢构造设计规GB50017-2003建筑钢构造焊接技术规程JGJ81-2002杆件的加工及准备根据设计图纸,对现场的实际尺寸进展测量,明确钢构造的各杆件、构建、紧固件连接件的型号及实际尺寸。
各型钢原材料,同时备齐钢构造施工的各种技术资料。
工厂根据实际尺寸及图纸各杆件、构件、紧固件、连接件的型号对原材料进展加工,校正。
检查符合钢构造的定位轴线及标高,并做好钢构件安装辅助放线工作;钢构造的垂直运输与安装1、由于本工程未配备塔吊等吊装工具,构件原那么上均为散装构件,构件最大荷载为600kg,选用φ10钢丝绳、高强度尼龙吊带与主体构造作可靠连接,神仙葫芦拉装。
严禁违章操作,确保平安,电梯外围搭设脚手架。
吊装前应将吊点位置按照规定高度安装好,并将保险绳按要求扣牢;施工中钢丝绳、高强度尼龙吊带作为一个重点检查部位,每天进展检查,发现磨损立即更换。
2、吊装中得方向控制:吊装前应固定好吊点得结实性,尤其就位前依靠拉绳控制方向和高度,但注意用力要适当,以便减少吊装的重量。
3、吊装指挥:由于吊装受到条件的限制,如脚手架间距的限制,平安高度的限制。
因此人员组织时必须选派责任心强的指挥和操作手。
事前应把要点及方法与操作手协调沟通好,并经过实地训练后再正式作业。
4、吊装到位:将保险绳随时挂好,缓缓放松使葫芦吊点索具受力,此时葫芦链条略松当作保险绳用。
这时吊装就位完毕。
5、吊装时的劳力组合和职责分工:指挥1人,负责全权指挥和劳力调配。
拉绳2人,主要负责空中方向控制,就位控制,吊装时的动态观察和平安监护,有问题应及时暂停,报告指挥,拉葫芦、转换、就位4人,主要负责拉链、葫芦转换、吊装物就位,挂保险钢丝绳、拆吊装钢丝绳。
目录1.编制说明和编制依据1.1编制说明1.2 编制依据2.工程概况与特点2.1 工程地址与环境状况2.2 工程地区气象状况2.3 工程设计简介2.4 工程特点3.施工部署3.1 施工任务划分3.2 总体施工程序3.3 施工组织机构4.主要施工机械的选用4.1 塔吊4.2 施工电梯4.3 其它施工机械5.主要工种工程和塔身特殊部位施工5.1 主要工种工程施工方法5.1.1 钢筋工程施工5.1.2 混凝土工程施工5.1.3 模板工程施工15.1.4 预埋铁件施工5.2 塔身、塔身特殊部位和其它分部分项工程施工5.2.1 塔身施工5.2.2 塔身变截面(环梁)施工5.2.3 塔顶平台(桅杆基座)施工5.2.4 下支腿施工5.2.5 上支撑及塔楼钢结构施工5.2.5.1 上支撑施工5.2.5.2 塔楼钢结构施工5.2.6 桅杆施工5.2.7 塔内楼梯墙架、楼梯和楼盖施工5.2.8 观光电梯井托梁墙架和支撑施工5.2.9 予应力施工6.风、雨季施工措施7.质量保证措施8.安全防护措施9.确保筒身外壁清水砼F5x饰面措施10. 施工进度计划11.劳动力需用计划12.施工平面布置图21.编制说明和编制依据1.1编制说明●本施工组织设计根据澳门观光塔工程设计文件规程、标准和工程总承包合同的要求,结合工程场地实际情况,澳门地区有关工程建设的地方性法规进行编制,是指导澳门观光塔安全、优质、快速、低耗顺利组织施工的主要经济技术文件;●指导本工程施工需要编制的经济技术文件包括以下三个层次:第一层次:施工组织设计;第二层次:分部分项工程(特殊部位)、工种工程施工作业指导书,详《施工作业指导书目录表》;第三层次:分项工程、工种工程技艺评定准则(包括样板、样板说明、施工工艺标准和技术交底等);●本施工组织设计报经主管技术领导审批以后实施。
实施中必须坚决执行,不得随意变更或在执行中打折扣,确保其权威性和法规性;●本施工组织设计在实施中可以结合工程实际进行“优化”,但必须按审批程序报批,经批准后方可按“优化”后的方案实施。
观光塔工程施工方案一、工程概况观光塔是指用来观赏城市风光和远景的建筑物,多用在旅游景点和城市标志性建筑中。
观光塔可以向四周展望,以鸟瞰之姿展示出城市的繁华和美丽。
同时,观光塔也是城市旅游产业的重要组成部分,对于提升城市形象、吸引游客,推动城市经济发展都有积极的作用。
本工程是为了打造一座标志性城市景点,提升城市形象、吸引游客和促进旅游经济发展而设计的一座观光塔。
观光塔总高度为300米,采用钢结构和玻璃幕墙设计,可以360度全方位欣赏城市景观,为游客提供一个优美的观光和休闲空间。
二、工程施工组织1. 施工队伍组织:施工队伍主要包括工程管理人员、技术人员、施工人员和安全人员。
在工程管理人员的领导下,技术人员负责设计和监理工作,施工人员负责具体的施工工作,安全人员负责施工安全管理。
2. 施工设备组织:施工设备主要包括吊装设备、混凝土搅拌设备、起重机、塔吊等,按照施工计划进行统一管理和调配,以确保施工进度和施工质量。
3. 施工材料组织:施工材料主要包括钢结构、玻璃、混凝土等,需要按照施工计划统一采购和储备,以保证施工的材料供应。
4. 施工作业组织:在施工现场按照施工图纸和设计要求进行组织作业,确保施工质量和进度。
三、施工工艺1. 地基施工:地基施工主要分为基坑开挖、承台浇筑和地基处理。
首先进行基坑开挖,然后进行承台的浇筑,最后进行地基处理。
地基处理主要包括地基加固和基础防水等。
2. 主体结构施工:主体结构采用钢结构设计,主要包括主塔身、观景平台和连接结构。
先进行主塔身的钢筋安装和焊接,然后进行观景平台和连接结构的安装和焊接。
3. 外立面装饰:外立面采用玻璃幕墙设计,需要进行玻璃幕墙的安装和密封处理。
同时还需要进行外立面的彩绘和装饰,以美化观光塔的外观。
4. 室内装修:室内装修主要包括室内空间设计、灯光布置、地面铺装和设备安装等。
需要进行整体的设计和施工,确保室内空间的美观和舒适。
5. 设备安装:观光塔需要安装观光电梯、通风设备、漏电检测设备和消防设备等,需要进行安全、稳定和准确的安装。

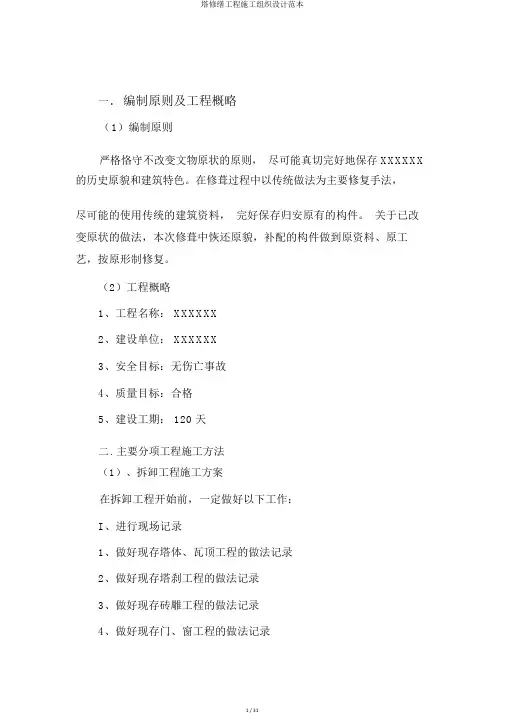

一.编制原则及工程概略(1)编制原则严格恪守不改变文物原状的原则,尽可能真切完好地保存 XXXXXX 的历史原貌和建筑特色。
在修葺过程中以传统做法为主要修复手法,尽可能的使用传统的建筑资料,完好保存归安原有的构件。
关于已改变原状的做法,本次修葺中恢还原貌,补配的构件做到原资料、原工艺,按原形制修复。
(2)工程概略1、工程名称: XXXXXX2、建设单位: XXXXXX3、安全目标:无伤亡事故4、质量目标:合格5、建设工期: 120 天二. 主要分项工程施工方法(1)、拆卸工程施工方案在拆卸工程开始前,一定做好以下工作:I、进行现场记录1、做好现存塔体、瓦顶工程的做法记录2、做好现存塔刹工程的做法记录3、做好现存砖雕工程的做法记录4、做好现存门、窗工程的做法记录5、做好现存排水做法记录以上做法除用文字记录清楚外,还一定附图和照片。
力求把建筑物的现状记录清楚完好。
1、科学记录在对XXXXXX实行保护修葺以前,第一针对建筑的结构特色编制特意的建筑物构件分类与残损状况登记表册,而后据此实行构件编号、钉设标牌和构件实况记录,并且拍摄必需的影像资料,真切记录保护修葺以前每个建筑物及其构件的状况,作为修葺、检查、对照的依照和文物保护档案保存备查。
构件编号标牌做到清楚可辨、小巧雅致、钉设坚固、易于查找、便于拆掉,并且不伤害建筑构件。
图文影像记录分类有序,笔迹工整,数值正确,图像清楚,远景、近景、特写齐备,选择角度适合。
2、施工架木搭设(1)墙体支撑保护架。
在保护修葺时,建筑墙体予以现状保存。
为保证建筑墙体的安全,在修葺拆掉前搭设墙体支撑保护架,保证墙体安全。
(2)施工脚手架。
为方便施工,需要搭设大量的施工脚手架。
为保证施工安全,这些架木均为双排承重脚手架,要求坚固稳固,支撑有力,能够蒙受保护修葺所需求的荷载能力要求。
3、拆掉工程拆掉解体工作与立木修筑的步骤相逆,自上而下依序进行。
拆掉解体时,要求做到各样构件要分类有序搁置,以便检查、修整、加固。

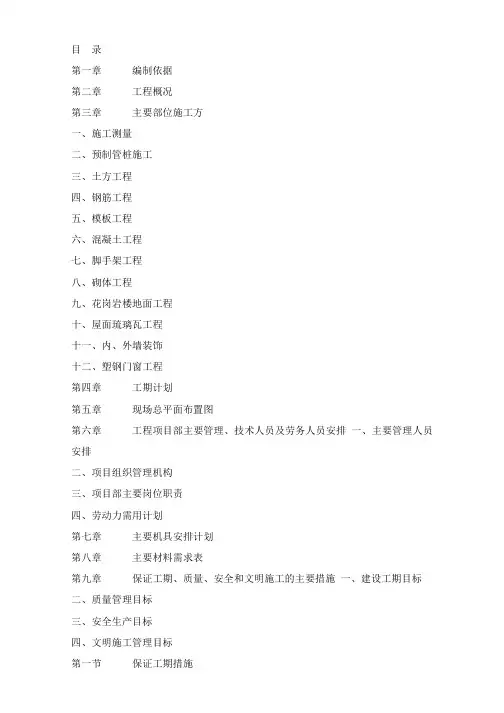

目录第一章编制依据第二章工程概况第三章主要部位施工方一、施工测量二、预制管桩施工三、土方工程四、钢筋工程五、模板工程六、混凝土工程七、脚手架工程八、砌体工程九、花岗岩楼地面工程十、屋面琉璃瓦工程十一、内、外墙装饰十二、塑钢门窗工程第四章工期计划第五章现场总平面布置图第六章工程项目部主要管理、技术人员及劳务人员安排一、主要管理人员安排二、项目组织管理机构三、项目部主要岗位职责四、劳动力需用计划第七章主要机具安排计划第八章主要材料需求表第九章保证工期、质量、安全和文明施工的主要措施一、建设工期目标二、质量管理目标三、安全生产目标四、文明施工管理目标第一节保证工期措施第二节质量保证措施第三节安全保证措施第四节现场文明施工措施防治“传染性”疾病的主要措施附件:施工进度计划施工总平面布置图第一章编制依据1.1 垦利县**湖湖心岛景观塔工程工程施工招标文件1.2 垦利县**湖湖心岛景观塔工程工程施工图1.3 中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准1.4 建设部颁发的《建设工程施工现场管理规定》1.5 山东省颁布的《山东省建设工程施工现场综合考评标准》1.6 我公司颁发的《质量保证手册》、《程序文件》和《项目管理文件》1.7 现场和周边的实际踏勘情况1.8 采用的主要规范及标准目录《工程测量规范》《地基与基础工程施工操作规程》《钢筋焊接及验收规范》《混凝土结构工程施工及验收规范》《混凝土质量控制标准》《砌体工程施工及验收规范》《建筑装饰工程施工及验收规范》《建筑地面工程施工及验收规范》《屋面工程技术规范》《施工现场临时用电安全技术》《建筑机械使用安全技术规程》《建筑工程施工现场供电用电安全规范》《建筑安装工程质量检验评定统一标准》《建筑工程质量检验评定统一标准》《仿古建筑工程质量施工规范》第二章工程概况一、工程名称:垦利县**湖湖心岛景观塔工程。
本工程建设单位为垦利县建设局。
二、工程概况:该工程位于垦利县**湖湖心岛,框架结构,共七层,计划投资 150 万元。
某县观光塔住宅小区项目脚手架专项施工方案目录1.编制依据 (1)2.工程概况 (1)2.1总体概况 (1)2.2脚手架工程施工特点 (2)3.施工准备 (5)3.4劳动力配备 (8)4.脚手架设计 (8)4.1脚手架体系设计 (8)5.脚手架搭设方法 (13)5.1落地式脚手架搭设顺序 (13)5.2脚手架基础 (13)6.脚手架搭设质量要求 (20)7.脚手架拆除要点 (22)8.脚手架防雷接地措施 (23)9.安全管理措施 (23)9.1对脚手架施工人员要求 (23)9.2脚手架施工的管理制度措施 (23)9.3脚手架施工的安全、文明施工及环境保护措施 (24)10.应急预案 (25)10.1危险源识别 (25)10.2组织体系 (26)10.3应急准备 (27)10.4应急处置 (28)10.5 信息收集、报告 (28)10.6 应急救援运行流程(见下页) (28)附件 (30)1编制依据1.1 **县观光塔住宅小区0702、1001地块二类居住项目0702地块施工图纸1.2**县观光塔住宅小区0702、1001地块二类居住项目0702地块施工组织设计1.3规范、规程、标准表1.1类别名称编号国家建筑结构荷载规范GB50009-2012 优质碳素结构钢GB699-1999 重要用途钢丝绳GB8918-2006行业建筑施工高处作业安全技术规范JGJ80-91建筑变形测量规范JGJ8-2007建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011 建筑施工安全检查标准JGJ59-2011 建筑施工现场环境与卫生标准JGJ146-2004 安全防范系统验收规则GA 308—2001地方北京市建筑工程施工安全操作规程DBJ01-62-2002建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-2003 钢管脚手架、模板支架安全选用技术规程DB11/T583-2008其他关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号工程建设标准强制性条文2009年版PKPM施工系列软件/2工程概况2.1总体概况表2.1序号项目内容1 工程名称**观光塔住宅小区0702、1001地块二类居住用地项目0702地块工程2 建设地点东至白河、南至白云街、西至铁西路、北至站西街3 结构型式主体结构型式框架-剪力墙结构基础结构型式筏板基础、独立柱基4 建筑功能民用住宅5 建筑面积83715.64㎡6 建筑层数地下一层,地上十五层7 建筑层高 2.9m8 0.000绝对标高5#、6#、7#、8#、9#楼为74.8m 10#、11#楼为73.5m2.2 本工程脚手架工程概况:2.2.1本工程住宅楼结构外形为矩型,其中N5#、N6#楼长度均为44.01m,宽度均为13.26m,高度均为44.9m;N7#楼长度为44.70m,宽度为15.10m,高度为44.9m;N10#、N11#楼长度均为45.00m,宽度均为14.95m,高度均为44.9m。
施工组织方案1、项目概况42.8米楼顶景观塔的制作、运输、安装、验收、保修服务等相关工作。
2、编制依据2.1、设计图纸2.2、技术规范书2.3、设计规范、质量标准3、项目组织机构在本工程施工中实施、组建项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
项目经理部以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,在创质量优良的同时,按按期完成施工任务。
公司组织机构图项目组织机构框图3.1、岗位职责本工程的项目经理负责对外及对内各专业的协调工作。
项目经理对工程项目行使计划、组织、协调、控制、监督、指挥职能、全权处理项目事务。
项目经理部对公司实行经济责任承包。
项目内部工程技术管理人员通过岗位目标责任制和行为准则来约束,共同为优质、安全、高速、低耗地完成项目任务而努力工作。
技术负责人对工程施工中技术问题进行把关,并对工程的技术和质量管理进行总体控制。
项目经理部设项目经理、质量检查员、施工员、资料员、安全员和材料员。
3.2、人员基本情况表劳力需要量计划4、施工进度计划4.1、施工准备工作计划施工准备工作是整个施工生产的前提,根据本工程的工程内容和实际情况以及项目部共同制定施工的准备计划,为工程顺利进展打下良好的基础。
4.2、技术准备4.2.1、组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。
各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计单位和组织的设计交底和图纸综合会审。
4.2.2、编制施工图预算,根据施工图纸,计算分部分项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、机械台班数,以便做进度计划和供应计划,更好地控制成本,减少消耗。
4.2.3、做好技术交底工作。
主要工序开工前进行技术交底,使参加施工的所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进行施工。
湖畔休闲旅游观光桥梁施工组织设计一、背景湖畔休闲旅游观光桥梁是为了满足当地旅游业的发展需求而建设的重要项目。
该桥梁将连接两个旅游景点,方便游客观光游览,并且为当地经济带来可观的收益。
二、目标本文档旨在设计合理的施工组织方案,确保湖畔休闲旅游观光桥梁的顺利施工。
主要目标包括:1. 确定施工时间计划,合理分配施工工期;2. 确定施工队伍和施工人员配备方案,保证施工人手充足;3. 制定施工安全措施,保障施工人员的安全与项目质量;4. 确保施工期间对环境的保护,减少对周边生态的影响。
三、施工时间计划根据项目的复杂性和施工条件等因素,制定合理的施工时间计划是确保项目顺利进行的关键。
以下是初步的施工时间计划:- 准备工作阶段:预计耗时2周;- 地基施工阶段:预计耗时4周;- 桥梁主体施工阶段:预计耗时8周;- 装饰和道路施工阶段:预计耗时4周;- 验收和交付阶段:预计耗时2周。
四、施工队伍和人员配备为了确保施工按计划进行,需要配备一支经验丰富的施工队伍和足够的施工人员。
以下是初步的人员配备方案:- 项目经理:1名- 工程师:2名- 施工队伍:2支(每支10名工人)五、施工安全措施在施工过程中,要高度重视施工安全,保障施工人员的人身安全和项目质量。
以下是施工安全措施的主要内容:1. 制定详细的安全施工方案,包括风险评估和应对措施;2. 指定专人负责安全管理,定期组织安全培训和演练;3. 提供必要的个人防护装备,并督促施工人员正确使用;4. 定期巡视施工现场,及时排除安全隐患。
六、环境保护措施施工过程中对环境的保护是必要的,以减少对周边生态的不良影响。
以下是环境保护措施的主要内容:1. 严格按照环境保护法规的要求进行施工,严禁违规排放污水和废弃物;2. 在施工现场周边设置防护措施,减少噪音和粉尘的扩散;3. 采用适当的水土保持措施,防止施工期间发生土壤侵蚀和水污染;4. 全面清理施工废弃物,保持施工现场的整洁。
《旅游观光塔施工方案》一、项目背景随着旅游业的不断发展,为了满足游客对独特旅游体验的需求,提高旅游景点的吸引力,决定在[具体地点]建设一座旅游观光塔。
该观光塔将成为当地的标志性建筑,为游客提供俯瞰美景的绝佳视角。
本观光塔设计高度为[具体高度]米,采用[具体结构形式]结构,具有独特的外观设计和先进的功能设施。
项目建设地点周边交通便利,施工场地较为开阔,为施工提供了良好的条件。
二、施工步骤1. 基础施工- 进行场地平整,清除施工区域内的障碍物和杂物。
- 根据设计要求进行基础开挖,采用机械开挖和人工清底相结合的方式,确保基础底面平整。
- 进行基础钢筋绑扎和模板安装,确保钢筋的规格、数量和位置符合设计要求,模板的安装牢固、平整。
- 浇筑基础混凝土,采用商品混凝土,通过泵送方式进行浇筑。
在浇筑过程中,要注意控制混凝土的坍落度和浇筑速度,确保混凝土的密实度。
- 进行基础养护,根据气温和湿度情况,采取适当的养护措施,确保基础混凝土的强度达到设计要求。
2. 主体结构施工- 安装塔身钢结构,采用吊车进行吊装作业。
在吊装前,要对钢结构进行检查和验收,确保钢结构的质量符合设计要求。
- 进行钢结构的焊接和连接,采用专业的焊接设备和技术,确保焊接质量符合国家规范要求。
- 安装塔身的玻璃幕墙和铝板装饰,采用专业的安装队伍进行施工,确保安装质量和外观效果。
- 进行观光塔内部的楼梯、电梯和平台的安装,确保安装牢固、安全。
3. 装饰装修施工- 进行观光塔内部的墙面、地面和顶棚的装修,采用环保、耐用的装修材料,确保装修质量和美观度。
- 安装观光塔的照明系统和通风系统,确保照明和通风效果良好。
- 进行观光塔外部的景观绿化和亮化工程,提升观光塔的整体景观效果。
4. 设备安装调试- 安装观光塔的电梯、消防设备和监控系统等设备,确保设备的质量和性能符合设计要求。
- 进行设备的调试和试运行,确保设备的正常运行和安全可靠。
三、材料清单1. 钢材:包括各种规格的型钢、钢板等,用于塔身钢结构的制作和安装。
某区观光路改造工程新增桥梁工程施工组织设计概述(doc 46页)XX市XX区观光路改造工程—新增桥梁工程施工组织设计建设单位:XX市交通公用设施建设中心监理单位:施工单位:编制人:审核人:审批人:日期:一、工程概况1、XX市XX区观光路改造工程位于XX市XX区的中、东部,呈东西走向,西起光明街道办境内的龙大高速公路,东至观澜街道办境内的高尔夫大道,本次XX市XX区观光路改造工程—新增桥梁工程拟建于观光路富士康厂区门口(桩号GGL8+580),附近有XX市观澜街道办事处、鸿富锦精密工业(XX)有限公司、XX区观澜镇大水坑村委等部门,该处人口较为稠密,行人横穿道路现象较为严重。
桥梁全长50.2m,桥面宽5.4m,由二跨连续钢箱梁组成,其中北跨主梁长24.1m,南跨主梁长26.1m,桥面宽5.4m,采用火烧石贴面,整座桥钢结构总重约182.19t。
2、主梁截面形式为双室平腹板箱形梁,梁两端带伸臂,主梁竖平面为一变坡度斜线,其坡度分为2.62%、1.33%,梁载面高0.9m,最大单重约42.5t,主梁与桥梯道间设40mm 伸缩缝,主梁下设矩形板式支座,嵌入墩柱圆管内,防止主梁移位。
3、墩柱:墩柱均采用钢管柱,其中主桥2号墩柱采用独立钢管柱,规格为φ800×16;主桥1、3号墩柱为双钢管柱,规格为φ600×16,梯道墩柱采用独立钢管柱,规格为φ600×16,墩柱最长5.7m,最大单重2.2t,主桥墩柱安装完后需在钢管内浇筑砼,与基础连成一个整体。
4、梯道:本桥共设四部梯道,坡度为1∶2,梯道宽均为3.4m,梯道采用Q235B型钢梁,踏步采用折弯钢板,每侧梯道均分为几段,梯段之间在墩柱处与墩柱连接板相互连接起来而成为整体,梯段最长约5.6m,最大单重约6.7t。
5、基础:本桥墩柱基础均采用钻孔桩基础,柱底板不设预埋螺栓,而是与钻孔桩内的预埋钢筋焊接而固定在基础上。
6、栏杆及铺装层:天桥主桥面及梯道栏杆均为不锈钢栏杆,主桥面和梯道蹬步铺装层均为火烧石贴面。

目录1.编制说明和编制依据1.1编制说明1.2 编制依据2.工程概况与特点2.1 工程地址与环境状况2.2 工程地区气象状况2.3 工程设计简介2.4 工程特点3.施工部署3.1 施工任务划分3.2 总体施工程序3.3 施工组织机构4.主要施工机械的选用4.1 塔吊4.2 施工电梯4.3 其它施工机械5.主要工种工程和塔身特殊部位施工5.1 主要工种工程施工方法5.1.1 钢筋工程施工5.1.2 混凝土工程施工5.1.3 模板工程施工15.1.4 预埋铁件施工5.2 塔身、塔身特殊部位和其它分部分项工程施工5.2.1 塔身施工5.2.2 塔身变截面(环梁)施工5.2.3 塔顶平台(桅杆基座)施工5.2.4 下支腿施工5.2.5 上支撑及塔楼钢结构施工5.2.5.1 上支撑施工5.2.5.2 塔楼钢结构施工5.2.6 桅杆施工5.2.7 塔内楼梯墙架、楼梯和楼盖施工5.2.8 观光电梯井托梁墙架和支撑施工5.2.9 予应力施工6.风、雨季施工措施7.质量保证措施8.安全防护措施9.确保筒身外壁清水砼F5x饰面措施10. 施工进度计划11.劳动力需用计划12.施工平面布置图21.编制说明和编制依据1.1编制说明●本施工组织设计根据澳门观光塔工程设计文件规程、标准和工程总承包合同的要求,结合工程场地实际情况,澳门地区有关工程建设的地方性法规进行编制,是指导澳门观光塔安全、优质、快速、低耗顺利组织施工的主要经济技术文件;●指导本工程施工需要编制的经济技术文件包括以下三个层次:第一层次:施工组织设计;第二层次:分部分项工程(特殊部位)、工种工程施工作业指导书,详《施工作业指导书目录表》;第三层次:分项工程、工种工程技艺评定准则(包括样板、样板说明、施工工艺标准和技术交底等);●本施工组织设计报经主管技术领导审批以后实施。
实施中必须坚决执行,不得随意变更或在执行中打折扣,确保其权威性和法规性;●本施工组织设计在实施中可以结合工程实际进行“优化”,但必须按审批程序报批,经批准后方可按“优化”后的方案实施。
1.2编制依据●澳门观光塔招标文件;●澳门观光塔工程总承包合同;●澳门观光塔设计图及相关技术文件;●澳门观光塔设计采用各国(地区)的技术标准、规范、规程,详《澳门观光塔采用技术标准、规范统计表》;●澳门地区有关地方性法规;3工程现场实际状况。
42.工程概况与特点2.1工程地址及环境状况●澳门观光塔选址于澳门半岛南湾填海区最南端的D区1号地块上,紧靠海边,塔的南侧离海堤不足10m。
●该填海区地域宽阔、平坦,目前各项基础设施正在建设中,整个填海区已被正式道路分割成若干地块。
但尚未进入正式开发期,故车流、人流较少,较为冷清。
●塔区道路已经建成通车,的士、卡车可通往海关、码头和市区任何地方,交通十分方便;Φ100mm正式水管线路已接进塔区,可满足施工需要;正式电源已通,另配备一台200kw发电机共临时停电时使用。
2.2工程地区气象状况●澳门位于珠江口西侧,与广东省沿海地区气候相似,属亚热带海洋性气候,无明显冬季,年平均气温较高,春夏两季湿热多雨,入秋以后受岭南焚风影响,气候干热,降雨量明显减少;●据澳门气象台统计资料表明:在历史上澳门地区的:——最高气压为1025.6BPa,出现在三月;最低气压为954.6BPa,出现在五月;——极端最高气温38.9℃,出现在七月;极端最低气温-1.80℃,出现在一月;——相对湿度平均最高87%,出现在四月,最低湿度10%;——降雨量最多是四至九月,月降雨量最多达917.9mm,出现在七月;最少为150.8mm,出现在十二月;——主导风向:1~2月份:N&NW(北风和西北风);3~5、8~9和12月份:E&SE(东风和东南风);56~8月份:SW(南偏西风);11月份:N(北风);●台风和热带气旋将是施工期间可能反复出现的最大灾害。
根据广东省气象资料,西太平洋和我国南海是全球台风和热带气旋生成最多的地区,平均每年有近30个台风(热带气旋)出现;尤其进入秋季以后,北方冷空气频频南下,使生成于热带、副热带的热带气旋大量出现,虽多局限于低纬度地区活动,但一有时机,便会北上侵袭我国沿海地区。
根据1949年以来统计,秋季有24个台风登陆广东;在10月下旬以后登陆广东的台风也有8个之多,迟至12月仍有台风登陆;且半数风力在10级以上,其中:一年中第一个登陆广东的台风最早是1951年5月13日;最迟是1996年9月9日。
一年中最早结束台风的是1956年6月30日;最晚在1974年12月2日还有台风登陆广东。
●据澳门气象台统计,本澳有记录以来,台风最高风速124km/h,同时吹烈风程度之阵风风速达166km/h;发生在1993年9月17日,台风编号9316,台风名称“贝姬”,西南偏南风,台风中心靠澳门45km;最高阵风风速211km/h,发生在1964年9月;全年受台风和热带气旋影响最多达12次,发生在1974年;全年受台风和热带气旋影响最少为2次,分别发生在1969年,1997年,1998年;一个月受台风和热带气旋影响最多为4次,发生在1995年8月;台风和热带气旋具有极大的摧毁力,登陆时一般风力可达12级,极少有的6可达17~18级。
施工中将给予高度重视,提出可靠的防范措施,确保施工安全,把可能出现的台风损害减少到最低程度。
故施工期间要与澳门气象台紧密联系,随时掌握气象动态,在台风来临前要密切注意澳门气象台的风球警示,随时收集有关法规,提前做好抗御台风的物资准备。
2.3工程设计简介●澳塔塔顶标高+342.8m,地面以上高度338m,地面以下8.7m(地面相对标高+4.80m),施工总高度(从筏板面标高-3.9m起):342.8m-(-3.9m)=346.70m。
整个塔身按结构和使用功能设计将其划分为四个区段:从T1层(-3.90m)~T22层(+80.80m)为基座段;从T22层~T48层(+184.80m)为塔身段;从T48层~T65层(+252.80m)为塔楼段;从T65层~T88层(+342.80m)为桅杆基座和桅杆段。
●澳塔钢筋砼塔身设计为圆锥台形,中部带连墙的筒中筒结构。
塔身下部最大直径16140mm,壁厚500mm;塔顶直径12000mm,壁厚350mm:内筒为附在连墙上的钢筋砼工作服务电梯井道。
连墙壁厚200mm,内筒壁厚150mm,从下自上截面不变;塔楼和桅杆设计采用钢结构。
其中桅杆下部40m,内部为非结构性的预制砼爬梯筒,后设计改为同直径的钢爬梯筒,外部为以钢管为主腹杆的钢构架,是上部50m钢桅杆的承重结构。
塔身砼强度等级C55(英标),主筋竖筋以Y32为主,水平环筋以Y25为主,部分暗柱使用Y40;内连墙和电梯井使用Y16主筋。
全部英制生产钢材。
钢筋连接Y25以上原则都采用平螺纹接头。
●由于塔址选定在珠江口海边,故结构工程以台风为主要荷载进行设计。
为防止7塔身倾覆设计在T22层(+80.80m)以下设计了8条支腿,承担整个塔身荷重的1/2;为解决塔楼的外支点,并设计出塔楼的独特外观造型,设计在T48层(+184.80m)以上采用了向上逐渐张开的8条斜支撑。
支腿和支撑都按45°方位角均匀分布在塔身四周。
根据设计塔身为现浇清水砼F5x饰面;支腿和上支撑为预制砼模壳F5x饰面。
●由于下支腿和上支撑以及支腿和支撑连梁对塔身在结合部形成集中荷载局部承压,对此设计采取了将该区段塔壁向内增厚,成为环梁的方式来进行结构处理。
因而,自上而下塔壁变截面达5处之多。
截面增厚量最大为1500mm。
而且下支腿和上支撑与塔身结合部设计采用了二次浇筑砼,增设了后张有粘接预应力锚杆。
●整个塔体除沿塔高分成四个区段以外,设计还以4m模数进行分层,并在塔身外壁按4m模数设置施工缝即梯形凹槽分格装饰线,从底板面到桅杆顶共分成T88层。
各层功能情况大致为:T1~T2层:地库B2层,-3.90m~-0.4m,层高3.40m,为塔的观光进出口层;T2~PLAZA:地库B1层,-0.40m~+4.8m,层高5.20m,为塔的餐厅进出口层;PLAZA~T4层:广场层,+4.80m~+8.8m,层高4.00m ;从T4层(+8.80m)至T53层(+204.80m),偶数层为楼盖层,奇数层为空层无楼盖,实际楼盖层高8m;T53~T54层:为停车房层,+204.8m~+210.26m,层高5.46m;T54~T55层:为消防控制中心/下部避难层,+210.26m+213.5m,层高3.24m;T55~T56层:为中避难层,+213.5m~+216.74m,层高3.24m;T56~T57层:为上避难层,+216.74m~+219.98m,层高3.24m;8T57~T58层:为电力设备层,+219.98~+224.48m,层高4.50m;T58~T59层:为主观光层,+224.48m~+228.26m,层高3.78m;T59~T60层:为观光夹层及茶座,+228.26m~+233.30m,层高5.04m;T60~T61层:为旋转餐厅层,+233.30m~+237.62m,层高4.32m;T61~T62层:为室外观光平台/通讯层,+237.62m~+240.7m,层高3.08m;T62~T63层:为消防泵层,+240.70m~+242.68m,层高1.98m;T63~T64层:为塔楼屋面/下部通讯层,+242.68m~+247.74m,层高5.06m;T64~T65层:为上部室外通讯/电梯机房层,+247.74m~+252.80m,层高5.06m;T65层:为塔顶平台/桅杆基座,标高:+252.80m。
塔内各层楼盖的结构形式,根据功能需要,分别采取:1)钢梁、压形钢板钢筋砼楼盖;2)在钢梁上直接铺设镀锌钢格栅板楼盖;3)上述1)、2)型同时使用的楼盖。
各层楼梯原设计均采用钢筋砼预制梯段现场安装。
后因内爬塔吊占据其位置,而且爬模平台预留吊装孔尺寸不够。
经与业主代表工程师协商,改为钢梁预制钢筋砼踏步楼梯,解决了吊装的困难。
但地库和塔楼区的剪刀形楼梯设计坚持不能改变。
各层楼盖均以内连墙为界,分隔为东北和西南两块。
东北侧一块主要为电梯间,共设三台高速观景电梯和一台工作服务电梯;西南侧一块主要布置楼盖、疏散楼梯、主管道井。
观光电梯井道使用托梁钢结构墙梁分隔。
由于井道很窄,为避免电梯高速运行时空气产生涡流和响声,托梁钢结构的安装必须十分垂直。
9桅杆从T65层—T88层,由钢爬梯筒、钢桅杆和钢构架组成:钢爬梯筒在塔顶的中心部位,第一节高10m(T65—T68层),外径为4.50m,壁厚20mm;第二节高30m(从T68—T73层),外径为3.50m,壁厚20mm的钢筒。
钢桅杆由四部分组成,从基座起第一节为以钢管为主腹杆的镀锌格构式桁架,高40m(从T65—T75层)是桅杆的下部承重结构;第二节为外径2.50m,壁厚20mm的钢桅杆,共6节,高15m(从T75—T79层);第三节为外径1.50m,壁厚20mm的钢桅杆,共4节,高15m(从T79层—T83层);第四节为外径0.6m,壁厚16mm钢桅杆,共2节,高20m(从T83层—T88层)。
