焦化工程熄焦塔施工方案介绍

-----------------------作者:-----------------------日期:

. .

二期焦化工程

目录

一、编制依据

二、工程概况

三、施工顺序

四、主要工程施工方法

1、土方工程

2、钢筋工程

3、混凝土工程

4、模板工程

5、脚手架工程

6、砌体工程

五、技术交底

六、主要施工机具机械

七、计划劳动投入量

八、质量保证措施

九、安全保证措施

十、雨季施工措施

十一、降低成本措施

十二、施工平面图

会签栏建设单位:

批准:

审核:

日期:

编制单位:

批准:

审核:

编制:

日期:

熄焦塔施工方案

一、编制说明

1、本施工方案是依据熄焦塔土建施工图0305-939、国家现行施工及验收规、设计规、《建筑安装工程质量检验评定标准》和我单位的施工装备、技术素质而编制的。

2、参加本工程施工的全体职工,要严格按照图纸要求、国家现行规、设计变更通知单、技术问题解答记录、施工技术操作规程、安全规程、院标等有关技术文件及验评标准进行施工,工程质量按《建筑安装工程质量检验评定标准》的优良标准要求。

3、本工程未考虑冬期施工。

4、本施工组织设计有不妥之处,敬请甲乙双方有关人员予以修改,使其逐步完美并达到指导施工,确保工期之目的。

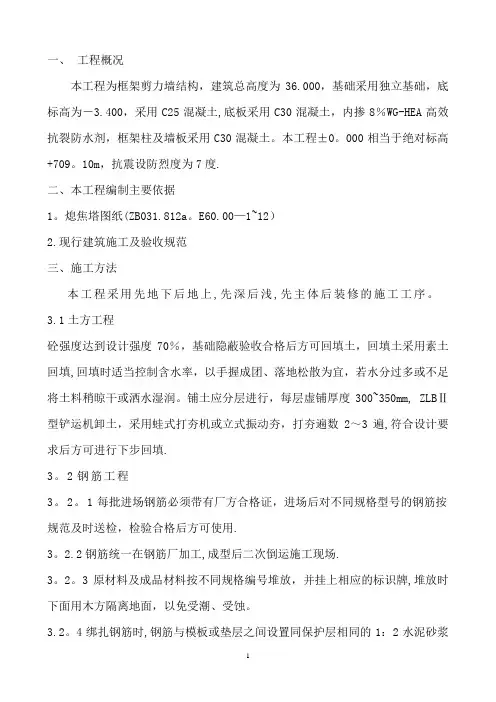

二、工程概况

1.熄焦塔土0.000相当于绝对标高540.48,基础埋深-3.16

米,地基为灰土桩,熄焦塔顶标高35.59米。

2、熄焦塔通过熄焦车轨道与焦炉本体连接,并通过地沟与沉淀池连接。

2.本工程全部为现浇钢筋砼结构,基础埋深-

3.16m,外设有钢爬梯及钢平台,埋件较多。主体四周均为钢筋砼框架剪力墙,A---B 列、B---A列设有拦焦车进口,AB列轴线距离6米,1---4轴分别为轴距6米、6.7米、6米,A列剪力墙在+19.59米—23.19米为斜板,并向A列倾斜3米,剪力墙厚度除斜板为150毫米外,其余均为200毫米,砼为C25。土0.000以下基础及基础梁外表面满涂冷底子油两遍,沥青胶泥两遍,垫层C10砼顶面涂热沥青。

3.施工用水、电、道路由甲方负责完成,施工准备基本就绪,施工机械均能满足施工要求。

三、施工顺序

本工程施工顺序应遵守先地下、后地上;先土建、后安装;先主体、后外围;先结构,后装修的原则。

定位放线

土方开挖↓

↓基础钢筋制作

基础垫层↓

↓↓

刷热沥青↓

↓↓

基础模板钢筋砼基础梁钢筋

基础梁模板钢筋砼

拆模回填图

底板垫层

底板、梁、墙板钢筋模板、砼

拆模

剪力墙本体倒板、衬板

↓钢结构制作

梁的安装↓↓↓

钢梯安装

收尾工作

四、主要工程施工方法

1、土方工程

(1)、本工程采用一台反铲挖土机以及两台翻斗自卸车进行土方开挖施工,挖土深度按设计标高及地基处理方案确定,放

坡系数1:0.5。现场因为没有堆土场地,所有土方均由自

卸汽车运至甲方指定土场(200米)。

(2)、填方:土方由甲方指定土场回运(运距1000米以),地基处理为灰土挤密桩,换填3:7灰土500毫米。土方回填

前应将基坑杂物清理干净,杂质土及淤泥质土不得用于回

填土,填土应控制含水率,以手握成团,落地开花为宜。

回填土应分层铺设,并用打夯机夯实,压实系数不小于

0.94。

(3)、3:7灰土要确保白灰和原土过筛,白灰粒径不大于5mm,并不得夹有未熟化的生石灰和含有过多的水分。土粒径不

大于15mm。灰土配合比达到3:7。灰土拌和均匀,颜色一

致,拌好后应及时铺好夯实,含水率控制在15%--20%之

间,用蛙式打夯机夯实,虚铺厚度200mm—250mm,压实系

数不小于0.94。灰土应分层铺设,如有接茬处,上下相邻

两层灰土的接缝间距不得小于500毫米,接缝处的灰土应

充分夯实。因灰土垫层地基高度不同,应作成阶梯形,每

阶宽度不少于500毫米。并及时灰土做好干容重实验,填

写资料交由甲方监理签字盖章,保留归档。灰土完毕应及

时进行砼垫层施工,以免灰土遭受雨淋、日晒。

(4)、开挖完毕,要请甲方施工人员验槽,符合要求后方可进行下道工序。

2、钢筋工程

(1)、进场钢材必须严格把关,不合格钢材杜绝进场。钢材必须有合格证、材质分析报告及实验报告。

(2)、钢筋在现场统一下料,下料前必须认真审核图纸。图中钢筋表仅供参考,不可作为下料依据,要实际计算放样。

(3)、钢筋制作严格按图施工,钢筋弯曲长度、搭接长度及锚固长度必须严格按照图纸及现行施工规执行。

(4)、钢筋的焊接严格按照施工规要求焊接,焊条必须使用同一钢号的焊条。焊接件按要求做焊接实验。柱子钢筋采用电渣压力焊焊接。

(5)、成品钢筋用三轮车配合以人力车运输。

(6)、钢筋的绑扎应牢固,防止浇捣时,绑扣松散,钢筋移位,造成漏筋。各种钢筋的数量、间距、排距及保护层必须符合设计要求及规要求。

(7)、绑扎时,钢筋接头相互错开,搭接长度不得小于40d(图纸设计要求和标准图集要求),用砂浆垫块垫保护层,严禁用钢筋垫钢筋,或用铁丝将模板与钢筋固定。

(8)、要注意绑丝的长度要适中,严禁浪费。

(9)、钢筋绑扎好后,应进行自检,然后请甲方施工人员验筋,
