流水施工复习题1一、单项选择题(每题备选项中,只有一个最符合题意)1.相邻两工序在同一施工段上相继开始的时间间隔称( B )。
A.流水作业 B.流水步距 C.流水节拍 D.技术间歇2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。
如果组织成倍节拍流水施工,则流水施工工期为 ( C )天。
A. 40 B. 30 C. 24 D. 203.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍为()天。
A. 55 B. 11 C. 8 D. 64.对多层建筑物,为保证层间连续作业,施工段数m应( D )施工过程数n。
A.大于 B.小于 C.等于 D.大于或等于5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( A )。
A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续6.全等节拍流水施工的特点是( C )。
A.各专业队在同一施工段流水节拍固定B.各专业队在施工段可间歇作业C.各专业队在各施工段的流水节拍均相等D.专业队数等于施工段数7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( C )天。
A. 39 B. 29 C. 26 D. 148.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式T=(j·m+n-1)·k +∑z-∑c中的z1为两施工过程( A )。
A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和9.在流水施工方式中,成倍节拍流水施工的特点之一是( A )。
A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数B.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数C.相邻专业工作队之间的流水步距不相等,但其值之间为倍数关系D.同一施工过程在各施工段的流水节拍不相等,但其值之间为倍数关系10.某工程有前后两道施工工序,在4个施工段组织时间连续的流水施工,流水节拍分别为4天、3天、2天、5天与3天、2天、4天、3天,则组织时间连续时的流水步距与流水施工工期分别为( A )天。

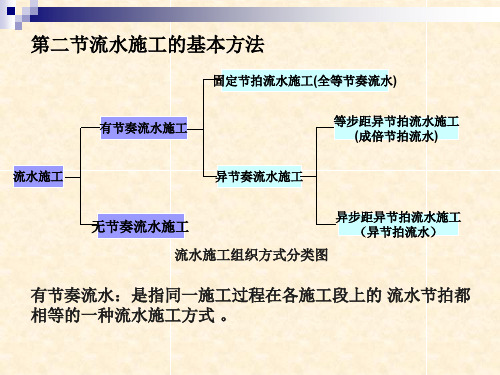

第三节非节奏流水施工一、非节奏流水施工的特点⒈各施工过程在各施工段的流水节拍不全相等;⒉相邻施工过程的流水步距不尽相等;⒊专业工作队数等于施工过程数;⒋各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
【例】建设工程组织非节奏流水施工的特点有()。
A.各专业工作队不能在施工段上连续作业B.相邻施工过程的流水步距不尽相等C.各施工段的流水节拍相等D.专业工作队数等于施工过程数E.施工段之间没有空闲时间【答案】BD二、流水步距的确定在非节奏流水施工中,通常采用累加数列错位相减取大差法(潘特考夫斯基法)计算流水步距。
基本步骤如下:⑴对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;⑵将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;⑶在差数列中取最大值,即为这两个相邻施工过程的流水步距。
三、非节奏流水施工工期+∑Z+∑G-∑CT=∑K+∑tn式中:∑K——各施工过程(或专业工作队)之间流水步距之和;——最后一个施工过程(或专业工作队)在各施工段流水节拍之和。
∑tn【例】某分部工程有两个施工过程,分为 3 个施工段组织非节奏流水施工,各施工过程的流水节拍分别为 3 天、5 天、5 天和4 天、4 天、5 天,则两个施工过程之间的流水步距是()天。
A.2B.3C.4D.5【答案】D【解析】3 8 13- 4 8 133 4 5 -13流水步距K=max[3,4,5,-13]=5【例】某工程组织非节奏流水施工,两个施工过程在 4 个施工段上的流水节拍分别为 5、8、4、4 天和 7、2、5、3 天,则该工程的流水施工工期是()天。
A.16B.21C.25D.28【答案】C【解析】5 13 17 21- 7 9 14 175 6 8 7 -17流水步距K=max[5,6,8,7,-17]=8+∑Z+∑G-∑C=8+17=25流水施工工期T=∑K+∑tn【例】某分部工程有 3 个施工过程,分为 4 个施工段组织流水施工。
2020一级建造师《建筑工程管理与实务》考点精讲2.无节奏性流水:①流水节拍没有规律;②组织的原则是使施工队连续施工(工作面可能有空闲);③流水步距的确定方法:累加数列,错位相减,取大差;④施工队数=施工过程数。
【考点清单】1.无节奏流水施工横道图的计算与绘制。
【例题·案例】某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。
按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d ,才能进入下道工序。
为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d 提前插入施工。
(1)该工程应采用何种的流水施工模式。
(2)计算各施工过程间的流水步距和总工期。
(3)试编制该工程流水施工计划图。
【参考答案】(1)根据工程特点,该工程只能组织无节奏流水施工。
(2)求各施工过程之间的流水步距: 1)各施工过程流水节拍的累加数列2)错位相减,取最大得流水步距所以:甲,乙K =4所以:乙,丙K =43)总工期∑∑=-++++++=∑-∑++=1912)3124()44(C G t K T n 工期(3)流水施工计划图如下所示。
【例题·案例】【2016】 背景资料:某综合楼工程,地下三层,地上二十层,总建筑面积68000m ²,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表示:【问题】参照下图图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。
流水施工复习题流水施工复习题在建筑工地上,流水施工是一种常见的施工方式。
它是指将建筑工程划分为若干个工序,每个工序由不同的施工队伍负责,按照一定的顺序进行施工,以提高施工效率和质量。
流水施工对于工程进度的控制和协调至关重要,因此,对于流水施工的理论知识和操作技巧的掌握是建筑工程师和施工人员必备的能力。
下面是几道关于流水施工的复习题,帮助大家回顾和巩固相关知识。
1. 什么是流水施工?2. 流水施工的优点有哪些?3. 流水施工的步骤有哪些?4. 如何进行流水施工的工序划分?5. 在流水施工中,如何保证各个工序之间的衔接和协调?6. 流水施工中常见的问题有哪些?如何解决?7. 流水施工在哪些建筑工程中常被应用?8. 流水施工对建筑工程的进度和质量有何影响?9. 流水施工需要哪些前期准备工作?10. 流水施工中如何进行现场管理和施工监督?以上是关于流水施工的一些复习题,希望能够帮助大家回顾和理解相关知识。
流水施工是一种高效的施工方式,能够提高工程的进度和质量。
然而,要做好流水施工,需要建筑工程师和施工人员具备全面的专业知识和技能。
通过不断学习和实践,我们可以不断提高自己的能力,为建筑工程的顺利进行做出贡献。
流水施工不仅仅是一种施工方式,更是一种管理理念。
它要求各个施工队伍之间密切合作,协调一致,以达到高效、高质的施工目标。
在流水施工中,工程进度的控制和协调至关重要。
只有通过合理的工序划分和严格的施工计划,才能保证各个工序之间的衔接和协调。
然而,流水施工中也存在一些常见的问题,如施工队伍之间的沟通不畅、材料供应不及时等。
为了解决这些问题,需要加强现场管理和施工监督。
通过建立科学的管理制度和完善的监督机制,可以有效地提高施工效率和质量。
流水施工在各类建筑工程中都得到了广泛应用。
无论是住宅楼、商业建筑还是公共设施,都可以采用流水施工的方式进行施工。
通过流水施工,可以有效地提高工程进度,缩短施工周期,降低施工成本,提高工程质量。
