三北防护林工程造林技术规程嘿,咱今儿个就来唠唠这三北防护林工程造林技术规程。
你说这三北防护林,那可是个超级大工程啊!就好像给大地织了一件巨大的绿衣裳。
那这衣裳咋织呢?就得靠这些造林技术规程啦!先来说说选树苗吧,这可不能马虎。
就跟咱挑衣服似的,得选合身的、质量好的。
树苗得健康、有活力,根要扎实,这样才能在土地里站稳脚跟,茁壮成长。
这要是随便弄些病恹恹的树苗,那不就跟穿了件破衣服一样,起不到啥作用嘛!然后是整地,这就好比给树苗准备一个舒服的家。
把土地整理得平平坦坦,松松软软,让树苗住得舒舒服服的。
要是土地硬邦邦的,那树苗能乐意待吗?接着就是栽种啦!这可是个技术活,得小心翼翼地把树苗放进坑里,让它站直了,再填上土,就像给小娃娃盖被子一样,得盖得严严实实的。
可不能随随便便一扔就完事了,那树苗不得委屈死呀!栽好了还不算完,还得照顾好它们。
浇水、施肥、防虫,一样都不能少。
这就跟养孩子似的,得时刻关心着。
水不能浇太多,也不能太少,得恰到好处。
肥要施得合适,不然会把树苗给“撑坏”了。
虫子就像小偷,得时刻提防着,不能让它们把树苗给祸害了。
还有啊,后期的管理也很重要呢!要经常去看看树苗长得咋样了,有没有生病,有没有被风吹歪了。
这就跟咱自己的家一样,得时常打扫打扫,整理整理。
你想想,要是没有这些严格的造林技术规程,那三北防护林能建得起来吗?那咱们的土地不就还是光秃秃的,风沙还不得呼呼地刮呀!所以说呀,这造林技术规程可真是太重要啦!它就像是一个魔法手册,让一片片荒地变成了绿洲。
咱得好好遵守这些规程,把这三北防护林建得越来越好,让咱的家园越来越美丽。
这三北防护林工程造林技术规程,不就是为了让咱们的生活更美好嘛!咱可不能小瞧了它,得认真对待,让那些树苗都长成参天大树,为咱们遮风挡雨,为咱们的环境做出贡献。
咱得一起努力,把这个大工程做好,让咱们的未来充满绿色和希望!这难道不是我们应该去做的吗?。

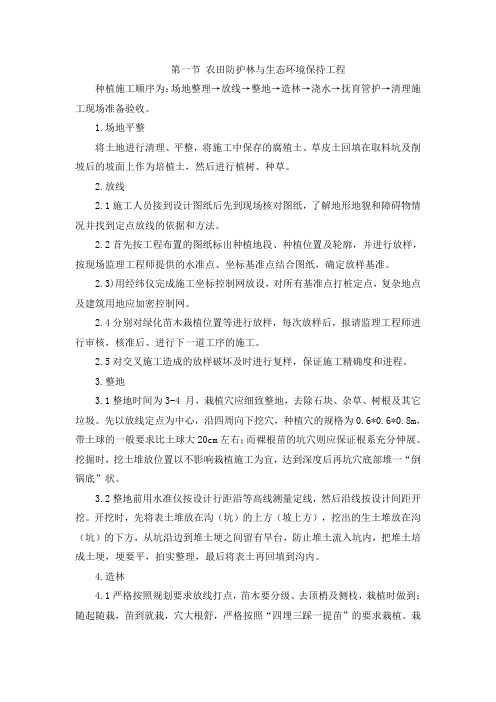

第一节农田防护林与生态环境保持工程种植施工顺序为:场地整理→放线→整地→造林→浇水→抚育管护→清理施工现场准备验收。
1.场地平整将土地进行清理、平整,将施工中保存的腐殖土、草皮土回填在取料坑及削坡后的坡面上作为培植土,然后进行植树、种草。
2.放线2.1施工人员接到设计图纸后先到现场核对图纸,了解地形地貌和障碍物情况并找到定点放线的依据和方法。
2.2首先按工程布置的图纸标出种植地段、种植位置及轮廓,并进行放样,按现场监理工程师提供的水准点、坐标基准点结合图纸,确定放样基准。
2.3)用经纬仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点及建筑用地应加密控制网。
2.4分别对绿化苗木栽植位置等进行放样,每次放样后,报请监理工程师进行审核,核准后、进行下一道工序的施工。
2.5对交叉施工造成的放样破坏及时进行复样,保证施工精确度和进程。
3.整地3.1整地时间为3-4 月,栽植穴应细致整地,去除石块、杂草、树根及其它垃圾。
先以放线定点为中心,沿四周向下挖穴,种植穴的规格为0.6*0.6*0.8m,带土球的一般要求比土球大20cm左右;而裸根苗的坑穴则应保证根系充分伸展。
挖掘时,挖土堆放位置以不影响栽植施工为宜,达到深度后再坑穴底部堆一“倒锅底”状。
3.2整地前用水准仪按设计行距沿等高线测量定线,然后沿线按设计间距开挖。
开挖时,先将表土堆放在沟(坑)的上方(坡上方),挖出的生土堆放在沟(坑)的下方,从坑沿边到堆土埂之间留有旱台,防止堆土流入坑内,把堆土培成土埂,埂要平,拍实整理,最后将表土再回填到沟内。
4.造林4.1严格按照规划要求放线打点,苗木要分级、去顶梢及侧枝,栽植时做到:随起随栽,苗到就栽,穴大根舒,严格按照“四埋三踩一提苗”的要求栽植。
栽植时要扶正苗木入坑,用表土填至坑1/3处,将苗木轻轻上提,保持树身垂直,树根舒展,之后分层填土、踏实,栽植深度到原土壤之上 10cm-15cm,最后填虚土保墒。

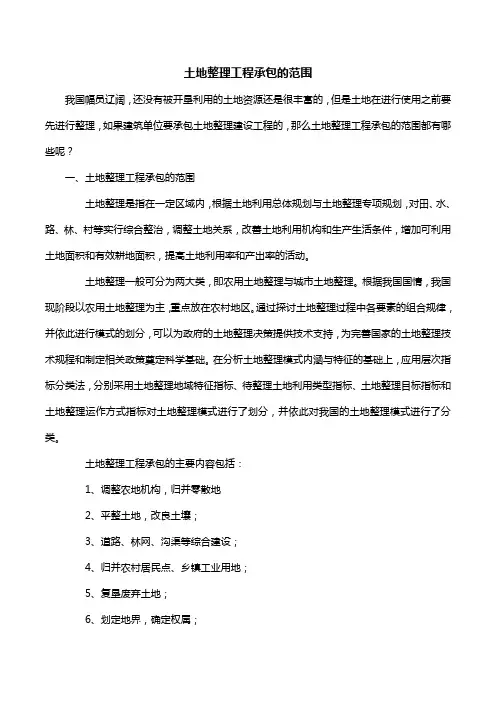

土地整理工程承包的范围我国幅员辽阔,还没有被开垦利用的土地资源还是很丰富的,但是土地在进行使用之前要先进行整理,如果建筑单位要承包土地整理建设工程的,那么土地整理工程承包的范围都有哪些呢?一、土地整理工程承包的范围土地整理是指在一定区域内,根据土地利用总体规划与土地整理专项规划,对田、水、路、林、村等实行综合整治,调整土地关系,改善土地利用机构和生产生活条件,增加可利用土地面积和有效耕地面积,提高土地利用率和产出率的活动。
土地整理一般可分为两大类,即农用土地整理与城市土地整理。
根据我国国情,我国现阶段以农用土地整理为主,重点放在农村地区。
通过探讨土地整理过程中各要素的组合规律,并依此进行模式的划分,可以为政府的土地整理决策提供技术支持,为完善国家的土地整理技术规程和制定相关政策奠定科学基础。
在分析土地整理模式内涵与特征的基础上,应用层次指标分类法,分别采用土地整理地域特征指标、待整理土地利用类型指标、土地整理目标指标和土地整理运作方式指标对土地整理模式进行了划分,并依此对我国的土地整理模式进行了分类。
土地整理工程承包的主要内容包括:1、调整农地机构,归并零散地2、平整土地,改良土壤;3、道路、林网、沟渠等综合建设;4、归并农村居民点、乡镇工业用地;5、复垦废弃土地;6、划定地界,确定权属;7、改善环境,维护生态平衡。
二、土地整理程序根据新《土地管理法》的规定,结合各地实践,土地整理程序一般如下:1、确定土地整理区域,提出工作方案。
县、乡(镇)人民政府根据当地经济社会发展需要和对土地利用的要求,依据土地利用总体规划确定的土地利用分区和有关专项规划,选定实施土地整理区域,制定实施土地整理工作方案。
土地整理区域一般集中连片,规模视当地具体情况而定。
2、组织进行土地整理规划设计。
具体分析土地整理潜力、综合效益,提出具体的规划设计方案和权属调整的意见等,广泛征求有关方面意见后,完善有关规划及各类备件。
3、依法报上级人民政府或土地管理部门审核、批准。
农田整治实施方案一、背景介绍农田整治是指对农田进行土地整理、水土保持、水利设施建设等综合性措施,以提高土地利用率、改善农田生产环境、增加农田产出为目的的行为。
随着农业现代化的推进,农田整治成为农村发展的重要环节。
为了更好地推动农田整治工作,制定科学合理的实施方案至关重要。
二、目标设定1. 提高土地利用率:通过农田整治,优化土地资源配置,提高土地利用率,实现农田多功能化。
2. 改善农田生产环境:加强水土保持工作,改善土壤肥力,提高农田生产环境质量。
3. 增加农田产出:优化农田结构,推动农业产业升级,增加农田产出,提高农民收入。
三、实施方案1. 土地整理对农田进行规划,合理划分土地功能区,进行土地整理和平整,提高土地利用率。
同时,加强农田水利设施建设,改善灌溉条件,提高农田水资源利用效率。
2. 水土保持加强农田水土保持工作,建设梯田、防护林等措施,防止水土流失,保护农田生产环境。
同时,加强农田排水工程建设,提高农田排水能力,防止水涝。
3. 土壤改良通过施肥、翻耕等措施,改善土壤肥力,提高土壤肥力水平,增加土地产出。
同时,加强土壤污染治理,减少土壤污染对农田的影响。
4. 农田结构调整根据农田整治规划,合理调整农田结构,发展适合当地气候、土壤条件的作物品种,优化农田生产结构,提高农田产出。
5. 农业产业升级推动农业产业升级,引导农民发展特色农业、休闲农业等产业,提高农田经济效益,增加农民收入。
四、实施保障1. 政策支持加大对农田整治工作的政策支持力度,制定相关扶持政策,为农田整治提供政策保障。
2. 资金投入增加对农田整治工作的资金投入,确保农田整治工作的顺利实施。
3. 技术支持加强对农田整治技术的研发和推广,提高农田整治工作的技术水平。
4. 管理监督建立健全农田整治工作的管理监督机制,加强对农田整治工作的监督和检查,确保农田整治工作的质量。
五、总结农田整治是农村发展的重要环节,对于提高农田产出、改善农田生产环境、增加农民收入具有重要意义。
November 202021人地关系,简单来说,就是人与土地之间的关系。
人与土地之间的关系是相互的:一方面,人类通过各种生产、生活活动,改变着土地利用的结构和功能;另一方面,土地利用的结构和功能的改变,又调整着人类的生产、生活活动。
土地本身既具有自然系统的自然属性,即自在性、给定性、原生性以及活动方式的自发性,遵循着自然规律的作用,又同时具有社会属性,受到社会规律的约束。
土地整理是通过土地平整工程、农田水利工程、防护林工程以及道路工程,达到增加耕地面积、提升耕地生产力的目的。
我国自从1997年实施土地整理以来,无论是理论研究还是具体实践,均取得了较大的成绩,开发了一种能够有效解决人地矛盾的途径。
一、土地整理中的人地矛盾土地整理中的人地矛盾,集中表现为土地整理区域中的人口、人均纯收入与耕地面积之间的矛盾,可定量描述,以人均耕地面积为主要划分依据,一般分为高压、紧张、敏感、脆弱等四类,矛盾程度依次递减,土地整理空间和潜力依次增大,真实刻画了土地整理中人与地的客观状况。
土地整理中的四类人地矛盾中,高压是指该土地整理区域中,土地利用程度高,人口多,人均纯收入高,各项配套工程好,可开发整理的土地潜力低。
紧张是指该土地整理区域中,土地利用程度较高,人口较多,人均纯收入较高,各项配套工程较好,可开发整理的土地潜力较低。
敏感是指该土地整理区域中,土地利用程度较低,人口较少,人均纯收入较低,生态环境敏感,各项配套工程较差,可开发整理的土地潜力较高。
脆弱是指该土地整理区域中,土地利用程度低,人口少,人均纯收入低,生态环境脆弱,各项配套工程差,可开发整理的土地潜力高。
二、土地整理中改善人地关系的途径(一)增加耕地面积,提升耕地生产力土地整理中改善人地关系最直接的途径和最根本的目的就是增加耕地面积,提升耕地生产力。
耕地面积的增加,能直接缓解人地矛盾,而耕地生产力的提升,能间接缓解人地矛盾,是土地整理中改善人地关系最突出的要点。

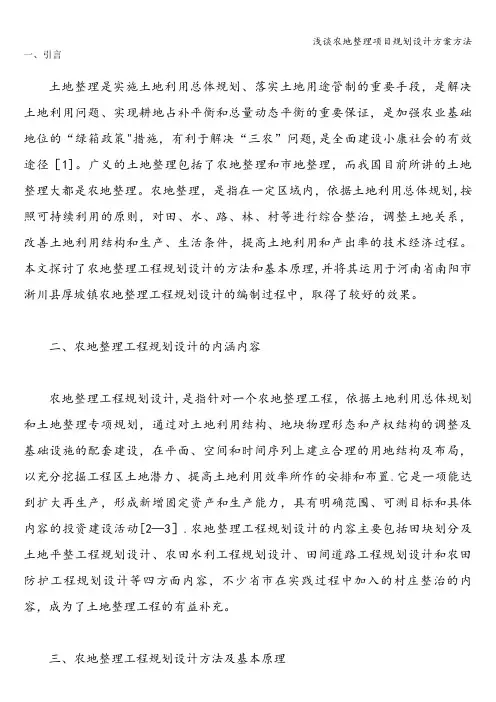

一、引言土地整理是实施土地利用总体规划、落实土地用途管制的重要手段,是解决土地利用问题、实现耕地占补平衡和总量动态平衡的重要保证,是加强农业基础地位的“绿箱政策"措施,有利于解决“三农”问题,是全面建设小康社会的有效途径[1]。
广义的土地整理包括了农地整理和市地整理,而我国目前所讲的土地整理大都是农地整理。
农地整理,是指在一定区域内,依据土地利用总体规划,按照可持续利用的原则,对田、水、路、林、村等进行综合整治,调整土地关系,改善土地利用结构和生产、生活条件,提高土地利用和产出率的技术经济过程。
本文探讨了农地整理工程规划设计的方法和基本原理,并将其运用于河南省南阳市淅川县厚坡镇农地整理工程规划设计的编制过程中,取得了较好的效果。
二、农地整理工程规划设计的内涵内容农地整理工程规划设计,是指针对一个农地整理工程,依据土地利用总体规划和土地整理专项规划,通过对土地利用结构、地块物理形态和产权结构的调整及基础设施的配套建设,在平面、空间和时间序列上建立合理的用地结构及布局,以充分挖掘工程区土地潜力、提高土地利用效率所作的安排和布置.它是一项能达到扩大再生产,形成新增固定资产和生产能力,具有明确范围、可测目标和具体内容的投资建设活动[2—3].农地整理工程规划设计的内容主要包括田块划分及土地平整工程规划设计、农田水利工程规划设计、田间道路工程规划设计和农田防护工程规划设计等四方面内容,不少省市在实践过程中加入的村庄整治的内容,成为了土地整理工程的有益补充。
三、农地整理工程规划设计方法及基本原理〈一)田块划分及土地平整工程规划设计1。
田块规划设计的要素、要求及方法土地平整工程的基本单元是标准田块,即由田间灌排渠系、道路、林带等固定工程设施所围成的地块,是进行田间耕作、管理与建设的最基本单位。
田块规划设计的合理与否不但直接影响到灌排的合理组织,农机具的有效使用和经营管理的科学安排,而且还影响到有效耕地面积的农田生态防护等功效。
防护林工程施工方案1. 引言防护林工程是一项重要的生态工程项目,旨在保护土地、水源和生态系统,预防自然灾害和环境破坏。
本文档将介绍防护林工程施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的保养与维护。
2. 施工前的准备工作在开始防护林工程施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 立项和设计首先,需要对防护林工程进行立项,并进行详细的设计。
立项阶段需要明确工程目标、范围和预算,并制定工程计划。
设计阶段需要考虑生态环境、地形地貌和植被分布等相关因素,确保工程方案科学合理。
2.2 材料准备施工过程中需要使用到各种材料,包括树苗、固定材料、工具设备等。
在施工前,需要提前准备并组织采购这些材料,确保施工进展顺利。
2.3 人员组织和培训施工队伍是工程施工的重要组成部分。
在施工前,应组织合适的人员,并进行相关培训,以确保他们具备足够的专业知识和技能。
2.4 施工场地准备在施工前,需要对施工场地进行准备。
这包括清除杂物、平整地面、修剪植被等工作,确保施工现场的整洁和安全。
3. 施工过程中的注意事项在防护林工程施工过程中,需要注意以下几个方面,以保证工程质量和安全。
3.1 土壤处理防护林工程通常会涉及到土壤处理工作。
在施工前,需要对土壤进行评估和处理,确保其适宜种植防护林植物。
常见的土壤处理方法包括土壤改良、施肥和施用土壤保墒剂等。
3.2 树苗种植树苗的种植是防护林工程中的重要环节。
在种植前,需要认真选择树种,并根据设计要求进行合理的布局和间距。
种植过程中,需要注意树苗的栽植深度、定植质量和周围环境的保护。
3.3 固定材料使用为了保证树苗的生长和稳定,需要使用固定材料对树苗进行支撑和固定。
选择合适的固定材料,并正确使用,可以提高施工质量和树苗存活率。
3.4 工期与进度控制在施工过程中,需要合理控制工期和进度,确保按照计划完成施工任务。
定期进行施工进度的监测和调整,可以及时发现和解决问题,保证工程质量。
第1篇一、项目背景随着我国城市化进程的加快,土地资源日益紧张,土地整理成为优化土地利用结构、提高土地利用率的重要手段。
为了实现土地资源的合理配置,提高土地的产出效益,本项目对某地块进行土地整理,以提高土地的利用率和土地质量。
二、项目目标1. 提高土地利用率,实现土地的合理配置;2. 改善土地质量,提高土地的产出效益;3. 恢复和保护生态环境,实现可持续发展;4. 满足社会、经济、生态等多方面的需求。
三、项目范围本项目涉及土地整理范围为某地块,总面积为XX平方米。
主要包括以下内容:1. 土地平整;2. 水利设施建设;3. 交通道路建设;4. 生态环境恢复;5. 公共配套设施建设。
四、施工方案1. 土地平整(1)施工方法:采用推土机、挖掘机等机械设备进行土地平整,对地面高差进行填挖,使土地表面达到一定的平整度。
(2)施工步骤:①测量放样:根据设计图纸,确定土地平整的范围和标高,进行测量放样;②填挖土方:根据放样结果,进行填挖土方,使土地表面达到设计标高;③压实平整:采用压路机对平整后的土地进行压实,确保土地的稳定性。
2. 水利设施建设(1)施工方法:采用开挖、铺设管道、建设水闸等施工方法,建设灌溉、排水、防洪等水利设施。
(2)施工步骤:①测量放样:根据设计图纸,确定水利设施的位置和尺寸,进行测量放样;②开挖沟渠:按照放样结果,开挖沟渠,确保沟渠的尺寸和深度;③铺设管道:根据设计要求,铺设灌溉、排水管道,确保管道的连接和密封;④建设水闸:按照设计图纸,建设水闸,确保水闸的启闭功能。
3. 交通道路建设(1)施工方法:采用挖掘机、推土机等机械设备进行道路施工,包括路基、路面、排水设施等。
(2)施工步骤:①测量放样:根据设计图纸,确定道路的位置和尺寸,进行测量放样;②路基施工:按照放样结果,进行路基施工,包括土方开挖、填筑、压实等;③路面施工:根据设计要求,铺设路面,包括基层、面层等;④排水设施施工:按照设计要求,建设排水设施,确保道路的排水能力。
绿化防护工程施工方案绿化防护工程是指为了改善环境、保护生态环境而进行的一系列工程活动的总称。
本项目位于某市市区,总占地面积12000平方米,是为了改善该区域的生态环境,提升市民的居住品质而进行的项目。
绿化防护工程主要包括植树、草坪建设、花园景观设计、喷泉建设等,旨在打造一个宜居宜游的城市绿地。
本项目涉及的主要工程内容包括场地整治、土方开挖、绿化景观设计、植树、草坪种植、喷泉建设、路面铺装等方面的工程。
为保证工程质量和工期进度,确保施工安全,需要制定严格的施工方案和相关的安全措施。
二、施工组织设计1.施工组织机构为保证绿化防护工程的施工质量和进度,需要建立一个完善的施工组织机构。
项目设总指挥部、办公室、技术质量部、安全监督部、材料管理部、机械管理部等各个职能部门。
总指挥部负责统筹协调各个部门的工作,制定施工计划和安全措施。
办公室负责日常事务性工作,技术质量部负责施工技术和质量控制,安全监督部负责施工现场的安全监督和事故预防,材料管理部负责材料的采购和管理,机械管理部负责施工机械设备的管理和维护。
2.施工方案及工期根据项目的实际情况,制定出详细的施工方案和工期计划。
首先进行现场勘测和测量,编制详细的施工图纸和设计方案,确定绿化植物的品种、数量和植栽位置。
在施工方面,分别进行场地整治、土方开挖、植树、草坪种植、喷泉建设和路面铺装等工程活动。
同时按照项目施工的实际情况,尽可能地进行工序的优化和工期的压缩,确保工程质量的同时尽快完工。
3.安全生产措施在施工中,安全生产是至关重要的,必须加强安全管理和控制,落实各项安全措施和防护措施。
首先要确定施工现场的安全责任人,建立安全生产责任制和管理制度,加强安全教育和培训,提高员工的安全意识和自我保护能力。
其次,严格按照施工方案和标准操作程序进行作业,严格遵守有关的安全操作规程和操作规范,确保施工作业中的安全风险得以有效控制。
另外,要加强现场巡查和监督,及时发现和解决施工现场的安全隐患和问题,确保施工过程中的安全稳定。
xxxx 土地整理项目第八标段施工组织设计—、工程概况:XXXX 土地整理项目工程位于XXXX北部XX南岸,地理位置在东经XXXX与北纬XXXX之间。
东至XX与X X乡乡界,西至XX边缘,北至XXXX滩涂,南至XX北边缘。
项目区涉及底XXXX六个行政村,项目区面积XXX公顷。
主要工程项目包括:土地平整工程、农田水利工程、田间道路及防护林工程。
土地平整工程:场区内挖填土方;农田水利工程:采用XX自流灌溉及引水干渠,通过斗渠、农渠引入到田块;田间道路:田间道宽3. 5m, 20cm原土压实路基,18cmC20砼路面;防护林的布置:田间道两侧、生产路一侧置次防护林,设计树种为46杨,株距为2m。
二、我单位投标的X标段工程,位于XXX。
合同范围为土地平整工程、农田水利工程、田间道路及防护林工程。
三、施工工期:180日历天。
编制依据:1、招标文件、施工图纸2、国家有关工程施工规范、规定3、现场考察、地质报告、标前答疑、补充通知;4、我单位人员、机械装备情况。
5、技术力量和施工能力;6、我单位所从事类似工程的经验;7、实行项目经理制,进行科学化管理;8、采用先进的施工机械,提高机械的使用率;采用先进的试验、检测仪器,使质量检验科学化、数据化。
9、积极推广和使用先进科技成果,优化施工方案,努力降低成本,提高经济效益。
四、施工组织保证措施:1、为树立企业形象,不负众望,出色完成工程施工任务,我单位将在施工过程中推行项目法人管理和目标管理,认真制定一套完整有序的质安保证体系,开发新技术,精心组织,精心操作,优质、安全、高速、低耗建成工程。
特制定目标如下:工程质量目标:确保优良工程;施工工期目标:确保180天完成全部工程;安全生产目标:无任何安全生产事故;文明施工目标:执行现场综合考评的标准化管理。
2、本工程所用材料必须在监理人员监督下由我单位材料科采购调配。
3、为了确保工程施工质量和建设工期,将内部竞争机制引入现场管理,本工城建立健全工程技术,质量安全保证体系,实行班组自检、互检、单位组织专业检查的检查制度。
4、坚持质量第一、信誉第一、服务第一、用户至上的经营宗旨,严格按施工图纸和操作规程施工,自觉接受监理人员监督,按建设单位要求及时提供有关工程技术资料。
五、施工方案及主要施工方法:(一)施工准备工作:(1)组织有关工程技术人员认真审查图纸,掌握工程规模,结构特点、工程量、质量要求、工期要求、研究有关操作规程、制定施工方法。
(2 )勘查施工现场,收集施工所需各项资料,包括地形地貌,水文气象、运输道路、地面障碍物、防洪排水系统、供电供水通讯等,以便为施工规划提供可靠依据。
(3)核对主要控制点、坐标点等是否准确无误。
(4)工程在正式施工前,由设计单位进行交桩和技术交底。
交桩应现场进行,并做好记录、复核和保护。
(5)建立工地实验室为施工现场提供直接服务。
(6)研究制定施工方案,确定施工顺序、方法、措施。
(二)施工方案和施工方法施工工艺:现场勘察T清理地面障碍物T标定平整范围T设置水准点T设置方格网、测量标高T计算土方挖填工程量T平整土方T农田水利T修筑道路T植防护林T验收。
A、土地平整工程(1)根据平面图确定开挖程序、机械设备、平整措施、施工安全、排水措施;(2)根据设计要求不同部位的需要,排干沟塘和其他部位的积水,保证工程在旱地施工。
规划施工现场的塘排水、地面经常性降雨、施工过程的废水排放措施。
(3)植被及障碍物拆除:施工单位进场后,先安排清除挖、填区内沟底平面、坡面表层杂草、树木、树桩、废渣以及原地面以下的墓穴、井洞、树根等障碍物,拆除障碍后所留下的坑穴人工处理夯实原土基层,用现场土回填夯实,尽量保护施工区域以外的天然植被。
(4)表植土清除、堆放、使用:挖掘机、推土机、装载机、其他小型运输机械和人工配合清除表植土,根据划定的方格网计算的工程量合理堆放,便于复耕回填之用,避免不必要的二次倒运,同时要注意防止雨水冲刷。
(5)划定作业区,作业区内土方优先平衡,然后在考虑与其他区域平衡。
挖方区采用人工辅助机械开挖,按照方格网计算的土方量就近进行运输、平衡,对于不予利用的弃渣,应堆放到指定的弃土场,不得随地弃置,堆放不宜过高,边坡必须保持稳定。
(6)土方填筑按挖运、填筑、碾压或夯填、检测四区作业,采用人工和机械相结合的方式挖、运土,推土机和装载机整平,压路机碾压、机械夯填、检测一条龙作业。
填土时,规划施工临时行车道路,填筑材料分层摊铺。
及时彻底清理填方区内的障碍物,如有水应及时引导或抽干,不得在水中施工。
基层土压实的重要因素是含水量,施工中经常检查土的含水量和压实度,做好排水洒水工作。
(7)作好隐蔽记录和工程量测量记录。
(8)如需要外采土方填筑,应先将取土区表面清理,并采取排水措施。
含水量较大采用平面开挖,娇小采用立面开挖。
雨季施工,每天收工时不宜留存松土。
B、道路工程1、田间道路⑴、路基施工①、按路槽开挖线进行施工,若在实际开挖中偏离指定开挖线,应重新修整。
将开挖路槽的土方弃置两侧路肩并进行碾压处理。
应防止雨水侵蚀地基土壤。
②、使用机械开挖路槽土方时,实际施工的沟槽应适当留有休整余量,再用人工休整。
③、需先挖好路槽、做好路基。
④、路基中不得含有草皮、树根、杂草以及地面上的淤泥等物,路基土湿度不得超过20%,路基上要求碾压或夯实,干容重三15KN/ m3,路基横坡同路面,施工中注意不能让路基积水。
⑵、水泥砼路面砼施工必须严格按照有关的规范规程及招标文件的有关技术要求进行,为确保砼的原材料、立模、砼制备及浇筑等方面全面控制,以达到预期的质量目标。
①材料水泥:应采用强度高、收缩性小,奈磨性强、抗冻性好的水泥。
其物理性能和化学成分应符合国家有关标准的规定。
水泥进场时,应有产品合格证及化验单,并应对品种、标号、包装、数量、出厂日期等进行检查验收。
不同标号、厂牌、品种、出厂日期的水泥,不得混合堆放,严禁混合使用。
出厂日期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。
已经结块变质的水泥不得使用。
砂:应采用洁净、质地坚硬,强度高、耐久性好的天然中粗砂,由当地砂砾场开采。
碎(砾)石:砼拌制所用的石子应质地坚硬、清洁、级配良好,其力学性能应符合规范规定。
骨料应按品种规格分别堆放,不得混杂。
水:砼搅拌和养护用水应清洁,宜采用饮用水。
使用非饮用水时,应经过化验,并应符合规定。
模板:采用全新组合钢模,钢木组合模板,模板表面光洁平整,接缝严密、不易产生漏浆,保证砼结构拆模后外表光滑平整,模板及支架具有足够的强度,,刚度及稳定性,保证砼结构形状、尺寸和相互位置符合设计规定。
②水泥砼路面施工工艺流程③水泥砼路面施工:a、砼级配:开工前由试验室对准备在工程中使用的砂石骨料及水泥进行取样试验以及配合比试验,并有足够的保证率,确保现场施工时合格率为100%,必要时适量的外加剂,提高砼和易性和扩散性。
b、模板安装:模板安装按照放样、立模、支撑加固、吊正找平、尺寸校核、堵塞缝隙及清仓去污的程序进行,并注意与砼浇捣等程序的配合。
模板设计制作和安装必须使砼得以正常浇筑和捣实,使其形成准确的形状尺寸和位置,模板拆除后应使砼表面光滑美观。
模板及其支撑必须有足够的强度和刚度,能承受砼浇筑和捣固的侧压力和振动力,模板的安装位置必须校正后才可使用,模板安装的允许偏差不得大于技术规范的要求。
模板拆除时,不承重的模板在砼强度能保证其表面及棱角不因拆模而损坏时拆除,拆除时尽可能避免损伤砼构件表面及模板本身。
模板拆除后及时加以清理、休整,按模板种类及尺寸堆好,以便重复使用。
c、拌和:砼拌和采用0.4m3搅拌机拌和,根据级配试验的配合比(经监理工程师批准)用磅秤计量配料,水用自动计水泵计量,加入料斗的顺序为石子-水泥-砂。
拌和时间不少于2 分钟,并使砼拌和均匀。
施工中每台班至少检查三次配合比情况,三次塌落度情况,骨料含水量变化每台斑检查一次,工地须专门配备一名技术员负责砼拌制。
d、砼运输及入仓:砼用动力翻斗车和手拉车运输,按各部位砼分别运输到浇筑点的平台上,利用人工入仓平仓。
e、砼摊铺:砼在摊铺前,必须严格检查上述各项工序的质量是否符合要求,对于干燥的基层须洒水湿润再浇筑砼。
砼摊铺平整后的表面应略高于模板顶面(即抛高2.0〜2.5cm ),使振实后的路面厚度符合设计要求。
f、砼振捣:砼铺平后,需紧接进行振捣,振捣器米用平板式振捣器,振捣的方法是缓慢的由一侧向另一侧横向移动,再改为纵向缓慢移动,振捣器在砼每一点(位置)上停留时间,视砼流动性大小而异,一般砼约10秒钟,以振出砂浆为度。
对于不规则的边角或与其它旧路衔接时,平板器振不到的位置应用插入式振捣器或铁钎捣实。
g、砼抹面成活:砼路面经振捣后即进行抹平,抹平工作一般进行三遍,第一遍初抹找平,第二遍待砼稍收水凝固后进行抹面,第三遍成活抹面,砼表面无泌水现象且有一定的稠实性。
h、砼养生:路面成活后,随对进行养护。
一般情况下,养生工作应在抹面成活约二小时后,砼表面已有相当的硬度,用手指轻轻压下没有痕迹时开始进行。
养护时间一般不少于十四天,原则上达到设计强度的80%以上即可停止养护。
路面砼强度必须达到设计规定的行车强度后方可通行。
2、生产路参照田间路路基施工。
C、斗、农渠工程的施工方法、技术措施(一)施工方法1、工序流程如下:测量定线-渠道土方开挖-渠道衬砌-整理验收2、施工方法与操作要点渠道开挖前要先进行定位放线,采用挖掘机开挖,人工修整及清基,若遇渗水,采用挖井集中抽水并加快施工速度,若遇软基底,渠道填方分层夯实,压实度达到设计要求。
渠道衬砌,先浇筑砼齿墙,再施工两侧边坡衬砌,后压顶砼,最后浇筑渠道底板。
边坡衬砌前先修好边坡,开挖并休整好横肋。
采用槽钢侧模,震动梁振捣,浇筑按先横肋后边坡面的顺序,由底及顶浇筑砼。
(二)技术措施1、材料控制:作为三方材检验工作,不合格材料一律不准进场,已进场的应予以清除,优化砼和砂浆配合比,做好施工a [ - I过程中的取样和化验工作。
所用水泥标号不得低于425#,初凝时间不得早于45mi n,终凝时间不得迟于12h,安定性合格,水泥进场必须有出厂合格证或进场试验报告,在运输、保管过程中不得受潮、结块、强度不稳定时不得使用。
2、施工测量应准确及时,定期进行仪器校正,定期复测基本导线和水准点,确保测量成果的准确性,使测量真正起到指导施工的作用。
3、施工要求模板极其支架,应具有足够的稳定性、刚度及强度,保证砼结构形状、尺寸和相互位置符合设计规定模板最早拆除时间为砼强度达到设计强度的70%,模板拆除时应及时进行维修,并采取防锈措施。
拌制砼,必须严格按实验配比单进行配料,根据确定的配比情况,选定拌和时间宜采用2.5min左右,料筒内余料应v 5% , 停止或停车45min以上时,筒内余料应清除,并用石子加清水搅5 —10min ,冲洗干净。
