案例1A4210331.背景图1A421033-1是某项目的钢筋混泥土工程施工网络计划。
其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。
箭线之下是持续时间(周),箭线之上是预算费用,并列入了表1A421033中。
计划工期12周。
工程进行到第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始。
2.问题(1)请绘制本例的实际进度前锋线。
(2)第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少?(3)如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?(4)重新绘制第9周至完工的时标网络计划。
隐藏分析与答案(1)绘制第9周的实际进度前锋线根据第9周的进度检查情况,绘制的实际进度前锋线见图1A421033-2,现对绘制情况进行说明如下:为绘制实际进度前锋线,首先将图1A421033-1般到了时标表上;确定第9周为检查点;由于D工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E工作(2周)完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图1A421033-2的实际进度前锋线。
(2)根据第9周检查结果和表1A421033中所列数字,计算已完成工程预算造价是:A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75万元到第9周应完成的预算造价可从图1A421033-2中分析,应完成A、B、D、E、C、F、H,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98万元根据据值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23万元,即进度延误23万元。
进度绩效指数为:SPI=BCWP/BCWS=75/98=0.765=76.5%,即完成计划的76.5%。
案例分析题 案例一背景资料某写字楼工程,地下 1 层,地上 10 层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施 工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
如下图:在施工过程中发生了以一事件:事件一: 工作 E 原计划 6 天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准, E 工作计划改为 9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重 100kg )安装在吊顶工程的主龙骨上。
事件三: 由于建设单位急于搬进写字楼办公室, 要求提前竣工验收, 总监理工程师组织建设单位技术人员, 施工 单位项目经理及设计单位负责人进行了竣工验收。
2.用标号法找关键线路,计算工期,如下图所示。
则实际关键线路为:问题:1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.水晶灯安装是否正确?说明理由。
4.竣工验收是否妥当?说明理由。
答案: 1.用标号法找关键线路,计算工期。
如下图所示。
则计划关B -C ―F -G ;计划工期为 17 天。
B - E ―H ;实际工期为 19 天。
3.不正确。
因为根据装饰装修工程施工技术要求,重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
4.不妥当。
因为竣工验收应分为三个阶段:(1)竣工验收的准备:施工单位自查合格。
(2)初步验收(预验收):施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料报送监理单位,申请竣工验收。
经监理单位检查验收合格后,由总监理工程师签署工程竣工报验单,并向建设单位提出质量评估报告。
(3)正式验收:竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成。
案例二背景资料某办公楼工程,建筑面积 23723 ㎡,框架剪力墙结构,地下 1 层,地上 12 层,首层高 4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。
监理工程师实务案例分析在建筑工程项目中,监理工程师是起着重要角色的职业。
他们负责监督工地施工、质量检查、进度管理以及安全保障等各项工作。
本文将通过分析一些实际监理案例,探讨监理工程师在实务中所面临的挑战以及应对方法。
案例一:施工质量不达标某施工项目的监理工程师发现,在进行混凝土浇筑时,工人未按照设计要求进行操作,导致部分结构出现缺陷。
面对此情况,监理工程师应立即采取措施,包括但不限于以下几个方面:1. 调查与评估:监理工程师应对施工质量问题进行全面的调查,并评估问题对工程完整性以及安全性的影响程度。
2. 报告与记录:监理工程师应将问题详细记录,并及时向相关方面报告,包括施工方、业主方等。
3. 提出解决方案:监理工程师应结合项目实际情况,提出解决方案,包括工程实施方案的调整、设备更换等。
4. 监督整改:监理工程师应跟进整改过程,确保问题得以及时解决,并对整改结果进行验证。
案例二:进度管理困难在某高层建筑项目中,监理工程师发现施工进度严重滞后,但施工方却未能提供合理的解释。
面对进度管理困难,监理工程师可采取以下措施:1. 调查原因:监理工程师应深入分析滞后原因,包括人力资源、材料配备、施工计划等方面的问题,并形成具体报告。
2. 召开会议:监理工程师可以组织相关各方召开会议,包括施工方、设计方、业主方等,共同商讨如何解决滞后问题。
3. 确定措施:监理工程师应与相关方面一起确定具体的解决措施,包括制定并执行新的施工计划、调整人力资源配置等。
4. 定期检查:监理工程师应定期进行工地巡视,并将检查结果记录并及时与相关方面进行沟通。
案例三:安全问题处理某建筑工地发生一起安全事故,造成工人(特别是高空作业人员)受伤。
监理工程师应立即采取以下应对措施:1. 察看事故现场:监理工程师应到达现场,察看事故发生的具体情况,并与医务人员一起对伤员进行处理。
2. 报告与记录:监理工程师应立即向工地负责人报告,同时记录事故原因、伤员情况以及现场状况等。
③认真做好防水层施工,施工完毕后应作蓄水试验。
蓄水20㎜-30㎜,蓄水24小时,不渗漏后方可进行地面面层施工。
④有防水要求的地面工程,铺设前必须对立管,套管,地漏与楼板节点之间进行密封处理。
⑤横向排水管道,应有2%-3%的坡度,以使排水畅通,防止涌水上冒。
⑥地漏安装标高应正确,地漏接口安装好防水托盘后,仍应低于地面标高20㎜,以保证满足地面排水坡度。
(3)护栏玻璃应采用不小于12㎜的钢化夹层玻璃。
(4)木地板起鼓的预防措施:①木格栅应垫实钉牢,与墙面留出30㎜的缝隙,表面平直。
②毛地板铺设时,木材髓心应向上。
其板间缝隙不应大于3㎜,与墙面之间应留8㎜-12㎜缝隙,表面应刨平。
③地板面层铺设时,与墙面应留8㎜-12㎜缝隙。
④相邻板材铺设时,其接头应相互错开,距离不应小于300㎜.⑤地板面层应留气孔,每间不小于2个。
踢脚板上通气孔每边不小于2个,通气孔应为12×3或风篦子。
⑥潮湿房间的基层应设隔离层,有水房间的接口处应设防水隔离措施。
室内湿作业,应在木地板刷油或烫蜡后进行。
案例14背景某写字楼工程外墙装修脚手架为一字型钢管脚手架,脚手架长68m,高36m,因架体与建筑物拉结点没有按技术标准和施工方案进行施工。
拉结点不足,现场安全检查有没有发现这一事故隐患。
导致脚手架在使用过程中造成整体向外坍塌。
架子上的作业的3名工人死亡。
问题(1)上述脚手架拉结点应如何设置?(2)对一般脚手架定期检查应重点检查哪些内容?(3)JGJ59-99«落地址外脚手架检查评分表»中那几个检查项目为保证项目?保证项目在检查评分表中有何作用?(4)安全检查通常有哪些种形式?【答案】(1)上述脚手架应采用刚性连墙件与建筑物连接,并按3步3跨进行设置。
(2)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求。
地基是否有积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动,高度在24m以上的脚手架,其立杆的沉降和垂直度是否满足规范要求:架体的安全防护措施是否符合要求。

2015年(一)背景资料某群体工程,主楼地下二层,地上八层,总建筑面积26800m3,现浇钢筋混凝土框剪结构。
建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。
合同履行过程中,发生了下列事件:事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。
监理工程师认为该部分内容不全,要求补充完善。
事件二:某单位工程的施工进度计划网络图如图1所示。
因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。
监理工程师要求施工单位对该进度计划网络图进行调整。
图1施工进度计划网络图(单位:月)事件三:施工过程中发生索赔事件如下:1. 由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元;2.当地发生百年一遇大暴雨引发泥石流,导致工作E停下、清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。
针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。
事件四:某单位工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。
施工单位按规定编制了模板工程专项方案。
问题1.事件一中,施工单位对施工总进度计划还需补充哪些内容?2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。
3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。
4.事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?某高层钢结构工程,建筑面积28000m2,地下一层,地上十二层,外围护结构为玻璃幕墙和石材幕墙,外罐保温材料为新型保温材料;屋面为现烧钢筋混凝土板,防水等级为1级。

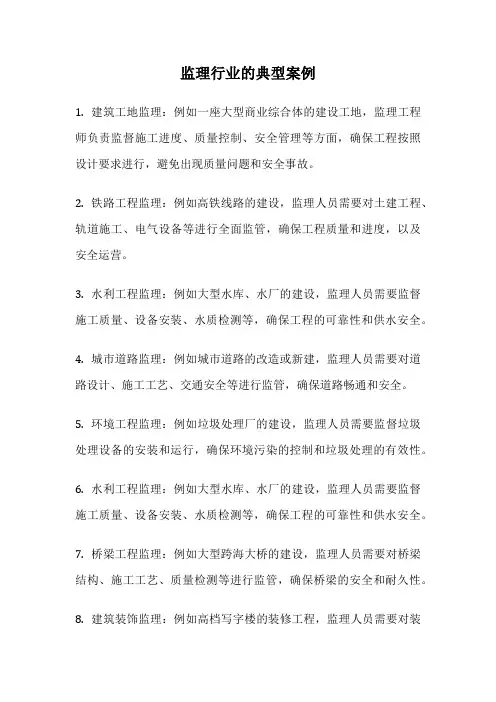

监理行业的典型案例1. 建筑工地监理:例如一座大型商业综合体的建设工地,监理工程师负责监督施工进度、质量控制、安全管理等方面,确保工程按照设计要求进行,避免出现质量问题和安全事故。
2. 铁路工程监理:例如高铁线路的建设,监理人员需要对土建工程、轨道施工、电气设备等进行全面监管,确保工程质量和进度,以及安全运营。
3. 水利工程监理:例如大型水库、水厂的建设,监理人员需要监督施工质量、设备安装、水质检测等,确保工程的可靠性和供水安全。
4. 城市道路监理:例如城市道路的改造或新建,监理人员需要对道路设计、施工工艺、交通安全等进行监管,确保道路畅通和安全。
5. 环境工程监理:例如垃圾处理厂的建设,监理人员需要监督垃圾处理设备的安装和运行,确保环境污染的控制和垃圾处理的有效性。
6. 水利工程监理:例如大型水库、水厂的建设,监理人员需要监督施工质量、设备安装、水质检测等,确保工程的可靠性和供水安全。
7. 桥梁工程监理:例如大型跨海大桥的建设,监理人员需要对桥梁结构、施工工艺、质量检测等进行监管,确保桥梁的安全和耐久性。
8. 建筑装饰监理:例如高档写字楼的装修工程,监理人员需要对装修设计、施工工艺、材料质量等进行监管,确保装修效果和质量达到要求。
9. 电力工程监理:例如火电厂的建设,监理人员需要对机组安装、电气设备调试、工程验收等进行监督,确保电力工程的正常运行。
10. 港口工程监理:例如大型港口的建设,监理人员需要监管港口码头、岸线工程、船闸设备等建设过程,确保港口的安全运营和货物的顺利装卸。
以上是监理行业的典型案例,展示了监理工程师在各个领域的工作内容和职责。
他们通过监督施工、质量控制、安全管理等方面的工作,确保工程的质量、进度和安全,为社会的发展和建设做出了重要贡献。

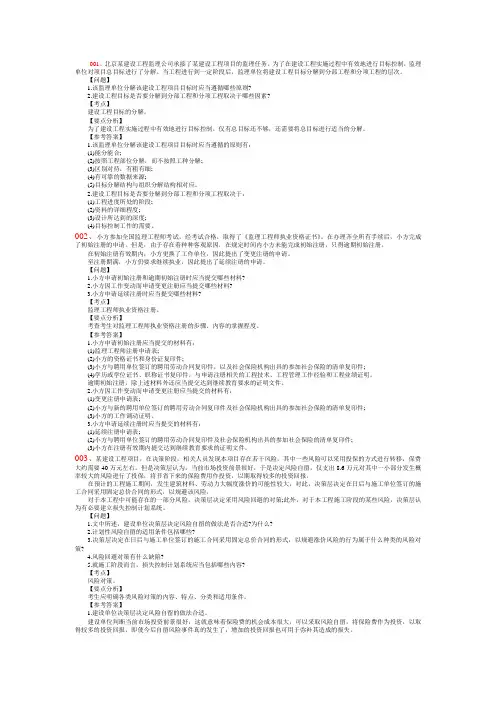

001、北京某建设工程监理公司承接了某建设工程项目的监理任务。
为了在建设工程实施过程中有效地进行目标控制,监理单位对项目总目标进行了分解。
当工程进行到一定阶段后,监理单位将建设工程目标分解到分部工程和分项工程的层次。
【问题】1.该监理单位分解该建设工程项目目标时应当遵循哪些原则?2.建设工程目标是否要分解到分部工程和分项工程取决于哪些因素?【考点】建设工程目标的分解。
【要点分析】为了建设工程实施过程中有效地进行目标控制,仅有总目标还不够,还需要将总目标进行适当的分解。
【参考答案】1.该监理单位分解该建设工程项目目标时应当遵循的原则有:(1)能分能合;(2)按照工程部位分解,而不按照工种分解;(3)区别对待,有粗有细;(4)有可靠的数据来源;(5)目标分解结构与组织分解结构相对应。
2.建设工程目标是否要分解到分部工程和分项工程取决于:(1)工程进度所处的阶段;(2)资料的详细程度;(3)设计所达到的深度;(4)目标控制工作的需要。
002、小方参加全国监理工程师考试,经考试合格,取得了《监理工程师执业资格证书》。
在办理齐全所有手续后,小方完成了初始注册的申请。
但是,由于存在着种种客观原因,在规定时间内小方未能完成初始注册,只得逾期初始注册。
在初始注册有效期内,小方更换了工作单位,因此提出了变更注册的申请。
至注册期满,小方仍要求继续执业,因此提出了延续注册的申请。
【问题】1.小方申请初始注册和逾期初始注册时应当提交哪些材料?2.小方因工作变动而申请变更注册应当提交哪些材料?3.小方申请延续注册时应当提交哪些材料?【考点】监理工程师执业资格注册。
【要点分析】考查考生对监理工程师执业资格注册的步骤、内容的掌握程度。
【参考答案】1.小方申请初始注册应当提交的材料有:(1)监理工程师注册申请表;(2)小方的资格证书和身份证复印件;(3)小方与聘用单位签订的聘用劳动合同复印件,以及社会保险机构出具的参加社会保险的清单复印件;(4)学历或学位证书、职称证书复印件,与申请注册相关的工程技术、工程管理工作经验和工程业绩证明。
一级建造师《建筑实务》案例分析题精选40 例案例一背景资料某住宅楼是一幢 6 层带 1 层地下室的砖混结构住宅,总建筑面积 3200m2。
在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10 名施工人员与 4 辆手推车、模板及支架、混凝土一起落入地下室,造成 2 人死亡、3 人重伤的事故。
从施工事故现场调查得知,屋面现浇混凝土模板及支架采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距 800mm 均匀支撑的 4 根直径 100mm 原木立杆,这 4 根原木立杆顺向支承在作为第 6 层楼面的 3 块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅 4d。
其下面也没有任何支撑措施,从而造成这些预应力空心板超载。
施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行审查,便允许施工单位进行施工。
出事故时监理人员未在场。
问题1.请简要分析故事发生的原因?2.监理单位在这起事故中是否应该承担责任?为什么?3.针对类似模板工程通常采取什么样的质量安全措施?参考答案1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6 层楼面 3 块预应力空心板超载破坏,从而顺次荷载累加冲击造成第 6 层楼面贯穿事故。
从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不力(5 分)。
2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行审查,浇注过程中无旁站,严重失职,没有防止事故发生。
故因承担相应民事、刑事责任。
3.类似模板工程质量与安全的预控措施有:(1)绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。
建设工程监理案例分析在建设工程中,监理是非常重要的一环,它可以有效地保障工程的质量和安全。
下面,我们将结合一个实际案例,对建设工程监理进行深入分析。
某市某建筑工程项目的监理过程中,发生了一起施工质量问题。
在项目进行中,监理人员发现了施工方在混凝土浇筑过程中存在着不合规的情况,例如混凝土拌合物的配合比超出了允许范围,浇筑过程中未按照规范进行振捣等。
监理人员及时向施工方提出了整改要求,并对整改情况进行了跟踪监督。
通过监理的及时干预和整改,最终避免了施工质量问题对工程造成的影响,确保了工程质量。
这个案例充分说明了监理在建设工程中的重要性。
监理人员通过对施工过程的全程监督,能够及时发现施工中存在的问题,并通过提出整改要求,保障工程质量和安全。
同时,监理人员还可以在工程设计、材料选用、施工工艺等方面提出专业建议,为工程的顺利进行提供保障。
除了对施工过程的监督外,监理人员还需要对工程的合同执行、工程变更、工程验收等环节进行全程跟踪监督。
这些工作可以有效地保障工程的合法权益,避免因合同纠纷、工程变更等问题而影响工程的正常进行。
在建设工程监理中,监理人员需要具备丰富的专业知识和严谨的工作态度。
他们需要熟悉相关的法律法规和标准规范,对工程施工过程和工程质量有着深入的了解。
同时,监理人员还需要具备较强的沟通协调能力和责任心,能够与施工方、设计方等各方进行有效的沟通和协调,保障工程的顺利进行。
综上所述,建设工程监理在工程建设中扮演着非常重要的角色。
通过对施工过程的全程监督和跟踪,监理人员能够及时发现和解决施工中存在的问题,保障工程的质量和安全。
因此,在工程建设中,应充分重视监理工作,确保工程的顺利进行和质量安全。
第1篇一、案例背景某市某房地产开发项目(以下简称“本项目”)由某房地产开发有限公司(以下简称“开发商”)投资建设,项目总建筑面积约30万平方米,包括住宅、商业、办公等多种业态。
在项目建设过程中,由于开发商与施工方、监理方、材料供应商等多方存在合同纠纷,导致项目进度严重滞后,合同履行受阻。
为此,开发商寻求法律途径解决纠纷,维护自身合法权益。
二、纠纷情况1. 施工合同纠纷:开发商与某建筑施工有限公司(以下简称“施工方”)签订了施工合同,约定由施工方负责本项目的土建施工。
在施工过程中,由于施工方未严格按照设计图纸施工,导致部分工程存在质量问题。
同时,施工方在施工过程中出现延误,影响了项目整体进度。
开发商要求施工方承担违约责任,但双方对赔偿金额及责任划分存在争议。
2. 监理合同纠纷:开发商与某工程监理有限公司(以下简称“监理方”)签订了监理合同,约定监理方负责本项目的施工监理工作。
在项目施工过程中,监理方未能及时发现并纠正施工方的问题,导致工程质量问题进一步扩大。
开发商认为监理方存在失职行为,要求其承担相应的责任。
3. 材料供应合同纠纷:开发商与某建筑材料有限公司(以下简称“材料供应商”)签订了建筑材料供应合同,约定材料供应商负责为本项目提供所需的建筑材料。
在材料供应过程中,材料供应商提供的部分材料存在质量问题,且未能按时供货,影响了施工进度。
开发商要求材料供应商承担违约责任。
三、法律分析1. 施工合同纠纷:根据我国《合同法》规定,当事人应当按照约定履行自己的义务,不得擅自变更或者解除合同。
在本案中,施工方未严格按照设计图纸施工,存在违约行为。
根据《合同法》第一百零七条规定,当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
2. 监理合同纠纷:根据《建筑法》和《监理条例》等相关法律法规,监理方在监理过程中应当对施工质量、进度、安全等方面进行监督检查,确保工程质量符合要求。
案例分析题答案及解析〔一〕【案例一】某办公楼由12层主楼和3层辅楼组成。
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同约定工期为41周,一周按7d计。
合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。
乙方提交了一份粗略的施工网络进度方案,并得到了甲方的批准。
该网络进度方案如以下列图(单位:d)。
在施工过程中,发生了以下事件:事件一:在基坑开挖后进行验槽,发现局部出现地质资料中未提及的软土层,乙方配合地质复查,配合用工10个工日。
根据批准的地基处理方案,乙方增加直接费5万元。
因地基复查使根底施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求撤除已施工局部,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件四:因乙方购置的室外工程管线材料质量不合格,甲方令乙方重新购置,因此造成该7项工作多用人工8个工日,该工作工期延长4d,材料损失费1万元事件五,其余各项工作实际作业工期和费用与原方案相符。
【问题】1.该网络方案中哪些工作是主要控制对象(关键工作)?2.针对上述事件,逐条判断乙方向甲方提出的工期及费用的索赔是否成立?并说明理由。
3.针对事件一,简述基坑开挖后验槽的内容。
4.针对事件四,简述建筑材料质量控制主要表达在哪些环节?【正确答案】1.该网络方案中主要控制对象有:根底工程、主楼主体、设备安装、装饰装修。
2.各事件索赔成立与否的情况及理由:(1)事件一工期和费用索赔成立。
理由:处理地质资料中未提及的软土层造成的工期延误和相关费用,是由于甲方提供的技术资料不准确而引起的,属于甲方应承担的责任。
另外,根底工程位于关键线路上,其工期延长会导致总工期延长(2)事件二费用索赔成立,工期索赔不成立。
理由:因设计尺寸不当,甲方要求撤除已施工部位,重新施工。
2015年二级建造师核心案例选敬请大家注意背景资料:1某市中心区新建一座商业中心,建筑面积26000m2,地下二层,地上十六层,一至三层有裙房,结构形式为钢筋混凝土框架结构,柱网尺寸为8.4m×7.2m,其中二层南侧有通长悬挑露台,悬挑长度为3m。
施工现场内有一条10kV高压线从场区东侧穿过,由于该10kV高压线承担周边小区供电任务,在商业中心工程施工期间不能改线迁移。
某施工总承包单位承接了该商业中心工程的施工总承包任务。
该施工总承包单位进场后,立即着手进行施工现场平面布臵:①在临市区主干道的南侧采用1.6m高的砖砌围墙作围档;②为节约成本,施工总承包单位决定直接利用原土便道作为施工现场主要道路;③为满足模板加工的需要,搭设了一间50m2的木工加工间,并配臵了一只灭火器;④受场地限制在工地北侧布臵塔吊一台,高压线处于塔吊覆盖范围以内。
……主体结构施工阶段,为赶在雨季来临之前完成基槽回填土任务,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的80%时,拆除了露台下模板支撑。
主体结构施工完毕后,发现二层露台根部出现通长裂缝,经设计单位和相关检测鉴定单位认定,该裂缝严重影响到露台的结构安全,必须进行处理,该事故造成直接经损失800万元。
问题:1.指出施工总承包单位现场平面布臵①~③中的不妥之处,并说明正确做法。
2.在高压线处于塔吊覆盖范围内的情况下,施工总承包单位应如何保证塔吊4.工程质量事故按造成损失严重程度划分为哪几类?本工程露台结构质量事故属于哪一类?说明理由。
1. 答:不妥之处之一:临市区主干道的南侧现场围挡不妥。
正确做法:施工现场四周采取封闭围挡,围挡要坚固、整洁、美观,一般路段的围挡高度不得低于1.8m,临市区主要路段的围挡高度不得低于2.5 m。
不妥之处之二:直接利用原土便道路作为施工现场主道路不妥。
正确做法:施工现场的主干道路面必须进行硬化处理。
不妥之处之二:仅配臵一只灭火器不妥。
案例分析题案例一背景资料某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
如下图:在施工过程中发生了以一事件:事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。
事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。
事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。
问题:1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期。
3.水晶灯安装是否正确?说明理由。
4.竣工验收是否妥当?说明理由。
答案:1.用标号法找关键线路,计算工期。
如下图所示。
则计划关键线路为:B-C―F-G;计划工期为17天。
2.用标号法找关键线路,计算工期,如下图所示。
则实际关键线路为:B-E―H;实际工期为19天。
3.不正确。
因为根据装饰装修工程施工技术要求,重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,必须增设附加吊杆。
4.不妥当。
因为竣工验收应分为三个阶段:(1)竣工验收的准备:施工单位自查合格。
(2)初步验收(预验收):施工单位在自检合格的基础上,填写工程竣工报验单,并将全部资料报送监理单位,申请竣工验收。
经监理单位检查验收合格后,由总监理工程师签署工程竣工报验单,并向建设单位提出质量评估报告。
(3)正式验收:竣工验收由建设单位组织,验收组由建设、勘察、设计、施工、监理和其他有关方面的专家组成。
案例二背景资料某办公楼工程,建筑面积23723㎡,框架剪力墙结构,地下1层,地上12层,首层高4.8m,标准层高3.6m,顶层房间为有保温层的轻钢龙骨纸面石膏板吊顶。
建设工程监理实务案例
题一:
某监理公司与某企业签订了施工招标阶段的委托监理合同,下面是在施工招标阶段的建设工程目标控制的主工作:
1.组织设计方案竞赛。
2.协助业主确定合理的设计工期要求。
3.确定设计质量标准。
4.协助业主编制标底。
5.为投标资格预审做工作。
6.及时处理索赔。
7.对施工进度进行跟踪检查。
8.确认施工单位资质。
问题:
1.以上工作哪几项不属于该合同约定的主要工作?它们属于哪个阶段的监理工作?
2.分别列出对质量、进度、投资控制的工作是哪些?
分析:1.不属于该合同约定的主要工作是 1.2.3.6.7.8.
属于设计阶段的监理工作的是1.2.3.
属于施工阶段的监理工作的是6,7,8.
2.属质量控制监理工作的是2和6.
属进度控制监理工作的是2和7.
属投资控制监理工作的是1和5.
题二:。
