建设工程监理案例分析集锦.pdf
- 格式:pdf
- 大小:2.53 MB
- 文档页数:61

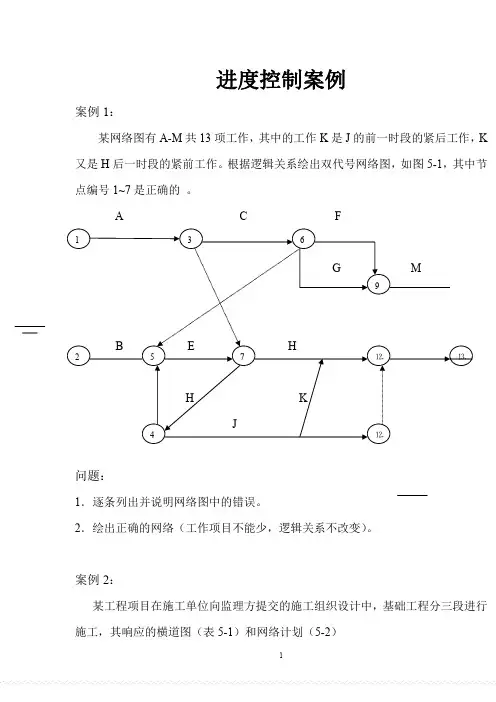

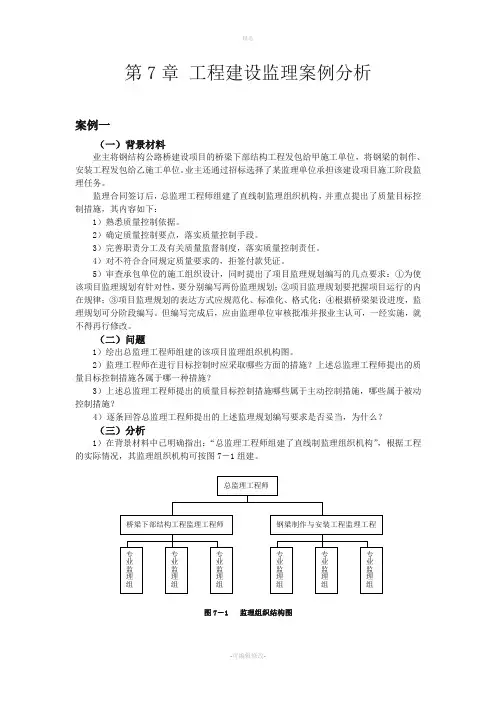

第7章工程建设监理案例分析案例一(一)背景材料业主将钢结构公路桥建设项目的桥梁下部结构工程发包给甲施工单位,将钢梁的制作、安装工程发包给乙施工单位。
业主还通过招标选择了某监理单位承担该建设项目施工阶段监理任务。
监理合同签订后,总监理工程师组建了直线制监理组织机构,并重点提出了质量目标控制措施,其内容如下:1)熟悉质量控制依据。
2)确定质量控制要点,落实质量控制手段。
3)完善职责分工及有关质量监督制度,落实质量控制责任。
4)对不符合合同规定质量要求的,拒签付款凭证。
5)审查承包单位的施工组织设计,同时提出了项目监理规划编写的几点要求:①为使该项目监理规划有针对性,要分别编写两份监理规划;②项目监理规划要把握项目运行的内在规律;③项目监理规划的表达方式应规范化、标准化、格式化;④根据桥梁架设进度,监理规划可分阶段编写。
但编写完成后,应由监理单位审核批准并报业主认可,一经实施,就不得再行修改。
(二)问题1)绘出总监理工程师组建的该项目监理组织机构图。
2)监理工程师在进行目标控制时应采取哪些方面的措施?上述总监理工程师提出的质量目标控制措施各属于哪一种措施?3)上述总监理工程师提出的质量目标控制措施哪些属于主动控制措施,哪些属于被动控制措施?4)逐条回答总监理工程师提出的上述监理规划编写要求是否妥当,为什么?(三)分析1)在背景材料中已明确指出:“总监理工程师组建了直线制监理组织机构”,根据工程的实际情况,其监理组织机构可按图7-1组建。
图7-1 监理组织结构图2)监理工程师在进行质量、进度和投资三大目标控制时,应综合采取四大方面的措施,即组织措施、技术措施、经济措施和合同措施。
总监理工程师提出的质量目标控制措施中,第1条、第2条、第5条属于技术措施;第3条属于组织措施;第4条属于经济措施(或合同措施)。
3)所谓主动控制就是预先分析目标偏离的可能性,并拟定和采取各项预防性措施,以使计划目标得以实现。
所谓被动控制是指当系统按计划进行时,监理人员对计划的实施进行全方位跟踪,并对输出的工程信息进行加工、分析、整理,从中发现问题,找出偏差,寻求并确定解决问题和纠正偏差的方案,使得计划目标一旦出现偏离就能得以纠正。

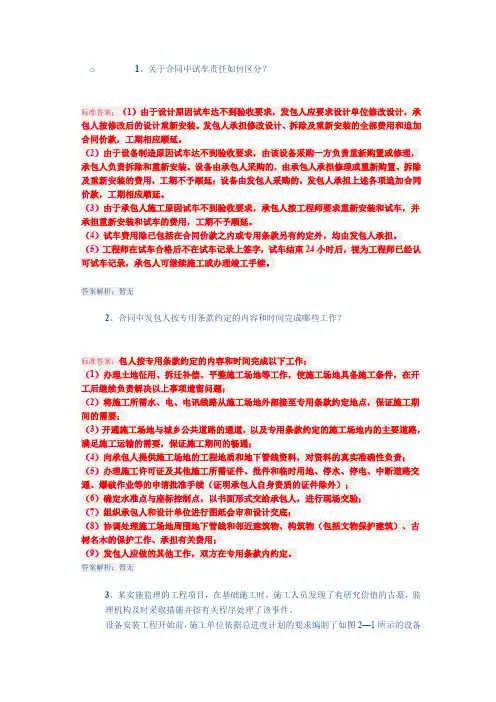

o1、关于合同中试车责任如何区分?标准答案:(1)由于设计原因试车达不到验收要求,发包人应要求设计单位修改设计,承包人按修改后的设计重新安装。
发包人承担修改设计、拆除及重新安装的全部费用和追加合同价款,工期相应顺延。
(2)由于设备制造原因试车达不到验收要求,由该设备采购一方负责重新购置或修理,承包人负责拆除和重新安装。
设备由承包人采购的,由承包人承担修理或重新购置、拆除及重新安装的费用,工期不予顺延;设备由发包人采购的,发包人承担上述各项追加合同价款,工期相应顺延。
(3)由于承包人施工原因试车不到验收要求,承包人按工程师要求重新安装和试车,并承担重新安装和试车的费用,工期不予顺延。
(4)试车费用除已包括在合同价款之内或专用条款另有约定外,均由发包人承担。
(5)工程师在试车合格后不在试车记录上签字,试车结束24小时后,视为工程师已经认可试车记录,承包人可继续施工或办理竣工手续。
答案解析:暂无2、合同中发包人按专用条款约定的内容和时间完成哪些工作?标准答案:包人按专用条款约定的内容和时间完成以下工作:(1)办理土地征用、拆迁补偿、平整施工场地等工作,使施工场地具备施工条件,在开工后继续负责解决以上事项遗留问题;(2)将施工所需水、电、电讯线路从施工场地外部接至专用条款约定地点,保证施工期间的需要;(3)开通施工场地与城乡公共道路的通道,以及专用条款约定的施工场地内的主要道路,满足施工运输的需要,保证施工期间的畅通;(4)向承包人提供施工场地的工程地质和地下管线资料,对资料的真实准确性负责;(5)办理施工许可证及其他施工所需证件、批件和临时用地、停水、停电、中断道路交通、爆破作业等的申请批准手续(证明承包人自身资质的证件除外);(6)确定水准点与座标控制点,以书面形式交给承包人,进行现场交验;(7)组织承包人和设计单位进行图纸会审和设计交底;(8)协调处理施工场地周围地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木的保护工作、承担有关费用;(9)发包人应做的其他工作,双方在专用条款内约定。

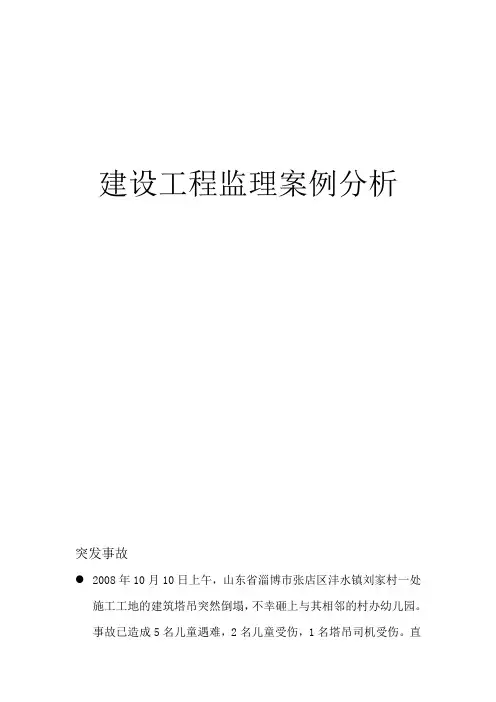

建设工程监理案例分析突发事故2008年10月10日上午,山东省淄博市张店区沣水镇刘家村一处施工工地的建筑塔吊突然倒塌,不幸砸上与其相邻的村办幼儿园。
事故已造成5名儿童遇难,2名儿童受伤,1名塔吊司机受伤。
直接经济损失约300万元。
事故经过●2008年10月10日10时20分左右,进行10号楼顶层混凝土作业施工,田某(无塔式起重机操作资格证)操作QTZ-401型塔式起重机向作业面吊运混凝土。
将装有混凝土的料斗(重约700公斤)吊离地面时,发现吊绳绕住了料斗上部的一个边角,于是将料斗下放。
在料斗下放过程中塔身前后晃动,随即塔机倾倒,塔臂砸到了相邻的幼儿园内儿童。
原因分析●直接原因:●塔式起重机塔身第三标准节的主弦杆有一根由于长期疲劳已断裂;同侧另一根宽度为140毫米的主弦杆存在旧有疲劳裂纹,实测为110毫米。
该塔吊存在重大隐患,安装人员未尽安全检查责任。
●间接原因:●(1)使用无塔吊安装资质的单位和人员从事塔吊安装作业。
安装前未进行零部件检查;安装后未进行验收。
●(2)塔吊安装和使用中,安装单位和使用单位没有对钢结构的关键部位进行检查和验收。
未及时发现非常明显的重大隐患并采取有效防范措施。
●(3)塔吊的回转半径范围覆盖毗邻的幼儿园达10米,未采取安全防范措施。
●(4)塔吊操作人员未经专业培训,无证上岗。
(5)建设、城管执法、教育主管部门贯彻执行国家安全生产法律法规不到位,没有认真履行安全监管责任,对辖区存在的非法建设项目直至取缔不力,安全隐患排查治理不力。
责任处理●嘉隆公司出借单位资质并将建设项目承包给不具备安全生产条件和相应资质的个人的行为。
●依据《生产安全事故报告和调查处理条例》第三十七条第二项之规定,给予嘉隆公司处以40万元罚款的行政处罚。
●《安全生产法》第四十一条“生产经营单位不得将生产经营项目、场所、设备发包或者出租给不仅具备安全生产条件或者相应资质的单位或者个人”●《建筑法》第六十六条“建筑施工企业转让、出借资质证书或者以其他方式允许他人以本企业的名义承揽工程”。

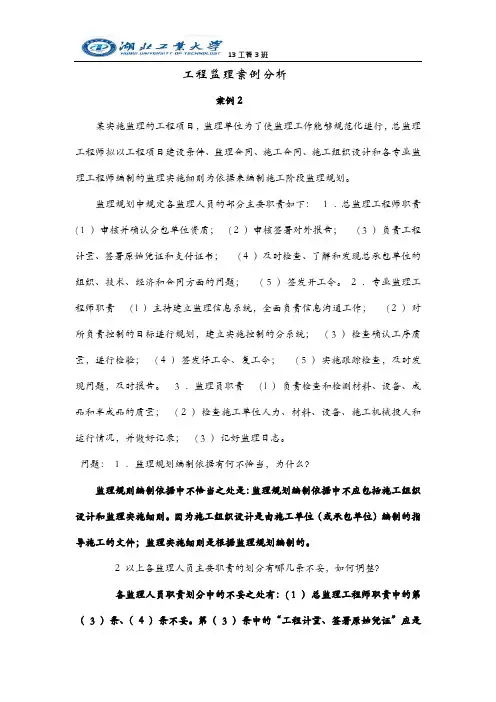

工程监理案例分析案例2某实施监理的工程项目,监理单位为了使监理工作能够规范化进行,总监理工程师拟以工程项目建设条件、监理合同、施工合同、施工组织设计和各专业监理工程师编制的监理实施细则为依据来编制施工阶段监理规划。
监理规划中规定各监理人员的部分主要职责如下: 1 .总监理工程师职责( 1 )审核并确认分包单位资质; ( 2 )审核签署对外报告; ( 3 )负责工程计量、签署原始凭证和支付证书; ( 4 )及时检查、了解和发现总承包单位的组织、技术、经济和合同方面的问题; ( 5 )签发开工令。
2 .专业监理工程师职责 ( l )主持建立监理信息系统,全面负责信息沟通工作; ( 2 )对所负责控制的目标进行规划,建立实施控制的分系统; ( 3 )检查确认工序质量,进行检验; ( 4 )签发停工令、复工令; ( 5 )实施跟踪检查,及时发现问题,及时报告。
3 .监理员职责 ( l )负责检查和检测材料、设备、成品和半成品的质量; ( 2 )检查施工单位人力、材料、设备、施工机械投人和运行情况,并做好记录; ( 3 )记好监理日志。
问题:1 .监理规划编制依据有何不恰当,为什么?监理规则编制依据中不恰当之处是:监理规划编制依据中不应包括施工组织设计和监理实施细则。
因为施工组织设计是由施工单位(或承包单位)编制的指导施工的文件;监理实施细则是根据监理规划编制的。
2 以上各监理人员主要职责的划分有哪几条不妥,如何调整?各监理人员职责划分中的不妥之处有:( 1 )总监理工程师职责中的第(3 )条、(4 )条不妥。
第(3 )条中的“工程计量、签署原始凭证”应是监理员职责;第(4 )条应为专业监理工程师职责; ( 2 )专业监理工程师职责中的第(l )条、(3 )条、(4 )条、(5 )条不妥。
第(3 )条、(5 )条应是监理员的职责;第(l )条、(4 )条应是总监理工程师的职责。
案例3某工程,建设单位委托监理单位承担施工阶段的监理任务,总承包单位按照施工合同约定选择了设备安装分包单位。

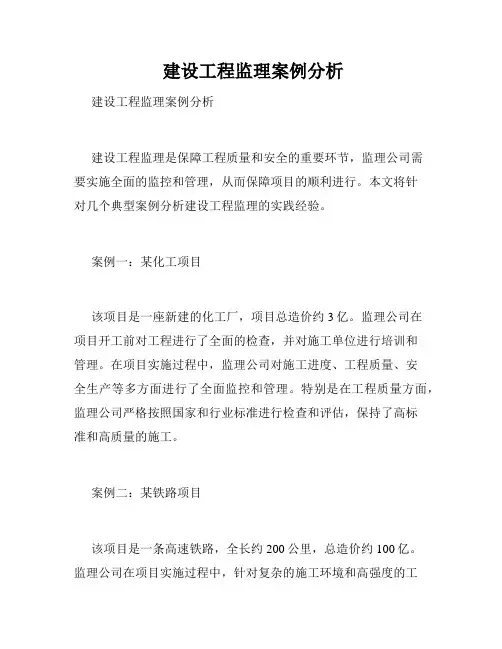

建设工程监理案例分析建设工程监理案例分析建设工程监理是保障工程质量和安全的重要环节,监理公司需要实施全面的监控和管理,从而保障项目的顺利进行。
本文将针对几个典型案例分析建设工程监理的实践经验。
案例一:某化工项目该项目是一座新建的化工厂,项目总造价约3亿。
监理公司在项目开工前对工程进行了全面的检查,并对施工单位进行培训和管理。
在项目实施过程中,监理公司对施工进度、工程质量、安全生产等多方面进行了全面监控和管理。
特别是在工程质量方面,监理公司严格按照国家和行业标准进行检查和评估,保持了高标准和高质量的施工。
案例二:某铁路项目该项目是一条高速铁路,全长约200公里,总造价约100亿。
监理公司在项目实施过程中,针对复杂的施工环境和高强度的工作压力,实施了严格的监控和管理。
在工程质量方面,监理公司采用了多种方式进行评估和检测,确保了铁路的安全和可靠性。
此外,监理公司还与施工单位和业主单位进行了有效的沟通和协调,保障了项目的顺利进行。
案例三:某医院项目该项目是一座新建的医院,总建筑面积约10万平方米,总造价约3亿。
监理公司在项目实施过程中,针对医院的特殊要求,实施了严格的质量控制和安全管理。
特别是在医疗设备的选购和安装方面,监理公司按照国家和行业标准进行了严格的评估和测试,保障了医院设备的正常运行和安全使用。
此外,监理公司还对施工单位的施工质量和进度进行了全面的管理和监控,确保了医院项目的质量和进度。
结论建设工程监理是保障工程质量和安全的重要环节,需要监理公司进行全面的监控和管理。
在实践中,监理公司需要按照国家和行业标准进行评估和测试,实施有效的质量控制和安全管理,并与业主单位和施工单位进行有效的沟通和协调。
只有这样才能保障建设工程的顺利进行,实现高标准和高质量的施工。
案例一
某建设工程项目,建设单位委托某监理公司负责施工阶段的监理工作。
该公司副经理出任项目总监理工程师。
总监理工程师责成公司技术负责人组织经营、技术部门人员编制该项目监理规划。
参编人员根据本公司已有的监理规划标准范本,将投标时的监理大纲做适当改动后编成该项目监理规划,该监理规划经公司经理审核签字后,报送给建设单位。
该监理规划包括以下8项内容:
1、工程项目概况;
2、监理工作依据;
3、监理工作内容;
4、项目监理机构的组织形式;
5、项目监理机构人员配备计划;
6、监理工作方法及措施;
7、项目监理机构的人员岗位职责;
8、监理设施。
监理规划中有关内容介绍了监理工作内容、项目监理机构的人员岗位职责及监理设施等。
㈠监理工作内容
①编制项目施工进度计划,报建设单位批准后下发施工单位执行;
②检查现场质量情况并与规范标准对比,发现偏差时下达监理指令;
③协助施工单位编制施工组织设计;
④审查施工单位投标报价的组成,对工程项目造价目标进行风险分析;
⑤编制工程计量规则,依此进行工程计量;
⑥组织工程竣工验收。
㈡项目监理机构的人员岗位职责
总监理工程师代表职责包括:
①负责日常监理工作;
②审批“监理实施细则”;
③调换不称职的监理人员;
④处理索赔事宜,协调各方的关系。
监理员的职责包括:
①进场工程材料的质量检查及签认;
②隐蔽工程的检查验收;
③现场工程计量及签认。
㈢监理设施
监理工作所需测量仪器、检验及试验设备向施工单位借用,如不能满足需要,指令施工单位提供。
【问题1】请指出该监理公司编制监理规划的做法不妥之处,并写出正确的做法。
【问题2】请指出该“监理规划内容的缺项名称【问题3】在总监理工程师介绍的监理工作内容、项目监理机构的人员岗位职责和监理设施的内容中,找出不正确的内容并改正。
案例一
某建设工程项目,建设单位委托某监理公司负责施工阶段的监理工作。
该公司副经理出任项目总监理工程师。
总监理工程师责成公司技术负责人组织经营、技术部门人员编制该项目监理规划。
参编人员根据本公司已有的监理规划标准范本,将投标时的监理大纲做适当改动后编成该项目监理规划,该监理规划经公司经理审核签字后,报送给建设单位。
【问题1】请指出该监理公司编制监理规划的做法不妥之处,并写出正确的作法。
