拆除皮带机安全技术措施
- 格式:docx
- 大小:28.32 KB
- 文档页数:10
安全技术/机械安全运顺皮带机拆除、安装施工安全技术措施一、编制说明因1642(1)运顺巷道的延伸,原巷道使用SSJ800/2×75皮带机满足不了出货的需要,现将机头部分进行更换,更换后皮带机型号为SSJ800/2×110。
为保证施工的安全开展,特制定以下安全技术措施,待会审后贯彻执行。
二、施工步骤1、应先敲帮问顶,清理施工地点系统环境,清除妨碍拆除、安装工作和对工作人员有安全隐患的杂物。
2、提前在起吊点根据需要打上一定数量的专用起吊锚杆或锚索,并保证其牢固有效,确保皮带机机头拆除、安装顺利。
3、拆除原SSJ800/2×75皮带机机头部分,进行安装SSJ800/2×110机头部分。
三、拆除、安装设备使用工具1个5吨拉子、1个3吨拉子,扳手,大锤,剁斧,蛤蟆头、40T链条等。
四、拆除皮带机机头步骤1、拆除前将把皮带机上的煤矸出净。
2、皮带机电机负荷线进行甩火,同时把涨紧绞车钢丝绳收掉盘好。
3、把涨紧绞车负荷线进行甩火。
4、拆除皮带机电机齿箱、涨紧绞车、机头框架(大片)。
注意事项:电工进行甩火操作时要先停电、闭锁、挂牌、检查附近瓦斯,验电、放电、挂地线等操作,然后进行甩火操作且必须遵守机电工操作行为准则。
五、安装皮带机机头步骤1、机电队在整个安装长度范围内定出皮带机的安装基准线和机头基础位置。
2、按顺序将中间架(按3米距离摆放)、铰接托辊(按1.5米距离摆放)、下托辊(按3米距离摆放)、储带仓、机头部等部件运到安装地点的巷道旁,设备应提前运到位,并分类堆放整齐。
3、根据已确定的基准点,依次安装机头部、储带装置、中间架等,各部分安装好后,装上铰接托辊和下托辊。
4、敷设皮带,按皮带缠绕方式用绞车和手拉葫芦等工具配合使用敷设皮带。
5、电气控制设备(包括信号、保护)接线、搭火。
6、按质量标准化要求整治,调试皮带机。
六、皮带机拆除、安装、调试安全措施1、所有设备下井前必须先检查其完好,三证齐全,电气设备要经防爆性能检查合格后贴防爆合格证后方可下井。
拆除、安装、调试胶带输送机的安全技术措施(一)、拆除方法1、将皮带机开空,找一道卡开到皮带机头硬架后20m左右用皮带卡卡住皮带,松开涨紧绞车,将皮带输送机及涨紧车电机开关及上级开关停电、闭锁、挂停电牌并设专人看管,解除皮带输送机及涨紧车电机开关电源线、负荷线,然后断开皮带。
2、人工将上带翻出,人工将皮带卷起放置一帮,断带选择在皮带卡处。
3、利用套管、扳手等工具将皮带机头的卸载部、储带仓折返滚筒、主被动滚、涨紧绞车及电机减速器等大件逐一拆零,并原地放置等待回收。
拆除皮带电机、减速器步骤:(1)拆除电机减速器时,首先将2把5T导链将电机减速器撑紧后,人员将对轮螺丝全部拆除,最后操作导链将设备放置底板上。
(2)拆除过程中人员的身体任何部位不得伸入对接缝中,以免挤压。
(3)拆除花架时要逐一按次序拆除并设专人扶稳,以免倾倒伤人。
(4)拆除螺丝时要从下到上进行拆除,螺丝拧不动时,作业人应利用大铲和大锤将其拆除,作业时双手赤手拿大锤且要握紧,作业前必须检查大铲和大锤手柄是否连接牢固,且作业时大铲和大锤正前方不得站人。
(5)拆除设备时必须全部用5T导链起吊拆除,拆除悬空部件时必须提前在重物下方用道木支垫牢稳后方可施工。
4、利用扳手、撬棍等工具将皮带机中间的皮带杆、H形架、托辊逐一拆零,并分类码放整齐堆放至人行帮等待回收,拆除、倒运托辊时人员不得把手放入托辊连接部分,以免挤手。
5、底带和上带一样人工卷起放置一帮。
6、拆除时严禁人员站在皮带机头主被动滚和转动部件上踩拉皮带。
7、拆卸下的物件要放在平地上,圆柱形物件要两边打上掩护,防止物件滚动伤人。
8、拆除皮带输送机机头部分时下坡段严禁站人。
(二)、安装方法:1、固定主被动滚,安装花架后将皮带双层在花架后面沿着巷道铺开,然后按照安装顺序进行安装,皮带杆安装好后将皮带接头做好并用通条连接并将中部皮带上架同时把托辊也安装好,后将机头的皮带穿好。
2、安装花架、储带装置、张紧车及主被动辊,且先安装主动辊,安装时必须保证两辊之间全齿啮合。
拆除皮带安全技术措施一、工程概况:根据矿上研究决定要回撤、拆除综掘机,七联巷至延伸轨道上平台段巷道宽度不够,需拆除皮带以保证综掘机的顺利回撤,特编制安全技术措施如下:二、施工负责人:李洪沛三、施工要求:根据现场实际情况,经研究决定,先将皮带机拆除,通过轨道运输出去。
四、安全技术措施(一)、拆除皮带安全技术措施:(1)、拆除皮带机前,先将开关断电并闭锁,检查皮带情况,做好准备工作。
(2)、拆除皮带机过程中,信号工严格执行操作规程,操作人员实时注意皮带拆除情况,确保拆除工作的正常运行。
(3)、拆除皮带机时要有专人指挥,作业人员相互配合好,齐抬齐放,防止挤伤手脚。
(4)、回撤下来的皮带要在巷道中采用人工卷成捆,端头部分要固定好,防止吊运过程中皮带散开。
(5)、卷皮带人员要配合好,防止挤伤手脚。
(6)、卷皮带时,皮带下方严禁有人行走或停留,防止卷好的皮带滚下伤人。
(二)、斜巷安全技术措施:(1)、运输前,必须对轨道及巷道宽度进行检查整理,确保运输安全。
(2)、斜巷运输时,严格执行"先检查后工作'制度,绞车司机开车前要认真检查绞车的稳固情况及钢丝绳、钩头、保险绳、制动闸等情况,存在问题及时处理好后方可使用。
钢丝绳老化或断丝超标均要重新更换。
(3)、所有绞车必须使用声光信号联系,风动安全门、风动道挡等安全设施正常使用,且使用好三环链。
(4)、车辆掉道时,严禁用绞车硬拉,应采用人工复轨,斜巷掉道车辆复轨时,车的下方两侧不得有人,且由跟班区长或班长现场统一指挥进行复轨。
(5)、人员在斜巷行走时应经常注意观察红灯的亮灭情况,严格坚持"行车不行人、行人不行车'制度。
上下换勾平台信号把钩工必须设好警戒线走勾期间严禁任何人员上下,确保绳道内无人,严禁人员跟车。
(6)、绞车使用完毕后,要及时将开关打到"零'位。
(7)、在悬勾装车时,严禁在其下方5m范围内进行工作,悬勾时必须使用临时挡道器卡好并使用锚链将车轮拴在轨道上。
工作面拆皮带机架安全技术措施怎么写
截止到2022年11月7日,1601工作面离停采线还有2米,为顺利推到停采线,有效组织安全生产,决定利用11月8日大班检修时将中巷皮带机架拆除1节(张紧绞车之前的第一节),为保障安全生产,特制订以下措施:
一、准备工作:
1、拆除前,由机电维修工将皮带运输机停电挂牌上锁,要提前将工作地点及皮带两帮清理干净,有片帮危险要彻底排除,砸开需要撤除架子处的固化水泥皮,将杂物放到不影响施工的安全地点。
2、松开张紧绞车,由皮带维修工解开皮带。
二、施工方法及安全注意事项:
1、首先将要拆除的皮带架的连节部分的螺丝拆卸掉进行分解,卸不动的可用剁斧劈开,用剁斧劈时,操作人员要相互照应好,一定要闪开锤头运动方向,
防备意外伤人。
3、然后将要拆除的各部件人工运至指定位置,抬运时,要相互叫应好,要稳起稳放,注意力集中,确保人身安全和保护落地点设备。
4、拆完后,在张紧绞车后部的两侧各打一棵高度适中的大单体柱作为戗柱,其初撑力不低于90KN ,然后用两棵
1.2米的单体柱同时平衡地将张紧绞车及架子推移到位,推移过程中,要有人观察顶板和戗柱的变化情况,躲开戗柱意外歪到所波及的范围。
5、待皮带由其它部件连接牢固,确认无误后,送电试运转。
5、严格执行好停送电制度。
6、其它严格按原《规程》执行。
精品资料欢迎下载。

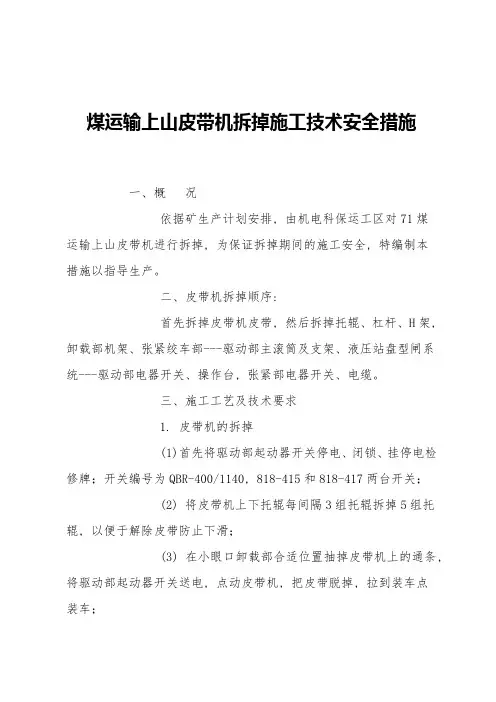

煤运输上山皮带机拆掉施工技术安全措施一、概况依据矿生产计划安排, 由机电科保运工区对71煤运输上山皮带机进行拆掉, 为保证拆掉期间的施工安全, 特编制本措施以指导生产。
二、皮带机拆掉顺序:首先拆掉皮带机皮带, 然后拆掉托辊、杠杆、H架, 卸载部机架、张紧绞车部---驱动部主滚筒及支架、液压站盘型闸系统---驱动部电器开关、操作台, 张紧部电器开关、电缆。
三、施工工艺及技术要求1. 皮带机的拆掉(1)首先将驱动部起动器开关停电、闭锁、挂停电检修牌;开关编号为QBR-400/1140, 818-415和818-417两台开关;(2) 将皮带机上下托辊每间隔3组托辊拆掉5组托辊, 以便于解除皮带防止下滑;(3) 在小眼口卸载部合适位置抽掉皮带机上的通条, 将驱动部起动器开关送电, 点动皮带机, 把皮带脱掉, 拉到装车点装车;(4) 用3吨或5吨手拉葫芦, 吊起皮带机减速箱, 将其与驱动部机头的连接螺栓卸掉, 用手拉葫芦交替索引, 拉到装车点装车, 用同样方法把皮带机机头滚筒拆下装车;把滚筒架的螺丝卸掉运出来装车;(5)用手拉葫芦吊起储存部的架子, 拆掉连接螺丝, 然后拆掉张紧绞车, 把架子、张紧绞车拉到装车地点进行装车;(6)卸掉所有托辊, 运出来装车;(7)卸掉所有托辊架和杠杆, 并运出来装车;(8)液压盘闸拆掉, 首先拆掉液压站排油管路, 然后拆掉液压盘闸固定地角螺栓, 盘型闸解体后装车打运;液压站装车回收;2. 电气设备的拆掉(1)设备拆掉前, 应提前办好停电申请单, 并经矿调度会批准同意后, 方可停电甩火。
(2)施工前必须安排有经验的班队长任安全施工负责人, 明确施工任务和供电线路。
(3)停电要安排专人负责, 停电时要严格遵守停电、验电、放电、封接地线、挂停电牌等操作程序。
放电时, 首先要检查施工地点20米范围内瓦斯浓度, 只有瓦斯浓度在1%以下时方可对地放电。
(4)660V供电线路的施工时, 不准单人独立工作, 需要有监护人工作时打封线。
皮带机拆除回收安全技术措施皮带机是现代工业生产中广泛使用的一种输送装置,有着运载能力大、运输距离长等优点,成为生产线上的重要组成部分。
常规情况下,需要对皮带机进行维护和更换,这就需要进行拆除回收,而对于皮带机拆除回收过程中存在很多风险和安全隐患,需要注意相关安全技术措施。
1. 进行全面的安全检查在进行皮带机拆除回收前,必须进行全面的安全检查,包括皮带机的操作区域和周边环境的安全情况。
需要检查的内容包括:•安全带和保护门等安全设施是否完好无损•电气设备和供电装置是否正常,电缆是否易燃、老化、绝缘是否达标•皮带机周边是否有杂物堆积或障碍物存在•操作人员是否有遵守操作规程和安全规定只有在对周边安全环境进行全面的检查后,才能够进入拆卸回收的工作。
2. 注意操作规程和技术标准在进行拆除回收过程中,需要遵循相关的操作规程和技术标准。
对于没有正式毕业或者缺乏相关工作经验的人员需在指导下,并在获得相关资质申请后才能独立操作。
在进行操作时,需要采取一系列措施:•在拆卸工作开始前,要先做好准备工作,例如准备好所需要的工具、熟悉操作流程、确定拆除顺序和安全途径等,明确各自的分工和职责•拆卸过程中,必须在皮带机两头分别安装绳锁,以保证皮带在拆卸过程中不会突然滑动•在从机房停机操作间拆除中等较大的设备需要由全台人员共同努力协作完成移动超供。
注意只有机房主管才有权制定该设备移动具体的安排方案,以避免出现不必要风险3. 健全的安全保障体系在拆卸回收的工作中,建立健全的安全保障体系非常关键。
为了保障工作人员的安全,需要采取以下措施:•在拆除工作过程中,必须配备专业的安全监督人员,及时发现并处理有可能带来安全隐患的问题•运用至少一套不同的安全工具以万一松劲或者有什么突发事情,仍然可保证机器和人员的安全•在拆除回收作业过程中需要做好交接与记录,并对拆除所用工具进行统一管理,保证安全的工作环境•操作人员需熟悉各类扑火器材的使用与现场急救处置,保证人员安全4. 增强安全意识除了通过技术手段保障人员安全,增强安全意识也极为重要。
工作面撤除皮带、安装40t 煤溜安全技术措施一、施工概况:xxxx 工作面现还剩80 米,可采40 米,运输顺槽皮带运输距离已经缩至最短,不能再收缩,为不影响工作面回采,现需将运输顺槽皮带拆除更换为40t 煤溜。
为保证施工作业安全,预防各类事故的发生,特制定如下安全技术措施:二、xxxx 运输顺槽皮带撤除技术措施:xxxx 运输顺槽皮带输送机型号:dsj80/2*40,撤除长度45 米。
皮带所拆下的大件均转运至西运输巷内靠帮码放整齐,其余小件升井保存。
〔一〕撤除工艺流程:拆输送带皮带机头托辊、架管和h 支架皮带机尾T T T〔二〕预备工作1、将皮带输送机机内及两侧的浮煤、杂物清理干净。
2、提前打设好起吊锚索,检查起吊点范围内顶板状况,确保支护安全牢靠;稳固好各部绞车。
3、备齐专用工具。
〔三〕撤除工作及技术要求1、松张紧绞车,抽出皮带接头通条,掐开皮带,点动电机将皮带拉出装车运走。
2、为保证足够长的皮带,严禁随便截割、折坏、磨损皮带。
装皮带时,层与层之间要垫好道木,防止折坏皮带。
皮带装车严禁超长超宽。
3、皮带输送机断电,撤除其电控局部。
4、依次撤除皮带输送机贮带仓和张紧绞车以及h 架、中间架、上下托辊、机尾,并装车运走,为确保小件不丧失,分类集中装运小件〔包括各种螺丝、销子〕。
安排专人提前拆机头紧固件螺丝,每处留有两条螺丝,将托辊拿掉装车运走。
5、将皮带机机头电机减速箱拆开,装车运走,使用2 台5t 手拉葫芦起吊装车,留意起吊位置的锚杆及顶板状况。
6、拆机头电机时,一组至少有4 人工作,一人监护,负责监护煤帮、起吊点、生根及物件的稳定状况,觉察问题停顿工作,马上进展处理,待处理好安全后再工作。
其它撤除工作必需至少两人一组同时工作,相互监护。
7、操作人员身体的任何部位不得在起吊设备下部,其他人员要远离现场,有队干现场跟班作业。
三、XXXX 运输顺槽煤溜安装技术措施:XXXX 运输顺槽煤溜型号:sgb620/2*40t,安装长度45 米。
Always have hope for life, and face difficulties and tribulations with a smile.同学互助一起进步(页眉可删)皮带机拆除回收安全技术措施根据我矿工作计划安排,由掘进队负责对1106上顺槽,皮带机回撤和AM-50型掘进机退出解体出井检修工作,为确保此项工作期间的施工安全,特制定本安全技术措施。
一、拆除施工顺序1、皮带机:(1)拆除输送带。
(2)、皮带输送机机尾、托辊、横梁和H支架。
(3)、皮带输送机机头、电机、减速器。
2、退出综掘机并解体。
3、装车运1106下顺槽。
二、施工工艺及要求1、首先拆除皮带机输送带,拆除完毕后,进行拆除中间架上的上托辊、下托辊,靠非人行侧煤帮摆放整齐,皮带卷好并捆绑牢固放好。
保持行人通道畅通,然后回收横梁和H架。
2、机头、机尾部分大件拆除时,在使用30刮板机链穿连接环、螺丝满丝紧扣固定在稳固的锚索梁上,挂上5吨以上吊葫芦。
用10mm以上钢丝绳卡三道绳卡将待拆卸设备捆绑牢固,挂在吊葫芦钩上。
拉动小链,使待拆卸设备吃劲。
最后人员将架上的螺丝卸下,松开倒链,慢慢将设备放在巷帮或人工运到一侧。
3、皮带拆除后,综掘机带电退出解体。
(一)皮带拆除1、施工负责人(副队长)对拆装区域的,顶板、两帮进行详细检查,发现隐患及时处理。
2﹑所有参加施工人员必须听从统一指挥,并牢固树立安全第一的思想。
3、施工前,施工负责人办理停电手续,并由施工负责人派专职电工负责停送电,拆除电气设备的接线时,必须将电源断电,锁开关挂上“停电牌”,停电后必须进行验电、放电等工作,确认无电后方可施工,严禁带电作业。
4、设备在回收的过程中严禁将设备损坏变形,以防造成经济损失。
5、拆除电气设备的接线时,不得损坏、丢失接线盒、防爆结合面、接线嘴、弹簧垫、挡圈等附件,保护电气设备附件齐全完好,并将接线嘴封堵好。
6、在搬运部件时,全体工作人员应步调一致,注意防滑,要抓牢、踩稳,切不可马虎大意,以免发生人员滑倒砸伤事故。
拆除安装皮带安全措施一、概况依据生产方案支配,现将090104回风顺槽溜子、皮带拆除将皮带搬运至090106回风顺槽进行安装。
为了确保搬运、拆装过程中平安顺当,特制定以下平安技术措施。
要求全部施工人员严格落实执行。
二、施工流程及要求1、先缩短090106回风顺槽掘进工作面溜子缩短至迎头8m处,将多余的刮板、链槽运到材料硐室码放整齐。
2、皮带部件根据机尾、中间架、机头、皮带的挨次进行运输,运输到地点后根据运输挨次沿巷道将设备部件摆开。
全部物料摆设必需保持水平。
3、依据已确定好的位置,挨次安装机头、中间架及机尾、皮带,要求整个皮带机身平直,各连接螺栓拧紧、坚固。
各滚筒中心线与皮带机中心线垂直度允许误差为1‰,机身两侧中间架高差应小于1.5mm。
4、皮带机头(机尾)与底板之间需要纵向加设道木(缓冲作用),然后用高强锚杆通过底座眼与道木将机头(机尾)固定在底板上(每个眼要全部要进行固定),各部件安装均达到要求后,固定地脚螺栓和拧紧各联接螺栓,各联接螺栓应坚固牢靠。
安装完成后,再把全部托辊装上,铺设上下皮带,并连接好皮带接头,进行涨紧。
5、皮带的各种爱护装置(烟雾爱护、堆煤爱护、速度爱护、温度爱护、跑偏爱护、超温自动洒水爱护)安装完成后,要对每一个爱护装置进行试验,确定灵敏完好,并且要悬挂爱护标志牌。
6、电器开关各种爱护装置齐全,动作灵敏牢靠,各种爱护整定值符合要求,电气开关和小型电器分别按要求上板、上架,摆放位置无淋水,有足够的行人和检修空间(不得低于500mm),电缆悬挂整齐、规范,通讯信号完善,布置合理,声光兼备、清楚牢靠;掌握信号装置齐全,灵敏牢靠;安装防爆照明灯具。
7、施工前应预备好所用的起吊、安装工器具,对巷道内进行清理,保证运输车辆正常通过。
8、对输送带进行试转:保证输送带在启动和运转中,不会在传动滚筒上打滑,运转时,全线皮带各主要地点,都要派人观看状况,发觉胶带跑偏、打滑或其它不正常状况时,马上停止进行调整。
一采区运输大巷皮带输送机拆除、延伸铺设安全技术措施一、概述:一采区运输大巷已掘进到位,以缓解井下整个运输系统难题,经矿领导研究决定,先将一采区巷道内SPJ650皮带拆除,再将一部皮带输送机延伸200米,到设计位置,为确保施工过程整个工序安全及施工进度,特制定以下安全技术措施;二、拆除SPJ650皮带输送机安全技术措施1、拆除设备过程中,现场必须设专人指挥监护,要求口号一致,动作协调。
拆除过程中发现问题及时处理,处理好后,方可进行作业;2、采用起重机对设备进行起吊和拆除前,必须检查大小轮、逆止装置是否齐全完好。
起吊时选用起重机吨位及台数按下表执行;3、拆除时,选择2个以上的起吊点,起吊点必须选用锚索,起吊的设备用Ø15.5mm 钢丝绳扣或40T锚链(锚链各连接处采用¢20螺丝、大环连接牢固,并在连接处两端锚链对接处用¢20螺丝锁好)捆绑牢固,起吊时除起吊人员及监护人员外,其他人员躲开至少5米;4、重物起吊时,必须找好重心,保证受力均匀;5、起吊重物时,要先对起吊用具进行认真检查是否完好,起吊点是否牢固可靠,钢丝绳套要充分满足施工安全要求;6、重物起吊时或起吊后,重物下面不准站人,通过或进行其他工作,若需进行设备摆正,转动等工作,可采用打木垛或用长工具推等方法;7、装运件车时,必须将车垫好,绑牢。
8、施工过程中,要随时观察作业地点的帮顶及周围环境是否有不安全隐患的存在,如发现问题,必须立即停止施工,待问题处理完毕后,方可继续施工。
9、拆除工作结束后清理好工作现场的杂物,并将杂物归堆码放好,且及时装车升井;三、SPJ1000皮带延伸铺设施工方法1、拆除延伸现场必须设专人指挥监护,要求口号一致,动作协调。
拆除过程中发现问题及时处理,处理好后,方可进行作业;2、首先将张紧绞车松动,机头段皮带用专用工具固定,方可将皮带机尾部位接口拆除,把机尾主体架部位拆除;运往指定地点安装,把机进行打地锚固定;3、拆除安装机尾起吊工具必须使用3吨、5吨的起重机,并运往安装机尾地点;安装机尾起吊设备用Ø15。
主井皮带机拆除运输安全技术措施一、情况说明根据一分公司施工计划,准备将主井皮带输送机拆除并运输升井。
为保证该项任务安全顺利完成,特制定本安全技术措施。
二、施工项目1、施工时间:2019年10月;2、施工地点:主井筒;3、施工负责人:张书旗;4、安全负责人:杨东荣;5、施工单位:回收队、机电队。
三、施工前准备5吨手拉葫芦2个、Φ18.5mm钢丝绳绳套2个、皮带夹板6副捆绑用钢丝绳若干、拆卸工具等;清理主井皮带上下浮煤及杂物,并将接头部位拉到机头处。
四、施工方案1、施工流程:(1)切断皮带机电源,并闭锁可靠,挂警示牌。
(2)在计划断带位置下方向10-15米处固定一副夹具,在计划断带位置下方25-30米处再固定一副夹具,面带和底带共计4副夹具。
夹具靠在皮带架上,并使用不小于8mm铁丝合股固定,每个点不少于2股铁丝固定,并成X型。
面带和底带夹具位置前后距离不小于5米,避免重合,防止同时靠在同一副皮带架上发生倒架跑带。
(3)紧固夹具时,使用高强度钢栓,并用加力杆紧固,至皮带变形。
(4)夹具全部固定完成后,安排专人进行检查,确定可靠后,清理井筒内及机头处等地点全部人员。
安排专人进行断带。
(5)断带完成后,抽出底皮带,从拖带滚筒缠绕,安装夹板。
夹板使用高强度钢栓固定,皮带头外漏不少于20cm。
(6)夹板安装完成后,使用双速绞车钢丝绳进行牵引,钢丝绳拉紧后,拆除底皮带夹具,开始牵引皮带。
(7)先拆底皮带,后拆面带。
断开电源—在上、下皮带机头打2-3副夹板固定—皮带机头、机尾处断开皮带—在机头断开处上部皮带打一副夹板并连接地面绞车钢丝绳—钢丝绳拉紧后—松开上部皮带机头夹板—从机头将下部皮带抽出—从机头将上部皮带抽出—用地面绞车钢丝绳连接下部皮带机头—拆除机尾—拆除主井皮带架—运输。
2、拆除方案:主井皮带运输巷全长330m,需拆除皮带全长660m,采用皮带从机头、机尾分别截断,用地面煤场新安装的20T绞车分两次拉至地面的方法回收。
拆皮带机安全技术措施
拆皮带机是一种用于将物料从一个地点输送到另一个地点的设备。
然而,在操作拆皮带机时需要注意安全问题,因为拆皮带机在工作时可能会造成伤害。
因此,采取正确的安全技术措施至关重要,以下是一些常见的拆皮带机安全技术措施:
1.安全警戒区域标识:在拆皮带机的周围设置明显的安全警戒区域标识,以提醒工作人员和其他人员注意安全。
2.安全防护装置:安装适当的安全防护装置,如围栏、护栏、防护网等,以避免工作人员和其他人员误入设备工作区域。
3.紧急停机装置:设置紧急停机按钮,并确保工作人员可以轻松到达并按下按钮以停止设备。
此外,还可以配备其他紧急停机装置,如绳索开关或传感器。
5.定期维护和检查:定期对拆皮带机进行维护和检查,包括检查传动部件、电气系统、防护装置等,确保设备正常工作并降低故障风险。
6.禁止非授权人员接近:只有经过培训和获得授权的人员才能接近拆皮带机,其他人员应被禁止进入工作区域。
7.安全警示标识:在拆皮带机的关键位置设置安全警示标识,如不准靠近、注意机器运转等,提醒人员注意安全。
8.空载启动:在启动拆皮带机之前,确保设备处于空载状态,以防止在启动时发生意外。
9.维护纪录和安全培训记录:记录拆皮带机的维护情况和安全培训情况,以便跟踪和监督设备的使用情况和安全管理。
10.定期演习和模拟应急情况:定期进行演习和模拟应急情况,以提高工作人员应对紧急情况的能力和反应速度。
总之,拆皮带机的安全技术措施是为了保护工作人员和其他人员的安全,并防止在操作过程中发生意外事故。
定期检查维护设备、设置安全装置、进行培训和演习等措施都是确保拆皮带机操作安全的重要环节,这些技术措施应得到严格执行和监督。
皮带机拆除措施————————————————————————————————作者: ————————————————————————————————日期:施工安全技术措施工程名称:皮带机拆除施工安全技术措施施工单位矿业机电队编制单位矿业机电队编制人队长安全经理机电经理技术经理项目部经理2011-4-26《皮带机拆除施工安全技术措施》会审人员签字编制单位:矿业公司机电队编制人: 年月日潘北矿:安监处:年月日机电办: 年月日调度所:年月日副总工程师:年月日ﻬ皮带机拆除施工安全技术措施一.概述:由于-650m113(3)底抽巷现已经施工完毕,按照领导的要求,由矿业机电队对上平巷输送皮带机进行拆除,为确保施工安全,特编写本措施。
二.施工工序:1.首先人工把皮带面吐出进行装车,在吐皮带面之前必须由电工检查皮带机控制开关是否完好,确保开关完好才能启动皮带机进行吐皮带面,开车人员必须清楚控制开关的正反档。
2、一般拆除顺序可按照下列步骤进行:(1)输送带:(2)机尾部分:(3)中间架:(4)储带装置和卷带装置:(5)传动装置和卸载臂部分。
3.拆除供电电缆及电控设备装车。
三.安全技术措施:1.所有参与施工人员必须熟悉施工现场的工作环境,进出路线、避灾路线及相关环节的配合。
2、作业时使用的索具、绳扣、夹具、手拉葫芦等安全系数必须满足要求,起吊锚杆或起吊梁、吊钩、吊环等使用前必须进行检查,确认可靠后,方可使用。
3、机件拆卸后应妥善放置。
滚动件要有防滚动措施(如用木楔撑实等)任何用于防滚动(移动)的物件不得随意拆除或取走。
4、两人或多人搬运物件时,要同起同落,步调一致,做好自保互保。
5、锋利工具用后要及时收放妥当,不能随意摆放。
6、使用撬棍,支点务必找实。
7、任何敲(锤)打操作,操作者不准带手套,并保持锤头的牢固,前后方均不得站人,防止滑锤伤人。
8、工作中传递工具、物件时要等对方接稳后再松手,严禁抛掷传递。
9、采用插好的钢丝绳头(符合规定)或用不少于2付元宝卡卡牢钢丝绳头进行起吊重物。
贵州松河煤业发展有限责任公司安全技术措施措施名称:拆卸、运输带式输送机安全技术措施单位负责人:机电负责人:技术负责人:编制人:报送单位:采三区年月日拆卸、运输带式输送机的安全技术措施一、概况因巷道掘进工程变动,运输系统调整等原因,需拆卸带式输送机。
为保证在带式输送机的拆卸、运输过程中人身及设备的安全,特编制如下安全技术措施。
二、拆卸技术要求1、拆卸顺序:预松张紧绞车——拆卸胶带——拆卸机尾架及机尾导向滚筒——拆卸中部支架——拆卸机头2、施工要求(1)在拆卸输送机作业时,必须闭锁输送机的控制开关,挂上“有人工作,严禁送电”警示牌。
(2)皮带机的电气设备及线路拆卸工作必须由专职电工进行操作,施工过程中必须有专人负责停、送电工作。
(3)拆卸期间禁止戴手套打大锤,特别在起吊设备时,施工人员必须精力集中,危险区域、危险方向不准站人,以防发生意外。
(4)施工地点必须有专职瓦斯检查员现场跟班,及时处理通风方面的故障,经常检查瓦斯浓度,确保施工地点瓦斯浓度在1%以下,方可作业,否则,按有关规定停止作业,撤出人员。
(5)预松皮带期间,贮带装置张紧绞车必须派专人看守,发现钢绳滑出回柱滚筒时,及时发出停机信号,停机处理后方可进行操作。
(6)整个施工过程中,施工人员必须爱护通风设施,不准任何人损坏相关的通风设施。
三、安全技术措施:1、轨道斜井上提设备的要求:(1)安全保护装置必须齐全,并经定期试验合格后方可使用。
(2)信号灵敏、可靠,每班上提物件前必须试验一次信号的灵敏性。
(3)主、副司机、把钩工必须经培训合格后持证上岗,上提设备时,主、副司机必须同时在场,上提时由主司机进行操作、副司机监护。
(4)矿车、平板车连接装置必须是经过试验合格的正规连接器,严禁使用不合格的连接装置。
(5)矿车碰头必须完好,且符合《煤矿安全规程》规定的方可使用。
(6)轨道斜井在上提设备的过程中,必须严格执行“行人不行车,行车不行人”的制度。
并派专人在井口及上部车场口的安全位置站岗截人。
皮带拆除安全技术措施一、施工地点:顺槽二部机头二、工程内容:拆除顺槽二部皮带机头特殊抬高段70米及延长顺槽一部机尾段230米。
三、施工负责人:XXX 安全负责人: XXX四、预计施工时间:202x年X月X日,17:00 -次日5:00,共计12小时。
五、施工方法:1、拆除挡煤板、清扫器等附件,便于抽胶带。
2、拆除各种保护探头及超温洒水管子。
3、将顺槽一部皮带机上下胶带栓牢卡紧,确认无下滑可能后,截断胶带拆除机尾。
4、顺槽二部皮带任意口开到卸载滚筒处,拆开皮带扣,利用抽带装置将储带仓内皮带卷好并捆绑固定。
移出后放入辅运巷道,便于出井。
5、摘除托辊,靠边码放整齐;盘好张紧钢丝绳。
6、由专职电工拆除所有电气设备(电缆盘好捆绑,开关用专用材料包装),利用叉车移到辅运巷道干燥地方。
7、利用起吊锚杆及5T导链两台,固定电机、减速器后,使用专用工具拆除减速器机头联轴段,拆除与底座连接装置,利用叉车把两台电机、减速器移到辅运顺槽,靠边放好。
8、拆除机头卸载臂,拆除机头大架子对口螺丝总共28架(拆除的螺丝、垫片小件全部装袋并回收)利用叉车全部移到辅运顺槽,并靠边放置稳妥,不得阻碍人行通道。
9、把巷道卫生全部清理干净,从一部机尾拆除段延长80米(共27套普通段,)至二部普通段与原二部皮带连接。
10、待顺槽二部的机尾与一部延长段连接完成后,利用一部张紧绞车张紧皮带,由专人负责调试运转。
11、调试顺槽一部皮带机,上下胶带不得超出托辊边缘。
12、利用两台叉车及运输车辆把所有辅运顺槽皮带部件全部升井,交由机电科清点入库。
六、具体施工方案丙班:队长:XXXXX X班长:XXXXXXX成员:XXXXXX等20名员工、电工所有人员、钳工组3人。
丙班主要做工作:下井后由XX做总指挥,分成3批人员,一批由班长XXX带队先负责拆除各种保护探头及超温洒水管。
将顺槽二部皮带任意口开到卸载滚筒处,拆开皮带扣,利用抽带装置将储带仓内皮带卷好并捆绑固定。
XXXXXX煤业有限公司S HANXIXXXXXXXXXXXXXXXXMEIYEYOUXIANGONGSI
关于拆除带式输送机
安全技术措施
(2021)
安全技术措施
(2021)
会审地点:矿调度室时间:
会审意见表
安全技术措施
由于我矿 XXX工作面即将回采至停采线,为保证工作面顺利进行,现需拆除XXX顺槽带式输送机,并取MG-250/610采煤机螺丝,特编制本措施,严格遵照执行。
一、施工组织:
作业时间:2021年1月日——2021年1月日
作业地点:XXX皮带机头、XXXX综采工作面
组长:XXX
副组长:XXX 、XXX 、XXX
成员:XXX、XXX 、XXX
施工负责人:XXX、XXX 、XXX
二、施工前准备:
1、施工前,必须向矿调度室调度员、监控室监控员汇报,经调度员、监控员允许后方可施工;施工后向监控员、调度员汇报完工指令。
2、施工前,施工负责人必须做好安全防范措施,所有参与施工人员要认真学习安全措施。
3、施工前,由施工负责人负责现场所有人员对本措施贯彻表再次进行签字确认。
4、由安监科负责派一名安全员现场监督,全面负责作业期间的安全工作,发现有存在安全隐患有权停止作业,未结束前不得离岗。
5、施工前,将拆卸需要的各类工具全部安放在拆卸指定地点,并对其安全性进行检查。
三、施工安全措施
1、施工过程中发现作业点存在安全隐患时,必须立即停止施工作业,采取可靠措施,并向有关领导汇报,待彻底消除不安全因素后,方可继续工作。
2、施工人员在施工中要听从施工负责人指挥,排除可能存在的一切隐患方可进入作业地点。
3、施工前由施工负责人办理停电手续,并由施工负责人配专职电工负责停送电,拆除馈电、启动器、电机、电缆及所有电气设备前必须将上一级电源断电,并悬挂“严禁送电”警示牌,杜绝人为误送电,并派专人对该断电电源进行看护,电气设备拆除后由施工负责人进行解除警戒。
4、电气设备的停送电由专人进行操作,并严格按照《停送电规程》、《煤矿安全规程》、《特工种操作规程》中的有关规定执行。
5、所有特种人员需经过专业培训,并且持证上岗。
6、进行每项拆除作业施工前,应对所属范围内一切事物进行检查,清除所有浮物、碎石等,确保安全通道的顺畅,严禁闲杂人员在施工现场走动。
7、设备在回收过程中严禁将设备损坏变形。
8、电氧化安全措施
需要进行电氧化作业时,需遵循如下措施进行施工:
(1)由施工负责人办理电氧化作业审批表,待各领导会审,相关人员到达现场和安全设施到位后方可进行作业。
会审表后附此措施。
(2)施工前由通风科派专职瓦检员全程跟随施工。
(3)专职瓦检员负责施工前和整个施工过程中的瓦斯监测,只有当施工各地点附近20m范围内瓦斯浓度低于0.5%且无局部瓦斯积存时方可允许使用电氧焊作业。
(4施工前,由施工人员负责认真清理施工地点附近20m内易燃物、杂物。
(5)由施工负责人负责在施工地点配备至少2个合格的灭火器、就近距离敷设水管至作业地点、消防桶等消防设备。
(6)施工前认真检查施工中有关设备,保证设备完好。
(7)现场作业人员必须具备消防安全知识,能熟练使用消防灭火器材。
(8)实施电氧焊作业人员必须经过专业培训,并且持证上岗。
(9)施工前,应对施工地点前后50米范围全面检查,清除所有浮物、碎石等确保工作的安全,严禁闲杂人员在施工现场走动。
(10)电焊机的接线、拆线工作,必须由专职电工来操作,电焊机的外壳和焊件必须接地,电缆和焊把手柄必须绝缘良好,焊接地线不得接在钢丝绳、管路、皮带机、轨道等上且必须设专用电缆。
(11)作业前,必须清除作业点的煤尘、木屑等易燃物品,防止引起火灾,作业期间安排一人向焊渣落点洒水,确保焊渣及时熄灭。
(12)施工地点周围10m范围内,要根据情况对附近电缆、管路等设备设施,采用不燃性材料进行有效防护,并在施工地点下方用不燃性材料接受火星。
(13)施工完毕后立即回撤焊机、氧气、乙炔等物品至地面指定地点。
(14)施工过程中发现作业点20米范围内瓦斯浓度达到0.5%时,必须立即停止施工作业,查明原因后进行处理,确认安全后方可作业。
(15)施工人员要及时浇灭焊接时产生的火星火块,防止因此引起事故。
(16)作业时,必须清除作业点的煤尘、木屑等易燃物品,防止引起火灾。
(17)施工中对附近设备根据情况进行有效的防护。
(18)工作结束后,再次用水喷洒施工地点,且留人不小于60分钟的监护,确认无误后,汇报调度员方可离开现场。
9、MG200/610采煤机在取螺栓前对相关供电设备进行断电,并派专人进行看护,作业结束后由施工负责人解除现场警戒后方可。
10、所有人员必须头戴安全帽,系上帽带,脚穿胶鞋,涉及高空作业人员寻找固定点将安全绳进行固定并系好安全带。
11、未提到的操作严格按照《煤矿安全规程》中的有关规定执行。
12、安全员全面负责此项工程全程、现场跟班上岗,具体安排指挥施工,落实措施的各项规定。
三、其他安全技术措施
1、吊装作业前,要仔细检查作业中所需起重工具,选择负荷要适中,对于超过载核,要通过更换适合的起重用具或将物件进行拆解,符合标准后方可进行起重作业。
2、起吊物件时,必须捆绑牢固,应详细检查各处受力情况,无状况时方可进行起吊。
物件若有菱角或表层光滑时,应在菱角或光滑处敷设防滑层。
3、手拉葫芦的链条磨损超过原直径的5%时,严禁使用该葫芦。
拉链条时,双手应均匀使力,不得过猛过快。
起吊物件需悬空时,要将拉链拴在大链上,防止滑脱。
4、在任何情况下,严禁用人体体重来平衡吊运的重物,不得站在起吊物上、下起吊,严禁用手直接校正被吊物张紧的吊具等物件。
5、进行吊装作业时,必须由施工负责人统一指挥,施工人员要集中精力,严禁嬉戏打闹,不合格的起吊用具严禁使用。
6、拆卸带式输送机时按照措施循序渐进,严禁上、下同时作业。
7、严禁酒后上岗,严禁疲劳上岗。
8、每次参加作业人员,应事先了解作业项目,工作内容,计划作业程序,明确与作业有关的安全技术措施及相关规定。
四、施工方案及拆除顺序
1、对xxxx皮带沿线巷道淤泥、散煤、矸石进行清理。
2、拆除挡煤板、扫煤器、溜煤槽等附件,便于拆除带式输送机。
3、拆除各类皮带集控保护系统,并归类、整齐存放。
4、切断带式输送机总开KBZ-400馈电、软起动器、矿用阻燃电
缆,并归类、整齐存放。
5、在松动输送带前将底部输送带使用倒链进行固定,防止滑动。
6、将张紧绞车起动器打至反转方向(松),突出输送带。
7、拆除张紧绞车,将其钢丝绳盘好,方便出井。
8、松开输送带接头,利用人工将皮带机上部输送带分段拉至顺槽内,并卷起放置在顺槽较宽阔的地方,方便运料队运送出井。
9、拆除带式输送机三节辊、直辊、H架、横梁及相关配件,并及时运送至指定地点。
10、拆除机头卸载滚筒
(1)打吊起吊锚杆,然后使用两个5T倒链将卸载滚筒吊挂,拆除固定螺丝后将卸载滚筒下放至安全制定区域。
(2)拆除机头支撑卸载滚筒支架,坚持能拆就拆的原则,将支架及大型部件拆解成小部件然后进行装车运送。
11、拆除机头架及驱动滚筒
(1)将机头架护网、侧架逐件进行拆除后运输至指定地点。
(2)将改向滚筒、拖带滚拆除。
(3)分离1#、2#驱动滚筒,使减速器与驱动滚筒连接装置脱离。
(4)拆除固定驱动滚筒螺丝,将低部敷设枕木,利用5T倒链将驱动滚筒位移至指定位置。
(5)在拆除机头架侧架及张紧装置后利用倒链将电机、减速器、底座等全部配件位移至运送地点。
12、由施工负责人组织人员对皮带沿线进行全面、认真检查,将
皮带上的工具或影响皮带运行的物件全部撤出,将巷道内的工具,剩余材料全部回收并撤施工地点,清理现场杂物,并通知调度室。
合格后方可收工。
xxx中心
2021年1月xx日
安全技术措施贯彻表。
