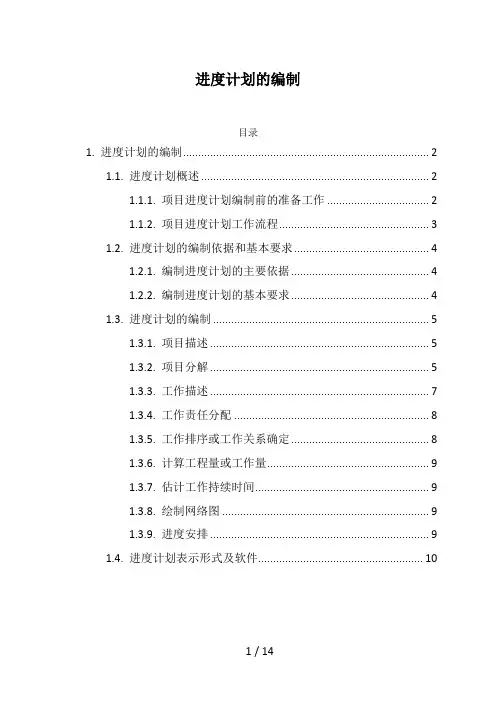

进度计划如何编制
- 格式:doc
- 大小:29.50 KB
- 文档页数:3
进度计划如何编制
施工进度计划是在既定施工方案的基础上,根据合同工期和各种资源条件,按照施工过程的先后顺序,从施工准备开始,到工程交工验收为止,确定全部施工过程在时间上的安排及相互配合关系。
其目的是控制施工的进度,为确定劳动力和各种资源需求量提供依据。
施工进度计划的编制程序
(1)收集原始资料
收集工程施工图纸,工程承包合同,施工方案,当地气候条件等。
(2)划分施工工序
通过对原始资料的分析,将一个工程项目划分为若干道工序,要求每道工序要有明确的任务内容,有一定的实物工程量和形象进度目标,能够满足指导施工的需要,完成与否有明确的判别标志。
(3)计算工程量
依据图纸计算各工序的实物工程数量,如设备的台套数量,钢结构的吨数,管道的长度,锅炉受热面的焊头数量,保温的立方数等。
(4)确定劳动量或机械台班数量
根据实物工程量,并依据定额、经验估算各工序所需要的劳动量和机械台班数量。
(5)确定各工序的工作时间
依据类似工程的施工经验,参照相关定额等资料,结合现场施工条件,以及当地气象环境因素,进行分析比较后,初步估算出完成各工序所需要的工作时间。
(6)编制施工进度计划初始方案
明确各道工序间的逻辑关系,合理安排开工顺序,尽力做到均衡施工,把工程量大技术难度高的作为关键线路,优先开工,把一些次要工程作为进度计划的调剂使用,保证进度计划符合合同的约定工期。
“项目的进度控制应以施工合同约定的竣工日期为最终目标”
(7)进度计划的调整优化
编制进度计划初始方案后,再次综合分析各种因素并优化施工顺序,尽量缩短关键线路的持续时间,留出调整余地,制定最优的方案。
施工进度计划编制的两种方法
一般采用横道图或网络图这两种图表方法来表示。
1、横道图进度计划的编制方法
也称为条状图(或甘特图),横轴表示时间,纵轴表示活动(任务),线条表示在整个期间上计划和实际的活动完成情况。
整个计划由一系列横道线组成。
它的优点是编制简单、直观清晰,便于计算劳动力、物资和资金的需用量,便于实际进度与计划进度的进行比较。
但它不易反映出各项工作之间的错综复杂、相互联系相互制约的生产和协作关系;反映不出哪些工作是主要的,哪些工作决定了总工期,无法反映出工程的关键路线和全貌。
(1)新建项目文档,打开project程序,在“常用”工具栏中,单击“新建”按钮;或选择“文件”—“新建”命令,打开“新建项目”任务窗格,在“新建”选项区域中单击“空白项目”链接即可。
在工具栏点击“保存”,在打开的另存为对话窗口中,输入文件名,点击“保存”。
(2)定义项目,最重要一步就是定义项目的开始日期。
点击菜单“项目”,在下拉框中选择“项目信息”,在打开的对话窗口中的“开始日期”栏选定日期。
(3)更改工作时间,Project默认的工作时间一般周六、周日为非工作时间。
在工程建设中编制进度计划是不考虑周六、周日的。
所以要将Project中的
默认工作时间进行更改,将周六、周日改为“非默认工作时间”,打开项目信息对话框,在“日历”栏选定新创建的日历名称。
(4)将一个工程项目的每道工序名称按施工顺序纵向排列依次填入“任务名称”栏内。
(5)在“工期”列内填入每道工序所需要的时间,在“开始时间”栏填入计划开始时间。
(6)确定各道工序之间的逻辑关系,选择“任务名称”域中要按所需顺序链接在一起的两项或多项任务,单击工具栏中的“链接任务”按钮。
共有FS, SS,FF,SF四种类型的链接,双击链接符号,可改变其链接的类型。
2、网络图进度计划的编制方法
网络图是一种表示整个计划中各道工序的先后次序,相互逻辑关系和所需时间的网状矢线图。
能够反映出各工序的施工顺序,相互制约和依赖关系,可以用它进行时间分析,确定出哪些工序是影响工期的关键工序,以便施工管理人员集中精力把握施工中的主要矛盾,减少盲目性。
(1)首先采用project编制横道图进度计划,必须注意在横道图进度计划中,一定要建立所有工序间的逻辑关系,并确保只有一个起点和一个终点。
(2)编制好横道图进度计划后,在project中选择菜单“视图”在下拉窗口中选择“网络图”,project会自动生成单代号网络图。
在实际施工过程中,应注意横道图计划和网络图计划的结合使用。
即在应用电子计算机编制施工进度计划时,先用网络方法进行时间分析,确定关键工序,进行调整优化,然后输出相应的横道计划用于指导现场施工。
