扩大基础施工技术交底样本
- 格式:doc
- 大小:54.00 KB
- 文档页数:7
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________5. 施工项目负责人:____________________二、安全技术交底内容1. 施工人员安全培训(1)所有施工人员必须参加安全技术培训,掌握本工程的安全技术要求。
(2)培训内容包括:明挖扩大基础施工工艺、安全技术措施、安全操作规程等。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员安全。
(2)施工人员进入施工现场必须佩戴安全帽、安全带等防护用品。
(3)施工现场禁止吸烟、饮酒、违章操作等行为。
3. 施工过程安全控制(1)基坑开挖1)根据设计要求,确定基坑开挖深度、宽度、边坡坡度等参数。
2)采用人工开挖或机械开挖,确保开挖质量。
3)开挖过程中,注意观察周围环境,发现异常情况立即停止施工,采取措施排除隐患。
(2)扩大基础施工1)根据设计要求,确定扩大基础的尺寸、形状等参数。
2)施工过程中,注意保持施工精度,确保扩大基础质量。
3)施工过程中,注意控制混凝土浇筑、振捣等工艺,确保混凝土强度。
(3)基坑支护与降水1)根据设计要求,确定基坑支护形式和降水方案。
2)施工过程中,确保支护结构稳定,防止坍塌。
3)降水过程中,注意监测水位变化,确保施工安全。
4. 施工机械安全操作(1)施工机械操作人员必须具备相应的操作资格。
(2)施工机械操作前,必须进行安全检查,确保机械性能良好。
(3)施工机械操作过程中,注意遵守操作规程,确保操作安全。
5. 环境保护与文明施工(1)施工现场应采取有效措施,减少施工对环境的影响。
(2)施工现场应保持整洁,做到文明施工。
(3)施工过程中,注意节约资源,降低能耗。
三、应急措施1. 发生安全事故时,立即启动应急预案,采取有效措施进行处置。
一、交底对象本次安全技术交底对象为参加扩大基础浇筑施工的所有人员,包括但不限于施工管理人员、技术人员、施工人员、监理人员等。
二、交底内容1. 施工前的准备工作(1)熟悉施工图纸和技术规范,了解扩大基础的施工工艺和施工要求。
(2)检查施工现场,确保施工场地平整、排水畅通,且周边环境符合施工要求。
(3)检查施工设备、工具及材料,确保其性能良好、数量充足。
2. 施工过程中的安全注意事项(1)施工人员进入施工现场必须佩戴安全帽、系好安全带,穿着符合要求的劳保用品。
(2)禁止酒后作业,确保作业人员身体状况良好。
(3)施工现场严禁吸烟、使用明火,防止火灾事故发生。
(4)加强施工现场的安全警示标识,设置安全通道和警戒线。
(5)施工人员上下班途中,应遵守交通规则,确保人身安全。
3. 扩大基础浇筑施工具体安全要求(1)浇筑前,检查模板、支架的稳定性,确保其符合设计要求,并采取加固措施。
(2)浇筑过程中,密切关注模板、支架的变形情况,发现异常及时处理。
(3)浇筑混凝土时,严格控制混凝土的坍落度,确保混凝土质量。
(4)采用泵送混凝土时,注意泵送压力和速度,防止管道堵塞和爆管事故。
(5)浇筑过程中,禁止人员站立于模板边缘或支架上方,防止坠落事故。
(6)浇筑完成后,及时清理施工现场,确保施工环境整洁。
4. 施工现场应急处理措施(1)发生火灾时,立即启动应急预案,组织人员进行灭火,并拨打119报警。
(2)发生人员受伤事故时,立即拨打120急救电话,并采取现场急救措施。
(3)发生坍塌事故时,立即启动应急预案,组织人员进行救援,并采取防止事故扩大的措施。
三、交底总结本次安全技术交底旨在提高施工人员的安全意识,确保扩大基础浇筑施工过程中的安全。
请各施工人员认真遵守以上安全要求,共同保障施工现场的安全。
四、交底时间本次安全技术交底时间为:____年____月____日。
五、交底人本次安全技术交底人为:____(姓名)。
六、参与人员签字确认(以下为参与人员签字确认栏,请参与人员签字确认)参与人员:________签字:________日期:________备注:本模板仅供参考,具体内容可根据实际情况进行调整。
技术交底书接收单位:接收人:明挖扩大基础施工技术交底对刚性扩大基础的施工,一般均采用明挖,根据开挖深度、边坡土质、渗水情况及施工场地、开挖方式、施工方法可以有多种选择.一、基坑开挖1.测量放线:用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边线桩;2、按地质及水文资料,结合现场情况,确定开挖坡度、支护方案、开挖范围和防、排水的措施;3、基坑可采用垂直开挖、放坡开挖、支撑加固或其它加固的开挖方法;有地面水淹没的基坑,可修筑围堰、改河、改沟筑坝排开地面水后,再开挖基坑;4、基坑坑壁的坡度选择应按确保边坡稳定、施工安全的原则,并符合以下的要求:(1)当在天然土层上挖基,基坑深度在5米以内,施工期较短、基坑底在地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,坑壁的坡度可采用下表中的数值:(2)基坑深度大于5米时,应将基坑坑壁坡度适当放缓或加设平台;(3)当土的湿度可能引起坑壁坍塌时,坑壁坡度应缓于该湿度下土的天然坡度.5、当地下水位在基坑底以上时,地下水位以上部分可放坡开挖;地下水位以下部分,当土质易坍塌或水位在基坑底以上较深时,应加固坑壁开挖;6、基坑顶有动载时,坑顶缘与动载间应留有大于1米的护道,当动载过大时,宜增宽护道或采取加固措施;7、弃土不得妨碍施工.弃土堆坡脚距坑顶缘的距离不应小于基坑的深度,并应弃在下游指定地点,不得淤塞河道,影响泄洪;8、无水土质基坑底面,应按基础设计平面尺寸每边放宽不小于50cm;有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不的小于80cm;9、为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水;基坑底面排水处采用汇水井外,必要时采用井点降水,以保持基坑底不被水淹。
井点法适用于基坑土质容易流砂的砂土层,不能用直接排水法的情况下。
降低地下水位效果较好.在距基坑壁1。
0m的土层内通过计算设置若干针形管,通过水泵从中抽水引起地下水位的下降,由于各集水井的作用使基坑范围地下水位下降,在施工过程中不断抽水,使基坑保持干燥无水;10、业方式以机械作业为主,采用反铲挖掘机配自卸汽车运输作业辅以人工清槽。

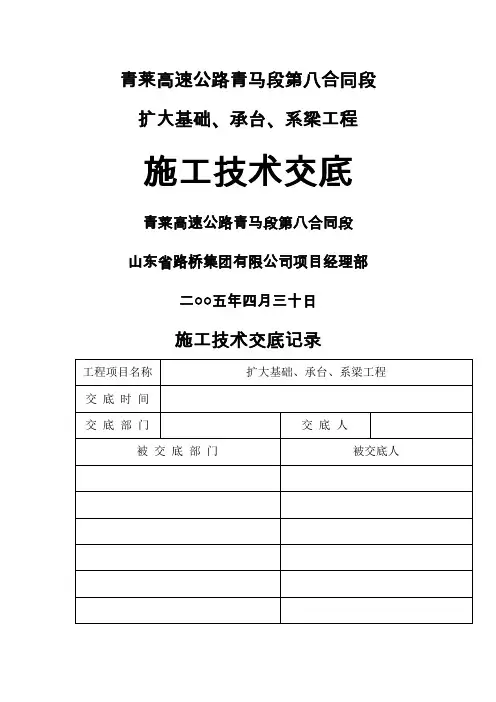

青莱高速公路青马段第八合同段扩大基础、承台、系梁工程施工技术交底青莱高速公路青马段第八合同段山东省路桥集团有限公司项目经理部二○○五年四月三十日施工技术交底记录扩大基础、承台、系梁施工技术交底一、工程概况1、工程概况国家重点公路青岛至红其拉甫线青岛段、青潍界至马站段高速公路是国家重点公路建设规划“十三纵十五横”中的第五条横向线路青岛至红其拉甫在山东境内的重要组成部分。
其起点接至规划建设的青岛高架路,并与青岛环胶州湾高速公路、黄岛连接线及同三高速公路莱西至汾水段相接,向西与博山至莱芜高速公路、京沪高速公路相连,因此同时也是山东省“五纵四横一环”公路网主框架中的重要组成部分。
对于加快山东省公路网主框架的形成,完善和优化区域路网布局,改善行车条件,加强胶东半岛与内陆地区之间的经济联系,适应改革开放和区域经济发展的需要,强化“东西结合、共同发展”战略方针的进一步实施,大力发展旅游事业等,都将起到巨大的推动作用。
同时与规划建设的国道主干线北京至上海公路辅线济南至莱芜段高速公路联网,形成济青高速公路的第二通道,连接山东半岛城市群的两个龙头城市,减轻了渐趋饱和的济青高速公路的交通压力。
对于完善国家重点公路网,促进华北、中原、西北经济区经济的快速发展和全国经济东西互动战略的实施具有十分重要的意义。
本工程青潍界至马站段采用高速公路标准建设,全封闭、全立交,主线为双向六车道,设计车速120km/h,路基宽34.5m。
第八合同工程起点K72+500,终点K85+800,全长13.3公里,主要工程项目包括路基填方203万方,沥青路面427万平方,中桥161m/2座,小桥2座,涵洞20道,互通立交1处,分离立交1处,通道24道,天桥1座。
本合同段除互通立交外其他桥梁通道桥台基础为浆砌片石扩大基础,桥墩基础为25号砼扩大基础。
全线共计浆砌片石扩大基础118道(单幅),桥墩砼扩大基础49道(单幅)。
2.1道路等级:高速公路。
一、交底目的为确保扩大基础施工过程中的安全,提高施工人员的安全意识和自我保护能力,降低安全事故发生的风险,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:[项目名称](2)工程地点:[施工地点](3)工程规模:[工程规模]2. 施工准备(1)人员准备:施工人员必须具备相关资质,持证上岗。
(2)机械准备:确保机械设备性能良好,操作人员熟悉设备操作规程。
(3)材料准备:施工材料符合设计要求,质量合格。
3. 施工工艺(1)扩大基础放样:测量出扩大基础四角位置,进行纵、横轴线定位。
(2)围堰施工:常水位时,无需围堰。
夏季施工时,根据水位情况设置围堰。
(3)基坑开挖:严格按照设计要求进行开挖,确保基坑尺寸满足安全施工和排水要求。
4. 安全技术措施(1)施工人员进入施工现场必须佩戴安全帽、工作服、劳保鞋等个人防护用品。
(2)施工人员必须接受安全教育培训,熟悉本岗位的安全操作规程。
(3)施工现场设置明显的安全警示标志,禁止无关人员进入危险区域。
(4)加强施工现场的消防管理,配备足够的消防器材,确保消防通道畅通。
(5)施工过程中,密切注意基坑土方及围护情况,关注基坑排水状况,发现问题应立即上报。
(6)雷雨天气,严禁露天作业,预防雷击事故。
(7)钢筋断料、配料、弯料等工作应在钢筋加工棚内进行,不宜在绑机现场进行。
(8)搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止碰撞电线或发生触电事故。
(9)起重臂和吊起的重物下方禁止有人停留或行走。
(10)超重指挥应由技术培训合格的专职人员担任,无指挥或信号不清不准吊。
(11)钢筋、型钢、管材等细长和多根物件必须捆扎牢靠,多点起吊。
(12)起吊钢筋骨架时,下方禁止站人,必须待骨架降到距模板1m以下才准靠近,就位支撑好方可摘钩。
(13)绑扎立柱和墙体钢筋时,不得站在钢筋下方。
5. 应急预案(1)制定应急预案,明确事故发生时的应急响应流程。
(2)定期组织应急演练,提高施工人员的应急处置能力。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 施工项目负责人:[项目负责人姓名]5. 施工时间:[预计施工时间]二、施工准备1. 施工图纸及技术文件:确保所有施工图纸及技术文件齐全,并由专业人员进行审核。
2. 施工材料:所有施工材料必须符合国家标准,并经检验合格。
3. 施工机械:确保施工机械状态良好,定期进行保养和维护。
4. 人员配备:根据工程需要,配备充足的技术人员、施工人员和安全管理人员。
三、人员、机械组织1. 人员组织:(1)施工项目负责人负责整个施工过程中的安全管理,确保施工安全。
(2)技术负责人负责技术指导和施工质量把控。
(3)安全员负责施工现场的安全监督和隐患排查。
(4)施工班组负责具体施工任务。
2. 设备安排:(1)挖掘机、吊车、装载机等大型机械应按照操作规程进行操作。
(2)小型机械如电钻、切割机等应确保安全使用。
四、施工工艺1. 扩大基础施工工艺流程:(1)放样:根据设计图纸,确定扩大基础四角位置,进行纵、横轴线定位。
(2)开挖:按照设计要求,进行基础开挖,确保开挖深度符合要求。
(3)垫层铺设:在基础底部铺设垫层,确保平整度。
(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度和质量。
(5)养护:混凝土浇筑完成后,进行养护,确保强度达到设计要求。
2. 施工注意事项:(1)基础开挖过程中,应密切关注地质变化,如发现异常情况,应立即停止施工,并采取相应措施。
(2)混凝土浇筑过程中,应确保浇筑均匀,防止出现蜂窝、麻面等质量问题。
(3)养护期间,应保持混凝土湿润,防止出现裂缝。
五、安全技术措施1. 施工现场安全管理:(1)设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场应设置安全通道,确保人员疏散畅通。
2. 机械操作安全:(1)操作人员必须持证上岗,熟悉机械操作规程。

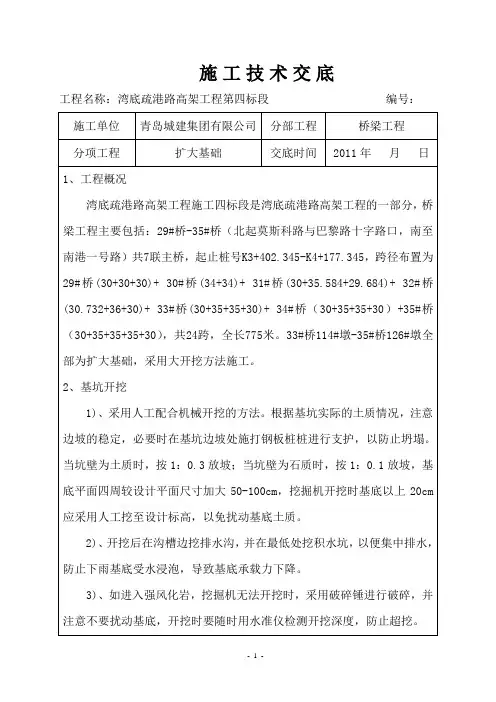

技术交底书工程名称桥梁工程部位K8+181工序名称桥梁扩大基础交底日期2018年11月15日G312六安段改建工程第二合交底人交底单位同段项目经理部交底内容:K8+181汲东干渠桥扩大基础见附件被交底人员签名:一、承台及扩大基础技术交底一、施工工艺(一)施工准备1. 开工前根据设计资料结合现场实际情况对桥梁设计位置、方向、长度、出入口高程以及原沟渠的连接进行复核,确定无误后,方可进行施工。
2、平整场地,清理现场的树木、杂物、腐殖土等妨碍基坑开挖的障碍物。
2.测量班精确放样、测量基础的位置、尺寸、高程及桥梁两侧原地面标高,将轴线控制桩布设于基坑外适当位置加以固定并妥善保护。
3. 根据地质水文资料,结合现场情况,决定开挖坡度和支护方案、开挖范围和防、排水措施,按十字线测设基坑开挖边线。
4、完成“三通一平”工作,备好基坑开挖的挖掘机械、运渣汽车、抽水机、爆破用风枪及空压机等设备。
5.结合基坑四周地形条件,作好地表防排水措施及周边边坡的防护,在基坑顶设置50*50cm挡水捻防止雨水流入基坑,基坑坑底设置0.5*0.5m排水沟,左侧基坑边沿设置两个0.7*0.7*1.0m集水坑。
6、基坑顶部边缘外1.5m处设置高度1.2m的防护围栏,围栏采用两排钢管+绿色防护网形式,防止基坑顶杂物落入基坑。
(二)、基坑开挖基坑开挖采用人工配合挖掘机作业,当挖至基底标高以上20cm左右时,采用人工开挖修整成型。
在开挖中如发现水文、地质情况与设计不符时,须根据实际情况提出处理措施,报业主和设计单位批准后方可实施。
具体基坑开挖施工工艺如下:1、根据基坑排水及安装基础模板需要,无水土质基坑底面,宜按基础设计平面尺寸每边放宽不小于50cm。
适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定。
有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不宜小于100cm。
2、采用斜坡或阶梯形坑壁放坡开挖,基坑开挖边坡根据现场实际地质情况确定。

编号:工程名称XX桥部位名称扩大基础交底单位XX公司XX高速XX标段接底单位XX施工队交底人某XX接底人某XX交底日期****年**月**日接底日期****年**月**日XX桥技术交底接底人签名编制:复核:1、基坑开挖本交底基坑开挖采用机械开挖配以人工修整的施工方案。
开挖前,先采用全站仪精确放出基坑边线,然后进行开挖。
土质和软石质采用挖掘机进行开挖,石质部分采用小孔径爆破,以免对周围地层扰动。
边坡坡度视地质情况而定控制在1:0.75左右。
开挖过程中随时测量基底标高及平面位置,避免超挖。
土质基础开挖时基底留20cm,检验合格后基础施工时采用人工进行挖除。
施工期间在基坑四周设临时排(截)水沟,防止地表水进入基坑内,同时利用潜水泵抽取基坑中的地下水,防止基坑受水浸泡。
挖至基底设计标高后,对基底进行找平,基坑尺寸满足设计要求后,进行地基承载力试验,经过监理工程师检验合格后,方可进行下一道工序。
对于从基坑中挖出的材料,经监理工程师认可后可用于路基填料,否则应运弃至业主指定的地点。
2、基础垫层施工基坑开挖检测完毕后,应尽快进行垫层施工,以防基底暴露时间过长。
垫层采用碎石,垫层厚度10cm,在碎石上抹一层砂浆,以利于进行模板施工。
3、施工放样利用全站仪在基础垫层上放出扩基轮廓线。
4、钢筋加工4.1钢筋进场前,除检查外观质量外,还须按规定进行分批验收,并取样送试验室,检验合格后方可使用。
4.2钢筋存放在地面以上0.5m的平台、垫木或其他支承上,并应保护它不受机械损伤及由于暴露于大气而产生锈蚀和表面破损。
钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其他杂质。
4.3钢筋绑扎将基础垫层清扫干净,弹出控制线。
按图纸设计尺寸进行绑扎钢筋,采用砼垫块保证砼保护层,其形状大小应为监理工程师所接受,同时,其设计应避免混凝土垫块在浇筑混凝土时倾倒。
垫块混凝土的骨料粒径不得大于10mm,其强度应与相邻的混凝土强度一致,钢筋的垫块间距在纵横向均不得大于1.2m。
一、交底目的为确保扩大基础施工过程中的安全,提高施工质量,预防事故发生,特制定本安全技术交底。
二、施工范围本交底适用于扩大基础施工的全过程,包括基础开挖、基础垫层、基础混凝土浇筑等环节。
三、安全注意事项1. 施工人员必须持证上岗,熟悉本岗位的操作规程和安全操作规程。
2. 施工现场应设置明显的安全警示标志,如:禁止通行、危险区域、小心坠落等。
3. 施工现场应配备必要的安全防护设施,如:安全网、防护栏、安全带等。
4. 施工过程中,必须遵守以下安全操作规程:(1)基础开挖:1)根据设计图纸,准确放样,确保基础位置和尺寸符合要求。
2)开挖过程中,注意观察地质情况,发现异常情况应立即停止施工,上报相关部门。
3)挖掘机、装载机等大型机械操作人员必须经过专业培训,持证上岗。
4)基坑周边应设置防护栏,防止人员坠落。
(2)基础垫层:1)基础垫层材料应符合设计要求,确保质量。
2)垫层施工过程中,注意平整度,防止积水。
3)施工人员应穿戴防滑鞋,防止滑倒。
(3)基础混凝土浇筑:1)混凝土原材料应经过严格检验,确保质量。
2)浇筑过程中,防止混凝土离析,确保浇筑质量。
3)浇筑完毕后,应及时养护,防止裂缝产生。
四、应急预案1. 发生安全事故时,应立即停止施工,启动应急预案。
2. 组织人员迅速撤离危险区域,确保人员安全。
3. 立即上报相关部门,协助处理事故。
4. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
五、交底时间及要求1. 交底时间:施工前、施工过程中、施工结束后。
2. 交底要求:(1)施工人员必须认真听取交底内容,确保理解。
(2)施工过程中,严格按照交底要求执行。
(3)如有疑问,应及时向监理工程师咨询。
六、附件1. 安全操作规程2. 应急预案3. 安全防护设施清单4. 施工人员培训记录本安全技术交底自发布之日起生效,如有未尽事宜,由监理工程师负责解释。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工单位:[施工单位名称]4. 施工负责人:[施工负责人姓名]5. 施工日期:[施工开始日期]至[施工结束日期]二、扩大基础施工安全注意事项1. 施工前准备a. 施工人员必须进行安全技术培训,了解扩大基础施工的安全操作规程。
b. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
c. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全帽等。
2. 施工过程安全措施a. 扩大基础开挖时,应按照设计要求进行,不得超挖或欠挖。
b. 开挖过程中,应保持坑壁稳定,防止坍塌事故发生。
如发现坑壁有松动迹象,应立即停止作业,采取加固措施。
c. 施工现场应设置排水沟,确保排水畅通,防止积水浸泡基础。
d. 施工机械操作人员必须持证上岗,严格按照操作规程进行操作。
e. 施工现场应设置安全通道,确保人员疏散畅通。
3. 高空作业安全措施a. 高空作业人员必须佩戴安全带,安全带应系在可靠的位置。
b. 高空作业平台、脚手架等设施必须符合安全要求,并定期检查、维护。
c. 高空作业时,应设置安全防护网,防止坠落事故发生。
d. 高空作业区域应设置警示标志,提醒下方人员注意安全。
4. 施工用电安全措施a. 施工现场用电必须符合国家标准,电缆线路应敷设整齐,防止漏电事故。
b. 施工现场应设置专用配电箱,并配备漏电保护器。
c. 施工人员必须了解用电安全知识,严禁私拉乱接电线。
5. 应急预案a. 施工单位应制定应急预案,明确应急组织、职责和处置程序。
b. 施工现场应配备必要的应急救援器材,如急救箱、灭火器等。
c. 施工人员应熟悉应急预案,确保在发生事故时能够迅速有效地进行处置。
三、施工人员职责1. 施工人员应严格遵守安全技术操作规程,确保自身和他人的安全。
2. 施工人员应主动学习安全知识,提高安全意识。
3. 施工人员应发现安全隐患及时报告,并采取必要措施进行处理。
施工技术交底记录表工程名称:皖赣铁路扩能改造工程WGZQ-1标编号:1.工程概况青弋江特大桥起讫里程为DK5+163.038~DK28+821.833,中心里程:DK16+992.556,全桥长23658.795m。
里程DK5+163.038~DK17+629.198段,施工桥长12466.16m。
承台为矩形,无切倒角、倒圆角,承台及扩大基础共计369个,总方量50391m³。
本次交底是针对扩大基础,即17#、18#、28#、29#、30#、31#台子的交底。
扩大基础尺寸表:扩大基础钢筋布置图详见附图2.作业准备2.1内业技术准备2.1.1施工前对图纸进行复核;2.1.2施工前应做好施工交底资料;2.1.3及时填写各种施工过程用表。
2.2外业技术准备2.2.1依据已布设的平面控制加密导线控制点坐标和经复核计算无误的明挖基础坐标,采用全站仪精确定位,测定基坑中心线、方向及高程。
2.2.2按地质水文资料,结合现场情况,确定开挖坡度和支护方案、开挖范围和防、排水措施。
2.2.3合理安排组织机械设备、仪器、人员等。
2.2.4施工用水、用电及便道等有关临时工程满足施工需要。
2.2.5进场材料满足连续施工的要求,并通过原材料检验合格。
3.技术要求3.1模板、钢筋、砼的施工应符合铁道部现行《铁路砼与砌体工程施工质量验收补充标准》的有关规定及设计要求。
3.2基坑开挖前应按地质、水文资料,环保要求,结合现场实际情况,制定施工方案,确定开挖范围、开挖坡度、支护方案、弃土位置和防、排水等措施。
3.4基底处理应符合下列规定:3.4.1基础底面不得置于软硬不均的地层上;3.4.2岩层基底应清除岩面松碎石块、淤泥、苔藓,凿出新鲜岩面,表面应清洗干净,应将倾斜岩面凿平或凿成台阶;3.4.3碎石类土及砂类土层基底承重面应修理平整,黏性土层基底整修时,应在天然状态下铲平,不得用回填土夯平;3.4.4基础浇筑前的基坑不得泡水。
一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 监理单位:________________________5. 工程规模:________________________6. 施工周期:________________________二、扩大基础施工安全监理重点1. 施工现场安全管理(1)施工现场布置:合理规划施工现场,确保施工道路畅通,临时设施布局合理,便于施工和监理工作。
(2)施工现场警示:设置明显的安全警示标志,对施工危险区域进行围挡,防止无关人员进入。
(3)施工人员管理:对施工人员进行安全教育,确保施工人员熟悉安全操作规程,遵守安全生产制度。
2. 扩大基础施工安全措施(1)施工机械:确保施工机械安全可靠,定期进行保养和维护,禁止使用存在安全隐患的机械设备。
(2)施工材料:严格按照设计要求选用材料,确保材料质量符合国家标准,禁止使用不合格材料。
(3)施工工艺:严格执行施工工艺,确保施工质量,防止因施工工艺不当导致安全事故。
(4)施工顺序:按照施工顺序进行施工,避免因施工顺序不当导致安全事故。
3. 扩大基础施工安全监理工作(1)现场巡查:监理人员应定期对施工现场进行巡查,发现问题及时制止,并要求施工单位整改。
(2)安全技术交底:对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
(3)施工方案审查:对施工单位提交的施工方案进行审查,确保施工方案符合安全要求。
(4)现场旁站监理:对关键工序进行旁站监理,确保施工过程符合安全要求。
(5)安全检查:定期进行安全检查,发现问题及时整改,防止安全事故发生。
三、扩大基础施工安全监理要求1. 监理人员应具备相应的专业知识和技能,熟悉扩大基础施工安全监理工作。
2. 监理人员应严格执行国家有关扩大基础施工安全监理的规定和标准。
