CCC认证关键元器件和材料确认检验要求
- 格式:doc
- 大小:76.84 KB
- 文档页数:6
CCC关键元器件和材料检验验证规程1. 目的对采购的关键件进行确认检验,确保所要求的关键件满足产品的设计与使用要求。
2. 关键件范围对于通过CCC强制性产品认证的产品,需对其关键件和材料定期进行确认检验。
其主回路使用的元器件和材料为关键件,如:壳体、低压断路器、低压熔断器、低压开关、隔离器、隔离开关与熔断器组合电器、低压接触器、过载继电器、母排、绝缘导线、绝缘支撑件等主回路的元器件和材料。
3. 职责技术质量科负责对成套产品中的关键件进行确认检验,并予以记录;对关键件的确认检验情况予以通报,必要时提请供方评定。
供应科负责与供方协调,要求供方提供所供产品的定期确认检验报告。
4. 确认检验的管理4.1确认检验原则:(1)检验频率:a) 关键元器件和材料已列入国家强制性产品认证目录的,获得CCC证书或CQC认证的产品,在每批进货检验时,按照相应的型号进行网上查询,并打印当时证书状态,备查。
b) 关键元器件和材料没列入国家强制性产品认证目录(如铜排、绝缘件、壳体等),按照条款5执行相应的定期确认检验。
(2)检验标准和项目:依据不同产品制造标准来选择相对应的检验项目;(3)检验方式和途径:公司内部验证和供方提供确认检验证明;(4)检验时机:按计划实施(计划时间应在关键件有效期内)。
4.2确认检验计划:(1)由技术质量科制订关键件确认检验计划,经质量负责人批准;(2)确认检验计划应根据不同关键件前一次确认检验时间确认下一次时间,此时间必须在关键件产品认证有效期内,同时应在上一次确认检验12个月内;(3)由技术质量科按照计划实施关键件确认检验。
4.3确认检验方式和途径:4.3.1关键元器件和材料已列入国家强制性产品认证目录的,必须获得CCC证书(如:电器元件、绝缘导线等),只要这些证书有效,即可不出示这些关键件和材料的检验报告。
4.3.2可为最终产品强制性认证承认认证结果的自愿认证关键元器件和材料定期确认检验控制要求。

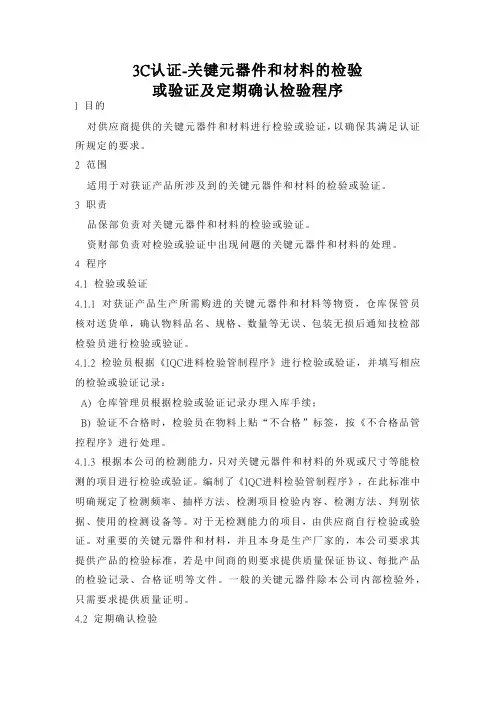

关键元器件和材料的检验验证1 目的确保检验和试验的正确性和完善性,以使关键元器件和材料符合规定的质量要求。
2 适用范围适用于本单位进料关键元器件和材料的检验/验证。
3 职责3.1 品质部负责对进货的关键元器件和材料的检验/验证。
3.2 生产部负责自检及互检。
4 工作程序品质部负责编制各类关键元器件和材料的检验指导书,明确检验点、检验频率、抽样方案、允收水准、检验项目、检验方法、判别依据,使用的检测设备等内容,作为检验工作的依据。
4.1 进货检验质量检验标准为我方检验标准或是承认供方的检验标准,未在《采购合同》中注明的应采用我方检验标准。
承认供方的检验标准,应由工程主管负责审核,品质部主管以上领导批准。
4.1.1 物料到单位,仓管员核对对方的“送货单”,确认物料品名、规格、数量等无误、包装无损后,置于待检区,填写“(进料)检验报告”的名称型号规格等部分交IQC。
4.1.2 IQC接到报告后,根据《进料检验指导书》进行抽样、检验或验证,并将相应结果填入“(进料)检验报告”。
a.检验合格时,检验员在物料上贴“IQC检验合格”标签,报告结果发至供应部和仓库,仓库根据合格记录或标识办理入仓手续;b.检验不合格时,检验员在物料上贴“IQC检验不合格”标签,按《不合格品控制程序》进行处理。
c.对关键元器件和材料,只要有一批严重不合格,要由采购部或品质部向其供方发出《纠正和预防措施处报告》,要求其分析原因,采取措施改善质量;对连续两次发出处理单;若质量无明显改善的,取消其该物资合格供方资格。
4.2 妥善保存关键件检验或验证记录、供应商提供的合格证明及有关检验数据等。
4.3 按月进行进货关键件检验质量统计。
4.4 与采购有关的过程5.相关文件《来料检验规范》《来料检验指导书》6.相关记录《供应商评审报告》《合格供应商一览表》《采购单》《检验报告》《纠正和预防措施报告》。

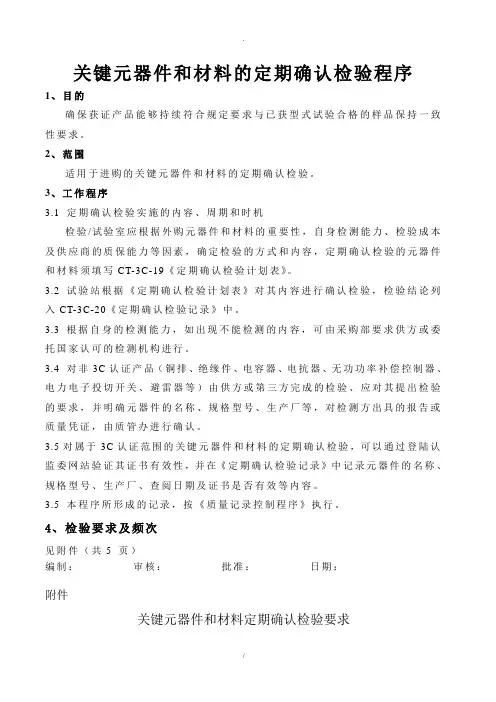

关键元器件和材料的定期确认检验程序1、目的确保获证产品能够持续符合规定要求与已获型式试验合格的样品保持一致性要求。
2、范围适用于进购的关键元器件和材料的定期确认检验。
3、工作程序3.1 定期确认检验实施的内容、周期和时机检验/试验室应根据外购元器件和材料的重要性,自身检测能力、检验成本及供应商的质保能力等因素,确定检验的方式和内容,定期确认检验的元器件和材料须填写CT-3C-19《定期确认检验计划表》。
3.2 试验站根据《定期确认检验计划表》对其内容进行确认检验,检验结论列入CT-3C-20《定期确认检验记录》中。
3.3 根据自身的检测能力,如出现不能检测的内容,可由采购部要求供方或委托国家认可的检测机构进行。
3.4 对非3C认证产品(铜排、绝缘件、电容器、电抗器、无功功率补偿控制器、电力电子投切开关、避雷器等)由供方或第三方完成的检验、应对其提出检验的要求,并明确元器件的名称、规格型号、生产厂等,对检测方出具的报告或质量凭证,由质管办进行确认。
3.5对属于3C认证范围的关键元器件和材料的定期确认检验,可以通过登陆认监委网站验证其证书有效性,并在《定期确认检验记录》中记录元器件的名称、规格型号、生产厂、查阅日期及证书是否有效等内容。
3.5 本程序所形成的记录,按《质量记录控制程序》执行。
4、检验要求及频次见附件(共5 页)编制:审核:批准:日期:附件关键元器件和材料定期确认检验要求附件关键元器件和材料定期确认检验控制要求附件关键元器件和材料定期确认检验控制要求附件关键元器件和材料定期确认检验控制要求附件箱(柜)体进货检验要求注2:需确认检验的关键元器件和材料仅限于外购的元部件。
注3:表中所列元器件和材料若有按对应标准的第三方认证证书,则仅需在规定周期内确认证书有效性(证书在有效期内、持证人持有有效的年度监督检查报告并检查结论合格)。

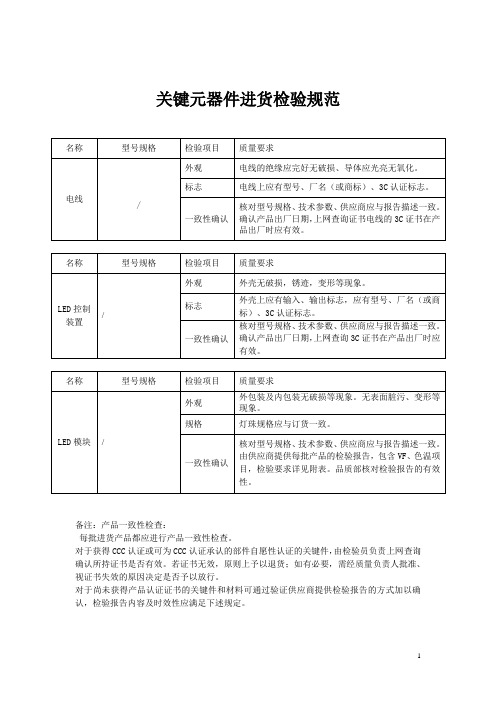

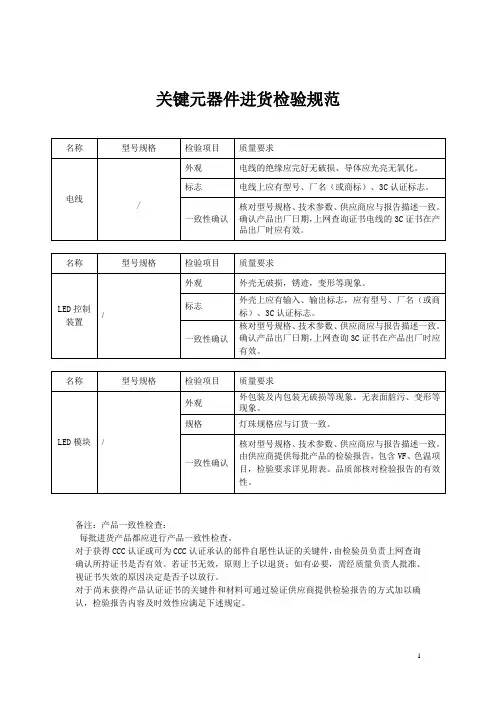

关键元器件进货检验规范
备注:产品一致性检查:
每批进货产品都应进行产品一致性检查。
对于获得CCC认证或可为CCC认证承认的部件自愿性认证的关键件,由检验员负责上网查询确认所持证书是否有效。
若证书无效,原则上予以退货;如有必要,需经质量负责人批准、视证书失效的原因决定是否予以放行。
对于尚未获得产品认证证书的关键件和材料可通过验证供应商提供检验报告的方式加以确认,检验报告内容及时效性应满足下述规定。
LED模块确认检验合格报告要求:
对不合格品的处理方法
对采购产品和外协件初步判定为不合格品的,由检验员将检验结果(缺陷描述)等,填写在采购产品进厂检验单中,做出标识,另行存放,按不合格品控制程序执行。
11 职责和资 1 质量负责人职责:见质量手册2 页 源 2 技术负责人职责:见质量手册 2 页3 认证标志如何管理(购买、保管、加贴、记录的要求)见-程叙文件 22 页 注:技术负责人职责的含义关键元器件和材料变更时,主开关(进线总开关 )、 铜排、绝缘支撑件的变更需报CQC 批准,其他关键件企 业可自己变更,技术负责人批准即可,不用报CQC 。
1 低压产品关键件范围:主要是一次线的的元器件: 断路器、 隔离开关、 接触器、 热继电器、 插座、 导线、 铜排、绝缘支撑件、壳体、电容器、补偿控制器2 变更关键件时的程序:填写关键件变更记录——附带变更件的相应资质 及其有效性结果——技术负责人签字批准——填 写供方评价记录——填写合格供方目录3 技术负责人必须取得证书,方可有权变更。
证书只限于本人、本企业使用1 质量、技术负责人任命书见-质量手册 3 页 2 认证标志管理程序 见-程叙文件 22 页 3 岗位任职要求 见作业文件 57 页1 培训记录2 技术负责人证3 剩余认证标志4 认证标志使用记录注: ①使用数、剩余数对应; ②使 用记录不能有超范围、不一致等不 符合试验报告描述的产品; ③在证 书变更、暂停期间不能贴标志(无任何产品生产记录)有培训时填写标志购买、加贴时2 文件和记录3 采购和进货检验1 文件如何管理编制文件——经过签字批准——文件标识(版本、状态、编号、日期等) ——发放——更改——文件作废2 记录如何管理记录填写要清晰完整;记录要妥善保存;记录要标识检索;记录要规定保存年限;记录进行处臵1 供应商如何管理?(进行选择、评价和日常管理)2 选择、评价和日常管理的标准要求? (程叙文件 6 页)3 进货检验的要求、抽样的要求(作业文件 46 页)4 关键件和材料定期确认检验的方法(作业文件 54 页) 注:关键元器件定期确认检验方法和频次——CCC 认证的元器件,要上网查询其证书的有效性(断路器、接触器、热继电器、导线、隔离开关、插座)。
确认检验程序目录1.0 目的2.0 适用范围3.0 职责4.0 定义5.0 程序6.0 相关文件7.0 相关记录受控状态: 发放号:本文件挂在公司网页上的版本为受控版本,一经打印,则是非受控版本,仅作为参考确认检验程序1.0 目的确定燃油箱产品的关键零部件和材料,并定义确认检验的具体内容。
2.0 适用范围适用于公司生产的所有燃油箱产品的关键零部件和材料。
3.0 职责产品工程部负责确定关键零部件和材料清单。
质量部负责相应的检验工作。
4.0 定义:无5.0 程序5.1 工厂应根据零部件和材料的重要性,确定关键零部件和材料,并编制关键零部件和材料清单。
5.2 工厂对于关键零部件和材料,应进行定期确认检验,以确保关键零部件和材料满足3C认证所规定的要求:(1)对于关键零部件和材料的确认检验或验证,应编制来料检验指导书,详细地规定检验项目、方法、频次和判定准则。
(2)对于关键零部件和材料的定期确认检验,具体内容见下表:CHB041本文件挂在公司网页上的版本为受控版本,一经打印,则是非受控版本,仅作为参考确认检验程序5.3 对检验结果进行记录,并按照公司质量记录程序要求保存好质量记录;对于供应商提供的检验报告以及相关数据,按同样的要求予以保存。
5.4 如果检验结果不符合判定准则的要求,则应该按照公司不合格品控制程序要求对不合格零部件进行处理,保证此类零部件不会用于生产。
5.5 其它按照《机动车辆产品强制性认证实施规则》相关要求执行6.0相关文件《机动车辆产品强制性认证实施规则》7.0相关记录无本文件挂在公司网页上的版本为受控版本,一经打印,则是非受控版本,仅作为参考。
CCC关键元器件定期确认检验程序1、目的通过定期确认检验和验证,以确保关键元器件和材料满足认证所规定的要求。
2、范围适用于我公司关键元器件和材料的确认检验和验证。
3、职责质量管理部负责核对供方提供的关键元器件和材料进行定期确认检验报告,确保未经确认检验或验证的产品不投入使用和装配出厂。
品管部应保存供方所提供的合格证明及有关检验数据。
4、检验要求1)对属于关键元器件的外购件、外协件进行检验/验证;制定关键元器件和材料的检验/验证及定期确认检验的程序。
并对供应商提供的产品按程序的要求进行检验或验证;2)确保供应商提供的产品持续符合要求。
明确其实施的时机、频次及项目等;3)根据所采购产品的重要性,自身的检测能力,检验成本及供应商质保能力等因素来确定检验的方式和内容。
当检验是由供应商进行时,应对供应商提出明确的检验要求,如检验的频次、项目、方法等;4)保存关键元器件检验或验证记录、确认检验记录及供应商提供的合格证明及有关检验数据等;5)定期确认方法我公司的关键元器件和材料的定期确认检验由本公司或供方完成。
当由供方完成时,供方按我公司提供的<<材料定期确认检验规范>>进行检验,并提供合格证明及有关检验报告。
定期确认检验规范和频次参照附表一。
5、材料定期确认检验规范参照附表一。
关键器件和材料的确认检验项目与频次见附表一元件/部件名称型号/规格确认/检验项目依据标准周期抑制射频干扰固定电感器色环电感1000mH标志GB14536.1每批次发热一年/次爬电距离和电气间隙一年/次耐热、耐燃和耐漏电起痕一年/次抑制电源电磁干扰用固定电容器电解电容10uF/400V标记、标示GB4943GB9254每批次电容量一年/次开关管SD6834DIP-8 标记GB4943GB9254每批次熔断器195USL/UTET1AL250V 标记、标示GB9364.1-1997GB9364.2-1997每批次接触电流一年/次隔离变压器EC-35功率:75-110W;耐热等级:B标记GB8898-2001每批次接触电流一年/次验证空载输入电压一年/次介电强度一年/次保护接地连续性一年/次耐热、耐燃一年/次Y电容CT7250VAC-(100-4700)pF标记、标示GB/T14472-1998每批次电容量一年/次光电耦合器EL817适用于海拔5000米及以下加强绝缘,Ext.Cr.≥8.0mmdti≥0.4mm通过热循环测试抗电强度GB4943.1-2011一年/次电气间隙、爬电距离和绝缘穿透距离一年/次印制电路板ZD-90[CPFCP-04]1.6mm 标记、标示GB/T4724-1992每批次可燃性一年/次外壳材料AG15E1ABS 标记、标示GB4943.1-2011每批次燃烧性一年/次6、相关文件《强制性产品/CQC产品认证工厂质量保证能力要求》7.质量记录《关键元器件定期确认记录》产品确认检验一览表产品规格型号CCC证书编号确认时间确认机构确认结果确认报告编号不符合项目描述备注关键元器件一览表零件名称规格型号供应商企业负责人供应商地址联系电话传真号码3C证书备注编号发证日期制表:审核:核准:。
3C认证产品关键原料的确认检验要求首先,关键原料的质量要求是确认检验的重点。
对于关键原料而言,其质量直接影响到最终产品的质量和安全性能。
因此,在确认检验中,需要对关键原料进行全面的质量检测。
这包括对关键原料的化学成分、物理性能、机械性能、电气性能、热性能等方面进行检测。
同时,对于涉及到关键原料的标准或规范要求,需要进行相应的验证和确认。
此外,关键原料的环境保护要求也是确认检验的重要内容之一、在确认检验中,需要验证关键原料是否符合相关环保要求,包括是否存在环境污染物质排放、资源浪费、能源消耗等环境问题。
同时,还需要核实相关关键原料供应商是否符合环保法规和相关标准要求,如是否存在环境违法行为、是否进行环境管理和监测等。
总结起来,对于3C认证产品的关键原料的确认检验要求可以概括为质量要求、供应链要求、环境保护要求以及可追溯性要求等方面。
通过严格执行这些要求,可以确保关键原料的质量和安全性能,促进3C认证产品的合规性和市场竞争力。
关键元器件和材料定期确认检验程序
1 目的
通过对关键元器件和材料定期确认的控制,确保认证产品质量的稳定性和一致性。
2 范围
适用于公司认证产品中涉及的关键元器件和材料。
3 职责
3.1 工程部负责要求供方提供定期确认检验报告并交生产技术部进行验证确认。
3.2 工程部负责取消不合格供方的资格,并负责重新选择合格供货商。
4 工作程序
4.1 定期确认的频次
生产技术部每年对产品涉及的关键元器件和材料进行一次定期确认。
4.2 定期确认检验项目
属于强制性认证的关键元器件和材料按相应认证实施规则规定的确认检验项目执行,不属于强制性认证的关键元器件和材料按相应产品标准规定的检验项目执行。
4.3 定期确认的方式
4.3.1 要求具有3C或CQC认证产品的安全件的供方提供每年通过的3C工厂复查报告或其产品确认检验报告。
4.3.2 对非3C或CQC认证的关键件(如部分电磁兼容部件),要求供方按相关产品国家标准检测并提供确认检验报告。
4.4 定期确认结果的评定
4.4.1经生产技术部定期确认验证符合产品各项指标的供方,工程部继续保持其合格供方资格。
经验证不符合指标的,取消其合格供方资格,工程部应重新选择供货商。
4.4.2 生产技术部应将定期确认结果填写在《关键件定期确认记录》中。
[相关文件]
无
[相关记录]
《关键件定期确认记录》。
