建筑工程项目管理历年真题及答案(精选)ajx

  • 格式:doc
  • 大小:385.50 KB
  • 文档页数:16

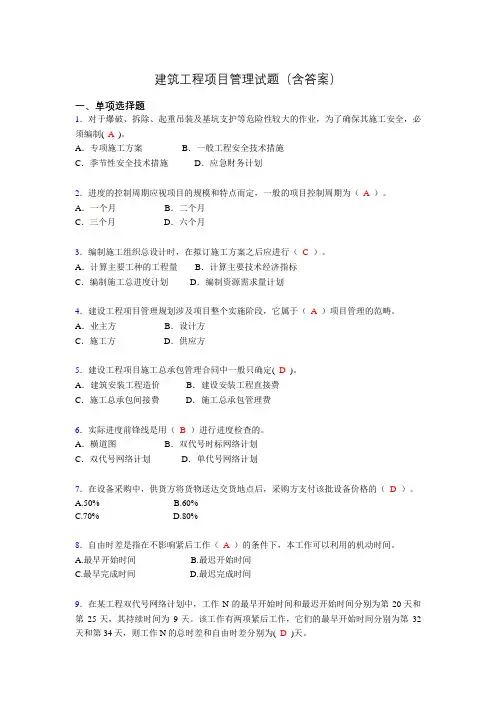

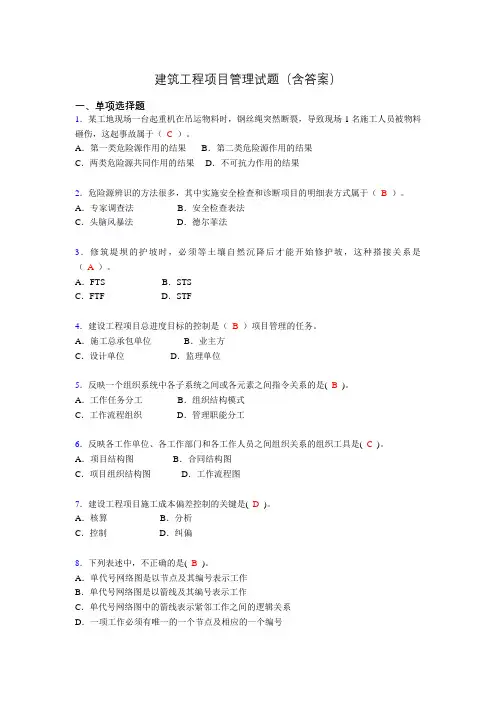

建筑工程项目管理试题(含答案)一、单项选择题1.施工安全控制的首要程序是(C)。

A.工作活动分类 B.危险源辨识C.安全目标的确定 D.风险评价2.在某双代号网络计划中,A工作的持续时间为5天,总时差为8天,自由时差为4天。

如果A工作的实际进度拖延12天,则会影响工程计划工期(B)天。

A.3 B.4C.5 D.103.用图的形式反映一个组织系统中各项工作之间逻辑关系的组织工具是( A )。

A.工作流程图 B.项目结构图C.合同结构图 D.组织结构图4.建设工程项目采用施工总承包管理模式的基本出发点是( C )。

A.保证项目的质量 B.降低项目总投资的风险C.减轻业主方的工作 D.保证承包方的利益5.反映一个组织系统中各组成部门之间的组织关系的组织工具是( A )。

A.组织结构图 B.项目结构图C.管理职能分工表 D.工作流程图6.某工程双代号网络计划如下图所示,其关键线路有( B )条。

A.1 B.2C.3 D.47.下列关于横道图的表述,正确的是(C)。

A.工序之间的逻辑关系能够清除地表达B.能够确定计划的关键工作、关键线路与时差C.计划的调整只能采用手工的方式进行,工作量大D.可以适应于大型项目的进度计划系统8.对项目的工作流程组织进行调整,是项目目标动态控制的( C )措施。

A.管理 B.经济C.组织 D.技术9.在单代号网络计划中,两项工作之间的时间间隔与工作时差的关系是(C)。

A.工作总时差等于该工作与其所有紧后工作时间间隔的最小值B.工作总时差等于该工作与其所有紧后工作时间间隔的最大值C.工作自由时差等于该工作与其所有紧后工作时间间隔的最小值D.工作自由时差等于该工作与其所有紧后工作时间间隔的最大值10.关于风险管理工作流程,排序正确的是(A)。

A.风险识别、风险评估、风险响应、风险控制B.风险评估、风险识别、风险响应、风险控制C.风险响应、风险评估、风险识别、风险控制D.风险控制、风险识别、风险评估、风险响应11.如以里程碑事件的进度目标值作为进度计划值,则进度的实际值应是相对于(B)。

A.总进度规划的实际进度B.里程碑事件的实际进度C.各子系统的实际进度D.各分项工作的实际进度12.对建设工程项目管理进行诊断,首先应分析其(A)方面存在的问题。

A.组织B.经济C.技术D.管理13.年度、季度、月度和旬计划是按照()进行划分的。

A.不同周期B.不同项目参与方C.不同功能D.不同深度14.某埋管沟槽开挖分项工程,计日工每工日工资标准50元,折减系数为0.6。

在开挖过程中,由于业主原因造成承包商8人窝工5天,承包商原因造成窝工10天,由此承包商提出的人工费索赔为(A)。

A.1200元B.2000元C.6000元D.3600元15.建设项目施工准备阶段的预算成本计划是(C)。

A.竞争性成本计划B.指导性成本计划C.实施性成本计划D.综合性成本计划16.程序文件是(B)支持性文件。

A.质量记录 B.质量手册C.设计交底 D.技术交底17.在开工前,政府质量监督检查的重点是( C )。

A.审查质量保证措施B.审查单位工程质量监督报告C.审查工程建设各方主体的质量保证体系和相关证书、手续等D.审查施工方案18.(A)的价格计算是以图纸、规定及规范为基础,工作任务和内容明确,业主的要求和条件清楚,不再因为环境的变化和工程量的增减而变化。

A.固定总价合同 B.变动总价合同C.固定单价合同 D.变动单价合同19.人的因素对建设工程项目质量形成的影响,,其中之一是指直接履行建设工程项目质量职能的(B)、管理者和作业者个人的质量意识及质量活动能力。

A.领导者B.决策者C.设计者D.使用者20.建立职业健康安全与环境管理体系的步骤不包括(C)。

A.领导决策 B.成立工作组C.人员掌握 D.初始状态评审21.对于业主而言,在合同签订时就可以基本确定项目的总投资额,对投资控制有利的合同计价方式是(A)。

A.固定总价合同 B.变动单价合同C.固定单价合同 D.变动总价合同22.建设工程项目质量控制体系与建设工程项目管理组织系统相融合,是一次性的质量工作体系,并非永久性的质量管理体系,即作用的( B )不同。

A.方式B.时效C.目的D.层次23.建设工程项目管理的时间范畴是建设工程项目的(C)。

A.全寿命周期 B.决策阶段C.实施阶段 D.使用阶段24.由于非承包商责任造成承包商自有机械设备窝工,其索赔费按( B )计算。

A.台班费 B.台班折旧费C.折算租金 D.折算租金乘以规定的降效系数25.由于非分包人的原因导致工期拖延,分包人可以向( B )提出索赔。

A.发包人 B.承包人C.工程师 D.保险公司26.建设工程索赔是一项正当的权利要求,从本质上讲索赔是(C)。

A.发包人与承包人之间的一种对立B.发包人与承包人之间虚拟的合同管理业务活动C.发包人或承包人向对方提出的一种权利要求D.工程承包的特殊性27.施工机械使用费的索赔不包括( C )。

A.非承包商责任工效降低增加的机械使用费B.由于业主或监理工程师原因导致机械停工的窝工费C.由于恶劣天气原因导致机械停工的窝工费D.由于完成额外工作增加的机械使用费28.在国际工程承包市场上,( A )是承包人和发包人保护自身正当权益、弥补工程损失的重要且有效的手段。

A.工程索赔 B.工程分包C.预付款担保 D.履约金赔偿29.防止噪声污染的最根本的措施是( A )。

A.从声源上降低噪声 B.采用隔声装置C.严格控制人为噪声 D.对接收者进行防护30.从理论上讲,在市场经济条件下,建设工程项目是否采用招标投标的方式确定承包人,( A )有着完全的决定权。

A.业主 B.监理工程师C.设计单位 D.政府主管部门31.向工程监理单位委托建设工程项目监理任务的单位是(C)A.政府主管部门B.质量监督机构C.项目法人D.项目总承包方32.建设工程项目施工质量验收时,对施工质量保证资料的检查包括施工全过程的技术质量管理资料。

其中,又以原材料、施工检测、测量复核及(C)资料为重点检查内容。

A.检验批抽检B.弧度试验C.功能性试验D.垂直度检测33.对施工承包企业而言,在施工准备阶段控制施工质量的主要工作内容之一是(C)A.办理施工许可B.确定检验批C.编制施工组织设计文件D.办理质量监督手续34.施工成本管理中的( A )是该项目降低成本的指导文件,是设立目标成本的依据。

A成本计划 B成本预测C.成本核算 D.成本控制14施工总承包模式的最大缺点是( DA.招标及合同管理工作量大B在开工前没有较明确的合同价,不利于业主的总投资控制C.在施工过程中发生设计变更,可能会引发索赔D开工日期不可能太早,建设周期较长35.建设工程项目管理的内涵是自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。

其中费用目标对于业主而言是( C )。

A.经济目标 B.社会目标C.投资目标 D成本目标36.属于职业健康安全管理体系与环境管理体系中自我保证和自我监督的一种机制是( C )。

A.合规性评价 B.外部审核C.内部审核 D.管理评审37.对已经发生的、正在发生的和尚未发生的经济活动进行核算,属于( B )核算。

A.会计 B.业务C.动态 D.统计38.政府质量监督部门对施工中发生严重问题的单位可以发出( C )。

A.吊销营业执照通知单 B.吊销企业资质证书通知单C.临时收缴资质证书通知书 D.企业资质降级通知书39.建设工程项目质量的基本特性中,建设工程项目( D )特性的质量来自于设计者的设计理念、创意和创新,以及施工者对设计意图的领会与精益施工。

A.建筑环境 B.安全可靠C.使用功能 D.文化艺术40.项目人力资源管理的目的是( )A.提高员工的业务水平B.建立广泛的人际关系C.降低项目的人力成本D.调动所有项目参与人员的积极性【答案】C41.某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10(计算坐标系,下同),最迟完成时间为18,持续时间为15天;D工作最早完成时间为18,最迟完成时间为20,持续时间为6天;该工作与C工作间的时间间隔为2天,与D工作间的时间间隔为4天,则该工作的总时差为( )天。A.3B.4C.5D.6【答案】C【解析】本题考查知识点:总时差的计算。42.关于业主方项目管理目标和任务的说法,正确的是( )。A.业主方的进度目标指项目交付使用的时间目标B.业主方的投资目标指项目的施工成本目标C.投资控制是业主方项目管理任务中最重要的任务D.业主方项目管理任务不包括设计阶段的信自管理【答案】A【解析】本题考查的是业主方项目管理的目标和任务。选项A,进度目标指的是项目动用的时间目标,也即项目交付使用的时间目标,此选项正确;选项B,业主的投资目标是项目的总投资目标,包括施工成本目标,但是不完全等于施工成本目标;选项C,安全控制是项目管理中最重要的任务;选项D,业主方的管理任务是包含信息管理的。P5。43.项目质量控制体系运行的核心机制是( )A约束机制B反馈机制C持续改进机制D动力机制【答案】D44.使事故责任者和广大群众了解发生的原因及所造成的危害,并深刻认识到搞好安全生产的重要性,从事故中吸取教训,提高安全意识,改进安全管理工作,这体现了事故处理中的( )原则A事故原因未查清不放过B事故责任人未受到处理不放过C事故责任人和周围群众受到教育不放过D事故没有制定切实可行的整改措施不放过【答案】C【解析】本题考察的是职业伤害事故的分类。“事故责任人和周围群众没有受到教育不放过”原则的主要内容是:使事故责任者和广大群众了解事故发生的原因及所造成的危害,并深刻认识到搞好安全生产的重要性,从事故中吸取教训,提高安全意识,改进安全管理工作,P25845.根据《建设工程工程量清单计价规范》,施工过程中如发现图纸设计错误,因修改设计而新增的工程量清单项目,其综合单价应( C、)A、由发包人提出,经工程师确认B、由工程师提出,经发包人确认C、由承包人提出,经发包人确认D、由发包人提出,经承包人确认46.当采用排列图法分析工程质量问题时,将质量特性不合格累计频率为(C)的定为A类问题,进行重点管理P74A、0-50%B、0-70%C、0-80%D、0-90%47.建设工程项目质量控制系统是面向工程项目建立的质量控制系统,该系统(A)P63A、属于一次性的系统B、需要进行第三方认证C、仅涉及施工承包单位D、需要通过业主认证48.某分部工程单代号网络计划如下图所示,节点中下方的数字为该工作的持续时间,单位:天。

其关键线路有(B)条A.1B.2C.3D.449.建设工程项目管理的核心任务是项目的( D )A、目标规划B、目标比选C、目标论证D、目标控制50.编码是信息处理的一项重要基础工作,进行建设工程项目的投资项目统一编码时应综合考虑的因素包括概算、预算及(A)P162A、标底、合同价和工程款的支付B、投标价、合同价和工程款的支付C、投标价、合同价和施工成本分析D、标底、投标价和施工成本分析51.建设工程项目信息管理的最终目的是(B)P159A、通过项目信息收集的有效组织和控制为项目参与各方的沟通搭建平台B、通过项目信息传输的有效组织和控制为项目建设的增值服务C、通过项目信息存储的有效组织和控制为项目运行期的维护保养提供依据D、通过项目信息处理的有效组织和控制为项目业主方协调各方关系提供依据52.根据《建设工程质量管理条例》,工程质量必须实行( )监督管理A,企业B,政府C,社会D,行业【答案】B53.建设工程在超过合理使用年限后需要继续使用的,产权所有人应当委托( )鉴定,并根据鉴定结果采取加固,维修等措施,重新界定使用期。A,勘察,设计单位B,监理单位C,建筑安全监督管理机构D,工程质量监督机构【答案】A【解析】《建设工程质量管理条例》规定,建设工程在超过合理使用年限后需要继续使用的,产权所有人应当委托具有相应资质等级的勘察,设计单位鉴定,并根据结果采取加固,维修,等措施,重新界定试用期,9854.甲公司与乙公司的院落相邻,甲为方便自己车辆进出,遂于乙方约定:甲借用乙方院内道路通行,期限20年,甲方一次性支付给乙方50万元补偿费,双方签订合同并办理了地役权登记。2年后,甲方拟定了下列方案,其中符合《物权法》规定的是( )A.甲方拟将全部房产所有权及土地使用权转让给丙,自由保留地役权B.甲拟单独将地役权转让给了丁物业公司C.甲拟将房产所有权及土地使用权和地役权一并转让给丙D.甲拟将房产所有权及土地适用权转让给丙,而将地役权转给丁【答案】C55.建设项目施工过程中发现地下古墓,立即报告当地文物行政部门,文件行政部门接到报告后,一般应在不超过( )小时赶赴工地现场。A,12B,36C,48D,24【答案】D【解析】文物行政部门应该在24小时内赶赴现场,并在7日内提出处理意见。56.属于第一类危险源的是(C)A、氧气瓶、炸药、电线绝缘层B、炸药、电缆绝缘层、管道闸门C、氧气瓶、炸药、起重物体D、氧气瓶、电缆绝缘层、管道闸门57.某工程事故造成3人死亡,10人重伤,直接经济损失达2000万元,根据《生产安全事故报告和调查处罚案例》,该事故等级为( )A,特别重大事故B,较大事故C,重大事故D,一般事故【答案】B【解析】较大事故是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,39。58.施工单位编制项目管理任务分工表前,应完成的工作是( )。A.明确各项管理工作的流程B.详细分解项目实施各阶段的工作C.落实各工作部门的具体人员D.检查各项管理工作的执行情况【答案】B【解析】在编制项目管理任务分工表前,应结合项目的特点,对项目实施各阶段的费用控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。59.关于投标文件的说法,正确的是( )。A、通常投标文件中需要提交投标担保B、投标文件在对招标文件的实质性要求作出响应后,可另外提出新的要求C、投标书只需要盖有投标企业公章或企业法定代表人名章D、投标书可由项目所在地的企业项目经理部组织投标,不需要授权委托书【答案】A【解析】这个题目考察的是施工招标的内容。选项B,投标文件应当招标文件提出的实质性要求和条件作出响应。投标文件不完备或者是投标没有达到招标人的要求。在招标范围以外提出的新的要求,均应当被视为对招标文件的否定。不会被招标人所接受。选项C投标书需要按照要求签章、密封。投标书需要盖有投标企业公章以及企业法定代表人的。公章或签字。选项D,如果项目所在地与企业的距离较远,应当由当地项目经理部组织投标。需要提交企业法人对投标项目经理的授权委托书。第273页二、多项选择题60.下图所示的工程双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度如图中前锋线所示,检查结果表明( BD )。
