※防雷接地计价与定额套用(安装预算初学者必看)
- 格式:pdf
- 大小:400.69 KB
- 文档页数:7
避雷接地计价

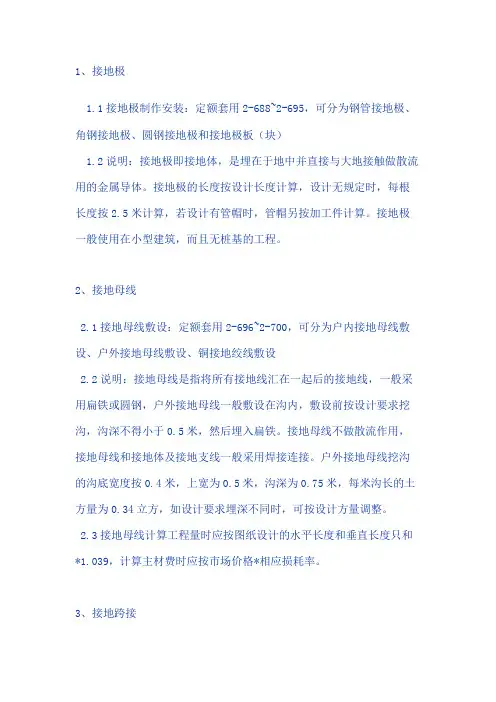

1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)
1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按
2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
二、接地母线
2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设
2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
三、接地跨接
3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地。
1、接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
2、接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
3、接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
避雷预算套定额(总5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--接地极接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
*接地母线接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按米,上宽为米,沟深为米,每米沟长的土方量为立方,如设计要求埋深不同时,可按设计方量调整。
接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*,计算主材费时应按市场价格*相应损耗率接地跨接接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地 .说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)等电位箱和局部等电位箱的箱内连接套接地跨接*系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2阐明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般应用在小型建筑,而且无桩基的工程。
1.3钢管和角钢接地极见下图:接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2阐明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计请求挖沟,沟深不得小于0.5米,然后埋进扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计请求埋深不同时,可按设计方量调剂。
2.3接地母线计算工程量时应按图纸设计的程度长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
避雷针4.1避雷针制作安装:定额套用2-704~2-740,避雷针制作可分为钢管避雷针制作、圆钢避雷小针制安,避雷针安装可分为装在烟囱上、装在平屋面上、拉线安装、装在墙上、装在金属容器顶上、装在金属容器壁上、装在构筑物上和独立避雷针安装4.2避雷的制作不包括底座的加工,也未包含其本身的主材价钱,计算主材费时要依据时常价钱*损耗率。
4.3独立避雷小针安装不包括针体的制作,针体的加工制作按“一般铁构件制作”定额计算。
避雷引下线6.1避雷引下线敷设:定额套用2-744~2-747。
避雷引下线敷设可分为利用金属构件引下、沿建筑物构筑物引下、利用建筑物主筋引下和断接卡子制作、安装。
6.2如钢构造的厂房利用其的钢柱做引下线时应套用利用金属构件引下。

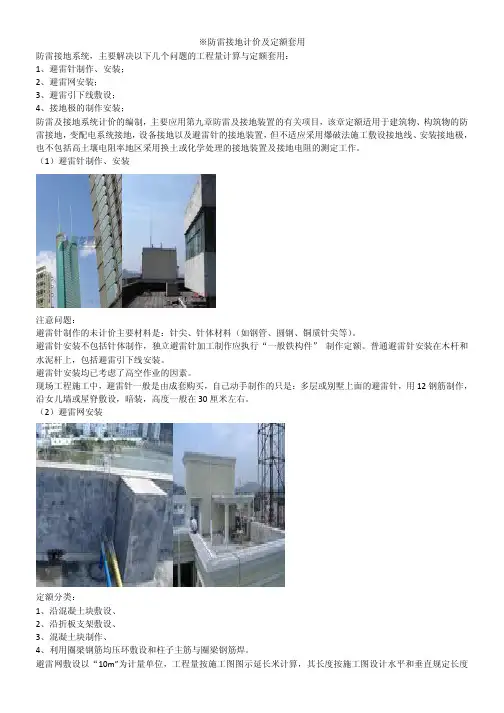

避雷工程预算套用定额一、工程量计算规则:1、接地极:按设计长度以“根”计算,设计无规定按2.5米。
设计有管帽时,管帽按加工件另行计算。
2、接地母线:按设计延长米计算,按设计水平和垂直长度另加3.9%的附加长度;计算消耗量时应增加规定的损耗率。
3、接地跨接线:按规范规定凡是需做接地跨接线的工程内容,以每跨一处计算;户外配电装置构架均需接地,每副构架按“一处”计算4、避雷针的加工、制作、安装,以“根”计算,安装是以成品计入的5、独立避雷针按“基”计算,长度、高度、数量按设计计算;独立避雷针的加工制作执行“一般铁件”定额或按成品计算6、焊接两根主筋考虑,超过两根按时调整(柱内钢筋根数除以2)7、断接卡子:按设计规定装设的断接卡子数量计算接地检查井内的断接卡子安装按每井一套计算8、断接卡子箱:以“个”为计量单位9、高层建筑屋顶的防雷接地装置执行避雷网安装定额高层电缆支架的接地线执行电缆沟内支架、桥架敷设定额10圈梁内的主筋作均压环接地连线,焊接按两根考虑,超过两根按时调整按圈梁中心线长度,以延长米计算11、钢、铝窗接地:以接地的金属窗数计算12每处按两根柱筋与两根圈梁焊接,超过时按时调整二、说明及规定1、接地母线埋地的土方是如何考虑的?答:按自然地坪和一般土质综合考虑,包括地沟的挖填土和夯填物等另行计算。
(定额按沟宽0.4米,上宽0.5米,沟深0.75米,每米土方量0.34m³)·2、防雷利用扁钢或圆钢敷设均压环时,如何执行定额?答:可执行“接地母线明敷”3、利用铜绞线做接地引下线时,如何执行定额?答:执行十二章中的“配管、配线”相应项目4、平屋顶上的烟筒及突出构筑物做的避雷针,如何执行定额?答:执行“避雷网安装项目”5、避雷针的安装、半导体少长针消雷装置是否考虑了高空作业?答:考虑了高空作业因素6、以焊接为一体的独立基础钢筋作为接地装置如何执行定额?答:可参照柱主筋与圈梁钢筋焊接定额以“10处”为计量单位7、等电位箱如何执行定额?答:可按照“接线箱”项目执行;焊压接线端子另计。

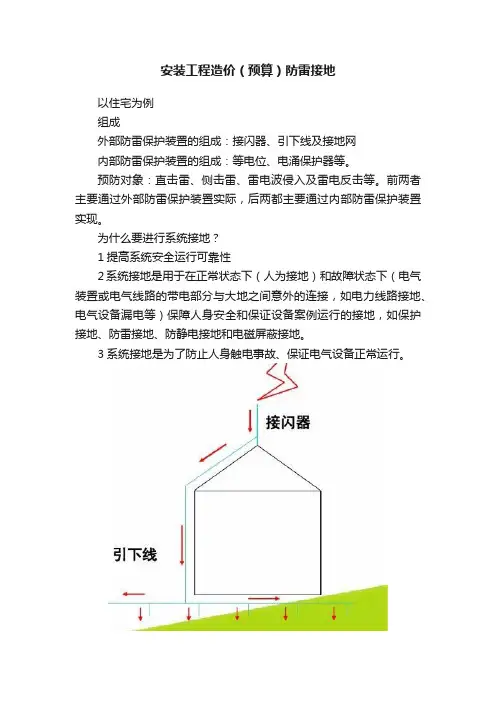

安装工程造价(预算)防雷接地以住宅为例组成外部防雷保护装置的组成:接闪器、引下线及接地网内部防雷保护装置的组成:等电位、电涌保护器等。
预防对象:直击雷、侧击雷、雷电波侵入及雷电反击等。
前两者主要通过外部防雷保护装置实际,后两都主要通过内部防雷保护装置实现。
为什么要进行系统接地?1提高系统安全运行可靠性2系统接地是用于在正常状态下(人为接地)和故障状态下(电气装置或电气线路的带电部分与大地之间意外的连接,如电力线路接地、电气设备漏电等)保障人身安全和保证设备案例运行的接地,如保护接地、防雷接地、防静电接地和电磁屏蔽接地。
3系统接地是为了防止人身触电事故、保证电气设备正常运行。
基础接地网和引下线基础接地网主要是指地下室底板钢筋将所有引下线串联在一起,然后通过桩基础中的引下线导入大地的一种防护措施。
常规图纸中说明:利用建筑物基础作接地体,将基础底板上下两层主筋沿建筑物外圈焊接成环型,并将主轴线上的基础梁及结构底板上下两层主筋互相焊接成网作接地体。
无筋处采用-40*4热镀锌扁钢通过焊接方式代替。
此处按照延长米计算(上下2根为延长米,如果是上下4根工程量则需要乘以2)无筋处采用-40*4热镀锌扁钢(无法利用基础的包含基础梁、条形基础可以看结构图来确定)引下线防雷引下线:利用建筑物所有钢筋混凝土柱或剪力墙内的主筋作为防雷引下线引下线施工:采用2根不小于直径16(或4根直径小于16且大于10)的竖向钢筋与地梁钢筋、柱筋连接。
在一般常见的住宅工程中柱钢筋施工时连接方式为电渣压力焊,不需要重复做跨接,发包单位一般不给予计量(如果在合同中没有约定此块内容,发包单位又不计量的情况下,应该计取基础与引下线及避雷网与引下线的焊接、女儿墙内引下线、正负零柱变径处引下线、均压环与引下线焊接、引下线电渣压力焊需要刷漆等工作的需要做签证)、测试点(每个建筑物正常情况下为4个)均压环和等电位等电位连接主要包括总等电位联结(MEB)、辅助等电位联结(SEB)及局部等电位联结(LEB)总等电位计量:等电位、与基础钢筋相连接的扁铁、配电箱重复接地的管及线局部等电位:等电位、等电位与钢筋网连接扁铁、等电位与就近插座连接的管及线、等电位与引下线相连接(单根)均压环主要是为了预防侧击雷而设计。
※防雷接地接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
1.3角钢接地极见下图:接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地 .3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱,应套接线盒安装子目,总等电位箱套接线箱安装子目。
防雷接地施工图预算1. 引言防雷接地是建筑物电力系统中非常重要的一项工程,它可以保护建筑物及其中的电子设备免受雷击等自然灾害的影响。
本文将根据防雷接地施工图预算的要求,对预算所需的材料、工时和费用等进行详细的说明和计算。
2. 预算材料清单2.1 接地材料•铜排:2米•接地极:10根•接地剂:50千克2.2 连接材料•铜焊条:5千克•接地夹:20个•接地线:200米3. 工时安排为了高效完成防雷接地施工图预算所需的工作,根据经验,我们可以将工时安排如下:•安装接地极:2天•铺设接地线:1天•连接接地材料:1天4. 费用计算4.1 材料费用根据上述材料清单,我们可以计算出材料的总费用如下:接地材料费用 = 铜排单价 * 2 + 接地极单价 * 10 + 接地剂单价 * 50连接材料费用 = 铜焊条单价 * 5 + 接地夹单价 * 20 + 接地线单价 * 200总费用 = 接地材料费用 + 连接材料费用4.2 工时费用根据工时安排,我们可以计算出各项工作的总工时费用如下:安装接地极费用 = 安装接地极工时 * 单位工时费用铺设接地线费用 = 铺设接地线工时 * 单位工时费用连接接地材料费用 = 连接接地材料工时 * 单位工时费用总工时费用 = 安装接地极费用 + 铺设接地线费用 + 连接接地材料费用4.3 总费用综合考虑材料费用和工时费用,我们可以计算出防雷接地施工图预算的总费用如下:总费用 = 材料费用 + 工时费用5. 结论通过以上的详细计算,我们可以得出防雷接地施工图预算的材料清单、工时安排和费用计算等结果。
根据实际情况进行进一步调整和优化,可以确保施工过程顺利进行并达到预期的防雷效果。
同时,预算的准确性也可以帮助管理层做出合理的决策和安排,确保资金的有效利用。
参考资料•防雷接地施工图设计手册•电力工程施工图预算实务指南。
※防雷接地工程量计算MEB箱的作用:当把电气部分的接地和防雷接地连成一体后,就使建筑物内的钢筋间构成一个法拉第笼,在此笼内的电气设备和导体都与笼相连接,就不会受到反击。
记住,屋顶电气设备的外壳已与避雷装置连成一体后,不允许再与屋内接地线相连。
一、防雷均压环安装项目是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。
如果采用单独扁钢或圆钢明敷作均压环时,可执行“户内接地母线敷设”项目。
利用铜绞线作接地引下线时,配管、穿铜绞线执行本册第十二章中同规格的相应项目。
利用建筑物主筋作接地引下线和利用圈梁钢筋作均压环接地连线,都是按二根主筋考虑的,如超过二根可按比例调整。
利用建筑物主筋作接地引下线项目是按锥螺纹绑扎焊接考虑的,如主筋采用对焊方式,项目乘以系数0.5。
高层建筑物屋顶的防雷接地装置应执行“避雷网安装”项目,电缆支架的接地线安装应执行“户内接地母线敷设”项目。
接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算。
若设计有管帽时,管帽另按加工件计算。
二、接地母线、避雷线、引下线及均压环敷设以“10m”为计量单位,其长度按施工图水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。
三、接地跨接线以“10处”为计量单位,按规程规定凡需做接地跨接线的工程,每跨接一次按一处计算。
四、避雷针的加工制作、安装,以“根”或“组”为计量单位计算,独立避雷针安装以“基”为计量单位计算。
长度、高度、数量均按设计规定。
五、半导体少长针消雷装置安装以“套”为计量单位计算,按设计安装高度分别执行相应项目。
装置本身由设备制造厂成套供货。
六、利用建筑物内主筋作接地引下线安装按设计图示尺寸以“10m”为计量单位计算。
七、断接卡子制作安装以“10套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。
八、均压环敷设以“10m”为计量单位,工程量以设计需要做均压接地的圈梁的中心线长度按延长米计算。

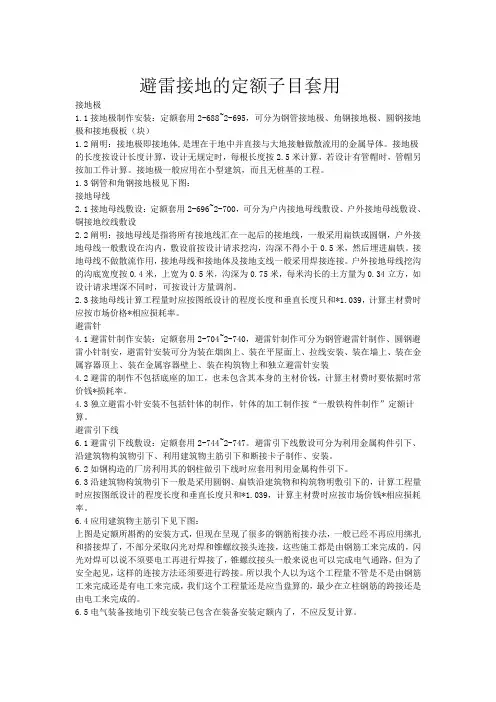

接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
*接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地 .3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
安装造价:防雷接地系统工程量计算内容防雷接地系统包括:1、屋面防雷2、基础接地计算内容:1、屋顶避雷针:计算方法:屋顶平面图数个数;2、屋面避雷网:计算方法:直接测量屋面避雷网全部长度*系数1.039。
3、防雷引下线:计算方法:(基础深度+地下室+楼高+女儿墙高度)*引下线个数。
土建预埋无主材。
一般两根为一组,如果焊接为3根,套定额乘以1.5,4根乘以2。
4、基础接地:计算方法:直接测量基础接地线全部长度即可。
一般两根为一组,土建预埋,套定额无主材。
如果焊接为3根,则套定额乘以1.5,4根乘以2。
5、接地板:计算方法:在基础平面图中,数个数。
6、安装接地测试卡子:计算方法:在基础平面图中,数个数。
7、户外接地母线:计算方法:在基础接地平面图中,向外延伸1.5米,量=处*1.58、户内接地母线:计算方法:在电井中,楼高多少量多少或者井高多少量多少,*系数1.039。
9、跨接、搭接:计算方法:只记主材不计安装费,一般按12镀锌圆钢。
一处按2米计算。
一个拐弯算一处。
施工单位算跨接,一个拐弯算两处。
总包单位算搭接。
10、等电位连接箱(卫生间连接箱、电井连接箱):计算方法:数个数。
11、桩基接地:计算方法:有多少个引下线就有多少个桩基接地,一个接地按0.5米。
工程量=引下线个数*0.5米。
12、均压环;计算方法:每三层做一圈均压环,长度=本层楼外墙周长。
均压环定额与基础接地套同一定额,无主材,土建预埋。
13、门窗栏杆接地:计算方法:建筑物>45米,每层外墙的窗、栏杆均做接地。
每个窗和栏杆各算一处。
14、屋面避雷网与引下线的焊接:计算方法:与引下线的个数一致。
15、基础接地与引下线的焊接:计算方法:与引下线的个数一致。
16、均压环与引下线的焊接:计算方法:与屋面外周围引下线个数一致。
工程量=均压环层数*外周围引下线个数。
17、防雷接地系统测试:计算方法:一般一栋楼算一套。
避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
1.3钢管和角钢接地极见下图:接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
