机电工程深化设计管理办法
- 格式:pdf
- 大小:5.63 MB
- 文档页数:39
浅谈民用建筑机电工程深化设计管理现如今,大多数的设计院呈现出来的设计图纸,通常只将管道及桥架的走向明确表示出来,定位都是在施工过程中由施工人员现场灵活布置。
这样就会存在管道及桥架定位在施工进行过程中相互打架而无法解决的情况,如果发生该状况,只能拆除已施工完成部分后进行重新调整安装。
这样不仅会增加施工周期耗费人力而且会造成材料的浪费,大大增加施工成本。
如何在使用功能满足的前提之下避免此类情况的发生呢?应在施工之前对图纸进行深化设计,将所有东西在同一图中反映,包括喷淋头、灯具、管线及桥架等等。
标签:建筑机电深化设计成本节约深化设计是指工程承包单位根据招标要求、合同条款、招标图、各相关专业施工图及现场施工条件等对投标图纸进行补充、完善及细化,原则上不改变原设计使用功能及工程造价。
1、深化设计范围包括但不限于:智能化、泛光照明、游泳池机电、SPA机电、厨房、洗衣房、A V视听。
其中电梯、发电机、擦窗机等设备定标后,设备供货商应根据现场施工条件,复核相关专业预留条件并完成设备安装图。
对结构、机电相关专业预留条件有变更要求时,由项目部提出变更建议申请设计部负责完成变更。
钢结构加工制作图原则上不得改变原主体设计,若对原主体设计有变更要求时,由项目部提出变更建议申请,设计部负责完成设计变更。
2、深化设计内容2.1工程承包单位应在项目部的组织下提交符合计划及合同要求的深化设计成果,其中应包含以下内容:(1)深化设计说明;(2)平面图、立面图、剖面图;(3)原理图、系统图(如有);(4)重点部位安装节点图;(5)材料设备资料;(6)相关设计计算书(如有);(7)《深化设计情况说明表》;(8)《深化设计变更事项说明表》。
2.2深化设计应注意的问题(1)工程承包单位必须严格按照国家规范、原设计标准等进行深化设计,同时设计成果必须满足指导现场施工的深度要求;(2)深化设计内容应包含所有与该工程有关的各专业图纸,并应与施工现场保持一致,如有与原设计图不一致的位置应在图纸中圈注,并在《深化设计情况说明表》中说明,如涉及费用变化还需在《深化设计变更事项说明表》中说明。
企业机电深化设计管理与实施方案 (一)随着科技的进步和市场的竞争加剧,现代企业越来越需要高效、精准、创新化的机电设计,为此,企业机电深化设计管理将成为企业发展的重要动力和关键因素。
下面,我们将从设计方案、管理机制、实施策略三个方面探讨企业机电深化设计的相关问题。
一、设计方案1.专业团队建设建立相应的专业机构,针对不同领域,成立专业的电子团队,物联网团队,机械团队,等等,促进各专业人员的团队互动,获取专业性领域的前沿信息。
2.系统化设计模式以系统化设计模式为框架,注重设计的细节,注重不同设计部分的融合和衔接。
引入虚拟样机技术,优化设计,并且能够及时回馈结果,用以优化设计。
3.信息技术结合设计在机电深度设计中,各种信息技术的结合,如人工智能、大数据、云计算、无人驾驶等技术的应用,为企业的机电设计带来了革命性变化。
二、管理机制1.增加投入,新设立实验室建立专用设计管理团队进行管理,每隔一段时间进行设计文件的检查,督促设计质量并发现其中存在的问题和不足,根据实际情况及时进行更正。
同时还要适时增加投资,新设立实验室,并且引进先进设备,为设计师提供更好的工作环境。
2.人才引进与培养企业应该进行人才引进和培训,从源头上保证企业设计的质量和效率。
同时建立良好的人才发展制度,不断提高员工能级,唤起员工的积极性和热情。
3.合理规划,协同推进企业需要强化沟通与协作,从整体规划上去协调各部门的设计需求,实现协同推进的效果,同时还可以整合各部门的资源,优化企业资源使用效果。
三、实施策略1.重视设备维护和保养为了使企业的设备运行更加稳定可靠,企业需要重视设备的维护和保养,制定相应的管理制度,加强设备的保养与检修。
2.完善质量检测系统企业应构建适合自己的质量检测机制,对不同的设计进行严格的测试和分析。
测试数据可以用于提高产品的质量,同时可以为未来的改进提供参考。
3.建立知识产权防护制度企业应加强对自有知识产权的保护,改善知识产权保护法规,防止知识产权被流失并合理运用社会资源,防止机构盗窃和泄密。
机电工程项目深化设计1、项目深化设计管理本工程机电安装专业分包较多,机电安装包括生活给水系统、排水系统、防排烟系统、地下室人防系统、消防喷淋系统、气体灭火系统、变配电系统、动力照明系统、火灾自动报警控制系统等,工程专业系统多,地下室机房的管线设备密集、空间紧张,协调量大。
为保证本工程满足业主的使用功能需要、达到设计意图,整体质量、工期目标达到项目的整体目标,我们将设立深化设计部进行施工图纸的深化设计。
2、深化设计原则深化设计是指按照建筑师的设计图纸提出的做法要求,由指定承包单位进行具体细部设计,它是将施工各阶段的各节点细部做法进行认真细致的研究、选择最佳设计方案,并以设计图纸形式,报设计、业主审核批准,作为正式施工用图纸。
它是保证工程顺利进行按时完工和保证工程质量的关键所在。
在施工前将根据我们丰富的施工经验结合设计图,组织既有理论基础又有实际经验的技术人员进行深化设计。
(1)成立深化设计组,配备电气专业设计人员2名,给排水专业设计人员1名,通风空调专业设计人员2名。
深化设计组负责机电安装的深化设计,并负责各机电专业的深化设计管理与协调工作。
深化设计组配置四台电脑(内存:1G,硬盘:80G),一台宽幅打印机,采用AUTOCAD、OUATPLANT绘图。
(2)认真做好图纸会审,图纸会审之前,施工人员应认真熟悉图纸,通过图纸会审,领会设计意图,涵盖各分包系统绘制配合总图,包括机电综合施工图与综合土建要求图。
图纸内容能清楚反映所有机电安装的标高、宽度定位及有关与结构及装饰的准确关系。
包括详细的平面、立面和剖面图。
总体效果既能满足设计要求与验收规范,又能考虑交叉施工的合理性以及今后的维修方便,尽可能减少返工现象的发生。
(3)经过对设计图纸进行施工深化并报审批之后,制定施工方案并进行评审,在评审的基础上对施工方案进行优化,经审批后的施工方案作为指导安装施工规范行为的重要技术文件之一。
施工方案强调技术先进,经济适用,可操作性强。
机电深化设计注意事项文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]关于机电深化设计一、机电深化设计管理流程1.1目的首先为什么要做机电深化设计呢,首先是甲方/业主的要求,目的是为了提高效率降低成本,对机电系统的优化给施工带来方便。
一句话————省时省力省钱。
1.2依据与甲方合同中的技术条款及甲方提供的施工图;以及相关国家规范、行业标准、标准图集、相关技术参数。
机电深化设计工作内容及出图种类划分:机电工程深化设计,主要取决于与业主合同的约定前期一般包括:——对原设计图纸提出问题;——方案及系统的优化;——系统的核算;——设备参数的核算;——平面布置的合理化建议;——根据甲方要求列出出图计划进度;——列出需出的图纸目录。
工程开始后,一般情况所出图纸包括以下:——机电管线预留预埋图;——机电管线综合平面图;——机电管线综合剖面图;——机电各专业深化设计平面图;——二次墙体综合留洞图;——设备机房大样图;——设备机房基础图;——卫生间大样图;——综合管井大样图;——管道支吊架图;——二次精装末端点位配合平面图;——三维管道图;——竣工图深化设计送审流程基本原则确保实现原始设计意图,实现业主及相关方的需求。
深化设计应以原设计为依据,在事先和原设计师充分沟通的基础上进行图纸深化设计,深化设计完成后,报原设计认可后才能进入下道程序。
管线布置排列一般原则(1)决定各管道的最终安装标高的从上到下依次是:排水管、电缆桥架、线槽、暖通管道、通风管道、给水及消防管道。
(2)电缆桥架、线槽尽量高位安装,通风管道中低位安装。
(3)电缆桥架与水专业管道应分开布置或布置在其上方,以免管道渗漏时损坏线缆造成事故,如必须在一起敷设,电缆应考虑设防水保护措施。
桥架与水管的平行最小净距400mm,交叉最小净距300mm。
(4)强电桥架与弱电线槽之间留有一定间距,以免互相干扰,有条件时,可分别布置在两侧,两者的间距一般不小于300mm。
机电工程深化设计方案机电工程深化设计方案第一节概述根据以往类似工程的经验,招标图纸是本项目潜在承包商进行投标时的指导和资料,主要目的是为了预备工程造价估算和交回标书。
招标图中的主干管道、线槽桥架、主干电缆等的走向及安装以及竖井管道间、专业机房及末端用户位置的相关比例表示,但其中的管径、管道标高、末端电气支路和机房详图、竖井管道布置详图并未完全展示。
招标图仅展示基本的设计原理和主要设备的布置情况,供本项目潜在承包商在进行深化设计及施工图制作时作为参考和依据。
我司深刻理解并非常清楚应负起本合约内的系统的深化设计、施工图制作的责任,工程图纸的深化设计将作为我司提供服务的一个主要技术指标。
我司承诺将全面配合业主单位、设计单位完成土建综合留洞图和综合机电管廊管线深化、大跨度钢结构机电管线综合深化、虹吸雨水及溢流系统深化、电气次干线、末端动力照明支路深化等设计工作,以及全面配合设计院完成精装修综合天花图等设计工作。
第二节深化设计的流程经过审批的各专业系统初步设计后,下发经过审批的CSD综合管线图、精装修设计图纸。
内部专业深化设计相关专业深化设计,调整设计及参数,进行专业交叉审核和复核参数和数据。
符合要求后,由专业负责人审核。
设计负责人审核后,进行修改设计,符合设计后,施工负责人审核设计调整。
顾问公司审批符合要求后,发放深化设计图纸,进行设计交底。
修改设计后,进行施工调整和设计变更,最终完成竣工图纸。
内部审核修改完善后,报送竣工图纸符合要求。
顾问公司审批后,完成深化设计流程。
第三节深化设计的标准我方将呈交与本次范围有关的资料包括所有材料、装置和设备的完整资料,如产品技术资料说明书、装配指引、详图和证明文件等供审核。
所有的深化设计必须符合所有国家和北京市及建设行业主管部门所颁布的最新法规、法定职责、条例、规范、规格、标准、施工准则、业务条例等各项法定要求。
所有深化设计必须符合所有国家和北京市及建设行业主管部门所制定的规范及准则,并应按投标时的最新版本执行。
机电工程图纸深化设计1深化设计组织架构1.1深化设计组织架构图1.2深化设计相关人员职责机电工程师 机电施工技术员机电施工技术员 BIM 绘制人员2深化设计软件应用本工程机电系统齐全,管线多,特别是机房、地库、管井等部位,管线布置非常密集。
对此,我单位将利用自身优势,以深化设计为技术手段,现场设置深化设计部,由具有丰富设计和施工经验的专业人员负责工程的深化设计工作。
采用AutoCAD、BIM建筑信息建模技术等专业软件进行深化设计。
对我司施工的主要机房机电设备、管线计算机三维模型,绘制三维效果图。
与设计院及其他相关专业承包商密切联系,相互协作,在施工过程中充分领会设计意图,高标准完成机电工程施工。
不同的深化设计部位有不同的要求,所表达的重点也有所不同。
我单位将根据各种软件不同的特点,合理运用,使深化设计更好的指导施工。
3深化设计流程管理和质量控制3.1深化设计流程管理3.2深化设计内容3.2.1深化设计工作内容3.3深化设计质量控制3.3.1深化设计的原则机电各专业管线综合平衡深化设计过程中应与设计院保持紧密联系,密切合作。
机电深化设计是在原设计的基础上,根据现场施工工艺的要求以及施工配合、施工定位的需要进行图纸的补充说明。
深化设计过程应遵循下表的原则:3.3.2深化设计绘图原则我单位在深化设计过程中应积极与土建及其它分包紧密配合,相互协调,严格遵循以下原则:4深化设计组织协调本工程机电系统复杂,专业分包商多。
作为主要机电承包商,除做好本次招标范围内电气、给排水、通风、消防系统的综合布置与现场施工配合,还将协调本工程所有机电专业管线,从而使各机电专业分包紧密配合,现场施工紧张有序进行。
施工中,各专业管线综合平衡协调和管理包括以下几个方面的内容:1机电各专业管线综合平衡协调和管理工作流程为保证各项工作顺利实施,避免各专业管线冲突,减少现场返工,我项目部将制定一系列协调、管理流程,并不断完善,规范各专业分包商各项工作,保证工作有条不紊地进行。
机电工程的深化设计管理机电图纸深化设计能力机电深化设计团队的成员组成公司利用优势资源组建专业深化设计团队,团队的成员来源为公司具有丰富设计和现场经验的工程师,已完成各类大型项目共计100余个。
深化设计的资源和管理资料规范通过对诸多大型项目机电技术服务,不但锻炼出了一批业务精、能力强的工程师,还积累了丰富的资源,,可以满足不同客户对机电技术服务。

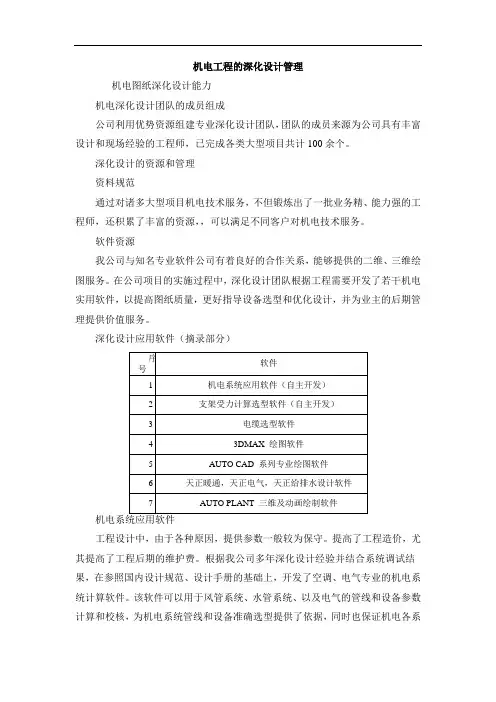

软件资源我公司与知名专业软件公司有着良好的合作关系,能够提供的二维、三维绘图服务。
在公司项目的实施过程中,深化设计团队根据工程需要开发了若干机电实用软件,以提高图纸质量,更好指导设备选型和优化设计,并为业主的后期管理提供价值服务。
深化设计应用软件(摘录部分)工程设计中,由于各种原因,提供参数一般较为保守。
提高了工程造价,尤其提高了工程后期的维护费。
根据我公司多年深化设计经验并结合系统调试结果,在参照国内设计规范、设计手册的基础上,开发了空调、电气专业的机电系统计算软件。
该软件可以用于风管系统、水管系统、以及电气的管线和设备参数计算和校核,为机电系统管线和设备准确选型提供了依据,同时也保证机电各系统高效低成本运行。
安装软件进入工作界面内部数据库计算结果支架计算软件应用对于大型机电项目,大型管道多。
尤其是大型空调冷热水管道、机电管井。
受力分析复杂,如果处理不好,将造成严重的安全事故。
我公司的支架受力计算软件可以动态分析管道各支架受力状况,为选取合适管道支架、管道波纹补偿器提供依据。
避免设计失误造成管道安全事故。
需计算管道分析界面1分析界面2 分析界面3计算结果根据计算结果绘制相关图纸Auto plant 与3Dmax 绘制三维图纸在管线复杂或施工重难点位置,采用3D软件绘制相关图纸,除了能更好的指导施工外,还为机电工程以后的培训、移交、后期维护工作提供了有利帮助。
AUTO PLANT 制作三维图纸3DMAX制作图纸示例深化设计管理公司建立深化设计管理制度并严格执行,保证项目图纸的进度、质量。
企业机电深化设计管理与实施方案(一)随着社会的不断进步,企业机电设备的设计、制造、使用和维护的要求也越来越高。
在这个背景下,如何做好企业机电深化设计管理与实施方案成为了每个企业所面临的重要问题。
一、建立权责清晰的组织架构企业在做好机电深化设计管理与实施方案时,需要建立权责清晰的组织架构。
该架构应包括企业领导层、技术部门、质控部门和生产部门等,各部门需要明确自己在整个设计流程中的责任和角色。
企业可以建立明确的工作流程和设计标准,从而确保设计方案的高质量和风险控制。
二、强化团队协作和沟通机制在机电深化设计过程中,需要各个部门之间紧密协作和充分沟通,减少信息漏洞和误解。
因此,企业需要建立团队协作机制和沟通平台,比如常规机械设计会议和技术交流会,以便及时沟通和协作问题的解决。
此外,企业可以通过IT技术自动化类似于云平台等在线协作方案,更便捷地管理设计过程。
三、注重技术研发和质量管理在机电深化设计管理与实施方案过程中,企业需要注重技术研发和质量管理。
在技术研发方面,企业可以加强与技术机构的研发合作,引入先进的技术和设备,开发新的机电设备,保持技术的领先地位。
在质量管理方面,企业可以建立质量管理体系和安全控制系统,加强产品设计、制造、测试、维护和改进的各个环节,尽最大程度保障设计方案的疏漏排查档案。
四、积极推广标准化和模块化的设计企业可以积极推广标准化和模块化的设计,以达到产品系列化、平台化的目标。
标准化和模块化的设计可以最大程度地降低开发成本和提高设计效率,同时也便于后期的产品维护和升级。
同时,企业可以建立标准化的数据库和智能化机械设计工具,提高设计效率和减少设计成本。
总之,企业机电深化设计管理与实施方案需要在组织架构、团队协作、技术管理、质量管理、标准化设计等方面下藤蔓,定期进行设计评估和改进,持续提高企业的竞争力和综合实力。
机电安装工程图纸的深化设计流程与要求机电安装工程图纸的深化设计流程与要求 1、前言近年来,建筑市场发展很快,随着承包业方式多样化EPC、DB 等,对施工单位能提供的服务需求也越来越广,不仅限于按图施工,图纸的深化设计成为招标要约的条件渐成惯例,可以使工程建设在满足施工设计的规定下更加优化。
不仅要达到设计的要求,同时还能满足业主与其管理公司、咨询公司和机电设计顾问公司等对工程的最终目标与过程控制的需求因而施工单位必须进行认真策划,使深化设计更臻完善。
2、深化图设计的工作流程与要求以商务酒店为例现在大型商务酒店工程大多实行建筑机电系统设计深化与施工为一体的工程总承包模式,要求机电安装施工单位对招标图纸进行深化再设计,经业主或业主聘请的专家如咨询公司专家、机电工程顾问、声学环保顾问、酒店管理顾问、精装顾问等审核和原设计单位批准后才能投入施工,通常深化设计工作流程和要求如下: 2(1 工作流程成立深化设计小组——明确设计思路——设计参数的收集熟悉建筑图、精装图以与功能区划分,领会业主方的技术要求,了解关键设备与材料的型号规格、安装工艺要求等——提出深化设计大纲——各专业互相提供设计参数并提出配合条件——绘制各专业深化设计图纸——各专业深化图纸送业主和顾问审批——审批通过后绘制机电综合图——机电综合图与精装修核对无误后送业主和顾问审核——原设计单位批准——审批通过后打印施工图并分发各专业施工班组——对现场施工人员进行设计和施工交底——配合施工与对施工过程中发现的问题与时反馈和修改图纸——绘制竣工图 2(2 要点说明1根据工程特点、合同范围、专业内容确定深化设计的人员,组成深化设计小组,会同项目总工程师、施工经理共同制定深化设计、施工工作计划,确保设计、施工的连续性。
2充分作好深化设计的准备工作,对影响深化设计工作的前提条件进行分析、寻求建设单位的协助,主动积极的促使建设单位、精装单位提供最新的建筑图纸、精装图纸,并要求建设单位顾问、咨询与时对功能区进行划分和确认。
