论围海造地工程中吹填技术的应用及施工管理一、吹填的优点(一)成本低。
用钢筋混凝土或块石做围堰成本很高,一般是吹填的2-3倍;(二)效率高。
不需要太多机械设备和繁琐的施工程序;(三)质量好。
使用粉砂吹填后并排水固接比一般压实的密实度高;(四)采用临近航道疏浚的砂用于吹填,节约施工成本,加快施工进度。
二、吹填的缺点(一)吹填时淤泥太多会出现拱淤现象;(二)吹填沉降受砂质影响大;(三)为保证脱水固结,吹填速度不宜太快,影响工期。
三、吹填原理(一)土料湿化崩解。
就是排气湿化、土料崩解。
水下土料是由土颗粒、空气和水组成的三相物质,经挖泥船的吸头高压水柱冲刷后变为土颗粒和水组成的两相泥浆,将空气排出,为土重新密实创造条件。
(二)土料沉淀排水。
泥浆被输送到泥仓内时,流速递减并最后停止流动,悬浮土颗粒在重力作用下逐渐向下沉淀,导致一部分水离析在泥层表面,由上向下流动,同时将积水排除。
随着泥浆含水率降低,逐渐成为软塑状态,土体随之初具骨架。
(三)土体固结密实。
吹填筑堤是分层累计上升,每次吹填厚度控制在1.2m,当最下层经过沉淀排水后,又有上部不断加层,加厚,在自重逐渐递增的作用下,由下至上也随之固结加密。
随着各层吹填土内水分的排除,土的干密度加大,质量也越来越好。
以沉降观测控制吹填的后续工程,通常沉降期为90d,期间应对吹填层采取防护以免土料流失。
四、吹填区地基处理吹填土的性质具有三高一低的特点,即天然含水量高、孔隙比大、压缩性高、抗剪强度低、渗透系数小,一般呈软塑到流塑状态。
为了改善吹填土的工程性质,提高吹填土的承载力,有效降低吹填土的含水量是关键,吹填土的物质成分通常较为复杂,在大多数情况下,吹填的物质是粘土和粉土。
以粘性土为主的吹填土,土中含有大量的水分,且排水困难,强度要经过一段时间后才能提高。
吹填土的工程性质与颗粒组成密切相关:含砂量较多的吹填土,其固结情况和力学性质较好;含粘土颗粒较多的吹填土,则多属于强度较低和压缩性较高的欠压密土,其强度和压缩性指标都比同类天然沉积土差。

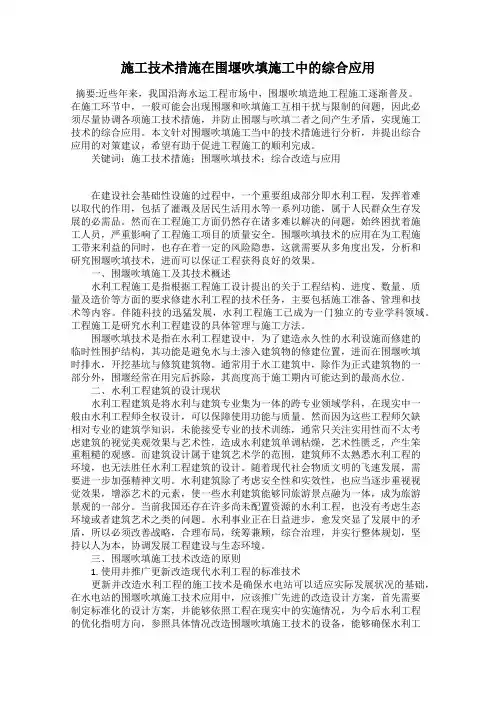

施工技术措施在围堰吹填施工中的综合应用摘要:近些年来,我国沿海水运工程市场中,围堰吹填造地工程施工逐渐普及。
在施工环节中,一般可能会出现围堰和吹填施工互相干扰与限制的问题,因此必须尽量协调各项施工技术措施,并防止围堰与吹填二者之间产生矛盾,实现施工技术的综合应用。
本文针对围堰吹填施工当中的技术措施进行分析,并提出综合应用的对策建议,希望有助于促进工程施工的顺利完成。
关键词:施工技术措施;围堰吹填技术;综合改造与应用在建设社会基础性设施的过程中,一个重要组成部分即水利工程,发挥着难以取代的作用,包括了灌溉及居民生活用水等一系列功能,属于人民群众生存发展的必需品。
然而在工程施工方面仍然存在诸多难以解决的问题,始终困扰着施工人员,严重影响了工程施工项目的质量安全。
围堰吹填技术的应用在为工程施工带来利益的同时,也存在着一定的风险隐患,这就需要从多角度出发,分析和研究围堰吹填技术,进而可以保证工程获得良好的效果。
一、围堰吹填施工及其技术概述水利工程施工是指根据工程施工设计提出的关于工程结构、进度、数量、质量及造价等方面的要求修建水利工程的技术任务,主要包括施工准备、管理和技术等内容。
伴随科技的迅猛发展,水利工程施工已成为一门独立的专业学科领域。
工程施工是研究水利工程建设的具体管理与施工方法。
围堰吹填技术是指在水利工程建设中,为了建造永久性的水利设施而修建的临时性围护结构,其功能是避免水与土渗入建筑物的修建位置,进而在围堰吹填时排水,开挖基坑与修筑建筑物。
通常用于水工建筑中,除作为正式建筑物的一部分外,围堰经常在用完后拆除,其高度高于施工期内可能达到的最高水位。
二、水利工程建筑的设计现状水利工程建筑是将水利与建筑专业集为一体的跨专业领域学科,在现实中一般由水利工程师全权设计,可以保障使用功能与质量。
然而因为这些工程师欠缺相对专业的建筑学知识,未能接受专业的技术训练,通常只关注实用性而不太考虑建筑的视觉美观效果与艺术性,造成水利建筑单调枯燥,艺术性匮乏,产生笨重粗糙的观感。

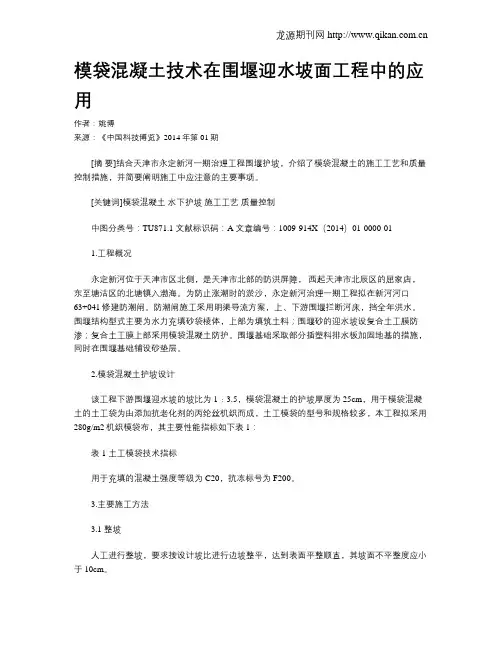

模袋混凝土技术在围堰迎水坡面工程中的应用作者:姚博来源:《中国科技博览》2014年第01期[摘要]结合天津市永定新河一期治理工程围堰护坡,介绍了模袋混凝土的施工工艺和质量控制措施,并简要阐明施工中应注意的主要事项。
[关键词]模袋混凝土水下护坡施工工艺质量控制中图分类号:TU871.1 文献标识码:A 文章编号:1009-914X(2014)01-0000-011.工程概况永定新河位于天津市区北侧,是天津市北部的防洪屏障,西起天津市北辰区的屈家店,东至塘沽区的北塘镇入渤海。
为防止涨潮时的淤沙,永定新河治理一期工程拟在新河河口63+041修建防潮闸。
防潮闸施工采用明渠导流方案,上、下游围堰拦断河床,挡全年洪水。
围堰结构型式主要为水力充填砂袋棱体,上部为填筑土料;围堰砂的迎水坡设复合土工膜防渗;复合土工膜上部采用模袋混凝土防护。
围堰基础采取部分插塑料排水板加固地基的措施,同时在围堰基础铺设砂垫层。
2.模袋混凝土护坡设计该工程下游围堰迎水坡的坡比为1﹕3.5,模袋混凝土的护坡厚度为25cm,用于模袋混凝土的土工袋为由添加抗老化剂的丙纶丝机织而成,土工模袋的型号和规格较多,本工程拟采用280g/m2机织模袋布,其主要性能指标如下表1:表1 土工模袋技术指标用于充填的混凝土强度等级为C20,抗冻标号为F200。
3.主要施工方法3.1 整坡人工进行整坡,要求按设计坡比进行边坡整平,达到表面平整顺直,其坡面不平整度应小于10cm。
3.2 模袋加工及铺设为便于袋子加工,袋布选择较宽布幅,拼接缝制采用锦纶线,拼接处折叠三层,宽度不小于10cm,缝三道线(先缝一道,折叠后再缝两道)。
每个袋子相邻拼接缝的间距应不大于2.0m。
模袋混凝土定位应根据设计要求的结构边线,采用补角法进行定位。
将缝制好的模袋布,平铺在坡面上,然后用φ50钢管穿入模袋布上预先缝好的穿管套内,再用手动葫芦拉住钢管,挂在堤岸上预先打好的钢管桩上,一般按布幅宽度设置手动葫芦,把模袋布下端拉入坡脚,在上部预留3%的拉紧缩率。

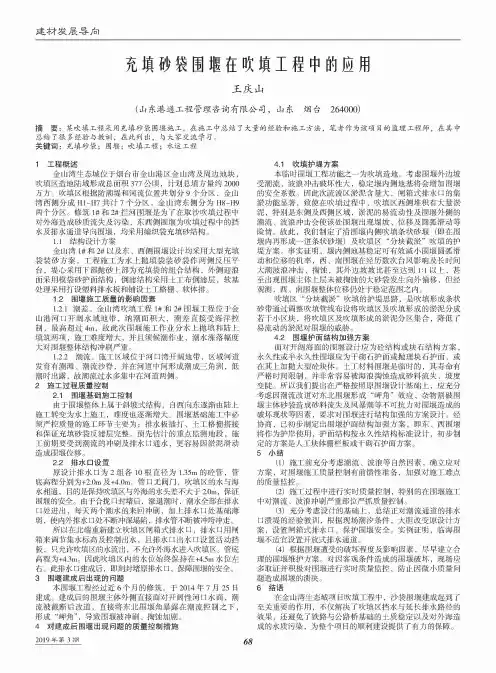

建材发展导向充填砂袋围堰在吹填工程中的应用王庆山(山东港通工程管理咨询有限公司,山东烟台264000)摘要:某吹填工程采用充填砂袋围堰施工,在施工中总结了大量的经验和施工方法,笔者作为该项目的监理工程师,在其中 总结了很多经验与教训,在此列出,与大家交流学习。
关键词:充填砂袋;围堰;吹填工程;水运工程1工程概述金山湾生态城位于烟台市金山港区金山湾及周边地块,吹填区造地陆域形成总面积377公顷,计划总填方量约2000 万方。
吹填区根据防潮堤和河流位置共划分9个分区,金山 湾西侧分成H1-H7共计7个分区,金山湾东侧分为H8-H9 两个分区。
修筑1#和2#拦河围堰是为了在取沙吹填过程中 对外海造成砂质流失及污染,东西侧围堰为吹填过程中的挡 水及排水通道导向围堰,均采用编织袋充填砂结构。
1.1结构设计方案金山湾1#和2#及东、西侧围堰设计均采用 充填 袋装砂方案,程 为水 填袋砂袋两侧台,堤采用砂 为充填袋的合结构,外侧迎浪面采用模袋砂护面结构,倒滤结构采用 布倒滤,I 采用 设 排水 和 设 排。
1.2围堰施工质量的影响因素1.2.1潮。
金山湾吹填程1#和2#围堰程位于金山港河 水域地,潮面积,潮 海:,过4m,围堰 分水 填和陆上填筑两 ,,潮 ,潮水对围堰 结构 。
1.2.2潮流。
区域位于河 湾 地 ,区域河道潮 潮流沙,在河道中形成潮成,低潮 ,潮流过水 中在河道两侧。
2施工过程质量控制2.1围堰基础施工控制于围堰 于 结构,自西向东 陆上为水 ,。
围堰 中质量的 为:排水和 充填砂袋 滤 。
计的 地 ,潮流的 及排水口通水,滑动造成围堰位移。
2.2排水口设置原设计排水口为2组各10根径为 1.35m的砼管,管 底程分别为+2.0m及+4.0m。
管无阀门,吹填区的水与海 水相通,目的是保持吹填区与外海的水头不于2.0m,围堰的安全。
于合拢口封堵后,退潮,潮水全在排水进,每天两个潮水的来回 ,加上排水 薄弱,使内外排水 不断冲深塌陷,排水管不断被垮冲走。
基于沿海河口围堰坡面防护工程中模袋砂的应用摘要:在围堰的坡面防护中采用土工模袋砂结构,代替传统的柳枕、抛石等做法,是土工织物在水利工程中的一项应用新技术,具有技术先进性和经济合理性。
本文结合工程应用实践,介绍了土工模袋砂护坡设计的要点和施工的方法,以及应用中需要注意的问题。
关键词:模袋砂;护坡;应用Abstract: in the cofferdam slope protection in the mold bag sand soil structure, in place of the traditional liu pillow, the ripped-rock procedures and so on, is geotextiles in water conservancy engineering application of a new technology, has technology advanced and economic rationality. Based on the engineering application practice, this paper introduces the design of slope sand soil mold bag of points and the construction method of application, and the problems to be pay attention to.Keywords: mold bag sand; Slope protection; application在土石料来源丰富的地区修建水工建筑物,土围堰是经常采用的一种围堰形式。
在土围堰的上、下游坡面,一般均受到外河风浪和水流的淘刷。
而位于沿海河口工程中的围堰,则受到海潮涨落的影响和海浪的淘刷,往往冲刷更为严重。
由于土粒抗冲蚀能力差,工程中对于土围堰的坡面需要采取防冲措施,以确保围堰的安全。
几种围堰施工技术在沿海地区吹填工程中的应用摘要:随着沿海地区围海造地工程的开展,围堰施工的重要性越来越明显。
本文介绍几种常用的围堰形式及适用条件,并结合沿海地区吹填造地工程的实际情况,对袋装砂围堰和袋装泥围堰的施工技术进行介绍,并对其适应性进行分析。
袋装泥围堰具有良好的应用前景,但是受制于施工技术仍需完善,现阶段袋装砂围堰仍然是主要的围堰施工方法。
关键词:围堰施工技术;吹填工程;袋装砂围堰;袋装泥围堰1、引言自20世纪90年年代以来,我国的基础施舍建设飞速发展,对土地的需求也越来越大,沿海地区土地匮乏的问题尤其明显,通过围海造地的方法可以较好的解决这一问题。
我国拥有18000余公里的海岸线,近代海积软土分布十分广泛,沿海滩涂开发潜力巨大。
在围海造地工程中,围堰施工首当其冲,其施工质量和进度往往成为影响工程的关键因素。
围堰主要用作吹填施工期间对吹填泥浆进行保护,兼作施工便道、吹填管线通道、安放真空预压施工设备等使用。
2、围堰的基本形式及适用条件2.1 土石围堰土石围堰由土石填筑而成,多用作上下游横向围堰,它能充分利用当地材料,对基础适应性强,施工工艺简单。
按基坑是否允许淹没分:过水围堰、不过水围堰。
一般多用于不过水围堰,如用于过水围堰,允许汛期过水,应予以妥善保护,需要做好溢流面,围堰下游基础和两岸接头的防冲保护。
土石围堰的防渗结构形式有土质心墙和斜墙、混凝土心墙和斜墙、钢板桩心墙及其他防渗心墙结构。
土石围堰包括以下几种形式:土围堰、土袋围堰、木桩竹条土围堰、竹篱土围堰、竹、铅丝笼围堰、堆石土围堰。
2.2 木板桩围堰对深度不大,面积较小的基坑可采用木板桩围堰。
为了防渗漏,板桩间应有榫槽相接。
当水不深时,可用单层木板桩,内部加支撑以平衡外部压力。
水较深时,可用双壁木板桩,双壁之间用铁拉条或横木拉紧,中间填土。
木板桩围堰的高度一般不超过7米。
2.3 木笼围堰在河床不能打桩、流速较大,同时盛产木材和石料的地区,可用木笼做围堰的堰壁。
吹沙填海裂膜丝土工布充填袋围堰施工工法一、前言吹沙填海裂膜丝土工布充填袋围堰施工工法是一种在水中建立围堰的新型工法。
相比传统的围堰工法,该工法减少了污染和破坏,同时还能够更好地抵御波浪和洪水。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点吹沙填海裂膜丝土工布充填袋围堰施工工法是一种将沙子吹入充填袋中,然后在水中建造起来的一种环保型水利工程施工技术。
该工法具备以下特点:1、环保性好:该工法使用的材料环保,不会对水生生物造成伤害,对环境影响较小。
2、结构安全可靠:使用该工法建造的围堰结构坚固可靠,能够承受大浪、大风和洪水的袭击。
3、施工周期短:该工法施工周期短,可快速投产,较传统围堰工法可节约约一半的时间和人力成本。
4、造型美观:该工法能够根据地形和地貌进行塑造,达到更好的景观效果。
三、适应范围该工法适用于需要围堰的环境,如港口建设、河道整治、海岸线防护、风电场建设等。
由于该工法施工周期短,不会对环境造成损害,且具有良好的抗风浪能力,因此适用于在短时间内建造海上围堰的情况。
四、工艺原理该工法的理论依据是“吹沙填海、裂膜丝土工布、充填袋围堰”,其施工工艺如下:1、吹沙吹沙是该工法的第一步,将干燥的沙子通过吹沙机吹入充填袋中,充填袋需要使用特制袋口,让吹沙机延伸到袋内,保证沙子不会漏出袋口。
2、裂膜丝土工布在吹入沙子之后,需要使用裂膜丝土工布将沙子封裹,以防止沙子溢出。
裂膜丝土工布是一种具有良好抗剪强度的材料,能够有效防止围堰破坏。
3、充填袋围堰最后一步是将充填袋组装成想要的形状并充满金属框架,围堰完工后可以使用吸水管进行浸水充水。
五、施工工艺该工法的施工工艺主要包括以下步骤:1、设计和工程准备:根据需要确定工程的设计方案,包括围堰的形状、高度、长度等参数,同时进行必要的场地准备和材料储备。
2、固定充填袋:将充填袋组装成需要的形状,之后进行固定,通常为将金属框架悬挂在吊车上,将充填袋填满沙子并悬挂在金属框架上。
模袋混凝土技术在水利工程中的应用摘要:本文结合工程案例,对模袋混凝土护岸工程中的应用技术展开了探讨,以期在以后的工程中取得更好的工程和实际效益。
关键词:护岸工程;模袋混凝土;设计;施工0前言模袋混凝土技术具有整体性好、耐久性好、地形适应性强、施工速度快、省工省时、可以在水下铺设充灌施工等特点,可以应用于道路、水库、河渠、海堤、港湾等工程。
模袋混凝土大致可分为两大类:①大面积素混凝土刚性的板形结构;②可适应地基变形的小块混凝土用铰链连接的铰链式结构。
目前在我国江、河、湖、海和港口、码头的堤坝护岸护坡采用的模袋混凝土多属于前种形式,也就是本文所要讨论的内容。
1工程概况某河段护岸工程全长68km,流域面积965km2,流域内山区、平原交错。
河上游多为山丘区,占流域面积30%,降雨后山水、高地水抢占河槽,形成径流快,汇水快而猛。
如果本工程采用常规的砌块护坡形式,施工难度较大,特别是坡脚护底需要先修筑围堰才能正常施工。
这样就需要进行优化设计,研究适合工程环境和施工条件的最佳施工方案。
通过考察学习和课题研究,经过方案比较,认为模袋混凝土技术适合该段护岸工程施工,并且在沿江31km的护岸建设中应用了该项技术,取得了良好的工程效果和显著的经济效益。
2模袋混凝土护坡工程设计根据工程的性质、防护目的、地形条件、水文地质、水流条件以及工程的重要性等综合因素考虑选用模袋的类型,通过分析,模袋护坡编织布模袋的选择采用无反滤排水点型模袋(NP型),模袋混凝土的厚度为15cm。
抗滑稳定安全系数满足要求。
为增加模袋护坡的抗滑稳定性,除了在水下坡脚水平段设置不小于2m 长的模袋混凝土进行锚固外,还在坡顶滩地平台上设置不小于1m长的模袋混凝土。
同时,在整理冲坑时特别注重土体的碾压、夯实以及坡度的控制,加强了模袋护坡的抗滑稳定性。
为了防止模袋混凝土护坡因侧翼、顶部、坡址等边界侵蚀破坏,上下游侧向边界(包括临时边界)必须开沟,把部分模袋混凝土埋入沟中。

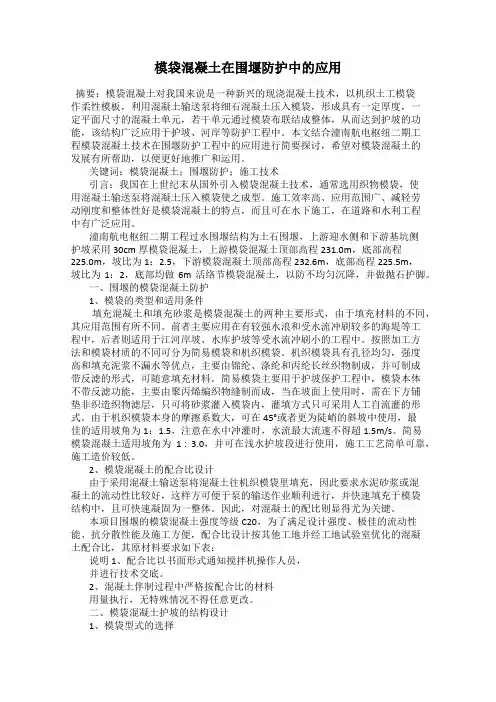

模袋混凝土在围堰防护中的应用摘要:模袋混凝土对我国来说是一种新兴的现浇混凝土技术,以机织土工模袋作柔性模板,利用混凝土输送泵将细石混凝土压入模袋,形成具有一定厚度,一定平面尺寸的混凝土单元,若干单元通过模袋布联结成整体,从而达到护坡的功能,该结构广泛应用于护坡、河岸等防护工程中。
本文结合潼南航电枢纽二期工程模袋混凝土技术在围堰防护工程中的应用进行简要探讨,希望对模袋混凝土的发展有所帮助,以便更好地推广和运用。
关键词:模袋混凝土;围堰防护;施工技术引言:我国在上世纪末从国外引入模袋混凝土技术,通常选用织物模袋,使用混凝土输送泵将混凝土压入模袋使之成型。
施工效率高、应用范围广、减轻劳动刚度和整体性好是模袋混凝土的特点,而且可在水下施工,在道路和水利工程中有广泛应用。
潼南航电枢纽二期工程过水围堰结构为土石围堰,上游迎水侧和下游基坑侧护坡采用30cm厚模袋混凝土,上游模袋混凝土顶部高程231.0m,底部高程225.0m,坡比为1:2.5,下游模袋混凝土顶部高程232.6m,底部高程225.5m,坡比为1:2,底部均做6m活络节模袋混凝土,以防不均匀沉降,并做抛石护脚。
一、围堰的模袋混凝土防护1、模袋的类型和适用条件填充混凝土和填充砂浆是模袋混凝土的两种主要形式,由于填充材料的不同,其应用范围有所不同。
前者主要应用在有较强水浪和受水流冲刷较多的海堤等工程中,后者则适用于江河岸坡、水库护坡等受水流冲刷小的工程中。
按照加工方法和模袋材质的不同可分为简易模袋和机织模袋。
机织模袋具有孔径均匀,强度高和填充泥浆不漏水等优点,主要由锦纶、涤纶和丙纶长丝织物制成,并可制成带反滤的形式,可随意填充材料。
简易模袋主要用于护坡保护工程中,模袋本体不带反滤功能,主要由聚丙烯编织物缝制而成,当在坡面上使用时,需在下方铺垫非织造织物滤层,只可将砂浆灌入模袋内,灌填方式只可采用人工自流灌的形式。
由于机织模袋本身的摩擦系数大,可在45°或者更为陡峭的斜坡中使用,最佳的适用坡角为1:1.5,注意在水中冲灌时,水流最大流速不得超1.5m/s。
模袋混凝土护坡在工程中的应用近年来,模袋混凝土在沿海堤防、河岸护坡工程中得到广泛应用,文章结合工程实例阐述膜袋混凝土护坡施工的工艺流程,同时对施工中应注意的问题进行了说明,供类似工程参考。
标签:模袋混凝土;护坡;施工工艺1 工程概况模袋混凝土护坡是***工程中的一道工序,长度为3.45公里,混凝土袋选用CX型,填充厚度200mm。
混凝土袋的技术指标:单位面积重量为500g/m2,经向抗拉强度>220N/5cm,玮向撕裂强度>550N,CBR顶破强度>4000N,垂直渗透系数为1.0x10-2~5.0x10-3cm/s。
混凝土强度等级为C20,坍落度宜为180mm~200mm,骨料粒径不大于15mm,每50m长的模袋混凝土护坡组成一个单元工程。
模袋混凝土施工断面示意图如图1所示。
2 模袋混凝土工程的施工工艺2.1 模袋施工工艺流程2.2 准备工作2.2.1 测量放样。
本工程采用全站仪及水准仪,根据设计图纸要求将标准断面段和异形断面段全部布测,排体中心线控制点和坡顶控制点用木桩和钢筋固定。
放线定位包括:堤肩线定位、堤脚线定位、坡边线定位。
2.2.2 水下抛石平整。
采用长臂钩机配合潜水员按设计要求分区分段进行抛石面平整,平整完成后进行水下地形测量并进行隐蔽工程验收,验收合格后立即进行模袋混凝土施工。
2.3 工艺试验模袋混凝土正式施工前,按设计要求和水下铺灌法工艺方法进行模袋混凝土工艺试验,总结出不同混凝土充填压力下对混凝土充灌质量和速度的影响,以获得最佳控制参数,以便正式施工时参照。
2.4 模袋加工本工程砼模袋采用一种土工织物,形状为长方形,其宽度根据护面长度确定,同时考虑3%富余量;长度不小于5m,同时加充灌口,充灌口的布设为2m×2m,袖口长40cm,直径为30cm左右。
2.5 模袋铺设2.5.1 铺设前的准备工作。
为保证模袋铺设得拉紧和平整,需要对模袋卷模,首先在其上下缘的管套中穿入钢管,将模袋卷在钢管上,为了模袋铺放就位准确,卷模袋要从模袋的内、外坡脚端向坡顶卷起。

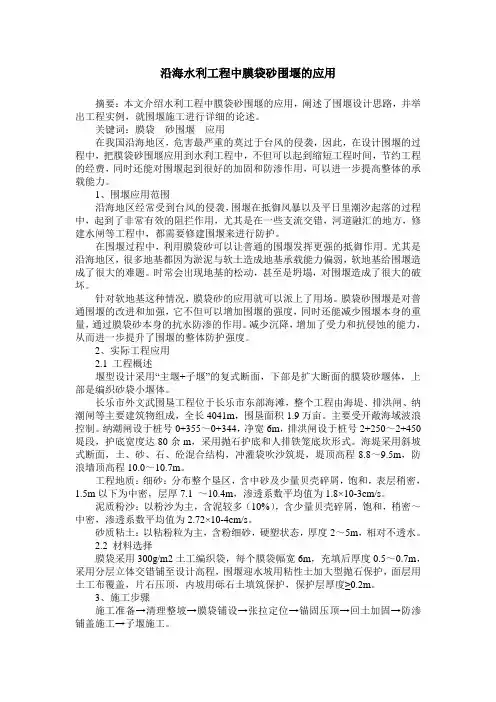

沿海水利工程中膜袋砂围堰的应用摘要:本文介绍水利工程中膜袋砂围堰的应用,阐述了围堰设计思路,并举出工程实例,就围堰施工进行详细的论述。
关键词:膜袋砂围堰应用在我国沿海地区,危害最严重的莫过于台风的侵袭,因此,在设计围堰的过程中,把膜袋砂围堰应用到水利工程中,不但可以起到缩短工程时间,节约工程的经费,同时还能对围堰起到很好的加固和防渗作用,可以进一步提高整体的承载能力。
1、围堰应用范围沿海地区经常受到台风的侵袭,围堰在抵御风暴以及平日里潮汐起落的过程中,起到了非常有效的阻拦作用,尤其是在一些支流交错,河道融汇的地方,修建水闸等工程中,都需要修建围堰来进行防护。
在围堰过程中,利用膜袋砂可以让普通的围堰发挥更强的抵御作用。
尤其是沿海地区,很多地基都因为淤泥与软土造成地基承载能力偏弱,软地基给围堰造成了很大的难题。
时常会出现地基的松动,甚至是坍塌,对围堰造成了很大的破坏。
针对软地基这种情况,膜袋砂的应用就可以派上了用场。
膜袋砂围堰是对普通围堰的改进和加强,它不但可以增加围堰的强度,同时还能减少围堰本身的重量,通过膜袋砂本身的抗水防渗的作用。
减少沉降,增加了受力和抗侵蚀的能力,从而进一步提升了围堰的整体防护强度。
2、实际工程应用2.1 工程概述堰型设计采用“主堰+子堰”的复式断面,下部是扩大断面的膜袋砂堰体,上部是编织砂袋小堰体。
长乐市外文武围垦工程位于长乐市东部海滩,整个工程由海堤、排洪闸、纳潮闸等主要建筑物组成,全长4041m,围垦面积1.9万亩。
主要受开敞海域波浪控制。
纳潮闸设于桩号0+355~0+344,净宽6m,排洪闸设于桩号2+250~2+450堤段,护底宽度达80余m,采用抛石护底和人排铁笼底坎形式。
海堤采用斜坡式断面,土、砂、石、砼混合结构,冲灌袋吹沙筑堤,堤顶高程8.8~9.5m,防浪墙顶高程10.0~10.7m。
工程地质:细砂:分布整个垦区,含中砂及少量贝壳碎屑,饱和,表层稍密,1.5m以下为中密,层厚7.1 ~10.4m,渗透系数平均值为1.8×10-3cm/s。
模袋砂\模袋混凝土技术在吹填围堰工程中的应用摘要:介绍了模袋砂、模袋混凝土防护技术在软基处理工程中的应用理论及施工工艺,同时阐明了该项技术的质量控制方法、要点及处冶效果。
关键词:软基处理;模袋砂;模袋混凝土;施工工艺;沉降。
1、工程概况广州港南沙港区二期工程是广州市政府的重点工程,拥有良好的港口条件,是广州市“南拓”战略的核心基础工程,工程位于珠江口伶仃洋喇叭湾湾顶,广州市龙穴岛围垦区东南部,在龙穴南水道左侧,其上游为川鼻水道,下游为通向外海的伶仃水道,二期工程围堰延长段工程系三期工程码头后方堆场使用,该位置属海滩地带,淤泥覆盖层平均12米,为节约工程费用,二期工程港池与航道疏浚土均吹填到该范围,考虑到该位置淤泥层较厚,风浪较大,围堰基础软基处理后采用模袋砂填筑围堤,采用模袋混凝土对模袋砂进行防护。
2、模袋砂、模袋混凝土技术原理(1)模袋砂防护技术一般适用于沿海风浪较小区域,它的原理是将砂与水按一定比例混合后加压冲填至土工纺织袋中,经脱水固结,靠自身的重力抵御风浪的冲击及防护围堤内回填土的流失,以达到稳固路基、减少沉降的作用。
其中,土工纺织袋的作用与模板相似,它使松散的砂集结为整体,使填筑的砂不致流失,为达到这一目的,土工编织袋应具备足够的抗拉强度和单位面积质量,同时在冲填前应检查编织袋是否有老化、破损现象。
(2)由于土工布纺织物在海水浪溅及日光的作用,极易老化而失去对砂的保护作用,因此在地基处理中,应对模袋砂进行防护,以保证路基的稳固.本工程采用了模袋混凝土对模袋砂进行防护。
模袋混凝土一般应用于护岸、围堤和大面积护坡工程中,一般将其设置在稳定的岸坡上,采用流动性较高的混凝土加压冲填至土工编织袋中,经养护固结后对岸坡形成保护,同进为防浪及外力作用,模袋混凝土应设置足够的厚度,但从经济及坡脚受力考虑,厚度也不宜设置较大,本工程采用了30~40cm厚度。
断面构造形式采用双棱体,堤内填充砂。
填海路堤典型横断面图如图1所示。
膜袋砂围堰吹填施工工艺膜袋砂围堰是一种常用的吹填施工工艺,用于围堰和围封工程的施工。
本文将详细介绍膜袋砂围堰吹填施工工艺的原理、施工步骤和注意事项。
一、原理膜袋砂围堰是利用膜袋的防水性能和砂土的填充性能,形成一个具有一定强度和抗渗性能的围堰结构。
其原理是将膜袋铺设在围堰区域,然后在膜袋内部填充砂土,通过压实和固结,形成一个坚固且能够抵御渗透的围堰。
二、施工步骤1. 前期准备:确定围堰的位置和尺寸,并进行现场勘测,确定施工方案。
清理施工区域,确保土地平整。
2. 膜袋铺设:根据设计要求,选择合适的膜袋材料,将膜袋铺设在围堰区域。
膜袋应覆盖整个围堰区域,并留出一定的余量用于固定和连接。
3. 固定和连接:使用钢钉或其他固定件将膜袋固定在地面上。
同时,将相邻的膜袋连接起来,确保围堰的连续性和完整性。
4. 砂土填充:将砂土从围堰的一侧进行填充,注意均匀分布和逐层压实。
填充的砂土应符合设计要求,并进行湿压实或干压实处理。
5. 铺设维护层:在膜袋上方铺设一层维护层,以保护膜袋免受外力和环境的影响。
维护层通常为防渗土或砂石层。
6. 完善围堰:根据需要,可以对围堰进行加固和修整。
例如,可以在围堰两侧设置加固材料,增加围堰的稳定性。
7. 验收和监测:完成围堰施工后,进行验收和监测工作。
检查围堰的稳定性和抗渗性能,确保施工质量符合要求。
三、注意事项1. 施工前要进行充分的勘测和设计,确保施工方案的科学性和合理性。
2. 施工过程中要注意施工人员的安全,采取必要的防护措施,避免发生意外事故。
3. 施工过程中要确保膜袋的完整性和紧密连接,避免砂土渗漏或破坏围堰结构。
4. 填充砂土时要均匀分布,逐层压实,确保围堰的稳定性和抗渗性能。
5. 施工完成后要进行验收和监测,及时发现并处理任何问题,确保围堰的质量和安全。
总结:膜袋砂围堰是一种常用的围堰施工工艺,通过利用膜袋的防水性能和砂土的填充性能,形成一个坚固且能够抵御渗透的围堰结构。
围堰坡面防护模袋混凝土施工技术摘要:模袋混凝土技术最早应用于1969的年加拿大多伦多航道试验工程,我国近年来才开始逐步推广使用,在沿海堤坊、河坡护岸工程中的应用尚属起步阶段。
模袋混凝土护坡就是采用机织土工织物模袋作为柔性模板,利用混凝土输送泵将细石混凝土压入模袋,形成具有一定厚度,一定平面尺寸的混凝土单元,若干单元通过模袋布联结成整体,从而达到护坡的功能。
该工艺具有施工速度快、成本低、适用度高、稳定性好等优点。
本文以位于黄骅港散货港区的航道围堰工程为例,简要介绍模袋混凝土在围堰坡面防护施工中的施工工艺及主要控制措施。
关键词:围堰护坡;模袋混凝土;施工控制一、工程结构形式黄骅港散货港区航道南侧围堰二期工程B标段位于黄骅港散货港区,全长2578.495m。
工程结构形式为抛石斜坡堤结构。
首先在原泥面上铺设中粗砂排水垫层,打设塑料排水板后铺设土工布+土工格栅加筋垫层,上方铺设碎石垫层并抛填堤心石及内外侧棱体块石。
堤身海侧采用预制栅栏板护面。
堤身以内为吹填区,坡面主要采用模袋混凝土护面。
堤心石顶部设现浇钢筋砼胸墙,断面结构详见下图:二、模袋混凝土施工工艺1、工程概述本工程模袋混凝土位于围堰吹填侧坡面,厚度250mm,顶标高+3.1m,底标高0.0m,坡比1:2,坡面长度约6.4m,充填袋采用200g/m2的长丝机织土工布,混凝土强度等级C20,总方量约5900m3。
2、工艺流程坡面修整→模袋加工→模袋铺设→混凝土制备→混凝土灌注→质量检验3、主要施工工序介绍3.1 坡面修整按照设计要求将模袋混凝土下方坡面上铺设二片石及土工布并修整成1:2设计坡度,水下边坡处理应大体平顺,保证不平整度小于15cm,必要时可利用潜水员进行检查。
3.2 模袋加工模袋属于土工合成材料,是采用高强化纤长丝经机织而成的双层袋状织物。
模袋上、下两层之间沿纵横2个方向每隔一段距离(多为25~20cm),有一定长度(多为7~10cm)的尼龙绳,把上、下两层织物联结在一起,并控制灌注成形的厚度。
浅论在水利建设中模袋混凝土技术的应用【摘要】本文分析和探讨的模袋护坡施工工艺是拥有施工简易、使用效率高、水上水下均可施工等方面的优势的,在国际上都是具有广泛利用率的,并且模袋护坡施工工艺最大的作用还可以放风浪抗冲刷等相关的特点的。
我国同行业者对此了大量的实验应用,并且已经取得了很好的效果,已经探索到了一种新的、容易使用和推广的冲灌施工及时,以此莱维模袋混凝土在个工程中可以得到广泛应用打下了坚实的基础。
因此,本文阐述关于在水利建设中模袋混凝土技术的应用的观点进行分析,仅供参考。
【关键词】水利工程建设;模袋护坡应用这种现浇筑混凝土的施工工艺就是模袋护坡技术,其引进的时间是上世纪八十年代初期,在是由西方国家引进而来的,而这项施工工艺其原理就是利用织物的模袋最终制成的软模具,然后就是在利用混凝土泵来将混凝土直接灌进模袋里面来,最终就会呈现模袋的形状了,其最终的最用是可以护坡、防渗等功能的,正是由于这种施工工艺具有的耐久性高、耐磨性强、适应地形性高、可以节省人力物力、可以再水下进行冲灌等方面的特点,才被广泛的应用在建设道路、海堤等工程中来的。
一、对于模袋混凝土的应用分析1.1在跌水坝试验中的应用分析上跌水坝段河底宽70m,设计输水流量60m3/s。
坝址处5年一遇洪水流量为240m3/s,10年一遇洪水流量为380m3/s,设计控制流速为1.0m/s。
工程设计按输水流量60m3/s设计,输水流量75m3/s校核,坝体横断面结构形式为实用堰型,顶宽3.0m,上游侧边坡坡比为1∶2,现浇模袋混凝土伸入上游河底,下游侧边坡坡比为1∶1,模袋混凝土一直伸到消力坎形成消力池。
为约束水流减轻对护坡底部冲击,堰顶两侧设计高出堰顶1m的戗台,由混凝土预制块构成。
河底跌水坝坝体基础利用原有的跌水坝基础,坝坡面覆盖一层300g/m2无纺土工织物,然后覆盖织物模袋以充灌混凝土,顺河道方向布置,每块模袋材料之间搭接布宽50cm,其中河底模袋混凝土厚30cm,两岸边坡采用15cm厚模袋混凝土,混凝土的设计抗压强度为25MPa,混凝土设计抗冻标号为D150。
浅论管袋围堰吹填砂技术应用20年前小型袋装土开始应用于围堰工程施工中,直至今日已经发展成为编织袋内装吹填粉砂土用于海塘、大坝堤堰的施工。
上世纪八十年代海塘围垦施工中使用的小型装土包围堰为管袋吹填砂技术的雏形,随着管袋尺寸的加大,技术的不断改进,提升了围堰的综合稳定性、抗冲击、防渗漏的能力。
使用新型的土工织物制成大型的填充袋,将砂性土装入填充袋内,将其应用于斜坡堤的堤心建造,并渐渐取代了一般斜坡堤施工中应用的碎石倒滤层或是粘土防渗层。
一、吹填围堰技术的优点及不足(一)吹填围堰的优点1、提高了施工效率。
水力吹填方法与碾压方法对比,减少了四道相对费时、费力的工序。
从而提高了工程的施工效率,降低了劳动的强度以及节省了劳动力。
使用碾压方法每个工时能够完成土方1-2立方米,使用水力吹填每个工时则能够完成10-20立方米。
2、降低成本。
节约了运输、人工费用等,吹填方法筑堤所需成本仅为碾压筑堤的二分之一至三分之一。
3、施工质量优良。
吹填土泥浆沉积凝固后非常密实,其质量远远高出于碾压技术,能够承重可达到每立方米14.8-15.8千牛。
泥浆的超强的渗透性能决定吹填土能够与地基以及之前堤坝紧密结合到一起。
(二)吹填围堰的不足1、在施工进行时,围堰体需要高含水量,若没有加以注意容易脱水固结,可能会出现移位、鼓肚或者围堰漏通等问题,形成深沟,从而影响整个工程的进度以及质量。
2、为了脱水固结施工更为有效,吹填的速度会相应放慢,工程的工期受到了一定制约。
3、由于固结沉量过大时,会出现开裂或者是倾斜,严重时影响整个工程质量。
4、施工过程中受到水量、电力的约束。
二、吹填围堰设计(一)内土体力学的特性以受力的角度出发,袋装砂本质上就是种加筋土坝。
土工管袋筋材的应用改变了土坝没有拉力的特性,进而达到了巩固围堰整体以及局部稳定性的要求。
故此,吹填围堰设计一定要考虑加筋,其为影响围堰稳固性的重要问题。
(二)袋装吹填砂围堰稳定性的解析1、破坏的形式(1)滑动破坏。
模袋砂\模袋混凝土技术在吹填围堰工程中的应用摘要:介绍了模袋砂、模袋混凝土防护技术在软基处理工程中的应用理论及施工工艺,同时阐明了该项技术的质量控制方法、要点及处冶效果。
关键词:软基处理;模袋砂;模袋混凝土;施工工艺;沉降。
1、工程概况
广州港南沙港区二期工程是广州市政府的重点工程,拥有良好的港口条件,是广州市“南拓”战略的核心基础工程,工程位于珠江口伶仃洋喇叭湾湾顶,广州市龙穴岛围垦区东南部,在龙穴南水道左侧,其上游为川鼻水道,下游为通向外海的伶仃水道,二期工程围堰延长段工程系三期工程码头后方堆场使用,该位置属海滩地带,淤泥覆盖层平均12米,为节约工程费用,二期工程港池与航道疏浚土均吹填到该范围,考虑到该位置淤泥层较厚,风浪较大,围堰基础软基处理后采用模袋砂填筑围堤,采用模袋混凝土对模袋砂进行防护。
2、模袋砂、模袋混凝土技术原理
(1)模袋砂防护技术一般适用于沿海风浪较小区域,它的原理是将砂与水按一定比例混合后加压冲填至土工纺织袋中,经脱水固结,靠自身的重力抵御风浪的冲击及防护围堤内回填土的流失,以达到稳固路基、减少沉降的作用。
其中,土工纺织袋的作用与模板相似,它使松散的砂集结为整体,使填筑的砂不致流失,为达到这一目的,土工编织袋应具备足够的抗拉强度和单位面积质量,同时
在冲填前应检查编织袋是否有老化、破损现象。
(2)由于土工布纺织物在海水浪溅及日光的作用,极易老化而失去对砂的保护作用,因此在地基处理中,应对模袋砂进行防护,以保证路基的稳固.本工程采用了模袋混凝土对模袋砂进行防护。
模袋混凝土一般应用于护岸、围堤和大面积护坡工程中,一般将其设置在稳定的岸坡上,采用流动性较高的混凝土加压冲填至土工编织袋中,经养护固结后对岸坡形成保护,同进为防浪及外力作用,模袋混凝土应设置足够的厚度,但从经济及坡脚受力考虑,厚度也不宜设置较大,本工程采用了30~40cm厚度。
断面构造形式采用双棱体,堤内填充砂。
填海路堤典型横断面图如图1所示。
3、模袋砂、模袋混凝土施工工艺
⑴模袋砂施工顺序先对基层进行清淤处理,处理完毕采用片石将基层整平、压实后进行模袋砂的施工,模袋砂施工前应对模袋进行检查,模袋不允许有老化、破损现象,模袋的缝制应采用工业缝纫机。
模袋铺设时,上、下袋体必须错缝铺设:同层相邻袋体接缝处预留50cm 搭接收缩,并采用尼龙线将两袋缝制牢固,以避免充填后两袋体间出现缝隙,底层模袋铺设前设置定位桩。
模袋充填施工时先将水与砂按1:0.75混合造浆,然后采用泥桨泵抽取混合浆充填,泥浆泵出口压力量控制在0.2~0.3mpa;为保证袋体具有足够的自重抵御潮水,将袋体控制在15m,厚度控制在
40~50m,同时应控制上、下袋体宽度,以保证堤边坡坡度;在下层
袋充填完毕脱水并将袋体表面残留砂清除后方可进行上层袋体铺设、填充。
⑵模袋砂充填施工完毕后,在模袋砂坡面铺设一层袋装碎石反滤层,然后进行模袋混凝土的施工,与模袋砂相似,模袋混凝土施工前亦应对编织物进行检查,清除老化破损袋体。
模袋铺设时在上缘穿钢管,然后在岸上设置地锚装上拉杆,以便固定上缘钢管及定位,袋间设置20cm搭接宽度,袋体厚度采用30cm,同时在锥坡位置的异形袋体由厂家单独加工。
由于袋装具有一定的透水性,因此将混凝土水灰比设为0.6,混凝土坍落度为24cm左右,强度为c20,使其具有一定流动性,混凝土采用泵送方式充灌,在模袋表面设置的孔口自下而上充灌混凝土,采用人工脚踩挤密混凝土。
4、质量控制
⑴土工织物进场时应进行外观、织物单位重量、强度、尺寸等项目检查,土工织物不允许有老化、破损现象,各项技术性能指标应满足现行规范及设计的要求;土工织物存在不应有水浸、日晒,土工织物在充填施工完毕后应尽早覆盖。
⑵充填料的检查:对于模袋砂用砂应检验细度模数、含泥量;混凝土原料的各项检查可按现行规范执行,而混凝土的取样则采用模袋相同材质的吊袋,吊置15~20min,再装入标准试模成型。
⑶施工质量控制:
①模袋砂施工时应控制袋体定位,固定方式、充填的连续性;
控制好充填压力在0.2~0.3mpa;对砂与水的混合浆应加强控制,水的含量低,则易于堵,压力控制困难;反之则使袋体充填不易饱满;充填完毕及时理坡。
②模袋混凝土的施工时应检查袋体固定方式是否牢固,同一袋体应一次浇筑完毕;混凝土充填过程应采取适当方式使其密实;混凝土达到一定强度后应及时进行抛石护脚。
5、结语
在模袋混凝土施工完毕后我们在袋体上设置了50个沉降和位移观测点,进行了两年时间的观测,总沉降量最大为5mm。
同时该工程于2006年9月25日经历了11级台风袭击,该围堰堤没有任何损坏,事实证明,这一处理方法应用于沿海浅滩地区、覆盖层在10m 时,较为经济实用,处理效果较佳。
