砂袋围堰施工方案砂袋筑堤围堰施工方案编制人:审核人:2017 年8月1 日充完每一层后都要进行测量观测,看其是否有沉降,如果沉降较大需等其沉降稳定才可进行下道工序施工;4、沉降稳定后才可进行上一层砂袋的施工,如此逐层充灌填筑直到设计标高;5、利用退潮时,在围堰外侧铺设止水彩条布,并采用小砂袋压住固定。
6、堤防工程完成后,采用挖掘机将砂袋里的砂挖到船上或车上运走,把砂袋清理干净,恢复河道。
一、施工时注意事项1、砂袋要选用比重轻、耐酸碱、耐腐蚀、渗透性好、整体连续性好、强度高的土工织物,以保证使用寿命;2、砂料以含泥量小于5%的中细砂为宜;3、施工过程注意均匀充灌砂料,施工员需手持硬套管按照由远到近、从四周到中间、先上游后下游的顺序进行均匀充灌,避免砂袋移位或起堆。
注意不要使砂料充填至袖口;4、控制充填量,实践证明,砂袋充填量在85%左右效果最好;5、砂袋袖口间距以5米左右为宜;6、每个砂枕施工完毕要用测量仪器检查砂枕形状,若发现较明显的凹槽难以处理则要以窄小的砂袋填补;7、面层砂袋充填至60%袋容时,施工人员穿雨鞋在砂袋上适当踩踏,让砂料均匀分布于砂袋内;8、施工过程中要经常测量注意砂袋沉降变化。
二、质量保证措施1、原材料检验控制(1)所用彩条按每10000m2抽检1次,每批次不足10000m2的抽检1次;取样观察检查,并检查出厂质量证明文件和检验报告。
(2)所用砂料按每10000m3进行1组抽样检验;取样观察检查,并检查检验报告。
2、砂袋定位控制(1)施工前严格按设计图纸施放围堰轴线和內、外侧边线导标,其中內、外侧边线导标须根据已施工的砂袋标高结合围堰坡比经常调整位置。
(2)定位桩采用竹竿,定位桩根据导标粗定位后,由全站仪指挥精细定位。
(3)定位桩应稳固,如水流流速影响较大,需用锚固在上游的铁锚以缆绳拉接,防止倾斜倒塌。
(4)砂袋施工采用平铺方式,从河床最低处往上逐层铺设,层与层之间应错缝。
(5)每层新铺的砂袋与已完工的砂袋需搭接0.2-0.3米,防止砂料收缩后砂袋间留下较大孔隙。

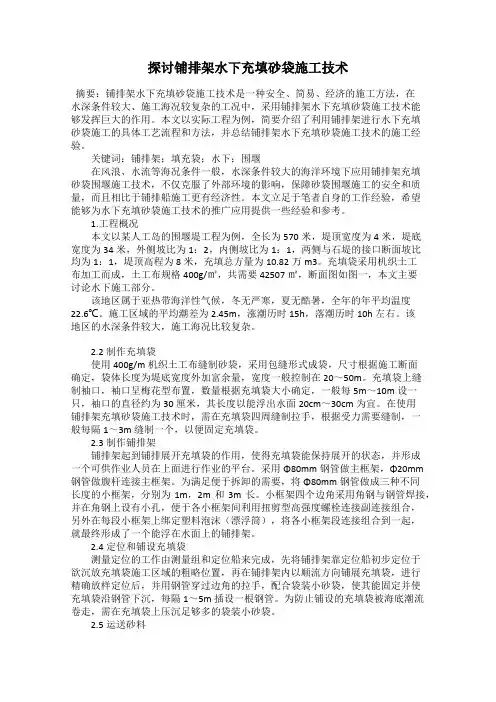

探讨铺排架水下充填砂袋施工技术摘要:铺排架水下充填砂袋施工技术是一种安全、简易、经济的施工方法,在水深条件较大、施工海况较复杂的工况中,采用铺排架水下充填砂袋施工技术能够发挥巨大的作用。
本文以实际工程为例,简要介绍了利用铺排架进行水下充填砂袋施工的具体工艺流程和方法,并总结铺排架水下充填砂袋施工技术的施工经验。
关键词:铺排架;填充袋;水下;围堰在风浪、水流等海况条件一般,水深条件较大的海洋环境下应用铺排架充填砂袋围堰施工技术,不仅克服了外部环境的影响,保障砂袋围堰施工的安全和质量,而且相比于铺排船施工更有经济性。
本文立足于笔者自身的工作经验,希望能够为水下充填砂袋施工技术的推广应用提供一些经验和参考。
1.工程概况本文以某人工岛的围堰堤工程为例,全长为570米,堤顶宽度为4米,堤底宽度为34米,外侧坡比为1:2,内侧坡比为1:1,两侧与石堤的接口断面坡比均为1:1,堤顶高程为8米,充填总方量为10.82万m3。
充填袋采用机织土工布加工而成,土工布规格400g/㎡,共需要42507㎡,断面图如图一,本文主要讨论水下施工部分。
该地区属于亚热带海洋性气候,冬无严寒,夏无酷暑,全年的年平均温度22.6℃。
施工区域的平均潮差为2.45m,涨潮历时15h,落潮历时10h左右。
该地区的水深条件较大,施工海况比较复杂。
2.2制作充填袋使用400g/m机织土工布缝制砂袋,采用包缝形式成袋,尺寸根据施工断面确定,袋体长度为堤底宽度外加富余量,宽度一般控制在20~50m。
充填袋上缝制袖口,袖口呈梅花型布置,数量根据充填袋大小确定,一般每5m~10m设一只,袖口的直径约为30厘米,其长度以能浮出水面20cm~30cm为宜。
在使用铺排架充填砂袋施工技术时,需在充填袋四周缝制拉手,根据受力需要缝制,一般每隔1~3m缝制一个,以便固定充填袋。
2.3制作铺排架铺排架起到铺排展开充填袋的作用,使得充填袋能保持展开的状态,并形成一个可供作业人员在上面进行作业的平台。
浅谈中粗砂垫层基础充填袋挡埝的施⼯⼯艺改进2019-01-24摘要:天津港地区围埝结构以充填袋堤⼼的斜坡堤结构为主,围埝基础处理主要为散抛1 m厚中粗砂垫层、打设塑料排⽔板。
⽽为减少散抛砂垫层在⽔下的流失,保证抛砂厚度,会在砂垫层两侧各设计2 m宽、1 m厚⼩袋装砂埝作为挡砂埝。
在施⼯过程中,⼩袋装砂通常采⽤的是⼈⼯乘低潮抛理的⽅法,这种⽅法最⼤的弊端是⼯程质量不易控制,抛理的断⾯效果以及连续性⽆法保障,特别是泥⾯标⾼在+0.0 m以下时,抛理的⼩袋装砂低潮不能露出⽔⾯,施⼯质量⽆法直观检验。
⼩袋装砂由于断⾯标⾼不够,沿轴线不连续等施⼯质量问题,会直接加⼤中粗砂垫层的流失量。
在这种情况下,我们从充砂袋的施⼯⼯艺中获得启发,⽤类似尺⼨的充砂袋代替⼩袋装砂,很好的解决了结构的整体断⾯尺⼨和连续性的问题,从⽽做到有效控制中粗砂垫层的流失。
关键词:砂垫层充填袋挡埝⼯艺改进中图分类号:TV52 ⽂献标识码:A ⽂章编号:1672-3791(2013)01(a)-0045-021 ⼯艺特点(1)弃⽤传统的⼈⼯抛理改⽤更先进的泥浆泵船⽔⼒充灌的⽅法,提升了施⼯⼯艺⽔平的同时提⾼了施⼯效率。
(2)充砂袋施⼯本⾝具有较完善的质量控制措施,应⽤于此可以更有效的进⾏质量控制,特别是对于袋体定位、打设厚度以及连续性等重要的质量控制点上具有良好的施⼯效果。
(3)使⽤泥浆泵船充灌充砂袋价格更低廉,施⼯成本更低。
2 适⽤范围本⼯艺适⽤于围堤施⼯,且基础部分设计为散抛中粗砂垫层的施⼯⼯艺。
3 ⼯艺原理本⼯艺与⼤型充灌砂袋的⼯艺原理相同,施⼯⼯艺类似,是充灌砂袋施⼯⼯艺应⽤在中粗砂垫层挡埝上的拓展与⾰新。
在施⼯⽅法及质量控制等⽅⾯可基本参照⼤型充灌砂袋的相应要求执⾏。
4 施⼯⼯艺流程及操作要点4.1 施⼯⼯艺流程施⼯准备泥浆泵船定位铺设充砂袋袋布充灌砂袋移船准备铺设下⼀块袋布。
4.2 施⼯操作要点4.2.1 施⼯准备(1)设计要求⼩砂袋采⽤80 g/m2编织布,但采⽤充灌砂袋的施⼯⼯艺后,此强度的袋布⽆法满⾜充灌过程中的受⼒要求,因此制作材料选⽤了与围堤主体相同的150 g/m2编织⼟⼯布,由加⼯⼚进⾏缝制,尺⼨根据设计断⾯确定,本⼯程设计⼩袋装砂为2 m宽,1 m厚,袋布加⼯亦按照此尺⼨设计,轴线⽅向的长度为50 m,这样可以避免由于袋体尺⼨⼩⽽造成的频繁移船。

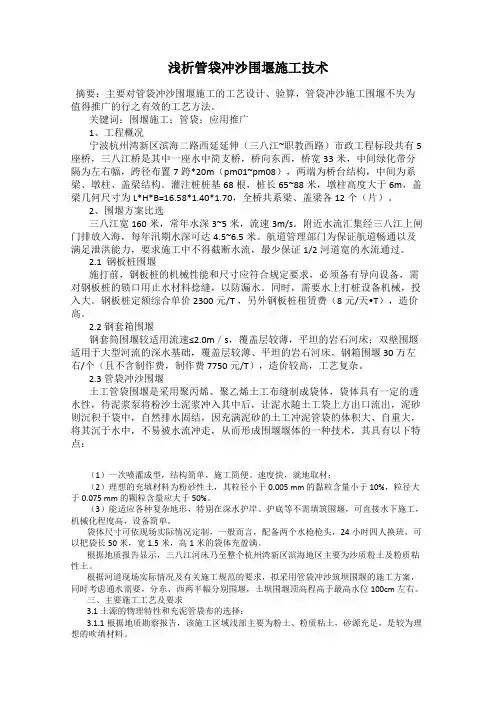

浅析管袋冲沙围堰施工技术摘要:主要对管袋冲沙围堰施工的工艺设计、验算,管袋冲沙施工围堰不失为值得推广的行之有效的工艺方法。
关键词:围堰施工;管袋;应用推广1、工程概况宁波杭州湾新区滨海二路西延延伸(三八江~职教西路)市政工程标段共有5座桥,三八江桥是其中一座水中简支桥,桥向东西,桥宽33米,中间绿化带分隔为左右幅,跨径布置7跨*20m(pm01~pm08),两端为桥台结构,中间为系梁、墩柱、盖梁结构。
灌注桩桩基68根,桩长65~88米,墩柱高度大于6m,盖梁几何尺寸为 L*H*B=16.58*1.40*1.70,全桥共系梁、盖梁各12个(片)。
2、围堰方案比选三八江宽160米,常年水深3~5米,流速3m/s。
附近水流汇集经三八江上闸门排放入海,每年汛期水深可达4.5~6.5米。
航道管理部门为保证航道畅通以及满足泄洪能力,要求施工中不得截断水流,最少保证1/2河道宽的水流通过。
2.1 钢板桩围堰施打前,钢板桩的机械性能和尺寸应符合规定要求,必须备有导向设备,需对钢板桩的锁口用止水材料捻缝,以防漏水。
同时,需要水上打桩设备机械,投入大。
钢板桩定额综合单价 2300元/T ,另外钢板桩租赁费(8元/天•T),造价高。
2.2 钢套箱围堰钢套筒围堰较适用流速≤2.0m/s,覆盖层较薄,平坦的岩石河床;双壁围堰适用于大型河流的深水基础,覆盖层较薄、平坦的岩石河床。
钢箱围堰 30万左右/个(且不含制作费,制作费 7750元/T),造价较高,工艺复杂。
2.3 管袋冲沙围堰土工管袋围堰是采用聚丙烯、聚乙烯土工布缝制成袋体,袋体具有一定的透水性,待泥浆泵将粉沙土泥浆冲入其中后,让泥水随土工袋上方出口流出,泥砂则沉积于袋中,自然排水固结,因充满泥砂的土工冲泥管袋的体积大、自重大,将其沉于水中,不易被水流冲走,从而形成围堰堰体的一种技术,其具有以下特点:(1)一次喷灌成型,结构简单,施工简便、速度快,就地取材;(2)理想的充填材料为粉砂性土,其粒径小于0.005 mm 的黏粒含量小于10%,粒径大于0.075 mm 的颗粒含量应大于50%。
概述模袋砂围堰施工质量控制措施摘要:模袋砂的原理是将砂与水按一定比例混合后加压冲填至土工纺织袋中,经脱水固结,靠自身的重力抵御风浪的冲击及防护围堤内回填土的流失,以达到稳固路基、减少沉降的作用。
本文主要探讨模袋砂围堰的应用理论及施工工序,同时阐明模袋砂围堰施工质量控制措施。
关键词:模袋砂;围堰;施工质量前言围堰是在水利工程建设中,为建造永久性水利设施,修建的临时性围护结构。
其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水,开挖基坑,修筑建筑物。
围堰在施工技术上有几个要求:①结构上要求稳定、防渗、抗冲和强度;②施工上构造简单,便于施工、维修、撤除方便;③布置上使水流平顺,不发生局部冲刷;④围堰接头、与岸坡连接处要可靠,避免因集中渗漏等破坏作用引起的围堰失事;⑤经济合理。
1.模袋砂围堰施工工序模袋砂围堰施工工序包括:施工准备→放线定位→清淤→松木桩基础施工→基槽填砂→铺土工格栅→吹填筑岛基础两层→打φ150mm钢管定位桩→吹填筑岛模袋砂→浇注模袋混凝土防护(厚度20cm)。
1.1施工准备:模袋准备:按围堰的断面及平面布置情况,从围堰底部开始,对围堰模袋逐层进行计算,确定模袋的长和宽,再按设计分层高度确定模袋的高度,为确保模袋的充填厚度,在模袋的定货时,需将模袋的高度适当加高。
砂料准备:填充模袋的砂料,一般采用细度模数小于1.8的粉细砂,砂中宜有20%左右的淤泥。
在围堰施工前,应对砂料进行实地勘测,检测砂的细度模数及含泥量,确保充填的材料符合要求。
1.2放线定位:用全站仪进行测量定位,船只配合在模袋砂位置各控制点打入定位木桩,并确保桩位稳定,准确标注桩位作为施工控制点,施工过程中采取保护措施并及时复测。
1.3清淤:采用抓斗挖泥船对围堰基底清淤,淤泥运往鲁家峙围垦区围垦。
清淤完成并达到设计标高后对基槽填砂,要求基底填砂平整,以便模袋铺设。
1.4松木桩基础施工:清淤完成后,采用打桩船配合人工打入松木桩。
沙袋围堰工程施工方案一、工程概述沙袋围堰是一种常用的防洪措施,主要采用填充沙袋来构筑临时性的围堰,用以抵挡洪水。
在河流、湖泊等水体泛滥的情况下,沙袋围堰可以迅速搭建起来,以保护周边的人员和财产安全。
本文将详细介绍沙袋围堰工程施工方案,内容包括施工前的准备工作、主要施工过程、安全防护措施等。
二、施工前准备1. 工程测量与勘察在施工前,应由专业的测量与勘察团队对围堰施工区域进行测量和勘察,包括地形、水深、水流速度等基本情况,以确定围堰的位置、高度和长度。
2. 材料准备沙袋围堰的主要材料为沙袋和填充物,因此需要提前准备足够的沙袋和填充物(如沙子、碎石等)。
同时,还需准备相关施工设备,如推土机、挖掘机、搅拌机等。
3. 施工人员培训在施工前,施工人员应接受相关的安全技能培训,了解围堰施工的注意事项和安全操作规程,确保施工过程中安全可靠。
4. 水文监测在施工过程中,需要进行水文监测,及时了解水位变化,以便调整围堰的高度和长度。
三、主要施工过程1. 确定围堰位置根据前期的勘察结果,确定围堰的位置,标定围堰的起点和结束点,然后在围堰位置附近进行场地清理,清除多余的障碍物。
2. 沙袋铺设在围堰位置开始处,沙袋应该铺设成一层基础,将沙袋摞起,组成一个紧密结实的墙体。
之后,填充沙袋与土石垒首相互掩套,防止溃决。
沙袋的摆放应十分整齐,且相互交错,以确保结构的牢固性。
3. 填充围堰在沙袋摆放好后,需要及时填充充足的填充物,如沙子、碎石等。
填充的过程中需注意及时加固,并确保围堰的稳定性。
4. 围堰封顶当围堰高度达到设计要求时,进行围堰的封顶工作。
同时,对围堰进行加固,加强围堰的稳定性。
5. 水位监测施工过程中,需要对围堰周边的水位进行持续监测,确保围堰设计高度和长度的准确性,并在必要时进行调整。
6. 围堰护坡为了防止围堰的冲刷和破坏,需要对围堰进行护坡工作,加强围堰的稳定性和耐水性。
四、安全防护措施1. 施工现场安全在施工现场应设置明显的安全警示标志,对施工人员进行安全教育和培训,提高他们的安全意识,严格执行安全操作规程。
砂袋围堰施工方案一、前言砂袋围堰是一种常见的临时性围堰结构,通常用于临时性水利工程或护岸修复等工程中。
本文将就砂袋围堰的施工方案进行详细介绍,以确保施工过程顺利进行。
二、施工准备在进行砂袋围堰施工前,需要做好以下准备工作: 1. 确定围堰位置和大小。
2. 准备足够数量的砂袋、填充材料和固定器材。
3. 安排好施工人员和设备。
三、施工步骤1. 布设砂袋1.将砂袋按照设计要求进行布设,要求排列整齐、密实。
2.确保砂袋堆放的高度和宽度符合设计要求。
2. 填充砂袋1.采用机械或人工的方式将填充材料填充到砂袋中,填充材料一般选用砂土或碎石。
2.填充时要注意砂袋的密实度,确保填充材料填充到位。
3. 固定围堰1.在砂袋堆放完毕后,使用固定器材如铁丝或木桩进行固定,以确保围堰的稳固性。
2.固定时要注意固定点的位置和数量,保证整个围堰结构的牢固性。
4. 检查验收1.施工完成后,需要对围堰进行检查验收,确保围堰符合设计要求和安全标准。
2.如有发现问题,及时进行修复和调整,直至符合要求。
四、施工注意事项•施工过程中要注意人员安全,必要时设置安全警示标识。
•需要定期检查施工进度,确保施工按照计划进行。
•施工过程中需要密切配合各相关部门和人员,确保施工顺利进行。
五、总结砂袋围堰施工是一项重要的工程活动,正确的施工方案对工程质量至关重要。
在施工过程中,需要严格按照设计要求和安全标准进行操作,密切配合相关人员及部门,确保工程顺利完成。
希望本文所述施工方案能够对相关人员有所帮助,确保围堰工程的质量和安全。
沙袋围堰工程施工方案一、前言沙袋围堰是一种采用沙袋和填充物材料进行围堰施工的工程方法,常用于水利、岸线防护、河道整治等项目中。
本文将针对沙袋围堰工程进行详细的施工方案介绍,以便工程人员和相关从业者可以全面了解和实施该工程项目。
二、施工准备工作1. 准备沙袋和填充物材料:在开始施工前,首先需要准备充足的沙袋和填充物材料,确保能够按照设计要求进行围堰施工。
2. 确定施工区域:根据设计图纸和现场实际情况,确定沙袋围堰的施工区域,并进行必要的清理和平整工作。
3. 确定施工队伍和设备:安排专业的施工队伍和必要的施工设备,包括挖掘机、搅拌机、压路机等,确保施工顺利进行。
4. 制定施工计划和施工方案:根据设计要求和现场情况,制定详细的施工计划和施工方案,包括施工流程、施工步骤、施工时间表等。
5. 做好安全防护工作:在进行施工前,必须做好安全防护工作,包括设置警示标志、划定施工区域、配备必要的防护装备等。
三、沙袋围堰施工步骤1. 第一道沙包堆:根据设计要求,在施工区域内挖掘第一道沙袋围堰的基底,然后将沙袋填入填充物材料,依次铺设成一道完整的沙袋围堰。
2. 水平抹平和加固:在铺设完第一道沙袋围堰后,用搅拌机将填充物材料倒入坑道中,然后用振动器进行水平抹平和加固,确保围堰结构稳固。
3. 层层叠加:根据设计要求,依次叠加沙袋和填充物材料,形成多道沙袋围堰,每道围堰之间设置一定的缝隙,以便排水和抗冲击。
4. 加固锚固:在铺设完最后一道沙袋围堰后,对围堰进行锚固加固,使用铁棒或其他固定材料将围堰牢固固定,增强围堰的稳定性。
5. 检查验收:完成所有的围堰施工后,对围堰进行检查验收,确保围堰结构完整、稳固,符合设计要求和施工标准。
四、施工注意事项1. 施工前要认真阅读施工图纸和设计要求,确保施工过程符合要求。
2. 在施工现场要做好环境保护工作,对施工过程中产生的废弃物要及时清理处理。
3. 施工过程中要严格遵守安全规定,做好现场安全防护工作,确保工人和设备的安全。
广东水利水电GUANGDONGWATERRESOURCES ANDHYDROPOWERNo.4 Ape.2019第4期2019年4月浅谈膜袋砂围堰的施工吴广亮1,李健1(1.广东水电二局股份有限公司,广东广州511340;2•南阳市御龙建筑水利水电工程有限公司,河南南阳474350)摘要:膜裂砂围堰经过多年的发展,已经成为比较成熟的一项施工技术,该方法施工过程简单、工期短、造价低、取材方便,固结好之后的膜裂砂围堰堰体比较稳定,密实度高,沉降小,防浪效果好%比较适合沿海低海拔低水头、粉细砂资源丰富、容易开采运输的地区。
该文根据膜裂砂围堰在珠海水利工程实际施工做简要概述,提出相关建议,可为膜裂砂围堰在沿海水利工程的设计施工应用提供借鉴。
关键词:膜裂砂围堰;结构;材料;施工;安全中图分类号:TV551.3文献标识码:B文章编号:1008-0112(2019)04-0068-041工程概况斗门区白藤大闸重建工程位于白蕉联围,磨刀门水道右岸、泥湾门水道与天生河交汇处。
工程以防潮、排涝为主,兼顾航运等综合利用。
水闸枢纽建筑物主要由拦河闸和通航孔组成,水闸总净宽为159m,其中拦河闸泄流孔14孔、每孔净宽为10.5m,通航孔宽为12m,满足/级航道100t船舶通行需要,闸顶交通桥宽为7m$拦河闸、闸下消能池、两岸连接挡墙、主要建筑物级别为2级,进出口翼墙、导航墙等次要建筑物级别为3级,重建水闸管理房及启闭机控制室等配套设施$新建工程设计防洪标准为100年一遇,排涝标准为10年一遇24h暴雨遭遇外江5年一遇潮水位时1d 排至免排水位,水闸起调水位为+0-0m(珠基高程,下同),内河最高控制水位为+0.5m,水闸设计最大过流量为1414.m3/s,重建后的水闸工程的工程等别应为+等,规模为大(2)型$2围堰设计本工程围堰设计方案采用全段围堰法,在旧闸上下游各修建一道围堰,用于挡内外江来水及潮水,围堰等级为4级,防洪标准为10年一遇。

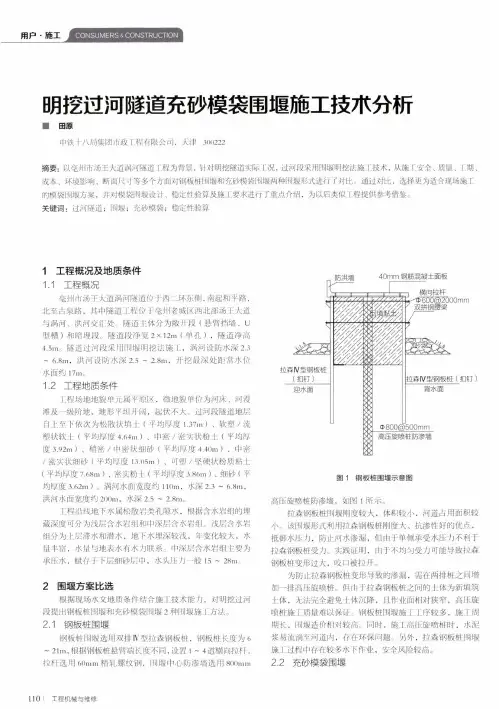

用户■施工CONSUMERS & CONSTRUCTION明挖过河隧道充砂模袋围堰施工技朮分析■田原中铁十八局集团市政工程有限公司,天津300222摘要:以奄州市汤王大道涡河隧道工程为背景,针对明挖隧道实际工况,过河段采用围堰明挖法施工技术,从施工安全、质量、工期、成本、环境影响、断面尺寸等多个方面对钢板桩围堰和充砂模袋围堰两种围堰形式进行了对比。
通过对比,选择更为适合现场施工 的模袋围堰方案,并对模袋围堰设计、稳定性验算及施工要求进行了重点介绍,为以后类似工程提供参考借鉴。
关键词:过河隧道;围堰;充砂模袋;稳定性验算1工程概况及地质条件1.1工程概况毫州市汤王大道涡河隧道位于西二环东侧,南起和平路,北至古泉路,其中隧道工程位于亳州老城区西北部汤王大道与涡河、洪河交汇处。
隧道主体分为敞开段(悬臂挡墙、U型槽)和暗埋段。
隧道段净宽2 x 12m (单孔),隧道净高4.5m。
隧道过河段采用围堰明挖法施工,涡河设防水深2.3~ 6.8m,洪河设防水深2.5〜2.8m,开挖最深处距常水位水面约17m。
1.2工程地质条件工程场地地貌单元属平原区,微地貌单位为河床、河漫滩及一级阶地,地形平坦开阔,起伏不大。
过河段隧道地层自上至下依次为松散状填土(平均厚度1.37m)、软塑/流塑状软土(平均厚度4.64m)、中密/密实状粉土(平均厚度3.92m)、稍密/中密状细砂(平均厚度4.40m)、中密/密实状细砂(平均厚度13.05m)、可塑/坚硬状粉质粘土(平均厚度7.68m)、密实粉土(平均厚度;5.86m)、细砂(平均厚度3.62m)。
涡河水面宽度约110m,水深2.3 ~ 6.8m,洪河水面宽度约200m,水深2.5 ~ 2.8m。
工程沿线地下水属松散岩类孔隙水,根据含水岩组的埋 藏深度可分为浅层含水岩组和中深层含水岩组。
浅层含水岩 组分为上层滞水和潜水,地下水埋深较浅,年变化较大,水 量丰富,水量与地表水有水力联系6中深层含水岩组主要为 承压水,赋存于下层细砂层中,水头压力一般15 ~ 28m。
模袋砂\模袋混凝土技术在吹填围堰工程中的应用摘要:介绍了模袋砂、模袋混凝土防护技术在软基处理工程中的应用理论及施工工艺,同时阐明了该项技术的质量控制方法、要点及处冶效果。
关键词:软基处理;模袋砂;模袋混凝土;施工工艺;沉降。
1、工程概况广州港南沙港区二期工程是广州市政府的重点工程,拥有良好的港口条件,是广州市“南拓”战略的核心基础工程,工程位于珠江口伶仃洋喇叭湾湾顶,广州市龙穴岛围垦区东南部,在龙穴南水道左侧,其上游为川鼻水道,下游为通向外海的伶仃水道,二期工程围堰延长段工程系三期工程码头后方堆场使用,该位置属海滩地带,淤泥覆盖层平均12米,为节约工程费用,二期工程港池与航道疏浚土均吹填到该范围,考虑到该位置淤泥层较厚,风浪较大,围堰基础软基处理后采用模袋砂填筑围堤,采用模袋混凝土对模袋砂进行防护。
2、模袋砂、模袋混凝土技术原理(1)模袋砂防护技术一般适用于沿海风浪较小区域,它的原理是将砂与水按一定比例混合后加压冲填至土工纺织袋中,经脱水固结,靠自身的重力抵御风浪的冲击及防护围堤内回填土的流失,以达到稳固路基、减少沉降的作用。
其中,土工纺织袋的作用与模板相似,它使松散的砂集结为整体,使填筑的砂不致流失,为达到这一目的,土工编织袋应具备足够的抗拉强度和单位面积质量,同时在冲填前应检查编织袋是否有老化、破损现象。
(2)由于土工布纺织物在海水浪溅及日光的作用,极易老化而失去对砂的保护作用,因此在地基处理中,应对模袋砂进行防护,以保证路基的稳固.本工程采用了模袋混凝土对模袋砂进行防护。
模袋混凝土一般应用于护岸、围堤和大面积护坡工程中,一般将其设置在稳定的岸坡上,采用流动性较高的混凝土加压冲填至土工编织袋中,经养护固结后对岸坡形成保护,同进为防浪及外力作用,模袋混凝土应设置足够的厚度,但从经济及坡脚受力考虑,厚度也不宜设置较大,本工程采用了30~40cm厚度。
断面构造形式采用双棱体,堤内填充砂。
填海路堤典型横断面图如图1所示。
膜袋砂围堰吹填施工工艺膜袋砂围堰是一种常用的吹填施工工艺,用于围堰和围封工程的施工。
本文将详细介绍膜袋砂围堰吹填施工工艺的原理、施工步骤和注意事项。
一、原理膜袋砂围堰是利用膜袋的防水性能和砂土的填充性能,形成一个具有一定强度和抗渗性能的围堰结构。
其原理是将膜袋铺设在围堰区域,然后在膜袋内部填充砂土,通过压实和固结,形成一个坚固且能够抵御渗透的围堰。
二、施工步骤1. 前期准备:确定围堰的位置和尺寸,并进行现场勘测,确定施工方案。
清理施工区域,确保土地平整。
2. 膜袋铺设:根据设计要求,选择合适的膜袋材料,将膜袋铺设在围堰区域。
膜袋应覆盖整个围堰区域,并留出一定的余量用于固定和连接。
3. 固定和连接:使用钢钉或其他固定件将膜袋固定在地面上。
同时,将相邻的膜袋连接起来,确保围堰的连续性和完整性。
4. 砂土填充:将砂土从围堰的一侧进行填充,注意均匀分布和逐层压实。
填充的砂土应符合设计要求,并进行湿压实或干压实处理。
5. 铺设维护层:在膜袋上方铺设一层维护层,以保护膜袋免受外力和环境的影响。
维护层通常为防渗土或砂石层。
6. 完善围堰:根据需要,可以对围堰进行加固和修整。
例如,可以在围堰两侧设置加固材料,增加围堰的稳定性。
7. 验收和监测:完成围堰施工后,进行验收和监测工作。
检查围堰的稳定性和抗渗性能,确保施工质量符合要求。
三、注意事项1. 施工前要进行充分的勘测和设计,确保施工方案的科学性和合理性。
2. 施工过程中要注意施工人员的安全,采取必要的防护措施,避免发生意外事故。
3. 施工过程中要确保膜袋的完整性和紧密连接,避免砂土渗漏或破坏围堰结构。
4. 填充砂土时要均匀分布,逐层压实,确保围堰的稳定性和抗渗性能。
5. 施工完成后要进行验收和监测,及时发现并处理任何问题,确保围堰的质量和安全。
总结:膜袋砂围堰是一种常用的围堰施工工艺,通过利用膜袋的防水性能和砂土的填充性能,形成一个坚固且能够抵御渗透的围堰结构。
砂包围堰施工方案
一、前言
砂包围堰是一种常见的水利工程建设方式,能够有效地控制水流和防止局部洪水灾害发生。
本文将介绍砂包围堰的施工方案,包括施工准备、砂包制作、堰体搭建、加固和维护等方面。
二、施工准备
在开始砂包围堰的施工之前,需要进行充分的施工准备工作。
首先要制定详细的施工方案和安全措施,并确定好施工人员和相应的施工机械设备。
同时,要对施工现场进行清理和平整,确保施工条件良好。
三、砂包制作
制作砂包是砂包围堰建设过程中的关键步骤。
首先需要准备好足够的砂子和编织袋,然后将砂子装入编织袋中,并用力捏实,确保砂包的坚固和密实。
制作好的砂包要堆放整齐,方便后续的搭建和安装。
四、堰体搭建
当砂包制作完成后,就可以开始进行堰体的搭建。
首先要确定好堰体的形状和尺寸,然后按照预定的方案逐步搭建起来。
在搭建的过程中,要注意控制砂包的排列和堆放方式,确保堰体的整体结构牢固可靠。
五、加固和维护
完成砂包围堰的搭建后,需要对其进行加固和维护工作,以确保其长期稳定和有效。
可以在堰体内部加入一些支撑物或铁丝网等材料,增强其结构强度。
同时,定期检查和维护堰体,及时处理破损或松动的砂包,保持整体的完好性。
六、结语
砂包围堰作为一种简单有效的水利工程建设方式,在防洪和控制水流方面具有重要的作用。
通过合理的施工方案和严格的施工操作,可以确保砂包围堰的质量和效果。
希望本文介绍的施工方案能为相关工程建设提供一定的参考和指导。
膜袋充砂结合钢板桩围堰施工方法摘要:膜袋充砂结合钢板桩围堰施工方法,施工方法整体性强、自身稳定性好,对地基适应性强,抗水压性强,防渗效果好,基本能有效解决施工围堰在复杂的水下地质条件施工的难题,且提高了围堰结构的整体稳定性,且还具有工艺简单,施工进度快、成本较低等优点,在水利工程施工围堰领域具有广泛的应用前景。
关键词:膜袋充砂结合;钢板桩;围堰;施工方法一、背景技术目前,常规的围堰方式有土石围堰、钢板桩围堰、木笼围堰、钢筋混凝土板桩围堰等。
其中土石围堰是由土石筑堰而成的围堰是我国应用最广泛的围堰形式。
但土石围堰抗冲刷能力较低,且占地面积大,对地基要求较高,一般多用于横向围堰。
混凝土围堰的特点是挡水水头高,底宽小,抗冲能力大,堰顶可溢流,但混凝土围堰造价高。
采用钢板桩围堰方式时,河床倾斜地形会导致钢板桩受到侧压力增大,不利于外江围堰的稳定,这也是围堰工程中经常遇到的问题。
膜袋充砂围堰由于具有施工简便、机械化程度高、能就地取材和充分利用资源等优点,目前在水利工程中也得到大量的应用。
但当前的膜袋充砂围堰施工方法膜袋砂围堰可能会出现不均匀沉降,使得过度沉降导致拉裂膜袋出现渗水,堰体砂会迅速流失形成缺口,造成更严重的事故;其次,对于软土地基,严重影响围堰结构的安全稳定。
二、技术方案为了解决当前膜袋充砂围堰存在的缺陷,提供一种膜袋充砂结合钢板桩围堰施工方法。
本施工方法整体性强、自身稳定性好,对地基适应性强,抗水压性强,防渗效果好,基本能有效解决施工围堰在复杂的水下地质条件施工的难题,且提高了围堰结构的整体稳定性,且还具有工艺简单,施工进度快、成本较低等优点,在水利工程施工围堰领域具有广泛的应用前景。
膜袋充砂结合钢板桩围堰施工方法,包括如下步骤:S1:测量定线,按照测量确定钢板桩防渗心墙中心线、定准膜袋的位置及对膜袋砂围堰每层的坡脚线进行标识;S2:膜袋定位铺设,膜袋围堰施工从河床最深处开始,从左岸向右岸进行铺设和施工,顺水流方向铺设,将膜袋按测量放样的位置进行定位铺设,并利用定位钢管将膜袋的四角预先进行固定;S3:逐层膜袋充砂,用人工将泵管与砂袋的灌砂口绑结扎实,将抽水泵牢固的绑扎在浮船上,把另一台抽水泵放置在清水池内,利用高压清水冲刷浅滩或河床上的泥沙,形成泥沙流体,然后将浮船漂浮在其上,利用抽水机将泥沙流体通过泵管输送到膜袋中,在充填砂时应先充填膜袋的四个角,再充填膜袋的中部;当第一层膜袋砂填充完毕后,按膜袋顶部1/2宽度打插一排定位钢管,将膜袋沿定位钢管展开,并在已吹填完的膜袋上按上述流程填充第二层膜袋砂,重复以上工序逐层充填至设计高度;S4:吹填砂,用泥浆泵抽取河砂在两层膜袋砂之间采用吹填进行封闭,当施工完两层膜袋砂时,进行上下层膜袋砂间的吹填砂;S5:钢板桩防渗心墙,根据定出的钢板桩防渗心墙中心线,所述钢板桩防渗心墙中心线设在膜袋围堰的底部,所述钢板桩为拉森钢板桩;每隔一定距离设置导向桩,导向桩直接使用钢板桩,以挂绳为导线,打桩时利用导线控制钢板桩的轴线,用打桩机吊起钢板桩打入防渗心墙,打至设计标高。
浅谈深水砂袋施工改革开放以来,我国沿海沿江地区发展很快,建设用地十分紧张,利用围海成陆加以开发是低成本高效率不占用农田的有效途径。
传统的围海造田,要动用大量的人力、机械,而且受地域、地形、水势、气候的影响,施工有很大的局限性。
我公司根据多年的施工实践,结合国际先进的水工技术,创造了水力冲填砂袋深水围堰工法,用于大规模匡围水域造田成陆连片开发。
土工织物作为一种新型的岩土工程材料,具有抗拉强度高透水性和反滤性好,耐腐蚀性和抗微生物侵蚀性好,不缩水,质地柔软,重量轻,价格便宜,易于加工和储运等优点,在土木工程领域得到了广泛的推广应用。
深水砂袋是指在水下部位(一般是指水深超过2米)进行砂吹填和堆筑施工,相对水上施工而言,水下砂袋施工特别是深水砂袋施工有铺设质量难、定位困难、宜发生移位及充填高度难以控制等困难。
二、深水砂袋工法特点1、施工周期短砂袋筑堤是近年来国内外堤坝工程实践中较广泛采用的一种新型结构型式,它利用土工织物的成型作用,采用泥浆泵就近取砂充填、构筑堤坝。
机械化程度较高,能快速形成棱体。
施工方便,施工可全线展开。
工作面大、速度快、周期短,易修复。
在围堤吹填工程中更能与吹填砂紧密结合,相互依托,交叉同步施工。
特别适用于潮间带,水下低滩的堤坝工程,袋装砂结构堤的施工与外坡防护可同步进行。
2、袋装砂结构堤的可靠性与安全性袋装砂结构堤与传统的抛石堤相比,在技术上同样可靠。
由于土工织物的加强作用,整体性和稳定性较好,因地制宜,对地基适应能力好。
全砂袋棱体结构,改变了抛石的松懈结构为整体结构,其稳定系数在原来的基础上有所增加。
特别是我国的长江口地区已成功地将砂袋围堰技术应用在许多大型围堤工程中,它具有坝体整体稳定性好,工程造价低,节约石材资源等优点。
三、适用范围土工织物的应用,取代传统的筑堤材料,极大地减少了对石料的依赖,为砂土廉石料贵、砂土多石料少的地区进行规模的筑堤、护岸,创造了技术条件、物质条件和经济条件,对石料资源匮乏、石价较高的地区,袋装砂结构堤是一种理想的选择。
内河水运工程中模袋围堰施工工法内河水运工程中模袋围堰施工工法一、前言内河水运工程通常需要在水中进行施工,而为了确保施工过程的顺利进行,模袋围堰成为了一种常见的施工工法。
本文将详细介绍模袋围堰施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例,以提供读者在实际工程中的参考和指导。
二、工法特点模袋围堰施工工法具有以下特点:1.相对于传统的混凝土围堰施工工法,模袋围堰施工工法具有更高的施工速度和灵活性。
2.采用模袋围堰施工工法可以更好地适应水位变化和洪水情况,保证施工质量和安全。
3.模袋围堰施工工法适用于各种地质条件和水体类型,具有广泛的适应范围。
三、适应范围模袋围堰施工工法适用于内河水运工程中的各种施工环境,包括但不限于以下场景:1.内河水运港口码头的修建与改造。
2.航道的疏浚与拓宽。
3.河道防护工程的施工。
4.水下管道和隧道的建设与维护。
四、工艺原理模袋围堰施工工法的基本原理是利用河道中的水流,在堰内形成闭水区域,从而实现施工作业。
具体的工艺原理如下:1.在河床上铺设钢筋或网格,形成基础层。
2.将编织的模袋用砂袋或混凝土包裹,形成围堰墙体。
3.根据施工需要,采用适当的方法将围堰墙体附着在基础层上。
4.对模袋围堰进行加固和防水处理,确保围堰的稳定性和密封性。
五、施工工艺模袋围堰的施工过程通常包括以下几个阶段:1.堆砌基础层:施工前先在河床上堆砌钢筋或网格,形成坚实的基础层。
2.填充模袋:将编织的模袋用砂袋或混凝土包裹,并逐层填充,形成围堰墙体。
3.固定模袋:根据需要,采用黏土渗水帷幕、土钉墙或锚杆等方法将围堰墙体固定在基础层上。
4.加固处理:对模袋围堰进行加固和防水处理,确保围堰的稳定性和密封性。
5.施工作业:在堰内开展各项施工作业,如挖土、浇筑混凝土、安装管道等。
六、劳动组织模袋围堰施工工法需要组织具备相关经验和技术的施工人员,合理安排人力资源,确保施工进度和质量。
