滑坡治理工程施工组织实例模板
- 格式:docx
- 大小:50.43 KB
- 文档页数:25
某场滑坡治理工程施工组织设计一、工程概况:该滑坡治理工程位于XX市山区,滑坡指数较高,需要进行整治和加固。
工程范围涉及土石方运输、边坡加固、护坡修复等。
二、施工目标:1.确保施工安全,主要针对滑坡区域进行治理,保障人员和设备的安全;2.加固边坡,防止再次发生滑坡,确保周围环境安全;3.恢复滑坡区域的自然景观和生态环境。
三、施工组织措施:1.施工前期准备:(1)成立项目组,负责工程总体管理和协调;(2)编制详细的施工方案,包括工程的施工工艺、方法与过程,以及施工用材料、设备的准备和购买计划;(3)租用场地作为临时的施工基地,并设置办公和宿舍区域;(4)进行土壤和地质勘察,获取准确的地质数据;(5)组织专业人员进行岩土力学、水文地质分析,确定合理的加固方案。
2.施工过程安排:(1)确定施工队伍结构,包括岩土工程师、安全员、机械师、班长等,并进行专业培训;(2)将施工过程分为多个阶段,分别进行边坡清理、边坡加固、土石方运输、护坡修复等工作;(3)边坡清理阶段,首先进行滑坡区域的清理,清除悬挂岩、松散土石等,并设立警示线,确保施工区域的安全;(4)边坡加固阶段,根据前期勘察和分析结果,采用相应的加固措施,如钢索网、喷锚支护等;(5)土石方运输阶段,根据设计要求,利用挖掘机、自卸车等设备进行土石方的开挖和运输;(6)护坡修复阶段,根据工程要求,进行护坡砌筑,采用石块或混凝土等材料进行修复;(7)在施工过程中,严格遵守施工安全规范,设置安全警示标识,配备专职安全员进行安全巡视和监督。
3.施工后期工作:(1)工程竣工后,进行验收和交接工作,确保滑坡治理工程的顺利完成;(2)撤销施工基地,进行临时设施的拆除和场地的清理;(3)编制滑坡治理工程竣工报告,全面记录工程过程和工程质量信息;(4)组织相关人员进行滑坡治理工程经验总结,为类似工程提供参考。
四、施工安全措施:1.安全教育:在施工前进行岩土工程、安全技术等相关培训,提高工人的安全意识和应急处理能力。
滑坡治理工程施工组织实例引言滑坡是地质灾害中的一种常见类型,给人们的生命和财产安全带来了严重威胁。
为了解决滑坡问题,进行滑坡治理工程是一种常见的方法。
本文将以一个实际的滑坡治理工程施工组织实例为例,介绍该工程的基本情况、施工方案、组织管理和安全保障等内容,并通过Markdown文本格式进行输出。
1. 滑坡治理工程基本情况该滑坡治理工程位于某省某市的山区,滑坡面积约为10万平方米,滑坡带宽约为1000米,滑坡高差约为50米。
滑坡造成了周边农田的损失,直接威胁到附近居民安全。
因此,决定进行滑坡治理工程来修复滑坡并保障周边人员和财产的安全。
2. 施工方案2.1 治理工程主要措施根据滑坡的情况,确定了以下主要治理措施:1.爆破预处理:对滑坡面进行爆破处理,破坏滑坡带的连续性,减少滑坡面积和高度。
2.加固措施:在滑坡面进行排水和加固工作,例如,安装排水管、加固钢筋混凝土墙等。
2.2 施工方法根据滑坡的具体情况,本工程确定了以下施工方法:1.爆破预处理施工:针对滑坡面较大的岩石体,采用动力钻/爆法进行预处理。
2.排水施工:将排水管埋设于滑坡体内,利用重力和压力差进行排水处理。
3.加固工程施工:利用混凝土灌注桩和喷射混凝土进行加固工作。
3. 组织管理3.1 项目组织架构该滑坡治理工程划分为以下几个部门:1.项目管理部门:负责整个滑坡治理工程的管理和协调工作。
2.技术部门:负责施工方案的制定和技术指导。
3.施工队伍:负责具体的施工工作。
3.2 任务分工为了保证滑坡治理工程的顺利进行,根据项目的具体要求,对各个部门进行了细致的任务分工:1.项目管理部门负责制定整个工程的计划、预算和进度管理。
2.技术部门负责制定施工方案和施工工艺,并提供技术指导。
3.施工队伍负责具体的施工任务,按照施工方案完成工程。
3.3 沟通协调为了确保各个部门之间的协调和沟通,定期召开项目会议,讨论工程进展和解决问题。
此外,各个部门之间保持良好的沟通,及时交流信息,以避免出现问题。
滑坡治理施工方案XXX轨道换乘枢纽及配套设施建设项目XXX工程的滑坡治理施工方案编制人为XXX,复核人为XXX,审核人为XXX,由XXX工程(集团)股份有限公司的XXX工程项目经理部负责实施。
二、编制依据本方案的编制依据为相关法律法规、规范标准以及工程技术要求,结合实际情况进行综合分析,确保施工安全、质量、环境保护等各方面的要求得到满足。
三、施工组织与工期安排本工程的施工组织以XXX工程项目经理部为主体,分别设立现场管理部、技术质量部、安全生产部、XXX等职能部门,配备专业施工队伍及设备,实行专人专岗、分工协作的施工模式。
工期安排按照合理、科学、可行的原则进行制定,确保工程质量和进度的双重保证。
四、工程数量本工程涉及道路全长2180.696m的滑坡治理,具体工程数量包括土方开挖、支护、排水、绿化等各项工程,具体数量详见施工图纸及清单。
五、施工工艺流程、方法本工程采用先进的施工工艺流程和方法,包括挖掘机、装载机、钻机等设备的使用,采用钻孔灌注桩、钢筋混凝土支护、喷射混凝土等技术手段,确保工程质量和施工效率。
同时,根据现场实际情况,采取灵活多变的施工方案,确保施工过程中的安全和顺利进行。
六、质量控制措施本工程的质量控制措施包括严格执行相关法律法规、规范标准和工程技术要求,对施工过程中的每个环节进行严格把关和监督,确保工程质量符合相关标准和要求。
同时,加强现场管理和技术指导,做好施工记录和资料整理,确保施工质量可追溯、可控制。
七、安全控制措施本工程的安全控制措施包括制定安全生产管理制度、加强安全培训和教育、建立安全检查机制等措施,确保施工过程中的安全。
同时,加强现场管理和监督,做好安全记录和事故处理,确保施工安全可控制、可追溯。
八、环境保护措施本工程的环境保护措施包括制定环保管理制度、加强环保培训和教育、建立环保检查机制等措施,确保施工过程中的环境保护。
同时,加强现场管理和监督,做好环保记录和处理,确保施工环保可控制、可追溯。
沱三桥滑坡整治工程施工组织设计四川泸州丰阳建筑工程有限公司二零一三年八月二十八日目录第一章工程概况1.工程概况2.工程量3.交通条件4.主要工程机械、设备、仪器进场准备5.技术准备第二章施工安排、施工技术措施和方法1.总体施工安排及施工原则2.土方工程施工3. 砌筑工程施工4. 施工质量检测5.测量控制措施6. 试验措施第三章施工组织计划及保证措施1.施工准备2.保证工期的措施3.质量管理制度第四章主要分项工程施工工艺1. 工程测量2. 基坑开挖及地基处理3. 护坡施工技术4. 预制混凝土块(件)施工5. 蜂窝状混凝土花格施工第五章安全生产保证措施1. 安全目标2. 安全机构与保证体系3. 安全管理人员的配备4. 安全预防措施5. 安全保证措施6. 安全事故申报制度第六章质量保证体系1.工程质量目标2. 工程质量管理体系3. 工程质量管理措施第七章文明施工措施及环境保护1. 文明工地创建目标2. 文明施工责任制3. 文明施工管理措施4. 环境保持措施第一章工程简介1、工程概况本工程为边坡滑坡整治工程,位于沱三桥。
该段边坡中间以土质边坡为主,两侧以岩质边坡为主。
土层为黄土及含大量碎石和块石的粉土。
岩石岩性以强~中风化砂岩为主、夹泥岩。
泥岩岩体完整程度为极破碎~破碎、强度低、易风化;砂岩岩体完整程度为破碎~较完整、强度较高。
2、主要工程量挖运土方:448.95 m3 ,回填方:14.1m3。
3、交通条件本工程位于沱三桥木崖公寓,交通便利,有助于施工顺畅。
4、主要施工机械、设备、仪器进场准备计划用于本工程的主要施工机械表1)、对建设单位(设计院)给定的原始基准点、基准线和标高等用检测合格的仪器测量控制点进行复核,经批准后施工单位始能据以进行准确的测量放线,建立施工测量控制网,并对其正确性负责,同时做好基桩的保护。
2)、复测施工横断面,并与原设计对照,无误后方可进行工程施工。
3)、认真审核设计图纸,协同监理工程师做好图纸会审与技术交底工作。
山体滑坡地质灾害治理工程施工组织方案目录一、第一章项目概述二、第二章编译基础三、第三章建设部署四、第四回建设目标五、第五章主要建设内容六、第六章施工技术要求七、第七章主要施工技术八、第八章建设进度和工期保证措施九、第九章工程机械设备布置十、第十章施工管理和劳动组织十一、第十一章工程质量保证措施十二、第十二章安全文明施工管理第一章项目概述一、项目概况斜坡位于2-4、6-8、10-12、14-16号楼北侧。
坡长159.50m,坡高1.14~10.16m。
2011年雨季局部崩塌。
坡长约160m,坡面面积约3000㎡,平均坡度约70°。
改造边坡安全等级为一级,按永久边坡设计。
2、施工现场地质条件根据XXXX工程勘察院地质资料,斜坡范围自上而下地层为残土、强风化石英、中风化石英岩。
详见《岩土工程勘察报告》。
3、基坑支护型式的选择坡度主要由以下方法支撑:1、K0+000~K0+090断面:采用全长粘结螺栓+混凝土格架的支护方式。
2、K0+090~K0+159.5段:预应力锚索+挂网喷浆支护方式。
3、坡地平台:现浇0.15m厚钢筋网混凝土板硬化处理。
4、坡地排水:坡顶采用明沟排水方案。
第二章编译基础1.《XXXXX滑坡地质灾害治理工程(SJ2011-A24)》。
2.《施工边坡工程技术规范》(GB50330-2002)。
3.《建筑基坑支护技术规程》(JGJ120-99)。
4.《建筑基础施工手册》2005。
5、《建筑基础施工及验收规范》(JGJ-20-99)。
6.《基坑土钉支护技术规范》(CECS96-97)。
7.《混凝土质量控制标准》(GB50146-92)。
8.《土锚杆设计与施工规范》(CECS22:90)。
第三章建设部署一、施工准备(一)技术准备1、组织工程技术人员对施工图及相关技术资料进行研究和审查,对图纸进行自查,了解设计意图和技术标准,熟悉技术规范、法规及相关技术规定,撰写自查记录图纸,并提前提交。
随着我国经济的发展,山区高速公路越来越多,山区高速的最大威胁就是山体滑坡,由于各地的地质构造各异,滑坡体的管理方案也各种各样。
本文就国家重点公路杭州至兰州线奉节至巫溪高速公路E1 合同段滑坡体的管理实例,介绍使用抗滑桩管理大坪滑坡的施工方案和施工组织。
施工组织山体滑坡抗滑桩目录 (3) (4)2.1 编制依据及编制原则 (4)2.1.1 编制依据 (4)2.2.2 编制原则 (4) (5)3.1 工程简介 (5)3.2 自然条件 (5)3.2.1 地形、地貌 (6)3.2.2 工程地质 (6)3.2.3 水文地质条件 (6)3.2.4 气候、气象 (6)3.2.5 交通条件 (6)3.2.6 电力供应条件 (6)3.2.7 材料供应条件 (6)3.3 主要工程数量 (6)3.4 工程的特点和难点 (7)74.1 施工准备 (7)4.2 施工人员配置 (7)4.3 施工机具、材料配置 (8)4.4 施工进度安排 (9) (10)5.1 主要施工流程 (10)5.2 主要施工方法 (11) (17)6.1 安全保证措施 (17)6.2 质量保证措施 (17) (19)7.1 水土保持措施 (19)7.2 环境保护措施 (19)7.3 文明施工保证措施 (19).................................... 2 18.1 项目风险预测........................................................ 2 18.2 处理应急事件的组织机构.............................................. 2 18.3 应急事件的应对措施.................................................. 2 1斜坡上的部份岩体和土体在自然或者人为因素的影响下沿某个滑动面发生剪切破坏向下运动的现象称为滑坡。
滑坡治理工程施工组织设计范本1工程概况1.1项目区概况XXX滑坡距XXX约100km,位于XXX县城北西9km,XXX河左岸,距离XXX乡北东4.5km处。
该滑坡自上世纪80年初发生,在XXX年7月4日滑坡后缘出现连续长约40m的拉张裂缝,裂缝一般宽10-20cm,使民房破坏,造成直接经济损失1.1万元。
受滑坡影响,滑体前缘的公路每年都在下挫。
XXX年受XXX影响,滑坡后部出现4条4-9m长裂缝,滑坡中前部民房倒塌,滑坡变形有加剧的趋势,威胁滑坡体前部的XXX卫生所、民房、XXX小学及治安室,且有可能波及滑坡体边缘的XXX。
治理工程主要工程形式为抗滑桩+挡墙+截排水沟,主要工程包括2m×3m抗滑桩8根,桩长分别为14m和18m,M7.5浆砌块石挡墙241m,M7.5浆砌块石截排水沟439.3m。
1.2主要工程量2各分部分项工程的主要施工方法、措施2.1编制依据1、XXX市XXXXXX县XXX乡XXX滑坡地质灾害治理工程招标文件及其他相关资料。
2、设计图纸。
3、现行有关水利水电工程施工及验收规范、规程标准,省、市有关部门对基本建设的有关工程质量、安全文明施工,创绿色环保工地等管理制度和规定。
4、本公司质量管理体系。
5、公司近年来施工的类似工程的经验。
6、本公司的技术管理制度和现有机械设备装备情况。
7、现场踏勘情况。
8、国家相关规范标准。
2.2施工准备工作在投标阶段的基础上进一步对工程的性质、规模、图纸、技术要求、标准、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的进场施工工作做准备。
2.2.1技术准备工作1、落实项目部人选,组建强有力的项目经理部,并落实参与项目施工人员。
2、熟悉、审查设计图,参加设计交底和图纸会审。
3、复测控制桩并制定测量方案。
4、做好技术交底和培训,安排好有关的试验工作。
2.2.2施工准备工作1、编制施工计划,安排施工程序,协调各工序及专业间的配合工作。
2、落实相应的专业施工队伍,并进行施工前培训和教育。

边坡支护工程施工组织一、工程概况边坡支护工程是针对边坡稳定性较差,存在滑坡、坍塌等安全隐患的区域进行加固治理,以保证边坡周边环境和设施的安全。
本工程位于某城市近郊,主要为一项高速公路边坡支护工程。
边坡全长约800米,最大高度约20米,边坡土质为粉质粘土,局部地段存在软弱层。
由于近年来连续降雨,边坡稳定性较差,存在滑坡风险,对周边道路和居民区构成安全隐患。
为确保周边环境和设施的安全,提高边坡稳定性,减少滑坡等地质灾害,决定对边坡进行支护施工。
二、施工目标1. 提高边坡稳定性,防止滑坡、坍塌等事故的发生。
2. 确保施工过程中周边环境和设施的安全。
3. 按时完成施工任务,保证工程质量。
4. 提高施工人员的安全意识和技能水平。
三、施工组织1. 施工项目管理机构本工程设立项目管理机构,负责施工项目的全面管理。
项目管理机构由项目经理、技术负责人、施工负责人、安全员、质量员等组成。
项目经理负责项目的组织、协调和管理工作;技术负责人负责工程技术管理;施工负责人负责现场施工组织和管理;安全员负责施工安全监管;质量员负责施工质量监管。
2. 施工队伍根据施工需求,组织专业化的施工队伍,包括土方施工队、钢筋施工队、混凝土施工队、防水施工队等。
施工队伍应具备相应的资质和经验,熟悉边坡支护工程的施工工艺和要求。
3. 施工进度计划本工程分为三个阶段:前期准备阶段、施工阶段和竣工验收阶段。
前期准备阶段主要包括施工现场调查、设计方案审查、施工图纸发放等;施工阶段主要包括土方开挖、基础处理、支护结构施工、防水施工等;竣工验收阶段主要包括工程质量检查、资料整理、竣工验收等。
施工进度计划应根据实际情况制定,确保各阶段工作的顺利进行。
4. 施工质量控制施工质量是边坡支护工程的关键,应加强质量控制。
施工过程中,严格按照设计方案和施工图纸进行施工,确保施工质量。
同时,加强对施工材料的检验和监督,确保原材料的质量。
施工过程中,加强质量检查和验收,对不合格工程及时整改。
一、工程概况项目名称:XX地区山体滑坡治理工程建设地点:XX地区XX街道项目规模:治理山体滑坡面积XX平方米项目工期:XX个月二、施工组织1. 施工单位:XX工程公司2. 施工项目经理:XX3. 施工技术负责人:XX4. 施工现场管理人员:XX三、施工准备1. 施工材料准备(1)水泥、砂、石子等建筑材料,需符合国家标准。
(2)钢材、木材、塑料等辅助材料,需确保质量。
(3)施工设备,如挖掘机、装载机、压路机等。
2. 施工技术准备(1)组织施工人员学习相关技术规范和操作规程。
(2)编制施工方案,明确施工工艺、质量控制、安全措施等。
(3)进行现场勘查,了解山体滑坡情况,制定针对性施工措施。
四、施工工艺1. 清理滑坡体(1)对滑坡体进行清理,清除植被、松散土石等。
(2)对滑坡体表面进行平整,确保施工面平整。
2. 基础处理(1)对滑坡体基础进行处理,包括平整、压实等。
(2)根据设计要求,对基础进行加固,如锚杆、格构梁等。
3. 建设护坡结构(1)采用喷锚支护、浆砌石挡土墙等结构形式。
(2)根据设计要求,对护坡结构进行施工,确保结构稳定。
4. 建设排水设施(1)在滑坡体两侧设置排水沟,确保排水畅通。
(2)对排水沟进行加固,防止渗漏。
5. 绿化与美化(1)对治理后的山体进行绿化,种植草皮、树木等。
(2)对山体进行美化,设置景观石、景墙等。
五、质量控制1. 施工材料:确保材料符合国家标准,进行质量检验。
2. 施工工艺:严格按照施工方案执行,确保施工质量。
3. 工程验收:按照国家相关标准进行工程验收。
六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工设备操作人员必须持证上岗,确保操作规范。
3. 定期对施工人员进行安全教育,提高安全意识。
4. 加强施工现场管理,确保施工安全。
七、施工进度1. 施工进度计划:根据工程实际情况,制定施工进度计划。
2. 施工进度监控:对施工进度进行实时监控,确保按计划完成工程。

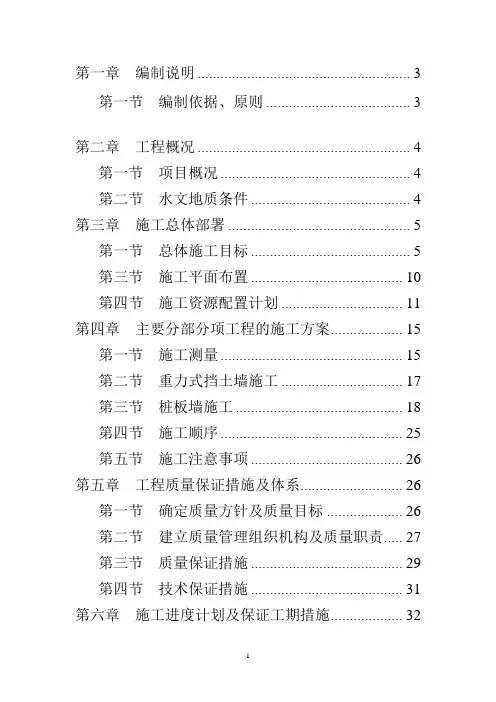

第一章编制说明 (3)第一节编制依据、原则 (3)第二章工程概况 (4)第一节项目概况 (4)第二节水文地质条件 (4)第三章施工总体部署 (5)第一节总体施工目标 (5)第三节施工平面布置 (10)第四节施工资源配置计划 (11)第四章主要分部分项工程的施工方案 (15)第一节施工测量 (15)第二节重力式挡土墙施工 (17)第三节桩板墙施工 (18)第四节施工顺序 (25)第五节施工注意事项 (26)第五章工程质量保证措施及体系 (26)第一节确定质量方针及质量目标 (26)第二节建立质量管理组织机构及质量职责 (27)第三节质量保证措施 (29)第四节技术保证措施 (31)第六章施工进度计划及保证工期措施 (32)第一节组织保证措施 (32)第二节制度保证 (32)第三节技术保证 (33)第四节后勤保证 (33)第七章安全生产保证措施 (34)第一节安全方针和总体目标 (34)第二节安全保证体系 (34)第三节安全保证措施 (35)第八章文明施工措施 (38)第一节文明施工措施 (38)第二节施工现场场容、场貌管理 (39)第九章雨季施工技术措施 (41)第一节雨季施工 (41)第十章环境保护措施 (42)第一节防止大气污染 (42)第二节防止施工噪声污染 (42)第一章编制说明第一节编制依据、原则一、编制依据1、黄泥塝工程招标文件;2、黄泥塝工程设计施工图纸及总平面图;3、对现场和周边环境的调查;4、现行国家和XX省各种相关的施工操作规程、施工规范和施工质量验收标准;5、国家工期定额和建设单位对本工程提出的施工工期及质量要求;6、工程规模、工程特点、各节XXXX公司的XX公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。
二、编制原则1、严格遵守合同条款以业主下达的施工期限,保质保量、保证安全、文明施工、按期完成施工任务。
2、科学而合理地安排施工程序,在保证质量的基础上,加快施工进度,缩短工期。
第一章工程概况一、道路本工程位于*****,公路运输便利,**公路与乡村公路连用可直接利用,承担工作所需钢材、木材、水泥等材料运输任务,局部建筑材料通过人工转运,运抵施工现场,运距较大,为40km。
二、气象场区属亚热带湿润季风气候。
平均气温14.7~18.1℃,极端最高气温42.1℃,最冷月一月,月平均气温3.8~7.0℃。
相对湿度80~90%。
多年平均降雨量1182.00mm,日最大降雨量171.8mm,雨量多集中在春夏、秋末季节;连续降雨量最长日数达12天。
常年多有伏旱,年平均无霜期为300天,秋季多雾。
主导风向东北风,平均风速1.85m/s,最大风速>20m/s,静风频率54%,年平均日照1328小时,太阳总辐射平均值0.37兆焦耳/cm2。
三、场地本工程施工工期较短,所需的生产设施如机械停放、修配厂、钢筋制作和水泥仓库等,根据业主意见均搭建临时工房。
面积为100m2。
砂、粗骨料及条石现场堆放,水泥工具仓库100m2。
粗细骨料仓库每座拌合站设置一个。
四、水电区内电力较充沛,水电供应充足,对于治理工程施工所需的水电均可就近搭接,保证施工要求。
0.4Kv供电电线路0.5km,配电设施1套。
五、材料供应本工程所需的水泥直接由水泥厂供应,炸药、钢材由县物资局供应,木材由木材公司供应,汽、柴油由石油公司供应,炸药、钢格、汽油、柴油均在县城内购买,距离现场40km。
该项目所需天然建筑材料主要是片石、碎石、河砂。
根据调查,当地石材较为丰富,可直接购买。
片石、碎石、河砂的平均运距均按2km考虑。
第二章施工总体布置和施工道路布置一、施工准备1、施工准备原则施工准备安排的原则是:临时设施搭设、施工技术准备、施工物质准备、施工商务准备同步进行,统筹安排,为工程全面展开开创条件。
2、施工准备内容1)接到中标通知书后,立即组织人员规划施工场地,及早办理环境保护、环卫管理、文明施工、施工车辆通行证等一切与施工有关的手续,接管施工用水、用电搭接设施,为工程的开工创造良好条件。
滑坡地质灾害治理工程施工组织设计滑坡地质灾害是指岩土体在重力作用下,由于外力的影响或内部力失调而产生的坡体滑动现象,常造成严重的人员伤亡和财产损失。
为了有效治理滑坡地质灾害,需要进行科学合理的工程施工组织设计,以下是一个关于滑坡地质灾害治理工程施工组织设计的示例。
一、工程背景二、工程目标1.稳定滑坡体,防止进一步扩大。
2.保护C村居民的生命财产安全。
3.恢复滑坡地的自然环境,防止再次滑坡。
1.施工队伍组建工程施工队伍应包括土木工程师、地质专家、测绘工程师、机械师等相关专业人员。
根据实际情况,可以聘请当地施工队伍提供协助。
2.资源准备根据工程需要,准备充足的土方、石方、水泥、钢筋等建材,以及各种机械设备,包括挖掘机、推土机、压路机等。
3.施工方案(1)勘察设计:根据滑坡地的地质特征,进行详细勘察,包括地质地貌、土层性质、地下水位等参数的测定。
制定详细的设计方案,包括加固措施、施工工艺、施工顺序等。
(2)场地准备:清理滑坡体上的杂草和杂物,确保施工区域清洁。
(3)地质处理:根据勘察设计结果,采取相应的地质处理措施,如土体加固、排水、切削等,确保滑坡地的稳定。
(4)加固工程:进行土方加固、钢筋混凝土砌石和支护结构的建设。
根据实际情况,可以采用钢桩、锚杆等加固措施。
(5)环境恢复:施工结束后,对滑坡地进行环境恢复,包括绿化工程、道路修复等。
4.安全措施施工期间,严格遵守相关的安全规范,设置安全警示标志,同时,对施工人员进行安全教育和防护措施的培训。
加强现场巡查,及时发现和处理安全隐患。
5.工期安排根据工程量和施工队伍数量,制定合理的施工工期计划,确保治理工程按时完成。
6.质量控制严格按照设计方案施工,定期进行工程质量检查,及时解决施工中的问题,确保施工质量。
7.环境保护施工期间,采取措施减少对周围环境的影响,包括降尘喷淋、垂直挡土墙设置等。
以上是一个滑坡地质灾害治理工程施工组织设计的大致内容,实际实施中需要根据具体情况进行细化和调整。
某高速公路第 5 合同段(K20+800~K20+935)左边滑坡处分施工组织设计湖南某建设工程有限公司某高速公路第 5 合同段 (K20+800 ~ K20+935) 左边滑坡处分施工组织设计1、工程概略待处分的滑坡位于湖南省某高速公路第 5 标 K20+800~K20+ 935 段左边,南北向长约 65m左右,东西向顺道线长度达 135m,平面上呈弧形,前后缘高差达 22m。
1.1 地形地貌场所原始地形为丘陵,高速公路由东至西方向穿过该区。
边坡上部为阶梯状农田。
滑坡后壁位于农田之中,滑坡后缘自然边坡较缓和,滑坡双侧为走向垂直于路线方向的冲沟。
1.2 地层岩性第四系崭新统( Qh)1)填筑土:其成份为粉砂岩块石,主要散布于施工便道,厚度约~。
2)栽种土:柔软,散布于农田和山坡上,厚 0.30 ~。
3)亚黏土:褐黄色、褐红色,硬塑状,厚约厚 1.60 ~,主要散布于边坡后边的农田。
白垩系下统( K1)1)粉砂岩:紫红色,以钙泥质胶结为主,局部夹泥质胶结,中厚层状,岩石遇水融化。
全风化层,褐红色,呈可塑~硬土状,厚 1.60 ~;局部底部存在 2.20m 厚的泥化夹层;强风化层,岩石较破裂,岩芯呈碎石、碎块状,岩性较软。
1.3 水文地质特色场所地下水主要接受大气降水补给。
边坡上部汇水面积大,在雨季,边坡上部所汇聚雨水经坡面所形成的面流易在裂痕处下渗而转变为地下水,流向斜坡坡脚处,并于滑坡坡体内中部及坡脚处以降落泉的形式排泄。
2、施工组织方案2.1 施工方案该滑坡治理工程施工的整体目标是“安全、经济、环保、舒坦、雅观”。
同时倡导节俭理念和贯彻交通部《对于在公路建设中推行最严格的耕地保护制度的若干建议》。
从以上施工整体目标出发,联合该工程场所地形和工程地质条件,该滑坡治理工程设计采纳注浆办理方案。
2.2 施工程序依照设计方案,该滑坡治理工程波及的主要子工程项目有:①放坡施工;②注浆加固;③防排水举措施工。
冯家塔煤矿南区H-L段滑坡治理工程施工组织设计编制:审核:总工:中国建筑第八工程局有限公司二零零九年三月二十日工程简述:1、本工程为南区H~L段中滑坡段(H1~H6段)边坡滑坡治理工程。
2、该段边坡中间以土质边坡为主,两侧以岩质边坡为主。
土层为黄土及含大量碎石和块石的粉土。
岩石岩性以强~中风化砂岩为主、夹泥岩。
泥岩岩体完整程度为极破碎~破碎、强度低、易风化;砂岩岩体完整程度为破碎~较完整、强度较高。
该段边坡于2007年5月初型边坡土方施工中发生滑坡,在坡面、坡顶外侧较大范围内出现滑坡裂缝,但坡体并未出现大的错落,边坡土方工程停止施工后,未见滑坡进一步发展。
2008年5月滑坡体发生大规模滑移、错落,范围进一步扩大。
3、为控制滑坡的发展、加剧,确保邻近建(构)筑物及人员安全,对该段滑坡进行治理。
滑坡治理设计采用刷方减重与填土压脚相结合的方式,以降低下滑力、增加抗滑力,从而增强边坡的整体稳定性。
4、设计边坡坡面采用浆砌片石防护,在一级边坡坡脚设2.0m高浆砌片石护裙,其余各级边坡坡脚设1.0m高护裙。
在一级边坡坡脚及各级边坡平台设排水沟。
排水沟在施工中应按不小于0.3%的沟底纵坡布置,以利排水。
5、本图地形采用我公司2008年5月实测的滑坡范围1:500地形图。
坐标为1954年北京坐标系,高程为1956年黄海高程系。
目录第一章工程概况 (4)1.工程概况 (4)2.工程量 (4)3.交通条件 (4)4.主要工程机械、设备、仪器进场准备 (4)5.技术准备 (5)第二章施工安排、施工技术措施和方法 (5)1.总体施工安排及施工原则 (5)2.土方工程施工 (6)3. 砌筑工程施工 (6)4. 施工质量检测 (6)5.测量控制措施 (6)6. 试验措施 (6)第三章施工组织计划及保证措施 (7)1.施工准备 (7)2.保证工期的措施 (12)3.质量管理制度 (15)第四章主要分项工程施工工艺 (20)1. 工程测量 (20)2. 基坑开挖及地基处理 (20)3. 护坡施工技术 (21)4. 预制混凝土块(件)施工 (23)5. 蜂窝状混凝土花格施工 (23)第五章安全生产保证措施 (23)1. 安全目标 (23)2. 安全机构与保证体系 (24)3. 安全管理人员的配备 (25)4. 安全预防措施 (25)5. 安全保证措施 (27)6. 安全事故申报制度 (28)第六章质量保证体系 (29)1.工程质量目标 (29)2. 工程质量管理体系 (29)3. 工程质量管理措施 (30)第七章文明施工措施及环境保护 (31)1. 文明工地创建目标 (31)2. 文明施工责任制 (31)3. 文明施工管理措施 (31)4. 环境保持措施 (32)附表:《施工总体计划表》第一章工程简介1、工程概况冯家塔煤矿南区H~L段中滑坡段(H1~H6段)边坡滑坡治理工程,位于冯家塔煤矿南区高位水池西侧。
滑坡治理施工组织方案第一章、工程概况一、工程概况S358省道(惠州-清溪段)K38+000左侧位于东莞市清溪镇铁场路段,08年雨季期间发生滑坡。
坡体产生明显滑动面及鼓张裂缝。
坍体宽 6.0~10.0m,高约10m。
在坡顶处形成1~2m左右高的陡坎。
边坡长约187m,坡面面积约3007㎡,平均坡度约为40°。
拟整治边坡安全等级为二级,按永久性边坡设计。
二、施工场地的地层地质情况根据铁道科学研究院的地质资料,边坡范围内地层由上而下为第四系填土层、坡积残土呵呵侏罗纪系塘厦群泥岩夹泥质粉砂岩。
详细资料见《岩土工程勘察报告》。
三、基坑支护型式选取本边坡主要采用以下方式支护:1、边坡坡脚:抗滑桩+锚索(扩孔)支护;桩顶设置宽度为1m的现浇混凝土挡墙。
2、边坡坡面:格构梁+锚杆(扩孔)+0.2m级配砂石反滤层+预制正六角块体+挂纤维网+喷客土植草绿化。
3、+55~+97区间二级边坡采用土钉墙进行加固,坡脚种植攀爬植物以绿化坡面。
4、边坡平台:现浇0.1m厚钢筋网混凝土面板硬化处理。
5、边坡排水:坡顶和坡底采用明沟排水方案,经竖排水沟导入道路路侧边沟。
具体支护范围及支护方式见第二章、编写依据1、《东莞市清溪镇S358省道铁场路段K38+000左侧滑坡治理工程施工图纸》。
2、《建筑边坡工程技术规范》(GB50330-2002)。
3、《建筑基坑支护技术规程》(JGJ120-99)。
4、《建筑地基基础施工手册》2005。
5、《建筑地基基础施工及验收规程》(JGJ-20-99)。
6、《基坑土钉支护技术规程》(CECS96-97)。
7、《混凝土质量控制标准》(GB50146-92)。
8、《土层锚杆设计及施工规范》(CECS22:90)。
第三章施工部署一. 施工准备工作(一)技术准备1、组织工程技术人员学习、审查施工图纸和有关的技术资料,进行图纸自审,了解设计意图和技术标准,熟悉技术规范、规程和有关技术规定,写出自审图纸的记录,并提前交给建设单位、以便进行图纸会审工作。
某滑坡治理工程施工组织设计施工单位:2017年目录1 工程概况2 各分部分项工程的主要施工方法、措施3 工程投入的主要施工机械设备情况、主要施工机械进场计划4 劳动力安排计划5 确保工程质量的技术组织措施6 确保安全生产的技术组织措施7 确保文明施工的技术组织措施8 确保工期的技术组织措施9 施工平面图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六劳动力计划表1 工程概况1.1 项目区概况南华办事处滑坡距江油约100km,位于北川县城北西9km,玉溪河左岸,距离漩坪乡北东4.5km处。
该滑坡自上世纪80年初发生,在2005年7月4日滑坡后缘出现连续长约40m 的拉张裂缝,裂缝一般宽10-20cm,使民房破坏,造成直接经济损失1.1万元。
受滑坡影响,滑体前缘的公路每年都在下挫。
2008年受“汶川5.12地震”影响,滑坡后部出现4条4-9m长裂缝,滑坡中前部民房倒塌,滑坡变形有加剧的趋势,威胁滑坡体前部的南华卫生所、民房、南华小学及治安室,且有可能波及滑坡体边缘的南华办事处。
治理工程主要工程形式为抗滑桩+挡墙+截排水沟,主要工程包括2m×3m抗滑桩8根,桩长分别为14m和18m,M7.5浆砌块石挡墙241m,M7.5浆砌块石截排水沟439.3m。
1.2 主要工程量2 各分部分项工程的主要施工方法、措施2.1编制依据1、绵阳市北川羌族自治县漩坪乡南华办事处滑坡地质灾害治理工程招标文件及其他相关资料。
2、设计图纸。
3、现行有关水利水电工程施工及验收规范、规程标准,省、市有关部门对基本建设的有关工程质量、安全文明施工,创绿色环保工地等管理制度和规定。
4、本公司质量管理体系。
5、公司近年来施工的类似工程的经验。
6、本公司的技术管理制度和现有机械设备装备情况。
7、现场踏勘情况。
8、国家相关规范标准。
滑坡治理工程施工组织实例滑坡治理工程施工组织实例. 分部分项工程施工方案2.1. 施工总布置施工布置应以保证明珠路的畅通、尽量减少对居民的生产、生活带来的不利影响、临设距施工场地近为原则, 具体的场地布置见下图, 可供施工单位参考。
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
2.1.1. 施工方法及施工机械基本要求削坡与格构刻槽施工: 空压机、风钻、切割机。
锚杆施工: 锚杆钻机、注浆泵及注浆管、切割机、电焊机。
格构施工: 搅拌机、切割机、电焊机喷锚面层施工: 切割机、喷射机、空压机2.1.2. 施工顺序及进度计划总的施工顺序为载水沟施工T分层削坡(马道处施工排水沟、挖植被穴)T锚杆施工或格构施工T喷射砼面层T坡侧挡墙施工T坡脚挡墙施工T格构中铺设植砖T绿化格构施工顺序为:肖U (清)坡T 刻槽T清坡T钢筋帮扎T模板安装总施工工期计划175 个日历天2.2. 工程测量与高边坡治理施工监2.2.1. 工程测量根据设计交桩或业主提供的控制坐标及水准点, 在工程开工前由测量人员用全站仪对削方坡顶部边缘线及工程整治区边界线进行统一的控制测量, 在削方顶边缘线两端及沿东西整治边界线路每隔3 0-50 米设1 个坐控制点及水准点, 并进行测量闭合, 使其闭合差符合T浇灌砼—砼养护。
规范要求。
控制测量经监理工程师审批后, 下发各施工队进行测量放线, 各施工队及时用砂浆保护好测量控制桩, 不能扰动和破坏, 每次测量均需对各控制点进行闭校核, 测量资料经检查复核, 经现场监理工程师审批后方可进行工程实施。
2.2.1.1. 复核放线施工进场后, 工程测量人员首先对测量控制点的平面坐标和高度的正确性进行复核, 在满足精度要求后, 经监理工程师批准使用, 并在施工过程中负责对测量标志进行保护。
2.2.1.2. 选点与标桩埋设导线应根据总平面布设, 点位选在道路旁或设计施工图中的净空地带, 应坐落在稳定岩基或原状土上, 并保证通视要求和能长期保管, 导线点选定之后应及时用砂浆埋设固定标桩。
适当考虑与邻标联测。
2.2.1.3. 角度测量角度观测采用全圆测回法进行, 各线导线网的测回数及测量限差与主格网角度观测要求相同。
2.2.1.4. 边长丈量边长丈量的各项要求及限差, 与方格网边长丈量要求相同。
2.2.1.5. 导线网的起算数据新测导线应附合在已有施工控制网上(将已有控制点作为起点)。
2.2.1.6. 导线网的平差导线网平差用一级导线网采有严密平差法, 导线网平差方法的选择必须全面考虑导线的形状、长度和精度要求等因素, 导线网构成环形, 应采用环形平差。
附合已知点较多, 能够采用终点平差法。
对于具有2-3 个终点上的导线网, 则采用等权代替法。
只有一个终点的导线网, 能够按照加权平均值的原理进行平差计算。
测量放线按设计或业主提供的基准点进行。
使用全站仪确定主轴线及其控制桩, 每次投测均应进行闭合核检面, 误差控制在规范允许范围内。
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
2.2.1.7. 跟踪测量在工程施工的全过程中, 利用已建成的导线控制网点严格按照设计和规范要求控制锚索及格构梁轴线、孔位、削方后边坡线及各平台高度。
2.2.2. 高边坡施工治理监测在施工开始前, 按能及时反映高边坡动态、控制高边坡变形的要求布置位移观测点。
从一开始就定期观测, 及时整理监测成果。
根据设计观测要求, 制定施工监测细则报监理工程师和业主审批。
2.2.2.1. 配合监测部门、建立监测网络, 施工前及施工中定期进行监测。
2.2.2.2. 在整个治理工程施工过程中进行跟踪监测, 并预报, 确保施工期间工作人员、居民及过往行人生命财产安全。
2.2.2.3. 监测成果用于施工期间反馈设计, 指导优化后续工程施工, 竣工后用于检验防治效果, 施工期观测时间和次数根据施工具体情况由监理工程师确定, 每月观测不少于 2 次。
大或暴雨后和河水涨落明显时加密监测。
2.2.2.4. 施工期除采用以一各项监测设施进行定点监测外, 还应特别重视, 对高边坡巡视检查, 每日巡视检查一次, 见出裂隙、松动、渗水、塌滑等现象, 可在核处安置相对位移观测设施, 与水平位移5监测同步进行。
及时记录边坡表面出现裂缝、渗水、塌滑等情况。
当位移测值出现陡增时, 应加密监测, 并及时进行巡视检查, 发现异常情况时应加密临并及时报告有并部门。
2.3.截水沟和排水沟2.3.1. 坡顶截水沟和排水沟设计在边坡坡顶设截水沟, 在坡脚和坡中设排水沟。
排水沟和截水沟采用的浆砌片石、块石的强度等级为Mu20, 采用M5 砂浆砌筑, 表面用M7.5 砂浆(厚度为20mm)抹平收光, 截水沟断面详见大样图。
在喷射砼面层中设泄水孔, 泄水孔设置间距为6m*6m 。
见设计立面布置图和泄水孔大样图。
2.3.2. 截、排水沟施工要求:2.3.2.1. 在1.8 米宽和2 米宽平台的靠坡部位各高计一走向平行于平台走向的排水沟, 并于坡顶设置截水沟。
截、排水沟为M10 浆砌块石砌筑, M15 砂浆抹面。
2.3.2.2. 截排水工程施工, 首先按设计要求选定位置, 放线, 然后按设计图纸尺寸、高程面, 进行施工修建。
排水沟底板和边墙砌筑为人工操作, 质量不易均匀, 筑工艺总的要求为: 平(砌筑层面平整)、稳(块石大面向下, 安放稳定)、紧(石块间必须靠紧)、满(石缝要以砂浆填满捣实, 不留空隙)。
2.3.2.3. 片石用座浆法或灌浆法, 石料使用前应洗刷干净。
2.3.2.4. 砌石时, 基础敷设50-80mm 砂浆垫层, 第一层宜选用较大片石, 分层砌筑, 每层厚约150-200mm, 每层由外向里, 先砌面石, 再灌浆塞实, 铺灰座浆要牢实。
2.4. 削坡工程2.4.1. 削坡设计在加固进行之前对坡面局部地段进行削坡, 以便进行格构施工和坡面绿化。
削坡方量约为5100m3。
(削方剖面详见附图4、5、6)。
削坡后在高边坡上设二级马道, 标高分别为303.4 米, 311.8 米。
马道上刻槽种植灌木植物进行绿化。
削坡和设置马道的目的有三个, 第一个减少边坡的岩石压力或下滑力; 第二个就是使底层房屋采光性能加强; 第三个是便于坡面的绿化和环境的美化。
2.4.2. 削坡施工技术要求(1) 削坡施工在原则上由后向前进行施工, 抗滑桩施工完成后进行后缘的削坡; 待后缘清方完成后再进行前缘的削坡。
(2) 在削坡开挖前作好施工测量严格控制清方工作量。
(3) 为了减少超挖及对边坡的扰动, 机械开挖必须预留0.5米厚的保护层, 人工开挖至设计位置。
(4) 场镇建设规划用地的开挖不能超过剖面图中所标志的开挖高程一旦超过剖面中所标志的高程所引起的任何问题, 设计单位概不负责。
(5) 削坡施工过程中, 若实际情况与地质资料出入较大, 施工单位应及时经过建立单位通报业主单位、戡察单位、设计单位。
(6) 削坡应由后向前逐层开挖, 严禁在施工范围内进行土方堆载, 应及时将土方清理出现场。
2.5. 锚杆工程2.5.1. 锚杆设计( 计算结果见计算书) :本高边坡主要经过设置锚杆对不稳定岩体进行锚固。
锚杆的作用有二: 第一经过锚杆注浆可对松散岩体进行局部胶结, 提高岩体强度; 第二对松散岩体进行锚固。
锚杆设置详见工程立面布置图( 附图3) 和平面布置图( 附图2) 本边坡共设计8 排锚杆, 锚杆设置标高为304.9 米、306.9 米、308.9 米、310.9 米、312.9 米、314.9 米、316.9 米、318.9 米。
横向间距为200cm, 梅花形布置。
第一排锚杆长度为21 米, 向下依次为20 米、18 米、17 米、16 米、14 米、12 米、10 米。
两段锚杆倾角均为15 度, 锚杆直径最下两排为110mm, 其它各排为150mm,锚杆钢筋最下两排采用2①28螺纹钢筋,其它各排为2①28螺纹钢筋。
每隔2米用①6.5钢筋焊接对中支架(见锚杆大样图) , 锚杆钢筋应错开搭接, 焊接方式可采用对焊, 也可采用搭接焊, 搭接焊时钢筋搭接长度不小于30d。
各排锚杆的设计参数见表4-1 。
表4-1 锚杆设计参数表序号水平间距( m) 竖向间距( m) 入射角( ° ) 锚固体直径( mm) 自由段长度( m) 锚固段长度( m) 配筋设计锚固力( KN)1 2 6.1 15 150 16 5 3D28 3052 2 2 15 150 15 5 3D28 3183 2 2 15 150 13 5 3D28 3184 2 2 15 150 12 5 3D28 2955 2 2 15 110 11 5 3D28 3186 2 2 15 110 9 5 3D28 3187 2 2 15 110 7 5 2D28 2338 2 2 15 110 5 5 2D28 2332.5.2. 锚杆注浆注浆管采用耐高压塑料软管, 锚杆置入前将注浆管用橡皮筋绑扎在锚杆上, 锚杆外端设止浆袋。
注浆采用水灰比为0.45-0.50 的纯水泥浆, 水泥采用标号为32.5Mpa 的普通硅酸盐水泥, 注浆压力为0.3 -0.5Mpa, 注浆量为每米水泥用量不少于30Kg 。
2.5.3. 施工准备2.5.3.1. 材料(1) 预应力杆体材料宜选用钢绞线、高强度钢丝或高强螺纹钢筋。
当预应力值较小或锚杆长度小于20m 时, 预应力筋也可采用II 级或III 级钢筋。
(2) 水泥浆体材料: 水泥应普通硅酸盐水泥, 必要时可采用抗硫酸盐水泥,不得使用高铝水泥。
细骨料应选用粒径小于2mm的中细砂。
采用符合要求的水质, 不得使用污水, 不得使用PH 值小于 4 的酸性水。
(3) 塑料套管材料 : 应具有足够的强度 , 保证其在加工和安装过程中 不致损坏 , 具有抗水性和化学稳定性 , 与水泥砂浆和防腐剂接触无 不良反应。
(4) 隔离架应由钢、 塑料或其它杆体无害的材料制作 , 不得使用木 质隔离架。
(5) 防腐材料 : 在锚杆服务年限内 , 应保持其耐久性 , 在规定的工作 温度内或张拉过程中不开裂、 变脆或成为流体 , 不得于相邻材料 发生不良反应 , 应保持其化学稳定性和防水性 , 不得对锚杆自由段质量 , 并检查原材料和主要技术性能是否符合设计要求。
(4) 工程锚杆施工前 , 宜取两根锚杆进行钻孔、 注浆、 张拉与锁定 的试验性作业 , 考核施工工艺和施工设备的适应性。
的变形产生任何限制。
2.5.3.2.作业条件(1)在锚杆施工前 , 应根据设计要求、 择施工设备、 器具和工艺方法。
(2)根据设计要求和机器设备的规格、 够施工的场地。
(3)施工前 , 要认真检查原材料型号、 土层条件和环境条件 , 合理选 型号 , 平整出保证安全和足品种、 规格及锚杆各部件的2.5.4. 操作工艺2.5.4.1. 钻孔(1) 钻孔前, 根据设计要求和土层条件, 定出孔位, 做出标记。
