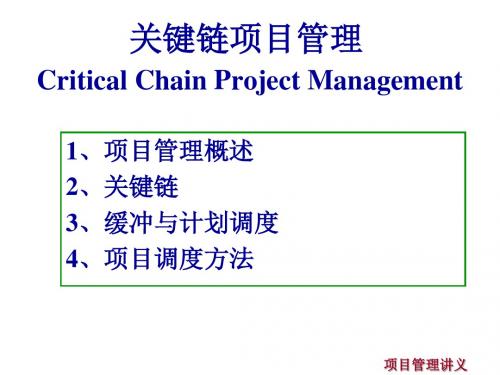

《关键链》简化版
- 格式:pdf
- 大小:395.04 KB
- 文档页数:22
关键链理论约束思想在项目管理中的重要应用便是关键链管理。
所谓关键链是指所有用到关键资源的活动与关键路径上其它活动连接起来,得到一串依存步骤,这些由资源冲突造成的依存路径就是关键链!【18】。
关键链理论认为一个项目完成的工期取决于该项目中关键链条的长度以及关键链的管理情况[19]。
它在关键路径基础上提出的全新项目管理思想,是解决那些资源受限项目的进度管理问题,通过控制关键链来控制项目进度。
因此应用关键链进行项目进度管理的目标是,保证项目在资源受限的情况下用最短时间来完成项目。
这一目标意味着项目实施进程中的瓶颈就是在该项目的各条路径中,工期最长的那条链路,即关键链。
[20-关键链是在关键路径的基础上发展起来的更为科学的项目进度管理方法。
这种方法充分考虑了资源受限和不确定性对项目工期的影响,因此相比较传统的计划方法,关键链的优势主要体现在一下几方面:(1)利用关键链理论进行计划编制时,工期估计既要考虑工作间逻辑关系的约束,又要考虑项目的资源冲突。
121】(2)识别关键链后,利用资源缓冲区的插入来协调资源约束和资源瓶颈,有利于力配置项目戏院,降低因资源而引起的进度风险。
[2ll(3)关键链理论的基础思想来源于系统论思想,将安全时间从系统角度进行管理,通过设置缓冲区来应对各种不确定性因素,为保证项目按时完成提供了有效途径。
【21](4)通过对关键链的管理,保证了在项目进度管理中能够抓住重点。
在实际监控中重点关注那些己经延期的工作,而在正常范围内进行的工作可以摆在管理工作中稍微次要的位置上。
[21](5)关键链计划方法考虑到人的行为因素对项目计划执行的影响,以最短的任务时间估算方法,使得项目组成员不得不面对紧迫的工作时间,提高了项目的绩效。
1211人的行为学假设(1)项目计划阶段行为心理的隐含假定[22]项目进度计划编制是整个项目的关键。
在编制计划时,估计任务持续时间通常是根据每一项工序的具体工作量、资源负荷情况等方面,其中也包括依据以往经验进行估计本文2.1.1章节做了详细介绍。
《关键链》读后感(优秀范文五篇)第一篇:《关键链》读后感《关键链》读后感读完《目标》之后,又去读了《关键链》,虽然都是TOC约束理论方面的书,都采用小说的形式,但是感觉上面还是有许多差异的,可能是《关键链》采用了更多的视角吧,而《目标》一直是第一人称视角让我有种假设自己是主角一样的感觉,但是《关键链》在描述上面更多详细,细节上描述上更详细,可是说实话,真的感觉还是《目标》看着更加有感觉些。
回到主题,下面谈谈我读完这个的感受吧。
老师上课时提到学生综合症,大家往往都是在作业要交的前一天去完成,习惯性的拖延,我觉得这个在《关键链》就得到了很好的论述。
这就是帕肯森定律:工作总是拖延到它所能够允许最迟完成的那一天(Work expands to fit the allotted time.)。
也就是说如果工作允许它拖延、推迟完成的话,往往这个工作总是推迟到它能够最迟完成的那一天,很少有提前完成的。
大多数情况下,都是项目延期、工作延期,或者是勉强按期完成任务。
说到《关键链》中,大家在开始准备时,都希望尽早的开始,给自己留一部分松弛时间,但是往往都是在额定时间的时候才交工(要么拖到最后才开始做,要么就是提前做完了不报告等)。
在做项目估算时也是都按100%来估算,这样下来,很多人力物力资源等会被浪费,于是这时候就该考虑我们的关键链法了,怎样才能把人们的工作习惯考虑到管理工作当中,在项目的估算和项目管理当中因地制宜地采用一种新的方法来提高项目绩效。
《关键链》这本书其实就是更加专注于方法了,在有了既定目标之后,围绕这个目标开始讨论,思考,于是运用到了关键链法,那么这个关键链法带来了哪些好处呢?1.抓住最关键问题,解决最重要问题。
在项目中第一个找到关键路径,即是之前提到的瓶颈,其实都是一个道理,把最影响效率的问题最先解决,从来带动整个项目的效率。
2.提高项目的绩效。
就跟我们学生的学生综合症一样,很多事情都是拖延症才使得效率变低,于是我们采用每个工序上面时间都缩减50%,最后把空留出来的50%用作整个项目的留存时间,这样既可以提高项目完成效率,也可以保证项目的有效完成。

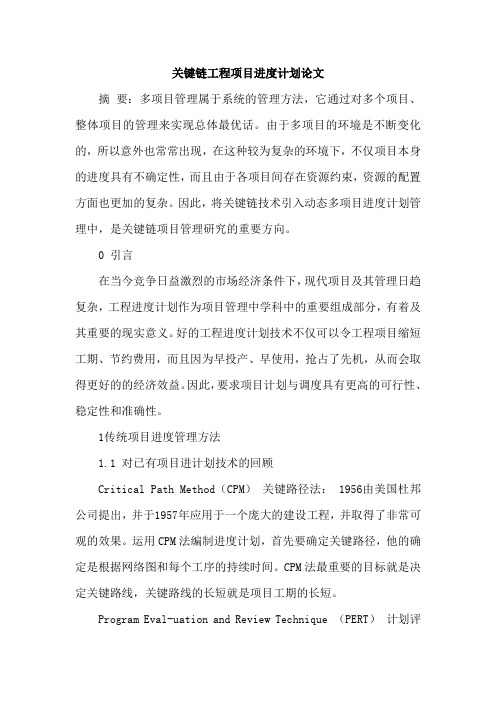

关键链工程项目进度计划论文摘要:多项目管理属于系统的管理方法,它通过对多个项目、整体项目的管理来实现总体最优话。
由于多项目的环境是不断变化的,所以意外也常常出现,在这种较为复杂的环境下,不仅项目本身的进度具有不确定性,而且由于各项目间存在资源约束,资源的配置方面也更加的复杂。
因此,将关键链技术引入动态多项目进度计划管理中,是关键链项目管理研究的重要方向。
0 引言在当今竞争日益激烈的市场经济条件下,现代项目及其管理日趋复杂,工程进度计划作为项目管理中学科中的重要组成部分,有着及其重要的现实意义。
好的工程进度计划技术不仅可以令工程项目缩短工期、节约费用,而且因为早投产、早使用,抢占了先机,从而会取得更好的的经济效益。
因此,要求项目计划与调度具有更高的可行性、稳定性和准确性。
1传统项目进度管理方法1.1 对已有项目进计划技术的回顾Critical Path Method(CPM)关键路径法: 1956由美国杜邦公司提出,并于1957年应用于一个庞大的建设工程,并取得了非常可观的效果。
运用CPM法编制进度计划,首先要确定关键路径,他的确定是根据网络图和每个工序的持续时间。
CPM法最重要的目标就是决定关键路线,关键路线的长短就是项目工期的长短。
Program Eval-uation and Review Technique (PERT)计划评审技术:PERT可以看作CPM技术的延伸。
大多数情况下,每道工序的工作持续时间是难以准确估计的。
例如:在建筑工程中,各工序持续时间的长短会受到诸如天气等自然因素的影响, PERT正是把类似的不确定性引入进度计划中的。
1.2 传统项目进度延迟的原因机理传统的进度计划中,项目进度的延迟主要在于以下五个方面,即帕金森法则(Parkinson's Law)、、完工延报假定、任务并行的影响及工序安全时间假定。
(1)帕金森法则指工序总是会被拖到规定的时间才能完成。
工序的持续时间具有一种自我的应验能力,不会提前完工。

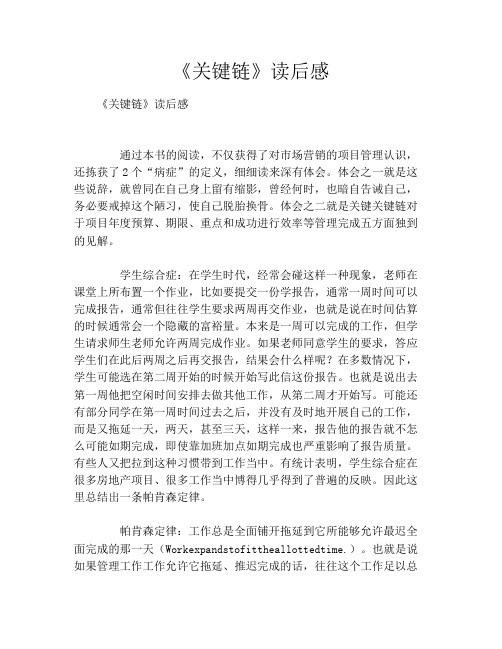

《关键链》读后感《关键链》读后感通过本书的阅读,不仅获得了对市场营销的项目管理认识,还拣获了2个“病症”的定义,细细读来深有体会。
体会之一就是这些说辞,就曾同在自己身上留有缩影,曾经何时,也暗自告诫自己,务必要戒掉这个陋习,使自己脱胎换骨。
体会之二就是关键关键链对于项目年度预算、期限、重点和成功进行效率等管理完成五方面独到的见解。
学生综合症:在学生时代,经常会碰这样一种现象,老师在课堂上所布置一个作业,比如要提交一份学报告,通常一周时间可以完成报告,通常但往往学生要求两周再交作业,也就是说在时间估算的时候通常会一个隐藏的富裕量。
本来是一周可以完成的工作,但学生请求师生老师允许两周完成作业。
如果老师同意学生的要求,答应学生们在此后两周之后再交报告,结果会什么样呢?在多数情况下,学生可能选在第二周开始的时候开始写此信这份报告。
也就是说出去第一周他把空闲时间安排去做其他工作,从第二周才开始写。
可能还有部分同学在第一周时间过去之后,并没有及时地开展自己的工作,而是又拖延一天,两天,甚至三天,这样一来,报告他的报告就不怎么可能如期完成,即使靠加班加点如期完成也严重影响了报告质量。
有些人又把拉到这种习惯带到工作当中。
有统计表明,学生综合症在很多房地产项目、很多工作当中博得几乎得到了普遍的反映。
因此这里总结出一条帕肯森定律。
帕肯森定律:工作总是全面铺开拖延到它所能够允许最迟全面完成的那一天(Workexpandstofittheallottedtime.)。
也就是说如果管理工作工作允许它拖延、推迟完成的话,往往这个工作足以总是推迟到它能够最迟完成的那一天,很少有提前完成的。
大多数情况下,都是项目延期、工作延期,或者是勉强按期已经完成任务。
下面下面讲讲我对关键链的认识:关键中同路线是项目中最长的一条路径,关键链式最长的一串依存的步骤,此中的依存关系包括了所争夺资源引起的和所在的路径的引起的。
一、关键链法的提出主要基于各一的考虑:1.如果一项组织工作尽早开始,往往存在着一定的松驰量、时间自由浮动和安全裕量,那么这个工作往往推迟到它最后所允许的那一天为止。

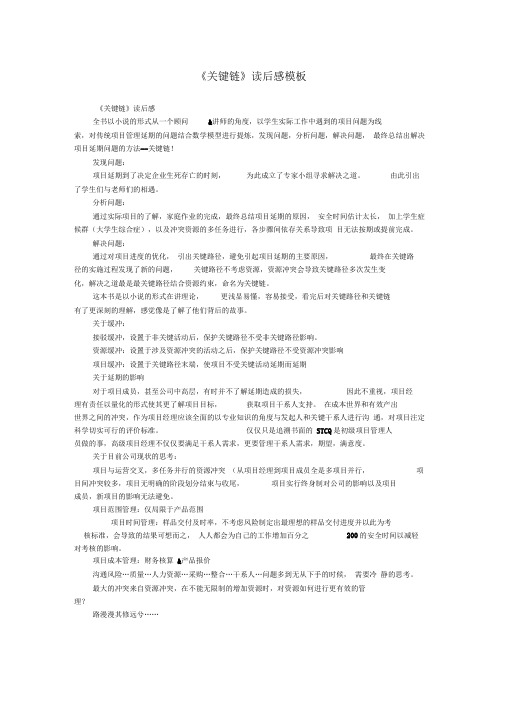

《关键链》读后感模板《关键链》读后感全书以小说的形式从一个顾问&讲师的角度,以学生实际工作中遇到的项目问题为线索,对传统项目管理延期的问题结合数学模型进行提炼,发现问题,分析问题,解决问题,最终总结出解决项目延期问题的方法--关键链!发现问题:项目延期到了决定企业生死存亡的时刻,为此成立了专家小组寻求解决之道。
由此引出了学生们与老师们的相遇。
分析问题:通过实际项目的了解,家庭作业的完成,最终总结项目延期的原因,安全时间估计太长,加上学生症候群(大学生综合症),以及冲突资源的多任务进行,各步骤间依存关系导致项目无法按期或提前完成。
解决问题:通过对项目进度的优化,引出关键路径,避免引起项目延期的主要原因,最终在关键路径的实施过程发现了新的问题,关键路径不考虑资源,资源冲突会导致关键路径多次发生变化,解决之道最是最关键路径结合资源约束,命名为关键链。
这本书是以小说的形式在讲理论,更浅显易懂,容易接受,看完后对关键路径和关键链有了更深刻的理解,感觉像是了解了他们背后的故事。
关于缓冲:接驳缓冲,设置于非关键活动后,保护关键路径不受非关键路径影响。
资源缓冲:设置于涉及资源冲突的活动之后,保护关键路径不受资源冲突影响项目缓冲:设置于关键路径末端,使项目不受关键活动延期而延期关于延期的影响对于项目成员,甚至公司中高层,有时并不了解延期造成的损失,因此不重视,项目经理有责任以量化的形式使其更了解项目目标,获取项目干系人支持。
在成本世界和有效产出世界之间的冲突,作为项目经理应该全面的以专业知识的角度与发起人和关键干系人进行沟通,对项目注定科学切实可行的评价标准。
仅仅只是追溯书面的STCQ是初级项目管理人员做的事,高级项目经理不仅仅要满足干系人需求,更要管理干系人需求,期望,满意度。
关于目前公司现状的思考:项目与运营交叉,多任务并行的资源冲突(从项目经理到项目成员全是多项目并行,项目间冲突较多,项目无明确的阶段划分结束与收尾,项目实行终身制对公司的影响以及项目成员,新项目的影响无法避免。
关键链在我国工程项目管理中的应用研究
活动中,以达到项目的要求。
其目标是在有限的资源条件下,保证项目时间、质量、成本达到最优化。
作为进度管理核心方法的网络计划技术,自20世纪50年代产生以来,在社会经济生活的各个领域内得到了普遍的运用,大大推动了项目管理学科的发展。
但随着现代项目日趋复杂,要求项目的周期更短,准时完工率更高,成本更低,以CPM/PERT 为代表的网络计划技术由于只考虑任务间的时间约束关系,忽略了任务间的资源的约束以及项目实施过程中人的行为因素,因此在实际应用过程中很难克服多任务以及不确定性因素的影响,其可行性受到越来越多的质疑。
关键链技术是以色列物理学家Goldratt博士在1997年出版的管理著作《关键链》一书中首次提出的。
该书将约束理论应用于项目管理之中,强调以有限的资源与消除不良的工作行为概念进行项目进度的规划和管理,并提出通过集中管理项目的缓冲时间来监控整个项目的执行。
与传统项目进度管理不同的是,关键链不仅考虑了任务间的逻辑关系,还考虑了任务间的资源约束关系,以及在项目实施过程中人的行为因素,将组织行为学的一些结论应用到项目进度管理之中,弥补了传统项目进度管理方法的不足,为项目进度管理提供了一种全新的方法,被认为是项目管理领域自发明关键线路法和计划评审技术以来最重要的进展之一。
1、关键链技术介绍。
关键链突破项目管理的瓶颈作者简介高德拉特(Eliyahu M.Tolerate)、科克斯(JeffCOX)高德拉特博士是以色列物理学家及企业管理大师,他的第一本企业管理作品《目标》大胆地借助小说的手法,说明如何以近乎常识的逻辑推演,解决复杂的管理问题,结果一炮而红。
《目标》迄今已翻译成十九种文字,全球销售量达三百多万册。
被英国《经济学人》杂志誉为最成功的一本企管小说。
《目标》这本书反映了一位科学家对管理问题的种种思考。
高德拉特原本设计了一套昂贵的软件来帮助企业提高经营绩效,为了说明软件的功能,他写了《目标》这本书,来解释他独创的“制约法”(TOC,Theory of Constraints),但是起初根本得不到出版商青睐。
他们质疑:“由物理学家写的企管小说?把科学方法应用在企业管理上?没有人会读这样一本书的。
”高德拉特不气馁,利用商展和各种机会,自己推广这本书。
不久信件就如雪片般飞来,一位企业主管在信上告诉他:“这正是我一直在寻找的书!我规定所有员工在读完这本书以后,才准休假。
这本书让我们公司脱胎换骨!”高德拉特把这封信连同全部书稿,寄给北河出版社(North River Press),一本畅销书于焉诞生,连品管大师戴明博士读了以后,都大力赞扬。
高德拉特二十岁时就立志要教导别人思考的方法,他对于传播观念,抱着极大的狂热,可以一天只睡一个小时,奔波世界各地发表演说。
他还创立了“高德拉特学会”(Avraham.Y Goldratt Institute)来推广观念,训练人才。
辅导对象除了通用汽车等大企业外,还包括教师、美国空军将领等各行各业的人才。
他的成名作《目标》以生产管理为主线,《绝不是靠运气》以分销管理及如何破解冲突等问题为主线,《关键链》主要讲项目管理,而《仍然不足够》是高德拉特的最新企管小说,以信息技术在企业中的应用为主线。
译者简介罗嘉颖香港大学文学院毕业,专攻翻译及管理,除中、英文外,还通晓德文和西班牙文,曾游学德国和美国,深入探讨语言的奥秘。
