混凝土施工缝 留置位置及常见问题处理措施
- 格式:doc
- 大小:26.00 KB
- 文档页数:3
主体结构混凝土工程施工缝留置位置在施工现场,尤其是混凝土工程中,“施工缝”是个经常见到的词儿,可能一听就有点让人头疼。
不过啊,说白了就是在浇筑混凝土的时候,由于各种原因,混凝土没能一次性浇筑完,或者需要在不同的施工阶段之间留出一个接缝。
这个接缝看似不大,其实对整个工程的质量起着至关重要的作用,别小看它,做得好坏,可能直接影响到建筑物的强度和耐久性。
施工缝的位置可不是随便选的。
你要知道,选得不对,整个建筑就像是堆积木时最后一块没对准一样,没法结实稳固。
所以,留置施工缝的位置得考虑到很多因素,比如结构的受力情况、混凝土的浇筑顺序、以及后续施工的便利性。
简而言之,施工缝得避开那些受力特别大的地方,不然它就像是最薄弱的环节,一踩就断。
比如一些柱子、梁、或者是墙面,哪里有重大负荷,哪里就不适合留缝,留了也没啥好处。
再说了,施工缝的设置不仅要考虑到结构本身,还得考虑到后期的施工安排。
如果施工缝处设得不好,施工人员可得多加些心眼,不然到时候后期施工时,可能就得绕道走。
还别说,很多时候,工人一心想赶进度,缝的位置没选好,等到施工进行到一半,才发现问题,这时候可真是欲哭无泪啊。
施工缝的位置还得考虑到混凝土的浇筑顺序。
咱们通常来说,混凝土都是从下往上浇的,如果施工缝不合适,混凝土可能会因为冷接触而形成不牢固的接头,像是两块砖拼不紧一样。
遇到这种情况,浇筑的部分就可能出现裂缝,甚至影响到整个结构的强度。
想想看,建筑物要是从根基上就出问题,那真是天大的麻烦。
别看施工缝就这么一条小线,它的设置可是有讲究的。
根据不同的结构要求,施工缝的位置应该尽量避开那些容易受拉应力的地方。
比如墙面、柱子这种地方,不仅得承受竖向压力,还得抵挡水平方向的推力。
要是这块地方恰好是施工缝,缝隙就像是软肋一样,容易成为结构破坏的源头。
搞不好,哪天墙皮一掉,整个结构就不稳了,大家想想都觉得不靠谱。
施工缝的位置并不是一成不变的,有时也得根据不同的施工环境来调整。
混凝土施工缝留置位置及常见问题处理措施1、混凝土施工缝留置施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定: 柱应留水平缝, 梁、板、墙应留垂直缝。
( 1)柱施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
( 2) 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下20mm~30 mm 处。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
当板下有梁托时, 留置在梁托下部。
( 3) 对于单向板, 施工缝应留置在平行于板的短边的任何位置。
( 4) 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内, 也可留在纵横墙的交接处。
防水混凝土墙体的施工缝允许留置水平缝,其位置在底板上表面300mm 的墙身上。
( 6) 楼梯休息平台板施工缝留置在板1/3处,楼梯梁两端预留梁窝,预留位置在墙中1/2处,休息平台板同样留在墙中1/2处。
( 7) 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构, 施工缝位置应按设计要求留设。
2、常出现问题的现象施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水等。
3、具体处理措施1)、立缝表面凿毛法砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。
2)、增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。
混凝土施工缝留置方案混凝土施工缝留置方案在大型混凝土结构物的施工过程中,合理留置施工缝对于保证结构整体性和质量安全具有重要意义。
本文将详细介绍混凝土施工缝留置方案,包括施工缝的定义、留置原则、留置位置选择、留置长度规范以及留置操作注意事项。
一、施工缝的定义施工缝是指在进行混凝土施工时,因技术或组织需要的必要划分,预先留置的接缝。
这种接缝主要出现在混凝土浇筑过程中,由于浇筑顺序、时间、部位等安排需要,而预先留下的施工缝。
二、施工缝留置原则施工缝留置应遵循以下原则:1、施工缝应设置在结构受剪力较小且便于施工的部位,如梁、板等构件跨度较大的地方。
2、施工缝应与模板边缘保持一定距离,以免影响模板拆除。
3、施工缝处应埋设钢筋或锚固件,以保证新旧混凝土的有效连接。
4、施工缝处应进行精细处理,确保新旧混凝土接合紧密,无明显裂缝。
三、施工缝留置位置选择根据设计要求和施工实际情况,以下为常见的施工缝留置位置:1、柱子施工缝留置在基础顶面、梁或吊车梁牛腿的下面、吊车梁上面、无梁楼盖柱帽的下面。
2、框架梁施工缝留置在柱子或梁的上面。
3、平板施工缝留置在纵横墙的交接处或墙体的起止处。
4、楼梯施工缝留置在楼梯段上起第二步或最后一步的踏步面上。
5、设备基础施工缝留置在基础的变截面处或预留孔洞的四周。
四、施工缝留置长度规范施工缝的留置长度应符合以下规范:1、施工缝处埋设的钢筋或锚固件应能承受该部位的剪力和弯矩,以保证结构整体性。
2、施工缝处的新旧混凝土连接应采用界面剂或专用连接件等措施,以保证连接紧密,无明显裂缝。
3、施工缝处的混凝土强度应满足设计要求,一般不低于原混凝土强度的70%。
4、施工缝的留置间距应符合设计要求,若设计无规定,则一般为30m 左右。
五、留置操作注意事项在进行混凝土施工缝留置时,应注意以下事项:1、施工过程中,应确保钢筋和混凝土的质量符合设计要求。
2、严格控制施工缝的留置位置和长度,保证其符合规范要求。
第1篇在建筑工程施工过程中,施工缝是不可避免的。
施工缝是指在混凝土浇筑过程中,因施工需要而暂时中断浇筑而形成的接缝。
合理留置施工缝,对保证结构质量、施工安全和工期进度具有重要意义。
以下是几种常见的工程施工缝留置方法:一、施工缝位置的选择1. 柱子:施工缝宜留置在基础与柱子的交接处、框架梁的下面及上面(楼面处)、无梁楼盖柱帽的下面、吊车梁牛腿的下面、吊车梁的上面等。
2. 梁与板:施工缝宜留置在板底面以下20~30mm处,当板下有梁托时,留置在梁托下部。
3. 单向板:施工缝宜留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
4. 双向板:施工缝应按设计要求留置。
5. 墙:施工缝宜留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。
6. 楼梯:楼梯施工缝宜留置在1/3跑的位置,也有的将楼梯施工缝留置在平台梁上。
7. 大体积混凝土结构、拱、薄壳、蓄水池、多层钢架等,应按设计要求留置浇筑混凝土施工缝。
二、施工缝处理方法1. 清理:在继续浇筑混凝土前,应清除施工缝处的垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层。
2. 凿毛:用斩斧或钢杆将施工缝表面凿毛,清理松动石子,凿深20~30mm。
3. 湿润:用水冲洗干净并充分湿润,一般不宜少于24小时,残留在混凝土表面的积水应予清除。
4. 浇筑:从施工缝处开始继续浇筑混凝土,注意避免直接靠近缝边下料。
5. 振捣:机械振捣前,宜向施工缝处逐渐推进,并距80~100cm处停止振捣,加强对施工缝接缝的捣实工作。
6. 钢筋处理:注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动的损坏。
钢筋上的油污、水泥砂浆和浮锈等也应清除。
三、注意事项1. 施工缝位置应选择在结构受剪力较小且便于施工的部位。
2. 施工缝处理应保证新旧混凝土紧密结合,避免出现裂缝、渗漏等质量问题。
3. 施工缝处理过程中,应确保施工安全,防止人员伤亡和设备损坏。
4. 施工缝处理方法应根据具体工程情况进行选择,确保施工质量。
混凝土工程施工缝的设置及施工措施
由于交通、环境等人力不可抗拒的原因,不能连续将结构整体浇筑完成,并且间歇的时间预计超过规定的时间,应预先选定适当的部位设置施工缝。
设置施工缝应该严格按照规定,认真对待。
如果位置不当或处理不好,会引起质量事故,轻则开裂渗漏,影响寿命;重则危及结构安全,影响使用。
因此,不能不给予高度重视。
1、施工缝的位置
施工缝的位置应设置在结构受剪力较小且便于施工的部位;框架柱与顶板的施工缝留置在梁底钢筋锚固处;电梯井板墙施工缝留置在底板顶面以上50cm处。
在施工缝处加设止水带。
其它地方不设施工缝。
2、施工缝的处理
在施工缝处继续浇筑砼时,已浇筑的砼抗压强度不应小于1.2N/mm2。
砼达到1.2N/mm2的时间,可通过试验决定。
同时,必须对施工缝进行必要的处理。
在已硬化的砼表面上继续浇筑砼前,应清除垃圾、水泥薄膜、表面松动砂石和软弱砼层,同时还应加以凿毛,用水冲净并充分湿润,一般不宜少于24h,残留在砼表面的积水应予清除。
注意施工缝位置附近回弯钢筋时,要做到钢筋周围的砼不受松动和损坏。
钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。
在浇筑前,水平施工缝宜先铺上10-15mm厚的水泥砂浆一层与砼配合比相同比例的水泥砂浆。
混凝土工程施工缝留置位置是混凝土施工中的一个重要环节。
施工缝的位置留置是否合理,直接影响到混凝土结构的承载能力、耐久性和外观质量。
本文将从施工缝的定义、留置原则、留置位置及处理方法等方面进行详细阐述。
一、施工缝的定义及作用施工缝是指在混凝土浇筑过程中,因设计要求、施工条件限制等原因,导致混凝土结构在不同位置产生缝隙。
施工缝的作用主要是为了避免由于温度、湿度、收缩等因素引起的结构应力过大,从而导致混凝土裂缝的产生。
合理设置施工缝,可以有效降低混凝土结构的应力,提高其承载能力和耐久性。
二、施工缝留置原则1. 结构受力最小原则:施工缝应设置在结构受剪力较小的地方,避免在施工过程中产生过多的应力集中。
2. 便于施工原则:施工缝的位置应便于施工操作,如便于浇筑、振捣和养护等。
3. 结构功能分区原则:施工缝应结合结构的实际功能分区,如基础、柱、梁、板等部位。
4. 设计要求原则:施工缝的位置应符合设计要求,如结构物的变形缝、施工缝等。
三、施工缝留置位置及处理方法1. 基础:施工缝应留置在基础的顶面。
基础顶面以下50mm~100mm范围内,为新老混凝土的结合部位。
在浇筑新混凝土前,应将基础顶面松动石子清除干净,并充分湿润和冲洗干净。
2. 柱:施工缝应留置在柱的顶部。
柱顶部以下50mm~100mm范围内为新老混凝土的结合部位。
在浇筑新混凝土前,应将柱顶部的松动石子清除干净,并充分湿润和冲洗干净。
3. 梁:施工缝应留置在梁的顶部或底部。
梁顶部以下50mm~100mm范围内为新老混凝土的结合部位。
在浇筑新混凝土前,应将梁顶部的松动石子清除干净,并充分湿润和冲洗干净。
4. 板:施工缝应留置在板的支撑结构上。
如梁、墙等部位。
施工缝以下50mm~100mm范围内为新老混凝土的结合部位。
在浇筑新混凝土前,应将施工缝部位的松动石子清除干净,并充分湿润和冲洗干净。
5. 墙:施工缝应留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。

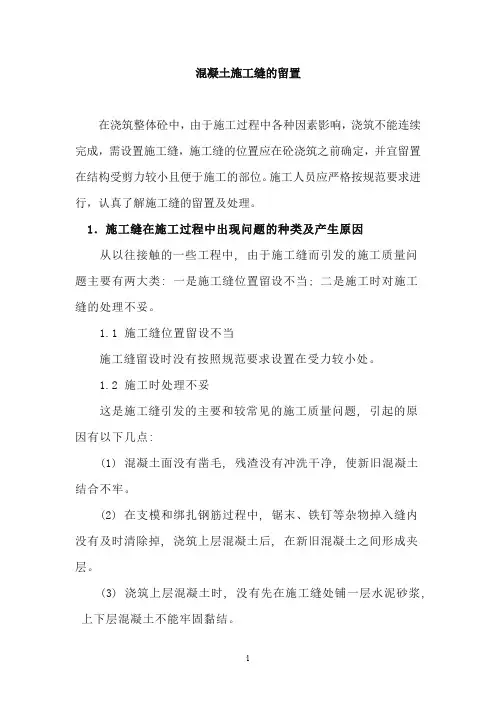

混凝土施工缝的留置在浇筑整体砼中,由于施工过程中各种因素影响,浇筑不能连续完成,需设置施工缝,施工缝的位置应在砼浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。
施工人员应严格按规范要求进行,认真了解施工缝的留置及处理。
1.施工缝在施工过程中出现问题的种类及产生原因从以往接触的一些工程中, 由于施工缝而引发的施工质量问题主要有两大类: 一是施工缝位置留设不当; 二是施工时对施工缝的处理不妥。
1.1 施工缝位置留设不当施工缝留设时没有按照规范要求设置在受力较小处。
1.2 施工时处理不妥这是施工缝引发的主要和较常见的施工质量问题, 引起的原因有以下几点:(1) 混凝土面没有凿毛, 残渣没有冲洗干净, 使新旧混凝土结合不牢。
(2) 在支模和绑扎钢筋过程中, 锯末、铁钉等杂物掉入缝内没有及时清除掉, 浇筑上层混凝土后, 在新旧混凝土之间形成夹层。
(3) 浇筑上层混凝土时, 没有先在施工缝处铺一层水泥砂浆,上下层混凝土不能牢固黏结。
(4) 下料方法不当, 使骨料集中于施工缝处。
(5) 混凝土墙体单薄, 钢筋过密, 振捣困难, 混凝土不密实。
(6) 没有采用补偿收缩混凝土, 造成接茬部位产生收缩裂缝。
(7) 施工缝的接缝形式选取不当。
2.预防施工缝在施工过程中出现问题的措施设置施工缝应该严格按照规范规定, 认真对待, 避免位置不当或处理不好而引发质量事故, 以确保结构安全及使用寿命, 主要从以下几方面入手:2.1 严格控制施工缝的留设位置施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定: 柱应留水平缝, 梁、板、墙应留垂直缝。
(1) 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下20mm~30 mm 处。
当板下有梁托时, 留置在梁托下部。
(2) 对于单向板, 施工缝应留置在平行于板的短边的任何位置。
(3) 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。

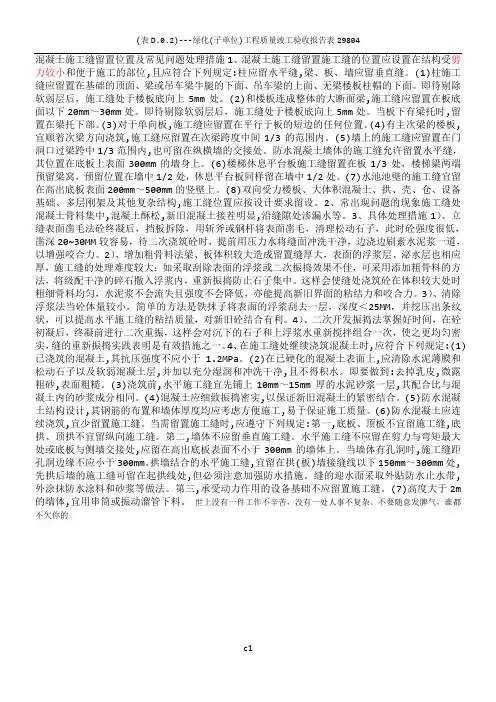

(表D.0.2)---绿化(子单位)工程质量竣工验收报告表29804混凝土施工缝留置位置及常见问题处理措施1、混凝土施工缝留置施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)柱施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
当板下有梁托时,留置在梁托下部。
(3)对于单向板,施工缝应留置在平行于板的短边的任何位置。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3的范围内。
(5)墙上的施工缝应留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。
防水混凝土墙体的施工缝允许留置水平缝,其位置在底板上表面300mm的墙身上。
(6)楼梯休息平台板施工缝留置在板1/3处,楼梯梁两端预留梁窝,预留位置在墙中1/2处,休息平台板同样留在墙中1/2处。
(7)水池池壁的施工缝宜留在高出底板表面200mm~500mm的竖壁上。
(8)双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
2、常出现问题的现象施工缝处混凝土骨料集中,混凝土酥松,新旧混凝土接茬明显,沿缝隙处渗漏水等。
3、具体处理措施1)、立缝表面凿毛法砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。
2)、增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。
混凝土施工缝留置位置及常见问题处理措施1、混凝土施工缝留置施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定: 柱应留水平缝, 梁、板、墙应留垂直缝。
( 1)柱施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
( 2) 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下20mm~30 mm 处。
即待剔除软弱层后,施工缝处于楼板底向上5mm处。
当板下有梁托时, 留置在梁托下部。
( 3) 对于单向板, 施工缝应留置在平行于板的短边的任何位置。
( 4) 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内, 也可留在纵横墙的交接处。
防水混凝土墙体的施工缝允许留置水平缝,其位置在底板上表面300mm 的墙身上。
( 6) 楼梯休息平台板施工缝留置在板1/3处,楼梯梁两端预留梁窝,预留位置在墙中1/2处,休息平台板同样留在墙中1/2处。
( 7) 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构, 施工缝位置应按设计要求留设。
2、常出现问题的现象施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水等。
3、具体处理措施1)、立缝表面凿毛法砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。
2)、增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净
的碎石撒入浮浆内,重新振捣防止石子集中。
这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力。
3)、清除浮浆法当砼体量较小,简单的方法是铁抹子将表面的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利。
4)、二次开发振捣法掌握好时间,在砼初凝后,终凝前进行二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更均匀密实,缝的重新振捣实践表明是有效措施之一。
4、在施工缝处继续浇筑混凝土时, 应符合下列规定: ( 1) 已浇筑的混凝土, 其抗压强度不应小于 1.2 MPa。
( 2) 在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水。
即要做到: 去掉乳皮, 微露粗砂, 表面粗糙。
( 3) 浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层, 其配合比与混凝土内的砂浆成分相同。
( 4) 混凝土应细致振捣密实, 以保证新旧混凝土的紧密结合。
( 5) 防水混凝土结构设计, 其钢筋的布置和墙体厚度均应考虑方便施工, 易于保证施工质量。
( 6) 防水混凝土应连续浇筑, 宜少留置施工缝。
当需留置施工缝时,应遵守下列规定: 第一, 底板、顶板不宜留施工缝, 底拱、顶拱不宜留纵向施工缝。
第二, 墙体不应留垂直施工缝。
水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处, 应留在高出底板表面不小于300 mm 的墙体上。
当墙体有孔洞时, 施工缝距孔洞边缘不应小于300 mm。
拱墙结合的水平施工缝, 宜留在拱( 板) 墙接缝线以下150 mm~300 mm 处, 先拱后墙的施工缝可留在起拱线处, 但必须注意加强防水措施。
缝的迎水面采取外贴防水止水带, 外涂抹防水涂料和砂浆等做法。
第三, 承受动力作用的设备基础不应留置施工缝。
( 7) 高度大于2 m 的墙体, 宜用串筒或振动溜管下
料。
