钢筋锚杆施工方案1. 引言钢筋锚杆是在地下工程中常用的加固材料,通过将钢筋锚入地下岩石或土层中,增强地下工程的稳定性和承载力。
本文将详细介绍钢筋锚杆的施工方案,包括施工准备、施工流程以及质量控制。
2. 施工准备施工前需要进行充分的准备工作,包括以下环节:2.1 设计方案根据地下工程的设计要求,确定钢筋锚杆的数量、规格和布置方式。
确保设计方案满足承载力和稳定性要求。
2.2 材料准备采购所需的钢筋锚杆、夹具、锚固胶等材料,并进行质检,确保材料符合规格标准和质量要求。
2.3 施工机械准备准备好所需的施工机械设备,包括钢筋锚杆用的钻机、搅拌机等。
确保施工机械设备的正常运转和安全性。
2.4 施工人员组织和培训安排合适数量的工人参与施工,并对他们进行相关培训,确保他们具备施工所需的技能和安全意识。
2.5 安全措施制定施工期间的安全措施,包括施工区域的封控、防护网的设置、施工人员安全帽和防护鞋的配备等,确保施工过程安全可控。
3. 施工流程钢筋锚杆的施工流程包括以下几个步骤:在进行钢筋锚杆施工前,先进行一些预处理工作。
包括清理破碎岩石和土层表面的杂物,确保施工区域干净整洁。
3.2 钻孔使用钻机在地下岩石或土层中钻孔,确保孔洞的深度和直径符合设计要求。
钻孔完成后,用气源将孔洞内的碎石清除。
3.3 安装锚固胶在钻孔中填充适量的锚固胶,用夹具将钢筋锚杆固定在孔洞内。
确保锚固胶填充均匀且固化时间符合要求。
3.4 压浆在施工过程中,对需要增强的地层进行压浆处理。
将水泥浆液注入钢筋锚杆周围的孔洞中,增强地层的稳定性。
钢筋锚杆施工完成后,进行必要的后期处理工作。
包括消除施工垃圾、清理施工区域,并进行必要的记录工作。
4. 质量控制为确保钢筋锚杆施工质量,需要进行严格的质量控制。
以下是一些常用的质量控制措施:4.1 材料检验对采购的钢筋锚杆、夹具和锚固胶等材料进行质量检验,确保其规格和质量符合要求,并留存相应的质量检测记录。
4.2 施工记录在施工过程中定期记录施工的关键参数,包括孔洞的深度和直径、锚固胶的填充量以及水泥浆液的注入量等。
钢筋锚杆施工技术方案一、施工计划1、施工顺序施工计划施工一区、施工三区及施工五区同时开始施工,而施工二区、施工四区、施工六区次后一天开始施工,每一施工区搅拌桩完成3天后进行钢筋锚杆的施工。
2、施工准备工作计划二、钢筋锚杆施工工艺流程图三、施工方法1、压入超前锚管 89,平面间距1.1米,单根超前锚管长度6.3m。
2、锚杆施工锚杆成孔用机械钻孔(螺旋钻)方法,普通锚杆孔径为110毫米,钢筋锚杆孔径130mm。
下倾0~200。
当遇到砂层容易坍孔时,采用泥浆护壁的方法成孔。
按要求直径及长度制作锚杆,安装锚杆前,应用水冲洗至孔口流出清水为止。
锚杆要按设计要求安设定位器,以确保其保护层厚度。
用32.5(R)普硅水泥过筛调制浆液,注浆材料为1:1水泥砂浆,水灰比0.5,掺入0.4%的早强剂。
灌浆采用底部注浆和安放排气管相结合的办法,用压浆泵将水泥浆经高压胶管压入拉杆管内注入锚孔,管端保持离底250~500毫米,注浆压力0.4MPa,待浆液流出孔口,用水泥袋堵塞洞口,再用湿粘土封堵,注浆持压补灌,使锚孔内浆液充盈饱满。
3、施工组织及施工进度计划施工现场有工程技术人员4人,负责施工管理以及技术、质量和安全工作。
下设一个作业工班:钢筋锚杆制作及安装8人,成孔班6人,制锚班6人,总计用工约24人。
支护施工进度主要由锚杆钻孔进度、锚杆注浆强度和喷射混凝土强度决定,为此要配备数量充足的锚杆钻机,在锚杆注浆材料中掺入早强剂。
锚杆施工分段分区进行,与搅拌桩施工形成有序的流水作业,在搅拌桩施工后立即进行插筋的施工。
4、基坑监测与边坡维护为保证基坑在开挖暴露期间的安全,保证邻近建筑物和周边管线的正常使用,根据我司的施工经验,结合广州地区一般的做法,本工程基坑支护监测内容有基坑坡顶水平位移和坡顶沉降,周围建筑物外观记录、周围管线观察等。
通过监测取得数据,指导基坑工程施工安全。
定期观察喷锚头是否位移变形。
A、坡顶水平位移和坡顶沉降在基坑边线上每隔15~25m布置1个水平位移观测点,在周边建筑物每隔15~25m布置一个沉降观测点,固定后依次编号。

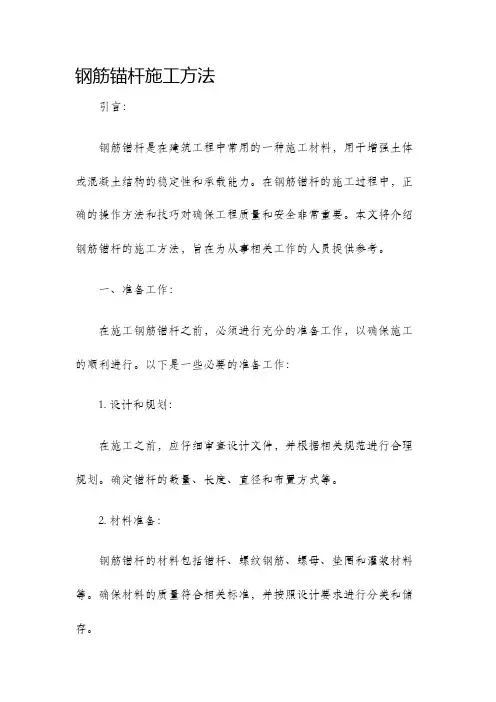

钢筋锚杆施工方法引言:钢筋锚杆是在建筑工程中常用的一种施工材料,用于增强土体或混凝土结构的稳定性和承载能力。
在钢筋锚杆的施工过程中,正确的操作方法和技巧对确保工程质量和安全非常重要。
本文将介绍钢筋锚杆的施工方法,旨在为从事相关工作的人员提供参考。
一、准备工作:在施工钢筋锚杆之前,必须进行充分的准备工作,以确保施工的顺利进行。
以下是一些必要的准备工作:1. 设计和规划:在施工之前,应仔细审查设计文件,并根据相关规范进行合理规划。
确定锚杆的数量、长度、直径和布置方式等。
2. 材料准备:钢筋锚杆的材料包括锚杆、螺纹钢筋、螺母、垫圈和灌浆材料等。
确保材料的质量符合相关标准,并按照设计要求进行分类和储存。
3. 施工设备准备:准备好必要的施工设备,如钢筋切割机、螺纹机、螺母扳手和灌浆设备等。
保证设备的正常运转和安全使用。
二、施工步骤:1. 打洞和预埋:根据设计要求,在需要加固的位置进行打洞,并清理洞孔内的杂物和灰尘。
将钢筋锚杆插入洞孔中,并确保其垂直度和水平度。
在锚杆底部放置灌浆材料,用于灌浆固定。
2. 固定螺纹钢筋:将螺纹钢筋插入锚杆内,并使用螺纹机将其与锚杆连接起来。
确保螺纹钢筋的长度符合设计要求,并适时加固。
3. 安装螺母和垫圈:将螺母和垫圈依次套在螺纹钢筋上,并用螺母扳手进行紧固。
确保螺母和垫圈与锚杆之间没有松动和缝隙。
4. 灌浆固定:在螺纹钢筋与锚杆连接处进行灌浆固定。
选择合适的灌浆材料,并按照厂家提供的指导进行灌浆操作。
确保灌浆材料能够充分填充锚杆和洞孔的空隙,并达到一定的强度。
5. 检查和测试:在完成钢筋锚杆施工后,进行必要的检查和测试工作。
检查锚杆的连接是否牢固、灌浆是否均匀,并进行拉力测试以验证锚固效果。
6. 施工记录:及时、准确地记录钢筋锚杆施工过程中的相关信息,包括施工日期、施工人员、施工设备、灌浆材料使用量和灌浆压力等。
这对于后续的验收和跟踪运用非常重要。
三、施工注意事项:1. 施工人员应具备相关的操作技能和经验,严格按照设计和规范要求进行施工。

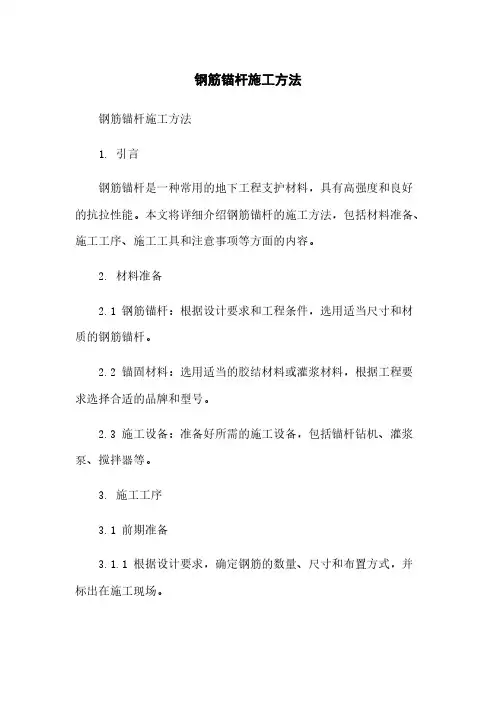

钢筋锚杆施工方法钢筋锚杆施工方法1. 引言钢筋锚杆是一种常用的地下工程支护材料,具有高强度和良好的抗拉性能。
本文将详细介绍钢筋锚杆的施工方法,包括材料准备、施工工序、施工工具和注意事项等方面的内容。
2. 材料准备2.1 钢筋锚杆:根据设计要求和工程条件,选用适当尺寸和材质的钢筋锚杆。
2.2 锚固材料:选用适当的胶结材料或灌浆材料,根据工程要求选择合适的品牌和型号。
2.3 施工设备:准备好所需的施工设备,包括锚杆钻机、灌浆泵、搅拌器等。
3. 施工工序3.1 前期准备3.1.1 根据设计要求,确定钢筋的数量、尺寸和布置方式,并标出在施工现场。
3.1.2 清理施工现场,确保施工区域干净整洁,清除杂物和垃圾。
3.2 钢筋的锚固3.2.1 使用锚杆钻机在设计位置上钻孔,根据设计要求确定钻孔的直径和深度。
3.2.2 清理钻孔,保持孔壁光滑,确保良好的粘结效果。
3.2.3 将钢筋锚杆放入钻孔中,根据设计要求将其延伸到正确的深度,并用适当的施工工具固定住。
3.2.4 根据设计要求在钻孔中注入适当的灌浆材料,确保钢筋与周围土体之间的良好粘结。
3.3 后续处理3.3.1 灌浆结束后,用适当的工具修整灌浆表面,保持平整。
3.3.2 确保灌浆材料充分固化后,进行必要的测量和检查,以确保锚杆的固定效果符合设计要求。
3.3.3 检查施工现场,清除多余的材料和设备,确保施工区域安全整洁。
4. 施工工具4.1 锚杆钻机:用于钻孔和锚固钢筋锚杆。
4.2 灌浆泵:用于注入灌浆材料到钻孔中。
4.3 搅拌器:用于混合灌浆材料。
5. 注意事项5.1 施工人员必须熟悉并遵守相关安全规定,保障施工人员的人身安全。
5.2 必须按照相关设计要求和规范进行施工,确保施工质量。
5.3 施工现场必须保持整洁,定期清理杂物和垃圾。
5.4 施工结束后必须进行必要的测量和检查,确保锚杆的固定效果符合设计要求。
附件:1. 图纸:包括钢筋锚杆的布置图、钻孔示意图等。
钢筋锚杆施工方法钢筋锚杆是一种常用的建筑施工技术,在土木工程中被广泛应用于岩土支护、基坑支护、隧道工程等领域。
它能够有效地增强土体的抗剪性能、承载能力和变形能力,提高工程的稳定性和安全性。
本文将介绍钢筋锚杆施工的方法和技巧。
1. 材料准备首先,施工人员需要准备好钢筋锚杆所需的材料。
一般来说,钢筋锚杆的主要材料包括钢筋、套管、锚固剂等。
钢筋应选择具有较高的强度和良好的韧性的钢材,套管应具有耐腐蚀性能,锚固剂应具有良好的粘结性能和耐久性。
2. 洞口准备在进行钢筋锚杆施工之前,需要先进行洞口的准备工作。
首先,根据设计要求确定钢筋锚杆的布置位置和数量,然后在洞口位置进行开孔。
开孔的尺寸和深度要符合设计要求,并保证洞口的平整度和垂直度。
3. 钢筋安装钢筋安装是钢筋锚杆施工的重要环节。
根据设计要求和洞口的尺寸,将预先准备好的钢筋插入洞口,并用套管将钢筋固定在洞口内部。
钢筋的插入深度一般为洞口的深度减去一定的嵌固深度。
在钢筋安装过程中,要注意保持钢筋的垂直度和平整度,避免出现偏位和弯曲等问题。
4. 锚固固化安装完钢筋后,需要进行锚固固化工作。
首先,清理洞口内部的杂物和灰尘,保持洞口的清洁干燥。
然后,将锚固剂按照规定的配比混合均匀,倒入洞口中,并使用专用的注固设备将锚固剂灌注到洞口内部。
在注固过程中,要保持注固剂的充实度和密实度,避免出现空洞和孔隙。
5. 后处理工作注固完成后,需要进行后处理工作。
首先,要等待锚固剂完全固化,一般需要按照锚固剂的规定时间。
然后,根据需要进行后续的加固工作,如钢筋混凝土喷涂、防护层加固等。
最后,对锚杆进行验收和检测,确保其质量和安全性。
锚杆施工工艺一、引言锚杆是一种在建筑工程中常用的支护材料,用于增加土体的稳定性和抗侧移能力。
本文将介绍锚杆的施工工艺。
二、工艺步骤1. 前期准备- 确定施工区域,并进行现场勘测和设计,确定锚杆的数量和布置方案。
- 准备施工所需的材料和设备,包括钢筋、锚杆套管、锚杆锚固药剂等。
- 对施工现场进行清理,确保施工区域安全和无障碍。
2. 钻孔- 根据设计要求,在施工区域进行凿孔,钻孔深度和直径需符合设计要求。
- 钻孔时要注意人身安全,使用合适的工具和防护设备。
3. 安装锚杆套管- 在钻孔中安装锚杆套管,套管的长度和直径需符合设计要求。
- 使用专用设备将锚杆套管沿着钻孔方向插入至设计深度。
4. 填充灌浆材料- 将灌浆材料按照要求充填至锚杆套管内,确保灌浆材料充分填满空隙。
- 灌浆材料可根据具体工程要求选择,一般可以是水泥浆或聚合物浆料。
5. 安装锚杆- 在灌浆材料未完全凝固前,将锚杆插入锚杆套管内,确保锚杆与灌浆材料之间有良好的粘结。
- 锚杆的长度和直径需符合设计要求,锚杆末端需预留足够的长度用于锚固。
6. 锚杆锚固- 锚固部分根据设计要求进行加固,可以使用专用的锚固药剂或者预埋钢板等。
- 锚固过程中要确保锚杆的固定性和稳定性,将锚杆与土体有效地连接在一起。
7. 后期处理- 施工完成后,对锚杆和施工现场进行清理,清除杂物和垃圾。
- 检查锚杆的安装和锚固效果,并进行必要的调整和修复。
三、安全注意事项1. 在施工过程中,要严格遵守相关的安全操作规程,使用安全防护设备。
2. 钻孔时要注意避免破坏周围结构和地下管线等。
3. 灌浆材料的搅拌和充填过程要注意防止粉尘飞扬和对人身造成危害。
4. 锚杆的安装和锚固过程要严格按照设计要求进行,避免出现质量问题。
四、总结锚杆施工工艺是一项重要的支护工作,合理的施工工艺可以确保锚杆的质量和效果。
在实施施工过程中,要注意安全事项,并按照设计要求进行施工操作。
只有确保施工质量,才能实现锚杆的良好效果。
锚杆支护施工方案一、项目概述锚杆支护是一种常用的地下工程支护方式,广泛应用于隧道、地铁、矿井等工程中。
本文将详细介绍锚杆支护施工方案,包括施工方法、工艺流程、材料选用等内容。
二、施工方法1. 钻孔施工钻孔是锚杆支护的首要步骤,通过钻孔将锚杆固定于地下岩体中。
钻孔施工应按照设计要求进行,包括钻孔位置、孔径、孔深等参数。
常用的钻孔方法有手动钻孔和机械钻孔两种。
2. 安装锚杆在完成钻孔后,需要将锚杆安装到孔内。
首先,将预制的锚杆插入孔内,并使用灌浆剂填充孔隙,确保锚杆与周围岩体紧密贴合。
然后,根据设计要求进行锚杆的张拉和锚固。
3. 灌浆施工灌浆是锚杆支护中的重要环节,能够增强锚杆与岩体之间的粘结力。
灌浆材料应根据工程要求选择,如水泥浆、聚合物浆等。
灌浆施工应注意控制灌浆压力和流量,确保灌浆均匀。
4. 监测与维护在锚杆支护施工过程中,应进行监测与维护工作,以确保施工质量和工程安全。
监测内容包括锚杆的张拉力、锚杆与岩体的位移等。
如发现异常情况,应及时采取措施进行修复或调整。
三、工艺流程1. 前期准备确定施工区域,并进行现场勘察和测量。
制定详细的施工方案和施工图纸,明确施工工艺和材料要求。
2. 钻孔施工按照设计要求进行钻孔施工,包括孔径、孔深和孔距等参数。
钻孔过程中应注意保持孔壁的完整性和垂直度。
3. 安装锚杆将预制的锚杆插入孔内,并使用灌浆剂填充孔隙。
根据设计要求进行锚杆的张拉和锚固,确保锚杆与岩体之间的紧密贴合。
4. 灌浆施工选择合适的灌浆材料,并按照设计要求进行灌浆施工。
控制灌浆压力和流量,确保灌浆均匀,提高锚杆与岩体的粘结力。
5. 监测与维护安装监测设备,对锚杆支护进行实时监测。
如发现异常情况,及时采取措施进行修复或调整。
定期进行维护工作,确保锚杆支护的长期稳定性。
四、材料选用1. 锚杆锚杆是锚杆支护的主要材料,常用的材料有钢筋、钢管等。
根据设计要求选择合适的锚杆规格和材质。
2. 灌浆材料灌浆材料应具有良好的流动性和粘结性,常用的材料有水泥浆、聚合物浆等。
钢筋锚杆施工方法1、分项工程概况边坡支护工程在放坡段采用锚杆配合格构梁方式进行支护。
本工程锚杆为拟采用锚杆钻机进行成孔,人工放入钢筋土钉,注浆机注浆成锚。
锚杆杆体采用φ28普通螺纹钢、φ32精轧螺纹钢,水平间距为1.5-3。
5m,垂直间距为1.5m、3。
5m、4。
0m,单根长度均为9—22m,采用P。
O.42.5R普通硅酸盐水泥制作的M30水泥砂浆注浆。
2、施工准备锚杆支护施工前应进行设计技术交底,认真检查原材料品种、型号、规格及各部件的质量,并应具有原材料主要技术性能的检验报告。
对锚杆施工所用的机械设备运到现场后,要认真进行检修,并试运转,一切正常才能使用,所需配件配齐,保证锚杆施工顺利进行。
3、施工原则锚杆施工应与土方开挖、钢筋混凝土格构梁密切配合,按设计要求,基坑土方应分层开挖,每层开挖深为2.0—4。
5m,然后进行钢筋锚杆、格构梁施工.4、施工工艺锚杆施工工艺框图5、设计要求(1)坡体土方严格分层开挖,不可超挖和欠挖。
开挖削坡后立即进行钢筋锚杆施工,每开挖一层施工一排钢筋锚杆,分层开挖高度宜为2。
0-4。
5m,具体应根据分层高度确定。
(2)锚杆支护应分段施工,每段施工长度不宜大于20m,并采用间隔跳槽施工。
(3)钢筋锚杆宜采用干法成孔,当干法成孔有困难时才可采用湿法成孔,在锚杆成孔时须及时记录地层情况.(4)锚杆成孔孔径80mm,与水平方向夹角应符合设计要求。
(5)锚杆杆体采用单根φ28、φ32钢筋。
杆体外露弯头长度为应不小于500mm,在锚杆端部设置200*200*20mm钢板垫片。
(6)钢筋锚杆杆体设置支架,支架采用成品橡胶对中支架,间距为1500mm,支架套箍于注浆管和锚筋上.(7)锚杆注浆管采用外径20mm管子制作。
(8)锚杆自由段设置:先在锚筋外设置2mm厚镀锌防腐涂料,再在其外套上外径52mm内径40mm的橡胶套管,在自由段两端结束处采用高压胶布将橡胶套管绑扎。
(9)锚杆钻孔孔位、倾斜度、孔深允许偏差应符合设计及规范要求。
螺纹钢筋锚杆施工方案1. 引言螺纹钢筋锚杆是一种常用的地基加固工程材料,用于增加地基抗拔能力和稳定性。
本文档将详细介绍螺纹钢筋锚杆的施工方案,包括材料准备、施工步骤和质量控制要点。
2. 材料准备在进行螺纹钢筋锚杆施工前,需要准备以下材料和工具:•螺纹钢筋:根据设计要求选择规格和数量。
•清洁剂:用于清洗锚杆孔洞。
•灌浆材料:根据设计要求选择适当的浆液材料。
•打孔工具:用于钻孔和清理孔洞。
•拉拔设备:用于拉拔钢筋锚杆。
•检测工具:用于对锚杆质量进行检测。
3. 施工步骤3.1 钻孔和清理1.根据设计要求,在地基中准确定位,并使用打孔工具进行钻孔。
确保钻孔直径和深度符合要求。
2.钻孔完成后,使用清洁剂清洗孔洞,以确保孔壁干净无尘。
3.检查孔洞的直径和深度是否满足要求,如有偏差需调整或修补。
3.2 安装螺纹钢筋锚杆1.将螺纹钢筋锚杆插入钻孔中,确保锚杆的长度和预埋深度符合设计要求。
2.使用合适的工具和设备,将锚杆固定住,防止其在灌浆过程中移动。
3.根据设计要求进行锚杆的间距和布置。
3.3 灌浆1.根据设计要求,选择合适的灌浆材料,并按照相应比例配制浆液。
确保浆液的均匀和稳定。
2.通过灌浆口,将浆液注入孔洞中,确保浆液填充整个孔洞。
3.灌浆过程中,应及时观察孔洞的填充情况,确保浆液充分填充,无气泡和空隙。
3.4 拉拔和测试1.灌浆完成后,根据设计要求和规范要求,进行螺纹钢筋锚杆的拉拔和测试。
2.使用拉拔设备对锚杆进行拉拔,确保其受力稳定和牢固。
3.根据设计要求和规范要求,对锚杆进行质量检测,并记录测试结果。
4. 质量控制要点在螺纹钢筋锚杆施工过程中,需要注意以下质量控制要点:•钻孔的位置、直径和深度应符合设计要求。
•清洁剂使用前应做充分试验,确保无污染。
•锚杆的预埋深度应符合设计要求,且固定牢固。
•灌浆材料应按照设计比例配制,浆液的稠度应符合要求。
•在灌浆过程中,应及时观察孔洞的填充情况,防止气泡和空隙的出现。

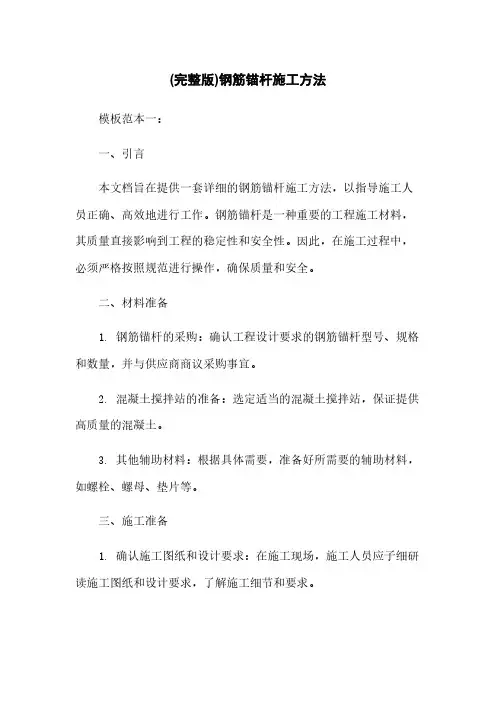

(完整版)钢筋锚杆施工方法模板范本一:一、引言本文档旨在提供一套详细的钢筋锚杆施工方法,以指导施工人员正确、高效地进行工作。
钢筋锚杆是一种重要的工程施工材料,其质量直接影响到工程的稳定性和安全性。
因此,在施工过程中,必须严格按照规范进行操作,确保质量和安全。
二、材料准备1. 钢筋锚杆的采购:确认工程设计要求的钢筋锚杆型号、规格和数量,并与供应商商议采购事宜。
2. 混凝土搅拌站的准备:选定适当的混凝土搅拌站,保证提供高质量的混凝土。
3. 其他辅助材料:根据具体需要,准备好所需要的辅助材料,如螺栓、螺母、垫片等。
三、施工准备1. 确认施工图纸和设计要求:在施工现场,施工人员应子细研读施工图纸和设计要求,了解施工细节和要求。
2. 搭建施工平台:根据施工图纸,组织团队搭建施工平台,确保施工人员能够安全、便捷地进行施工作业。
3. 准备施工设备:准备好所需的施工设备,如起重机械、打孔机械等,并确保其工作正常。
4. 安全措施:制定详细的施工安全计划,明确施工现场的安全责任,确保工人的人身安全。
四、施工步骤1. 确定锚杆位置:根据施工图纸和设计要求,在混凝土结构中确定锚杆的位置。
2. 预埋孔准备:使用打孔机械,在预定位置上打孔,确保孔的直径和深度符合设计要求。
3. 清洁孔口:使用清洁器具,清除孔口中的杂物和灰尘,以确保钢筋锚杆的粘结性。
4. 安装锚杆:将钢筋锚杆沿孔道插入预埋孔中,并使用扳手紧固螺母,保证锚杆的稳定性。
5. 抹平表面:使用适当的工具抹平孔口周围的混凝土表面,使其达到设计要求。
6. 确保固化:根据混凝土的固化时间,采取相应的保护措施,防止工地人员的误操作。
五、质量控制1. 合格检验:对每一个施工环节进行严格的质量检验,确保施工质量合格。
2. 现场测量:使用专业的测量工具,测量钢筋锚杆的长度、直径等参数,保证其符合设计要求。
3. 质量记录:对施工过程中的质量问题进行详细记录,并及时做好整改工作。
六、总结通过本文档的详细阐述,我们可以清晰地了解钢筋锚杆施工的步骤和要求,并在实际施工中合理运用相关知识和技术。
锚杆支护施工方案引言概述:锚杆支护是一种常用的地下工程支护技术,它通过使用钢筋锚杆将地下结构与岩土体连接起来,增强其稳定性和承载能力。
本文将详细介绍锚杆支护施工方案的五个部份,包括锚杆的选择与设计、锚杆的预处理、锚杆的施工方法、锚杆的质量控制以及施工后的监测与维护。
一、锚杆的选择与设计:1.1 锚杆的材料选择:根据工程的具体要求和岩土体的特性,选择合适的锚杆材料,常见的有钢筋锚杆、玻璃钢锚杆和碳纤维锚杆等。
1.2 锚杆的直径与长度设计:根据地下工程的要求和岩土体的承载能力,确定锚杆的直径和长度。
普通情况下,直径越大、长度越长的锚杆能够提供更好的支护效果。
1.3 锚杆的布置方式设计:根据地下工程的结构特点和岩土体的力学性质,设计合理的锚杆布置方式,包括锚杆的间距、罗列方式和角度等。
二、锚杆的预处理:2.1 岩土体的处理:在进行锚杆支护之前,需要对岩土体进行必要的处理,包括清理松散物、修整表面和加固裂缝等,以提高锚杆的粘结强度。
2.2 钻孔的施工:根据锚杆的设计要求,进行钻孔施工,包括钻孔的位置、直径和深度等,确保钻孔的准确性和质量。
2.3 锚固剂的注入:在完成钻孔后,将锚固剂注入钻孔中,填充整个孔道,使其与岩土体形成坚固的结合,增强锚杆的支护效果。
三、锚杆的施工方法:3.1 锚杆的安装:根据设计要求,将预制好的锚杆插入钻孔中,确保其正确的位置和方向,并保证与锚固剂的充分接触。
3.2 锚杆的张拉:通过专用的张拉设备对锚杆进行张拉,使其产生预压力,增加岩土体的抗拉强度,提高支护效果。
3.3 锚杆的锚固:在完成锚杆的张拉后,对锚固部位进行固定,确保锚杆与岩土体之间的连接坚固可靠。
四、锚杆的质量控制:4.1 锚杆的质量检测:对锚杆进行必要的质量检测,包括锚杆的直径、长度和张拉力等参数的检测,以确保其符合设计要求和施工规范。
4.2 锚杆的质量验收:在锚杆施工完成后,进行质量验收,包括对锚杆的外观质量、锚固效果和张拉力的检测,以确保施工质量达到要求。
锚杆施工方法锚杆施工是一种常见的地下工程施工技术,旨在加强土体或岩石的支护和稳定。
锚杆的施工方法各异,根据不同的工程要求和土体条件选择合适的施工方法至关重要。
本文将介绍几种常见的锚杆施工方法。
1. 钢筋锚杆施工方法钢筋锚杆是一种常用的锚杆材料,其施工方法相对简单。
首先,根据设计要求,在钻孔内安装锚杆。
通常,钻孔会通过机械钻孔或液压钻孔这样的工具进行。
然后,将锚杆插入钻孔并使用特殊的砂浆灌注固定。
最后,将钢筋与预埋物相连接并完成锚杆的固定。
2. 预应力锚杆施工方法预应力锚杆适用于需要承受较大荷载的地下工程。
预应力锚杆通过在施工过程中施加预应力,从而提高杆件的抗拉能力。
施工方法如下:首先,在钻孔内安装预应力锚固管;然后,将预埋钢束插入锚固管内,并通过张拉装置施加预应力;最后,使用特殊的砂浆填充锚固孔道并完成锚杆的固定。
3. 胶结锚杆施工方法胶结锚杆适用于弱固结土体或软岩的加固。
胶结锚杆施工方法如下:首先,根据设计要求,在钻孔中放置锚杆。
钻孔通常采用泥浆钻孔或钻孔机进行。
然后,将胶结材料灌注到钻孔中固化。
最后,将锚杆与固体胶结物连接并完成固结。
4. 微型钢板桩施工方法微型钢板桩是一种钢板桩的变种,被广泛用于边坡加固和基坑支护。
施工方法如下:首先,在土体中钻孔,并通过机械手段将微型钢板桩插入孔内。
然后,在微型钢板桩顶部连接连接器,使钢板桩形成连续的墙面。
最后,通过定向钻孔给钢板桩注入混凝土,确保其稳定性和强度。
总结针对不同的土体条件和工程要求,锚杆施工可以采用不同的方法。
钢筋锚杆施工方法适用于一般地下工程,而预应力锚杆适用于承受大荷载的工程。
胶结锚杆适用于弱固结土体和软岩,微型钢板桩适用于边坡加固和基坑支护。
施工过程中,应按照设计要求和相关规范进行操作,以确保锚杆施工的质量和安全。
锚杆施工工艺及方法一、引言锚杆施工是土木工程中常见的一种支护技术,它通过锚杆在地下结构中形成锚固,增加地下工程的稳定性和承载能力。
本文将重点介绍锚杆施工的工艺及方法,希望能为相关工程的设计和施工提供一定的参考。
二、锚杆施工工艺1. 工程准备在进行锚杆施工前,首先需要进行工程准备工作。
包括确定施工区域、清理施工现场、搭建施工平台等。
同时,还需根据设计要求和地质条件选择合适的锚杆材料和施工设备。
2. 钻孔钻孔是锚杆施工的第一步,它的质量和准确性对后续工艺影响较大。
在钻孔前,施工人员需要确定钻孔位置和孔径,并通过现场勘探获取地质情况。
钻孔时,应确保孔壁垂直、孔径符合要求,并根据设计要求进行钢筋布置。
3. 固结材料注入固结材料是锚杆施工中至关重要的一步,它能够为锚固提供足够的支撑力。
通常使用的固结材料有水泥浆、树脂胶等。
在注入固结材料前,需要进行试验以确定固结材料的性能参数。
注入时,应控制注入量和注射压力,确保固结材料充分进入钻孔并与周围土体形成牢固的连接。
4. 锚杆安装锚杆安装是锚杆施工的核心环节。
根据设计要求,将预制好的锚杆栓入钻孔中,保证其与固结材料形成牢固的连接。
根据不同工程需要,锚杆可以采用螺纹锚杆、粘胶锚杆等不同类型。
在安装过程中,需注意锚杆的正确位置和密实度,并按照设计要求进行锚固。
5. 后续处理锚杆施工完成后,还需要进行一些后续处理工作。
包括清理施工现场、防止水泥浆的排放、记录和整理施工数据等。
同时,还需定期检查锚杆的稳定性和条件,以确保施工质量。
三、锚杆施工方法。

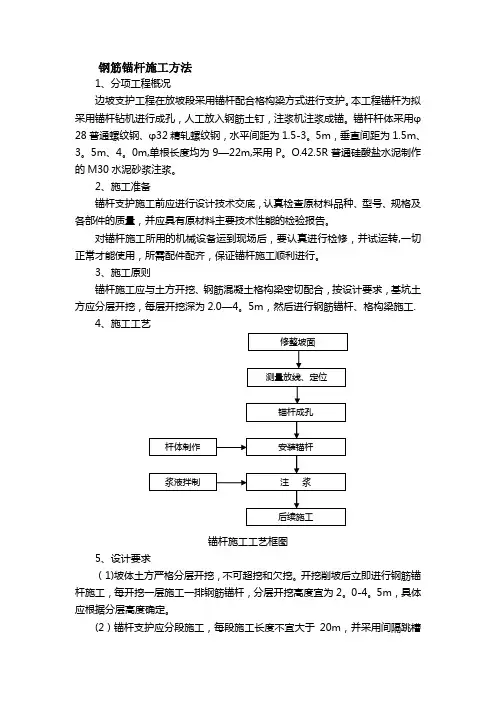

锚杆施工工艺及方法本工程锚杆的直径分为20mm、22mm、25mm三级钢筋,长度分别为9 m、12 m、15m,其中自由段长度为4m、6m、9m。
锚杆锚固段的直径为130mm,锚杆间距为2000mm,按照区段分层施工。
锚杆锁定在冠梁及腰梁上,排距为2400mm、2700mm。
锚杆成孔采用导管跟进成孔注浆,孔径为150mm,采用二次注浆工艺。
锚杆入射倾斜角为25°,锚杆定位架每2m布置一个。
本工程采用4台钻机进行成孔,北段和南段基本同时开始钻孔施工,分别投入两台钻机。
在搅拌桩成型后,开挖第一层土方至冠梁底,锚杆在具备施工条件后进行钻孔及二次注浆等施工。
施工完成后进行冠梁(腰梁)钢筋、模板、砼施工,待锚杆和冠梁(腰梁)强度达到设计要求后进行张拉锁定。
本基坑支护工程支护、止水工程按照总包单位施工部署进行分区段施工,区段先后施工顺序以总包单位施工指令为准。
本工程在支护桩施工完成后插入第一道锚杆成孔、注浆的工作,然后施工桩腰梁,待砼强度等级达到设计要求后再进行锚杆张拉锁定。
下一道锚杆则待每层土方开挖至各层锚杆下300mm后,逐层插入施工。
具体施工方法如下:1)场地平整:每层土方开挖至各层锚杆下300mm后,并对锚杆工作面进行人工场地平整,以满足锚杆机与套管钻机的需要。
2)确定孔位:施工前用全站仪和经纬仪测定锚杆施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设孔位,并用红油漆做好标记,一孔一记。
3)钻机就位:钻机进场后按照先前测量放线放出的孔位位置就位后,调整角度,孔位允许垂直度偏差为水平方向100mm,垂直方向50mm,预应力锚杆钻孔倾角25度。
4)钻孔:预应力锚杆钻孔按设计要求定位开孔,采用专用锚杆机带套筒机械作业成孔,钻孔直径根据锚杆的直径采用Φ150mm孔径,调整钻机的钻进角度与水平面的夹角。
钻孔采用回转钻进去,钻孔达到预定深度。
现场应存储定量速凝剂、玻璃水及沙袋钢管等堵漏材料,以防成孔过程中孔内出现大量涌水涌砂现象,造成周边地面及建筑物沉降,如采取以上措施后,仍无法控制孔内大量漏水,则应及时与设计方沟通,采取相应措施。
第三章施工准备2、施工准备2.1、试验准备:锚杆材料性能试验、钢筋性能试验;粗、细集料性能试验;砂浆、砼配合比试验。
锚杆材料按规定逐批进行检验,锚杆要在工地加工车间制作,并试装配,以确保质量。
2.2、施工测量放样:防护工程施工紧跟路堑开挖施工进行,根据路堑设计开挖坡面,放出边坡平台位置。
2.锚杆施工工艺路堑边坡按设计要求清理好后,开始进行锚杆施工作业。
锚杆施工工艺见下图:(1)定位:施工放线,标记出锚孔位置,孔位允许偏差为±15mm;孔距误差不超过150mm。
(2)钻孔:钻孔圆而直,钻孔方向尽量与岩层主要结构面垂直;锚杆孔径要大于杆体直径15mm。
钻孔深度要满足下列要求:锚杆孔深允许偏差为±50mm;钻孔质量和锚杆材料质量是锚杆施工质量的基础,确保每一根锚杆都能发挥支护的作用。
(3)清孔:用高压风管将孔内粉尘和杂物吹出。
(4)砂浆制备:采用不低于42.5级且具有抵抗水侵蚀的化学稳定性的普通硅酸盐水泥,按施工配合比在拌合站统一拌合锚杆用砂浆。
(5)锚杆准备:按设计要求截取杆体,并整直、除绣和除油。
(6)注浆:锚杆注浆采用孔底注浆法,灌浆压强为0.2-0.3MPa。
孔深、孔径验收合格后灌注水泥砂浆,普通水泥砂浆锚杆的施工要求如下:砂浆拌和均匀,随拌随用,一次拌和的砂浆要在初凝前用完。
砂浆质量是确保粘结力和锚固力的核心,必须充分注意,严格控制在初凝前用完,并要遵守以下规定:1)注浆开始或中途暂停超过30分钟时,要用水润滑注浆罐及其管路。
2)注浆孔口压力控制在0.2~0.3Mpa之间;。
3)注浆管要插至距离孔底5~10cm处,随水泥砂浆的注入缓慢匀速拔出,直到注满为止。
(7)插锚杆:注浆结束后随即迅速将锚杆体插入,锚杆杆体插入孔内的长度不得短于设计长度的95%。
若孔口无砂浆流出,必须将锚杆体拔出重新注浆。
(7)补孔把锚杆口处用砂浆填充密实。
第五章施工安全和质量保证措施(一)、施工安全措施(1)施工现场用电,电线架空不得低于3m,采用“三相五线”制,严格按照施工组织设计进行搭设,严禁任意拉线接电。
锚杆施工工艺及方法1.1.1概述本工程锚杆采用直径20mm、22mm、25mm三级钢筋,长度为9 m、12 m、15m,其中自由段长度为4 m、6m、9m.锚杆锚固段直径为130mm,锚杆间距为2000mm,按区段分层施工。
锚杆锁定在冠梁及腰梁上,排距为2400mm、2700mm。
锚杆成孔采用导管跟进成孔注浆,孔径150mm,采用二次注浆工艺。
锚杆入射倾斜角为25°,锚杆定位架每2m布置一个.1.1.2工艺流程1.1.3施工准备锚杆施工共投入4台钻机进行成孔,在搅拌桩成型后开挖第一层土方至冠梁底,锚杆在具备施工条件后进行钻孔及二次注浆等施工。
北段和南段基本同时开始钻孔施工,分别投入两台钻机,1区、2区、3区、6区施工计完成后待4区、5区土方挖至冠梁底后移机继续该段锚杆施工.锚杆注浆施工完成后进行冠梁(腰梁)钢筋、模板、砼施工,待锚杆和冠梁(腰梁)强度达到设计要求后进行张拉锁定。
本基坑支护工程支护、止水工程按照总包单位施工部署进行分区段施工,区段先后施工顺序以总包单位施工指令为准。
1.1.4施工方法本工程在支护桩施工完成后插入第一道锚杆成孔、注浆的工作,然后施工桩腰梁,待砼强度等级达到设计要求后再进行锚杆张拉锁定;下一道锚杆则待每层土方开挖至各层锚杆下300mm后,逐层插入施工,具体施工方法如下:(1)场地平整每层土方开挖至各层锚杆下300mm后,并对锚杆工作面进行人工场地平整,以满足锚杆机与套管钻机的需要。
(2)确定孔位施工前用全站仪和经纬仪测定锚杆施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设孔位,并用红油漆做好标记,一孔一记.(3)钻机就位钻机进场后按照先前测量放线放出的孔位位置就位后,调整角度,孔位允许垂直度偏差为水平方向100mm,垂直方向50mm,预应力锚杆钻孔倾角25度。
(4)钻孔预应力锚杆钻孔按设计要求定位开孔,采用专用锚杆机带套筒机械作业成孔,钻孔直径根据锚杆的直径采用Φ150mm孔径,调整钻机的钻进角度与水平面的夹角。
钢筋网锚杆施工2165一、钢筋网施工1、钢筋网施工工艺钢筋网的作用在于通过钢筋网和喷射混凝土一起受力,提高了混凝土抗弯、抗折性能,保证了喷射混凝土能承受一定的局部应力而不至于开裂、折断,从而提高喷射混凝土的支护效果。
2、施工方法钢筋网分片预制好后,通过多功能作业台架,采用人工沿开挖岩面一环一环铺设,钢筋网片之间用焊接连接,施工中可以通过钻孔设备辅助固定钢筋网,使其尽量与岩面密贴。
1)平整、硬化钢筋加工场地。
2)钢筋使用前,清除污锈。
3)钢筋下料:钢筋长度一般在 1-2 米范围内较合适。
拱部钢筋网以 1.0x1.0 米网片合理;边墙 2.0x2.0 米网片合理。
4)钢筋焊接:钢筋网在钢筋加工场地预制点焊成网片;墙部网片制成一侧带钧,方便从上而下挂设。
5)钢筋网安装时间:钢筋网在岩面初喷及施作锚杆后铺设;采用双层钢筋网时,第二层钢筋网在第一层钢筋网被混凝土覆盖后铺设。
6)钢筋网安装顺序:拱部从拱顶往拱脚,边墙从墙顶到墙脚自,上往下安装。
7)钢筋网连接方式:钢筋网与钢筋网采用搭接点焊连接,其搭接长度不小于 20cm;钢筋网与锚杆等锚定装置采用多点连接;以减少喷混凝土时发生的网筋“弦振”现象。
3、施工技术要求钢筋网材料宜采用 Q235 钢钢筋直径宜为 6~8mm,网格尺寸宜采用150mmx150mm~ 300mmx300mm,搭接长度应为 1~2 个网格,应采用焊接。
钢筋应冷拉调直后使用,钢筋表面不得有裂纹、油污、颗粒或片状锈蚀。
铺设钢筋网应符合下列要求:(1)砂层地段应先铺挂钢筋网,沿环向压紧后再喷混凝土,其它地层宜在喷一层混凝土后铺设钢筋网;(2)钢筋网应随受喷面的起伏铺设,与受喷面的间隙一般不大于 3cm;(3)采用双层钢筋网时,第二层钢筋网宜在第一层钢筋网被混凝土覆盖并终凝后铺设,其覆盖厚度不应小于 3cm;(4)钢筋网应与锚杆或其它固定装置连接牢固;(5)开始喷射时,应减小喷头至受喷面的距离,并调整喷射角度,迫使混凝土挤入钢筋背后,以保证钢筋能被混凝土完全包裹及喷层的密实性;(6)喷射中如有脱落的石块或混凝土块被钢筋网卡住时,应及时清除。
锚杆钢筋连接方法锚杆钢筋连接方法一、锚杆钢筋连接的原理锚杆钢筋连接是一种建筑结构抗静载的有效方式。
它通过插入钢筋和砼结构混凝土之间的裂缝,使钢筋和结构混凝土构成整体,实现建筑物结构抗静载和耐久性。
二、锚杆钢筋连接的类型1、抗拉锚杆:抗拉锚杆一般用于连接混凝土梁与混凝土柱,钢筋与梁柱砼板的连接,抗拉锚杆可以实现梁柱之间或梁柱与混凝土板之间的强度、刚度和外观。
2、抗压锚杆:抗压锚杆一般用于混凝土砌体之间的连接,主要有抗压和抗剪两种类型,可以实现混凝土砌体构件之间的强度、刚度和外观。
3、双夹锚杆:双夹锚杆一般用于混凝土结构的抗静载,可以实现混凝土砌体构件之间的强度、刚度和外观。
三、锚杆钢筋连接的要求1、锚杆钢筋连接需要达到的要求:①锚杆的数量:根据设计要求选用足够的锚杆数量;②锚杆尺寸:锚杆的尺寸可以根据设计要求选择;③锚杆钢筋应要达到设计强度要求;④锚杆钢筋应按照规定的间距排列,使钢筋间距均匀;⑤锚杆钢筋连接的混凝土表面应该平整光滑,没有凹坑,没有浮灰,没有裂缝;⑥锚杆的安装应符合设计要求,不得使用非指定的螺栓或钉子;⑦安装后的锚杆应和混凝土构件形成整体,不得有松动、滑动现象;⑧锚杆应要严格按照设计要求进行丝杠调节,不得过度调节,以免造成锚杆承受拉力过大。
四、锚杆钢筋连接的施工方法1、准备工作:首先要检查钢筋布置的位置、数量和尺寸,确保满足设计要求;2、安装锚杆:安装锚杆时,要先用指定的螺栓或钉子将锚杆固定在混凝土表面,然后将钢筋插入锚杆内,最后用螺母固定钢筋;3、调节锚杆:安装完毕后,要检查锚杆是否紧固,如果有松动现象,则要用丝杠调节,以确保钢筋和混凝土构件形成整体;4、施工完毕:完成以上操作后,将锚杆钢筋连接施工完毕,并进行检查,确保满足设计要求和施工质量标准。
钢筋锚杆施工方法
1、分项工程概况
边坡支护工程在放坡段采用锚杆配合格构梁方式进行支护。
本工程锚杆为拟采用锚杆钻机进行成孔,人工放入钢筋土钉,注浆机注浆成锚。
锚杆杆体采用©
28普通螺纹钢、©32精轧螺纹钢,水平间距为1.5-3.5m,垂直间距为1.5m、3.5m、4.0m,单根长度均为9-22m,采用P.O.42.5R普通硅酸盐水泥制作的M30水泥砂浆注浆。
2、施工准备
锚杆支护施工前应进行设计技术交底,认真检查原材料品种、型号、规格及各部件的质量,并应具有原材料主要技术性能的检验报告。
对锚杆施工所用的机械设备运到现场后,要认真进行检修,并试运转,一切正常才能使用,所需配件配齐,保证锚杆施工顺利进行。
3、施工原则
锚杆施工应与土方开挖、钢筋混凝土格构梁密切配合,按设计要求,基坑土方应分层开挖,每层开挖深为2.0-4.5m,然后进行钢筋锚杆、格构梁施工。
4、施工工艺
锚杆施工工艺框图
5、设计要求
(1 )坡体土方严格分层开挖,不可超挖和欠挖。
开挖削坡后立即进行钢筋
锚杆施工,每开挖一层施工一排钢筋锚杆,分层开挖高度宜为 2.0-4.5m,具体应根据分层高度确定。
(2)锚杆支护应分段施工,每段施
工长度不宜大于20m,并采用间隔跳槽
施工。
(3)钢筋锚杆宜采用干法成孔,当干法成孔有困难时才可采用湿法成孔,在锚杆成孔时须及时记录地层情况。
(4)锚杆成孔孔径80mm,与水平方向夹角应符合设计要求。
(5)锚杆杆体采用单根©_28、&32钢筋。
杆体外露弯头长度为应不小于
500mm,在锚杆端部设置200*200*20mm钢板垫片。
(6)钢筋锚杆杆体设置支架,支架采用成品橡胶对中支架,间距为1500mm,支架套箍于注浆管和锚筋上。
(7)锚杆注浆管采用外径20mm管子制作。
(8)锚杆自由段设置:先在锚筋外设置2mm厚镀锌防腐涂料,再在其外套上外径52mm内径40mm的橡胶套管,在自由段两端结束处采用高压胶布将橡胶套管绑扎。
(9)锚杆钻孔孔位、倾斜度、孔深允许偏差应符合设计及规范要求。
Mil*!
101
VIAU
6、施工方法
(1)锚杆施工前应做好下列准备工作:
应掌握锚杆施工区建(构)筑物基础、地下管线等情况;
应判断锚杆施工对临近建筑物和地下管线的不良影响,并拟订相应预防措
施;
应检验锚杆的制作工艺和张拉锁定方法与设备;
应确定锚杆注浆工艺并标定注浆设备;
应检查原材料的品种、质量和规格型号,以及相应的检验报告。
(2)锚孔施工应符合下列规定:
①锚杆施工前应选择代表地段进行现场试验,以验证施工工艺及设计参数。
②锚杆钻孔孔径80mm,机械成孔,倾斜度允许偏差为3%。
终孔后及时洗孔并安装锚杆灌水泥砂浆。
③锚杆采用M30水泥砂浆,水泥采用P.O.42.5R普通硅酸盐水泥
④钻孔深度超过锚杆设计长度应不小于0.5〜1m。
(3)钻孔机械应考虑钻孔通过的岩土类型、成孔条件、锚固类型、锚杆长度、施工现场环境、地形条件、经济性和施工速度等因素进行选择。
(4)锚杆的灌浆应符合下列要求:
①灌浆前应清孔,排放孔内积水;
②注浆管宜与锚杆同时放入孔内,注浆管端头到孔底距离宜为100mm ;
③浆体强度检验用试块的数量每30 根锚杆不应少于一组,每组试块应不少于6 个;
④根据工程条件和设计要求确定灌浆压力,应确保浆体灌注密实。
