40米三管塔基础安全施工方案一、编制依据本专项安全方案是在《新建铁路成都至绵阳、乐山客运专线四电系统集成工程通信工程施工组织设计》的基础上,落实成绵乐铁路客运专线相关文件精神并结合本工程特点,根据设计院提供设计图纸《成绵乐客专施房-205》、《成绵乐客专施房-212》、《成绵乐客专施房-213》和我公司施工相关文件进行编制。
编制依据:1)《铁路通信施工规范》TB10205-99;2)《铁路通信设计规范》TB10006-99;3)《铁路运输通信工程施工质量验收标准》TB10418—2003;4)《铁路通信施工技术安全规则》TBJ406—87;5)《铁路GSM-R数字移动通信工程施工技术指南》TZ 341-20076)《高速铁路通信工程施工质量验收标准》TB10755-2010;7)《高速铁路通信工程施工技术指南》铁建设【2010】 241号;8)《建筑地基基础工程施工质量验收规范》 GB50202-2002;9)《混凝土结构工程施工质量验收规范》 GB50204-2002(2011 修正)10)《建筑基坑支护技术规程》JGJ120-99;11) 其它现行国家有关施工及验收规范;12) 我公司现有相关文件。
二、工程概况新建成绵乐铁路客运专线全线共有52座铁塔(区间基站D1K160+550和成都南站的GSM-R通信铁塔不属于成绵乐工程),其中2座铁塔(德阳站和新成都站)都是利用既有铁塔,故本次工程只需要建筑50座铁塔。
其中铁塔高度:50米2座、40米44座、35米1座、25米1座、20米1座。
按照设计图纸要求,基坑开挖基本在2.7m-4.6m,同时区间段内还有人工开挖的桩基,桩孔深度为6.5m,本安全方案包括深度超过3m的基坑和桩基开挖部分。
三、危险源、风险辨别与控制策划铁塔基础施工存在的危险源通信铁塔基础施工过程中危险源有很多,如没有设置安全警戒线、防护栏和标志牌,基坑开挖堆土情况,基坑内土质状况。
电力工程钢管塔施工方案一、项目概况本项目为某电力工程的一部分,涉及到一座高压输电线路钢管塔的施工工作。
该钢管塔位于山区,地势较为陡峭,施工环境复杂,对施工安全和施工质量提出了较高的要求。
二、施工目标1. 安全保障:保证施工人员和相关人员的安全;2. 施工周期:按照工期计划,完成钢管塔的施工工作;3. 施工质量:保证施工质量,确保钢管塔的稳固和耐久;4. 环保要求:严格遵守环保要求,减少对环境的影响;5. 成本控制:合理控制施工成本,确保项目顺利推进。
三、施工准备1. 人员准备:施工队伍要求严格按照相关规定进行组织,确保施工人员具备相应的资质和经验;2. 设备准备:准备必要的施工设备和机械,确保施工现场的设备完备;3. 材料准备:准备施工所需的各类材料,确保施工质量;4. 环境准备:做好施工环境的评估和准备工作,确保施工环境的安全和稳定;5. 安全准备:制定和落实安全生产方案,保证施工安全。
四、施工方案1. 施工流程:a) 土方开挖:根据设计要求,进行钢管塔基础的土方开挖工作,确保基础的牢固和稳定;b) 基础浇筑:进行钢管塔基础的混凝土浇筑工作,确保基础的稳固和耐久;c) 钢管安装:按照设计要求,进行钢管塔的立杆和横担安装工作,确保塔体的稳固和耐久;d) 电缆架设:进行输电线路的电缆架设工作,确保输电线路的正常通电;e) 检测验收:对钢管塔的整体结构进行检测和验收,确保施工质量。
2. 安全措施:a) 提前做好现场的安全隐患评估和辨识工作,制定相应的安全施工方案;b) 严格落实现场作业人员的安全防护措施,确保施工人员的安全;c) 做好施工现场的防火、防爆等安全管理工作,确保施工现场的安全。
3. 质量保证:a) 严格按照设计要求进行钢管塔的施工工作,确保施工质量;b) 对施工过程中的重要节点进行质量检测和验收,确保施工质量;c) 落实施工项目质量责任制,确保施工质量。
五、环保措施1. 减少施工过程对环境的影响,控制施工废弃物的产生;2. 合理利用施工现场的资源,减少资源的浪费;3. 严格执行环保要求,确保施工过程对环境的影响达到最低。
扣件式三排钢管悬挑外脚手架施工组织方案施工组织方案:一、前期准备阶段1.梳理施工计划:根据工程需求和工期,确定悬挑外脚手架的施工方案,并编制详细的施工计划。
2.安全预案编制:根据相关规定和现场实际情况,制定针对悬挑外脚手架施工的安全预案。
3.现场勘查:对施工现场进行勘查,确定悬挑外脚手架的搭设位置和具体要求。
4.材料准备:根据施工计划,提前准备好悬挑外脚手架所需的扣件、钢管、钢板等材料。
二、搭设脚手架阶段1.施工策划:根据施工计划,确定悬挑外脚手架的搭设方式和步骤,并组织工人进行安全交底。
2.地基处理:对悬挑外脚手架搭设区域的地基进行处理,确保地基平整坚实。
3.主体结构搭设:按照设计要求,先搭设悬挑部分,再依次搭设支撑部分,确保结构的稳固和安全。
4.安装配件:根据设计要求,安装各种配件,如防护扶手、护栏、楼梯等,确保悬挑外脚手架的安全可靠。
5.安全检查:搭设完成后,进行全面的安全检查,确保悬挑外脚手架的稳定性和安全性。
三、使用和拆除阶段1.日常检查:施工期间,每日对悬挑外脚手架进行检查,及时处理发现的问题,确保使用安全。
2.定期检查:定期对悬挑外脚手架进行全面检查,及时清理和更换材料,确保使用状态良好。
3.拆除准备:根据工程进展,制定拆除计划,并组织人员进行安全交底。
4.拆除步骤:按照拆除计划,依次拆除各个部分,注意施工安全,确保无损拆除。
5.完工验收:拆除完成后,进行整体验收,确保施工现场的安全整洁。
四、安全措施1.安全教育培训:对参与施工的工人进行安全教育培训,提高其安全意识和操作技能。
2.安全设施:在施工现场设置合适的安全设施,包括标志牌、警示标志等。
3.安全监控:安排专人负责对悬挑外脚手架的施工进行监控,及时发现并处理安全隐患。
4.应急预案:根据现场实际情况,编制应急预案,确保在突发情况下能够做出合理的应对措施。
五、施工效果评估1.施工质量检查:对悬挑外脚手架施工过程进行质量把关和检查,确保施工过程符合规范要求。

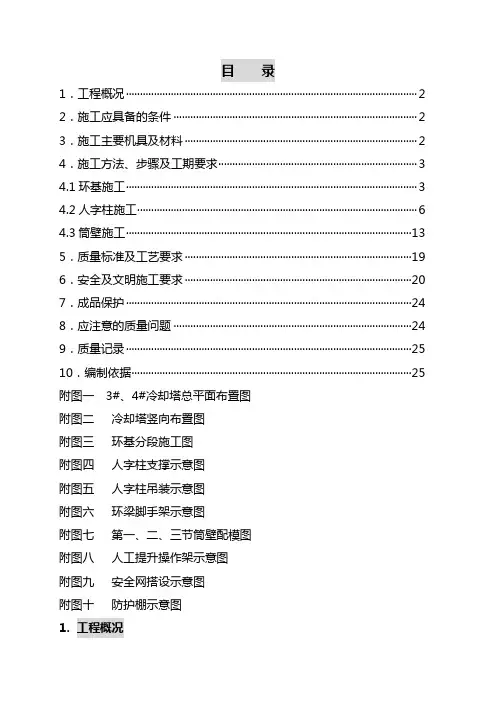

目录1.工程概况〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 2 2.施工应具备的条件〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 2 3.施工主要机具及材料〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 2 4.施工方法、步骤及工期要求〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 3 4.1环基施工〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 3 4.2人字柱施工〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃 6 4.3筒壁施工〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃13 5.质量标准及工艺要求〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃19 6.安全及文明施工要求〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃20 7.成品保护〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃24 8.应注意的质量问题〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃24 9.质量记录〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃25 10.编制依据〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃25 附图一 3#、4#冷却塔总平面布臵图附图二冷却塔竖向布臵图附图三环基分段施工图附图四人字柱支撑示意图附图五人字柱吊装示意图附图六环梁脚手架示意图附图七第一、二、三节筒壁配模图附图八人工提升操作架示意图附图九安全网搭设示意图附图十防护棚示意图1.工程概况盘电二期3#冷却塔位于主厂房南侧,为双曲线型逆流式自然通风冷却塔,淋水面积8000m2,塔高145m,进风口高度9.1m,通风筒为现浇钢筋砼结构,壳体最大直径102.138m,喉部直径62.45m,最大厚度800mm,最小厚度180mm,在9.65m和12.7m标高处设臵两层环形牛腿,塔顶设一刚性环。
环形基础结构形式为超长环板型大体积钢筋砼结构。
环基宽6m,高1.6m。
地基为小桩复合地基。
2.施工应具备的条件2.1地基处理完毕,并已验收合格2.2周围场地平整2.3折臂吊验收合格2.4水电具备2.5施工图纸齐全3.施工主要机具及材料施工主要机具及材料如下表:4.施工方法步骤及工期要求4.1环基施工4.1.1总体施工方法的选择环基具有超长、大体积的特点,控制由温度和收缩应力所产生的裂缝是施工的关键点,按《电力建设施工及验收技术规范》的规定,为了有效地控制温度应力,防止裂缝产生,采取分段跳仓的施工方法。
目录1.工程概况 ............................................................................... 错误!未定义书签。
2。
编制依据 ............................................................................... 错误!未定义书签。
3。
工程目标 ............................................................................... 错误!未定义书签。
4。
组织架构及人员配置 ........................................................... 错误!未定义书签。
5。
项目实施流程、方案和进度计划表 ................................... 错误!未定义书签。
6。
工器具配置 ........................................................................... 错误!未定义书签。
7.进度保证措施 ....................................................................... 错误!未定义书签。
8。
质量保障体系及措施 ........................................................... 错误!未定义书签。
9。
安全保障体系及措施 ........................................................... 错误!未定义书签。
10。
.......................................................................................... 风险防范分析措施:错误11.冬雨季施工方案 ................................................................... 错误!未定义书签。
钢管塔组立施工方案1. 项目背景钢管塔是一种常见的工程结构,常用于电力、通信等行业中的塔杆建设。
钢管塔的组装施工是整个塔杆建设的重要环节,正确的施工方案能够保证施工的高效和安全。
本文档将介绍钢管塔组立施工方案,帮助施工人员正确进行钢管塔的组装工作。
2. 施工前准备在进行钢管塔组立施工前,需要进行一系列的准备工作,以确保施工的顺利进行。
2.1 安全措施钢管塔组装施工是一项高风险的工作,施工人员必须严格遵守安全操作规程。
在施工前,施工人员必须穿戴合适的安全装备,包括安全帽、防护眼镜、防护手套等。
同时,施工现场必须设置明显的安全警示标志,限制非施工人员进入。
2.2 施工材料准备施工前需要准备好以下材料: - 钢管塔组装图纸 - 钢管塔组装所需的钢管、螺栓、螺母等材料 - 施工工具,如扳手、起重机、焊接设备等2.3 施工人员培训施工人员应接受相关的培训,了解钢管塔组立施工的步骤和安全注意事项。
只有经过培训合格的施工人员才能参与施工工作。
3. 施工步骤下面将详细介绍钢管塔组立的施工步骤。
3.1 基础施工在进行钢管塔组装前,首先需要进行基础施工。
基础施工包括挖掘基坑、浇筑混凝土基础等工作。
基础施工完成后,需要经过一段时间的养护,确保基础的强度和稳定性。
3.2 组装钢管塔主体钢管塔主体的组装通常分为以下几个步骤: 1. 按照组装图纸确定各个部位的位置和尺寸。
2. 将钢管按照预定的顺序和要求进行组装。
在组装过程中,需要使用螺栓和螺母进行连接,确保钢管的稳固性。
3. 使用起重机将组装好的钢管塔主体吊装至基础上,并通过焊接等方式与基础牢固连接。
3.3 安装平台和配件钢管塔主体组装完成后,需要安装平台和其他配件。
安装平台通常需要与钢管塔主体相连接,确保平台的稳定性。
同时根据实际需要安装其他配件,如防雷装置、各种天线等。
3.4 完善细节在钢管塔组立施工的最后阶段,需要对施工过程中的细节进行完善。
这包括检查螺栓和螺母是否紧固、焊接是否牢固等。
江苏景灿钢杆有限公司三管塔安装方案管通信塔安装批准:_____________________审核:_____________________编制:____________________目录................................................................................. .1、工程概况.......................................................................... ..21、工程概况......................................................................... ..22、工程量和工期....................................................................... ..2二、.............................................................................. 编制依据2三、.................................................................... 作业前的条件和准备21、技术准备 (2)2、施工人员组成 (3)3、主要施工机具 (3)4、材料和设备 (3)5、安全器具 (4)6、工序交接 (4)7、其他 (4)四、作业程序、方法和内容 (4)1、主要施工步骤 (4)2、施工工艺 (4)五、质量通病处理及预防和作业过程中控制点的设置 (6)1、质量通病处理及预防 (6)2、作业过程中控制点的设置 (9)3、质量标准及要求 (10)六、作业的安全要求和环境条件 (11)1、作业的安全要求 (11)2、环境条件 (11)三管塔施工方案—、工程概况:1、工程概况:本工程为中国__________ 有限公司_________ 分公司______ 三管通信塔安装工程,本工程采用机械绞磨(或人工绞磨吊装)。
H杆及瞭望台改造施工项目技术方案1.引用依据GB50009-2012《建筑结构荷载规范》GB50011-2010《建筑抗震设计规范》GB50016-2014《建筑设计防火规范》GB50017-2017《钢结构设计规范》GB50057-2016《建筑物防雷设计规范》GB50205-2001《钢结构工程施工质量验收规范》GB/T700-2006《碳素结构钢》GB8702-2014《电磁环境控制限值》GB12523-2011《建筑施工场界环境噪声排放标准》GB3096-2008《声环境质量标准》YD5002-2005《邮电建筑防火设计标准》YD5039-2009《通信工程建设环境保护技术暂行规定》YD5054-2010《通信建筑抗震设防分类标准》YD5059-2005《电信设备安装抗震设计规范》YD5060《通信设备安装抗震设计图集》GB51199-2016《通信电源设备安装工程验收规范》YD5184-2009《通信局(站)节能设计规范》YD5191-2009《电信基础设施共建共享工程技术暂行规定》YD5201-2014《通信建设工程安全生产操作规范》YD5003-2014《通信建筑工程设计规范》GB51120-2015《通信局(站)防雷与接地工程验收规范》YD/T5026-2005《电信机房铁架安装设计标准》YD/T5015《电信工程制图与图形符号规定》YD/T5211《通信工程设计文件编制规定》YD/T1712《中小型电信机房环境要求》YD/T2198《租房改建通信机房安全技术要求》YD/T2199《通信机房防火封堵安全技术要求》GB51194-2016《通信电源设备安装工程设计规范》YD/T5027-2005《通信电源集中监控系统工程设计规范》YD/T1051-2010《通信局(站)电源系统总技术要求》GB50689-2011《通信局(站)防雷与接地工程设计规范》YD/T5175-2009《通信局(站)防雷与接地工程验收规范》YD/T5131-2005《移动通信工程钢塔桅结构设计规范》YD/T5132-2005《移动通信工程钢塔桅结构验收规范》CECS236:2008《钢结构单管通信塔技术规程》CECS80:2006《塔桅钢结构工程施工质量验收规程》YD5137-2005《本地通信线路工程设计规范》YD5102-2005《长途通信光缆线路工程设计规范》YD/T5138-2005《本地通信线路工程验收规范》YD5102-2005《长途通信光缆线路工程验收规范》GB50373-2006《通信管道与通信工程设计规范》2.技术方法2.1.H杆改为三角围笼2.1.1.基础制作H杆改为三管塔主要工作内容包括杆塔基础制作及新增杆塔安装。
多塔施工方案范文
一、施工准备
1、根据施工任务书,做出施工方案,含施工组织、设备准备、施工程序、安全措施、施工工艺和施工量统计等。
2、调查地形及地质情况,把握施工地点的安全与施工难度。
3、查照《上级施工许可证》,整理有关文件,确定施工资源。
4、依据施工计划,开展施工前的试车装配,确保施工安全有效。
二、施工方法
1、施工前准备:根据任务书,确定施工计划;拟定施工组织机构;安排设备、资料和材料;定质量标准和安全措施。
2、施工:从地面开始,按计划安排施工,安装主要结构材料,组装层架和塔体结构;拉索主要构件;确定塔的型号,安装塔架;依次安装塔下连接件;安装天线设备;安装塔桅,完成塔架组装工作。
安装完成后,进行调试。
3、施工后的维修和维护:施工完成后,应进行全塔检查,把握塔是否符合要求;把握是否存在毁坏、磨损等情况;实施维护保养,加强安全检查,确保塔架的安全可靠运行。
三、施工安全
1、施工安全管理体系:根据施工计划和实施任务,制定具体的安全管理计划,并实施和检查。
2、安全技术措施:建立完善的安全监督管理制度;全。
江苏景灿钢杆有限公司三管塔安装方案三管通信塔安装批准:审核:编制:目录目录 (1)一、工程概况 (2)1、工程概况 (2)2、工程量和工期 (2)二、编制依据 (2)三、作业前的条件和准备 (2)1、技术准备 (2)2、施工人员组成 (3)3、主要施工机具 (3)4、材料和设备 (3)5、安全器具 (4)6、工序交接 (4)7、其他 (4)四、作业程序、方法和内容 (4)1、主要施工步骤 (4)2、施工工艺 (4)五、质量通病处理及预防和作业过程中控制点的设置 (6)1、质量通病处理及预防 (6)2、作业过程中控制点的设置.. (9)3、质量标准及要求 (10)六、作业的安全要求和环境条件 (11)1、作业的安全要求 (11)2、环境条件 (11)三管塔施工方案一、工程概况:1、工程概况:本工程为中国有限公司分公司三管通信塔安装工程,本工程采用机械绞磨(或人工绞磨吊装)。
使用机械绞磨(或人工绞磨)吊装三管通信塔是建筑安装企业总结多年安装经验,经专业施工人员及技术人员共同研究,制定的一种安装方法,该吊装方案,吊装经济,但使用机械绞磨(或人工绞磨)吊装对安全要求较高,对现场安装人员的施工整体素质要求较高,因此必须严格按吊装操作规程,确保安全,经密组织,谨慎操作。
工程地点位于,设计使用年限50年。
建设单位:监理单位:施工单位:设计单位:2、工程量和工期二、编制依据1、国家法律法规性文件2、国家标准及规范:《钢结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接规范》JGJ81-91《塔桅钢结构施工及验收规程》CESC80:2006《移动通信工程钢塔桅结构验收规范》YD/T5132-2005《起重机械技术条件》GB5226.2-20023、业主制定的质量目标和合同承诺4、已批准的施工图和设计变更及设备出厂的技术文件5、合同规定采用的规程规范等工程施工装备和现场条件6、类似工程的施工经验、专题报告等可作为参考资料三、作业前的条件和准备1、技术准备:1.1、安装前应取得基础验收合格的资料证明文件(包括根开、地脚螺栓安装)。
高阳变至红光变110千伏线路单改双工程钢管塔吊装组立施工方案及措施批准:审核:编写:高阳变至红光变110千伏线路单改双工程项目部2014年10月15日本工程为高阳变-红光变110线路单改双工程,新建杆塔21基,其中钢管塔11基,考虑到钢管塔高度计重量,决定采用分段起吊组装和整体吊装的方案。
为保证施工安全迅速地组立钢管塔,特制定以下措施。
一、工程概况:1、本工程为高阳变-红光变110线路单改双工程,新建杆塔21基,其中直线塔13基,转角塔8基,新建双回架空线路2×4.871公里。
其中:钢管杆线路2×2.112公里;钢管塔11基,角钢塔线路2×2.759公里,角钢塔10基,导线型号:2×31300/25钢芯高导电率铝绞线;地线型号:2根24芯光缆。
2、钢管塔交通运输情况:本线路杆塔分布于马路边及田中,全线地形平坦,交通便利。
3、危险点情况及对应措施:1)、由于钢管塔施工现场过往行人车辆,因此需在交叉路口上设置专人监护并设立安全警示牌如:前方施工车辆绕行等。
2)、在起吊钢管塔前应进行试吊作业,在每一段钢管塔起吊约10时应暂停,检查制动装置,确认完好后方可继续起吊。
4、施工时间及要求:施工队定于2014年10月26日至12月3日进行钢管塔组立工作,进行组立钢管塔前,施工项目经理部应组织施工员及聘用的专业起吊人员一同进行安全技术交底,明确任务、职责。
二、施工组织机构:(见下页)各级人员现职:项目经理:具体负责工程的组织领导工作,全面负责工程安全、质量、财务费用工作。
施工队长:负责施工现场的组织管理安全生产、施工进度安排、文明施工、协调以及在起吊过程中配合起吊指挥员的工作等。
技术负责人:全面负责钢管塔组立过程中的工程技术管理和施工质量管理及具体负责施工技术管理、钢管塔专项组立措施及现场技术指导和督查等工作。
专职安监员:具体负责工程的安全监督管理、组织安全学习、督查和指导规程、措施的落实,参加事故的调查、处理以及消防、保卫和环境保护管理工作,对安全文明施工进行考核与奖惩。
多塔作业施工组织方案一、项目概述本工程是一个多塔楼的建筑施工项目,包括A塔、B塔和C塔,总建筑面积达到50,000平方米。
本文将结合工程特点和实际情况,提出多塔作业的施工组织方案,以确保工程进度和质量。
二、施工组织原则1.安全第一:确保施工过程中的人身安全和财产安全。
2.协调一致:各塔楼的工程同时进行,确保各个作业节点的无缝对接。
3.精细化管理:制定详细的施工计划和工序,加强现场管理。
4.资源合理配置:根据各个塔楼的不同特点,合理安排人力、材料、设备等资源。
5.高效完成:新工序在前一工序未完成时不得启动,确保工序的连贯性。
三、施工方案1.建立项目管理团队:成立由项目经理、施工经理、质量经理等组成的项目管理团队,负责整个施工过程的组织、协调和管理。
2.分塔楼独立作业:根据各个塔楼的结构特点和功能区域,将施工区域划分为不同的单元进行独立作业,以提高施工效率。
3.细化施工计划:在总施工计划的基础上,编制每个塔楼的详细施工计划,明确不同工序的工期和安排。
4.强化安全管理:制定安全管理规范,落实安全责任制,加强安全培训,确保施工过程的安全。
5.合理安排吊装作业:对于每个塔楼的大型设备和材料的吊装作业,提前进行专项方案论证,确保吊装过程的安全和顺利进行。
6.加强材料供应管理:建立与供应商的良好合作关系,优化物流配送,确保施工过程的材料供应充足且及时。
7.精细化施工管理:通过现场巡查和检查,加强对每个工序的质量控制,及时处理问题,确保每个塔楼的施工质量。
8.推行先进施工技术:采用先进的施工技术,例如BIM建模、无人机巡检等,提高施工效率和质量。
9.完善工程交底:对每个工序的关键节点进行工程交底,确保施工人员理解并按照要求进行作业。
四、施工组织机构1.项目管理部:负责项目整体的组织和协调。
2.施工部:负责具体的施工过程和作业安排。
3.质量部:负责施工过程中的质量控制和检查。
4.安全部:负责施工过程中的安全管理和培训。
三管塔工程安装方案怎么写一、前言三管塔是一种常见的建筑工程,其安装工作需要合理的规划和科学的方法来保证安全和效率。
本文将提供一个详细的三管塔工程安装方案,包括施工计划、安全措施、材料准备、施工流程等内容,以供参考。
二、工程概况三管塔工程的主要工作内容包括塔身安装、钢结构搭建、设备安装等。
本次安装的三管塔高度为30米,其中包括三个独立的管道,每个管道直径为2米。
塔身由钢结构组成,地基为混凝土基础。
设备安装包括通风设备、照明设备等。
三、施工准备1. 人员配备:安排足够数量的工程人员,包括项目经理、施工队长、操作工人等,并确保所有人员具备相关的施工经验和操作技能。
同时,保证施工人员的安全培训和防护用具配备。
2. 材料准备:准备好所需的材料和设备,包括钢结构、混凝土、起重设备、焊接设备等,并进行检查和质量验收,确保符合施工要求。
3. 安全措施:制定完善的安全管理方案,包括施工现场的安全围栏设置、紧急救援预案、作业人员的安全防护等,确保施工过程中的安全。
四、施工流程1. 地基施工:首先进行地基的施工,包括挖掘、浇筑混凝土基础等工作。
地基施工完成后,进行基础验收和质量核对。
2. 塔身组装:根据设计图纸,对钢结构进行组装,并使用起重设备将组装好的塔身部件吊装到预定位置。
3. 焊接工作:对吊装好的塔身部件进行焊接,确保组装的牢固和稳固。
4. 设备安装:安装通风设备、照明设备等,对设备进行调试和验收。
5. 完工验收:对整个工程进行验收和检查,并填写相关的验收报告。
完成工程移交。
五、安全控制1. 施工现场要严格遵守施工安全操作规程,施工人员须佩戴相关的防护用品,遵守安全操作规程。
2. 施工设备要定期检查和保养,确保设备运行正常。
3. 施工现场要设置明显的安全警示标志,保证施工现场的通行安全。
4. 在施工期间,要做好天气预测工作,确保在恶劣天气下停工,以避免意外。
5. 在施工过程中,要特别注意高空作业的安全,严格控制高空坠落等风险。
多塔作业施工方案一、施工概述本项目为多塔作业施工方案,共包括塔底基础施工、塔筒安装、塔顶平台施工等多个工程。
施工期限为45天,总施工面积约为5000平方米。
二、施工方法1. 塔底基础施工:(1) 确定塔底基础布置位置。
(2) 进行土方开挖,保证基础承载力。
(3) 均匀浇筑混凝土基础,达到设计要求强度。
(4) 检查基础的平整度和垂直度,确保基础稳定可靠。
2. 塔筒安装:(1) 安装起重设备,用于塔筒吊装。
(2) 按照塔筒拼装顺序进行吊装,确保安全。
(3) 在吊装过程中,使用拉索维持塔筒的垂直度。
(4) 吊装完成后,进行塔筒的固定和焊接。
3. 塔顶平台施工:(1) 安装塔顶平台结构。
(2) 进行平台的加固和防护措施。
(3) 安装安全设施,如扶手、护栏等。
(4) 检查平台的平整度和安全性能。
三、安全措施1. 确保操作人员全部取得施工资格证书,并接受相关安全培训。
2. 严格落实施工现场管控措施,确保施工区域安全。
3. 对施工现场进行定期巡查,及时处理和排除安全隐患。
4. 使用合格的起重设备,并定期检查设备的安全性能。
5. 戴好安全帽、安全带等个人防护用具,并按规定使用。
四、环保措施1. 施工现场垃圾分类收集,确保废弃物的有效处理与回收利用。
2. 使用节能环保设备,如低噪音发电机等。
3. 控制扬尘和噪音污染,使用喷水降尘车辆进行扬尘治理。
4. 对施工现场进行定期清洁,维护环境整洁。
五、质量控制1. 严格按照设计要求和施工规范进行施工。
2. 采用专业的检测设备和方法,对施工质量进行实时监控。
3. 施工过程中进行质量抽查,确保质量问题及时发现和整改。
4. 对施工成果进行验收,确保符合设计要求和施工规范。
六、施工进度安排1. 塔底基础施工:7天。
2. 塔筒安装:25天。
3. 塔顶平台施工:10天。
4. 其他:3天。
七、施工费用根据工程需求和具体条件,初步估算施工费用为100万。
以上是多塔作业施工方案的概述,包括施工方法、安全措施、环保措施、质量控制、施工进度安排和施工费用等内容。
钢管塔施工方案前言钢管塔是一种常用于电力、通信和输油等领域的大型结构物,采用钢管作为主要材料,具有高强度、高稳定性和长寿命等优点。
本文档将介绍钢管塔的施工方案,包括施工准备、施工流程和注意事项。
1. 施工准备在开始施工之前,需要做好以下准备工作:1.1 施工人员确定施工团队的人员构成,包括工程师、技术人员、安全员和操作人员等。
确保团队成员都具备相关的技术知识和经验,能够熟练操作相关设备。
1.2 施工材料采购和准备好所需的施工材料,包括钢管、连接件、固定螺栓、焊接材料等。
材料应符合相关标准和规范要求。
1.3 施工设备准备好必要的施工设备,包括塔架搭建机、吊车、焊接设备和测量工具等。
设备应经过检查和维修,确保安全可靠。
1.4 环境准备清理施工现场,并确保施工区域平整、无障碍物和无其他安全隐患。
根据实际情况设置相应的安全警示标志和防护措施。
2. 施工流程钢管塔的施工一般可按以下步骤进行:2.1 基础施工在施工区域确定好基础位置,进行基础的测量和标志。
然后按照设计要求进行基础的开挖和浇筑工作,包括排水、加固和护坡等。
2.2 塔架搭建在基础完成后,根据设计要求和施工图纸,进行钢管塔的塔架搭建。
首先进行的是塔架的组装,按照连接件的要求将钢管和连接件进行拼装。
随后,使用塔架搭建机或吊车将塔架逐层吊装至设计高度。
2.3 钢管安装完成塔架的搭建后,进行钢管的安装工作。
根据设计要求和施工图纸,逐层将钢管连接到塔架上。
在连接过程中,要确保连接牢固且符合相关规范要求。
2.4 支撑和固定在钢管安装完成后,进行塔架的支撑和固定工作。
使用固定螺栓将塔架与基础牢固连接,确保塔架的稳定性和安全性。
2.5 焊接和喷涂完成钢管的安装和固定后,对钢管与连接件进行焊接工作。
焊接过程中要注意焊接质量和安全防护。
焊接完成后,对钢管进行喷涂,保护其表面不受腐蚀和氧化。
2.6 质量检查和验收在施工完成后,进行质量检查和验收。
检查塔架和钢管的连接、焊接质量、喷涂质量等,确保其符合设计要求和相关标准。
钢管塔吊装组立施工方案及措施钢管塔吊是一种广泛使用于建筑工地等工程场地的起重机械。
它能够高效快速地进行起重搬运作业,提高工作效率。
但是,钢管塔吊的组立施工必须经过合理的规划与控制,才能保证施工安全和完成目标任务。
下面是钢管塔吊装组立施工方案及措施的一个简要概述:1.前期准备在组立施工前,需做好前期准备工作,包括确定施工方案、准备施工图纸和设计计算书、制定安全、环保和质量方案等。
2.施工现场布置施工现场应根据钢管塔吊的尺寸和要求进行布置,保证起重机械可以安全高效地装配。
确保施工现场平整,无障碍物阻碍施工。
3.塔吊底座浇筑根据设计要求,施工人员需要进行塔吊底座的浇筑。
此工作需要保证底座牢固可靠,满足塔吊的载荷要求。
4.塔吊支撑在塔吊底座浇筑完成后,需要对塔吊进行支撑。
支撑的选择要基于地面情况和设计要求,确保塔吊的稳定与安全。
5.钢管安装根据施工图纸和设计计算书的要求,进行钢管的安装。
在安装过程中,要确保钢管的质量和尺寸符合要求,并采取合适的连接方式,保证安全稳固。
6.安装大臂和吊臂钢管塔吊的大臂和吊臂是重要的起重部件,需要经过专业人员的安装和调试,以确保其性能和工作能力。
7.安装起重机械在钢管塔吊的大臂和吊臂安装完成后,需要将起重机械部件进行安装。
包括液压系统、电气系统、起重机底座等,确保其正常工作和安全可靠。
8.检查和试运行在组立施工完成后,需要对钢管塔吊进行检查和试运行,确保各项功能和安全设备的正常工作。
9.施工安全措施在钢管塔吊装组立施工过程中,应加强施工现场的安全措施。
包括设置安全警戒带,明确施工区域;指定专人进行组装操作,做好人员安全防护;及时清理施工现场,以免杂物滑落造成伤害等。
10.合理规划施工秩序施工人员应根据具体情况,合理规划施工秩序。
确保各个施工步骤的顺利进行和相互适应,提高整体工作效率。
11.监测和维护钢管塔吊的组立施工需要经过合理的规划与控制,上述方案及措施的实施,可以保证施工安全和完成目标任务。
三管通信塔安装施工方案批准:审核:编制:目录目录 (1)一、工程概况 (2)1、工程概况 (2)2、工程量和工期 (2)二、编制依据 (2)三、作业前的条件和准备 (2)1、技术准备 (2)2、施工人员组成 (3)3、主要施工机具 (3)4、材料和设备 (3)5、安全器具 (4)6、工序交接 (4)7、其他 (4)四、作业程序、方法和内容 (4)1、主要施工步骤 (4)2、施工工艺 (4)五、质量通病处理及预防和作业过程中控制点的设置 (6)1、质量通病处理及预防 (6)2、作业过程中控制点的设置.. (9)3、质量标准及要求 (10)六、作业的安全要求和环境条件 (11)1、作业的安全要求 (11)2、环境条件 (11)三管塔施工方案一、工程概况:1、工程概况:本工程为中国有限公司分公司三管通信塔安装工程,本工程采用机械绞磨(或人工绞磨吊装)。
使用机械绞磨(或人工绞磨)吊装三管通信塔是建筑安装企业总结多年安装经验,经专业施工人员及技术人员共同研究,制定的一种安装方法,该吊装方案,吊装经济,但使用机械绞磨(或人工绞磨)吊装对安全要求较高,对现场安装人员的施工整体素质要求较高,因此必须严格按吊装操作规程,确保安全,经密组织,谨慎操作。
工程地点位于,设计使用年限50年。
建设单位:监理单位:施工单位:设计单位:2、工程量和工期二、编制依据1、国家法律法规性文件2、国家标准及规范:《钢结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接规范》JGJ81-91《塔桅钢结构施工及验收规程》CESC80:2006《移动通信工程钢塔桅结构验收规范》YD/T5132-2005《起重机械技术条件》GB5226.2-20023、业主制定的质量目标和合同承诺4、已批准的施工图和设计变更及设备出厂的技术文件5、合同规定采用的规程规范等工程施工装备和现场条件6、类似工程的施工经验、专题报告等可作为参考资料三、作业前的条件和准备1、技术准备:1.1、安装前应取得基础验收合格的资料证明文件(包括根开、地脚螺栓安装)。
基站工程施工组织设计一、工程概况本项目为移动通信基站工程,主要包括基站机房、三管塔基础、灯杆塔基础、景观塔基础、独管塔基础围墙、地坪平整及附属工程。
工程地点位于宁夏回族自治区固原经济开发区,占地面积约为XX平方米。
工程依据中国移动通信集团宁夏有限公司提供的移动通信基站设计图纸进行施工,严格按照相关国家规范和标准进行施工。
二、编制依据1. 中国移动通信集团宁夏分公司提供的移动通信基站设计图纸,包括基站机房、三管塔基础、灯杆塔基础、景观塔基础、独管塔基础工程设计图纸及相关技术文件。
2. 国家相关施工及验收规范,如《砼接结构工程施工及验收规范》、《砌体工程施工及验收规范》、《屋面工程质量验收规范》、《建筑地面工程施工质量验收规范》、《建筑装饰装修工程质量验收规范》等。
3. 施工单位的经济、技术实力及施工经验。
三、施工组织设计1. 施工准备(1)施工单位应根据工程特点和施工需求,组织相关人员进行施工前期的准备工作,包括施工场地平整、临时设施搭建、施工材料和设备的准备等。
(2)施工单位应严格按照设计图纸和施工规范,组织施工人员学习施工工艺和操作规程,确保施工人员掌握相关技能和安全知识。
(3)施工单位应与建设单位、设计单位密切配合,及时解决施工过程中出现的问题,确保工程顺利进行。
2. 施工部署(1)施工单位应根据工程特点和施工需求,制定合理的施工计划和施工进度,确保工程按时完成。
(2)施工单位应合理配置施工机械和劳动力,确保施工过程中的各项作业顺利进行。
(3)施工单位应加强施工现场的管理和协调,确保施工安全、文明、有序进行。
3. 施工进度计划及保证措施(1)施工单位应根据工程特点和施工需求,制定详细的施工进度计划,明确各施工阶段的完成时间。
(2)施工单位应根据施工进度计划,合理安排施工人员和机械的工作时间,确保施工进度不受影响。
(3)施工单位应制定相应的保证措施,如人员培训、设备维护、材料供应等,确保施工进度计划的顺利实施。
江苏景灿钢杆有限公司三管塔安装方案三管通信塔安装批准:审核:编制:目录目录 (1)一、工程概况 (2)1、工程概况 (2)2、工程量和工期 (2)二、编制依据 (2)三、作业前的条件和准备 (2)1、技术准备 (2)2、施工人员组成 (3)3、主要施工机具 (3)4、材料和设备 (3)5、安全器具 (4)6、工序交接 (4)7、其他 (4)四、作业程序、方法和内容 (4)1、主要施工步骤 (4)2、施工工艺 (4)五、质量通病处理及预防和作业过程中控制点的设置 (6)1、质量通病处理及预防 (6)2、作业过程中控制点的设置.. (9)3、质量标准及要求 (10)六、作业的安全要求和环境条件 (11)1、作业的安全要求 (11)2、环境条件 (11)三管塔施工方案一、工程概况:1、工程概况:本工程为中国有限公司分公司三管通信塔安装工程,本工程采用机械绞磨(或人工绞磨吊装)。
使用机械绞磨(或人工绞磨)吊装三管通信塔是建筑安装企业总结多年安装经验,经专业施工人员及技术人员共同研究,制定的一种安装方法,该吊装方案,吊装经济,但使用机械绞磨(或人工绞磨)吊装对安全要求较高,对现场安装人员的施工整体素质要求较高,因此必须严格按吊装操作规程,确保安全,经密组织,谨慎操作。
工程地点位于,设计使用年限50年。
建设单位:监理单位:施工单位:设计单位:2、工程量和工期二、编制依据1、国家法律法规性文件2、国家标准及规范:《钢结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接规范》JGJ81-91《塔桅钢结构施工及验收规程》CESC80:2006《移动通信工程钢塔桅结构验收规范》YD/T5132-2005《起重机械技术条件》GB5226.2-20023、业主制定的质量目标和合同承诺4、已批准的施工图和设计变更及设备出厂的技术文件5、合同规定采用的规程规范等工程施工装备和现场条件6、类似工程的施工经验、专题报告等可作为参考资料三、作业前的条件和准备1、技术准备:1.1、安装前应取得基础验收合格的资料证明文件(包括根开、地脚螺栓安装)。
安装前应根据基础验收资料复核各项数据,按下表执行支承面、支座和地脚螺栓允许偏差1.3施工前必须对施工操作人员进行技术交底和安全交底。
1.4熟悉本工程设计施工图纸。
2、施工人员组成提升设备(机械绞磨或人工绞磨)、钢丝绳、U型卡、垫铁、三脚架、扳手、撬棍、扭矩扳手、手持电砂轮、电钻、电焊机、钢卷尺、透明塑料软管6m、经纬仪、铁锤、钢丝刷、液压千斤顶等工具。
4、材料和设备4.1塔材到场,对构件的外形几何尺寸、制孔、组装、焊接、镀锌等进行检查,做出记录。
4.2塔体进场后,及时卸车,对照塔厂发料清单及设计图纸,清点构件数量是否齐全,检查缺件,错件,签回执单(将所发现的构件问题在回执单上标明并立刻通知项目部)。
4.3构件分类堆放,钢度较大的构件可以铺垫木水平堆放,避雷针一定要轻拿轻放。
4.4严禁将塔件做地锚使用,以免变形影响安装质量。
4.5连接材料:检查各种螺栓连接材料数量、规格、质量证明书,并符合设计要求及有关国家标准的规定。
4.6防腐材料:防腐材料(环氧沥青厚浆型防锈漆)技术性能应符合设计要求和有关标准的规定,应有产品质量证明书。
4.7检查吊装机械及吊具,安装及质量检查所有量具、检测仪器等均应具有相应的精度,并应定期送计量部门检测鉴定。
4.8其它材料及设备。
5、安全器具5.1安全带、安全帽、绝缘防滑鞋、施工围挡、起重指挥专有工具。
6、工序交接6.1安装前土建基础验收资料齐全,并通过建设单位及监理单位验收。
7、其他。
7.1注意半成品、成品保护,检查构件在装卸、运输及堆放中有无损坏或变形。
损坏和变形的构件应予矫正或重新加工,被碰损的防锈漆应补涂。
四、作业程序、方法和内容1、主要施工步骤检查基础是否合格→组装主体和角钢塔件→吊装塔体第一段完成→检测地脚法兰盘上表面水平→主体完成→安装避雷针→安装平台→天线抱杆、GPS天线→安装爬梯→过桥安装→地线焊接、防腐→场地清理2、施工工艺2.1工艺流程:作业准备→塔件组拼→杆件吊装→法兰连接→检查、验收2.2、安装过程1铁塔安装应严格执行《塔桅钢结构施工及验收规程》CECS:2006;2先将地脚螺栓调节螺母及垫片初步定位,然后将抱杆立起紧固在塔基础柱上,然后将铁塔底段三根主管搬运到塔基础边,分别将主管调至基础柱上,用绞磨吊装塔件就位,主管就位后将厚垫片分别套进地脚螺栓,然后把螺母进行预紧,使用水准管开始对底段法兰上端面进行测量(每个法兰至少测量两个点,以最内侧和最外侧两个点为最佳。
)所有的测量点都应在同一平面内,如有误差则调节预埋螺栓进行调校,待全部调校合格后,将法兰盘螺栓上、下三个螺母拧紧,每法兰上为双螺母一垫片,法兰下为一母一垫片;铁塔法兰盘离地脚螺栓法兰高度控制在80mm左右,为了防止底段螺母被盗,塔脚拧紧调校后将地脚螺栓顶部丝扣破坏或点焊。
3底段安装完毕,抱杆升起准备吊装下一段(见附图)按同样方法吊装第二段,每安装完毕一段后要及时测定垂直度,法兰与法兰的贴含率不得低于75%,法兰盘间的间隙大于0.8mm 时用垫片垫实,垫片应镀锌,并作防腐处理。
连接节点板与连接件的贴含率不得小于75%。
4距地面第二塔段安装完毕后,测量上法兰上端面是否在同一平面内(测量方法与底段法兰同),如有误差,立即调整。
按此方法向上逐段安装,铁塔安装完避雷针后安装平台之前将底段水平再次调校,误差控制在2mm以内。
5铁塔安装完毕后,应对塔身中心垂直度进行自检,垂直度倾斜不得大于全塔高度的1/1500。
6通过业主验收合格一年后,对铁塔基础进行观测,地基均匀沉降方可对塔脚进行包封。
附图五、作业过程中控制点的设置和质量通病及预防1、质量通病及预防1.1主体结构安装质量通病处理与预防通病1:塔身扭转处理措施:对扭转较小的塔身进行底部抄平、法兰盘角度调整或者对部分角钢重新安装或更换以释放应力,对扭转较大无法调整的铁塔必须拆除重建。
预防措施:加强基础地脚螺栓验收,偏差超过验收标准的基础、未经处理或处理不合格禁止安装。
通病2:节点板贴合率不满足要求处理措施:矫正变形构件,螺栓抗剪连接时节点板应紧密贴合,其实际贴合面与设计贴合面之比应不小于90%。
预防措施:杜绝野蛮卸车,运输及倒运过程中如有节点板变形应及时矫正。
通病3:法兰盘间隙不符合要求处理措施:检查铁塔底段法兰盘是否水平或对部分角钢重新安装或更换以释放应力,法兰实际接触面与设计接触面之比对桁架及单管塔不应少于75%,对桅杆不应少于60%。
用0.3mm塞尺不能插入即认为达到实际接触要求。
法兰间隙超过0.8mm时应用垫片垫实,垫片应镀锌,垫入后其边缘应与法兰盘焊接,然后现场做防腐处理。
预防措施:加强基础地脚螺栓验收,偏差超过验收标准的基础未经处理或处理不合格禁止安装,安装过程中每层需复核水平,发现问题及时整改。
通病4:交叉铁无垫片处理措施:整改,补齐垫片。
预防措施:加强技术交底与到货清点,仔细核对安装图纸,统一验收标准。
通病5:现场缺件处理措施:及时安装补件。
预防措施:加强现场到货清点,现场缺件应及时上报,并要求塔厂尽快补件,对现场的缺件,项目部应做好记录并跟踪。
通病6:角钢改件后无防腐措施处理措施:对现场切割的角钢断面做喷涂锌处理。
预防措施:加强现场到货清点与核对,现场角钢改件时需对断面做喷涂锌防腐处理。
通病7:构件现场开、扩孔或改件不合理处理措施:对不合理的构件更改进行补强处理或更换。
预防措施:加强技术交底,严格监管,现场不得用气割或电焊开、扩孔,主材构件现场改件必须通过公司批准后按要求实施。
通病8:主材及构件变形处理措施:用千斤顶或利用现场条件矫正,变形严重的主材及构件需更换后方可安装。
预防措施:加强到货验收,杜绝野蛮卸车,运输及倒运过程中如有变形应及时矫正,如变形严重需及时与塔厂沟通,及时更换。
通病9:构件锈蚀处理措施:轻度的划痕或擦伤采用现场喷涂锌处理。
大面积的构件锈蚀应找出原因并及时与塔厂沟通,更换构件。
预防措施:加强到货验收,杜绝野蛮卸车,运输及倒运过程中如有划痕或破坏镀锌层,应在安装完后进行喷涂锌处理。
通病10:塔材污染处理措施:及时清理。
预防措施:加强技术交底,对易造成塔材污染的施工环境做必要的处理,不可避免的塔材污染在铁塔安装完后对塔身进行清理。
1.2紧固件连接质量通病处理与预防通病1:螺栓以小代大处理措施:及时更换。
预防措施:加强螺栓到货清点,做好技术交底,安装过程中避免螺栓缺损。
通病2:螺栓漏穿处理措施:及时补齐并紧固。
预防措施:加强螺栓到货清点,安装过程中避免螺栓缺损,严格检查验收,如有缺件,应尽快补齐。
通病3:主材螺栓反穿处理措施:及时整改,螺栓穿入方向在同层同种节点中应一致。
预防措施:加强技术交底,统一安装标准。
通病4:同一层面螺栓穿过方向不一致处理措施:及时整改。
预防措施:加强技术交底,统一验收标准,螺栓穿入方向在同层同种节点中应一致。
通病5:防盗螺栓和普通螺栓混用(或不同普通螺栓混用)处理措施:按要求整改,调换和增补螺栓确保螺栓安装与设计图纸一致。
预防措施:加强技术交底与到货清点,仔细核对安装图纸,统一验收标准。
通病6:螺栓未紧固处理措施:及时整改,对全塔螺栓紧固,达到规定扭矩。
预防措施:加强塔队管理,铁塔完工之前必须对所有螺栓复紧。
通病7:螺栓锈蚀处理措施:对锈蚀的螺栓做喷涂锌处理或更换。
预防措施:加强到货验收环节,标准件必须有合格证,材质检验单。
通病8:螺栓未热镀锌(使用黑螺栓或电镀螺栓)处理措施:更换螺栓。
预防措施:加强到货验收环节,临时购买安装的黑螺栓或电镀螺栓必须及时更换为热镀锌螺栓。
1.3平台安装质量通病处理与预防通病1:护圈不水平处理措施:现场整改,调平。
预防措施:加强铁塔到货验收,杜绝野蛮卸车,运输及倒运过程中如有变形应及时矫正,如变形严重需及时与塔厂沟通,及时更换,做好技术交底,严格竣工验收。
通病2:抱杆高度不一致处理措施:现场整改,调整抱杆高度预防措施:严格按照图纸拼装,确保u型卡的位置一致。
做好技术交底,严格竣工验收。
通病3:抱杆不垂直处理措施:现场整改,调整抱杆垂直度预防措施:加强技术交底,统一验收标准。
通病4:抱杆分布角度不符合要求处理措施:根据业主和监理要求,参照罗盘现场调整。
预防措施:加强安装前与业主及监理的沟通工作,明确相关方要求,对塔队做好交底,安装时必须参照罗盘确定抱杆位置。
1.4走梯和爬梯安装质量通病处理与预防通病1:爬梯变形处理措施:现场矫正或更换。
预防措施:加强铁塔到货验收,杜绝野蛮卸车,运输及倒运过程中如有变形应及时矫正,如变形严重,需及时与塔厂沟通并更换。
通病2:爬梯固定不牢固、安装不符合要求处理措施:现场整改加固。
