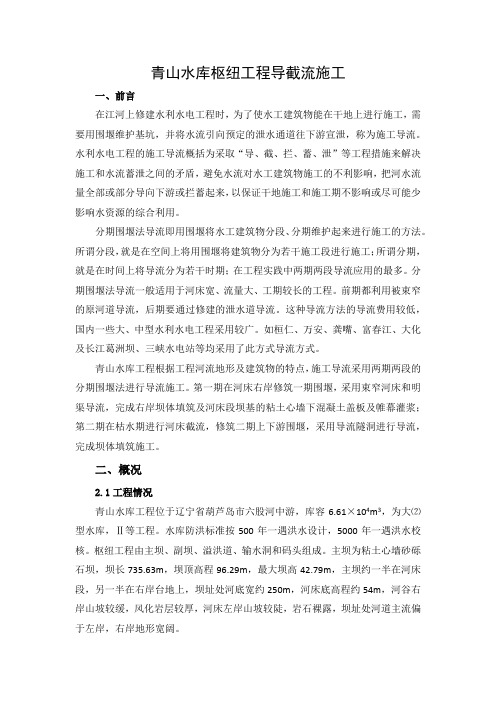

青山水库枢纽工程导截流施工一、前言在江河上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰维护基坑,并将水流引向预定的泄水通道往下游宣泄,称为施工导流。
水利水电工程的施工导流概括为采取“导、截、拦、蓄、泄”等工程措施来解决施工和水流蓄泄之间的矛盾,避免水流对水工建筑物施工的不利影响,把河水流量全部或部分导向下游或拦蓄起来,以保证干地施工和施工期不影响或尽可能少影响水资源的综合利用。
分期围堰法导流即用围堰将水工建筑物分段、分期维护起来进行施工的方法。
所谓分段,就是在空间上将用围堰将建筑物分为若干施工段进行施工;所谓分期,就是在时间上将导流分为若干时期;在工程实践中两期两段导流应用的最多。
分期围堰法导流一般适用于河床宽、流量大、工期较长的工程。
前期都利用被束窄的原河道导流,后期要通过修建的泄水道导流。
这种导流方法的导流费用较低,国内一些大、中型水利水电工程采用较广。
如桓仁、万安、龚嘴、富春江、大化及长江葛洲坝、三峡水电站等均采用了此方式导流方式。
青山水库工程根据工程河流地形及建筑物的特点,施工导流采用两期两段的分期围堰法进行导流施工。
第一期在河床右岸修筑一期围堰,采用束窄河床和明渠导流,完成右岸坝体填筑及河床段坝基的粘土心墙下混凝土盖板及帷幕灌浆;第二期在枯水期进行河床截流,修筑二期上下游围堰,采用导流隧洞进行导流,完成坝体填筑施工。
二、概况2.1工程情况青山水库工程位于辽宁省葫芦岛市六股河中游,库容6.61×104m3,为大⑵型水库,Ⅱ等工程。
水库防洪标准按500年一遇洪水设计,5000年一遇洪水校核。
枢纽工程由主坝、副坝、溢洪道、输水洞和码头组成。
主坝为粘土心墙砂砾石坝,坝长735.63m,坝顶高程96.29m,最大坝高42.79m,主坝约一半在河床段,另一半在右岸台地上,坝址处河底宽约250m,河床底高程约54m,河谷右岸山坡较缓,风化岩层较厚,河床左岸山坡较陡,岩石裸露,坝址处河道主流偏于左岸,右岸地形宽阔。
Word文档可编辑初步设计阶段水电建设项目截流设计大纲范本工程文帮1目录1. 引言 (4)2. 设计依据文件和规范 (4)2.1 有关工程文件 (4)2.2 主要设计规范 (4)3. 设计基本资料 (4)3.1 工程等级 (4)3.2 地形地貌 (5)3.3 地质 (5)3.4 水文资料 (5)3.5 冰情 (5)3.6 施工条件 (5)3.7 截流时有关通航、灌溉、供水、过木等要求 (5)3.8 导流建筑物 (5)3.9 工程工期 (5)3.10 提供围堰的布置图 (5)4. 截流时段选择 (5)4.1 一般原则 (5)4.2 截流时段选择 (6)5. 截流流量的选择 (6)6. 截流方式及方案选择 (6)7. 截流戗堤和龙口选择 (8)7.1 截流戗堤位置选择 (8)7.2 龙口位置选择 (9)7.3 预留龙口宽度 (9)7.4 戗堤设计 (9)8 截流水力计算 (10)8.2 分流建筑物的泄流计算 (10)8.3 几种典型水流计算 (11)8.5 截流戗堤的渗流量估算 (12)8.6 戗堤预进占阶段水力计算和预留龙口宽度确定 (13)9 截流材料的选择、尺寸和数量 (13)9.1 龙口预抛护底用散料材料的稳定计算 (13)9.2 截流材料的尺寸 (14)9.3 截流材料数量 (14)10 截流闭气 (15)10.1 截流闭气 (15)10.2 闭气施工 (15)11 确保顺利截流的常用技术措施 (15)12 截流施工 (16)12.1 控制性进度 (16)12.2 截流施工布置 (16)13 截流水文观测 (16)14 应提供的设计成果 (17)14.1 图纸 (17)14.2 报告与计算书 (17)附录A 截流水力计算 (18)A1 立堵截流水力计算 (18)(1) 不考虑调蓄流量和渗流量的计算 (18)2(2) 考虑调蓄流量和渗流量的计算 (18)A2 平堵截流水力计算 (18)A3 双戗堤立堵截流水力参数估算 (18)(1) 双戗堤间距较大的情况 (18)(2) 双戗间距较小情况 (18)A4 混合式截流计算 (19)附录B 确保顺利截流的常用技术措施 (20)B1 预先平抛 (21)B2 集中落差的分散和不利水势的调整 (21)(1) 双戗或多戗截流 (21)(2) 宽戗堤截流 (21)B3 拦石栅 (21)B4 锚系措施和串体的采用 (22)31. 引言工程位于 , 是以为主, 等综合利用的水利水电枢纽工程。
****省 ****自治县****水库工程截流阶段验收工程施工管理工作报告****有限公司二〇一五年八月批准:审定:审查:编写:一、工程概况 (1)1.1工程简介 (1)1.2 库区工程地质 (2)1.2.1基本地质条件 (2)1.4气象 (5)二、工程投标 (5)三、进度概况 (5)3.1 目前工程进度形象面貌及完成工程量 (5)3.2完成主体大坝工程施工任务情况 (5)3.3完成辅助工程施工任务情况 (6)四、施工进度管理 (6)4.1 关键线路主要施工进度计划 (6)4.2施工进度管理 (7)五、主要施工方法 (8)5.1 坝肩、坝基施工 (8)5.2 大坝围堰 (9)5.2.1 土石料明挖 (9)5.2.2上游混凝土不过水围堰设计 (9)5.3 截流戗堤设计 (10)5.4截流度汛 (10)六、施工质量管理 (11)6.1施工质量管理组织机构 (11)6.2质量保证体系 (11)6.3质量控制及检验标准 (11)6.4质量保证的资源配备 (12)6.5质量保证技术措施 (12)七、文明施工与安全生产 (13)八、合同管理 (14)8.1合同履约情况 (14)8.1.1人员及设备投入情况 (14)8.2合同变更情况 (14)九、经验与建议 (14)十、附件 (15)10.1施工管理机构设置及主要工作人员情况表 (15)10.1.1施工组织机构 (15)10.2技术标准目录 (16)一、工程概况1.1工程简介****县****水库枢纽工程建筑物主要有:拦河坝、溢洪道、放水底孔、取水口、灌区工程、金属结构设备及安装、机电设备及安装、房屋建筑工程、大坝安全监测工程及施工导流等临时工程组成。
大坝为碾压砼重力坝,最大坝高53.2m,坝顶宽6m。
坝体从上至下依次为C20二级配变态砼区、C20二级配碾压防渗砼区、C15三级配碾压砼区、C15三级配变态砼区。
溢流表孔、放水底孔兼导流孔布置在左岸,取水口布置在右岸。
水库下闸蓄水阶段验收鉴定书(示例)××省××县××村水库工程下闸蓄水阶段验收鉴定书××省××县××村水库工程下闸蓄水阶段验收委员会××年××月××日验收主持单位:××省水利厅法人验收监督管理机关:××市水利局项目法人:××××村水库投资开发有限公司设计单位:××水利水电勘测设计研究院监理单位:××省××工程管理有限公司主要施工单位:××省水利水电工程局有限公司主要设备制造(供应)商单位:××省水利水电机械有限公司质量和安全监督机构:××市水利工程质量监督站运行管理单位:××市××村水库管理处验收日期:××年××月××日验收地点:××省××县前言根据××市水利局《关于组织××村水库下闸蓄水验收的请示》,按照《水利水电建设工程验收规程》(SL223-2008)的规定,省水利厅于××年××月××日在××市××县主持召开××县××村水库工程下闸蓄水验收会议。
参加会议的有:××省水利厅、××省移民局、××市水利局、××市发改委、××市移民局、××市水利工程质量监督站、××县政府、××县水利局、××县移民局、××××村水库征地移民办公室、××××村水库工程建设指挥部、××××村水库投资开发有限公司、××市××村水库管理处、××省水利水电勘测设计研究院、××省××工程管理有限公司、××省水利水电工程局有限公司等单位代表和特邀专家。
XXX水库除险加固工程竣工验收鉴定书XXX水库除险加固工程竣工验收委员会2023年12月15日前言验收依据:XXX水库除险加固工程建设项目已全部完成,通过了合同工程完工验收且经过1年的运行,已具备验收条件;现根据《水利水电建设工程验收规程》(SL223—2008)相关规定进行项目竣工验收。
验收组织机构:竣工验收主持单位为XXX农业农村局,竣工验收委员会由XXX发展和改革局、财政局、XXX农业农村局、镇人民政府的代表及有关专家组成。
XX投资有限公司、XXX水利电力勘察设计研究院、XXX工程监理咨询有限公司、XXX建设工程有限公司作为被验收单位派代表参加竣工验收。
验收过程:2023年12月15日,在XXX投资大厦804会议室进行,会议的内容和程序为:l 现场检查工程建设情况及查阅有关资料;2 召开大会:1) 宣布验收委员会组成人员名单;2) 观看工程建设声像资料;3) 听取工程建设管理工作报告;4) 听取竣工技术预验收工作报告;5) 听取验收委员会确定的其他报告;6) 讨论并通过竣工验收鉴定书;7) 验收委员会委员和被验收单位代表在竣工验收鉴定书上签字。
一、工程设计和完成情况(一)工程名称及位置工程名称:XXX水库除险加固工程项目位置:太阳村镇境内(二)工程主要任务和作用桐村水库是一座是以灌溉为主,兼有其他效益的综合利用水利工程。
目前桐村水库实际灌溉面积减少为400亩左右;水库仍有水产养殖效益。
根据桐村水库大坝现状及其主要功能,本次桐村水库除险加固工程的主要任务是:①大坝(高速公路东侧):坝顶加高防浪墙,修复重建路面下沿沉降的路缘石,上游浆砌石面板破损处重新勾缝、抹面,清理下游坝坡杂草,重新铺设草皮护坡。
新建下游干砌石贴坡排水,新建排水沟、人行步级,下游坝面蚁害防治等。
②大坝(高速公路西侧):靠近溢洪道处坝段拆除重建C20砼挡土墙,坝顶路面设透水砖。
溢洪道右侧新建接头坝。
清理下游坝坡杂草、灌木,铺设草皮护坡,坝脚新建排水沟。
第6章1.概述黔中水利枢纽一期水源工程由大坝枢纽工程大坝、开敞式溢洪洞、泄洪放空洞、平寨电站、取水系统等永久建筑物构成。
大坝枢纽工程位于三岔河中游六枝与织金交界旳平寨河段, 坝址以上集雨面积为3492km2, 平寨水库正常蓄水位1331.0m, 死水位1305.0m, 总库容10.89亿m3, 属大⑴型水库, 大坝右岸设平寨电站及发电取水系统, 电站装机136MW, 左岸设取水系统及渠首电站。
大坝为混凝土面板堆石坝, 最大坝高162.7m;大坝、开敞式溢洪洞、泄洪放空洞、浇灌及供水取水口、发电取水口为1级建筑物, 发电引水系统及厂房、浇灌取水隧洞、渠首电站等建筑物为3级建筑物, 临时建筑物为4级。
1.1施工导流重要工程项目黔中水利枢纽一期水源工程大坝枢纽工程旳施工导流工程项目包括: 大坝截流、导流及挡水建筑物(上、下游围堰)填筑、度汛、基坑排水等工作内容, 以及主体工程施工期导流工程旳运行和维护。
截流前后旳形象进度及工作安排:1)8月31日, 左右坝肩开挖至1200m(河床水面)高程;2)10月17日到10月24日, 导流洞进出口围堰拆除。
3)10月22日到10月25日, 完毕上游戗堤填筑, 10月26日大坝截流;4)10月27日到11月25日, 上下游围堰填筑及防渗墙施工完毕。
5)11月26日到12月5日, 完毕大坝基坑旳初期抽水。
6)11月26日到12月25日, 完毕大坝基坑1200m-1173.2m段开挖作业施工。
7) 1月1日开始大坝填筑;1.2上、下游围堰工程地质条件根据地质资料及现场实际地形地貌, 上游围堰处河谷断面呈宽“U”字型, 两岸基岩裸露, 岩层产状为300~320°∠25~30°, 横向坡谷, 边坡总体稳定, 地形坡度在50°左右。
围堰轴线处河谷宽25~35m, 水深1~3m, 河床覆盖层为第四系冲洪积砂卵石及少许倒塌块石, 厚度4m, 透水性极强, 必须做防渗处理;下伏基岩为T1yn3灰色薄~中厚层灰岩, 强风化深5~8m, 河床砂卵砾石层及强风化基岩透水性强, 砂卵砾石层渗透系数 K=10-1~10-2cm/s, 属于强透水层, 强风化基岩吕荣值多不小于5Lu。
工程竣工验收证书项目名称:水库除险和加固工程完成验收日期:XXXX年XX月XX日项目概述:本工程是为确保水库安全、提高防洪能力而进行的除险和加固工程。
工程主要内容包括水库加固、溢洪道改善、输水隧道施工、旧涵管封闭及防汛道道路整修等。
工程执行情况:工程于XXXX年XX月XX日开始,于XXXX年XX月XX日完成。
在施工过程中,建立严格的质量管理体制,严格遵守设计和规范要求,严格控制材料和工程质量,实行三查(自查、互查、专业查)和工程验收制度,有效控制工程质量。
施工范围:本工程完成验收范围包括:坝内坡C15护坡混凝土、混凝土防滑齿墙、外坡干石排水沟、砂浆石排水沟、草皮护坡、坝顶泥石路面、溢洪道砂浆石土墙、混凝土地板、包括输水隧道的混凝土衬衫、隧道的回填灌浆、旧涵管的封闭、旧涵管的填充灌浆、防汛路的维修等。
工程完成情况及主要工程量:工程按照批准的设计内容全部完成,主要工程量如下:土石方掘进5728.15m³,填土6845.9m³,混凝土1214.32m³,砂浆砌石436.72m³,草皮护坡2356m²,旧公路维修4公里,隧道回填灌浆427.04m²。
工程质量评估:本工程分为4个分部工程,所有分部工程均通过竣工验收,质量评价合格。
主要原材料和中间产品的测试结果合格,混凝土和砂浆的测试结果也全部合格。
存在的问题及处理意见:坝顶路面不平,积水很多。
水流冲冲坝体造成水土流失严重,已在坝体形成沟渠,需立即修复。
由于各种因素,大坝下方设置了备用道路,减少了大坝的倾斜度。
主坝排水中存在直径110的PVC管,存在安全隐患,建议关闭。
过滤器沉积不符合设计要求,建议再次进行安全计算。
结论:验收工作组通过对内业资料及施工现场的检查,认为本工程按照设计图纸要求完成施工,施工质量合格,外观质量得分为86.5分,同意完成验收。
富顺县大坡上水库工程导(截)流阶段验收鉴定书富顺县大坡上水库工程导(截)流阶段验收委员会二〇一五年六月三日富顺县大坡上水库工程导(截)流阶段验收鉴定书验收主持单位:四川省水利厅法人验收监督管理机关:富顺县水务局项目法人:富顺县大坡上水库工程建设有限公司代建机构:中国葛洲坝集团股份有限公司勘察设计单位:四川省水利水电工程勘测设计研究院监理单位:安徽省水利水电工程建设监理中心施工单位:四川洲桥水电工程有限公司质量监督机构:四川省水利基本建设工程质量监督中心站验收日期:2015年6月2日至6月3日验收地点:富顺县富顺县大坡上水库工程导(截)流阶段验收鉴定书前言富顺县大坡上水库枢纽工程自2015年6月30日开工,导流放空洞工程已基本完成并于2015年9月14日完成洞挖分部工程验收。
目前,工程度汛方案已经自贡市防汛抗旱指挥部办公室批准,相关措施已经落实;截流后壅高水位以下的建设征地、移民安置工作和库底清理工作已基本结束并基本通过省扶贫移民局组织的专项验收。
根据富顺县水务局的申请及《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223-2008)的相关规定,四川省水利厅于2015年6月2日至3日在富顺县主持召开了大坡上水库工程导(截)流阶段验收会议。
参加会议的单位有四川省水利基本建设工程质量监督中心站,富顺县水务局,中共自流井区委、区人民政府、区水务局、区扶贫和移民工作办,富顺县大坡上水库工程建设有限公司、中国葛洲坝集团股份有限公司、四川省水利水电勘测设计研究院、安徽省水利水电工程建设监理中心、四川洲桥水电工程建设有限公司、四川省水利地方电力建筑安装工程质量检测中心站。
会议成立了“富顺县大坡上水库工程导(截)流阶段验收委员会”,验收委员会组成单位和人员名单附后。
验收委员会委员和与会代表察看了工程现场,听取了有关单位的工作汇报,审查了工程阶段验收资料,经过认真讨论,形成鉴定意见如下:一、工程基本情况(一)工程位置及主要任务富顺县大坡上水库枢纽工程位于富顺县童寺镇龙万乡镇境内沱江左岸一级支流牟溪河中下游,坝址区距富顺县城区约20km。
富顺县大坡上水库工程导(截)流阶段验收鉴定书富顺县大坡上水库工程导(截)流阶段验收委员会二〇一五年六月三日富顺县大坡上水库工程导(截)流阶段验收鉴定书验收主持单位:四川省水利厅法人验收监督管理机关:富顺县水务局项目法人:富顺县大坡上水库工程建设有限公司代建机构:中国葛洲坝集团股份有限公司勘察设计单位:四川省水利水电工程勘测设计研究院监理单位:安徽省水利水电工程建设监理中心施工单位:四川洲桥水电工程有限公司质量监督机构:四川省水利基本建设工程质量监督中心站验收日期:2015年6月2日至6月3日验收地点:富顺县富顺县大坡上水库工程导(截)流阶段验收鉴定书前言富顺县大坡上水库枢纽工程自2015年6月30日开工,导流放空洞工程已基本完成并于2015年9月14日完成洞挖分部工程验收。
目前,工程度汛方案已经自贡市防汛抗旱指挥部办公室批准,相关措施已经落实;截流后壅高水位以下的建设征地、移民安置工作和库底清理工作已基本结束并基本通过省扶贫移民局组织的专项验收。
根据富顺县水务局的申请及《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223-2008)的相关规定,四川省水利厅于2015年6月2日至3日在富顺县主持召开了大坡上水库工程导(截)流阶段验收会议。
参加会议的单位有四川省水利基本建设工程质量监督中心站,富顺县水务局,中共自流井区委、区人民政府、区水务局、区扶贫和移民工作办,富顺县大坡上水库工程建设有限公司、中国葛洲坝集团股份有限公司、四川省水利水电勘测设计研究院、安徽省水利水电工程建设监理中心、四川洲桥水电工程建设有限公司、四川省水利地方电力建筑安装工程质量检测中心站。
会议成立了“富顺县大坡上水库工程导(截)流阶段验收委员会”,验收委员会组成单位和人员名单附后。
验收委员会委员和与会代表察看了工程现场,听取了有关单位的工作汇报,审查了工程阶段验收资料,经过认真讨论,形成鉴定意见如下:一、工程基本情况(一)工程位置及主要任务富顺县大坡上水库枢纽工程位于富顺县童寺镇龙万乡镇境内沱江左岸一级支流牟溪河中下游,坝址区距富顺县城区约20km。
大坡上水库的开发任务是以农业灌溉及农村人畜供水,兼作县城应急备用水源等综合利用为主的中型水利工程(二)工程主要技术指标富顺县大坡上水库工程由枢纽、渠系两部分组成,为III 等中型工程。
工程永久性主要建筑物拦河大坝、放空底孔、取水隧洞为3级,次要建筑物为4级,临时性建筑物及渠系建筑物为5级。
枢纽工程设计洪水重现期为50年,校核洪水重现期为500年。
工程场地内地震基本烈度为VII度。
工程设计灌溉面积5.1万亩,水库正常蓄水位358.50m,总库容1105万m3,坝型为细石混凝土砌石重力坝,坝顶高程361.00m,坝顶宽8.0m,最大坝底宽43.5m,坝轴线长111.10m,最大坝高45.0m。
放空底孔布置在大坝右岸非溢流坝段桩号0+072.10处。
放空管为坝内埋管,管材为钢管,全长62.00m,内径1000mm,壁厚8mm。
放空管进口中心线高程330.00m,出口中心高程330.00m。
取水隧洞布置于库内上游距离大坝 1.2km的右岸山体内。
隧洞进水口采用塔式取水,进水口底板高程343.35 m。
取水塔为圆筒式钢筋混凝土结构,内径4.0m,外径5.2m。
在塔底取水底孔设工作闸门和检修闸门,闸门为平板钢闸门,孔口尺寸均为2.0m×1.5m。
塔顶高程361.00m,上设启闭设备和闸房。
导流隧洞布置在大坝左岸,隧洞设计长度246m,底板开挖宽度3.3m、开挖高度4.2m,为圆拱直墙城门洞型结构,采用C20钢筋混凝土30cm厚全断面衬护,洞身净空尺寸2.5*3.5m。
导流隧洞由进水口平段(含叠梁闸门段)、洞身段、扭面出水口平段组成。
(初设报告中应该有相关内容)(三)项目设计简况1、工程立项、设计等审批情况2012年12月24日,四川省发展和改革委员会对《关于自贡市富顺县大坡上水库工程可行性研究报告的批复》(川发改农经﹝2012﹞1482号)文件进行了批复。
2013年9月12日,四川省水利厅对《关于自贡市富顺县大坡上水库工程初步设计报告的批复》(川水函…2013‟1338号)文件进行了批复。
2、工程投资和主要设计工程量自贡市富顺县大坡上水库工程总投资43200.74万元。
其中:水库枢纽工程投资21424.85万元,灌区工程投资21775.89万元。
工程总工期为33个月。
枢纽工程主要设计工程量:土方开挖8988m3,石方明挖199110m3,石方洞挖1544m3,石方井挖1297 m3,粘土心墙填筑14848m3,风化泥岩心墙填筑14848 m3,坝壳料填筑107763 m3,反滤过渡料填筑31735 m3,混凝土2300m3,帷幕灌浆3640m,固结灌浆840m,喷混凝土2048m3,钢筋制安542t。
灌区工程主要设计工程量:土方开挖214034m3,石方明挖221564m3,石方洞挖78003m3,土石方填筑218731m3,砌石工程1512m3,混凝土58171m3,喷混凝土14601m3,金属结构设备及安装61.25t。
(四)项目建设简况1、项目法人组建根据《四川省人民政府办公厅关于加快大中型水利工程前期工作的通知》(川办函…2011‟251号),2012年3月22日,《自贡市富顺县人民政府关于成立自贡市大坡上水利工程有限公司的通知》(自井府发…2012‟24号)确定大坡上水库项目法人为自贡市大坡上水利工程有限公司。
2、代建单位确定在国家、省、市发改委相关司(处、科)室的帮助支持下,富顺县委、区政府高度重视大坡上水库建设工作,多次召开会议对工程建设管理模式进行专题研究。
2012年9月,大坡上水库工程建设例行会议决定大坡上水库建设采用代建管理模式,并明确了采用竞争性谈判方式确定项目代建单位,以更好的控制投资规模、加快工程进度、加强质量监管、强化安全管理、预防腐败等行为。
大坡上水库工程代建公司竞争性谈判评审委员会通过对相关单位商务标、技术标、经济标的评审,采取综合评分最高者中标的办法,最终确定了中国葛洲坝集团股份有限公司为项目代建单位,并于2013年6月6日正式签订代建合同。
3、招投标情况招标代理机构:2012年9月25日,完成公开招投标程序确定四川标禾工程建设管理咨询有限公司为本工程招标代理机构中标单位。
勘察设计单位:2013年4月12日,完成公开招投标程序确定四川省水利水电勘测设计研究院为本工程勘察设计中标单位,5月15日签订了勘察、设计合同。
施工监理单位:2013年6月30日,完成公开招投标程序确定安徽省水利水电工程建设监理中心为本工程施工监理中标单位,7月24日签订了施工监理合同。
施工单位:2013年10月31日,完成公开招投标程序,确定四川洲桥水电工程建设有限公司为水库枢纽工程施工中标单位,2014年4月2日签订了施工合同。
移民监理:2014年1月2日,完成移民监理招投标工作,确定河南大河工程建设管理有限公司为本工程移民监理中标单位,2月1日签订工程建设征地及移民安置监督评估合同。
4、建设管理情况工程实行项目代建制,贯彻落实项目法人责任制、招投标制、建设监理制、合同管理制度,执行“百年大计、质量第一”的质量管理方针和“安全第一、预防为主、综合治理”的安全生产管理方针,建立“业主(代建)负责、监理控制、施工保证、政府监督”相结合的质量安全管理体系,同时制定了综合管理、质量管理、安全管理、投资管理、进度管理、财务管理等一系列内控制度和具体实施办法。
5、工程施工情况导流放空洞设计长度142m,底板开挖宽度3m、开挖高度3.8m,为圆拱直墙城门洞型结构,洞身开挖采用从上下游双向掘进方式施工。
导流放空洞开挖及支护分部工程于2015年7月2日正式开工,2015年9月14日石方洞挖完成,隧洞贯通;钢筋混凝土衬砌工程采用组合钢模板、人工提料与泵送相结合的送料方式施工,2015年9月20日,导流放空洞开始浇筑,2016年1月28日全部浇筑完成;2016年3月11日,导流放空洞回填、搭接帷幕灌浆开始施工,2016年4月10日完成。
6、工程量完成情况1)、导流放空洞工程导流放空洞工程施工准备阶段为2015年6月1日~2015年6月30日,2015年7月2日正式开始施工,并于2016年4月10日正式完工。
完成土方开挖1829m3、石方明挖4262.94m3、石方洞挖1544m3、石方洞挖1297 m3、洞脸锚喷支护喷砼121m3、混凝土衬砌2000m3、钢筋制安122.3t、回填灌浆377m2、搭接帷幕灌浆598m。
2)大坝工程大坝工程于2015年8月20日正式开始施工,截止目前完成土方开挖4253.14m3、石方明挖37794.86m3、混凝土衬砌2300m³,钢筋制安29.75t、地基锚杆229根。
3)溢洪道工程溢洪道工程于2015年7月28日正式开始施工,截止目前完成土方开挖666m3、石方明挖63231m3。
二、验收范围及内容1、导流隧洞工程;2、导截流方案的审批及准备工作的开展;3、工程度汛方案的审批,相关措施的落实;4、截流后壅高水位以下的移民搬迁安置和库底清理;三、工程形象面貌1、导流放空洞出金属结构及机电安装外已经全部完成并通过分部工程验收,具备过流条件,完成现阶段设计及合同内容,工程投入使用不影响其他后续施工;2、施工单位报送的导截流方案已经过监理单位审核批准,并做好各项准备工作;3、工程防洪度汛方案、防洪抢险应急预案已经通过自贡市防汛抗旱指挥部办公室批准,相关措施已经落实到位;4、截流壅高水位以下移民安置已经完成并通过专项验收。
5、围堰施工道路修建完成、料源已确定、施工机械设备设备已进场,具备进行截流和下阶段连续施工的条件。
四、工程质量评定本工程由四川省禾力建设工程检测鉴定咨询有限公司对工程施工质量进行第三方检测。
富顺县大坡上水库工程项目质量监督站负责建设阶段的质量监督,项目站通过对工程质量资料的审查和分析,结合质量检测单位的检测成果和现场监督情况,核定导流洞工程质量合格。
验收委员会同意质量监督机构核定意见。
五、验收前已完成的工作大坡上水库已按设计完成导流隧洞施工,2015年2月9日由项目法人主持,监理、勘测、设计、施工等相关单位参加,对导流隧洞洞挖进行了分部工程验收,导流隧洞具备过流条件。
与本次阶段验收有关的水下工程、水库库区内建设征地和库底清理等工作已基本完成。
2015年5月21日,富顺县大坡上水库截流阶段移民安置工作全部完成并通过验收。
六、截流总体安排根据工程完成的情况,结合工程总工期目标节点要求,择机进行截流。
七、工程度汛方案2016年防洪度汛方案和2016年防汛抢险应急预案,已按要求修订编制,自贡市防汛抗旱指挥部办公室审查后以自防汛办﹝2015﹞1号文批准。
