钢筋混凝土扩展基础包括哪些钢筋混凝土扩展基础是建筑工程中常见的基础类型之一,用于支撑建筑物的重量并将其传递到地下层土壤中。
本文将探讨钢筋混凝土扩展基础的定义、组成部分以及其在建筑工程中的重要性。
1. 定义钢筋混凝土扩展基础是一种基础结构,用于扩展建筑物的底部面积以增加其稳定性和均匀分布载荷。
它通常由混凝土和钢筋构成,以提供足够的强度和刚度。
2. 组成部分钢筋混凝土扩展基础由以下几个主要组成部分组成:2.1 基础底部基础底部是钢筋混凝土扩展基础的最底部部分,用于承载建筑物的重量并将其传递到地下层土壤中。
基础底部通常是一个水平的平面,可以是一个浅基础或深基础。
2.2 扩展区域扩展区域是钢筋混凝土扩展基础的一部分,它位于基础底部之上,并用于增加基础的面积。
扩展区域通常是一个带有平整侧面的梯形或矩形结构,其形状取决于建筑物的设计要求。
2.3 立柱或墙体立柱或墙体是钢筋混凝土扩展基础的主要承载构件,用于支撑建筑物的重量,并将其传递到基础底部和地下层土壤中。
它们通常位于扩展区域的顶部,可以是独立的柱子或建筑墙体的一部分。
2.4 钢筋钢筋是钢筋混凝土扩展基础中的重要组成部分,用于增加基础的强度和刚度。
它通常嵌入在混凝土中并沿着横向和纵向分布。
钢筋通过提供额外的抗拉强度来增加基础的承载能力和抗震性能。
2.5 混凝土混凝土是钢筋混凝土扩展基础的主要构造材料,用于形成基础的主体结构。
混凝土应具有足够的强度、耐久性和可流动性,以确保基础的性能和稳定性。
3. 建筑工程中的重要性钢筋混凝土扩展基础在建筑工程中具有重要的作用,它提供了以下几个关键功能:3.1 扩大建筑物的支撑面积通过扩展基础的面积,钢筋混凝土扩展基础可以有效地分散建筑物的重量,并将其传递到地下层土壤中,从而提供更好的稳定性和均匀分布载荷。
3.2 增加基础的承载能力由于钢筋的使用,钢筋混凝土扩展基础具有更高的抗拉强度和抗震性能,因此具有更高的承载能力。
这使得它适用于承载大型建筑物或在地震活跃的地区建造。
钢筋混凝土扩展基础技术标准钢筋混凝土扩展基础技术标准一.基础的施工顺序为:基础大开挖—基坑修整—10cm素砼垫层—基础承台—基础梁柱—回填土。
并按“先运后进”浇筑顺序。
土方开挖及边护:根据本工程特点,本工程土方采用挖掘机进行机械大开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高。
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。
土方开挖时,施工测量人员严格控制标高,严禁超挖。
土方工程采用大开挖,自然放坡,放坡系数取1:0.33。
二、基础垫层施工1、浇捣C10砼垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护。
2、在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识。
先用竹签订在基坑的中,然后用水准尺对其进行测定标高。
在素砼浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定。
在砼具体施工时,测量员应对全程进行控制施工。
浇筑时采用泵送砼,由远而近,并不得在同一处连续布料,应在2米范围类水平移动布料,且垂直于浇筑,振捣泵送砼时,振动棒插入间距一般为400mm左右,振捣时间一般为15~30S,并且在20~30min后对其进行二次复振。
确保顺利布料和振捣密实,采用平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘。
砼振捣完毕后,表面要用磨板磨平。
三、钢筋制作与安装:1、学习、熟悉施工图纸和指定的图集,严格按照图纸施工,明了构造柱、圈梁、节点处的钢筋构造及各部做法,确定合理分段与搭接位置和安装次序,2、钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用。
2.8 扩展基础结构设计一概述二构造要求三扩展基础的结构计算内容四扩展基础的高度计算方法五扩展基础的配筋计算方法五扩展基础的配筋计算方法(1)墙下条形基础的配筋计算方法(2)柱下独立基础的配筋计算方法☐基础内力a ——验算截面Ⅰ-Ⅰ距基础边缘的距离●验算截面处的弯矩截面高度变化处、墙脚边缘等处为验算截面p j Ⅰ——计算截面的地基净反力中心荷载偏心荷载M M 有缘学习更多+谓ygd3076考证资料或关注桃报:奉献教育(店铺)●基础底板配筋计算 每延米墙长的受力钢筋截面 面积:f y ——钢筋抗拉强度设计值 h 0——基础有效高度,0.9h 0为截面内力臂的近似值,令 ☐底板配筋计算0==0.2x h ξ有缘学习更多+谓ygd3076考证资料或关注桃报:奉献教育(店铺)☐中心荷载下截面弯矩计算Array有缘学习更多+谓ygd3076考证资料或关注桃报:奉献教育(店铺)●台阶形基础底板配筋☐中心荷载下截面弯矩计算与锥形基础计算原理相同偏心荷载下截面弯矩计算1x I x 0d a j p l x M x =∫12''I 1max 0()()d j j j M a p p p a l a ξξξξξξ=+−+−∫2'1max max /12[(2)()()]j j j j a l a p p p p l =+++−x max ()j j j j p p pp ξ=+−''x ()l a l a ξ=+−max max =/j p p G A −=/j p p G A−摘自:建筑地基基础设计规范 有缘学习更多+谓ygd3076考证资料或关注桃报:奉献教育(店铺)本节就到这里谢谢大家!。
砖墙下钢筋混凝土条形基础的计算过程
1、根据前面的计算,统计出每段墙体底部(基础顶部)上的荷载:为轴心受压的线荷载
KN/M, 注意的是有两种荷载,一种为标准值,一种为设计值,其中标准值为确定基础宽度,设计值为确定基础高度和基础配筋所用。
2、计算时取受力较大的墙体进行计算,可计算两-三个墙段进行计算,墙体在进行计算时
取1米长度作为计算单元。
其它墙体的基础可参考计算出的墙体基础,与之相同。
3、关于扩展基础的一些构造要求:
4、计算原则:看第2条和第3条选用的荷载组合见规范标红处
在计算基础底面积时应选用,标准组合值
在计算基础高度抗剪、基础配筋时应选用基本组合值。
5、基础底面积的计算:
由以下公式确定基础底面积。
墙长度按照1米进行计算。
6、基础高度的确定,可以自己首先假设一个基础高度,如400mm,然后进行验算,基础高
度是否足够。
按下面验算。
7、基础配筋计算。

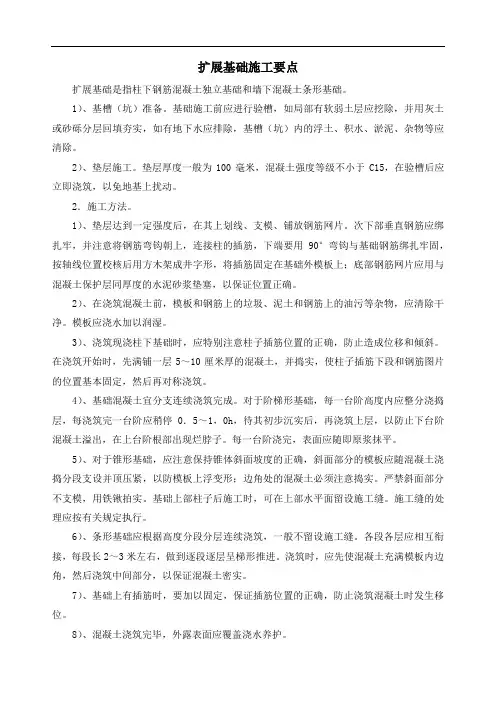

扩展基础施工要点扩展基础是指柱下钢筋混凝土独立基础和墙下混凝土条形基础。
1)、基槽(坑)准备。
基础施工前应进行验槽,如局部有软弱土层应挖除,并用灰土或砂砾分层回填夯实,如有地下水应排除,基槽(坑)内的浮土、积水、淤泥、杂物等应清除。
2)、垫层施工。
垫层厚度一般为100毫米,混凝土强度等级不小于C15,在验槽后应立即浇筑,以免地基上扰动。
2.施工方法。
1)、垫层达到一定强度后,在其上划线、支模、铺放钢筋网片。
次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆垫塞,以保证位置正确。
2)、在浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清除干净。
模板应浇水加以润湿。
3)、浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。
在浇筑开始时,先满铺一层5~10厘米厚的混凝土,并捣实,使柱子插筋下段和钢筋图片的位置基本固定,然后再对称浇筑。
4)、基础混凝土宜分支连续浇筑完成。
对于阶梯形基础,每一台阶高度内应整分浇捣层,每浇筑完一台阶应稍停0.5~1,0h,待其初步沉实后,再浇筑上层,以防止下台阶混凝土溢出,在上台阶根部出现烂脖子。
每一台阶浇完,表面应随即原浆抹平。
5)、对于锥形基础,应注意保持锥体斜面坡度的正确,斜面部分的模板应随混凝土浇捣分段支设并顶压紧,以防模板上浮变形;边角处的混凝土必须注意捣实。
严禁斜面部分不支模,用铁锹拍实。
基础上部柱子后施工时,可在上部水平面留设施工缝。
施工缝的处理应按有关规定执行。
6)、条形基础应根据高度分段分层连续浇筑,一般不留设施工缝。
各段各层应相互衔接,每段长2~3米左右,做到逐段逐层呈梯形推进。
浇筑时,应先使混凝土充满模板内边角,然后浇筑中间部分,以保证混凝土密实。
7)、基础上有插筋时,要加以固定,保证插筋位置的正确,防止浇筑混凝土时发生移位。
