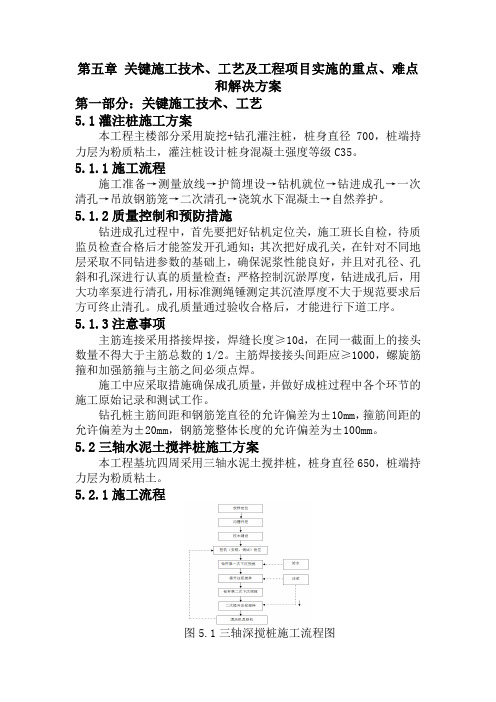

第五章关键施工技术、工艺及工程项目实施的重点、难点和解决方案第一部分:关键施工技术、工艺5.1灌注桩施工方案本工程主楼部分采用旋挖+钻孔灌注桩,桩身直径700,桩端持力层为粉质粘土,灌注桩设计桩身混凝土强度等级C35。
5.1.1施工流程施工准备→测量放线→护筒埋设→钻机就位→钻进成孔→一次清孔→吊放钢筋笼→二次清孔→浇筑水下混凝土→自然养护。
5.1.2质量控制和预防措施钻进成孔过程中,首先要把好钻机定位关,施工班长自检,待质监员检查合格后才能签发开孔通知;其次把好成孔关,在针对不同地层采取不同钻进参数的基础上,确保泥浆性能良好,并且对孔径、孔斜和孔深进行认真的质量检查;严格控制沉淤厚度,钻进成孔后,用大功率泵进行清孔,用标准测绳锤测定其沉渣厚度不大于规范要求后方可终止清孔。
成孔质量通过验收合格后,才能进行下道工序。
5.1.3注意事项主筋连接采用搭接焊接,焊缝长度≥10d,在同一截面上的接头数量不得大于主筋总数的1/2。
主筋焊接接头间距应≥1000,螺旋筋箍和加强筋箍与主筋之间必须点焊。
施工中应采取措施确保成孔质量,并做好成桩过程中各个环节的施工原始记录和测试工作。
钻孔桩主筋间距和钢筋笼直径的允许偏差为±10mm,箍筋间距的允许偏差为±20mm,钢筋笼整体长度的允许偏差为±100mm。
5.2三轴水泥土搅拌桩施工方案本工程基坑四周采用三轴水泥土搅拌桩,桩身直径650,桩端持力层为粉质粘土。
5.2.1施工流程图5.1三轴深搅桩施工流程图5.2.2注意事项基坑开挖前应检验水泥搅拌桩的桩身强度;应采用浆液试块强度试验的方式检验水泥土搅拌桩的桩身强度。
每台班抽查1根桩,每根桩设不少于2个取样点,应在基坑坑底以上1m范围内和坑底以上最软弱土层处的搅拌桩内设置取样点,每个取样点制作3件试块,试块应及时密封水下养护28天后进行无侧限抗压强度试验。
达到28天龄期后,由现场随机选取2%(不少于3根)的搅拌桩进行钻芯取样,检查搅拌桩的强度、成桩长度和均匀性。
第五章建设工程施工质量控制和安全生产管理第一节施工质量控制的依据和工作程序综合练习与答案一、单选题1、可直接用于施工作业技术活动质量控制的专门技术性规程是()。
A.监理规范B.施工管理规程C.混凝土验收规范D.电焊操作规程【参考答案】:D【试题解析】:控制施工作业活动质量的技术规程,例如电焊操作规程、砌体操作规程、混凝土施工操作规程等,是为了保证施工作业活动质量在作业过程中应遵照执行的技术规程。
2、在施工过程中,()应督促施工单位加强内部质量管理,严格质量控制。
A.建设单位B.咨询单位C.项目监理机构D.质量监督机构【参考答案】:C【试题解析】:在施工过程中,项目监理机构应督促施工单位加强内部质量管理,严格质量控制。
3、施工阶段,当现场各级施工准备工作检查合格后,由()发布开工令。
A.业主B.总监理工程师C.城建主管部门D.施工企业的技术负责人【参考答案】:B【试题解析】:在工程开始前,施工单位须做好施工准备工作,待开工条件具备时,应向项目监理机构报送工程开工报审表及相关资料。
审查合格后,则由总监理工程师签署审核意见,并报建设单位批准后,总监理工程师签发开工令。
4、在工程开始前施工单位应向项目监理机构报送工程开工报审表及相关资料,下列不属于专业监理工程师重点审查内容的是()。
A.施工许可证是否已办理B.设计交底和图纸会审是否已完成C.进场道路及水、电、通信等是否已满足开工要求D.施工组织设计是否已由总监理工程师签认【参考答案】:A【试题解析】:在工程开始前,施工单位须做好施工准备工作,待开工条件具备时,应向项目监理机构报送工程开工报审表及相关资料。
专业监理工程师重点审查施工单位的施工组织设计是否已由总监理工程师签认,是否已建立相应的现场质量、安全生产管理体系,管理及施工人员是否已到位,主要施工机械是否已具备使用条件,主要工程材料是否已落实到位。
设计交底和图纸会审是否已完成;进场道路及水、电、通信等是否已满足开工要求。
第四章第一节(施工质量管理和质量控制的基础知识)考点分析汇总施工质量管理的概念和特点1.质量与施工质量的概念我国国家标准GB/T19000-2000中关于质量的定义是:一组固有性满足要求的程度。
施工质量是指工程满足业主(顾客)需要的,符合国家法律、法规、技术规范标准、设计文件及合同规定的要求,包括在安全、使用功能、耐久性、环境保护等方面所有明示和隐含需要能力的特性综合。
二、施工质量管理的特点施工质量管理的特点是由工程项目的工程特点和施工生产的特点决定的,施工质量控制必须考虑和适应这些特点,进行有针对性的管理。
1.工程项目的工程特点和施工生产的特点(1)施工的一次性(2)工程的固定性和施工生产的流动性(3)产品的单件性(4)工程的体形庞大(5)生产的预约性质量控制的概念和特点质量管理与施工质量管理的概念我国国家标准GB/T19000-2000中关于质量管理的定义是:在质量方面指挥和控制组织的协调活动.施工质量管理是指导和控制工程项目组织关于质量的相互协调的活动。
施工质量控制的特点(1)控制因素多(2)控制难度大(3)过程控制要求高(4)终检局限大施工质量的影响因素施工质量的影响因素主要有“人(Man)、材料(Material)、机械(Machine)、方法(Method)及环境(Environment)"等五大方面,即4M1E。
1.人的因素。
是指直接参与施工的决策者、管理者和作业者。
2.材料的因素.材料包括工程材料和施工用料,又包括原材料、半成品、成品、构配件等。
材料质量是工程质量的基础,加强材料的质量控制,是保证工程质量的重要基础。
3.机械的因素。
包括工程设备、施工机械和种类施工工器具。
4.方法的因素。
包括施工技术方案、施工工艺、工法和施工技术措施等。
5.环境的因素。
主要包括现场自然环境因素、施工质量管理环境因素和施工作业环境因素。
环境因素对工程质量的影响,具有复杂多变和不确定性的特点.第二节(施工质量管理体系的建立和运行)考点分析汇总施工质量保证体系的建立和运行施工质量保证体系的建立是以现场施工管理组织机构(如施工项目经理部)为主体,根据施工单位质量管理体系和业主方或总承包方的工程项目质量控制总体系统的有关规定和要求而建立的.施工质量保证体系需要根据施工管理的范围,结合工程的特点建立,其主要内容有:①现场施工质量控制的目标体系;②现场施工质量控制的业务职能(部门)分工;③现场施工质量控制的基本制度和主要工作流程(可引用企业质量管理体系的相关制度);④现场施工质量计划或施工组织设计文件;⑤现场施工质量控制点及其控制措施;⑥现场施工质量控制的内外沟通协调关系网络及其运行措施。
第五章一.安全生产许可证1.安全生产许可制度的产生(6)管理人员和作业人员每年至少进行一次安全生产教育培训并考核合格二.安全生产组织保障1.建设工程项目安全领导小组设置要求建筑施工现场应当按项目部建立安全生产领导小组。
建设工程实行施工总承包的,安全生产领导小组应当由总承包企业,专业承包企业和劳务分包企业项目经理,项目技术负责人和专职安全生产管理人员组成2.企业专职安全生产管理人员的配备要求(1)建筑施工总承包资质序列企业:特级资质不少于6人,一级资质不少于4人,二级和二级以下资质不少于3人(2)建筑施工专业承包资质序列企业:一级资质不少于3人,二级和二级以下资质不少于2人(3)建筑施工劳务分包资质序列企业:不少于2人3.项目专职安全生产管理人员配备要求(1)总承包单位配备项目专职安全生产管理人员应当满足下列要求:(2)分包单位配备项目专职安全生产管理人员,应当满足下列要求:1)专业承包单位应当至少配置1人,并根据所承担的分部分项工程量和施工危险程度增加(3)采用新技术,新工艺,新材料,或致害因素多,施工作业难度大的工程项目,根据施工实际情况,在以上规定的标准配备上面增加(4)施工作业班组可以设置兼职安全巡查员,对本班组的作业场所进行安全监督检查三.安全生产管理人员及特种作业人员管理1.安全生产管理人员考核管理概述安全生产管理人员,包括企业主要负责人,项目负责人,专职安全生产管理人员2.安全生产考核合格证书延续建筑施工企业安管人员安全生产考核合格证书有效期为3年,在有效期届满前3个月内,申请证书延续。
准予证书延续的,证书有效期延续3年3.建筑施工特种作业人员定义(1)建筑电工(2)建筑架子工(3)建筑起重信号司索工(4)建筑起重机械司机(5)建筑起重机械安装拆卸工(6)高处作业吊篮安装拆卸工(7)经省级以上人民政府建设主管部门认定的其他特种作业增加了下列特种作业工种:(1)建筑焊工(2)建筑施工机械安装质量检验工(3)桩机操作工(4)建筑混凝土泵操作工(5)建筑施工现场内机动车司机4.建筑施工特种作业人员的基本资格条件(1)年满18周岁(2)经二级乙等以上医院体检合格(3)初中以上学历(4)符合相应特种作业需要的其他条件5.住房和城乡建设部对建筑施工特种作业考核与发证工作有如下规定:(6)特种作业人员的资格证书有效期为2年,应当于期满前3个月内,申请延续,延续合格的,资格证书有效期延续2年四.安全生产资金管理1.安全生产资金管理概述安全生产资金管理是确保安全生产投入的重要内容。
第5 章施工技术措施5.1 工程施工总流程图见图5-1图5-1 施工工艺流程图5.2 施工测量方案因工程占地面积大,建筑物多,各建筑相对位置绝不能出错,我司将专门编制施工测量方案。
5.2.1 平面控制网的建立根据甲方提供的规划红线图及坐标点,建立场内三级平面控制网,具体见施工测量方案。
5.2.2 各施工细部点详细放样1.各楼层控制轴线的放样把控制轴线从预留洞口引测到各楼层上,必要时可放出轴线位置。
每次传导时四个控制点必须相互复核,做好记录,检查四个点之间的距离、角度直至完全符合为止。
2.墙、柱及模板的放样据控制轴线位置放样出墙、柱的位置、尺寸线,用于检查墙、柱钢筋位置,及时纠偏,再在其周围放出模板线控制线。
放双线控制以保证墙、柱的截面尺寸及位置。
然后放出柱中线,待柱拆除摸板后把此线引到柱面上,以确定上层梁的位置。
如图5-2 所示:图5-2 柱模板放线示意图3.梁、板的放样待柱拆模后,进行高程传递,立即在墙、柱上用墨线弹出 +0.50m 线,不得漏弹,再据此线向上引测出梁、板底、模板线。
如图5-3 示:图5-3 梁板放线示意图5.2.3 高程测量本工程高程由业主提供的控制点,用水准仪将此点引至拟建建筑物四周按规定专门设置的标准水平控制点,并加以保护,作为工程的水平控制点。
这些标准水平控制点每月按规定复核一次。
首层施工好后,将+1.00m 标高引至轴线墙柱上和楼梯内并做红漆三角标记,用钢卷尺向上丈量至各楼层,然后用水准仪抄平控制各层标高。
标高允许偏差:层高不大于±10 ,全高不大于±30 。
5.2.4 仪器测试、测量仪表器具表表5-15.2.5 沉降观测观测点的布置及做法。
根据图纸上观测点的位置,一般由专业测量单位负责观测,并出具观测报告,施工单位密切配合。
观测点采用浇注后钻孔设置。
沉降观测的方法。
根据现场实际情况,建筑物内选择坚固稳定的地方,埋设三个水准基点,与图纸上给出的沉降观测点组成闭合水准路线,以确保观测结果的精确度。
第五章击实试验第一节击实试验的基本原理一、基本概念1. 土的压实性工程中,用于填筑路堤等的填料均处于松散的三相状态,在以机械方法施加击实功能的条件下,可以压实增加密度,使其具有足够的强度、较小的压缩性和很小的透水性。
土的这种通过碾压施以一定压实功能,密度增加的特性称为土的压实性。
在用粘性土作为填筑材料时,常用干密度表示填土的密实性。
d2. 击实试验为了获得最理想的压实效果,需要充分了解土的压实特性,其中,影响压实特性的主要因素是含水率和施加的压实功能。
为此,在工程实践中常常在模拟现场施工条件(包括施工机械和施工方法)下,找出压实密度与填土含水率之间的关系,从而获得压实填土的最佳密度(既最大干密度)和相应的最优含水率。
击实试验就是为了这种目而利用标准化的击实仪具,得到土的最大干密度与击实方法(包括土的含水率和击实功能等)的关系,据以在现场控制施工质量,保证在一定的施工条件下压实填土达到设计的密实度标准。
所以击实试验是填土工程如路堤、土坝、机场跑道及房屋填土地基设计施工中不可缺少的重要试验项目。
工程经验表明,欲将填土压实,必须使其含水率降低在饱和状态以下,即要求土体处于三相介质的非饱和状态。
土在瞬时冲击荷载重复作用下,颗粒重新排列,其固相密度增加,气相体积减少;当锤击力作用于土样时,首先产生压缩变形,当锤击力消失后,土又出现了回弹现象。
因此,土的击实过程,即不是固结过程,也不同于一般压缩过程而是一个土颗粒和粒组在不排水条件下的重新组构过程。
用击实试验模拟现场土的压实,这是一种半经验方法。
由于土的现场填筑辗压和室内击实试验具有不同的工作条件,两者之间的关系是根据工程实践经验求得的,因此很多国家以及一个国家的不同部门就可能有其自用的击实试验方法及仪器。
图5.1击实仪国内常用的击实试验仪器如图5.1,主 1—击实筒;2—护筒;要包括击实筒和击锤两部分,仪器型号和试 3—导筒;4—击锥;5—底板 验方法不同,其尺寸参数各异。
