工程抢工施工方案一、工程概况与目标本次抢工施工工程位于[具体地址],涉及的主要建设内容为[具体内容]。
工程目标是确保在限定时间内,高质量、高效率地完成建设任务,满足使用需求。
二、抢工时间计划与安排制定详细的时间表,明确各阶段的施工起止日期。
合理安排施工工序,确保关键节点按时完成。
设立专门的抢工指挥部,实时监控施工进度,并根据实际情况调整施工计划。
三、人力资源动员与调配根据施工进度计划,合理估算所需劳动力数量。
动员内部员工,并根据需要招聘临时工人。
对员工进行必要的培训,确保其具备相应的施工技能和安全意识。
合理安排员工的工作时间,避免过度疲劳影响施工质量。
四、施工设备与材料保障提前采购所需的施工设备,确保设备数量充足、性能良好。
建立完善的材料供应体系,确保材料供应及时、质量可靠。
加强对设备的维护和保养,确保设备在施工过程中正常运行。
五、安全管理与风险控制制定严格的安全管理制度,明确各级人员的安全责任。
对施工现场进行安全检查,及时发现并消除安全隐患。
定期进行风险评估,制定相应的风险控制措施。
六、质量保证与检测措施遵循国家及地方的相关质量标准,确保施工质量符合要求。
设立专门的质量检测部门,对施工过程进行全程监控。
对关键施工节点进行质量检测,确保施工质量达到预期目标。
七、应急预案与处置流程制定针对可能出现的突发事件(如天气突变、设备故障等)的应急预案。
建立应急响应机制,确保在突发事件发生时能够迅速、有效地进行处置。
定期组织应急演练,提高员工的应急处理能力。
八、后期维护与服务保障工程竣工后,制定详细的维护计划,确保工程能够正常运行。
建立客户服务体系,及时响应并解决用户在使用过程中遇到的问题。
定期对工程进行巡查和维护,确保工程长期稳定运行。
通过本抢工施工方案的实施,我们将确保工程在规定时间内高质量完成,为用户提供优质的服务和保障。
同时,我们将不断优化施工方案,提高施工效率和质量水平,为企业的发展做出更大的贡献。

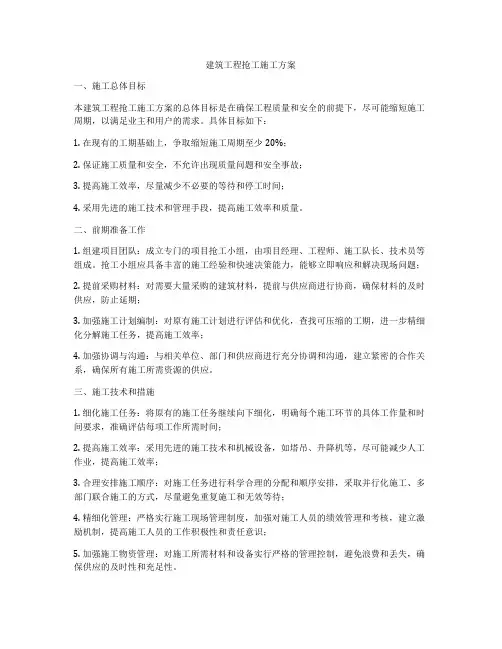

建筑施工抢工方案建筑施工抢工方案一、项目概述作为一项建筑施工工程项目,抢工是指在原有工期基础上进行高效快速的加班和工作,以缩短工期、提高产能,以满足客户的要求和承诺。
本方案旨在提出一种可行的抢工方案,以确保项目能够按时交付,并确保施工质量不受影响。
二、项目目标1. 在不降低建筑质量和安全的前提下,缩短工期,提高施工效率;2. 确保项目能够按时交付,满足客户需求;3. 优化资源配置,合理安排人员和设备计划。
三、方案详情1.制定详细的施工计划:根据项目工期和完成进度,制定详细的施工计划,并将其与项目管理团队进行深入讨论和确认。
确保每个细节的施工任务都有明确的执行时间和工期,以便更好地安排施工人员和设备资源。
2. 提前采购材料:根据施工计划,提前采购所有需要使用的材料,并确保材料的供应不受影响。
与供应商建立紧密的合作关系,以便在需要时能够得到及时的支持和帮助。
3. 增加施工人员和设备:根据工期要求,增加适当的施工人员和设备,以提高施工效率和产能。
确保每个施工任务都能够得到足够的人力和设备资源的支持。
4. 加班工作和灵活安排:对于紧急任务和关键节点,可进行加班工作,并根据需要进行施工人员的轮班安排,以保证工作的连续性和高效性。
同时,合理安排和调配人员,确保每个环节都能够按时进行。
5. 加强施工管理:加强现场施工管理,确保施工人员的安全和质量控制。
加强现场的协调和沟通,及时解决问题和纠正错误。
6. 提前预测和解决问题:对于可能出现的问题和困难,提前进行预测和解决方案的研究和筹备。
通过提前准备和及时行动,减少施工过程中可能出现的延误和风险。
四、风险管理在进行抢工工作时,需要考虑以下风险,并采取相应的措施进行管理和应对:1. 人员疲劳:加班工作可能导致施工人员疲劳,影响工作效率和质量。
需要合理安排工作和休息时间,提供必要的休息和补充物质,以保护施工人员的身体健康。
2. 施工质量:加快施工进度可能会影响施工质量。
建筑工程抢工施工方案一、施工总体目标本建筑工程抢工施工方案的总体目标是在确保工程质量和安全的前提下,尽可能缩短施工周期,以满足业主和用户的需求。
具体目标如下:1. 在现有的工期基础上,争取缩短施工周期至少20%;2. 保证施工质量和安全,不允许出现质量问题和安全事故;3. 提高施工效率,尽量减少不必要的等待和停工时间;4. 采用先进的施工技术和管理手段,提高施工效率和质量。
二、前期准备工作1. 组建项目团队:成立专门的项目抢工小组,由项目经理、工程师、施工队长、技术员等组成。
抢工小组应具备丰富的施工经验和快速决策能力,能够立即响应和解决现场问题;2. 提前采购材料:对需要大量采购的建筑材料,提前与供应商进行协商,确保材料的及时供应,防止延期;3. 加强施工计划编制:对原有施工计划进行评估和优化,查找可压缩的工期,进一步精细化分解施工任务,提高施工效率;4. 加强协调与沟通:与相关单位、部门和供应商进行充分协调和沟通,建立紧密的合作关系,确保所有施工所需资源的供应。
三、施工技术和措施1. 细化施工任务:将原有的施工任务继续向下细化,明确每个施工环节的具体工作量和时间要求,准确评估每项工作所需时间;2. 提高施工效率:采用先进的施工技术和机械设备,如塔吊、升降机等,尽可能减少人工作业,提高施工效率;3. 合理安排施工顺序:对施工任务进行科学合理的分配和顺序安排,采取并行化施工、多部门联合施工的方式,尽量避免重复施工和无效等待;4. 精细化管理:严格实行施工现场管理制度,加强对施工人员的绩效管理和考核,建立激励机制,提高施工人员的工作积极性和责任意识;5. 加强施工物资管理:对施工所需材料和设备实行严格的管理控制,避免浪费和丢失,确保供应的及时性和充足性。
四、施工方案的风险控制措施1.加强施工安全管理:制定严格的安全生产管理制度和操作规程,严禁违章操作,对施工现场进行严格监督和检查,确保施工安全;2. 加强现场监督:派遣专门的监理人员对施工现场进行24小时监督,及时发现和解决问题,确保施工计划的顺利进行;3. 做好施工现场环境保护:注重施工现场环境保护工作,避免对周围环境造成不良影响,确保施工环境的整洁和安全;4. 做好风险防范:及时查缴施工现场的安全隐患和危险源,加强风险防范和应急处理措施,确保在紧张的工程期间,安全可控。

一、工程概况 (1)二、主体结构施工抢工重难点分析 (3)三、具体抢工措施 (7)四、抢工投入情况 (11)五、抢工人员值班情况 (13)六、抢工安全保证措施 (14)七、抢工质量保证措施 (14)一、工程概况本工程因前期诸多不抗力导致工期滞后严重,但根据业主单位的节点工期要求需完成主体结构的抢工施工,工期压力大,在这个过程中制定完善的保证措施,加强组织、管理、资源、劳动力以及技术措施的管理是实现业主工期目标的关键。
本工程前期影响工期的主要因素有:1、土石方开挖过程中弃土难因受光明土场滑坡事件及雨季等因素影响,使得政府指定及周边的渣土弃置场因频密的雨天气候而频繁关停,导致本项目土方难以外运,工期严重滞后,为确保工程顺利开展,采取的措施是土方内倒,为工程桩施工提供工作面,此措施仅缓解一时之需,未能解决根本问题。
开挖过程中发现地勘报告与实际地质条件不符,基坑内发现大量的岩石,导致我司必须增加爆破施工,岩石爆破后方能进行土石方开挖及外运。
2、东侧岩面偏高东侧岩面比地勘报告显示偏高,在土方开挖过程中即遇到大面积微风化,采用爆破的方式开挖。
土方开挖在关键线路上,工程桩作业面未及时提供,影响桩的施工,且工程桩每一步均需爆破。
3、工程桩实际桩长普遍超出设计桩长在桩基的施工过程中,由于地勘报告与实际地质状况差距甚大,导致现场实际施工有效桩长远大于设计桩长,超出比例达39%,且所有超挖土石方量均为爆破施工,工程桩的加深不但增加了施工工程量而且大大降低了原有的施工效率,同时加大了施工难度,降低了安全系数。
工程桩要求入微风化0.5m 才可终孔,现场地质情况复杂岩层微风化伴随着中风化或者夹渣情况,导致实际终孔深度比设计桩长要长。
严重的影响到工期。
4、溶洞影响(1)因现场实际情况与地勘报告严重不符,桩基施工过程中,部分工程桩在不同标高不同程度遇到溶洞现象。
随着在施工程桩数量的增加,溶洞的数量随之增加,溶洞严重影响到本工程的工期及施工质量,成孔过程同样存在塌孔的安全风险。
地块项目欧阳家百(2021.03.07)楼抢工方案编制:审核:批准:2016年9月1 现场概况41.1 #楼工程概况42 工期要求42.1 招标时工期要求42.2现工期要求43 工程内容分析63.1 桩基施工投入对比63.2 地下室结构工期压缩对比73.3 1、2、8#楼地下两层工程量的统计74 抢工期间的施工部署74.1 抢工小组的成立74.2 劳务施工区域的划分84.3 主要生产资源的配置94.4 地下结构主要周转材料的投入114.5 机械配置的投入125 施工准备125.1 施工技术准备125.2 施工现场准备135.3 夜间施工部署135,3,1 夜间施工时间135.3.2 组织管理措施135.3.3 施工保障措施145.4 雨季施工措施176 需要建设单位解决及协调的问题:197 抢工阶段后勤保障措施197.1 工人住宿安排情况207.1.1 工人生活区住宿现状207.1.2 抢工期间人员住宿情况207.2 抢工期间项目管理人员食宿安排情况207.3 抢工期间人员生活保障和管理费用增加情况207.3.1 项目管理人员和工人生活保障情况207.3.2增加管理人员情况207.4 抢工期间环境卫生、工人手机充电保障情况207.4.1 抢工期间工人生活区卫生打扫人员和手机充电值班人员增加情况207.4.2 抢工期间化粪池和移动厕所清理消毒增加情况217.4.3 抢工期间生活区垃圾清理情况217.5 抢工期间的后勤保障措施218 外部协调保障方案218.1 环保局等政府部门218.2 对居民221现场概况1.1 1#、2#、8#楼工程概况1#、2#、8#楼的地下为两层,单层面积施工面积约为6821m2。
主楼为桩筏基础,其中桩为端承嵌岩桩,筏板厚度为800mm;地下室基础为独立基础+抗水板,抗水板厚度为400mm。
1#和2#楼部分含有人防工程。
2 工期要求2.1 招标时工期要求根据业主招标时要求,1#、2#、8#楼属于第二批次预售楼栋,我司计划2016年5月1日进入现场进行施工准备工作,5月9日土方开挖。
