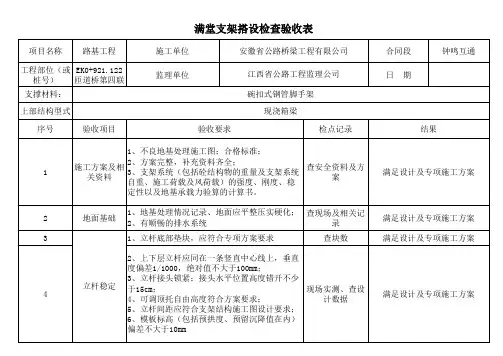

现浇箱梁满堂支架搭设验收记录表
- 格式:doc
- 大小:35.00 KB
- 文档页数:3

现浇箱梁施工过程检查验收记录表序号检查项目验 收 内 容检查方法初 检 结 果初检人复检结果复检人1底模检查1、模板表面是否打磨干净,脱模剂是否涂刷合格,模板内杂物是否清理干净;2、模板标高、平整度(允许偏差3mm)、偏位(允许偏差8mm)是否符合设计要求,模内尺寸是否合格;3、相邻模板是否对齐,有无明显错台;4、模板固定是否牢靠,拼缝处理是否严密。
水准仪,目测2底板钢筋检查1、钢筋标号位置、数量、尺寸、间距是否符合要求;2、焊接质量是否符合要求(双面焊缝长度5d,单面焊缝长度10d);3、砼垫块是否安装合格。
目测、尺量3腹板钢筋检查1、钢筋标号位置、数量、尺寸、间距是否符合要求;2、焊接质量是否符合要求(双面焊缝长度5d,单面焊缝长度10d);3、砼垫块是否安装合格。
目测、尺量横梁钢筋检查1、钢筋标号位置、数量、尺寸、间距是否符合要求。
2、焊接质量是否符合要求(双面焊缝长度5d,单面焊缝长度10d);3、砼垫块是否安装合格。
目测、尺量5侧模检查1、模板表面是否打磨干净,脱模剂是否涂刷合格,模板内杂物是否清理干净;2、平整度(允许偏差3mm)是否符合设计要求,模内尺寸是否合格;3、模板固定是否牢靠,拼缝处理是否严密。
水准仪,目测6内模检查1、模板表面是否打磨干净,脱模剂是否涂刷合格,模板内杂物是否清理干净;2、平整度(允许偏差3mm)、偏位(允许偏差8mm)是否符合设计要求,模内尺寸是否合格;3、模板固定是否牢靠,拼缝处理是否严密。
水准仪,目测7顶板钢筋检查1、钢筋标号位置、数量、尺寸、间距是否符合要求;2、焊接质量是否符合要求(双面焊缝长度5d,单面焊缝长度10d);3、砼垫块是否安装合格。
目测、尺量8预埋件钢筋检查1、边梁防撞墙预埋钢筋是否拉线安装;2、防撞墙预埋钢筋、铰缝钢筋、架立筋位置、数量、间距是否合格;3、预埋钢筋的绑扎或电焊是否牢固、点焊有无明显的钢筋烧伤。
目测、尺量备注:1、此表为现浇箱梁施工过程检查验收记录表,由工区技术人员进行初检、工区技术负责人进行复检;。

满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司
满堂支架搭设检查记录表
安质部工程名称:巴市金川大桥项目部单位名称:中铁一局集团第四工程有限公司。

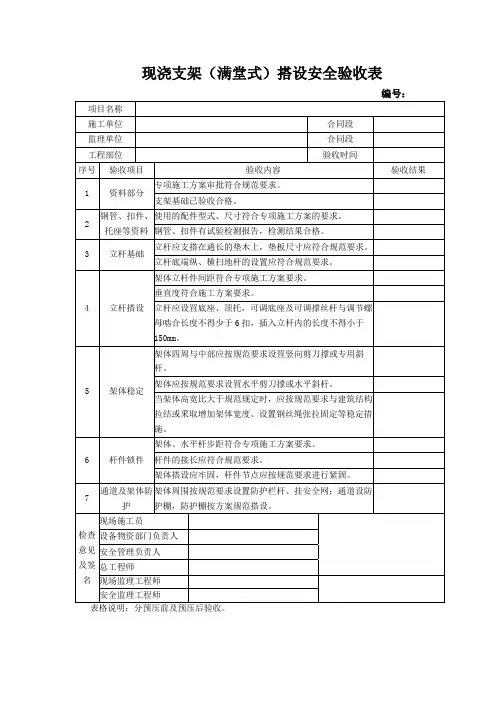

模板支架验收记录表(DOC) 模板支架验收记录表项目名称:A-F/7-13轴地下搭设部位:室负一层墙、柱、高度顶板、梁模架子班:18人跨度:m最大荷载:m杭政储出(2010)39号商业金融用房搭设班组:操作人员持证人数专项方案编审程序符合性:班组长证书符合性已交底王加法符合要求安全交底情况已交底符合技术交底情况进场前质量验收情况符合要求实际质量情况符合要求钢管扣件:材质、规格与方案的符合性使用前质量检测情况外观质量检查情况检查内容:立杆间距步距立杆垂直度扣件拧紧立杆基础扫地杆设置拉结点设置梁底板底允许偏差+30mm+30mm+50mm≤0.75%且≯60mm40-65N·m方案要求:按方案结论:检查日期:年月日施工单位检查结论检查人员:项目技术负责人:项目经理:结论:验收日期:年月日监理单位验收结论专业监理工程师:XXX工程师:模板支架验收记录表项目名称:4#楼(A-D/6-15轴)二层柱、四层高度梁、板、楼梯架子班:18人跨度:0.8-1.0m最大荷载:m杭政储出(2010)39号商业金融用房搭设班组:操作人员持证人数专项方案编审程序符合性:班组长证书符合性已交底王加法符合要求安全交底情况已交底技术交底情况进场前质量验收情况符合要求实际质量情况符合要求钢管扣件:材质、规格与方案的符合性使用前质量检测情况外观质量检查情况检查内容:立杆间距步距立杆垂直度扣件拧紧立杆基础扫地杆设置拉结点设置梁底板底允许偏差+30mm+30mm+50mm≤0.75%且≯60mm40-65N·m方案要求:按方案结论:检查日期:年月日施工单位检查结论检查人员:项目技术负责人:项目经理:结论:验收日期:年月日监理单位验收结论专业监理工程师:XXX工程师:本文记录了模板支架的搭设情况,包括立杆搭接方式、纵、横向水平杆设置、垂直纵、横向剪刀撑、水平(高度>4m)和其他设置。
检查和验收日期、人员和结论也被记录下来。
连续梁模板支架搭设验收记录表编号:工程名称S26公路东延伸段新建工程2标验收部位验收时间2013年月日箱梁跨径搭设高度施工单位上海城建市政集团公司监理单位上海浦桥工程管理有限公司序号检查项目检查内容验收结果1 施工方案应符合JGJ 166-2008规范要求符合JGJ 166-2008规范要求□连续梁模板支架架搭设前必须编制安全专项施工方案,附设计计算书,审批手续齐全。
并且应有专家论证。
搭设前需有安全、技术交底。
特殊工种持证上岗。
连续梁模板支架架搭设前必须编制安全专项施工方案,附设计计算书,审批手续齐全。
□并且应有专家论证。
□搭设前需有安全、技术交底。
□特殊工种持证上岗。
□2 支架材质、碗扣(扣件)要求支架材质、碗扣(扣件)有复试检测报告。
管件外径、壁厚符合要求。
支架材质、碗扣(扣件)有复试检测报告。
□管件外径、壁厚符合要求。
□管件无裂纹、弯曲、压扁及严重锈蚀。
管件无裂纹、弯曲、压扁及严重锈蚀。
□3立杆基础支架基础必须平整坚实,有排水措施,架体必须支搭在底座(托)或通长方木上,顶(底)托活动部分长度符合要求。
纵、横向扫地杆应符合要求。
支架基础必须平整坚实,有排水措施,□架体必须支搭在底座(托)或通长方木上,□顶(底)托活动部分长度符合要求。
□纵、横向扫地杆应符合要求。
□4 立杆、水平横杆、碗扣(扣件)的设置要求立杆间距应符合要求;立杆对接必须符合要求。
并满足规范要求立杆间距应符合要求;□立杆对接必须符合要求。
□并满足规范要求□水平横杆间距及固定方式应符合要求;并满足规范要求。
水平横杆间距及固定方式应符合方案要求;□并满足规范要求。
□碗扣紧固可靠,或活动碗扣与杆件之间有可靠的连接碗扣紧固可靠,□或活动碗扣与杆件之间有可靠的连接□5 架体与墩柱以及架体不同部分之间的连接模板支架必须与墩柱结构拉结牢固,拉结点垂直、水平距离符合要求,拉结必须使用钢性材料。
架体不同部分之间应有可靠的连接,使之成为一个统一的整体。
附录现浇箱梁满堂支架施工验算现浇梁的特点是结构整体性好,外形美观。
在现浇箱梁的各项施工工序中,支架搭设的质量极为关键,而支架受力的正确验算是保证支架搭设成功的基础。
对现浇梁底模、分配梁和承重梁的设计如下:底模采用122cm×244cm×1.2cm竹胶板,纵桥向铺设,板下采用模木(分配梁)打孔后铁钉相连,板缝用宽胶带纸粘贴;底模下沿横桥向顺铺10cm×10cm方木,间距为2.44/6=0.407m(计算采用0.41m);横梁采用外径φ48,壁厚3.5mm钢管纵桥向架设在碗扣支架的可调上部托撑顶部,支架布距根据经验拟定为箱梁腹板位置0.6m×0.9m,空心位置 0.9m×0.9m,水平杆垂直间距1.2m。
支撑底模的横木受力模型实为多跨超静定梁,现将其简化为单跨静定简支梁这样不仅计算简便,而且增加了方案的安全性。
1横梁验算1.1模板、横梁自重N木=0.1×0.1×0.6×6=0.036KNN模=0.6×0.41×10.3×0.012=0.030KN1.2钢筋砼的重量N钢筋砼=0.6×0.41×1.4×26=8.954KN1.3施工荷载σ活1=2.5KPaN活1=2.5×0.41×0.6=0.615KN;N活2=2.5KN。
1.4振捣砼时产生的荷载N振=2.0×0.41×0.6=0.492KN;这样,N总N1+2+3+4=10.127KN。
F均=N总/0.6=10.127/0.6=16.878KN/m;N活2=2.5KN;那么,M=1/8F均·L2+1/2N活2·L/2=1/8×16.878×0.62+1/2×2.5×0.3=1.135KN·m;σ=M/W=1.135/(1/6×0.1×0.12)=6.81MPa<[σ]容=17MPa;τ=QS/bI=0.947025MPa<[σ]容=1.9 MPaƒ=(5F均·L4)/(384EⅠ)+(N活2L3)/(48EI)=0.469mm<[f]=L/400=1.5 mm 。
