高压线架设施工方案修订稿
- 格式:docx
- 大小:172.19 KB
- 文档页数:37
高压线防护架搭设施工方案
在进行高压线的维护和施工过程中,搭设高压线防护架是一项至关重要的工作,能够有效保障工作人员的安全,避免发生意外事故。
本文将介绍高压线防护架的搭设方案及相关注意事项。
1. 施工前准备
在进行高压线防护架搭设前,需做好充分的施工前准备工作,包括:•完善的施工方案:根据实际情况设计合理的搭设方案;
•安全规范与技术要求:熟悉高压线施工的安全规范和技术要求;
•施工人员培训:对参与施工的人员进行安全培训,提高他们的安全意识;
•工作装备准备:准备好必要的工作装备,如安全带、安全帽、手套等。
2. 搭设方案
2.1 确定搭设位置
根据工程需要和实际情况,确定高压线的搭设位置,并在地面上做好标记。
2.2 搭设支架
根据搭设位置,搭设合适的支架结构,支架的稳固性和承重能力需得到保证。
2.3 安装防护网
在支架上方安装防护网,防止物体掉落到高压线附近,确保工作人员的安全。
2.4 定期检查
在工程施工过程中,需要定期检查支架和防护网的情况,保证其稳定性和安全性。
3. 注意事项
•在施工过程中,严禁擅自修改搭设方案,确保施工安全;
•施工人员需严格按照安全规范进行操作,做好防护措施;
•发现异常情况应及时汇报,避免事故发生。
综上所述,高压线防护架的搭设工作是一项复杂而重要的工程,需要高度重视
安全问题,严格按照规范进行操作,确保工作人员的安全并顺利完成工程任务。
10kv线路架设施工方案1. 引言本文档旨在提供一份关于10kv线路架设施工方案的详细说明。
10kv线路是城市电网中常见的电力配送线路,其架设施工方案的设计和实施对于电力系统的可靠运行至关重要。
2. 施工方案概述本方案的主要目标是确保10kv线路的安全可靠运行,并与周围环境相协调。
一个成功的10kv线路架设施工方案应该包括以下内容:2.1 线路布置在布置线路时,需要考虑以下因素: - 线路的起始点和终点 - 线路的走向和跨越障碍物的方式 - 线路之间的距离和分布2.2 杆塔的布置杆塔的布置需要考虑以下因素: - 杆塔的材料和结构设计 - 杆塔的数量、高度和间距 - 杆塔的基础设计和施工2.3 导线的选择和布置导线是10kv线路的核心部分,选择合适的导线并正确布置是确保电力传输的关键。
重点考虑以下因素: - 导线的材料和截面积 - 导线的悬挂方式和张力控制 - 导线之间的距离和分布2.4 接地系统10kv线路的接地系统非常重要,它可以提供对系统故障的保护,并确保操作人员的安全。
以下是需要考虑的关键因素: - 接地电阻的设计和测试 - 接地网的铺设和连接 - 接地系统的监控和维护2.5 安全措施无论是在施工还是运行阶段,都需要采取安全措施来保护工作人员和设备。
安全措施包括但不限于: - 施工现场的安全警示标识 - 工作人员的安全培训和防护装备 - 施工期间的安全监控和检查3. 施工流程本方案建议采用以下流程进行10kv线路架设施工:3.1 前期准备在开始施工前,需要进行详细的规划和准备工作。
包括但不限于: - 建立施工团队,并明确各成员的职责 - 确定施工计划和进度安排 - 确保所需材料和设备的供应和准备 - 进行现场勘察和测量3.2 基础施工基础施工是确保杆塔稳固和线路安全的关键环节。
包括但不限于: - 杆塔基础的施工和安装 - 杆塔的组装和安装 - 张设地线和接地系统3.3 导线安装导线的安装需要精确的测量和施工技术。
高压架空线路安全施工方案一、工程概况刺猬河发源于门头沟区鲁家滩,自西北流向东南,于房山区良乡镇石羊村入小清河,上游___湖镇以北建有崇青水库。
刺猬河总流域面积___km2,其中崇青水库以上控制流域面积___km2,崇青水库至小清河段,区间流域面积___km2,长16.8㎞。
房山区刺猬河综合治理(二期)工程范围内京广铁路至六环路,长约3.44㎞,本标段是第三标段,工程范围从鲁村橡胶坝至六环路,长___m。
现状河道横断面形式为梯形断面,河底宽___m,上开口宽___m,两岸筑有堤防,堤顶宽___m。
主要施工内容:疏挖河道3.44㎞,两岸河坡防护、堤防填筑、巡河路总长4.80㎞,改建橡胶坝和跨河桥各___座,新建穿堤雨水口___个;同步实施生态绿化及景观工程、照明工程等。
二、施工注意事项(1)施工现场不得在架空线路正___搭设作业棚、建造生活设施及堆放杂物。
(2)施工现场的脚手架周边与外电架空线路边线之间的最小安全距离应不低于___米。
(3)施工现场的机动车道与外电架空线路交叉时,外电架空线路的最低点与路面的最小垂直距离不得低于___米。
(4)起重机严禁跨越无防护设施的外电架空线路作业,在外电架空线路附近吊装时,起重机的任何部位与被吊物体的边缘最大偏斜时,与外电架空线路边线不得低于___米。
(5)施工现场挖沟时,沟槽边缘与处理电缆沟槽边缘之间的距离不得低于___米。
(6)挖掘机尽量避免在高压线路下施工,如避免不了尽可能使用人工、小型机械或搭设防护棚。
(7)现测定高压线距堤顶高度___米,我项目部在施工中能达到规范要求的安全距离。
高压架空线路安全施工方案(二)高压架空线路的安全施工方案是保障电力工程安全的重要环节,通过科学有效的施工方案可以有效地防范和控制施工过程中可能出现的各种安全风险和事故。
本文将从施工前准备、作业规范、安全保障和应急措施等方面介绍高压架空线路安全施工方案,确保施工过程中的安全可控。

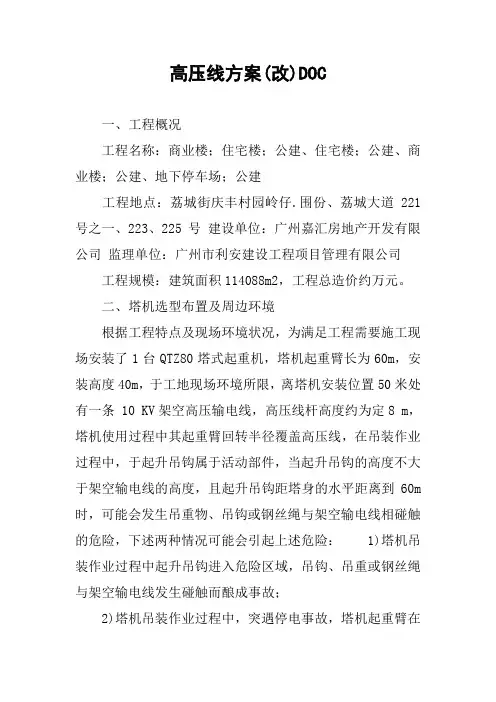

高压线方案(改)DOC一、工程概况工程名称:商业楼;住宅楼;公建、住宅楼;公建、商业楼;公建、地下停车场;公建工程地点:荔城街庆丰村园岭仔.围份、荔城大道221号之一、223、225号建设单位:广州嘉汇房地产开发有限公司监理单位:广州市利安建设工程项目管理有限公司工程规模:建筑面积114088m2,工程总造价约万元。
二、塔机选型布置及周边环境根据工程特点及现场环境状况,为满足工程需要施工现场安装了1台QTZ80塔式起重机,塔机起重臂长为60m,安装高度40m,于工地现场环境所限,离塔机安装位置50米处有一条 10 KV架空高压输电线,高压线杆高度约为定8 m,塔机使用过程中其起重臂回转半径覆盖高压线,在吊装作业过程中,于起升吊钩属于活动部件,当起升吊钩的高度不大于架空输电线的高度,且起升吊钩距塔身的水平距离到60m 时,可能会发生吊重物、吊钩或钢丝绳与架空输电线相碰触的危险,下述两种情况可能会引起上述危险:1)塔机吊装作业过程中起升吊钩进入危险区域,吊钩、吊重或钢丝绳与架空输电线发生碰触而酿成事故;2)塔机吊装作业过程中,突遇停电事故,塔机起重臂在风力的驱动下自动转动,可能碰触架空输电线而酿成事故。
因此,必须采取切实可行的防护措施,保证安全生产和塔机的安全运行,确保施工人员的人身安全和正常供电,防止意外事故发生。
必须根据现场实际情况采取相应的防护措施,防止塔机起升钢丝绳或吊物碰触架空输电线路。
三、编制依据1、《建筑起重机械安全监督管理规定》2、《塔式起重机安全规程》3、《施工现场临时用电安全技术规范》4、《建筑施工安全检查标准》5、《建筑机械使用安全技术规程》6、《施工现场机械设备检查技术规程》7、《建筑塔式起重机安装检验评定规程》8、《6210塔式起重机使用说明书》9、本工程施工图纸及现场实际情况四、安全防护方案及措施1、危险源识别及分析对塔机使用过程中的各种危险源进行分析识别,以便采取有针对性可操作性的预防和控制措施。

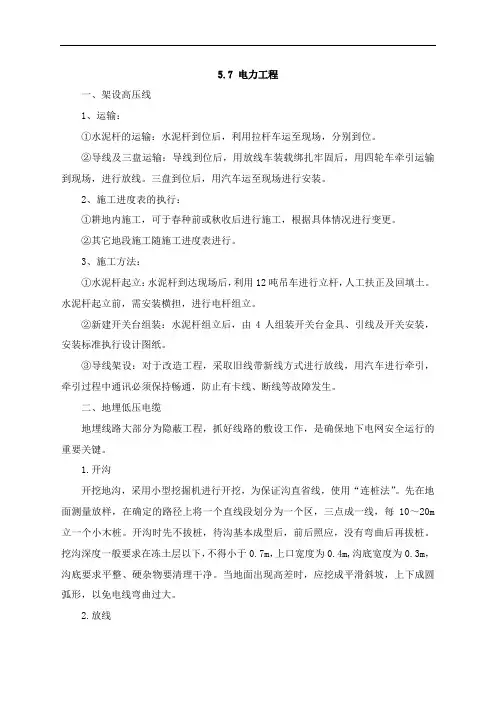

5.7 电力工程一、架设高压线1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位。
②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线。
三盘到位后,用汽车运至现场进行安装。
2、施工进度表的执行:①耕地内施工,可于春种前或秋收后进行施工,根据具体情况进行变更。
②其它地段施工随施工进度表进行。
3、施工方法:①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。
水泥杆起立前,需安装横担,进行电杆组立。
②新建开关台组装:水泥杆组立后,由4人组装开关台金具、引线及开关安装,安装标准执行设计图纸。
③导线架设:对于改造工程,采取旧线带新线方式进行放线,用汽车进行牵引,牵引过程中通讯必须保持畅通,防止有卡线、断线等故障发生。
二、地埋低压电缆地埋线路大部分为隐蔽工程,抓好线路的敷设工作,是确保地下电网安全运行的重要关键。
1.开沟开挖地沟,采用小型挖掘机进行开挖,为保证沟直省线,使用“连桩法”。
先在地面测量放样,在确定的路径上将一个直线段划分为一个区,三点成一线,每10~20m 立一个小木桩。
开沟时先不拔桩,待沟基本成型后,前后照应,没有弯曲后再拔桩。
挖沟深度一般要求在冻土层以下,不得小于0.7m,上口宽度为0.4m,沟底宽度为0.3m,沟底要求平整、硬杂物要清理干净。
当地面出现高差时,应挖成平滑斜坡,上下成圆弧形,以免电线弯曲过大。
2.放线放线前,要严格检查地沟质量、测试地埋线,放线过程中不得损伤地埋线。
放线者要随时注意检查导线有无缺陷,要一边放,一边用手摸,眼睛注意看。
对于有粗细不匀、护套层损坏等缺陷的地埋线,在浸水测试时不容易测出,而在放线过程中认真检查可以发现。
放线过程中,发现机械损伤,芯线断股,接头等应立即加上明显标志,并在填土前及时处理。
放线时严禁在地面上拖线前进,防止打卷、扭折、交叉、拧绞或继续损伤。
应根据线路距离,选放线长度与之相适应的导线,尽量避免出现接头。
高压线防护脚手架搭设施工方案(精选5篇)第一篇:高压线防护脚手架搭设施工方案“万顷良田”工程马集街道安置小区高压线防护棚搭设方案南京四建马集街道安置小区二标2012年4月12日高压线防护脚手架搭设施工方案本工程地处马集镇内西侧,建筑面积23123m²,在该工程的8#与10#楼之间设有380伏高压电缆线和电线管,也是8#、10#塔吊运行的覆盖范围,高度约米,总长度为60米,根据安全防护措施规定:对该部位必须搭毛竹脚手架防护,项目部根据实际情况对该部位进行脚手架的搭设。
一、施工准备1、材料⑴茅竹、篙竹和蔑等材料。
⑵竹制脚手架板。
⑶φ4(8号)铅水线、码钉等。
2、作业条件该部位首浇混凝土地面,厚度为100MM,采用C25砼级,面积为 M。
符合场地要求。
二、操作工艺1、主、副柱⑴主柱,包括外主柱(排栅柱)、内立柱(平桥柱)、角柱和平台柱,应选用直径合适、顺直的毛竹,尾径不得少于8cm。
⑵主柱的纵向间距一般不得超过2m,三排脚手架的柱间距为1.5m。
主柱的弯曲面应在脚手架的纵向平面内背靠背设置。
角柱的弯曲面应向脚手架结构本身的纵向内侧面。
⑶脚手架的外排主柱设副柱(俗称“针柱”),副柱从第一度大横杆(即打底梁)开始向上设置,间距一般不大于1m。
如采用茅竹作大横杆时,副柱的间距可适当加大,但最大不得超过2m。
绑扎副柱时,首先要做好三条以上的大横杆才能立副柱。
⑷柱的驳接分搭接和顶口接两种方式。
搭接用于副柱,其搭接长度不少于1.5m,绑扎不少于三度横杆,如柱料稍弯曲,应采用靠搭接方式,接长后的柱重心应在一垂直线上。
顶口驳接一般用于主柱,顶口处上下两端应各有不少于三条大横杆连接,采用不少于两度索篾和一度扎篾绑扎。
如毛竹驳柱要加厚2cm的木板垫在驳柱端上,并用笏扎牢固。
驳柱要垂直、贴服。
顶口柱的对接端部接触面平正。
相邻立柱接头要错开不少于2一步架。
2、大横杆(牵杆)⑴大横杆一般采用茅竹。
大横杆用于连接脚手架纵向各排列的立柱,绑扎要牢固、平直,与立柱互成90°。
《电力线路架设施工方案(架空线安装)》一、项目背景随着经济的快速发展,对电力的需求日益增长。
为了满足某地区不断增长的用电需求,提高供电可靠性,现决定进行电力线路架设工程,主要涉及架空线的安装。
本次施工区域地形较为复杂,包括山区、平原等不同地貌,线路长度较长,施工难度较大。
但通过精心组织、科学管理,确保工程按时、按质、安全完成。
二、施工步骤1. 施工准备(1)组织技术人员进行现场勘查,熟悉施工环境,确定线路走向和杆塔位置。
(2)编制施工组织设计和专项施工方案,报相关部门审批。
(3)准备施工所需的材料、设备和工具,确保其质量符合要求。
(4)对施工人员进行技术交底和安全培训,明确施工任务和安全注意事项。
2. 杆塔基础施工(1)根据设计要求进行杆塔基础的开挖,确保基础尺寸和深度符合规范。
(2)浇筑基础混凝土,采用商品混凝土,严格控制混凝土配合比和浇筑质量。
(3)在基础混凝土养护期间,做好防护措施,防止外力破坏。
3. 杆塔组立(1)根据杆塔类型和高度,选择合适的组立方法,如整体组立、分解组立等。
(2)在组立过程中,严格按照操作规程进行操作,确保杆塔的垂直度和稳定性。
(3)对组立好的杆塔进行检查,确保其符合设计要求。
4. 架空线架设(1)展放导线前,对导线进行外观检查,确保导线无损伤、断股等缺陷。
(2)采用张力放线的方法进行导线展放,确保导线张力均匀,避免导线磨损。
(3)在导线展放过程中,设置专人进行监护,防止导线与障碍物碰撞。
(4)导线架设完成后,进行紧线作业,使导线张力达到设计要求。
(5)安装绝缘子和金具,确保其安装牢固,符合规范要求。
5. 接地装置施工(1)根据设计要求进行接地装置的敷设,确保接地电阻符合规范要求。
(2)对接地装置进行焊接,焊接质量应符合规范要求。
(3)在接地装置施工完成后,进行接地电阻测试,如不符合要求,应及时进行整改。
6. 竣工验收(1)施工完成后,组织相关部门进行竣工验收。
(2)对工程质量进行全面检查,包括杆塔基础、杆塔组立、架空线架设、接地装置等。

高压线架设施工方案一、项目背景随着城市规划的不断发展和人口的增长,电力供应的需求也在不断提升。
为了满足城市电力需求,我公司决定在某市区新建高压输电线路。
本文将就高压线架设施工方案进行详细介绍。
二、方案设计1. 线路规划根据现有地形和供电需求,线路规划需综合考虑城市现状、土地利用、建筑物分布等因素,确保线路稳定可靠。
### 2. 架设材料在高压线架设中,主要采用优质的钢材作为支撑结构,确保线路的稳定性和耐久性。
### 3. 设备选型针对不同地形和电力输送要求,选用合适的绝缘子、导线等设备,确保输电效率和安全性。
### 4. 施工流程严格按照施工流程进行作业,包括勘测规划、基础施工、架设杆塔、线路铺设等环节,确保施工质量和进度。
三、施工过程1. 前期准备在施工前,需要做好现场勘测、土地规划、环境评估等工作,确保施工安全进行。
### 2. 基础施工进行杆塔基础的施工,确保基础结构牢固耐用。
### 3. 架设杆塔根据设计图纸,对支架结构进行精准安装,确保线路走向符合要求。
### 4.线路铺设进行导线和设备的安装和调试,确保输电线路运行正常。
四、质量控制1. 施工质量检查制定严格的施工验收标准,对每个施工过程进行质量检查,确保符合设计要求。
### 2. 安全管理重视施工现场安全管理,做好安全宣传、防护设施配置等工作,保障施工人员及周边居民的安全。
### 3. 现场监控采用现场监控技术对施工现场进行实时监测,及时发现问题并进行调整。
### 4. 完工验收在施工完工后进行验收,确保线路安装符合质量标准,可以正常运行。
五、总结高压线架设是一项复杂的工程,需要严格按照设计要求和标准进行施工,确保输电线路的安全和可靠运行。
通过精心筹划和科学施工,我们有信心完成这项重要的城市电力供应工程。

高压电线外架搭设方案5)上架作业人员应定期进行体检。
6)高处作业所用材料要堆放平稳,高处作业地面环境要整洁,不能杂乱无章,乱摆乱放,所用工具要全部清点回收,防止遗留在作业现场掉落伤人。
五、方案措施5.1防护架搭设技术参数1)防护架采用双排单立杆杉木架,立杆排距____米。
纵向间距____米,大横杆步距____米,小横杆步距均为____米。
立杆两立面设连续剪刀撑每组剪刀撑连接5根立杆,木脚手架两端和两排立杆间每隔____米设一道剪刀撑,最下一对斜杆要落地。
剪刀撑搭接长度不小于____m,绑扎三道铅丝扣;脚手架两立杆接头最少错开一步架,木脚手架立杆接头采用搭接,搭接长度不小于____m,并跨两根大横杆,绑扎三道铅丝扣。
2)立杆根部采用____米钢管@____m,打入地下____米,作为地锚。
立杆与地锚用钢丝绑扎牢固。
3)防护架顶部和东侧满拉大眼网。
4)揽风绳采用φ12钢丝绳间距____米。
5)防护架搭设详见附图1-3。
5.2防护架搭设构造要求1)立杆①立杆垂直度偏差不得大于架高的1/100,其全高偏差不大于____mm。
②脚手架两立杆接头最少错开一步架,木脚手架立杆接头采用搭接,搭接长度不小于____m,并跨两根大横杆,绑扎三道铅丝扣。
2)大横杆①大横杆设于小横杆之下,在立杆内侧,采用五股铅丝八字扣绑扎,大横杆长度不宜小于____mm跨。
②大横杆四面架子的纵向水平高差不超过____mm。
3)小横杆①每一主节点(即立杆、大横杆交汇处)处必须设置一小横杆,并采用五股铅丝八字扣绑扎在大横杆上,该杆轴线偏离主节点的距离不应大于____mm,外伸长度以____mm为宜。
4)剪刀撑剪刀撑的设置应符合下列要求:第2页共7页____贸城(四期)住宅工程高压电线外架搭设方案(二)一、工程概况:1、本工程为吴中建业尹东动迁安置房工程二标段3#楼。
2、地上____层,地下一层。
建筑总高度____米。
一层以上长____m,宽____m。

高压线路架设施工方案一、项目概述高压线路架设的目的是为了实现电能传输和分配,确保电力供应的可靠性和稳定性。
本方案旨在详细描述高压线路架设施工的相关内容及步骤,以确保施工过程安全高效。
二、施工准备1. 资源调配根据项目需求,合理调配人员、设备和材料资源,确保施工进度和质量。
2. 环境评估对施工区域进行环境评估,包括地质、地形和气候等因素,以便为后续施工措施做好准备。
三、施工方案及步骤1. 设计规划制定详细的设计规划,包括线路布置、杆塔定位、导线选型等,确保施工符合相关标准和规范。
2. 地基处理根据设计要求,对杆塔和导线支撑点进行地基处理,确保承载力和稳定性。
3. 杆塔组装按照设计方案,进行杆塔组装,确保结构的稳固性和安全性。
同时,进行验收以确保杆塔质量。
4. 导线架设使用适当的工艺和设备,将导线在杆塔之间架设。
在架设过程中,需注意导线的强度和间距,以及与周围环境的安全距离。
5. 绝缘处理对导线和杆塔进行绝缘处理,保证电力传输的安全可靠。
6. 接地系统建立适当的接地系统,确保高压线路的接地效果,减少漏电和安全事故的风险。
7. 安全措施在施工过程中,必须严格遵守安全操作规程,佩戴个人防护装备,设立安全警示标志,并设置必要的安全防护设施。
8. 完工验收验收高压线路架设施工的质量合格后,进行完工验收,确保线路的安全可靠运行。
四、施工保障1. 安全管理建立健全的安全管理制度,指定专人负责,加强现场安全巡查,及时排除安全隐患。
2. 质量控制严格把关施工过程中的质量,确保施工符合相关标准,防止施工质量问题引发事故和影响线路的可靠运行。
3. 防护措施在施工现场,采取必要的防护措施,确保工人的人身安全,防止非工作人员进入施工区域。
五、总结高压线路架设施工是一项复杂而关键的任务,需要合理的规划、精密的施工以及严格的安全措施。
本方案详细论述了施工的各个步骤和要点,旨在确保高压线路的安全运行,同时提高施工效率和质量。
任何时候,我们都要以人民群众的生命财产安全为出发点,严格执行各项施工规章制度,切实保障施工质量和施工安全,为社会经济发展做出贡献。
高压线架设施工方案 Coca-cola standardization office【ZZ5AB-ZZSYT-ZZ2C-ZZ682T-ZZT18】施工组织设计1、施工方案及施工方法2、劳动力计划3、主要施工机械配置及计划4、组织机构设置、管理人员配置5、确保工程质量的技术组织措施6、确保安全文明施工的技术组织措施7、确保工期的技术组织措施8、环境保护技术组织措施9、施工总进度图表或工期网络图10、施工平面布置图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表1、施工方案及施工方法(一)设备基础型钢的制作与安装:工艺流程:基础型钢埋设→搬运和检查接线安装→清理安装→调试1、首先将槽钢调直,然后按图纸要求预制加工基础钢架,并刷好防绣漆。
2、基础型钢埋设:埋设方法有下列两种: (施工时根据工地的实际情况确定采用何种方式)a直接埋设法:这种埋设法是在土建打砼时直接将基础型钢埋设好,埋设前先将型钢调直,除去铁锈,按图纸尺寸下好料并钻好孔,再按图纸的标高尺寸、测量其安装位置,将型钢放在所测量的位置上,并用水平尺调好水平,水平误差每米不超过1mm,全长不超过5mm。
配电柜的基础型钢一般为两根,埋设时应使其平行,并处于同一水平上。
埋设的型钢可高出地表面5-10mm,水平调好后,可将型钢固定牢固。
全部工作做完后,应再仔细检查安装尺寸和水平情况是否有变化,如不符合要求,应及时处理。
b预留槽埋设法:用这种方法埋设型钢是在土建打砼的时候,根据图纸的要求在埋设位置预埋好用钢筋做成的钢筋钩,并且预留出型钢的空位。
预留空位的方法是在浇注砼地面的时候,在地面上埋入比型钢略大的木盒(一般大约在30mm左右),待砼凝固后,将埋入的木盒取出,再埋设基础型钢。
埋设型钢时,应先将预留的空位清扫干净,按上述要求将型钢加工好,然后将型钢放入埋设位置,并按上述方法和要求调好水平。
水平调好后,把预埋的钢筋钩焊在型钢上,使其固定牢固,并用砼填充捣实。
埋设的基础型钢应作好接地,接地方法是在型钢两端各焊一段扁钢与接地网相连,型钢露出地面部分应涂一层防锈漆。
3、基础型钢的安装应符合下列要求基础型钢安装后,其项部宜高出抹平地面10mm。
4、基础型钢安装完毕后还应与室内接地网做可靠明显的连接。
(二)高压线路架设1、施工工艺流程:2、杆塔的组装:电杆结构根开允许偏差值+30mm,-30mm。
电杆结构面与横线路方向担转允许偏差值30mm,双立柱杆塔横担在主柱连接处的高差允许偏差值5%0,直线横杆塔结构允许偏差值3%0,直线杆结构中心与中心桩间横线路方向位移允许偏差值50mm,转角塔结构中心与中心桩见顺线路方向位移允许偏差值50mm。
塔材的弯曲度应按现行的国家标准《输电线路铁塔制造技术条件》的规定验收。
塔杆组立必须有完整的施工设计。
杆塔部件组装有困难是应查明原因,严禁强行组装。
螺杆应与结构面垂直,不应有间隙。
螺栓紧好后,螺杆丝各露足够的长度,单螺母不应少于两个螺距,双螺母可与螺母相平。
加垫片时应超过2个,组装螺栓时,其穿入方向应符合下列规定:a、水平方向由里向外穿,垂直方向由下向上穿。
b、顺线路方向由送电侧向受电侧穿,中间面向受电阻力侧由左向右穿3、导线架设a、导地线的展放(1)所有施工人员必须持特种操作证进入施工现场(2)导地线的展放以人力牵引为主,在地形允许的情况下,也可以采用机械牵引的方法。
(3)展放过程中,应随时注意放线通道内的情况,尤其是交叉跨越地段,应设专人负责看护。
(4)放线过程中,应随时注意导地线是否有损伤情况,若出现损伤,应按电力线路施工验收规范技术要求进行处理。
b、紧线(1)紧线前,应对所有杆塔螺丝进行一次紧固。
(2)详细检查现场布置及工器具,以及牵引地锚和脸上地锚的埋设情况。
(3)进线采用1-2滑车组,由机动绞磨牵引的紧线方式。
(4)紧线顺序一般为先地线,再中相导线,后边相导线(5)紧线时不能牵引过快,紧线接近设计驰度时应放慢牵引速度,并及时与驰度观察人员联系,根据规定确定弧垂观测档(6)当紧线达到设计驰度值时,应停止牵引,并由杆上作业人员用红蓝笔划印。
(7)挂线时应注意过牵引长度不能大于200mm,孤立当过牵引长度应更小。
线路的导线与拉线,电杆或构架之间安装后的净空距离不应小于600mm。
(三)设备安装:1、电力变压器安装:变压器安装施工时应严格按照《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)的规定进行。
工艺流程:设备点件检查→变压器二次搬运→变压器稳装→附件安装→交接试验→送电前检查→验收送电运行。
具体施工方法:变压器就位可采用吊装或拖运的方式,吊运变压器的钢丝绳必须拴在变压器的专用吊钩环上。
变压器就位时,将底座滚轮装上,各附件按制造厂说明书的要求进行安装,变压器就位方向和离墙尺寸应与图纸相符。
变压器的重复接地线应采用不小于60×6的铜母线,接口处应烫锡。
变压器的中性点接地回路中,靠近变压器处,宜做一个可拆卸的联接点。
变压器安装完毕后,必须进行交接试验,交接试验要由供电局高试部门进行,试验标准应符合规范和供电部门的要求。
变压器试运行前应做全面的检查,干式变压器护栏要安装完毕、各种标示牌已挂好,变压器室门已装锁。
确认符合试运行条件时方可投入运行。
变压器的试送电运行:变压器第一次投入时,可全压冲击合闸,冲击合闸时由高压侧投入。
变压器第一次受电后,持续时间不应少于10min,无异常情况。
变压器应进行3-~5次全压冲击合闸,无异常情况,保护无误动作,对相序无误,方可带电运行。
变压器空载运行24h,无异常情况,方可投入负荷运行。
变压器从开始带电起,24h无异常情况,可视为合格,并办理移交手续。
线槽的安装。
安装前应对每段母线进行绝缘电阻测试,测量所得数据应符合规范的要求,并做好记录。
2、高、低压配电柜的安装:高压柜、低压柜安装施工时应严格按照《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)、《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)、《电气装置安装工程盘柜及一次回路结线施工及验收规范》(GBJ50171-92)的规定进行。
工艺流程:设备开箱检查→设备搬运→柜体稳装→柜内二次线配线→试验调整→验收送电运行。
安装时应按照施工图纸的布置,按顺序将柜放在基础型钢上。
单个柜校正柜面和侧面的垂直度;成列柜各柜就位后,先找正两端的柜,在柜下方离地面三分之二高的位置绷上小线,逐台找正,找正时采用铁片进行调整,每处垫片最多不能超过三片。
然后按柜的固定螺栓孔尺寸,在基础型钢架上用手电钻钻孔,无特殊要求时,低压柜钻ф孔,高压柜钻ф孔,分别用M12、M16镀锌螺丝弹簧垫圈固定。
柜体的垂直及水平的不平度应符合施工规范的要求。
柜体与侧板均应采用镀锌螺丝连接固定。
柜体还应进行可靠的接地,每台柜从后面左下部的基础型钢侧面焊上铜端子,用6mm2铜线与柜上的接地端子连接牢固。
柜顶母线应严格按照规范的要求配制,铜母线的连接应采用机械连接,搭焊处应烫锡,母线间距应均匀一致,最大允许误差不得大于5mm,母线调直应采用木质工具,切断母线时,严禁用电、气焊切割,应将所有接口涂上“导电胶”。
按原理图逐件检查柜上电器是否与图相符,其额定电压和控制操作电源电压必须一致。
安装完毕后应进行试验和调整,试验标准应符合国家规范和供电部门的规定及产品技术资料要求,然后进行模拟试验,做好送电前的准备工作。
3、母线槽的安装:工艺流程:母线槽点件检查→支架制作安装→母线槽安装→试运行验收。
施工方法:在变压器、低压配电柜安装完毕,并经检验合格后,方可进行母母线槽的悬挂吊杆的直径应与母线槽重量相适应,螺母应能调节,母线紧固螺栓应由厂家配套供应。
吊架的固定距离不得大于,水平架设高度距地不得小于。
母线槽支架的安装位置应正确,横平竖直,牢固。
母线槽的起始端头及终端头应装封闭罩。
各段母线槽外壳的连接必须是可拆卸的,外壳之间须装跨接地线,母线槽两端应可靠接地。
母线槽与设备的联接采用软联接。
母线槽安装完毕后,应对母线槽进行全面的清扫及整理,接头联接应紧密,相序应正确,外壳接地联接应紧密、无遗漏。
安装完毕后应对母线槽进行绝缘电阻测试,其绝缘电阻值应符合设计的要求。
如暂时不送电运行的,还要做好成品的保护措施。
4、电力电缆敷设:电缆敷设必须严格按照《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)的要求施工。
工艺流程:准备工作→检查预埋管→揭电缆沟盖板→沿沟敷设电缆→管口防水处理→挂标示牌→电缆高试→验收送电。
施工方法:电缆沟开挖深度、宽度应符合施工规范的要求。
电缆沟、隧道或电缆保护管应先进行清理,确保顺利敷设电缆。
敷设前,应检查电缆有无机械损伤,电缆盘是否完好,对3KV及以上的高压电缆应进行耐压试验,1KV以下的电缆可用1KV绝缘摇表摇测,绝缘电阻不应小于10兆欧姆。
电缆的弯曲半径应符合施工规范的要求,直埋电缆应按规定埋设标志桩。
电缆线路的长度不超制造长度时,应使用整条电缆,尽量避免接头,如有电缆中间接头,应设在电缆沟或隧道人孔、手孔处,并做明显标志,中间接头还应采用防爆钢保护盒保护。
电缆沟及隧道中敷设的电缆应在引出端、终端及中间接头和走向有变化处挂标示牌,注明电缆规格、型号、回路号、用途及电缆路由。
电缆芯线的连接,均应采用圆形套管连接,铜芯用铜套管压接或焊接。
电缆头施工完毕,应进行耐压或摇测试验,金属外壳应可靠接地。
埋设在地下的电缆均应在回填土前进行隐蔽工程验收,并绘制竣工图,详细标明坐标、部位与走向。
室外电缆凡穿经手孔井时各条电缆均应挂铝制电缆牌,注明该电缆用途、路别、电缆规格、敷设日期及施工单位。
2、劳动力计划1、为确保工程质量和进度,我单位将根据工程进展情况对劳动力予以动态调整,同时在这些人中,除部分普通力工外,全部使用本公司有经验的技术熟练工人。
3、主要施工机械配置及计划一、我公司是承担水利工程、桥梁、排水管道和雨污水排水泵站工程、设备安装与调试等工程的施工,拥有各种大、中型专业施工机械和各种材料、测量、质检仪器设备完善的施工管理体系。
二、计划投入本工程主要施工机械配备(见表)4、组织机构设置、管理人员配置1、施工组织机构设置:2、工阶段划分:根据本工程的特点,将整个工程划分为四个阶段:基础及接地线施工→设备就位安装→电源线电缆敷设→设备调试→验收通电。
按各阶段的施工特点安排设备材料进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。
3、工进度安排:自甲方书面通知之日进场,并于甲方自购设备全部到场及土建具备安装条件后1个半月内完工。
各项目安装施工进度必须按此工期要求进行安排。
