高压电塔保护专项方案
- 格式:docx
- 大小:23.30 KB
- 文档页数:6
2024年高压电线杆保护专项方案模板【高压电线杆保护专项方案模板】一、项目概况1.1 项目名称:高压电线杆保护专项方案1.2 项目背景:随着城市化进程的不断推进以及电力需求的增加,高压电线杆在城市中的数量不断增长。
然而,由于种种原因,高压电线杆面临着日益严重的安全问题,包括腐蚀、老化、破损等。
为了确保人民群众的生命财产安全和电力供应的稳定性,有必要开展高压电线杆保护专项工作。
1.3 项目目标:通过实施高压电线杆保护专项方案,全面检修和加固高压电线杆,提升其安全性和稳定性,确保人民群众的生命财产安全和电力供应的稳定性。
二、方案内容2.1 阶段一:电线杆检修和加固2.1.1 制定高压电线杆检修和加固标准,确保工作的统一性和规范性。
2.1.2 检查高压电线杆的腐蚀、老化和破损情况,制定修复方案。
2.1.3 实施高压电线杆的检修和加固工作,包括杆身的清洗、防腐涂漆、杆顶安全装置的加固等。
2.1.4 全面测量和记录高压电线杆的基本信息,建立电线杆维护档案,便于后续的维护管理。
2.1.5 完成高压电线杆的检修和加固工作,并进行验收。
2.2 阶段二:定期维护和巡检2.2.1 组织专业人员对已检修和加固的高压电线杆进行定期维护和巡检,确保其状态的长期稳定性。
2.2.2 开展高压电线杆表面防护工作,包括定期清洗、防锈涂漆等,延长电线杆的使用寿命。
2.2.3 定期维修和更换高压电线杆的附件和设备,确保其正常运行。
2.2.4 检查和维修高压电线杆与地面的接地装置,保证人身安全和防雷防静电的效果。
2.3 阶段三:宣传教育和意识提高2.3.1 制作宣传教育材料,向社区居民和相关单位普及高压电线杆的安全知识和注意事项。
2.3.2 组织高压电线杆安全知识讲座和培训,提高人们的安全意识和应急处理能力。
2.3.3 在高压电线杆附近设置警示标志和安全防护设施,提醒人们远离高压电线杆。
三、方案实施计划3.1 阶段一:电线杆检修和加固计划时间:2024年1月-2024年3月具体工作内容:制定检修和加固标准、检查电线杆情况、制定修复方案、实施检修和加固工作、测量和建档、验收工作。
高压输电塔保护方案1. 简介高压输电塔是电网输送电能的重要组成部分,为确保电网的正常运行,保护高压输电塔的安全稳定至关重要。
本文档将介绍一套高压输电塔保护方案,旨在防止高压输电塔发生意外故障,提升其寿命和可靠性。
2. 风险评估2.1 输电塔的危险因素- 自然灾害:如暴风雨、冰雪、雷电等。
- 人为因素:如破坏、盗窃、无人机干扰等。
- 设备故障:如电力设备失效、系统故障等。
- 力学因素:如弯曲、振动、腐蚀等。
2.2 风险评估根据以上危险因素,进行风险评估,确定高压输电塔的保护要求和措施。
3. 高压输电塔保护方案3.1 自然灾害防护- 建设防灾设施:加固高压输电塔结构,增加防雷、防风、防冰、防霜等设备。
- 监测系统:安装传感器,实时监测气象状况,及时预警并采取相应措施。
3.2 人为因素防护- 安全围栏:设置高压输电塔周围安全围栏,限制非授权人员进入。
- 视频监控:安装摄像头监控高压输电塔周围环境,及时发现异常情况。
- 安保巡逻:增加保安巡逻频次,加强对高压输电塔的保护。
3.3 设备故障防护- 定期维护:制定高压输电塔的定期检修计划,对关键设备进行维护和检测。
- 事故应急预案:建立高压输电塔事故应急预案,包括快速抢修、备用设备调用等内容。
3.4 力学因素防护- 材料选择:采用抗腐蚀、抗振动、抗弯曲等优质材料,增强高压输电塔的耐久性。
- 定期检测:定期对高压输电塔进行力学性能检测,发现问题及时修复。
4. 实施计划根据保护方案的内容和要求,制定详细的实施计划。
包括工期安排、投资预算、工作人员分配等。
并建议执行过程中随时对计划进行评估和调整。
5. 总结高压输电塔保护方案旨在预防高压输电塔发生意外故障,提升其寿命和可靠性。
通过合理的风险评估和相应的保护措施,可以有效降低高压输电塔的风险,并确保电网的正常运行。
以上是一份高压输电塔保护方案的简要介绍,具体实施时还需根据实际情况进行进一步的调整和优化。
一、方案背景随着我国经济的快速发展和城市化进程的加快,高压输电线路在电力供应中扮演着越来越重要的角色。
然而,高压铁塔作为输电线路的关键支撑结构,其安全稳定运行直接关系到电力系统的安全可靠。
为保障高压铁塔的安全,特制定本专项方案。
二、方案目标1. 提高高压铁塔的可靠性,确保电力系统安全稳定运行。
2. 加强对高压铁塔的维护保养,延长其使用寿命。
3. 保障高压铁塔周边环境的安全,减少对生态环境的影响。
三、方案内容1. 高压铁塔结构安全检查(1)定期对高压铁塔进行外观检查,发现问题及时处理。
(2)定期对铁塔基础进行沉降观测,确保基础稳定。
(3)对铁塔连接部件进行检查,确保连接牢固。
2. 高压铁塔防腐处理(1)采用热浸镀锌或喷涂防腐漆等方法对铁塔进行防腐处理。
(2)定期检查防腐层,发现问题及时修复。
3. 高压铁塔防雷保护(1)安装防雷装置,降低雷击风险。
(2)定期检查防雷装置,确保其有效性。
4. 高压铁塔周边环境治理(1)加强铁塔周边植树造林,改善生态环境。
(2)清理铁塔周边垃圾,确保环境整洁。
5. 高压铁塔应急救援(1)制定高压铁塔应急救援预案,提高应对突发事件的能力。
(2)定期组织应急演练,提高应急处置能力。
6. 高压铁塔信息化管理(1)建立高压铁塔信息管理系统,实现数据实时监测。
(2)利用信息化手段,提高维护保养效率。
四、方案实施1. 成立高压铁塔保护工作领导小组,负责方案的实施和监督。
2. 制定高压铁塔保护工作计划,明确责任分工。
3. 加强培训,提高工作人员的业务素质。
4. 加大投入,确保方案顺利实施。
五、方案评估1. 定期对高压铁塔保护工作进行评估,分析存在的问题,提出改进措施。
2. 对方案实施效果进行总结,为后续工作提供借鉴。
本方案旨在提高高压铁塔的安全性和可靠性,确保电力系统安全稳定运行。
各部门应高度重视,切实加强高压铁塔的保护工作,为我国电力事业的发展贡献力量。
高压电铁塔保护方案(总4页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--二连浩特至河口国道主干线云南省石林(石林县境内)至锁龙寺高速公路工程高压线下施工保护方案编制人:审核人:审批人:中国建筑股份有限公司云南石锁高速建设项目部一分部K6+556、K6+640、K17+、K18+200、K23+处高压输送线铁塔施工保护方案一、编制依据本方案是为了在施工的同时保护好电力设施,维护公共安全,根据《中华人民共和国电力法》和国务院《电力设施保护条例》等法律、法规,结合云南省实际,编制此保护方案。
二、概况云南省石林至锁龙寺高速公路在石林县境内连续多处下穿高压输送电力线,具体位置分K6+640、K6+556为110kv输电线路, 17+和K18+200处为500kv输电线路。
其中K17+处路基左侧边坡开挖线距高压输送线1号铁塔塔基米, K18+200处路基右侧边坡开挖线距高压输送线1号铁塔塔基米(见平面位置图), K23+路线两侧铁塔分别位于K23+708和K23+处。
1号塔距路基中心线,2号塔距路基中心线。
为保证高压输送线路及铁塔的安全,必须制定安全可靠的、详细的施工方案和保护措施。
三、在高压线下施工一般要求1、架空电力线路保护在高压电线下附近作业时,施工机械与输电线之间的安全距离不得小于下表,达不到要求的必须制定有效的防护措施;在实施防护措施时,应有电气工程技术人员或专职安全人员监护并采取有效措施保证实施过程中作业人员及其他人员的安全。
必要时采取遮栏或保护网,并悬挂醒目的警告标志牌等防护措施。
施工机械与输电线之间的安全距离(m)2、架空电力线路杆塔、拉线保护杆塔、拉线的基础外缘向周围延伸所形成的区域为架空电力线路杆塔、拉线基础保护区,在此区域内不得进行施工作业。
在距电力设施外围水平距离500m范围内进行爆破作业的,应当征得电力行政主管部门批准。
架空电力线路杆塔、拉线基础延伸距离四、施工保护方案1、边坡(截水沟)开挖方案:在离塔基最近处,先按设计放出边坡开挖线,撒上石灰线,再采用破碎机械设备配合挖机进行石方开挖作业,该范围内禁止进行爆破;离铁塔500外爆破作业时采用松动控制爆破,炮眼背向铁塔方向,地面采用沙袋覆盖,杜绝爆破时产生飞石,以免伤及高压线。
目录1、工程概况 (2)2、编制依据…………………………………………。
.33、安全管理目标 (3)4、施工技术措施 (4)5、进度计划保证措施…………………………………。
136、安全施工措施 (17)7、文明施工保证措施 (18)8、应急预案措施………………………………………。

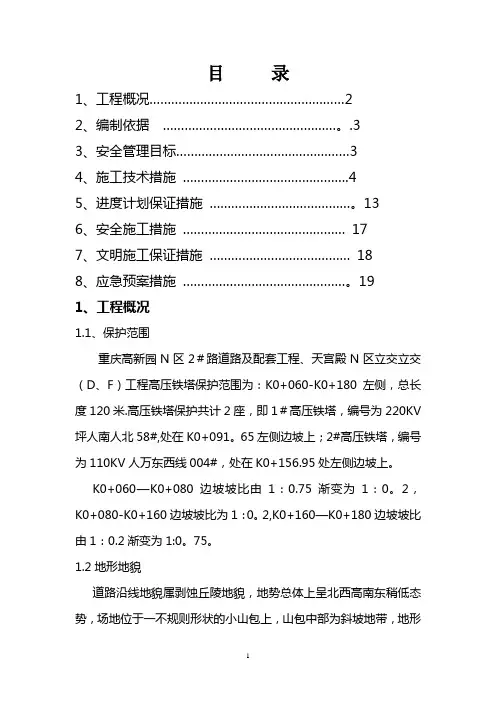

191、工程概况1.1、保护范围重庆高新园N区2#路道路及配套工程、天宫殿N区立交立交(D、F)工程高压铁塔保护范围为:K0+060-K0+180左侧,总长度120米.高压铁塔保护共计2座,即1#高压铁塔,编号为220KV 坪人南人北58#,处在K0+091。
65左侧边坡上;2#高压铁塔,编号为110KV人万东西线004#,处在K0+156.95处左侧边坡上。
K0+060—K0+080边坡坡比由1:0.75渐变为1:0。
2,K0+080-K0+160边坡坡比为1:0。
2,K0+160—K0+180边坡坡比由1:0.2渐变为1:0。
75。
1.2地形地貌道路沿线地貌属剥蚀丘陵地貌,地势总体上呈北西高南东稍低态势,场地位于一不规则形状的小山包上,山包中部为斜坡地带,地形较陡,地形坡度一般为14—30度,局部陡坎坡度角可达50度以上.地面高程在313.00—270.00m之间,相对高差为43。
00m,地形起伏相对较小。
1.3地质构造根据区域地质调查报告:在地质构造上位于龙王洞背斜北西翼,岩层呈单斜产出,地层由第四系人工填土、残破积层及侏罗系中统砂溪庙组泥岩和砂岩组成。
无地表水水体,场地处于斜坡地形,有利于地表水和地下水的排泄。
1。
4不良地质现象通过场地工程地质测绘调查,场地未见有滑坡、崩塌、泥石流等不良地质现象。
1。
5边坡防护设计方案对本段边坡采用分级放坡+锚杆喷射+板肋式挡墙支护.K0+060—K0+180左侧边坡采用板肋式锚杆挡墙支护,采用C30砼现浇。
K0+060—K0+080边坡坡比由1:0.75渐变为1:0。
2;K080-K0+160边坡坡比为1:0。
高压电塔防护加固专项方案一、简述本工程东南角地下连续墙外侧与110KV高压电塔最近距离为5.3m。
电塔地面以上第一道横杆距地约7m。
根据《施工现场临时用电安全技术规范》要求(见下表),基本满足最小安全操作距离要求。
[MISSINGIMAGE:,]经会合国家电网的工作人员现场勘查后,按照“安全第一、预防为主”的方针,我司仍采取相应的防护措施。
二、安全教育及培训1、对入场工人进行安全教育对新入场的施工人员进行三级安全教育,平安卡培训,经考核合格后,方允许上岗作业。
2、广泛开展预防高压电危害及防护的宣传教育:结合工地的实际情况,充分利用安全交底、班前教育等各种形式,宣传普及有关高压电防护知识,提高广大员工的对高压电危害及安全防护意识,避免坡顶高压电触电事故的发生。
、制定班组安全巡查员安全生产责任制①班组安全巡查员要经过安全培训考试合格,具备识别危险、控制事故的能力。
②熟悉掌握岗位安全技术规程和作业标准,做到考试合格上岗,并百分之百地贯彻执行规程和标准。
③协助班长开好班前会,过好安全活动日,开展标准化作业练兵、安全教育等。
④做到工具设备无缺陷和隐患,安全防护设施齐全、完好、可靠,作业环境整洁良好,安全通道畅通,安全标志醒目,正确使用、佩带个体保护用品。
三、高压电塔附近安全技术措施(1)未施工前先设置警示牌,采用钢管围挡,“高压危险,请勿靠近”。
(2)施工该段地下连续墙前约一周,在高压电线外侧搭设搭设毛竹防护隔离。
毛竹防护架采用双排,高度 4.5m,长度20m。
见下二图。
防护架搭设要求如下:1)脚手架与高压线路平行的一侧必须用合格的密目式安全网全部封闭。
2)各种防护杆的材质及搭设方法应按竹木脚手架施工的有关安全技术标准进行。
搭设和折除时应有专职的电气技术人员在现场指导。
4)防护架完工后,在其醒目位置挂设各种警示标志及安全生产的标语牌。
[MISSINGIMAGE:,][MISSINGIMAGE:,](3)将连续墙钢筋笼分作两段,然后在下笼时焊接。
高压线铁塔保护方案
一、编制依据:
1、根据建设单位、江北供电局铁塔保护要求。
2、关于贯彻“建设施工电力设备安全保障协议合同”。
二、工程概况:
1、该工程项目主要以土石方为主的平基工程,场地内有座铁塔
需迁移,按照工程总的施工方案,先开挖C区,将新设计铁
塔迁移的位置施工到位,达到设计标高后,再开挖A区、B
区,将铁塔进行保护,确保安全。
三、铁塔保护方案:
1、铁塔施工时必须派专人指挥,并对挖机司机施工前专项操作
安全技术交底。
2、以钢塔为中心R=15米的净距园以外进行土石方施工作业,如
铁塔示意图。
3、放坡向下不小于45度,根据土质岩层在高度达到6米左、右
收一平台,平台宽度不小于3米,保证塔基础不受任何影响。
4、爆破前必须将表皮松散的土层清理干净,凿减震槽1.5m深,
宽1m,开始第一层爆破,控制一次性起爆药量,6m分三层
爆破,起爆前将覆盖。
5、爆破后,高压线与地面达不到挖机工作安全规定的距离,必
须用推土机将土石方推到安全距离以外,方能使用挖机施工。
6、施工达到设计标高后,派专人对铁塔进行观察,特别是爆破
后、雨后塔基础有无异常变化并作好记录。
四、附铁塔示意图。
重庆黄金建设(集团)有限公司
2009年9月6日。

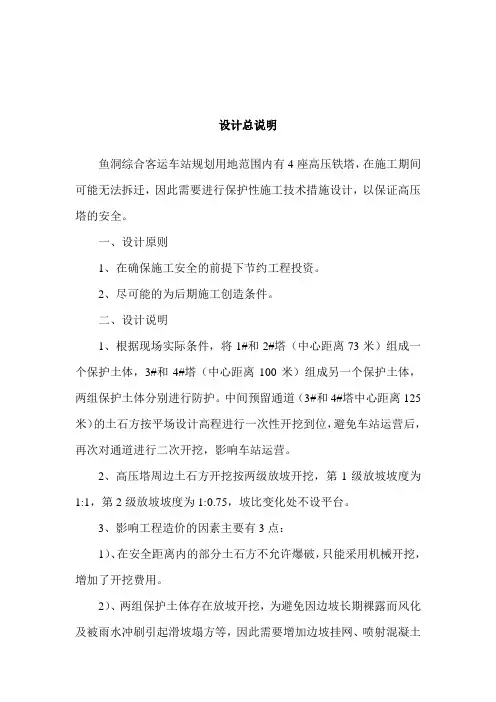

设计总说明鱼洞综合客运车站规划用地范围内有4座高压铁塔,在施工期间可能无法拆迁,因此需要进行保护性施工技术措施设计,以保证高压塔的安全。
一、设计原则1、在确保施工安全的前提下节约工程投资。
2、尽可能的为后期施工创造条件。
二、设计说明1、根据现场实际条件,将1#和2#塔(中心距离73米)组成一个保护土体,3#和4#塔(中心距离100米)组成另一个保护土体,两组保护土体分别进行防护。
中间预留通道(3#和4#塔中心距离125米)的土石方按平场设计高程进行一次性开挖到位,避免车站运营后,再次对通道进行二次开挖,影响车站运营。
2、高压塔周边土石方开挖按两级放坡开挖,第1级放坡坡度为1:1,第2级放坡坡度为1:0.75,坡比变化处不设平台。
3、影响工程造价的因素主要有3点:1)、在安全距离内的部分土石方不允许爆破,只能采用机械开挖,增加了开挖费用。
2)、两组保护土体存在放坡开挖,为避免因边坡长期裸露而风化及被雨水冲刷引起滑坡塌方等,因此需要增加边坡挂网、喷射混凝土防护。
3)、为保护高压塔安全的需要,预留了两组保护土体,因此相应的挖方工程量减少了。
4、3#塔位于红线边,影响较小,比较安全,不需要多大保护;4#塔位于红线外,不需要保护。
三、须按照《电力设施保护条例》、《电力设施保护条例实施细则》执行下施工1、第二章电力设施的保护范围和保护区第十条电力线路保护区:(一)架空电力线路保护区:导线边线向外侧水平延伸并垂直于地面所形成的两平行面内的区域,在一般地区各级电压导线的边线延伸距离如下:1~10千伏5米35~110千伏10米154~330千伏15米500千伏20米2、第三章电力设施的保护第十二条任何单位或个人在电力设施周围进行爆破作业,必须按照国家有关规定,确保电力设施的安全。
第十四条任何单位或个人,不得从事下列危害电力线路设施的行为:(八)在杆塔、拉线基础的规定范围内取土、打桩、钻探、开挖或倾倒酸、碱、盐及其他有害化学物品。
一、工程概况本工程位于XX地区,主要目的是对附近的高压电塔进行防护施工,以确保周边施工环境的安全,防止因施工过程中产生的碰撞、坠物等对高压电塔造成损害,从而保障电力供应的稳定性和周边居民的生命财产安全。
工程涉及的高压电塔电压等级为110KV,距离施工现场约59.4米。
二、施工依据1. 《施工现场临时用电安全技术规范》2. 《建筑施工安全检查标准》3. 《建筑施工高处作业安全技术规范》4. 《建筑施工扣件钢管脚手架安全技术规范》5. 《高压线路防护设施设计规范》三、施工方案1. 防护架搭设(1)根据现场实际情况,采用杉杆搭设防护架,确保防护架与高压电塔外边线之间的水平距离不小于8m,满足最小安全操作距离要求。
(2)防护架底部采用钢管脚手架搭设,立杆间距为1.8m,横杆步距为1.8m,架体四个端面设连续剪刀撑,提高防护架的稳定性。
(3)防护架高度根据高压电塔高度和现场实际情况确定,确保防护架顶部高于高压电塔最高点1.5m。
2. 材料准备(1)杉杆:直径不小于12cm,长度根据现场实际情况确定。
(2)钢管:采用48mm×3.5mm的钢管,长度根据现场实际情况确定。
(3)扣件:符合国家标准的扣件。
(4)毛竹:直径不小于8cm,长度根据现场实际情况确定。
(5)铁丝:10#铁丝,用于绑扎毛竹。
3. 施工步骤(1)测量:对高压电塔周边进行测量,确定防护架搭设位置。
(2)打桩:在防护架搭设位置打入钢管桩,确保桩体稳定。
(3)搭设防护架:按照施工图纸,将杉杆、钢管等材料搭设成防护架。
(4)绑扎:使用铁丝将杉杆、毛竹等材料进行绑扎,确保防护架的牢固性。
(5)验收:施工完成后,进行防护架的验收,确保防护效果。
四、安全技术措施1. 施工人员必须经过专业培训,掌握高压电塔防护施工技术。
2. 施工现场设置明显的警示标志,提醒施工人员和周边人员注意安全。
3. 施工过程中,严禁施工人员攀登防护架。
4. 施工人员应穿戴安全帽、安全带等个人防护用品。
二连浩特至河口国道主干线云南省石林(石林县境内)至锁龙寺高速公路工程高压线下施工保护方案编制人:审核人:审批人:中国建筑股份有限公司云南石锁高速建设项目部一分部K6+556、K6+640、K17+525.75、K18+200、K23+497.3处高压输送线铁塔施工保护方案一、编制依据本方案是为了在施工的同时保护好电力设施,维护公共安全,根据《中华人民共和国电力法》和国务院《电力设施保护条例》等法律、法规,结合云南省实际,编制此保护方案。
二、概况云南省石林至锁龙寺高速公路在石林县境内连续多处下穿高压输送电力线,具体位置分K6+640、K6+556为110kv输电线路,17+525.75和K18+200处为500kv输电线路。
其中K17+525.75处路基左侧边坡开挖线距高压输送线1号铁塔塔基21.17米, K18+200处路基右侧边坡开挖线距高压输送线1号铁塔塔基26.2米(见平面位置图), K23+497.3路线两侧铁塔分别位于K23+708和K23+311.8处。
1号塔距路基中心线105.22m,2号塔距路基中心线112.14m。
为保证高压输送线路及铁塔的安全,必须制定安全可靠的、详细的施工方案和保护措施。
三、在高压线下施工一般要求1、架空电力线路保护在高压电线下附近作业时,施工机械与输电线之间的安全距离不得小于下表,达不到要求的必须制定有效的防护措施;在实施防护措施时,应有电气工程技术人员或专职安全人员监护并采取有效措施保证实施过程中作业人员及其他人员的安全。
必要时采取遮栏或保护网,并悬挂醒目的警告标志牌等防护措施。
施工机械与输电线之间的安全距离(m)2、架空电力线路杆塔、拉线保护杆塔、拉线的基础外缘向周围延伸所形成的区域为架空电力线路杆塔、拉线基础保护区,在此区域内不得进行施工作业。
在距电力设施外围水平距离500m范围内进行爆破作业的,应当征得电力行政主管部门批准。
架空电力线路杆塔、拉线基础延伸距离四、施工保护方案1、边坡(截水沟)开挖方案:在离塔基最近处,先按设计放出边坡开挖线,撒上石灰线,再采用破碎机械设备配合挖机进行石方开挖作业,该范围内禁止进行爆破;离铁塔500外爆破作业时采用松动控制爆破,炮眼背向铁塔方向,地面采用沙袋覆盖,杜绝爆破时产生飞石,以免伤及高压线。
铁塔保护专项方案编制单位:编制人:审核:编制日期:目录一、工程概况 (1)(1)保护范围................................................................... 错误!未定义书签。
(2)地形地貌................................................................... 错误!未定义书签。
(3)不良地质现象........................................................... 错误!未定义书签。
(4)编制依据................................................................... 错误!未定义书签。
二、施工部署 (1)三、施工方法 (3)1、施工准备工作 (3)2、钢筋砼挡墙施工 (4)3、路基回填及路面施工 (5)三、安全保证措施 (7)1、建立安全监督体系 (7)2、主要技术保证措施 (8)四、现场文明施工措施 (8)五、安全防护措施 (9)1、施工现场安全防护 (9)2、材料堆放和仓贮安全防护 (10)六、交通组织措施 (10)一、工程概况 二、 施工部署1、成立组织机构项目经理部成立以项目经理为组长的施工领导小组,其机构组成、人员编制及责任分工如下图:2、施工进度计划按照施工总进度计划《时代阳光大道东延线(新兴加油站-长沙县交界处)道路工程总体施工进度计划》,此路段路基、路面、排水、管网、绿化等工程,施工的时间节点为2015年9月1日~2015年12月31日,具体施工进度计划见施工进度计划横道图。
技术负责人:XXX质检员 XX安全员 XX 施工员 XX材料员 XX项目经理:XX工程名称:时代阳光大道东延线道路工程K1+440-900段施工进度计划横道图2015年9月2015年10月2015年11月2015年12月序号分部项名称1 7 14 21 28 30 1 7 14 21 28 31 1 7 14 21 28 30 1 7 14 21 28 311 施工准备2 清表及清除废土3 路基施工4 挡土墙施工5 雨水管道6 污水管道7 路面施工8 绿化工程9 人行道铺装3、劳动力、机具配备劳动力配备(详见表4-1)表4-1工种人数任务管理人员 5 现场安全生产管理土方施工队20 负责路基的挖填工作路面施工队15 负责路面的施工工作挡土墙施工队20 负责挡土墙的施工工作测量员 2 对现场参数进行把控电工 2 负责现场电线安装及拆杂工 5 清理现场等杂务机具配备(详见表4-2)表4-2三、施工方法本部位主要工程为城市公路及附属结构施工,其中施工期间对高压铁塔的临时防护、路基、路面施工,以及在施工及完工后防止道路排水对高压铁塔基础的冲刷是本方案的主要工作内容。
目录一、编制依据:_____________________________________________________ 1二、工程概况:_____________________________________________________ 1三、构造和技术要求_________________________________________________ 11、基底的处理 _____________________________________________________ 12、杆件搭设方法及注意事项 _________________________________________ 23、材料需用计划 ___________________________________________________ 2四、绑扎注意事项___________________________________________________ 3五、防护通道做法___________________________________________________ 3六、安全技术要求___________________________________________________ 3一、编制依据:1、《建筑施工手册》 xxx版2、《施工现场临时用电安全技术规范》 JGJ46-xxx3、《建筑施工安全检查标准》 JGJ59-xxx4、《建筑施工高处作业安全技术规范》 JGJ80-xxx二、工程概况:由于场区东南侧有两座高压塔在工地围墙内,直接影响到综合体育馆的正常施工。
现场实际测量拟建体育馆脚手架外边线与架空线路外边线之间的水平距离为8.4m,而且均带有110KV高压电,为了保证施工正常进行,消除安全隐患,依据《施工现场临时用电安全技术规范》中建筑工程(含脚手架具)的外侧边缘与外电架空线路的边线之间的最小安全操作距离表 3.1.2中规定外电线路电压3~110KV时,最小安全操作距离为8m.据此现场实际情况,我方将用杉杆搭设防护架,具体做法详见防护搭设图。
高压铁塔保护专项方案一、工程概况:在K3+***有一座高压铁塔,鉴于该铁塔近期不考虑迁移,故根据现场实际情况,并对铁塔边进行加固,以保护高压铁塔安全。
二、编制依据1、《电力设施保护条例》及《电力设施保护条例实施细则》;2、《建筑基坑工程技术规程》(DB33/T1008-2002)。
三、铁塔保护根据电力设施保护条例第十条电力线路保护区之要求。
故我方考虑采用钢板桩支护下进行基坑开挖,以减少基坑开挖面,并防止土体位移对铁塔带来的影响,钢板桩桩考虑布置在铁塔靠近基槽的一侧,在基坑开挖至回填完成时间段,进行铁塔基础进行土体位移及沉降监测。
四、钢板桩施工1 插打顺序钢板桩的插打次序为先从一边角点开始,依次施打。
在南北两个边角,各多施打8根钢板桩。
2 钢板桩插打施打采用液压震动锤打桩机在道路一侧上进行。
首先在钢护筒上焊接牛腿,安装导向架。
该导向架在钢板桩打设完成后即作为横向连接撑加固使用。
打桩机将钢板桩从场地上吊起,然后吊至施打钢板桩的导向装置内,匀速下放,使钢板桩成垂直状态,然后用定位卡具在导向装置内将钢板桩固定牢固,松开起吊钩,,将钢板桩逐根插打到位。
五、拟保护铁塔的监测1、监测点布置基坑施工影响范围内的铁塔应布设沉降测点及测斜管。
沉降观测点主要布设于铁塔基础四角。
用水准仪观测设在建筑物上的测点的高度变化情况。
对构筑物基坑:在测点部位将L型测钉打入或埋入待测结构内,测点头部磨成凸球型,测钉与待测结构结合要可靠,不允许松动,并用(红色)油漆标明点号保护标记,随时检查,保证测点在施工期间绝对不遭到破坏。
测斜管利用已完成的钢板桩,选择几根并做记号,然后在基坑开挖影响范围外设点进行定期观测。
2、监测要求①土体开挖前,须对周边环境作全面调查,掌握监测对象的初始情况。
②沉降标点应做好保护措施。
③深层位移观测项目在基坑开挖期间一般每天观测一次,开挖期间如变化速率较大时应增加观测频率。
每次观测数据要及时填入规定的记录表格、绘制成相关曲线,并要根据已有数据对其作出发展趋势分析,对基坑是否安全作出评估,编制即可报告。
一、编制依据1. 《中华人民共和国电力法》2. 《电力设施保护条例》3. 《电力设施保护工作规定》4. 国家能源局《电力设施保护技术规范》5. 相关地方性法规和规范性文件二、工程概况1. 工程名称:高压线铁塔保护工程2. 工程地点:[具体地点]3. 工程规模:[具体规模]4. 工程内容:铁塔加固、防腐、巡查维护等三、保护目标1. 确保高压线铁塔结构安全,延长使用寿命;2. 防止铁塔腐蚀,降低安全隐患;3. 加强铁塔巡查维护,确保电力设施安全稳定运行。
四、保护措施1. 铁塔加固(1)对铁塔进行结构检测,发现安全隐患及时加固;(2)对铁塔基础进行加固处理,确保基础稳定;(3)对铁塔主体结构进行加固,提高抗风、抗震能力。
2. 铁塔防腐(1)对铁塔进行防腐涂层施工,选用符合国家标准的防腐材料;(2)对铁塔进行定期检查,发现涂层损坏及时修复;(3)对铁塔进行定期除锈处理,确保防腐效果。
3. 巡查维护(1)建立健全铁塔巡查制度,定期对铁塔进行巡查;(2)对巡查中发现的问题及时进行处理,确保铁塔安全;(3)加强铁塔周边环境管理,防止人为破坏。
五、组织实施1. 成立高压线铁塔保护工作领导小组,负责工程的组织实施;2. 明确各部门职责,确保工程顺利推进;3. 加强与电力公司的沟通协调,确保工程顺利进行。
六、保障措施1. 保障资金投入:根据工程实际情况,确保工程所需资金及时到位;2. 保障物资供应:确保工程所需物资及时采购、配送;3. 保障人员配备:选拔具备相关专业技能的施工人员,确保工程质量;4. 保障施工安全:严格遵守国家有关安全生产法律法规,确保施工安全。
七、验收与评价1. 工程完工后,组织相关部门进行验收;2. 验收合格后,对铁塔保护效果进行评价;3. 对铁塔保护效果进行跟踪,确保长期稳定运行。
八、结语高压线铁塔保护工程是保障电力设施安全稳定运行的重要举措。
本方案从多个方面对铁塔进行保护,旨在确保铁塔安全、稳定运行,为我国电力事业发展贡献力量。
K6+100~K6+180左侧路堑高边坡处高压线塔施工保护方案一、编制依据1、《公路路基施工技术规范》(JTJ 033—95)。
2、《施工现场临时用电安全技术规范》(JGJ46-2005)。
3、路基施工图纸及其他相关图纸。
4、现场调查情况。
二、工程概况2.1施工现场及周围环境本合同段起止里程:K3+785~K6+400 ,全长2.615km,主线路基按行车速度100km/h的双向六车道高速公路标准设计,标准路基宽33.5m。
标段内线路路基所经地区地形落差较大,其中K6+100~K6+180左侧路堑高边坡地段,在山顶距路线中线37.0米处有一高压铁塔,边坡到路基面高度近30米。
为避免铁塔拆迁,该路段设计加陡了坡率,并采用锚杆、锚索框架梁进行加固。
2.2地质条件2.2.1 该路段开挖出露岩层从上到下依次为第四系残积砾质低液限粘土、全风化粗粒黑云母花岗岩,厚1.9~12m。
其下伏强、弱风化及微风化粗粒花岗岩,岩层稳定,工程地址较好,无明显的断裂构造,岩石节理裂隙发育,无不利结构面。
2.2.2 地下水不发育,地下水位较低,地下水主要赋存在基岩风化裂隙中,水量贫乏,受临近含水层补给,动态较稳定三、方案编制指导思想3.1 保证路堑开挖过程中,铁塔基础的稳定。
3.2 满足路堑防护结构本身强度,路堑稳定性以及变形的要求,确保周围环境的安全。
3.3 防护施工便利、经济合理及保证工期:在安全可靠的前提下,选择施工工期短、有效的防护方案。
四、施工前的准备4.1、施工准备4.1.1路堑施工前,全面熟悉设计文件和设计交底,进行现场核对和施工调查,发现问题应及时根据有关程序提出修改意见报请变更设计。
4.1.2修建工程用房,解决好通讯、电力和水的供应,修建供工程使用的临时便道、确保施工设备、材料的供应;设立必要的安全标志。
4.1.3施工前的复查和试验路基施工前,施工人员应对路基工程范围的地质水文情况进行详细调查,通过取样试验确定其性质和范围,并了解附近既有建筑物对特殊土的处理方法。
******************
高压电塔保护专项方案
编制:
校核:
审核:
二零一六年四月
目录
第一章工程概述 (3)
第二章施工方法 (3)
第三章变形观测 (5)
第四章安全措施 (5)
第五章应急措施 (6)
第一章工程概述
********************
第二章施工方法
一、施工准备
1、总体施工准备
为合理利用施工资源,加快施工进度,力求在质量、进度、成本和效益以及整体形象方面创造良好效果。
在施工技术准备的同时,进行材料准备、测量放线等工作。
2、技术准备
本工程开工前,组织全体技术人员,包括测量、质检、试验、材料相关人员。
熟悉施工图纸,了解施工内容。
由技术负责人主持开展技术工作,对各部门人员进行分工。
3、施工测量放样准备
用GPS对本工程设计的开挖边线进行定位放线,根据设计要求和现场实际情况确定并做出标记。
放样资料坚持“一人计算,一人校核”的原则,放样后进行复测校核细部标高,几何尺寸,以及平面位臵准确无误,并对操作人员进行详细交底后,报请监理工程师检验,认可后再进行下一道工序作业。
二、土石方开挖
1、测量放样
由测量工程师对现场开挖边线、高压铁塔基础进行实测,开挖边线定位放样等大量工作。
确保在土石方开挖作业前掌握现场实际情况,为后续工作的开展提供必要的数据支持。
2、沉降观测
施工期间,设置专职测量人员对边坡进行沉降及位移观测,铁塔基础上各设置四个观测点,每天测量一次,并做详细记录,每周向监理工程师上报一次;待满足安全要求后再延长观测时间一个月观测一次,直到工程顺利完工,观测结果每月上报监理部门,如发现观测桩有位移、下沉等迹象(如裂缝、滑动等)时,应暂停施工,必须要把所有人员及机械撤至安全地,并同时上报相关部门到现场处理。
3、边沟设置
为不破坏高压铁塔原生土体,在距离高压铁塔挖方边坡开挖线外5米处,采用人工开挖一条土质边沟,断面尺寸40*40cm,边沟底部和侧面采用1:1水泥砂浆抹面,厚2cm,将坡顶雨水引入坡底边沟,防止雨水渗透进入高压铁塔底部,影响基础稳定性。
4、开挖顺序
在高压电塔10米范围内严禁从事施工作业,并严禁堆积物品。
土石方施工弃土应及时运走,严禁在坡顶加载,不宜在雨季施工,应遵循先整治后开挖的施工顺序,疏通坡顶排水工程,防止地面水渗入土体,必须遵循由上至下的开挖顺序,严禁先切除坡脚。
第三章变形观测
施工人员应进行日常定期或不定期观察,测量人员进行变形观测。
变形观测主要观测塔基及周围地面的沉降、位移和不均匀沉降,在塔基上选取4个观测点观测点。
第四章安全措施
一、高压电塔周围10米范围不得堆土或停置大型车辆。
二、加强对施工人员的安全教育。
三、施工人员定时或随时观察电塔情况。
四、加强电塔的观测测量每天进行观测。
五、施工期间现场派出管理人员24小时跟踪。
六、在安全电塔10米范围上设置防护设施,安装安全警示牌、用小彩旗进行安全围拦。
第五章应急措施
一、现场准备足够的应急物资,如准备粘土,另现场准备挖掘机1台、25吨或以上吊车1台。
二、准备型钢、钢缆绳用作临时加固备用材料。
三、现场施工人员及主要管理人员电话保持畅通,紧急情况及时联系。
四、发现紧急情况,现场人员及时向项目经理报告,联系相关应急人员到现场,项目部及时派人到现场,项目部根据情况及时向指挥部、公司及相关部门汇报。
五、现场值班人员安排:。
