回填砂水夯施工技术交底
- 格式:doc
- 大小:69.50 KB
- 文档页数:5
海天四季花城项目部
换填基础技术交底
据甲方11月20日传真的设计院换填地基处理方案,12#楼底板以下存在水塘,经设计院同意用砂石换填地基,砂石急配比例如下:
(1)铺设前将基底表面浮土、淤泥、杂物清除干净,两侧应设一定坡度或填实防止夯实时塌方。
(2)垫层底标高不同时,土面应挖成梯形或斜坡搭接,并按先深后浅的顺序施工。
(3)人工级配的砂石,应先将砂、卵石拌合均匀后,在铺夯压实。
(4)垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏、受冻或浸泡,降低其强度。
如垫层下有厚度较小的淤泥或淤泥质土层,在碾压荷载下抛石能挤入该层底面时,可采取挤淤处理。
先在软弱土面上堆填块石、片石、等,然后将其压入以置换和挤出软弱土,在做垫层。
(5)垫层分层铺设、分层夯实。
每层铺设厚度150-200,打夯时要做到交叉重叠1/3,防止漏夯,切不得少于三遍,垫层铺设夯实完毕,应即进行下道工序施工,严禁小车及人在砂层上面行走,必要时应在垫层上铺板行走。
施工过程中必须检查分层厚度,分段施工时搭接部分的压实情况。
分层厚度允许偏差+50,级配准确。
海天四季花城项目部
天恒建安公司
2006-11-29。

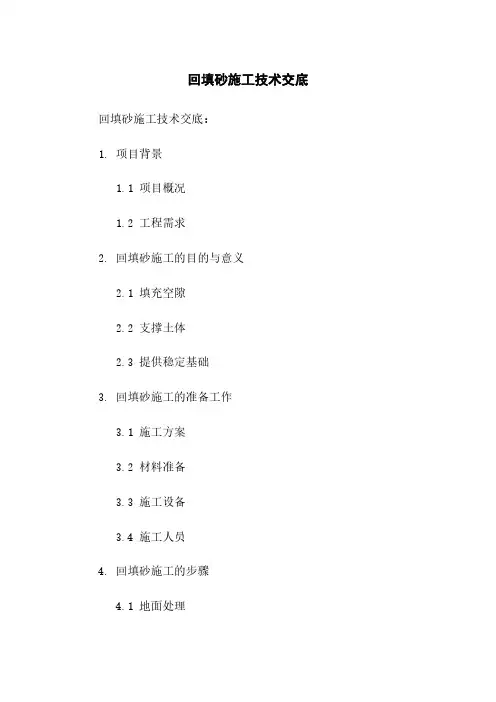

回填砂施工技术交底摘要:回填砂施工是一项重要的工程技术,在土建工程中扮演着重要的角色。
本文将介绍回填砂施工的基本原理、施工步骤和要求,以及常见的施工技术交底内容。
1. 引言回填砂施工是土建工程中常见的一项工程技术,主要用于填充和加固建筑物基础、管道或其他设施的周围土壤。
回填砂材料的选用和施工技术的合理使用对工程的稳定性和持久性至关重要。
2. 回填砂施工的基本原理回填砂施工的基本原理是利用砂的填充性和排水性来提高土体的强度和稳定性。
回填砂应具备一定的强度和抗压性能,同时具备较好的排水性能,以防止土体内部积水而引起的变形和沉降。
3. 回填砂施工的步骤和要求3.1 研究设计和前期准备在开始回填砂施工前,需要进行详细的工程研究设计,并制定相应的施工方案。
在进行回填砂施工前,还需要进行充分的前期准备工作,包括场地清理、土壤处理和砂料的选用和质量检查等。
3.2 回填砂的选择和预处理回填砂的选择应根据工程要求和地质条件进行,通常选择砂岩、砾石或骨料等作为回填砂材料。
回填砂在使用之前需要进行预处理,如筛分、洗净和干燥等,以去除杂质、提高砂的质量和稳定性。
3.3 回填砂施工的施工方法回填砂施工的方法通常包括手工回填、机械回填和喷涂回填等。
手工回填适用于小面积、低高度的回填工程;机械回填适用于大面积、高度较大的回填工程;喷涂回填适用于难以施工的处置位置。
3.4 回填砂施工的质量控制回填砂施工过程中需要进行质量控制,包括砂料的质量检验、施工过程中的质量监控和施工后的验收等。
砂的质量应符合相关标准,施工过程应注意砂的填充均匀性和密实性,并进行相应的测量和记录。
4. 施工技术交底的内容在回填砂施工过程中,施工方需要与施工人员进行技术交底,确保他们明确施工步骤、要求和安全注意事项。
施工技术交底的内容通常包括以下几个方面:4.1 施工步骤和要求详细说明回填砂施工的步骤和要求,包括前期准备、砂料选择和处理、施工方法、质量控制等。
粗砂回填技术交底
1. 介绍
本文档旨在交底粗砂回填技术的相关内容,确保施工人员正确理解和实施该技术。
2. 技术内容
粗砂回填技术是指在工程施工过程中使用粗砂来进行填充、回填的一种方法。
该技术常用于以下情况:
- 建筑基础回填
- 土地平整与调整
3. 技术步骤
以下是粗砂回填技术的一般步骤:
步骤一:准备工作
在进行粗砂回填之前,需要进行以下准备工作:
- 确定回填区域的范围和要求
- 准备好所需的粗砂材料
- 清理回填区域,确保表面平整
步骤二:回填施工
1. 将粗砂均匀地倒入回填区域。
2. 使用推土机或其他适当的工具将粗砂均匀分布并压实。
3. 检查回填层的厚度和均匀性,必要时进行调整。
步骤三:表面处理
1. 在回填施工完成后,对回填层进行均匀的表面处理,以保证平整度和稳定性。
2. 考虑需要进行防护和排水措施的情况,并相应处理。
4. 安全注意事项
在进行粗砂回填技术时,需注意以下安全事项:
- 确保施工人员具备相关技能和培训,并正确佩戴个人防护装备。
- 在施工过程中,严禁违章操作和违反安全规定。
- 定期检查施工设备的安全性和正常工作状态。
以上是粗砂回填技术的相关内容,请施工人员严格按照工艺要求和注意事项进行操作。
如有疑问,请及时向主管或相关专业人员咨询。
砂石回填技术交底
1. 背景信息
为了确保施工安全和地质稳定性,砂石回填技术在工程建设中
起到至关重要的作用。
本文档旨在对砂石回填技术进行交底,确保
施工人员了解并正确实施相关技术。
2. 砂石回填技术的目的
砂石回填技术的主要目的在于填充土地或其他工程空间,以提
供坚实的基础和支撑。
通过合理的砂石回填,可以增加土地稳定性,防止地质滑坡和土壤沉降等问题的发生。
3. 砂石回填的操作步骤
- 确定回填区域:首先需要确定需要进行砂石回填的区域,根
据项目要求和设计图纸进行选择。
- 土地准备:在进行回填之前,需要彻底清理回填区域,确保
土地表面没有残留物、杂草等。
- 砂石选择:根据项目要求和地质条件,选择合适的砂石进行
回填。
砂石应符合相应的标准和规范。
- 填充和压实:将选择好的砂石逐层填充到回填区域,并使用相应的工具和设备进行压实,确保填充物紧密并具有足够的承载能力。
- 检查和修正:在回填完成后,对回填区域进行仔细的检查,确保填充物的均匀性和稳定性。
如有需要,进行修正和调整。
4. 安全注意事项
在进行砂石回填过程中,必须注意以下安全事项:
- 施工人员必须戴好安全帽、安全鞋等个人防护装备。
- 在进行回填操作时,应保持工作区域清洁,防止杂物或工具堆积导致的安全隐患。
- 严禁在回填区域内吸烟或进行其他火源操作,以防引发火灾事故。
请施工人员在实施砂石回填技术时,严格按照以上操作步骤和安全注意事项进行,确保施工安全和工程质量。

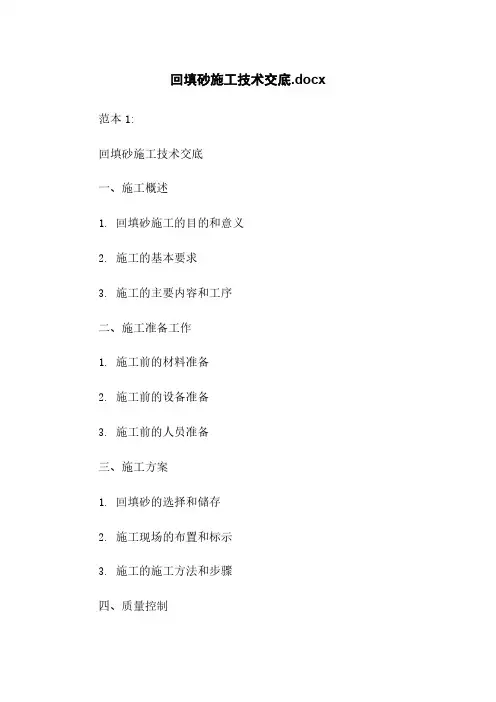

回填砂施工技术交底.docx 范本1:回填砂施工技术交底一、施工概述1. 回填砂施工的目的和意义2. 施工的基本要求3. 施工的主要内容和工序二、施工准备工作1. 施工前的材料准备2. 施工前的设备准备3. 施工前的人员准备三、施工方案1. 回填砂的选择和储存2. 施工现场的布置和标示3. 施工的施工方法和步骤四、质量控制1. 施工前的质量检查2. 施工中的质量控制措施3. 施工后的质量验收五、安全措施1. 施工前的安全检查2. 施工中的安全注意事项3. 施工后的安全保障六、附件内容:1. 施工图纸2. 相关的技术规范3. 相关的测试报告4. 其他相关文件附录:本文所涉及的法律名词及注释:1. 施工合同:双方在施工项目上所达成的约定和协议的文件。
2. 施工许可证:由相关批准部门颁发的施工许可证明文件。
3. 建造法规:用于规范建造施工行为和建造安全的相关法律和法规文件。
----------------------------------------------------------------------范本2:回填砂施工技术交底一、施工概述1. 施工的目的和意义回填砂施工是为了填充土地或者地坑,以提供稳定的基础支撑,防止地面沉降。
2. 基本要求施工需按照像关技术规范和合同要求进行,确保施工质量和安全。
3. 主要内容和工序回填砂施工主要包括准备材料、布置施工现场、选择施工方法和步骤等工序。
二、施工准备工作1. 材料准备准备好符合规定要求的回填砂材料,确保质量和数量满足施工需要。
2. 设备准备准备好施工所需的机械设备和工具,保证施工过程顺利进行。
3. 人员准备组织合适的施工人员,包括工程师、技术员和施工人员等,确保施工团队的专业水平和施工安全。
三、施工方案1. 回填砂的选择和储存根据工程要求和回填砂的物理性质,选择合适的回填砂材料,并妥善储存以避免质量问题。
2. 施工现场的布置和标示合理布置施工现场,设置必要的安全标示和警示牌,确保施工过程的安全和顺利进行。
回填砂施工技术交底回填砂施工技术交底:1. 项目背景1.1 项目概况1.2 工程需求2. 回填砂施工的目的与意义2.1 填充空隙2.2 支撑土体2.3 提供稳定基础3. 回填砂施工的准备工作3.1 施工方案3.2 材料准备3.3 施工设备3.4 施工人员4. 回填砂施工的步骤4.1 地面处理4.2 砂料运输和仓储4.3 砂料倾倒和铺设4.4 理顺与压实4.5 测量与质量控制4.6 清理与收尾5. 施工安全注意事项5.1 工作人员安全5.2 施工区域的标识与隔离5.3 设备操作安全6. 施工质量控制要点6.1 砂料的质量与规格6.2 施工层厚度控制6.3 压实度测试与控制6.4 规范要求的检测与验收7. 施工过程常见问题及解决方法 7.1 地质条件的特殊情况处理 7.2 施工进度与质量的关系7.3 施工设备故障处理8. 相关管理文件与附件8.1 施工方案8.2 质量控制记录8.3 安全交底记录8.4 砂料供应合同8.5 施工设备清单9. 法律名词及注释9.1 国家《建造法》9.2 《工程设计规范》9.3 《建设工程质量验收规范》附件:1. 施工方案文件2. 质量控制记录表格3. 安全交底记录表格本文档所涉及附件如下:1. 施工方案文件2. 质量控制记录表格3. 安全交底记录表格本文档所涉及的法律名词及注释:1. 国家《建造法》:国家法律,规定了建造工程的基本法律制度和建造主体责任。
2. 《工程设计规范》:工程设计的标准规范,规定了建造工程设计的技术标准与要求。
3. 《建设工程质量验收规范》:建设工程质量验收的规范标准,用于评定工程质量是否符合规定要求。
回填土作业施工安全技术交底一、前言回填土作业是建筑施工中的一个重要环节,为了确保施工过程中的安全,提高施工质量,特进行本次安全技术交底。
二、施工准备1、技术准备熟悉施工图纸,了解回填土的部位、标高、厚度等要求。
确定回填土的土质要求和压实系数。
2、材料准备选用符合要求的土料,不得使用淤泥、冻土、垃圾土等。
准备好夯实机械,如蛙式打夯机、振动夯实机等,并确保其性能良好。
3、现场准备清理基底的杂物、积水等。
设置好水平和垂直的控制桩,标明回填土的高度和范围。
三、施工流程1、填土分层填土,每层厚度不宜超过 300mm。
填土应从低处开始,由下向上整个宽度分层铺填碾压或夯实。
2、夯实采用蛙式打夯机或振动夯实机进行夯实,夯实时应一夯压半夯,夯夯相接,行行相连,纵横交叉。
对于边角等打夯机无法夯实的部位,应采用人工夯实。
3、检验每层填土夯实后,应按规范要求进行环刀取样,测定土的干密度,达到要求后,再进行上一层的铺土。
四、安全注意事项1、机械操作安全操作人员必须经过培训,持证上岗。
机械启动前,应检查各部件是否正常,严禁带病作业。
机械作业时,人员不得靠近,防止机械伤人。
2、用电安全施工现场的用电设备必须符合“一机、一闸、一箱、一漏”的要求。
电线不得拖地,应架空或埋地敷设,严禁私拉乱接。
3、高处作业安全如在高处进行回填土作业,应搭设好防护栏杆,系好安全带。
严禁向下抛掷工具、材料等物品。
4、防止坍塌在基槽、基坑内作业时,应注意观察边坡的稳定性,防止土方坍塌。
如发现边坡有裂缝、滑坡等迹象,应立即停止作业,撤离人员。
5、个人防护作业人员应佩戴好安全帽、手套等个人防护用品。
五、环境保护1、控制扬尘对干燥的土料,应适当洒水湿润,减少扬尘。
运输车辆应加盖篷布,防止土料洒落。
2、噪声控制合理安排施工时间,避免在居民休息时间进行强噪声作业。
对噪声较大的机械设备,应采取有效的降噪措施。
六、应急措施1、成立应急救援小组明确小组成员的职责和分工。
土方回填夯实技术交底概述土方回填夯实技术是指利用土方工程原本的剩余土石材料,通过填筑和夯实的方式,对土方结构进行压实和加固,提高土方工程的质量和稳定性。
本文将详细介绍土方回填夯实技术的原理、施工步骤和注意事项。
原理土方回填夯实技术是基于土的固结作用和机械力学原理,通过填筑和夯实的方式,在土方结构中形成密实、坚固的土体,从而提高其承载能力、稳定性和抗冲刷能力。
在施工过程中,应注意正确选择填充土材料和夯实方式,以确保夯实效果和工程质量。
施工步骤1.土壤调查和评估。
在施工前,需要对土质进行调查和评估,确定填筑土质的类型、强度和水分。
根据土质情况,确定填筑土配方和夯实方式。
2.土方疏解。
清理掉土方工程中存在的障碍物和杂物,并将不符合规定的土方和杂质清除,清理好施工场地。
3.填筑土料。
按照填筑计划和工艺要求,进行填筑土料,填筑时应注意土层厚度和平整度,同时应避免配合过于松散或过于紧实。
4.夯实施工。
在填筑完土料后,需要进行夯实施工。
夯实要求夯层均匀、平整、稳定,力度控制要合适,过度力度容易导致土方开裂。
夯实时应采用交叉夯击的方式,重复夯实直至达到规定标准。
5.工程验收和维护。
在夯实施工完成后,需进行工程验收,确保工程达到规定标准。
同时,还需进行工程维护和养护,以保证土方结构的稳定性和长期使用效果。
注意事项1.需要定期进行土方工程的检查和维护,及时发现和处理土方工程中存在的问题。
2.在填筑土料和夯实施工过程中,应考虑土质、水分和夯实力度等因素,调整填筑土的配方和夯实方式,确保施工质量。
3.如需进行大面积的土方回填夯实施工,应提前进行试验和评估,确定填筑和夯实方案,以确保施工效果和工程质量。
4.在施工过程中,应注意保障施工人员的安全,严格落实安全生产措施。
土方回填夯实技术是一种有效的土方工程加固方法,其安全、环保、经济等优点获得了工程建设中广泛应用。
通过本文的介绍,相信读者已经了解到了土方回填夯实技术的原理、施工步骤和注意事项,可以对此进行更为全面和深入的了解。
根据设计图纸的要求,由于持力层下部变化较大和持力层下部遗留的污水井,旧基础等形成的地基障碍物,均应挖至原土层,再回填砂处理。
1、施工前,要先会同设计、地质、监理人员进行联合验槽,表面虚土应清除,边坡必须稳定,防止塌方;低于基底标高的形成的各个待处理基坑要挖成斜坡状,坡度角45°。
施工按先深后浅的顺序进行,先分层填平基坑中的局部深坑,再分层夯填砂至基底垫层下皮。
2、回填所用的砂为中砂,含泥量不得大于3%,经检验合格后,方可使用。
冬期中,冻块严禁作回填砂。
最佳含水率应为15-20%。
3、回填砂前,应清理干净周边的一切杂物,经检查无松散土后方可施工回填砂。
采用分层铺夯。
第一层铺设15厘米厚松砂,用木夯轻轻夯拍,木夯落距500毫米。
一夯压半夯,全夯一遍即止,不得使用振动器振实,以免基坑原土层受扰动。
从第二层开始至基底砼垫层下皮,每层按20厘米虚铺厚度控制分层厚度,采用连板振捣器往复振夯,一夯压半夯,达到往复振夯三遍数,并取样作密实度试验,贯入度测定,合格后,方可进行下一层施工。
4、禁止采用水撼法施工。
5、砂回填后干容重不得小于16KN/m3。
6、质量标准:(1)回填砂每层中砂的干容重不得小于16KN/m3,用贯入度值检验不大于试验所确定的贯入度值。
(2)除第一层填砂按15厘米虚铺外,从第二层起严格控制在每层20厘米以内。
(3)分段施工时,接槎留设0.5-1.0M斜坡,搭接密实平整。
(4)顶面标高允许偏差±15毫米,表面平整度不大于20毫米。
7、安全要求:(1)现场要有安全员进行现场巡视检查,预防塌方伤人隐患,非施工人员不得进入施工现场。
(2)在基坑边土质疏松地段,应用木排架进行安全支护。
(3)回填坑边要设置围栏进行防护,防止工作人员掉入坑中,夜间施工要加强照明,设安全标志灯。
(4)加强现场用电检查制度,非电工不得私自接电线,防止漏电伤人事故发生。
砂和砂石地基处理技术交底
施工企业:海顺印业剧团№:(津建安表22)
2 夯实法
200~
250 8~12
用蛙式夯夯实至要求
的密实度,一夯压半
夯,全面夯实
适用于大面
积或砂石垫
层,不宜于地
下水位以下
砂垫屋
3 碾压法
200~
300 8~12
用6-10t的平碾往复
碾压密实,平碾行驶
速度可控制在2km/h
碾压次数以达到要求
密实度为准,一般不
少于4遍
适用于砂石
地基
(七)找平和验收:
1 施工时应分层找平,夯、压密实,砂砾(卵)石地基应设置纯砂检查点,取样间距不大于3m采用容积不小于200m的环刀用压入法取样,测定干砂的质量密度。
也可用贯入仪测定其贯入度大小,检查砂石地基的质量,检查结果应满足设计要求的控制值。
下层密实度经检验合格后方可进行上层施工。
2 最后一层夯、压密实后,表面应拉线找平,并符合设计标高。
五、质量标准
(一)主控项目:
1 基底的土质必须符合设计要求。
2 压实系数或纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。
3 级配砂石的配料正确,拌合均匀。
4 砂石地基承载力必须符合设计要求。
(二)一般项目:。
施工部位:基础及现场施工项目:回填土夯实
交底内容:
1、夯机使用前检查绝缘、线路、漏电保护器、逆向开关、皮带、偏心、电机,确认后无问题后,方可使用。
2、夯机操作时两个人操作,一个扶夯机,一个整理电线,防止夯打电线,发生触电事故。
3、夯机转弯时,不得猛拐,不得撒把,任其自由行走。
4、夯机作业时,机前2m内不得有人,多台夯机打时,其在右前后距离不得小于5m,前后距离不得小于10m,作业人员必须穿绝缘鞋,戴绝缘手套。
5、随机的电源线应保持3~4m,余易发现电缆线扭结,缭绕破裂时,断电、停止作业、修理。
6、挪动夯机前要断电,盘好缆线,向坑槽中放夯机,应用绳索及木板将齐缓久放下,严禁推仍夯机。
工作完毕,断电盘好缆线,夯机放在干燥、防潮、防雨外保管。
检查执行情况:执行情况良好。
中粗砂回填技术交底市政基础设施工程中粗砂回填技术交底记录工程名称施工单位光明新区污水支管网(二期)建设工程--光明核心片区污水支管网工程XXX施工部位:基础中粗砂回填交底内容:一、材料要求1.级配砂石配合比:骨料:充填料=6:4,骨料直径2.5~5cm,充填料为中粗砂。
2.级配砂石含泥量、有机物含量均不得超过5%。
二、施工准备1.主要机具震动压路机、手推车、铁锹、喷水用水管、小线、木桩、钢尺等。
2.作业条件2.1基坑已验收完毕,并办完引检手续。
2.2设置回填厚度的标志,并在回填标高的控制桩上画出每步回填的分层厚度,回填厚度为250—300mm。
三、施工工艺1.工艺流程:处理地基表面→级配砂石→分层铺筑厚度→洒水→碾压→找平验收2.处理地基表面:将地基表面上的杂物和浮土清理干净,原有地基应平整。
3.级配砂石出场后,应会同有关部门举行材料肯定,是不是达到设计及标准请求。
4.回填级配砂石之前,地基钎探的钎孔应灌砂完毕。
5.分层铺筑砂石:5.1铺筑砂石的每层虚铺厚度250mm左右,但不超过300 mm,分层厚度控制按照标高桩的分档标志举行控制,但保证夯实后的厚度达到200 mm。
5.2采用20吨机械碾子举行夯实。
边角处用立夯夯实。
5.3回填时如发现砂窝或石子成堆现象,应将该处XXX 或石子挖出,分别填入级配好的砂石。
5.4洒水:铺筑级配砂石在振捣前应根据砂石含水率和气候条件,适当的洒水以坚持砂石的最佳含水量,一般在8%~12%。
5.5立夯夯及时,应很多于4遍。
每步夯完后,应及时测出回填的干容重,级配砂石的干容重γd≥2.1g/cm3.压实系数不小于0.95。
6.找和蔼验收:6.1干容重的测定采用换砂法进行试验。
6.2末了一层回填夯、压密实后,外表应拉线找平,并符合设计标高。
四、质量标准1.基底土质必须符合设计请求。
2.级配砂石的干容重必须符合设计要求。
3.级配砂石的配料必须正确,拌和均匀,虚铺厚度符合标准规定。
砂和砂石地基处理技术交底
施工企业:海顺印业剧团№:(津建安表22)
2 夯实法
200~
250 8~12
用蛙式夯夯实至要求
的密实度,一夯压半
夯,全面夯实
适用于大面
积或砂石垫
层,不宜于地
下水位以下
砂垫屋
3 碾压法
200~
300 8~12
用6-10t的平碾往复
碾压密实,平碾行驶
速度可控制在2km/h
碾压次数以达到要求
密实度为准,一般不
少于4遍
适用于砂石
地基
(七)找平和验收:
1 施工时应分层找平,夯、压密实,砂砾(卵)石地基应设置纯砂检查点,取样间距不大于3m采用容积不小于200m的环刀用压入法取样,测定干砂的质量密度。
也可用贯入仪测定其贯入度大小,检查砂石地基的质量,检查结果应满足设计要求的控制值。
下层密实度经检验合格后方可进行上层施工。
2 最后一层夯、压密实后,表面应拉线找平,并符合设计标高。
五、质量标准
(一)主控项目:
1 基底的土质必须符合设计要求。
2 压实系数或纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。
3 级配砂石的配料正确,拌合均匀。
4 砂石地基承载力必须符合设计要求。
(二)一般项目:。
