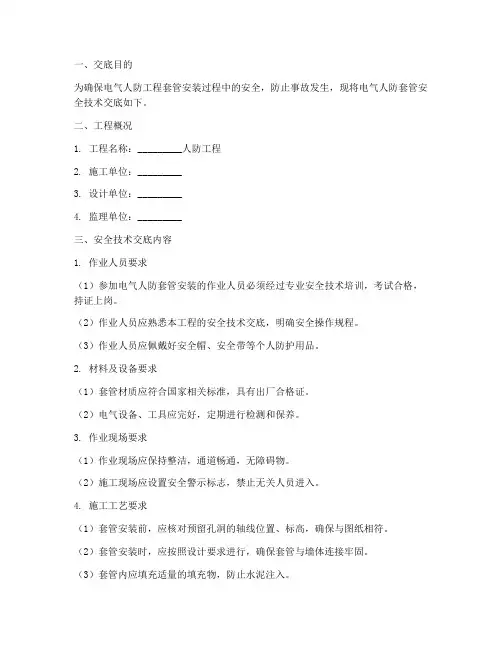

一、交底目的为确保电气人防工程套管安装过程中的安全,防止事故发生,现将电气人防套管安全技术交底如下。
二、工程概况1. 工程名称:_________人防工程2. 施工单位:_________3. 设计单位:_________4. 监理单位:_________三、安全技术交底内容1. 作业人员要求(1)参加电气人防套管安装的作业人员必须经过专业安全技术培训,考试合格,持证上岗。
(2)作业人员应熟悉本工程的安全技术交底,明确安全操作规程。
(3)作业人员应佩戴好安全帽、安全带等个人防护用品。
2. 材料及设备要求(1)套管材质应符合国家相关标准,具有出厂合格证。
(2)电气设备、工具应完好,定期进行检测和保养。
3. 作业现场要求(1)作业现场应保持整洁,通道畅通,无障碍物。
(2)施工现场应设置安全警示标志,禁止无关人员进入。
4. 施工工艺要求(1)套管安装前,应核对预留孔洞的轴线位置、标高,确保与图纸相符。
(2)套管安装时,应按照设计要求进行,确保套管与墙体连接牢固。
(3)套管内应填充适量的填充物,防止水泥注入。
5. 安全技术措施(1)作业人员应严格遵守操作规程,确保施工安全。
(2)施工过程中,如发现异常情况,应立即停止作业,查明原因,采取措施后才能继续施工。
(3)作业人员应定期进行体检,确保身体健康。
(4)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(5)施工过程中,应密切关注气象变化,遇恶劣天气应及时停止作业。
四、安全注意事项1. 作业人员不得酒后上岗,确保精神状态良好。
2. 作业过程中,不得擅自改变施工方案,确保施工质量。
3. 作业人员应严格遵守操作规程,不得违规操作。
4. 作业过程中,如发现安全隐患,应立即报告并采取措施。
五、应急处理1. 发生火灾时,应立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 发生触电事故时,应立即切断电源,对伤员进行急救,并迅速报告。
3. 发生高空坠落事故时,应立即进行救援,并采取措施防止事故扩大。

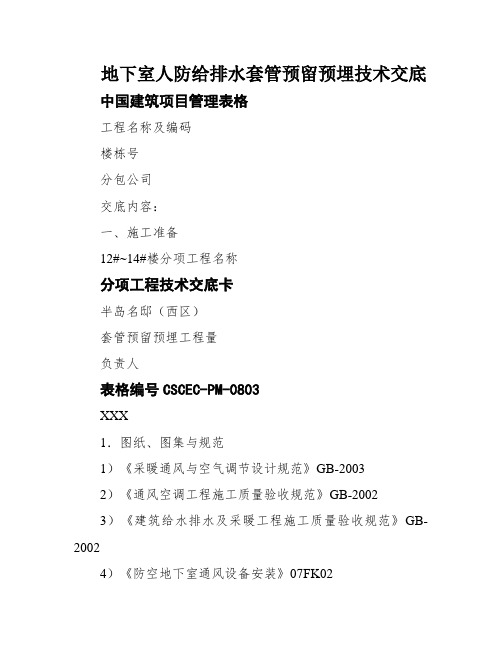

地下室人防给排水套管预留预埋技术交底中国建筑项目管理表格工程名称及编码楼栋号分包公司交底内容:一、施工准备12#~14#楼分项工程名称分项工程技术交底卡半岛名邸(西区)套管预留预埋工程量负责人表格编号CSCEC-PM-0803XXX1.图纸、图集与规范1)《采暖通风与空气调节设计规范》GB-20032)《通风空调工程施工质量验收规范》GB-20023)《建筑给水排水及采暖工程施工质量验收规范》GB-20024)《防空地下室通风设备安装》07FK025)《防空地下室给排水设施安装》07FS022.材料控制材质为钢板卷管套管,厚度必须满足国家标准与设计请求。
3.施工机具与施工人员根据现场施工进度,配置相应的施工机具,如电焊机、砂轮切割机、等离子切割机、钢卷尺、灭火器等。
编制劳动力进场计划,根据进度计划适时增加劳动力。
二、施工进度要求1.提前熟悉图纸,了解现场情况。
2.按照项目部施工派工单预制套管与管道。
3.把握现场土建施工进度,适时进场安装,并在打算时间内完成预埋事情三、施工工艺1、通风管道预埋1)本工程所触及的通风管道预埋事情集中在地下三层的人防区域,首要预埋人防区穿墙风管2)施工前应认真审查图纸,对图纸中所存在的与其他专业互相矛盾的地方(出格是与土建结构),及时发现并沟通解决。
3)人防穿墙风管套管与系统中风管的管径一致,制作材料采用成品3mm厚钢板卷板,密闭肋宽度50mm,厚度5mm,短管与密闭肋之间要求满焊保证密封,两边不出墙。
直径4414)预埋件应除锈,并内刷红丹防锈漆两道,应随土建施工时一起浇捣在墙内。
(5)Ⅰ型用于两头接管,Ⅱ型用于一段接管,详细制作方法详见下图:2、刚性防水穿墙套管预留1)地下室穿墙与穿楼板套管均采用刚性防水套管,具体制作方法见下图:(2)施工班组在施工前应认真理解施工图纸、规范与图集,结合现场情况,确定安装的位置与套管的规格型号,避免出现不必要的返工。
3)翼环与穿墙短管的结合部位应双面施焊,双面施焊过程中要保证止水环不变形、无夹渣、咬肉等现象。
一、交底目的为确保预留预埋套管施工安全,预防安全事故发生,提高施工质量,特制定本安全技术交底。
二、交底内容1. 施工人员安全意识(1)施工人员必须严格遵守国家相关法律法规,认真学习本交底内容,提高安全意识。
(2)施工人员应熟悉所使用的机械设备、工具及材料的安全操作规程。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,确保施工区域安全。
(2)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
(3)施工过程中,应保持施工现场整洁,不得堆放杂物,防止绊倒事故发生。
3. 预留预埋套管施工安全要点(1)施工前,应仔细核对图纸,了解预留预埋套管的位置、尺寸、规格等要求。
(2)施工过程中,应确保预留预埋套管的位置、尺寸、规格符合设计要求。
(3)施工过程中,应使用专用工具进行套管安装,不得使用蛮力。
(4)施工过程中,应确保套管与墙体、楼板等结构之间的连接牢固。
(5)施工过程中,应避免套管周边的钢筋、管道等设施受到损坏。
4. 预留预埋套管施工注意事项(1)施工前,应对施工人员进行技术交底,确保施工人员了解施工工艺及安全注意事项。
(2)施工过程中,应定期检查施工质量,发现问题及时整改。
(3)施工过程中,应确保施工现场通风良好,防止有害气体积聚。
(4)施工过程中,应合理安排施工顺序,避免交叉作业。
(5)施工过程中,应密切关注施工环境,如遇恶劣天气,应暂停施工。
三、交底要求1. 施工单位应将本交底内容作为施工培训的重要内容,确保施工人员熟练掌握。
2. 施工过程中,施工人员应严格遵守本交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
4. 施工单位应建立健全安全管理制度,对违反安全规定的行为进行严肃处理。
四、附则1. 本交底自发布之日起执行。
2. 本交底如有未尽事宜,由施工单位负责解释。
3. 本交底由施工单位负责编制,报监理单位审核批准后实施。
注:本模板仅供参考,具体内容可根据实际施工情况进行调整。
一、交底目的为确保人防工程在施工过程中的安全,降低事故发生率,提高施工人员的安全意识,现将人防工程安全技术进行交底。
二、交底对象全体参与人防工程施工的工人、技术人员、管理人员。
三、交底内容1. 人防工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________(4)工程结构形式:____________________2. 人防工程安全风险及预防措施(1)高处作业安全:1)作业人员必须佩戴安全帽、安全带,上下楼梯时须扶好扶手;2)在高处作业时,应设置安全防护栏,并定期检查;3)高空作业前,应做好安全防护措施,确保作业人员安全。
(2)用电安全:1)施工现场用电必须符合国家规定,严禁私拉乱接电线;2)电工必须持证上岗,并严格执行操作规程;3)电气设备应定期检查,发现问题及时维修或更换;4)非电工人员严禁操作电气设备。
(3)机械伤害:1)操作机械前,必须熟悉机械性能和操作规程;2)机械运行时,严禁站在机械正前方;3)机械作业区域应设置警示标志,严禁无关人员进入;4)机械作业完毕后,应切断电源,确保机械处于安全状态。
(4)坍塌事故:1)基坑开挖、支护等作业必须按照设计要求进行;2)基坑周边应设置防护栏,并定期检查;3)作业人员必须佩戴安全帽、安全带,严禁在基坑边缘作业;4)基坑内作业时,应采取防坍塌措施,确保作业人员安全。
(5)火灾事故:1)施工现场应配备足够的消防器材,并定期检查;2)严禁在施工现场吸烟、使用明火;3)易燃、易爆物品应存放于指定区域,并采取防火措施;4)施工现场应设置消防通道,确保消防车辆通行。
3. 应急处理(1)发生事故时,立即停止作业,迅速报警;(2)采取必要措施,防止事故扩大;(3)组织人员救助伤员,并立即送往医院;(4)保护事故现场,协助有关部门进行调查。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握安全操作技能;2. 各部门应严格按照安全技术交底要求,加强现场安全管理;3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。

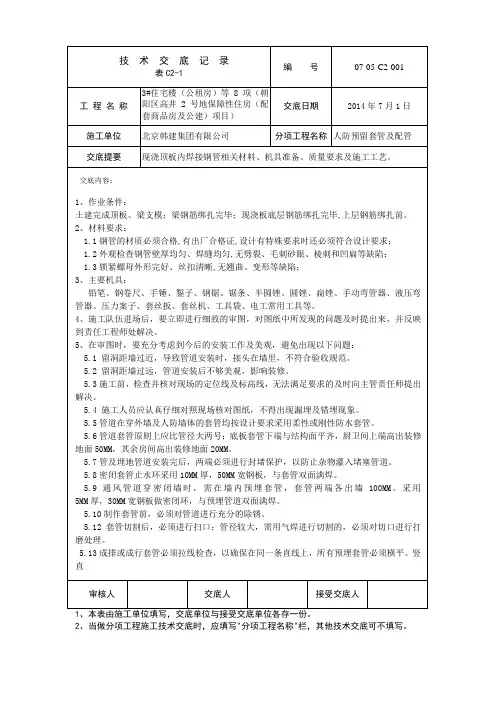

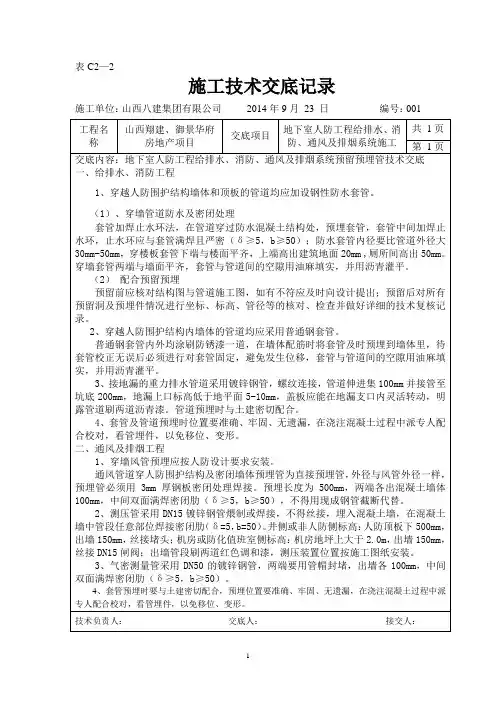

表C2—2施工技术交底记录施工单位:山西八建集团有限公司2014年9月23 日编号:001工程名称山西翔建、御景华府房地产项目交底项目地下室人防工程给排水、消防、通风及排烟系统施工共1页第1页交底内容:地下室人防工程给排水、消防、通风及排烟系统预留预埋管技术交底一、给排水、消防工程1、穿越人防围护结构墙体和顶板的管道均应加设钢性防水套管。
(1)、穿墙管道防水及密闭处理套管加焊止水环法,在管道穿过防水混凝土结构处,预埋套管,套管中间加焊止水环,止水环应与套管满焊且严密(δ≥5,b≥50);防水套管内径要比管道外径大30mm-50mm,穿楼板套管下端与楼面平齐,上端高出建筑地面20mm ,厕所间高出50mm。
穿墙套管两端与墙面平齐,套管与管道间的空隙用油麻填实,并用沥青灌平。
(2)配合预留预埋预留前应核对结构图与管道施工图,如有不符应及时向设计提出;预留后对所有预留洞及预埋件情况进行坐标、标高、管径等的核对、检查并做好详细的技术复核记录。
2、穿越人防围护结构内墙体的管道均应采用普通钢套管。
普通钢套管内外均涂刷防锈漆一道,在墙体配筋时将套管及时预埋到墙体里,待套管校正无误后必须进行对套管固定,避免发生位移,套管与管道间的空隙用油麻填实,并用沥青灌平。
3、接地漏的重力排水管道采用镀锌钢管,螺纹连接,管道伸进集100mm并接管至坑底200mm,地漏上口标高低于地平面5-10mm,盖板应能在地漏支口内灵活转动,明露管道刷两道沥青漆。
管道预埋时与土建密切配合。
4、套管及管道预埋时位置要准确、牢固、无遗漏,在浇注混凝土过程中派专人配合校对,看管埋件,以免移位、变形。
二、通风及排烟工程1、穿墙风管预埋应按人防设计要求安装。
通风管道穿人防围护结构及密闭墙体预埋管为直接预埋管,外径与风管外径一样,预埋管必须用3mm厚钢板密闭处理焊接。
预埋长度为500mm,两端各出混凝土墙体100mm,中间双面满焊密闭肋(δ≥5,b≥50),不得用现成钢管截断代替。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

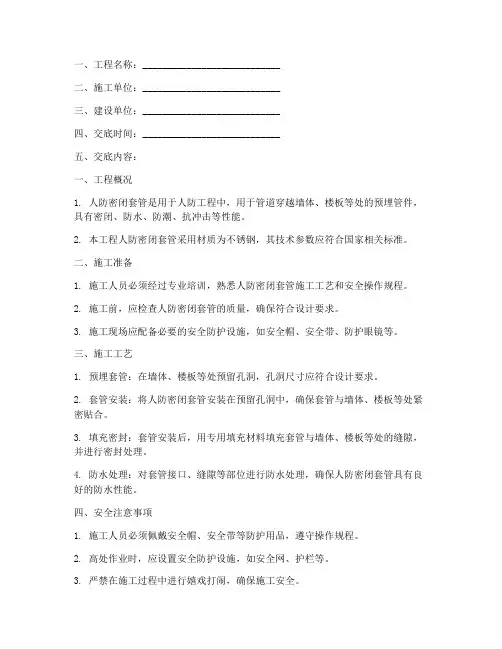

一、工程名称:____________________________二、施工单位:____________________________三、建设单位:____________________________四、交底时间:____________________________五、交底内容:一、工程概况1. 人防密闭套管是用于人防工程中,用于管道穿越墙体、楼板等处的预埋管件,具有密闭、防水、防潮、抗冲击等性能。
2. 本工程人防密闭套管采用材质为不锈钢,其技术参数应符合国家相关标准。
二、施工准备1. 施工人员必须经过专业培训,熟悉人防密闭套管施工工艺和安全操作规程。
2. 施工前,应检查人防密闭套管的质量,确保符合设计要求。
3. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
三、施工工艺1. 预埋套管:在墙体、楼板等处预留孔洞,孔洞尺寸应符合设计要求。
2. 套管安装:将人防密闭套管安装在预留孔洞中,确保套管与墙体、楼板等处紧密贴合。
3. 填充密封:套管安装后,用专用填充材料填充套管与墙体、楼板等处的缝隙,并进行密封处理。
4. 防水处理:对套管接口、缝隙等部位进行防水处理,确保人防密闭套管具有良好的防水性能。
四、安全注意事项1. 施工人员必须佩戴安全帽、安全带等防护用品,遵守操作规程。
2. 高处作业时,应设置安全防护设施,如安全网、护栏等。
3. 严禁在施工过程中进行嬉戏打闹,确保施工安全。
4. 严禁酒后作业,确保施工人员精神状态良好。
5. 施工现场应保持整洁,严禁堆放杂物,防止绊倒事故发生。
6. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门。
五、验收标准1. 人防密闭套管安装位置、尺寸、标高应符合设计要求。
2. 套管与墙体、楼板等处的缝隙应填充密实,防水性能良好。
3. 套管接口、缝隙等部位应进行防水处理,无渗漏现象。
4. 施工过程中,无安全事故发生。
六、施工人员培训1. 施工人员应参加人防密闭套管施工工艺和安全操作规程培训。

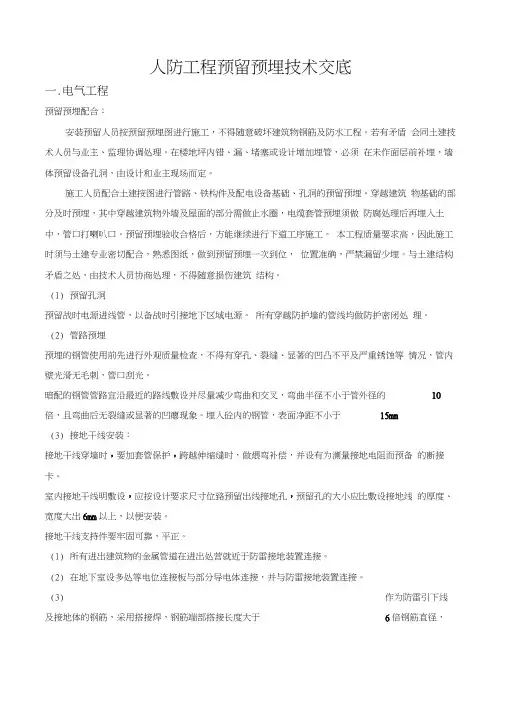

人防工程预留预埋技术交底一.电气工程预留预埋配合:安装预留人员按预留预埋图进行施工,不得随意破坏建筑物钢筋及防水工程。
若有矛盾会同土建技术人员与业主、监理协调处理。
在楼地坪内错、漏、堵塞或设计增加埋管,必须在未作面层前补埋,墙体预留设备孔洞,由设计和业主现场而定。
施工人员配合土建按图进行管路、铁构件及配电设备基础、孔洞的预留预埋。
穿越建筑物基础的部分及时预埋,其中穿越建筑物外墙及屋面的部分需做止水圈,电缆套管预埋须做防腐处理后再埋入土中,管口打喇叭口。
预留预埋验收合格后,方能继续进行下道工序施工。
本工程质量要求高,因此施工时须与土建专业密切配合,熟悉图纸,做到预留预埋一次到位,位置准确,严禁漏留少埋。
与土建结构矛盾之处,由技术人员协商处理,不得随意损伤建筑结构。
(1)预留孔洞预留战时电源进线管,以备战时引接地下区域电源。
所有穿越防护墙的管线均做防护密闭处理。
(2)管路预埋预埋的钢管使用前先进行外观质量检查,不得有穿孔、裂缝、显著的凹凸不平及严重锈蚀等情况,管内壁光滑无毛刺,管口刮光。
暗配的钢管管路宜沿最近的路线敷设并尽量减少弯曲和交叉,弯曲半径不小于管外径的10倍,且弯曲后无裂缝或显著的凹瘪现象。
埋入砼内的钢管,表面净距不小于15mm(3)接地干线安装:接地干线穿墙时,要加套管保护,跨越伸缩缝时,做煨弯补偿,并设有为测量接地电阻而预备的断接卡。
室内接地干线明敷设,应按设计要求尺寸位臵预留出线接地孔,预留孔的大小应比敷设接地线的厚度、宽度大出6mm以上,以便安装。
接地干线支持件要牢固可靠,平正。
(1)所有进出建筑物的金属管道在进出处营就近于防雷接地装置连接。
(2)在地下室设多处等电位连接板与部分导电体连接,并与防雷接地装置连接。
(3)作为防雷引下线及接地体的钢筋,采用搭接焊,钢筋端部搭接长度大于6倍钢筋直径,双面焊,扁钢与钢筋焊接,长度大于6倍钢筋直径,双面焊,扁钢与扁钢的焊拉长度大于5mm 三面焊,焊接处焊缝饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净以保证电气通路。

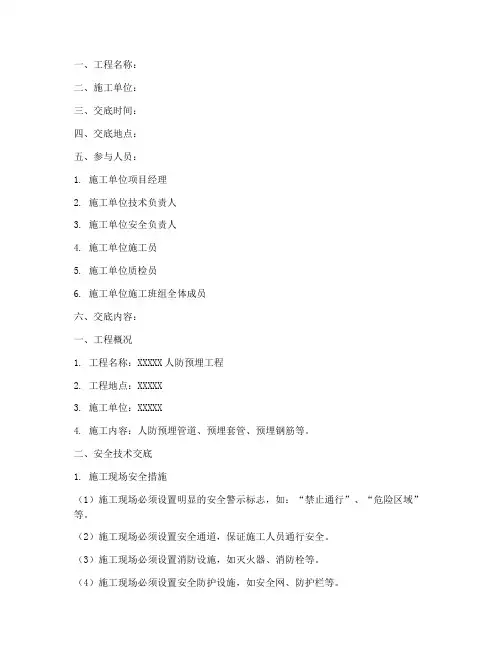

一、工程名称:二、施工单位:三、交底时间:四、交底地点:五、参与人员:1. 施工单位项目经理2. 施工单位技术负责人3. 施工单位安全负责人4. 施工单位施工员5. 施工单位质检员6. 施工单位施工班组全体成员六、交底内容:一、工程概况1. 工程名称:XXXXX人防预埋工程2. 工程地点:XXXXX3. 施工单位:XXXXX4. 施工内容:人防预埋管道、预埋套管、预埋钢筋等。
二、安全技术交底1. 施工现场安全措施(1)施工现场必须设置明显的安全警示标志,如:“禁止通行”、“危险区域”等。
(2)施工现场必须设置安全通道,保证施工人员通行安全。
(3)施工现场必须设置消防设施,如灭火器、消防栓等。
(4)施工现场必须设置安全防护设施,如安全网、防护栏等。
2. 施工人员安全要求(1)施工人员必须经过专业培训,取得相应资格证书后方可上岗。
(2)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)施工人员必须遵守施工现场的各项安全规定,不得酒后作业。
(4)施工人员必须参加安全教育培训,提高安全意识。
3. 施工技术要求(1)人防预埋管道、预埋套管、预埋钢筋等材料必须符合设计要求,质量合格。
(2)人防预埋管道、预埋套管、预埋钢筋等安装位置必须准确,与设计图纸相符。
(3)人防预埋管道、预埋套管、预埋钢筋等连接必须牢固,不得松动。
(4)人防预埋管道、预埋套管、预埋钢筋等表面应平整,无毛刺、凹凸不平现象。
4. 施工注意事项(1)施工前必须对施工现场进行勘察,了解地下管线、设施等情况,避免施工过程中发生意外。
(2)施工过程中,必须严格按照施工图纸和施工方案进行操作,不得擅自更改。
(3)施工过程中,必须注意保护地下管线、设施,避免损坏。
(4)施工过程中,必须做好施工记录,以便后续验收。
三、安全环保要求1. 施工现场必须遵守国家有关环境保护法律法规,采取措施减少施工过程中的污染。
2. 施工现场必须做好噪音、粉尘、废水等污染物的处理,不得影响周边环境。

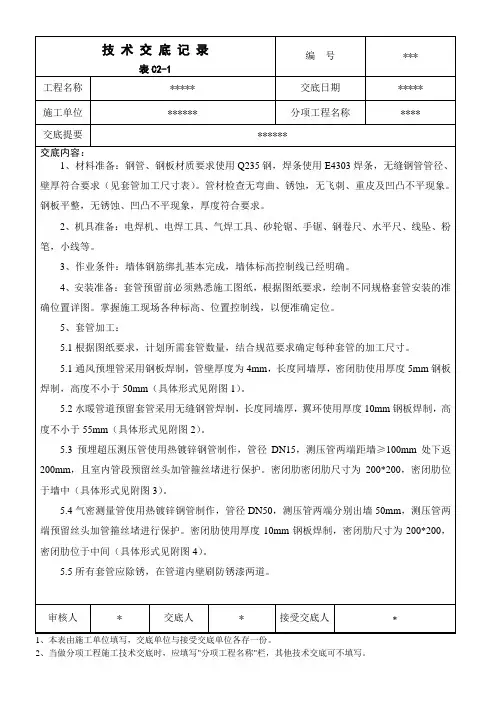

技术交底记录
技术交底记录编号****
工程名称******项目

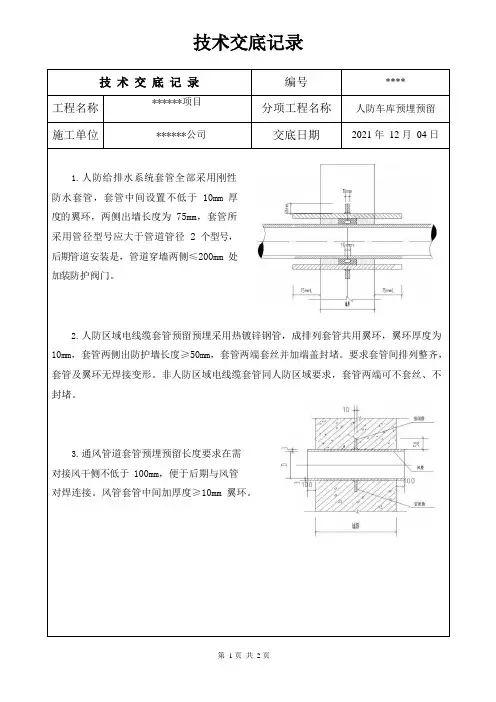

分项工程名称人防车库预埋预留
施工单位******公司交底日期2021 年12 月04 日
1.人防给排水系统套管全部采用刚性
防水套管,套管中间设置不低于 10mm 厚
度的翼环,两侧出墙长度为 75mm,套管所
采用管径型号应大于管道管径 2 个型号,
后期管道安装是,管道穿墙两侧≤200mm处
加装防护阀门。
2.人防区域电线缆套管预留预埋采用热镀锌钢管,成排列套管共用翼环,翼环厚度为10mm,套管两侧出防护墙长度≥50mm,套管两端套丝并加端盖封堵。
要求套管间排列整齐,套管及翼环无焊接变形。
非人防区域电线缆套管同人防区域要求,套管两端可不套丝、不封堵。
3.通风管道套管预埋预留长度要求在需
对接风干侧不低于 100mm,便于后期与风管
对焊连接。
风管套管中间加厚度≥10mm 翼环。
人防套管预留预埋技术交底施工单位___在___的分项工程中进行了人防区域套管预留预埋技术交底。
给排水工程交底内容包括以下几点:1.主要材料:钢管、钢板等。
制作套管用的材料规格应符合设计要求,管材等应有出厂合格证。
2.主要机具:切割机、电焊机、气焊、磨光机等。
还需要水平尺、线坠、钢卷尺、小线等。
3.作业条件:穿墙处和穿楼板处预埋套管,其套管规格符合要求。
坐标、标高正确。
根据楼板及墙体钢筋绑扎进度进行预留。
4.施工工艺:包括工艺流程和安装准备。
在安装准备阶段,需要认真熟悉图纸,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理。
在预制加工阶段,需要按设计图纸在实际安装的结构位置做上标记,然后按草图测得的尺寸预制加工、校对。
套管切割采用机械切割或氧气-乙炔焰切割,切割后管口应用磨光机打磨,保证管口平齐。
在套管安装阶段,预埋套管不得与结构主筋直接焊在一起,应用附加钢筋固定后焊接或绑扎牢固。
5.套管加工要求及详图:DN150以下套管的管径比管道管径大两号,DN150及以上套管的管径比管道管径大一号,防水套管止水翼环采用钢板切割后焊接,D≤150mm止水翼环采用δ=10mm厚钢板制作,D>150mm止水翼环采用δ=12mm厚钢板制作,止水翼环与套管要求双面焊接。
在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与建筑标高线的关系,按照图纸规定的建筑标高预留预埋。
人防主体浇砼后,不得再打洞开槽。
所有洞口均需预留带止水翼环的套管。
5.1.1 管道穿越人防墙和板的防护措施必须能够抵御一定压力的冲击波,并且能够有效地防止核生化战剂进入防空地下室,以确保其安全性。
为满足这一要求,必须在穿墙(板)处设置刚性防水和防护密闭套管。
如果需要穿越人防顶板、外墙、密闭隔墙或防护单元之间的防护密闭隔墙,则必须使用防护密闭套管(E、F型)进行设置。
5.1.2 管道穿越人防地下室时,必须采取防水和防护措施,以确保地下室的安全。
一、主要材料一般套管、刚性防水套管、人防密闭套管套管的规格应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩。
管材具备出厂合格证。
人防密闭套管应做好防腐除锈工作。
二、主要机具1.机械:切割机、电焊机、磨光机等。
2.工具:收据、手锤等。
3.其他:水平尺、线坠、钢卷尺、小线等。
三、作业条件穿剪力墙、穿楼板安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
根据土建专业楼板及墙体钢筋绑扎进度进行预留四、施工工艺1.工艺流程安装准备预制加工现场定位、安装2.安装准备认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看有关专业图集和装修建筑图,核对各种管道的坐标,标高是否有交叉,管道排列所用空间是否合理。
有问题及时与工长和有关人员研究解决。
3.预制加工1)按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后安装彩图测得尺寸预制加工、校对。
2)在地下室或建筑外墙应采取防震,防止不均匀沉降和防水措施,应做刚性防水套管。
一般套管和刚性防水套管的管径别管道管径大两号。
风管穿人防密闭墙的密闭套管与风管尺寸相同。
3)刚性防水套管安装制作示意图4)风管穿人防密闭墙必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管。
通风管的密闭穿墙短管,采用厚3mm 的钢板焊接制作,其焊缝应饱满、均匀、严密。
密闭翼环采用厚度大于3mm的钢板制作。
钢板应平整,其翼高宜为30~50mm。
密闭翼环与密闭穿墙短管的结合部位应满焊。
通风穿墙短管两端伸出墙面的长度应大于100mm。
密闭穿墙短管应在朝向核爆冲击波端加装防护抗力片。
抗力片宜采用厚6mm的钢板制作。
抗力片上摘口宽度应与所穿越的管线外径相同;两块抗力片的槽口必须对插。
多个自动排气活门垂直安装时,两中心距离不能小于630mm,水平安装时距离不能小于550mm。
一、工程名称:[请填写工程名称]二、工程编号:[请填写工程编号]三、日期:[请填写日期]四、交底内容:1. 施工准备(1)作业条件:1.1 图纸熟悉完毕,施工方案明确;1.2 材料合格,已到场,并符合设计要求;1.3 人员充足,技术熟练;1.4 穿墙处和穿楼板处预埋钢套管,其规格、坐标、标高符合要求。
(2)材料要求:2.1 套管材料:应选用符合设计要求的钢管或钢板,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩。
管材应有厂家资质、产品合格证、检测报告等。
2.2 翼环材料:应选用符合设计要求的钢板,钢板平整,无凹凸,厚度均匀。
板材应有厂家资质、产品合格证、检测报告等。
(3)主要机具设备:3.1 机械:切割机、电焊机、气焊、磨光机等;3.2 工具:手锯、手锤、扳手、线坠、钢卷尺、小线等。
2. 质量要求(1)质量规范:符合《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;(2)参考图集:《12系列建筑标准设计图集-给水工程》12S2、《12系列建筑标准设计图集-排水工程》12S8、《防空地下室给排水设施安装》07FS02。
3. 工艺流程安装准备→ 预制加工→ 现场定位→ 安装。
4. 操作要求及注意事项(1)安装准备:4.1 认真熟悉图纸,了解施工方案;4.2 检查材料、设备,确保符合要求;4.3 确定安装位置,做好标记。
(2)预制加工:5.1 根据图纸要求,加工套管和翼环;5.2 确保加工尺寸准确,表面平整。
(3)现场定位:6.1 根据标记,确定套管安装位置;6.2 确保套管垂直、水平,符合设计要求。
(4)安装:7.1 将套管和翼环安装到位;7.2 焊接牢固,确保连接处无渗漏;7.3 检查安装质量,确保符合规范要求。
五、安全措施1. 严格遵守安全操作规程,确保施工安全;2. 作业人员必须佩戴安全帽、安全带等个人防护用品;3. 高处作业时,必须设置安全防护措施,防止坠落;4. 焊接作业时,做好防尘、防火、防爆措施;5. 作业现场保持整洁,确保通道畅通。
一、交底目的为确保电气人防套管安装、施工过程中的安全,防止事故发生,特进行电气人防套管安全技术交底。
二、交底内容1. 作业人员要求(1)所有参与电气人防套管安装、施工的作业人员必须经过专业培训,持有相关操作证书。
(2)作业人员应熟悉电气人防套管施工工艺和安全操作规程。
(3)作业人员必须严格遵守安全操作规程,不得违章作业。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,提醒作业人员注意安全。
(2)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
(3)施工现场应保持整洁,不得堆放杂物,确保通道畅通。
3. 电气人防套管施工安全要求(1)施工前,应检查套管材质、规格是否符合设计要求,确保套管质量。
(2)施工过程中,应严格按照施工图纸进行操作,不得擅自更改设计。
(3)安装套管时,应确保套管与墙体连接牢固,防止套管移位。
(4)套管安装完成后,应检查套管内是否有杂物,如有杂物应及时清理。
(5)套管与电气设备连接时,应确保连接牢固,防止电气设备脱落。
4. 电气人防套管施工过程中应注意以下事项:(1)施工过程中,作业人员应佩戴安全帽,防止高空坠落。
(2)施工过程中,作业人员应佩戴防护眼镜,防止眼睛受到伤害。
(3)施工过程中,作业人员应佩戴安全带,防止高处坠落。
(4)施工过程中,作业人员应保持身体平衡,防止滑倒。
(5)施工过程中,作业人员应严格遵守操作规程,不得擅自更改施工方法。
5. 电气人防套管施工完成后,应进行以下检查:(1)检查套管与墙体连接是否牢固,如有松动应及时加固。
(2)检查套管内是否有杂物,如有杂物应及时清理。
(3)检查套管与电气设备连接是否牢固,如有松动应及时加固。
(4)检查套管外观是否有损伤,如有损伤应及时修复。
三、安全责任1. 施工单位应负责组织电气人防套管施工,确保施工过程安全。
2. 施工单位应加强对作业人员的安全教育培训,提高作业人员的安全意识。
3. 施工单位应定期对施工现场进行安全检查,及时发现并消除安全隐患。
一、交底目的为确保人防工程预埋施工安全,提高施工质量,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象全体参与人防工程预埋施工的施工人员、管理人员及监理人员。
三、交底时间[填写日期]四、交底地点[填写地点]五、交底内容1. 预埋施工基本要求(1)施工前,必须对施工人员进行安全技术培训,确保其掌握人防工程预埋施工的安全操作规程。
(2)严格按照设计图纸和施工规范进行施工,确保预埋位置的准确性和安全性。
(3)施工过程中,要严格遵守操作规程,严禁违章作业。
2. 预埋施工安全技术措施(1)施工前,对施工人员进行安全技术交底,确保其了解预埋施工的安全注意事项。
(2)对预埋部位进行仔细检查,确保预埋位置准确,避免因预埋错误导致安全事故。
(3)施工过程中,要采取以下安全技术措施:a. 预埋部位要设置防护栏,防止人员坠落;b. 预埋施工时,要使用安全带,确保人员安全;c. 预埋部位下方要设置安全网,防止物体坠落;d. 施工过程中,要定期检查安全设施,确保其完好有效。
(4)在施工过程中,如发现安全隐患,应立即停止施工,及时上报,并采取相应措施消除隐患。
3. 预埋施工注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)施工过程中,要严格按照操作规程进行施工,不得擅自改变施工方法。
(4)施工过程中,要密切关注施工现场,发现异常情况,立即采取措施。
六、交底要求1. 施工人员要认真听取安全技术交底,掌握安全操作规程,确保施工安全。
2. 施工管理人员要加强对施工现场的监督检查,确保施工安全。
3. 监理人员要严格按照监理规程进行监理,确保施工安全。
4. 施工过程中,如发生安全事故,应立即上报,并采取相应措施进行处理。
七、交底总结通过本次安全技术交底,提高了施工人员的安全意识,明确了预埋施工的安全技术措施,为施工安全提供了保障。
希望全体施工人员严格遵守安全操作规程,确保施工安全。
