套管预留预埋技术交底
- 格式:doc
- 大小:479.50 KB
- 文档页数:8
一、交底目的为确保套管预埋施工过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特进行本次安全技术交底。
二、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 交底部位:[填写具体施工部位]4. 施工时间:[填写施工时间]5. 施工内容:套管预埋三、安全注意事项1. 人员配备与培训:- 施工人员必须经过专业培训,熟悉套管预埋施工工艺和安全操作规程。
- 新入场人员必须进行安全教育和技能培训,合格后方可上岗。
2. 施工前的准备工作:- 施工前,应对施工现场进行安全检查,确保施工环境安全。
- 仔细阅读施工图纸,了解套管预埋的具体要求。
3. 施工过程中的安全操作:- 施工人员应佩戴好安全帽、安全带等个人防护用品。
- 高处作业时,必须系好安全带,并采取防坠落措施。
- 使用电动工具时,应确保设备完好,并遵守操作规程。
- 严禁酒后作业、疲劳作业。
4. 材料与设备的安全使用:- 施工材料应堆放整齐,不得堵塞通道。
- 机械设备应定期检查和维护,确保其正常运行。
5. 施工现场的安全管理:- 施工现场应设置明显的安全警示标志。
- 严禁在施工现场吸烟、使用明火。
- 施工现场应保持整洁,及时清理施工垃圾。
四、事故处理1. 发生安全事故时,施工人员应立即停止作业,并报告现场负责人。
2. 现场负责人应立即组织人员进行救援,并采取必要措施控制事故扩大。
3. 及时上报相关部门,按照事故处理程序进行处理。
五、总结本次安全技术交底旨在提高施工人员的安全意识,确保套管预埋施工安全顺利进行。
施工人员应认真学习并严格遵守各项安全规定,共同营造一个安全、和谐、有序的施工环境。
六、附件1. 安全操作规程2. 安全防护用品使用指南3. 事故应急预案七、交底人:[填写交底人姓名]八、接收人:[填写接收人姓名]九、交底时间:[填写交底时间]十、备注:[填写其他需要说明的事项]。
一、交底目的为确保预留预埋套管施工安全,预防安全事故发生,提高施工质量,特制定本安全技术交底。
二、交底内容1. 施工人员安全意识(1)施工人员必须严格遵守国家相关法律法规,认真学习本交底内容,提高安全意识。
(2)施工人员应熟悉所使用的机械设备、工具及材料的安全操作规程。
2. 施工现场安全措施(1)施工现场应设置明显的警示标志,确保施工区域安全。
(2)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
(3)施工过程中,应保持施工现场整洁,不得堆放杂物,防止绊倒事故发生。
3. 预留预埋套管施工安全要点(1)施工前,应仔细核对图纸,了解预留预埋套管的位置、尺寸、规格等要求。
(2)施工过程中,应确保预留预埋套管的位置、尺寸、规格符合设计要求。
(3)施工过程中,应使用专用工具进行套管安装,不得使用蛮力。
(4)施工过程中,应确保套管与墙体、楼板等结构之间的连接牢固。
(5)施工过程中,应避免套管周边的钢筋、管道等设施受到损坏。
4. 预留预埋套管施工注意事项(1)施工前,应对施工人员进行技术交底,确保施工人员了解施工工艺及安全注意事项。
(2)施工过程中,应定期检查施工质量,发现问题及时整改。
(3)施工过程中,应确保施工现场通风良好,防止有害气体积聚。
(4)施工过程中,应合理安排施工顺序,避免交叉作业。
(5)施工过程中,应密切关注施工环境,如遇恶劣天气,应暂停施工。
三、交底要求1. 施工单位应将本交底内容作为施工培训的重要内容,确保施工人员熟练掌握。
2. 施工过程中,施工人员应严格遵守本交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
4. 施工单位应建立健全安全管理制度,对违反安全规定的行为进行严肃处理。
四、附则1. 本交底自发布之日起执行。
2. 本交底如有未尽事宜,由施工单位负责解释。
3. 本交底由施工单位负责编制,报监理单位审核批准后实施。
注:本模板仅供参考,具体内容可根据实际施工情况进行调整。
套管预埋安装技术交底什么是套管预埋安装技术?套管预埋安装技术是一种在建筑物、电缆、管道等设施中预先安装套管,待需要时再将线缆、管道等设施通入套管中的技术。
这种技术可以节约人力物力,提高建筑安全性,降低后期维修成本。
套管预埋安装技术的步骤1.首先需要对待预埋的区域进行测量和标注,在标记出的位置打开洞口2.对洞口进行清理,确保无杂物和灰尘3.在洞口中安装套管,注意套管的长度要留有余量,留出余量的长度应根据现场实际情况而定,通常为10-20厘米左右。
4.在套管一侧固定预埋件,确保套管牢固固定于建筑物内部。
5.用水泥或其他密封材料把洞口封闭,确保洞口封闭效果良好。
6.待洞口密封后,可进行砂浆或其他装饰层的工作,将洞口修补平整。
套管预埋安装技术的优点1.可以节约建筑工期,因为在建筑工程期间,一些管道、线缆、配电箱等设施需要多次操作,不断开墙挖孔,而使用套管预埋技术则可以避免这种情况,使装修施工更加方便快捷。
2.可以节约人力物力,因为在施工期间减少了管道、线缆等后期工作,可减少人员和材料的成本。
3.提高建筑安全性,因为后期的维修需要开墙挖孔,在不断的改变和维修中增加了建筑机构的脆弱性,而使用预埋套管技术则可以避免这种情况。
4.降低维修成本,使用套管预埋技术不需要在管道、线缆等设施出现故障时进行开墙挖孔的维修操作,使得后期维修成本较少。
套管预埋安装技术的注意事项1.预埋套管的位置、长度、数量等均需要预先进行测量和标注,并遵从设计要求,确保精确度和合理性。
2.在安装预埋套管时,应该选择合适尺寸的套管,并留出余量。
3.在固定预埋件时,应该检查固定牢度,确保套管稳固。
4.在封闭洞口时,需要使用密封材料,确保密封性要求达标。
5.在使用套管预埋技术时,需要进行周边保护,避免不必要的损坏。
结论套管预埋安装技术是现代建筑工程中一种重要而实用的技术,通过对建筑物中套管的预先安装可以大大减少后期维修工作,提高建筑安全性,降低后期成本。
一、交底时间:____年____月____日二、交底地点:____工程现场____三、交底单位:____施工单位____四、交底内容:1. 工程概况(1)工程名称:____(2)工程地点:____(3)施工单位:____(4)项目负责人:____2. 预埋套管施工安全注意事项(1)施工人员必须经过专业培训,具备一定的安全意识,熟悉预埋套管施工流程及安全操作规程。
(2)施工前应检查施工工具、设备是否完好,确保施工安全。
(3)施工过程中,注意现场安全警示标志,遵守施工现场安全规定。
(4)高空作业时,必须系好安全带,防止坠落事故发生。
(5)操作人员应正确佩戴个人防护用品,如安全帽、防护眼镜、手套等。
(6)施工区域应设置安全防护设施,如围栏、警示牌等,确保施工区域安全。
3. 预埋套管施工操作要点(1)根据设计图纸,确定预埋套管的位置、尺寸及要求。
(2)在施工过程中,严格按照施工图纸进行预埋套管施工,确保套管位置、尺寸及要求符合设计要求。
(3)在预留孔洞时,注意保护钢筋、预埋件等,避免损坏。
(4)预埋套管施工完成后,应及时进行隐蔽工程验收,确保施工质量。
(5)施工过程中,发现套管存在问题,应立即停止施工,查明原因并整改。
4. 预埋套管施工应急处理(1)发生安全事故时,应立即停止施工,组织人员抢救受伤人员。
(2)及时上报事故情况,按照事故应急预案进行处理。
(3)对事故原因进行调查,分析事故原因,制定整改措施。
五、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员了解施工安全注意事项。
2. 施工人员应认真听取安全技术交底,掌握施工安全操作规程。
3. 施工单位应加强对施工现场的安全管理,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
六、记录人:____(记录人签名)____(项目负责人签名)注:本模板仅供参考,具体内容可根据实际工程情况进行调整。
套管预埋技术交底嘿,朋友们!今天咱们来好好唠唠套管预埋这档子事儿。
咱先来说说为啥要搞这个套管预埋。
就说前段时间我去一个工地,看到有个地方因为没做好套管预埋,那管道安装的时候可费劲了!水到处乱流,工人们忙得焦头烂额,这可真是个活生生的反面教材。
那到底啥是套管预埋呢?简单说,就是在建筑施工的时候,提前把一些管子的保护套给安好,为后面的管道安装铺好路。
比如说,在穿过楼板、墙壁这些地方的时候,如果不提前预埋好套管,那后期管道安装就容易出现各种问题。
像管道和墙体之间的缝隙处理不好,会漏水;或者管道直接和墙体摩擦,时间长了容易损坏。
那怎么做好这个套管预埋呢?首先,得选对套管的材料和规格。
这就好比你买鞋子,尺码不对可不行。
咱得根据管道的大小、使用的环境来挑合适的套管。
比如说,要是在有防水要求的地方,就得用防水套管,可不能马虎。
然后就是安装的位置要精准。
我记得有一次,有个小师傅安装的时候,位置偏了那么一点点,结果后面管道对接的时候怎么都对不上,又得重新返工,费时又费力。
所以啊,安装之前一定要仔细测量,标记好位置,确保万无一失。
安装的时候,也要注意固定好套管。
不能让它晃晃悠悠的,不然在浇筑混凝土的时候,套管移位了,那可就麻烦大了。
就像搭积木,基础没搭稳,整个就垮了。
还有啊,套管和墙体、楼板之间的缝隙处理也很关键。
要填充密实,不能留空隙,不然水啊、气啊都能钻空子。
最后,安装完成后,一定要检查检查再检查。
看看位置对不对,固定得牢不牢,有没有什么缺陷。
可别等到后面发现问题了,再去补救,那成本可就高了去了。
总之,套管预埋这活儿看着不大,但是影响可不小。
咱们可得认真对待,不能掉以轻心。
只有把这一步做好了,后面的施工才能顺顺利利,咱们的工程质量才能有保障。
希望大家都能把套管预埋这个技术掌握好,做出漂亮的工程!。

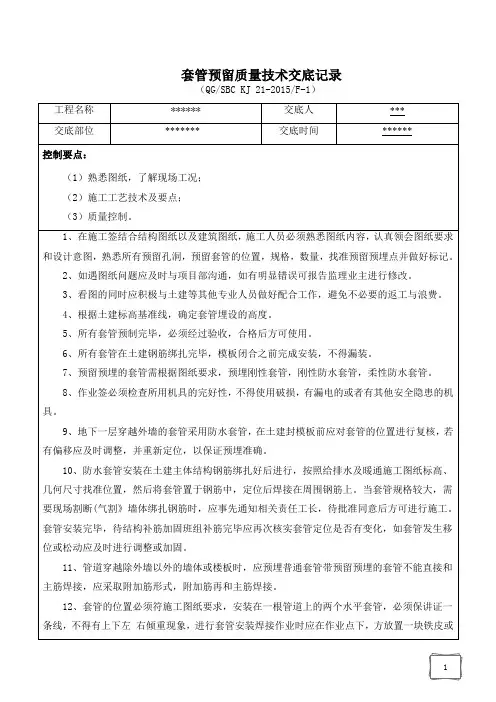

套管预留预埋技术交底JRRMYY-2015-12-10-01 工程名称句容市人民医院异地新建项目施工单位中建五局上海建设有限公司交底部位后勤综合楼、值班宿舍楼一层楼板及正负零以下剪力墙工序名称套管预留预埋交底提要套管预留预埋施工技术交底交底内容:一、交底分部(子分部)、分项工程名称:套管预留预埋。
二、交底执行标准名称及编号:《给排水与采暖工程施工工艺标准》(ZJQ00-SG-010-2003)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑安装工程施工图集》。
02S404、07FK02、07FS02、99S304《建筑工程施工质量验收统一标准》GB50300-2001三、交底内容:1、施工范围:后勤综合楼、值班宿舍楼一层底板及正负零以下地梁、剪力墙等预埋套管。
2、施工条件:① 加工条件:人员、材料、机具已到位;特种作业人员必须取得相应操作资格。
② 安装条件:楼板预留预埋:土建已支好模板,扎好底筋。
③ 剪力墙预留预埋:土建已支好一面模,扎好预留洞(预埋件)周围钢筋。
3、施工准备:钢卷尺、钢直尺、水平尺、放线钢规、线坠、钢锯、切割机、电焊机、焊条、乙炔气割器具,打磨机、钢刷、沙纸、红丹防锈漆、木梯、工具袋、泡沫塑料、沙袋、沙子等。
四、材料要求:焊接钢管、3mm厚钢板具备质量合格证明书、质量、材质检测检验报告。
五、施工工艺:六、套管加工制作:1、套管分类:穿厨房、卫生间楼板、地下室外墙、蓄水池池壁处均需安装防水套管,有防震要求的地方必须安装柔性防水套管,其他部位则为普通钢套管;技术负责人交底人接受交底人注:本记录一式二份,一份交接受交底人,一份存档。
套管预留预埋技术交底JRRMYY-2015-12-10-01 工程名称句容市人民医院异地新建项目施工单位中建五局上海建设有限公司交底部位后勤综合楼、值班宿舍楼一层楼板及正负零以下剪力墙工序名称套管预留预埋交底提要套管预留预埋施工技术交底2、穿墙、梁套管及防水套管:其长度与墙体装饰面平齐,其规格比套管穿管大两个型号,(具体见水施图纸)。
一、主要材料一般套管、刚性防水套管、人防密闭套管套管的规格应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩。
管材具备出厂合格证。
人防密闭套管应做好防腐除锈工作。
二、主要机具1.机械:切割机、电焊机、磨光机等。
2.工具:收据、手锤等。
3.其他:水平尺、线坠、钢卷尺、小线等。
三、作业条件穿剪力墙、穿楼板安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
根据土建专业楼板及墙体钢筋绑扎进度进行预留四、施工工艺1.工艺流程安装准备预制加工现场定位、安装2.安装准备认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看有关专业图集和装修建筑图,核对各种管道的坐标,标高是否有交叉,管道排列所用空间是否合理。
有问题及时与工长和有关人员研究解决。
3.预制加工1)按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后安装彩图测得尺寸预制加工、校对。
2)在地下室或建筑外墙应采取防震,防止不均匀沉降和防水措施,应做刚性防水套管。
一般套管和刚性防水套管的管径别管道管径大两号。
风管穿人防密闭墙的密闭套管与风管尺寸相同。
3)刚性防水套管安装制作示意图4)风管穿人防密闭墙必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管。
通风管的密闭穿墙短管,采用厚3mm 的钢板焊接制作,其焊缝应饱满、均匀、严密。
密闭翼环采用厚度大于3mm的钢板制作。
钢板应平整,其翼高宜为30~50mm。
密闭翼环与密闭穿墙短管的结合部位应满焊。
通风穿墙短管两端伸出墙面的长度应大于100mm。
密闭穿墙短管应在朝向核爆冲击波端加装防护抗力片。
抗力片宜采用厚6mm的钢板制作。
抗力片上摘口宽度应与所穿越的管线外径相同;两块抗力片的槽口必须对插。
多个自动排气活门垂直安装时,两中心距离不能小于630mm,水平安装时距离不能小于550mm。
技术交底记录技术交底记录山东省建设工程质量监督总站监制工程名称施工单位分项工程名称交底日期交底内容:防水套管安装一、位置选择:1、详细了解图纸,确定各种管道标高、坐标。
2、在施工现场向土建技术员详细了解各种墙体的准确高度,对需要预留的孔洞及时向土建操作工讲解清楚,确保准确定位。
3、根据需要临时制作各种套管,以便在现浇钢筋混凝土中留置孔洞,最好使用钢管及钢筋焊成水桶模样做为周材使用。
二、施工准备:1、材料、焊接钢管、铁丝焊条2、机具、砂轮切割机、钢卷尺、电焊机三、施工1、埋地出户管道套管预留A、严格按图纸设计的位置确定其坐标、标高、坡度等,把钢管切割至所需要长度用绑扎或焊接法直接固定在其地梁的主筋上,固定应牢固,以免砼施工时,钢制套管移动,造成管道施工时,对预留孔洞剔凿,而使凿洞降低结构强度。
预留套管管径比管道大两号。
B、穿过楼板的套管,其顶部应高出装饰地面20mm;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,底部应与楼板底面相平;安装在墙壁内的套管其两端与饰面相平。
穿过楼板的套管与管道之间缝隙应用阻燃密实材料和防水油膏填实,端面光滑。
穿墙套管与管道之间缝隙应用阻燃密实材料填实,且端面应光滑。
管道的接口不得设在套管内。
C、地下室外墙有管道穿过时,应采取防水措施。
对有严格防水要求的建筑物,须采用柔性防水套管;且应进行预埋套管法施工,严禁采用安装时再打洞、凿孔的方法。
如图:图3.3.4-5 柔性穿墙防水套管示意图1.套管2.翼环3.挡圈4.橡胶条5.螺母6.双头螺栓7.法兰盘8.短管9.法兰项目专业技术负责人:交底人:接受人:山东省建设工程质量监督总站监制山东省建设工程质量监督总站监制。
预留预埋(PVC管)施工技术交底一、施工准备1、作业条件(1)混凝土墙内PVC管的作业条件:在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
(2)现浇顶板内PVC管的作业条件:土建完成顶板、梁支模;梁钢筋绑扎完毕;现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。
2、材料要求(1)PVC管的材质必须合格,氧指数≥27%,设计有待殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致。
(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志和认证证书复印件。
3、主要机具铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。
三、工艺流程1、混凝土墙内PVC管的工艺流程:预留箱盒位置→敷设管路→管路连接→切断→弯曲2、现浇顶板内PVC管的工艺流程:划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断和弯曲四、操作工艺(一)混凝土墙内PVC管操作工艺1、顶留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
随着土建施工工艺的发展,本项工艺也会有新的发展。
具体做法:根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞口,一般可要求左右各大50~100mm,上下各大150~200mm。
这项工作必须提前考虑,对各种规格配电箱分别制作木套箱,钢筋绑扎时,通知钢筋工在配电箱位置做好预留洞和洞口钢筋加强工作。
木套箱的做法可以参照土建门窗洞模板的做法。
对于接线盒或开关、插座盒,留洞尺寸可定为150×250mm。
这些洞的预留一般采取预埋聚苯板的办法。
一、交底对象全体参与套管预埋施工的施工人员、管理人员及监理人员。
二、交底目的为确保套管预埋施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,特进行安全技术交底。
三、交底内容1. 施工前的准备工作1.1 施工人员必须经过专业培训,了解套管预埋的相关知识和操作技能,并取得相应的操作资格。
1.2 施工前,应详细阅读施工图纸,了解工程的具体要求,明确施工范围、施工顺序和施工方法。
1.3 检查施工场地,确保场地平整、清洁,无障碍物,施工道路畅通。
2. 施工过程中的安全注意事项2.1 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场禁止吸烟、喝酒,禁止操作人员酒后上岗。
- 严禁高空作业人员擅自离岗或超负荷作业。
2.2 机械安全:- 使用机械设备前,必须检查设备是否完好,确保安全可靠。
- 机械设备操作人员必须熟悉设备性能,严格按照操作规程进行操作。
- 机械设备操作区域设置明显的警示标志,防止无关人员进入。
2.3 施工材料安全:- 施工材料必须符合国家相关标准,不得使用不合格材料。
- 材料堆放整齐,不得占用消防通道和施工通道。
- 防止材料因受潮、受热等原因发生变质、损坏。
2.4 预埋套管安全:- 根据设计要求,准确预留预埋套管的位置和尺寸。
- 套管安装牢固,不得出现松动、倾斜等现象。
- 套管与墙体、楼板连接紧密,防止漏水、漏气。
3. 施工过程中的应急措施3.1 发生火灾时,立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
3.2 发生触电事故,立即切断电源,使用绝缘工具进行施救,并立即拨打急救电话。
3.3 发生高空坠落事故,立即进行现场救援,并立即报告相关部门。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工现场设立安全警示标志,提醒施工人员注意安全。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
一、交底目的为确保空调套管预埋施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象所有参与空调套管预埋施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工现场安全注意事项(1)施工前,应对施工现场进行安全检查,确保场地平整、坚实,无障碍物,施工通道畅通。
(2)施工人员应佩戴安全帽、手套、防尘口罩等个人防护用品。
(3)施工过程中,应严格遵守操作规程,不得擅自更改施工方案。
2. 空调套管预埋施工安全要求(1)施工前,应对预埋位置进行测量,确保套管位置准确,符合设计要求。
(2)在预埋套管时,应注意以下事项:a. 检查套管质量,确保无裂缝、砂眼等缺陷。
b. 根据空调类型和安装要求,选择合适的套管规格。
c. 预埋套管时,应确保套管与墙面垂直,套管中心线与空调管道中心线重合。
d. 套管固定牢固,防止施工过程中发生位移。
e. 预埋套管后,应及时对套管进行防腐处理。
(3)施工过程中,如遇特殊情况,应立即停止施工,并与项目负责人沟通,制定解决方案。
3. 空调套管预埋施工注意事项(1)施工人员应熟悉空调套管预埋施工流程,掌握相关操作技能。
(2)施工过程中,应注意以下几点:a. 避免对墙体、楼板等结构造成损坏。
b. 施工过程中,如需进行切割、钻孔等操作,应确保安全防护措施到位。
c. 施工过程中,不得使用不合格的工具、材料。
d. 施工完成后,应及时清理施工现场,确保环境整洁。
四、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握安全操作技能。
2. 施工过程中,应严格执行安全操作规程,确保施工安全。
3. 管理人员应加强对施工现场的监督检查,及时发现并消除安全隐患。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
五、交底时间及地点本次安全技术交底时间为:____年____月____日,地点:____。
六、交底人及负责人交底人:____负责人:____请各施工人员认真阅读本次安全技术交底,确保施工安全。
一、交底目的为确保预埋套管施工过程中的安全,提高施工质量,降低安全事故发生的风险,特制定本安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 交底部位:____________________4. 工序名称:预埋套管施工三、安全技术交底内容1. 施工准备(1)人员准备:组织施工人员认真学习本交底内容,确保每位施工人员了解并掌握安全操作规程。
(2)材料准备:选用符合国家标准的预埋套管,确保材料质量。
(3)机具准备:准备切割机、电焊机、磨光机等机具,确保机具安全可靠。
2. 施工工艺(1)施工前,对施工区域进行清理,确保施工环境整洁。
(2)根据设计图纸要求,准确确定预埋套管的位置、规格和数量。
(3)在施工过程中,严格按照操作规程进行施工,确保施工质量。
(4)施工过程中,注意以下几点:①切割机、电焊机等机具操作人员必须穿戴绝缘手套、防护眼镜等个人防护用品。
②施工过程中,不得擅自更改预埋套管的位置和规格。
③施工过程中,注意观察施工现场,发现安全隐患立即停工整改。
3. 成品保护(1)施工过程中,注意保护预埋套管,避免损坏。
(2)施工完成后,对预埋套管进行验收,确保其符合设计要求。
4. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,注意防滑、防坠落,确保施工安全。
(3)施工现场设置警示标志,提醒施工人员注意安全。
(4)施工现场不得随意堆放材料,保持通道畅通。
四、注意事项1. 施工人员必须严格遵守操作规程,确保施工安全。
2. 施工过程中,发现安全隐患立即停工整改,不得擅自冒险作业。
3. 施工完成后,对预埋套管进行验收,确保其符合设计要求。
4. 施工过程中,注意环境保护,不得污染施工现场。
五、交底时间____________________六、交底人____________________七、审核人____________________八、实施人____________________九、备注本安全技术交底适用于本工程预埋套管施工,如有未尽事宜,可根据实际情况进行调整。
套管预留预埋技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
一、 主要材料
一般套管、刚性防水套管、人防密闭套管
套管的规格应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩。
管材具备出厂合格证。
人防密闭套管应做好防腐除锈工作。
二、 主要机具
1. 机械:切割机、电焊机、磨光机等。
2. 工具:收据、手锤等。
3. 其他:水平尺、线坠、钢卷尺、小线等。
三、 作业条件
穿剪力墙、穿楼板安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
根据土建专业楼板及墙体钢筋绑扎进度进行预留
四、 施工工艺
1. 工艺流程
2. 安装准备
认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看有关专业图集和装修建筑图,核对各种管道的坐标,标高是否有交叉,管道排列所用空间是否合理。
有问题及时与工长和有关人员研究解决。
3. 预制加工
1) 按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,
记录在施工草图上,然后安装彩图测得尺寸预制加工、校对。
2)在地下室或建筑外墙应采取防震,防止不均匀沉降和防水措施,应做刚性防水套管。
一般套管和刚性防水套管的管径别管道管径大两号。
风管穿人防密闭墙的密闭套管与风管尺寸相同。
3)刚性防水套管安装制作示意图
4)风管穿人防密闭墙必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
当管道穿越
密闭隔墙时,必须预埋带有密闭翼环的密闭穿墙短管。
通风管的密闭穿墙短管,采用厚3mm的钢板焊接制作,其焊缝应饱满、均匀、严密。
密闭翼环采用厚度大于3mm 的钢板制作。
钢板应平整,其翼高宜为30~50mm。
密闭翼环与密闭穿墙短管的结合部位应满焊。
通风穿墙短管两端伸出墙面的长度应大于100mm。
密闭穿墙短管应在朝向核爆冲击波端加装防护抗力片。
抗力片宜采用厚6mm的钢板制作。
抗力片上摘口宽度应与所穿越的管线外径相同;两块抗力片的槽口必须对插。
多个自动排气活门垂直
安装时,两中心距离不能小于630mm,水平安装时距离不能小于550mm。
具体两种做法按照下图:
预埋管件应内刷红丹防锈漆两遍,I型用于两端接管;II型用于一段接管。
5)战时在进风机房内设置一套测压装置,将测压管室外端直接接至与室外大气相通的楼
梯间,接至室外端管口向下。
具体安装下图示意布置。
预埋密闭测压管的密闭肋采用3mm钢板制作,具体做法详测压管密闭肋详图
6)密闭通道防护密闭门门框墙上设置DN50气密性测量管,管两端采用A、B任意一种防
护密闭措施,A型气密测量管两端套带外丝管帽密闭封堵;B型气密测量管两端套内丝加丝堵密闭封堵。
气密测量管密闭肋采用3mm钢板制作,并与结构筋焊牢。
套管所有焊缝处均用满焊,不允许渗漏。
A、B型气密测量管做法详下图
7)刚套管切割采用机械切割或氧气-乙炔切割,切割后管口应用磨光机打磨,保证管口平
齐。
防水套管和人防密闭套管的翼环与套管应连续满焊,且应为双面焊接,并做好防腐处理。
4.套管安装
1)一般套管、刚性防水套管、人防密闭套管:根据所穿构筑物的厚度及管径尺寸确定套
管规格、长度,下料后钢套管内刷防锈漆两道。
管道安装时,把预制好的套管穿好。
穿楼板套管上端应高出建筑完成面20mm,厨房及厕浴间套管应高出建筑完成面
50mm,下端与楼面平,安装在墙壁内的套管其两端与饰面平(人防密闭套管按上面规定)。
预埋上下层套管时,中心线必须垂直于楼板或者墙体。
2)在预留过程中,以钢筋上的结构标高线为准,根据结构标高线月建筑标高线的关系,
按照图纸规定的建筑标高预留预埋
3)在混凝土楼板、梁、墙上预留孔、洞、槽和预埋件时应有专人按设计图纸将管道及设
备的位置、标高尺寸测定,标好孔洞的部位,将预制好的模盒、预埋铁件在绑扎钢筋
前按标记固定牢,盒内塞入填充物,在浇注混凝土过程中应有专人配合校对,看管模盒、埋件,以免移位。
4)预留孔洞应配合土建进行。
五、质量标准
1.主控项目
1)套管的标高和定位尺寸正负偏差符合设计要求。
检验方法:用水准仪(水平尺)拉线和尺量检查或检查隐蔽工程记录。
2)套管长度及规格符合设计要求和施工规范规定。
3)检验方法:观察和尺量检查。
2.一般项目
1)钢管的焊接焊口平直,焊波均匀一致,焊缝表面无结瘤、夹渣和气孔。
焊缝加强面符
合施工规范规定。
2)检查方法:观察或用焊接检测尺检查。
六、成品保护
套管在混凝土浇注前前要加以保护、封堵,防止灰浆污染管道。
七、应注意的质量问题
1.所有进场的管材应具备材料出厂合格证及进场验收记录。
2.密切关注土建专业的墙体和楼板钢筋绑扎进度及合模进度及时安排施工。
3.特别注意: 300以下预留孔洞严禁断筋,300以上预留孔洞尽量避免断筋,如果需要
断筋需及时与专业工长和土建专业负责人员进行沟通,并交由专业施工人员进行加固。
4.混凝土浇筑过程应派专人监督,避免套管错位。
会签栏。
