施工组织设计方案完整版(10篇)施工组织设计方案篇1一工程概况福建成功国际会展中心工程位于南安市。
本工程为一类高层公共建筑,地下室为厨房、停车库,设备房等,一层为大厅,大堂、办公及设备房,二层为会议中心,建筑面积66806.34m2,地上建筑39093.34m2.地下27712.91m2层数;二层,层高:一层、6m,二层9m。
建筑总高度36m。
工程室内地坪面±0.000相当于黄海高程21.15m。
二施工准备阶段1熟悉设计图纸,了解工程全貌,了解工程现场情况和定位条件,主要建筑物的相互关系和轴线尺寸,现场红线桩位置及坐标,水准点位置及标高,定位依据及建筑物主要轴线的间距及夹角,了解首层+0.00的绝对标高。
2为了保证整个场地定位和标高的正确性,对定位依据点严格校核,核算设计图上坐标及其边长夹角是否对应,实地校核定位依据点的边长及左夹角,各单区四周边界轴线尺寸是否交圈等。
3 仪器的配置:全站仪1台,经纬仪1台,水平仪1台。
施工中使用的仪器、钢尺、工具都必须经有关部门检验合格后,方可使用。
三控制方法1 高程控制点(1)由甲方业主提供的水准点A1(_=2761969.483 Y=492132.230)黄海标高为20.582m A2(_=2761933.648Y=492164.433)黄海标高为20.040m,,往返测量引测会展项目现场。
一个测区不少于3个标高水准点,水准点之间各方向互相通视并互相校核,高程测量的精度按三等水准精度,埋设半永久控制桩,引测时用双面水准尺往返各一次,闭合差f容=±12√L mm或±4√nmm,闭合差合格后按测站数或正比例分配调整差值。
(2)水位点引测时,要有监理在场监测,确定好水准点后,用红油漆标示,写明高程,基坑开挖时,用水准仪将高程点引测到基坑里。
在桩位置上测设比设计高程高1.0m---0.5m的高度,用红油漆作好标志,并标注好高程,用来控制挖土深度,同时用水准仪随时测设控制挖土深度。
一、工程概况本工程为某市某住宅小区的一级施工项目,包括地下车库、住宅楼、商业楼等建筑。
工程总建筑面积约12万平方米,其中地下车库约2.5万平方米,住宅楼约6万平方米,商业楼约3.5万平方米。
本工程计划开工日期为2023年3月1日,竣工日期为2024年12月31日,总工期为21个月。
二、施工组织设计1. 施工组织原则(1)科学组织,合理布局,确保施工进度、质量和安全。
(2)遵循“安全第一、预防为主、综合治理”的方针,加强施工现场安全管理。
(3)采用先进的施工技术和设备,提高施工效率,降低施工成本。
(4)加强合同管理,确保工程按时、按质、按量完成。
2. 施工进度计划(1)地下车库:3个月完成主体结构施工,4个月完成装饰装修工程。
(2)住宅楼:5个月完成主体结构施工,6个月完成装饰装修工程。
(3)商业楼:4个月完成主体结构施工,5个月完成装饰装修工程。
3. 施工资源配置(1)人员配置:根据工程进度,合理安排各类技术人员和施工人员。
(2)设备配置:根据施工需要,配置足够的施工机械、设备。
(3)材料配置:根据施工进度,合理安排各类建筑材料的采购、运输、储存。
三、施工方法及技术措施1. 地下车库(1)基础施工:采用钻孔灌注桩基础,桩径为1.2米,桩间距为2.0米。
(2)主体结构施工:采用钢筋混凝土框架结构,墙体采用加气混凝土砌块。
(3)装饰装修工程:采用瓷砖、油漆、涂料等材料进行装饰。
2. 住宅楼(1)基础施工:采用筏板基础,基础厚度为0.8米。
(2)主体结构施工:采用钢筋混凝土框架剪力墙结构,墙体采用加气混凝土砌块。
(3)装饰装修工程:采用瓷砖、油漆、涂料等材料进行装饰。
3. 商业楼(1)基础施工:采用桩基础,桩径为1.0米,桩间距为2.0米。
(2)主体结构施工:采用钢筋混凝土框架结构,墙体采用加气混凝土砌块。
(3)装饰装修工程:采用瓷砖、油漆、涂料等材料进行装饰。
四、质量控制与安全管理1. 质量控制(1)严格执行国家和行业质量标准,确保工程质量。
施工组织设计方案完整版10篇(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用方案,如活动方案、宣传方案、销售方案、策划方案、培训方案、实施方案、招商方案、激励方案、推广方案、施工方案、其他方案等等,想了解不同方案格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of practical programs, such as activity programs, publicity programs, sales programs, planning programs, training programs, implementation programs, investment promotion programs, incentive programs, promotion programs, construction programs, other programs, etc., If you want to know the format and writing of different solutions, please pay attention!施工组织设计方案完整版10篇施工组织设计方案完整版(10篇)施工组织设计方案怎么写?“施工”是工程行业的名词,做工,实施工程步骤,以达到完成产品具有预期的使用功能的过程。

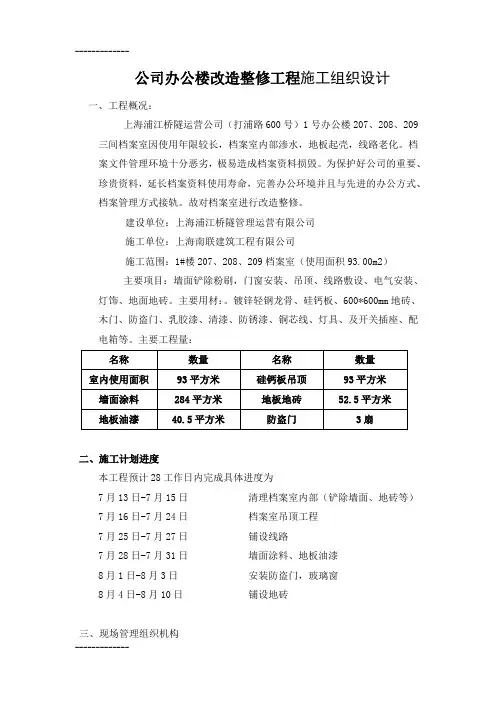

公司办公楼改造整修工程施工组织设计一、工程概况:上海浦江桥隧运营公司(打浦路600号)1号办公楼207、208、209三间档案室因使用年限较长,档案室内部渗水,地板起壳,线路老化。
档案文件管理环境十分恶劣,极易造成档案资料损毁。
为保护好公司的重要、珍贵资料,延长档案资料使用寿命,完善办公环境并且与先进的办公方式、档案管理方式接轨。
故对档案室进行改造整修。
建设单位:上海浦江桥隧管理运营有限公司施工单位:上海南联建筑工程有限公司施工范围:1#楼207、208、209档案室(使用面积93.00m2)主要项目:墙面铲除粉刷,门窗安装、吊顶、线路敷设、电气安装、灯饰、地面地砖。
主要用材:。
镀锌轻钢龙骨、硅钙板、600*600mm地砖、木门、防盗门、乳胶漆、清漆、防锈漆、铜芯线、灯具、及开关插座、配电箱等。
主要工程量:二、施工计划进度本工程预计28工作日内完成具体进度为7月13日-7月15日清理档案室内部(铲除墙面、地砖等)7月16日-7月24日档案室吊顶工程7月25日-7月27日铺设线路7月28日-7月31日墙面涂料、地板油漆8月1日-8月3日安装防盗门,玻璃窗8月4日-8月10日铺设地砖三、现场管理组织机构项目经理:黄学泰常务副经理:吴雪平安全、质量、文明施工员:尤晓敏技术员施工员安全员质量员材料员邹永清尤晓敏施献忠顾中鸣张涤君四、现场劳力需用计划五、施工机具用量六、环境管理措施㈠、施工废弃物1、项目经理负责对施工废弃物的控制和管理,现场人员具体负责实施对施工区域内废弃物进行监控和处置。
㈡、施工噪音控制1、施工噪声源:切割机2台,冲击钻3台。
2、由项目经理落实、明确由噪声检验员检验管理。
3、噪音控制:选用低噪音施工机器,夜间停止噪音类施工。
七、工程施工方案及施工措施1、清理档案室现场1.1、拆除玻璃门 1.2、拆除护墙板、电气线路 1.3、铲除墙面、地砖。
2、防水处理2.1 窗台防水:凿除207-209三间档案室窗台板渗水处面层,清理基底。

某综合楼工程施工组织设计方案
某综合楼工程施工组织设计方案具体内容是什么,下面本店铺为大家解答。
一、编制原则
本工程施工组织设计编制遵循以下基本原则:
(一)、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
(二)、依据工程项目的内容,本着"适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
(三)、采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。
(四)、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
二、编制依据
(一)、业主提供的工程招标邀请函
(二)、业主提供工程施工图纸及相关技术资料
(三)、国家现行的施工质量验收规范、标准及操作规程
(四)、施工现场条件及勘察资料
(五)、我公司类似建筑工程施工经验及相关资料
三、工程概况
本工程为全现浇框架结构,地下室一层为车库,地上一层为商业用房,二至六层以上为宾馆。
本工程设计等级为三级,耐火等级为二级,屋面防水等级为三级,半地下室耐火等级为一级,防水等级为二级,建筑使用年限50年;抗震设防烈度为六度,框架、地下室档土墙抗震等级为四级,建筑安全等级为二级。

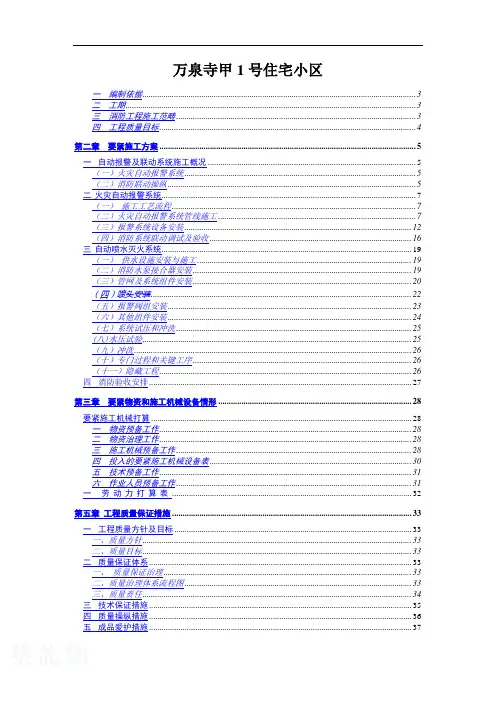

万泉寺甲1号住宅小区一编制依据 (3)二工期 (3)三消防工程施工范畴 (3)四工程质量目标 (4)第二章要紧施工方案 (5)一自动报警及联动系统施工概况 (5)(一)火灾自动报警系统 (5)(二)消防联动操纵 (5)二火灾自动报警系统 (7)(一)施工工艺流程 (7)(二)火灾自动报警系统管线施工 (7)(三)报警系统设备安装 (12)(四)消防系统联动调试及验收 (16)三自动喷水灭火系统 (19)(一)供水设施安装与施工 (19)(二)消防水泵接合器安装 (19)(三)管网及系统组件安装 (20)(四)喷头安装 (22)(五)报警阀组安装 (23)(六)其他组件安装 (24)(七)系统试压和冲洗 (25)(八)水压试验 (25)(九)冲洗 (26)(十)专门过程和关键工序 (26)(十一)隐藏工程 (26)四消防验收安排 (27)第三章要紧物资和施工机械设备情形 (28)要紧施工机械打算 (28)一物资预备工作 (28)二物资治理工作 (28)三施工机械预备工作 (28)四投入的要紧施工机械设备表 (30)五技术预备工作 (31)六作业人员预备工作 (31)一劳动力打算表 (32)第五章工程质量保证措施 (33)一工程质量方针及目标 (33)一、质量方针 (33)二、质量目标 (33)二质量保证体系 (33)一、质量保证治理 (33)二、质量治理体系流程图 (33)三、质量责任 (34)三技术保证措施 (35)四质量操纵措施 (36)五成品爱护措施 (37)六质量检验及不合格品操纵 (37)一安全保证体系流程图 (39)二现场安全生产措施 (39)三现场消防安全措施 (40)第七章确保工期技术措施 (42)第二节施工进度保证措施及进度表 (42)第八章文明施工保证措施 (44)一文明施工 (44)二施工和谐与配合 (44)(一)项目部的配合与和谐职责 (44)(二)与甲方的配合 (45)(三)各施工时期的配合 (45)第九章施工总进度表 (46)第十章扬尘治理措施 (46)第十一章消防工程竣工验收 (46)第十二章执行的规程、规范、标准和图集 (47)一编制依据本施工组织设计的编制,要紧依据如下:1、现行的规程、规范、标准和图集。

第1篇一、项目背景随着城市化进程的加快,高层建筑越来越多,而地基施工作为建筑物的根基,其质量直接关系到整个建筑物的安全和使用寿命。
本方案针对一层楼地基施工,旨在确保地基的稳定性、承载力和耐久性,为建筑物的安全使用奠定基础。
二、施工场地及地质条件1. 施工场地:本工程位于XX市XX区,占地面积XX平方米,地形平坦,交通便利。
2. 地质条件:根据地质勘察报告,场地土层分布如下:(1)素填土:厚度1.0-2.0米,松散,含水率较高。
(2)粉质黏土:厚度2.0-3.0米,硬塑,含水率较低。
(3)砂土:厚度3.0-4.0米,中密,含水率较低。
三、施工方案设计1. 施工流程(1)场地平整:清除地表杂草、垃圾,平整场地。
(2)基础开挖:根据设计要求,开挖基础槽,并对槽底进行处理。
(3)基础垫层施工:铺设C15混凝土垫层,厚度100mm。
(4)基础混凝土施工:浇筑C25混凝土基础,确保混凝土强度、密实度。
(5)防水层施工:在基础混凝土表面铺设防水层,确保防水效果。
(6)基础施工验收:对基础进行质量验收,确保满足设计要求。
2. 施工技术要点(1)场地平整1)采用推土机、挖掘机等机械设备进行场地平整,确保场地平整度。
2)场地平整后,进行排水沟设置,确保场地排水顺畅。
(2)基础开挖1)根据设计要求,确定基础槽的尺寸和深度。
2)采用挖掘机、人工配合的方式进行基础开挖,确保槽底平整、无积水。
3)槽底处理:采用C15混凝土进行槽底垫层,厚度100mm。
(3)基础垫层施工1)垫层材料:选用优质砂石材料,粒径适中,含水率适宜。
2)垫层施工:采用人工摊铺、振捣、平整,确保垫层厚度均匀、密实。
(4)基础混凝土施工1)混凝土材料:选用优质水泥、砂、石子等原材料,按设计配合比进行配制。
2)混凝土浇筑:采用混凝土泵车进行浇筑,确保混凝土均匀、密实。
3)混凝土养护:浇筑完成后,进行保湿养护,确保混凝土强度。
(5)防水层施工1)防水材料:选用优质防水卷材,具有良好的防水性能。
银河•亿德仕家(1#、3#)住宅楼落地脚手架方案编制人: 审核人: 审批人: 编制单位:邢台建工集团有限公司 编制日期: 年 月 日目录 第 1 章 编制依据................................................. 21.1 施工组织设计及施工方案..................................2 1.2 计算依据................................................ 2 1.3 施工图纸................................................ 2 1.4 主要行业规章............................................ 2 1.5 主要规范、图集.......................................... 2 第 2 章 工程概况................................................. 3 2.1 工程概况................................................ 3 2.2 脚手架概况.............................................. 3 2.3 施工要求 ................................................ 4 2. 4 技术保证条件 ........................................... 4 第 3 章 施工计划................................................. 6 3.1 进度计划 ................................................ 6 3.2 材料计划 ................................................ 6 3.3 机械设备需用计划 ........................................7 3.4 施工准备 ................................................ 7 第 4 章 施工工艺技术............................................. 8 4.1 工艺要求................................................ 8 4.2 施工方法................................................ 8 4.3 脚手架检查、验收 .......................................16 4.4 脚手架拆除 ............................................. 21 第 5 章 施工安全保证措施........................................22 5.1 组织保障............................................... 22 5.2 安全技术措施........................................... 23 5.3 外架施工应急救援预案...................................27 5.4 监测、监控措施......................................... 29 第 6 章 劳动力计划.............................................. 31 6.1 专职安全生产管理人员配置............................... 31 6.2 特种作业人员配置 .......................................31 第 7 章 脚手架计算书 ...........................................321第1章 编制依据1.1 施工组织设计及施工方案 1)工程施工合同。

三通一平施工组织设计一、项目背景本项目位于某市某区,是一处新建的住宅小区,总占地面积约100亩,计划建设多栋住宅楼和相关配套设施。
为了确保施工过程的顺利进行,保证施工质量和安全,特编制本施工组织设计方案。
二、项目概况1. 项目名称:某市某区住宅小区建设工程2. 建设单位:某市某房地产开发有限公司3. 施工单位:某市某建筑工程有限公司4. 工期:预计工期为12个月5. 施工规模:包括多栋住宅楼、道路、排水系统、绿化等基础设施建设三、施工组织设计原则1. 安全第一:确保施工过程中的人员安全和施工质量安全。
2. 效率优先:合理安排施工流程,提高施工效率。
3. 环保可持续:采用环保材料和施工工艺,减少对环境的影响。
4. 资源合理利用:合理配置施工人员和设备,减少资源浪费。
四、施工组织设计方案1. 人员组织根据施工规模和工期,合理配置施工人员,包括项目经理、工程师、技术员、施工队长、施工工人等。
确保施工人员的素质和技术能力符合要求,并进行必要的培训。
2. 设备配置根据施工需要,合理配置施工设备,包括起重机械、混凝土搅拌站、挖掘机等。
设备的选择应符合施工要求,确保施工效率和质量。
3. 施工流程(1)土方开挖:按照设计要求,采用适当的土方开挖方法,确保地基平整。
(2)基础施工:按照设计图纸进行基础施工,包括浇筑混凝土、安装钢筋等。
(3)主体结构施工:按照设计图纸进行主体结构施工,包括搭建脚手架、砌墙、浇筑楼板等。
(4)装饰装修:按照设计要求进行室内外装饰装修,包括水电安装、地面铺装、墙面装饰等。
(5)道路和排水系统建设:按照设计要求进行道路和排水系统的建设,确保正常使用。
4. 安全措施(1)施工现场应设置明显的安全警示标志,保证施工人员和外来人员的安全。
(2)施工过程中应严格按照相关安全操作规程进行施工,加强施工现场的安全监管。
(3)施工人员应配备必要的个人防护装备,如安全帽、安全鞋、防护眼镜等。
5. 质量控制(1)施工过程中应严格按照设计要求进行施工,确保施工质量。
1#倒班宿舍楼施工组织设计度一、编制说明与依据1.1、编制说明神华新疆吐鲁番煤化工有限责任公司煤炭综合利用循环经济项目——1#倒班宿舍楼工程,该工程位于新疆吐鲁番市托克逊县以西25公里处,伊拉湖乡西北侧约10公里。
工程场地属阿拉沟冲洪积扇中下部,为微倾斜砾质平原,地势较平坦,地势西高东低坡降1-2%,建设规模为地上五层。
本工程是神华新疆吐鲁番市煤化工有限责任公司煤炭综合利用循环经济项目厂前区工程,依据设计施工图及该工程的特点,结合我公司的施工经验及技术设备情况编制本工程施工组织设计。
本设计重点阐述施工组织、施工布置、施工进度、土建安装施工方案以及保证工期、质量、安全文明施工的具体措施。
1.2编制依据1. 2. 1施工合同和施工图纸。
1. 2. 2主要法规表1-11.2.3主要规范、规程表1-21.2.4主要图集和行业、企业标准表1-3二.工程概况神华新疆吐鲁番煤化工有限责任公司煤炭综合利用循环经济项目——1#倒班宿舍楼工程,该工程位于新疆吐鲁番市托克逊县以西25公里处,伊拉湖乡西北侧约10公里。
工程场地属阿拉沟冲洪积扇中下部,为微倾斜砾质平原,地势较平坦,地势西高东低坡降1-2%。
是由新疆建筑设计研究院设计,宁夏煤炭基本建设公司承建的工程。
该工程为五层框架结构,建筑面积为5661㎡,建筑高度为20.1m。
2.1建筑设计本工程建筑等级二级,耐火等级为二级。
屋面防水等级为Ⅱ级,建筑设计使用年限:主体为50年,抗震设防烈度为7度。
砌体工程:外墙为250厚陶粒砼砌块墙,内隔墙为150厚陶粒砼砌块墙,卫生间墙体为100厚陶粒砼轻质条板墙。
装饰部分:外墙选用一体化版,除首层外外墙采用100厚XPS板B1级装修,内装修工程执行《建筑内部装修设计防火规范》,楼地面部分执行《建筑地面设计规范》,内装修内隔墙(除现浇钢筋砼外)未注明主要内分隔墙为150厚陶粒砼砌块墙。
门窗工程:普通建筑外门、窗为PA断折铝合金门窗,玻璃由专业公司根据玻璃尺寸及当地风压等气候条件计算确定,但不得小于5+12A+4mm。
目录第一章编制依据 (3)第二章工程概况 (3)第三章工程总目标 (4)第四章施工进度计划及保证措施 (4)第五章施工平面布置图及布置说明 (7)第六章项目施工组织准备 (9)第七章劳动力和主要施工机械配备 (11)第八章地下室施工方案 (13)第九章主体结构部分施工方案 (16)第十章建筑结构工程施工质量专项方案 (25)第十一章钢管脚手架施工方案 (30)第十二章安装工程施工及技术措施 (38)1.1质量保证措施 (38)1.1.1质量管理点的管理措施 (39)1.1.2建筑成品、半成品保护措施 (39)第十三章冬、雨季施工措施 (40)1.2冬季施工 (40)1.2.1冬季施工准备 (40)1.2.2冬季钢筋施工 (40)1.2.3冬季砼施工 (40)1.2.4冬季施工的安全与防火 (41)1.3雨季施工方案 (41)1.4夏季施工 (41)1.4.1夏季施工 (42)1.4.2砌体工程 (42)1.4.3抹灰工程 (42)第十四章工程质量保证措施 (43)1.5本工程质量控制的原则 (43)1.6质量体系建立 (43)第十五章确保优良工程目标实现措施 (44)1.7土建部分创优措施 (44)1.7.1地下室结构工程 (44)1.7.2上部结构工程 (44)1.8装饰部分创优措施 (45)1.9质量管理措施 (45)第十六章安全保证措施 (46)第二十八章工程档案资料管理 (53)第二十九章保修组织措施 (55)第一章编制依据编制依据:1、业主提供的工程招标文件、施工图纸2、现行国家及江苏省的有关规范、规程和标准及强制性条文的规定。
3、江苏省现行的安全生产、文明施工的规定。
4、镇江市的有关规范规定:《镇江市住宅工程质量通病防治导则》。
5、镇江市建筑工程局32号文6、现行的国家及江苏省的有关标准图集。
7、公司质量、环境、职业安全健康综合管理手册,体系程序文件和施工作业指导书。
第二章工程概况一、工程总体简况工程名称:镇江招商北固湾一期北工程工程地址:镇江市京口区滨水路南,北固山公园东侧建设单位:镇江盈盛房地产开发有限公司设计单位:江苏中森建筑设计有限公司监理单位:上海鼎业民防建设咨询有限公司二、建筑简况本工程主要使用功能为居住建筑,由1栋会所(2-3层),11栋联排别墅(2-3层),5栋多层花园洋房(5层),4栋小高层(16层),总建筑面积65000m2。
第1篇一、工程概况1. 工程名称:XX小区楼顶修复工程2. 工程地点:XX小区3. 工程规模:XX栋楼,总面积约为XXX平方米4. 工程内容:楼顶防水、保温、隔热、维修等5. 工程期限:预计60天二、工程目标1. 确保楼顶修复工程的质量、安全、环保、文明施工2. 提高楼顶防水、保温、隔热效果,延长楼顶使用寿命3. 满足居民的生活需求,提高居住舒适度三、施工准备1. 技术准备:组织施工人员学习楼顶修复相关技术规范,提高施工人员的技术水平。
2. 材料准备:根据工程需求,提前采购防水材料、保温材料、隔热材料、维修材料等。
3. 工具准备:准备施工所需的各种工具,如切割机、焊接机、泵送机、电动工具等。
4. 人员准备:组织施工队伍,明确各岗位人员职责,确保施工顺利进行。
四、施工工艺1. 防水层施工(1)基层处理:清除楼顶表面的浮灰、油污、杂物等,确保基层干净、平整。
(2)找平层施工:采用水泥砂浆找平层,厚度约为20mm,确保找平层表面平整。
(3)防水层施工:采用防水涂料或防水卷材进行施工,确保防水层无气泡、无裂缝、无脱落现象。
2. 保温层施工(1)基层处理:清除楼顶表面的浮灰、油污、杂物等,确保基层干净、平整。
(2)保温材料施工:采用挤塑板、岩棉板等保温材料,按照设计要求铺设,确保保温层厚度和密实度。
3. 隔热层施工(1)基层处理:清除楼顶表面的浮灰、油污、杂物等,确保基层干净、平整。
(2)隔热材料施工:采用聚氨酯泡沫、玻璃纤维等隔热材料,按照设计要求铺设,确保隔热层厚度和密实度。
4. 维修施工(1)修补裂缝:采用水泥砂浆、防水涂料等材料进行修补,确保裂缝处无渗漏。
(2)更换破损部件:更换楼顶破损的瓦片、排水管等部件,确保楼顶结构完整。
五、施工进度计划1. 第一阶段(1-10天):完成施工队伍组织、材料采购、施工准备等工作。
2. 第二阶段(11-20天):完成防水层、保温层、隔热层施工。
3. 第三阶段(21-30天):完成维修施工。
第1篇一、工程概况本工程为一层楼房地基施工,建筑面积为150平方米,采用钢筋混凝土框架结构。
地基基础采用浅基础,基础形式为条形基础,基础埋深为1.2米。
本施工方案主要包括施工准备、施工工艺、质量控制、安全管理等方面。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程地质勘察报告,掌握设计要求。
2. 施工组织设计:根据施工图纸和地质勘察报告,编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
3. 施工队伍:组织施工队伍,确保施工人员具备相应的资质和技能。
4. 施工材料:准备施工所需的各种材料,如钢筋、混凝土、水泥、砂石等,并确保材料质量符合设计要求。
5. 施工设备:准备施工所需的各种设备,如挖掘机、混凝土搅拌机、钢筋加工机械、运输车辆等。
6. 施工现场:清理施工现场,确保施工环境安全、整洁。
三、施工工艺1. 地基开挖(1)根据设计要求,确定地基开挖范围和深度。
(2)采用挖掘机进行地基开挖,开挖过程中注意保护地下管线和设施。
(3)对开挖出的土方进行分类堆放,便于后续施工。
2. 土方回填(1)根据设计要求,确定回填土的粒径、含水率和压实度。
(2)采用分层回填、分层压实的方法,确保回填土的密实度。
(3)回填土采用分层铺设,每层厚度控制在20cm左右。
3. 基础垫层(1)铺设垫层前,对地基表面进行平整,确保垫层铺设的平整度。
(2)采用C15混凝土作为垫层材料,厚度为15cm。
(3)垫层混凝土采用现场搅拌,浇筑过程中注意振捣密实。
4. 基础施工(1)根据设计要求,绘制基础模板,确保模板尺寸和形状符合设计要求。
(2)安装基础模板,模板安装牢固、平直。
(3)绑扎钢筋,确保钢筋间距、保护层厚度符合设计要求。
(4)浇筑基础混凝土,采用分层浇筑、分层振捣的方法,确保混凝土密实。
(5)混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
四、质量控制1. 材料质量:严格控制施工材料的质量,确保材料符合设计要求。
工程名称:某小区室内地砖拆除工程工程地点:某小区某号楼工期:15天施工内容:拆除室内地砖,清理现场垃圾。
二、施工准备1. 技术准备:(1)熟悉工程图纸,了解室内地砖的铺设情况、材料及规格;(2)了解现场环境,包括水电线路、通风等情况;(3)制定拆除方案,明确施工顺序、安全措施及注意事项。
2. 材料准备:(1)地砖拆除工具:铁锤、撬棍、切割机、铲刀等;(2)安全防护用品:安全帽、安全带、防尘口罩、防护眼镜等;(3)清理工具:扫把、拖把、垃圾桶等。
3. 人员准备:(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行安全教育和技能培训;(3)落实施工人员的安全防护措施。
三、施工方法及工艺1. 拆除顺序:(1)先拆除室内地砖,再拆除门槛石;(2)从室内地砖的一角开始,用撬棍将地砖撬起;(3)用切割机切割地砖与地面的连接部分;(4)清理地砖碎片,避免对施工人员造成伤害。
2. 施工工艺:(1)在拆除地砖前,先关闭水电阀门,确保施工安全;(2)拆除过程中,注意保护水电线路,避免损坏;(3)拆除地砖时,采取分段、分片拆除的方式,确保施工效率;(4)拆除完毕后,清理现场垃圾,为后续施工做好准备。
四、安全措施1. 人员安全:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品;(2)高处作业时,必须使用安全带;(3)施工现场设置警戒线,非施工人员不得进入。
2. 施工安全:(1)拆除地砖时,注意观察周围环境,避免对周围设施造成损坏;(2)施工过程中,确保水电线路安全,避免发生触电事故;(3)拆除过程中,注意避免高空坠落,设置安全网等防护措施。
五、施工进度安排1. 第一天:拆除地砖,清理现场垃圾;2. 第二天:拆除门槛石,清理现场垃圾;3. 第三天至第十五天:拆除室内地砖,清理现场垃圾。
六、质量保证措施1. 拆除地砖时,确保地砖与地面连接部分切割整齐;2. 拆除过程中,避免损坏水电线路及周围设施;3. 拆除完毕后,现场垃圾清理干净,为后续施工做好准备。
1#楼档案室装饰工程施工组织设计方案公司办公楼改造整修工程施工组织设计一、工程概况:上海浦江桥隧运营公司(打浦路600号)1号办公楼207、208、209三间档案室因使用年限较长,档案室内部渗水,地板起壳,线路老化。
档案文件管理环境十分恶劣,极易造成档案资料损毁。
为保护好公司的重要、珍贵资料,延长档案资料使用寿命,完善办公环境并且与先进的办公方式、档案管理方式接轨。
故对档案室进行改造整修。
建设单位:上海浦江桥隧管理运营有限公司施工单位:上海南联建筑工程有限公司施工范围:1#楼207、208、209档案室(使用面积93.00m2)主要项目:墙面铲除粉刷,门窗安装、吊顶、线路敷设、电气安装、灯饰、地面地砖。
主要用材:。
镀锌轻钢龙骨、硅钙板、600*600mm地砖、木门、防盗门、乳胶漆、清漆、防锈漆、铜芯线、灯具、及开关插座、配电箱等。
主要工程量:名称室内使用面积墙面涂料地板油漆二、施工计划进度本工程预计28工作日内完成具体进度为7月13日-7月15日清理档案室内部(铲除墙面、地砖等) 7月16日-7月24日档案室吊顶工程 7月25日-7月27日铺设线路7月28日-7月31日墙面涂料、地板油漆 8月1日-8月3日安装防盗门,玻璃窗 8月4日-8月10日铺设地砖三、现场管理组织机构数量 93平方米 284平方米 40.5平方米名称硅钙板吊顶地板地砖防盗门数量93平方米 52.5平方米 3扇项目经理:黄学泰常务副经理:吴雪平安全、质量、文明施工员:尤晓敏技术员施工员安全员质量员材料员邹永清尤晓敏施献忠顾中鸣张涤君四、现场劳力需用计划工种名称现场负责人木工数量 1人 4人工种名称电工杂工数量 2 5 合计:20人五、施工机具用量序号 01 02 03 04 05 06 机械、设备名称水准仪切割机抛光机电钻电锤(冲击钻)劳动保护用品规格型号 DS 博世单位部台台只台套数量 1 2 3 4 3 若干备注自有自有自有自有自有自有工种名称油漆工安全员数量 7 1 六、环境管理措施㈠、施工废弃物1、项目经理负责对施工废弃物的控制和管理,现场人员具体负责实施对施工区域内废弃造价人才网物进行监控和处置。
目录第一章编制依据 (6)第二章工程概况 (14)第1节总体简介 (14)第2节建筑设计简介 (15)第3节结构设计简介 (20)第4节专业设计简介 (24)第5节工程典型平、剖面图 (28)第6节工程特点及难点 (28)第三章施工部署 (32)第1节施工组织 (32)第2节任务划分 (33)第3节施工部署原则及总体施工顺序 (34)第4节综合控制进度计划 (39)第5节组织与协调的方式 (42)1第6节主要项目工程量 (44)第7节主要劳动力计划及劳动力曲线图 (45)第四章施工准备 (46)第1节技术准备 (46)第2节施工现场准备 (62)第五章主要施工方法 (68)第1节流水段的划分 (68)1、流水段划分原则 (68)2、流水段划分内容 (69)3、流水段划分布置图 (70)第2节主要施工机械的选择 (71)第3节主要分项工程的施工方法 (73)1、测量放线 (73)2、降水与排水 (77)3、基础桩 (77)24、基坑的支护结构 (77)5、土方工程 (78)第六章主要施工管理措施 (143)第1节保证工期措施 (143)第2节保证质量措施 (145)第3节技术管理措施 (161)第4节保证安全措施 (161)1、现场临设安全防护措施 (161)2、土方开挖安全防护措施 (166)3、土方护坡安全防护措施 (166)4、防水安全防护措施 (167)5、模板施工安全防护措施 (168)6、钢筋施工安全防护措施 (169)7、混凝土安全防护措施 (170)8、脚手架安全防护措施 (170)39、塔吊、外用电梯安全防护措施 (171)10、挂架安全防护措施 (171)11、装修安全防护措施 (173)12、冬、雨期施工安全防护措施 (174)第5节消防保卫措施 (174)第6节环保管理措施 (176)1、环保组织机构 (176)2、防止大气污染技术措施 (176)3、防止水体污染技术措施 (177)4、防止噪声污染技术措施 (178)第7节文明工地管理措施 (178)1、施工现场管理措施 (178)2、施工现场机械设备管理 (182)3、现场材料管理措施 (186)第8节降低成本措施 (191)4第9节节约三材措施 (193)1、钢材节约措施 (193)2、木材节约措施 (194)3、水泥的节约措施 (194)4、其他材料管理措施 (195)第七章主要经济技术指标 (196)第八章施工总平面图 (197)5第一章编制依据1.1合同(或协议)1.1.1合同范围工程项目图纸中所示的工作内容,包括土建结构、初装修、弱电(只做埋管穿带线)、给排水、通风空调、动力、照明、消防工程等,各种管线做到室外2.5m处。
初装修标准为:墙面刷乳胶漆部分做到抹灰刮腻子,贴面砖部分做到找平层;地面厨房卫生间做到防水层、找平层,其他地面做到找平层;楼梯间地面做到水泥楼面;顶棚有吊顶部分做到结构层,不做抹灰,无吊顶部分做到抹灰刮腻子。
建设单位分包范围:所有进户电缆、天然气工程、室外工程、土方护坡降水、防水、精装修、电梯工程、立体停车系统。
1.1.2 工程合同表1 -11.2施工图纸6表1-271.3主要规范、规程表1-3891.4主要标准表1-4101.5主要图集表1-51.6主要法规表1-6111.7其他121.7.1 企业文件表1-71.7.2其他参考文件13(1) 北京市2001年建设工程概算定额及北京市建设工程造价管理处有关规定。
(2) 我公司编制的《大柳树项目1号楼工程概算资料》。
(3) 类型近似的工程施工经验资料。
(4) 对施工现场的实地考察所得数据。
第二章工程概况第1节总体简介2.1.1工程概况某小区1号楼位于北京某区某路15号,东临某路,北临某公司办公楼,西临某中心。
施工场地狭小,“三通一平”基本完成。
2.1.2工程规模14本工程地下室包括地下车库、地下连廊、职工餐厅、厨房、附属用房和设备用房、人防工程,地上部分主要包括大堂、商务、办公用房、值班室、营业厅、展厅、门厅、公寓等。
某小区1号楼工程总建筑面积43868m2 ,其中地上32954m2 ,地下8019m2 ,人防2895m2。
地下3层地上17层,局部19层,±0.00绝对标高为52.500。
檐高59.6m。
2.1.3 工程相关关系表2-1第2节建筑设计简介15建筑设计概况表2-216171819第3节结构设计简介表2-320212223第4节专业设计简介表2-424252627第5节工程典型平、剖面图2.5.1地下室平面图(见附录)2.5.2标准层平面图(见附录)2.5.3典型剖面图(见附录)第6节工程特点及难点2.6.1工程的重要性本工程为某集团股份公司项目,地处某区某路附近繁华地段、交通要道,属北京市重点工程,优质高速地完成工程建设具有较高的社会效益和经济效益,该工程已被列为某集团及我公司的28重点项目之一。
2.6.2施工质量标准高工程的结构质量目标为北京市“结构长城杯”,整体工程质量目标为北京市“优质工程”,争创“鲁班奖”。
2.6.3工期紧合同要求2002年4月28日开工,2002年12月底结构竣工,2003年9月30日竣工,总工期460日历天。
2.6.4降效因素多(1) 外围交通的影响工程东临某路,交通流量大,大型机动车及运土车只能在夜间进出场;南临某路17号院住宅楼,道路狭窄,堵塞严重,这将给材料、混凝土、机械设备的运输带来影响。
解决外围交通不利的影响是工程施工的重要工作。
(2) 季节的影响29施工总工期内逢一个冬期和两个雨期,其中地基与基础施工部分、主体结构施工直接受到雨期雨水的影响;部分工程将直接受到冬期施工的影响。
合理安排施工工序与进度计划是项目管理的重中之重。
(3) 扰民与民扰的影响工程东南角紧挨着一幢6层砖混住宅楼,施工期间将不可避免地产生扰民与民扰的问题,并且还有高考期间,政府对施工时间的限制。
妥善解决上述问题是提高项目部声誉与实现正常施工的一个先决条件。
(4) 施工场地的影响现场内只有西侧局部有部分场地可以利用,作为材料模板的堆场,钢筋加工场暂时设在尚未施工的二期工程的位置,局部施工机械设备场地布置在建筑物西侧,仍需租用第二场地解决材料加工及工人食宿等相关问题。
现场场地严重不足和无法设置循环道而造成运输车辆调度困难将对施工造成一定的不利影响。
(5) 拆迁、地下障碍物、市政及电力管线对在施建筑的影响结构北侧距自然地坪2m~3m处有原天然气管线,东侧有高压电线,制约立30塔位置。
(6) 基坑支护有一定难度基坑工程施工场地较为狭窄,不具备大放坡开挖条件,同时基坑开挖较深,基坑周边采用桩锚直立边坡支护。
槽底宽度距结构外皮为100cm,局部宽度仅为20cm,需要考虑单侧支模,相应延长了施工工期。
(7) 由于场地条件所限,塔吊需要穿越底板至底板以下,给地下防水、结构施工及塔吊拆除造成了一定困难。
(8) 结构采用多种工艺梁柱钢筋均为大直径钢筋,接头采用直螺纹连接,墙体及暗柱钢筋连接采用电渣压力焊,对特殊工种操作要求很高。
(9) 混凝土防裂要求高工程底板属于超长、超大体积混凝土结构,易于产生温度与收缩裂缝,要积极采取相应措施予以预防。
(10) 建筑造型较为复杂31工程平、立面布置不规则,外立面由金属构件、玻璃幕、金属板、石材等组成,不同材料的分界线比较多,需加强前期工作准备,同时加大了施工难度。
(11) 各专业工种立体交叉作业多在工期紧张的情况下,土建施工、装饰施工及机电安装各工种交叉作业多,对总承包商的组织、协调及管理能力提出了较高的要求。
第三章施工部署第1节施工组织3.1.1施工组织系统方框图项目经理部组织机构见图3-1项目经理32图3-1组织机构图3.1.2人员分工及职责(1)经理部管理人员工程将严格按照项目法的施工管理模式,施工管理章程组织施工生产。
组织经验丰富的生产、技术人员以及其他专业人员,成立项目经理部负责该工程的施工。
经理部主要成员有项目经理、项目副经理、总工程师、总经济师、总会计师以及配套的技术、质量、试验、测量、计量、物资、设备、消防、保卫、安全、环保、卫生等各部门、各专业的管理人员。
(2)外施作业人员河南某公司和江苏某公司提供人力劳务,是均为有“长城杯”施工经验的施工队伍。
第2节任务划分3.2.1总包的合同范围总包项目:土建结构、初装修、弱电(只做埋管穿带线)、给排水、通风空调、动力、照明、消防工程等,各种管线做到室外2.5m处。
333.2.2总包单位组织内部专业分包单位的施工项目分包项目:本工程河南建筑安装总公司和江苏新沂建安总公司进行劳务承包。
3.2.3总包单位组织外部专业分包单位的施工项目劳动力协作单位由北京某实业公司水电分公司(水专业、电专业)进行水电安装。
土方工程由某某地基公司施工。
空调由某安装公司施工。
玻璃幕墙由某公司施工。
建设单位分包项目:所有进户电缆、天然气工程、室外工程、土方护坡降水、防水、精装修、电梯工程、立体停车系统。
3.2.4设备、构件、配件、加工产品、材料采购的分工以上材料分别由公司指定或项目部材料科购买。
第3节施工部署原则及总体施工顺序3.3.1原则与顺序鉴于工程工期紧、质量精、设备工艺复杂等特点,为确保高速、优质、安全、文明施工,我经理部配备了工程所需要的生产、技术管理人员、机械设备和周转材料等以满足工程的需要,保证施工任务高质量、高速度的完成,并达到业主的工期和质量要求。
34本工程工程量大,结构质量、装修标准高,总工期却只有460天,工期非常紧张。
为了保证基础、主体、装修及安装均尽可能有充裕的时间施工,保证如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。
流水段划分均匀,劳动力使用合理。
施工顺序:先地下室结构施工(验收合格后穿插装修),然后地上结构施工(验收合格后穿插装修),原则:按照先地下,后地上;先结构,后围护;先主体,后装修;先土建后专业的总施工顺序原则进行部署。
总体流程:进场→钉桩→工程定位→护坡桩与土方施工→垫层及防水保护墙施工→地下防水施工→基础及主体结构施工、专业预埋→结构分部、分层验收→房心回填、二次结构及初装、水电管道安装、屋面施工、外檐装修→室内精装、室外工程、设备安装及调试→有关系统按专业验收、资料整理汇总→竣工报验3.3.2具体内容结构验收时间表表3-135(1)基坑支护与土方开挖施工阶段本工程基坑支护采用护坡桩挡墙、锚杆支撑体系。
在满足施工作版权所有不得进行刻录及网络上传业面要求的前提下,多段、同时施工,为土方开挖尽早插入提供作业面;优先开挖坑边土方,为锚杆施工尽早插入提供作业面,二者分层分段交叉作业,保持时间与空间上的连续性;提前开挖塔吊基础处土方并施工基础,为在底板垫层施工前安装塔吊基础节及在底板施工前立塔提供保证;基坑支护及土方开挖要注意与结构北侧衔接的地下通道处的处理。
