三轴搅拌桩学习(PPT)
- 格式:pptx
- 大小:10.23 MB
- 文档页数:51
7.2.2 三轴搅拌桩施工(一)三轴搅拌桩施工工艺流程施工具体流程:施工准备→测量放线→清除地下障碍物、平整场地→开挖沟槽→设置导架与定位→多轴搅拌机就位→水泥浆配置→成桩钻进与搅拌→(压浆注入)弃土处理→钻机移位至下一孔位移机下一根桩场地布置设备进场前,场地必须达到“三通一平”,桩机行走路线软弱地面必须加垫走道板等,防止桩机倾斜。
障碍物清理因该工法要求连续施工,故在施工前应对围护施工区域地下障碍物进行清理或移位,以保证施工顺利进行。
测量放线根据甲方提供坐标基准点,按图放出桩位,设立临时控制桩,做好技术复核单,提请甲方验收。
开挖沟槽根据基坑围护边线用挖机开挖搅拌桩沟槽,并清除地下障碍物,沟槽尺寸如下图,开挖沟槽土体应及时处理,以保证SMW三轴搅拌桩正常施工。
桩机就位由当班班长统一指挥桩机就位,移动前,看清上、下、左、右各方向的情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正。
搅拌及注浆速度三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度,并做好原始记录。
报表记录施工过程中由专人负责记录,记录要求详细、真实、准确。
试块制作及养护每天每台机械要求做一组7.07×7.07×7.07cm试块,试块要有专业的取样员取样。
试样宜取自最后一次搅拌头提升出来的附于钻头上的土,试块制作好后进行编号、记录、养护,到龄期后由监理单位随机抽取几组送实验室做抗压强度试验。
2、SMW三轴水泥土搅拌桩施工流程施工具体流程:施工准备→测量放线→清除地下障碍物、平整场地→开挖沟槽→设置导架与定位→多轴搅拌机就位→水泥浆配置→成桩钻进与搅拌→(压浆注入)弃土处理→钻机移位至下一孔位。

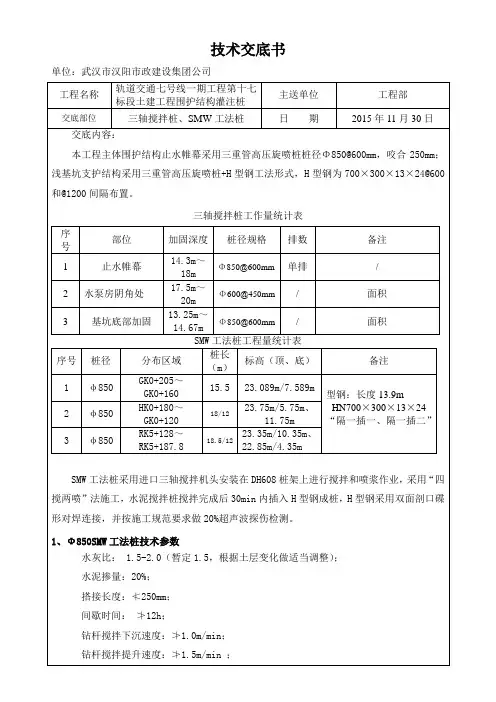

3、SMW三轴水泥土搅拌桩施工技术措施针对本工程SMW三轴水泥土搅拌桩施工特点、难点、重点抓好桩机就位、成孔、水泥浆拌制以及提升四大工序,并将各大工序再加以细化。
测量放线控制根据图纸中具体尺寸位置,用经纬仪、长卷尺测量定位,标定围护结构的轴线,提请监理复核认可后才可施工。
