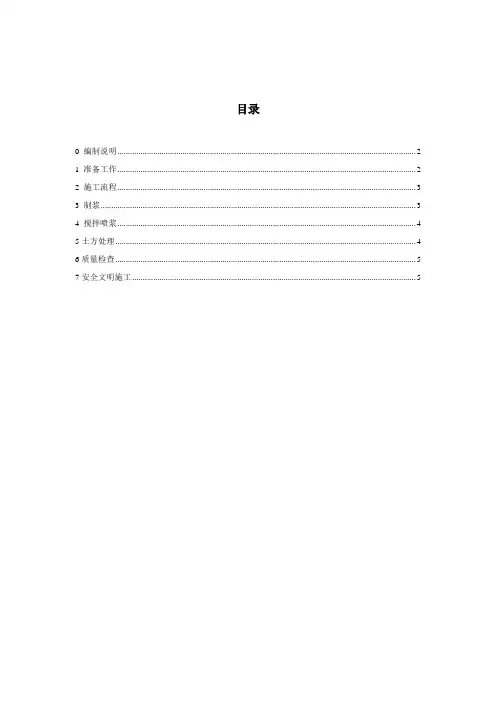

目录0 编制说明 (2)1 准备工作 (2)2 施工流程 (3)3 制浆 (3)4 搅拌喷浆 (4)5土方处理 (4)6质量检查 (5)7安全文明施工 (5)0 编制说明1、工法原理水泥搅拌桩是利用水泥作为固化剂的主剂,利用搅拌桩机将水泥喷入土体并充分搅拌,使水泥与土发生一系列物理化学反应,使软土硬结成具有整体性、水稳定性和一定强度的优质地基。
适用于处理淤泥、淤泥质土、泥炭土和粉土土质。
2、适用范围本手册适用于地基加固项目管理部承担的盾构进出洞端头井加固工程所用的三轴搅拌桩施工技术。
本手册重点从施工工艺流程阐述,主要对象为现场施工管理人员及操作人员,力求简洁、实用,为施工现场操作质量控制提供参考。
1 准备工作1.1 踩踏现场,考虑水、电连接和施工设备、道路的合理安排,障碍物清理等。
1.2召集相关人员,对搅拌方案进行研讨,了解施工目的,掌握关键工艺,抓住施工重点。
并对相关管理人员、操作工人进行施工前安全技术交底。
1.3 合理布置场地,注意管线排放、防噪、防尘、防泥浆外溅、防废水流入市政管道,并预留土方堆场。
1.4 摸清施工区域附近的市政管线分布情况,场地应事先清障并平整填实。
1.5 选用合格水泥原材料,提前送检,施工前速报送监并及时复检。
1.6 搅拌桩机在吊机配合下进行组装,组装为高风险作业,一定注意安全,夜间必须保证充足照明。
1.7 搅拌桩机在组装完成后,需检测合格后方可开钻。
2 施工流程2.1 测量放样根据测量定位轴线放出深搅桩中心及边线和高程控制点。
设立临时控制桩,在施工过程中加强对控制点进行校核,并做好有效保护。
2.2 三轴搅拌桩施工用挖掘机沿围护中心线开掘沟槽,槽宽约1.2m ,深度约0.6m ~1.0m 。
在开挖的工作沟槽两侧设计定位辅助线,在定位辅助线上划出钻孔位置。
根据确定的位置严格钻机桩架的移动就位,就位误差不大于2cm 。
开钻前应用水平尺将平台调平,并调直机架,确保机架垂直度小于1/100。
三轴搅拌桩施工作业指导书1、适用范围本作业指导书适用xx轨道交通土建三轴搅拌桩施工程。
本工程建筑物保护和地连墙槽壁加固采用一排Φ850@600mm 三轴搅拌桩或者SMW工法桩,使用三轴水泥土搅拌机沿地连墙两侧施作水泥土搅拌桩作隔离水泥土搅拌墙,注浆采用42.5MPa普通硅酸盐水泥,水泥掺量不小于20%;水灰比1.0~1.5,28天无侧限抗压强度qu>0.8MPa;部分地段插入H700×300×12×20 型钢(密插或插一隔一)。
施工机械采用 JB-160 型号三轴水泥土搅拌桩机进行施工。
2、施工准备技术准备三轴搅拌桩施工前进行试桩,根据实际情况以确定预定的浆液配比、喷射压力、喷浆量等技术参数。
并报监理单位确认后,方可施工。
根据设计资料现场放样,并注明桩位编号及施工说明。
场地准备原地面清理、整平,并用小型压路机碾压密实,现场三通一平。
机具设备人员准备①施工人员配置本工程工期短,机械化作业高,工作面广,专业性强,劳动力用量不多,但要求施工人员专业水平高。
本工程的施工人员配备按下表进行,具体如下:②进场材料建筑物保护及槽壁加固主要用42.5 级普通硅酸盐水泥,因地处南昌市市区,材料供应比较充分,材料按照随用随购原则采购,施工场地内不存放大量原材料。
③施工机械设备选择三轴搅拌桩施工应根据地质条件、作业环境与成桩深度选用不同形式或不同功率的三轴搅拌机,配套桩架的性能参数必须与三轴搅拌机的成桩深度和提升能力相匹配。
因土建五标施工范围内地层中砂砾及圆砾层较厚、埋深较深,砂砾层平均厚度为 2.9m,粒径≥20mm 约占5%,埋深至13.80m;圆砾层平均厚度4.15m,粒径≥20mm 约占9.7%,埋深至 12.60m,需选用大功率的三轴搅拌桩机,本工程拟选用主功率为 90×2Kw 的大功率三轴搅拌机,搅拌形式以螺旋叶片式为主。
通过比选,选用SF-808I 型号桩架钻杆直径为 850mm 的三轴搅拌机,具体参数如下表。
三轴搅拌桩施工标准化手册介绍三轴搅拌桩是一种常用的深基坑支撑技术。
它是在地面上实施的,在深基坑的挖掘和施工过程中用来保护周围环境和设备的技术。
本手册旨在提供三轴搅拌桩施工标准化的方法,从而提高施工质量和效率。
安全措施在进行三轴搅拌桩施工之前,必须遵守安全规定。
以下是几点需要注意的事项:1.所有操作人员必须经过培训,在正确地操作和维护断路器的基础上应该有足够的知识。
2.为保障施工安全,应制定完整细致的施工方案、机器使用方案、施工振动监测方案等。
3.现场施工前应组织解释方案,进行现场踏勘, 并与工程部署管理人员、施工现场技术员等现场管理人员进行现场协调,了解场地状况和人员调配等事项。
4.确保施工过程中有充足的照明和通风。
5.严格遵守机器操作规程,不允许戴手套、披围巾、领巾等松动、长的衣着,以免被机器绞入。
6.在施工预备工作完成后,应在现场布局“安全区”,在这个区域内工作而不会遭受伤害。
应根据具体的现场条件设计限制区域。
7.现场操作人员必须使用安全带或其他安全保护措施,以免发生高处坠落等意外情况。
8.在操作过程中,必须经常进行安全检查和保养;机器发生故障时,应立即暂停操作并进行维修。
三轴搅拌桩施工步骤三轴搅拌桩施工步骤主要包括以下内容:1. 桩孔预处理首先需对桩孔进行预处理,主要包括:1.桩孔的压实处理,即对岩石、泥土等地质条件进行压实处理。
2.桩孔的清掏,对桩孔内部进行清掏,清除孔口内的杂物。
3.桩孔的润湿,用喷淋器将桩孔内壁润湿,以防止桩身断裂。
2. 施工参数的确定针对具体工程条件,需确定搅拌桩的直径、深度、搅拌机转速等参数。
3. 开始搅拌1.降下搅拌机并将其置于合适位置。
起重机或起重设施应该清楚可见,机器一旦卸载,起重机马上撤退。
2.启动搅拌机的液压系统。
然后,根据预定的参数和要求,控制搅拌机的速度,降低其旋转速度,以便于使用。
3.开始进行搅拌。
首先对搅拌机下的泥土进行预搅拌,然后将其向下灌注至桩孔内部,进行桩身充实。
