关于要求切实加快施工进度的函的回复
- 格式:doc
- 大小:16.00 KB
- 文档页数:1
关于《关于加快施工进度的函》的回复合生创展集团·广东东部区域公司:我部于2010年1月27日收悉贵集团下属惠州市亚派房地产有限公司《关于加快施工进度的函》,现对贵司意见回复如下:1、我部自进入高尔夫庄园项目以来,在贵集团公司大力支持和协助下,从12月15日接到书面坐标移交,我部已完成了现场清表、平整、桩机进场以及临建搭设等系列准备工作。
自12月26日开始预应力管桩施工及基础土方开挖,目前已完成了A53-56、A67-70、B73-78、C69-72A、C37-40、C41-44、C73-76、C77-78的基础施工以及三区其余各栋的桩基施工和其它的一区、四区部分桩基施工。
2、根据已签订的《建筑安装工程联合体施工长期合作合同》,高尔夫庄园一期、二期的封顶时间为4月29日、5月1日。
为配合贵集团公司的营销策略,样板房A57~60、B73~78、C69~72A要求在4月10日前完成精装修,三栋样板房参观线路的A57~60、A67~70、A71~72、A75~80、A81~86、C73~76、C77~78完成外墙装饰工程。
我部以贵集团公司销售策略要求为重同意该部分工期调整,但同时提出该工期已将我部原定的施工和资金计划安排打乱,再又恰逢春节完成该工期难度极大。
3、目前春节临近在大量民工返乡的情况下,我部为努力完成贵集团公司的工期要求组织了总计284人到场。
其中木工60人、钢筋工57人、砖抹41人、砼工39人、外架工20人、水电工20人、勤杂工25人、管理人员22人,同时施工人员还在继续增加中。
4、目前广东地区各预应力管桩生产厂家由于农民工大量返乡及生产周期原因,已不能满足市场需求,出现拿现金排队购买仍不能买到的短时供应失衡状态,好在我部在2009年12月时已提前转入现金,方能拿到现在的供应量,但也难以满足工程进度需要。
5、我部现施工趋于正常,春节前三栋样板房A57~60、B73~78、C69~72A完成三层梁板砼浇筑,计划3月1日进入样板房精装修阶段。
关于*****************标段施工
进度缓慢问题的回复

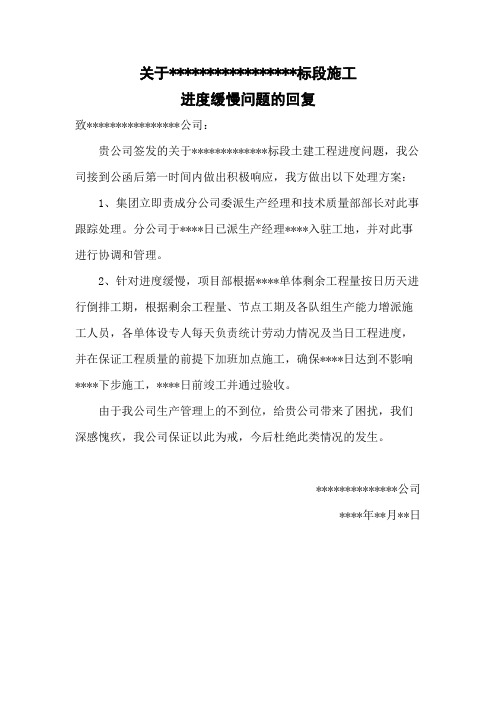

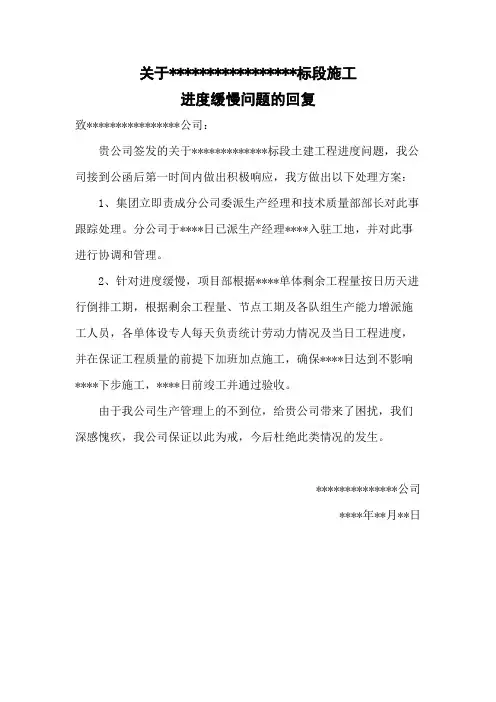

致****************公司:
贵公司签发的关于*************标段土建工程进度问题,我公司接到公函后第一时间内做出积极响应,我方做出以下处理方案: 1、集团立即责成分公司委派生产经理和技术质量部部长对此事跟踪处理。
分公司于****日已派生产经理****入驻工地,并对此事进行协调和管理。
2、针对进度缓慢,项目部根据****单体剩余工程量按日历天进行倒排工期,根据剩余工程量、节点工期及各队组生产能力增派施工人员,各单体设专人每天负责统计劳动力情况及当日工程进度,并在保证工程质量的前提下加班加点施工,确保****日达到不影响****下步施工,****日前竣工并通过验收。
由于我公司生产管理上的不到位,给贵公司带来了困扰,我们深感愧疚,我公司保证以此为戒,今后杜绝此类情况的发生。
**************公司
****年**月**日。
施工单位回复施工进度的函范文[发函单位名称]:您好!贵单位发来的关于询问施工进度的函件我们已经收到啦,非常感谢您对我们工作的关心和关注呢。
下面就给您详细说说咱们这边的施工情况。
您也知道,这工程一开工啊,就像开了一辆装满各种任务的大卡车,我们一直都在马不停蹄地朝着目的地(也就是工程竣工)狂奔。
到目前为止呢,基础工程这一块,就好比盖房子打地基,我们已经稳稳当当完成了大部分啦。
那些个混凝土啊,钢筋啊,都按照设计要求规规矩矩地待在它们该在的地方,就像听话的小士兵一样。
挖土、填方之类的工作也都基本搞定,只剩下一些边边角角的小修整,就像给一块已经差不多成型的蛋糕再稍微修饰下边缘,让它看起来更完美。
主体结构的施工呢,也进展得挺顺利的。
我们的工人师傅们就像一群超级英雄,在脚手架上爬上爬下,把一根根钢梁、一块块墙板安装得妥妥当当。
现在已经完成了差不多[X]%啦。
不过这个过程中也不是一帆风顺的,就像走在路上偶尔会遇到个小石子绊一下脚。
比如说前几天的那场大雨,可把我们的材料运输给耽误了一会儿,但是我们也没闲着,趁着这个时间检查了之前的施工质量,也算是因祸得福啦。
再说说装修部分,虽然现在还处于前期准备阶段,但是材料都已经陆陆续续进场了。
那些瓷砖啊、涂料啊,就像一群等待上场表演的小演员,都在仓库里排得整整齐齐呢。
我们的装修团队也已经摩拳擦掌,准备一接到指令就大显身手。
按照目前的进度,如果不出什么大的意外(我们也会尽力避免一切意外情况的发生,就像守护宝贝一样守护这个工程),我们预计能够比原计划提前[X]天完成整个工程。
不过呢,这中间可能还会有一些小的调整,毕竟工程就像一个有自己脾气的大孩子,有时候需要我们根据实际情况来灵活应对。
最后呢,再次感谢贵单位对我们施工工作的支持和理解。
如果您有任何疑问或者想要进一步了解的情况,随时给我们打电话或者到工地来视察都可以哦。
我们会一直保持这种干劲儿,把这个工程保质保量地完成的![施工单位名称][具体日期]。

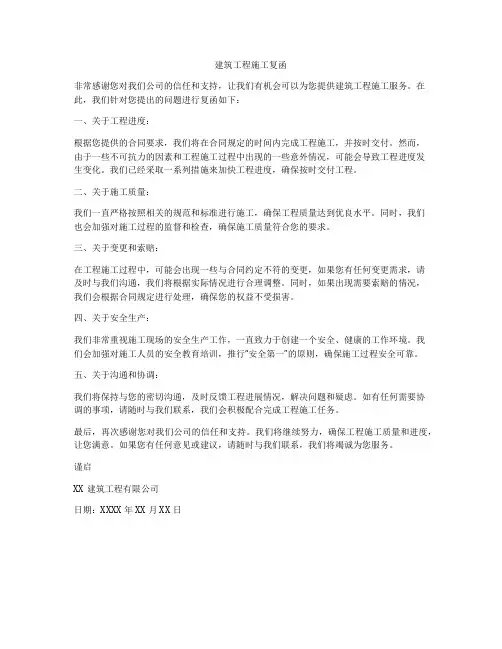

建筑工程施工复函非常感谢您对我们公司的信任和支持,让我们有机会可以为您提供建筑工程施工服务。
在此,我们针对您提出的问题进行复函如下:一、关于工程进度:根据您提供的合同要求,我们将在合同规定的时间内完成工程施工,并按时交付。
然而,由于一些不可抗力的因素和工程施工过程中出现的一些意外情况,可能会导致工程进度发生变化。
我们已经采取一系列措施来加快工程进度,确保按时交付工程。
二、关于施工质量:我们一直严格按照相关的规范和标准进行施工,确保工程质量达到优良水平。
同时,我们也会加强对施工过程的监督和检查,确保施工质量符合您的要求。
三、关于变更和索赔:在工程施工过程中,可能会出现一些与合同约定不符的变更,如果您有任何变更需求,请及时与我们沟通,我们将根据实际情况进行合理调整。
同时,如果出现需要索赔的情况,我们会根据合同规定进行处理,确保您的权益不受损害。
四、关于安全生产:我们非常重视施工现场的安全生产工作,一直致力于创建一个安全、健康的工作环境。
我们会加强对施工人员的安全教育培训,推行“安全第一”的原则,确保施工过程安全可靠。
五、关于沟通和协调:我们将保持与您的密切沟通,及时反馈工程进展情况,解决问题和疑虑。
如有任何需要协调的事项,请随时与我们联系,我们会积极配合完成工程施工任务。
最后,再次感谢您对我们公司的信任和支持。
我们将继续努力,确保工程施工质量和进度,让您满意。
如果您有任何意见或建议,请随时与我们联系,我们将竭诚为您服务。
谨启XX建筑工程有限公司日期:XXXX年XX月XX日。
工程施工回执函尊敬的XXX单位:您好!我单位已收到您于XXXX年XX月XX日发出的关于工程施工的函件,感谢您对我单位施工工程的关注和支持。
现将有关情况回复如下:一、关于工程进度和质量的回执1. 我单位严格按照合同约定和设计要求,认真组织施工,确保工程进度和质量。
截至目前,工程整体进展顺利,主体结构已经封顶,正在进行内部装修和外部附属设施的建设。
2. 针对您提出的工程质量问题,我单位已高度重视,立即组织专业技术人员进行整改,确保工程质量符合国家标准和设计要求。
同时,我单位将加强对施工现场的管理和监督,杜绝类似问题再次发生。
二、关于工程结算的回执1. 工程结算是我单位与贵单位共同关注的重要问题。
我单位已按照合同约定,向贵单位提交了完整的工程结算资料,包括工程量清单、施工图纸、合同条款等。
请贵单位按照合同约定,尽快完成工程结算工作,以便我单位及时收到工程款。
2. 如果您单位在审核工程结算资料过程中发现任何问题,请及时与我单位联系,我们将积极配合贵单位进行核实和调整。
三、关于工程变更和协调的回执1. 如果在施工过程中出现任何变更,我单位将严格按照变更通知书要求,及时调整施工方案和工程进度。
同时,我单位将加强与贵单位的沟通和协调,确保工程变更的顺利实施。
2. 针对工程施工中可能出现的安全、环保等问题,我单位将严格按照国家法律法规和施工规范要求,加强施工现场的管理,确保工程施工的顺利进行。
四、关于工程验收和移交的回执1. 工程验收是我单位与贵单位共同关心的焦点。
我单位将严格按照合同约定和国家验收标准,做好工程验收准备工作,确保工程一次性通过验收。
2. 工程验收合格后,我单位将按照合同约定,向贵单位移交完整的工程技术资料和施工场地。
同时,我单位将做好后期维护工作,确保工程质量和使用寿命。
再次感谢贵单位对我单位施工工程的关注和支持。
我们将一如既往地按照合同约定,认真组织施工,确保工程进度和质量,为双方创造良好的合作环境。
工程施工整改回复函尊敬的监理单位:您好!首先,我单位对您长期以来在工程施工过程中给予的监督与指导表示衷心的感谢。
针对您在整改通知书中提出的关于我单位在工程施工中存在的一些问题,我单位已经高度重视,并立即组织进行了全面的排查与整改。
现将具体整改情况向您汇报如下:一、整改内容1. 安全生产方面:根据整改通知书的要求,我单位对施工现场进行了全面的安全检查,对存在安全隐患的区域进行了及时整改。
具体措施如下:(1)加强施工现场的安全防护措施,确保施工现场的临时设施符合安全生产要求。
(2)对施工现场的各类设备进行了检查和维护,确保设备运行正常,安全防护设施齐全。
(3)加强对施工现场作业人员的安全生产培训,提高作业人员的安全意识,避免违章作业。
2. 工程质量方面:针对整改通知书指出的工程质量问题,我单位采取了以下整改措施:(1)对存在的问题进行了详细的记录和分析,查找原因,制定针对性的整改措施。
(2)对涉及的工程部位进行了重新施工,确保工程质量符合设计和规范要求。
(3)加强对施工现场的巡查和质量控制,确保工程质量问题不再发生。
3. 环境保护方面:我单位高度重视施工现场的环境保护工作,根据整改通知书的要求,采取了以下措施:(1)加强对施工现场的清洁工作,确保施工现场环境卫生符合规定。
(2)对施工现场的废弃物进行了分类处理,严格按照规定进行处置。
(3)加强对施工现场噪音和扬尘的控制,减少对周边环境的影响。
二、整改结果经过我单位的积极整改,上述问题已得到有效解决。
为了确保整改效果,我单位将进一步加强对施工现场的巡查和管理,杜绝类似问题的再次发生。
同时,我们也将继续加强与监理单位的沟通与协作,共同推进工程的顺利进行。
三、后续工作1. 我单位将继续按照整改通知书的要求,对施工现场进行持续改进,提高工程质量和安全生产水平。
2. 请您对我单位的整改工作进行监督检查,提出宝贵意见和建议,帮助我们进一步改进工作。
3. 希望我们双方能够继续保持良好的沟通与合作,共同为顺利完成工程建设目标而努力。

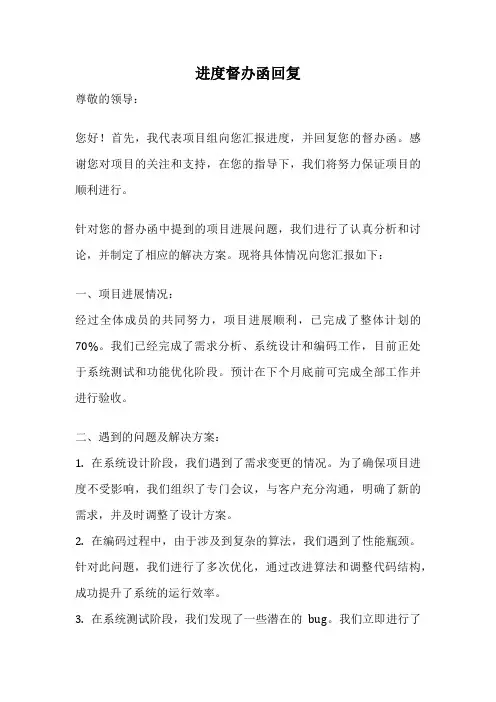

进度督办函回复尊敬的领导:您好!首先,我代表项目组向您汇报进度,并回复您的督办函。
感谢您对项目的关注和支持,在您的指导下,我们将努力保证项目的顺利进行。
针对您的督办函中提到的项目进展问题,我们进行了认真分析和讨论,并制定了相应的解决方案。
现将具体情况向您汇报如下:一、项目进展情况:经过全体成员的共同努力,项目进展顺利,已完成了整体计划的70%。
我们已经完成了需求分析、系统设计和编码工作,目前正处于系统测试和功能优化阶段。
预计在下个月底前可完成全部工作并进行验收。
二、遇到的问题及解决方案:1. 在系统设计阶段,我们遇到了需求变更的情况。
为了确保项目进度不受影响,我们组织了专门会议,与客户充分沟通,明确了新的需求,并及时调整了设计方案。
2. 在编码过程中,由于涉及到复杂的算法,我们遇到了性能瓶颈。
针对此问题,我们进行了多次优化,通过改进算法和调整代码结构,成功提升了系统的运行效率。
3. 在系统测试阶段,我们发现了一些潜在的bug。
我们立即进行了修复,并在测试环境中进行了全面的回归测试,确保系统的稳定性和可靠性。
三、下一步计划:为了确保项目按时完成,我们将采取以下措施:1. 继续加强团队协作,确保各个模块的开发进度和质量。
2. 加强与客户的沟通,及时解决需求变更和问题反馈。
3. 严格按照测试计划进行测试,并及时修复测试中发现的问题。
4. 完善系统的用户手册和培训材料,以确保系统的易用性和用户满意度。
再次感谢您对项目的关心和支持。
我们将全力以赴,高质量完成项目,以便早日交付,并确保项目的顺利实施。
如有任何进一步的问题或要求,请随时与我们联系。
顺祝工作愉快!此致敬礼。

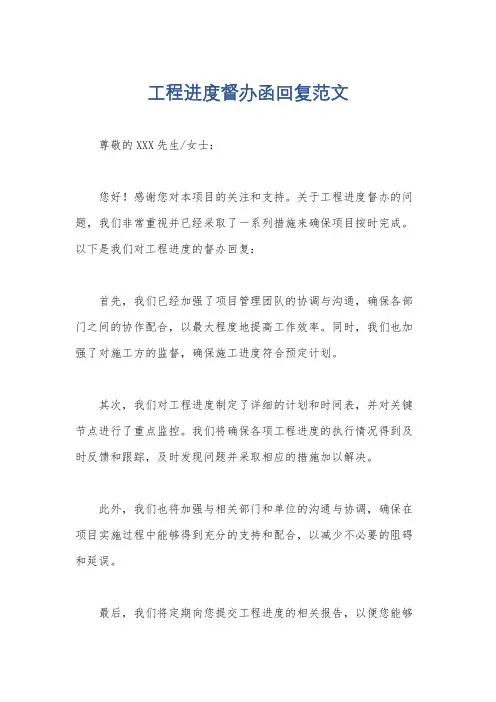

工程进度督办函回复范文
尊敬的XXX先生/女士:
您好!感谢您对本项目的关注和支持。
关于工程进度督办的问题,我们非常重视并已经采取了一系列措施来确保项目按时完成。
以下是我们对工程进度的督办回复:
首先,我们已经加强了项目管理团队的协调与沟通,确保各部门之间的协作配合,以最大程度地提高工作效率。
同时,我们也加强了对施工方的监督,确保施工进度符合预定计划。
其次,我们对工程进度制定了详细的计划和时间表,并对关键节点进行了重点监控。
我们将确保各项工程进度的执行情况得到及时反馈和跟踪,及时发现问题并采取相应的措施加以解决。
此外,我们也将加强与相关部门和单位的沟通与协调,确保在项目实施过程中能够得到充分的支持和配合,以减少不必要的阻碍和延误。
最后,我们将定期向您提交工程进度的相关报告,以便您能够
及时了解项目的进展情况,并提出宝贵的意见和建议。
我们将继续努力,全力以赴,确保项目能够按时高质量完成。
再次感谢您对本项目的关心和支持!
此致。
敬礼!
XXX公司/项目组。
日期。
关于《关于加快施工进度的函》的回复合生创展集团·广东东部区域公司:我部于2010年1月27日收悉贵集团下属惠州市亚派房地产有限公司《关于加快施工进度的函》,现对贵司意见回复如下:1、我部自进入高尔夫庄园项目以来,在贵集团公司大力支持和协助下,从12月15日接到书面坐标移交,我部已完成了现场清表、平整、桩机进场以及临建搭设等系列准备工作。
自12月26日开始预应力管桩施工及基础土方开挖,目前已完成了A53-56、A67-70、B73-78、C69-72A、C37-40、C41-44、C73-76、C77-78的基础施工以及三区其余各栋的桩基施工和其它的一区、四区部分桩基施工。
2、根据已签订的《建筑安装工程联合体施工长期合作合同》,高尔夫庄园一期、二期的封顶时间为4月29日、5月1日。
为配合贵集团公司的营销策略,样板房A57~60、B73~78、C69~72A要求在4月10日前完成精装修,三栋样板房参观线路的A57~60、A67~70、A71~72、A75~80、A81~86、C73~76、C77~78完成外墙装饰工程。
我部以贵集团公司销售策略要求为重同意该部分工期调整,但同时提出该工期已将我部原定的施工和资金计划安排打乱,再又恰逢春节完成该工期难度极大。
3、目前春节临近在大量民工返乡的情况下,我部为努力完成贵集团公司的工期要求组织了总计284人到场。
其中木工60人、钢筋工57人、砖抹41人、砼工39人、外架工20人、水电工20人、勤杂工25人、管理人员22人,同时施工人员还在继续增加中。
4、目前广东地区各预应力管桩生产厂家由于农民工大量返乡及生产周期原因,已不能满足市场需求,出现拿现金排队购买仍不能买到的短时供应失衡状态,好在我部在2009年12月时已提前转入现金,方能拿到现在的供应量,但也难以满足工程进度需要。
5、我部现施工趋于正常,春节前三栋样板房A57~60、B73~78、C69~72A完成三层梁板砼浇筑,计划3月1日进入样板房精装修阶段。

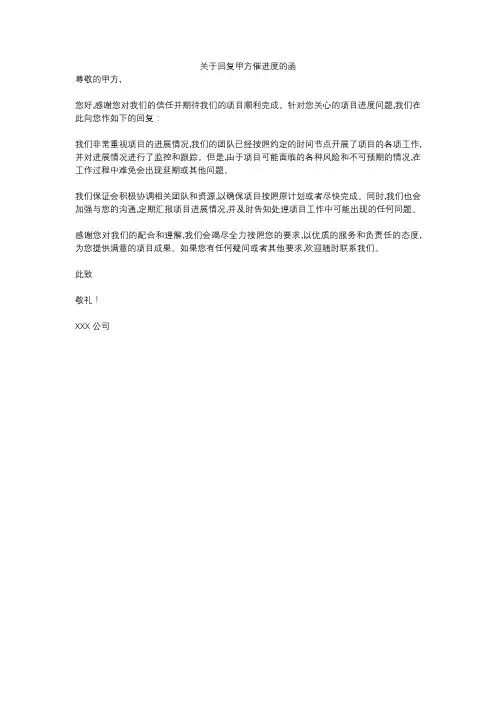

关于回复甲方催进度的函
尊敬的甲方,
您好,感谢您对我们的信任并期待我们的项目顺利完成。
针对您关心的项目进度问题,我们在此向您作如下的回复:
我们非常重视项目的进展情况,我们的团队已经按照约定的时间节点开展了项目的各项工作,并对进展情况进行了监控和跟踪。
但是,由于项目可能面临的各种风险和不可预期的情况,在工作过程中难免会出现延期或其他问题。
我们保证会积极协调相关团队和资源,以确保项目按照原计划或者尽快完成。
同时,我们也会加强与您的沟通,定期汇报项目进展情况,并及时告知处理项目工作中可能出现的任何问题。
感谢您对我们的配合和理解,我们会竭尽全力按照您的要求,以优质的服务和负责任的态度,为您提供满意的项目成果。
如果您有任何疑问或者其他要求,欢迎随时联系我们。
此致
敬礼!
XXX公司。

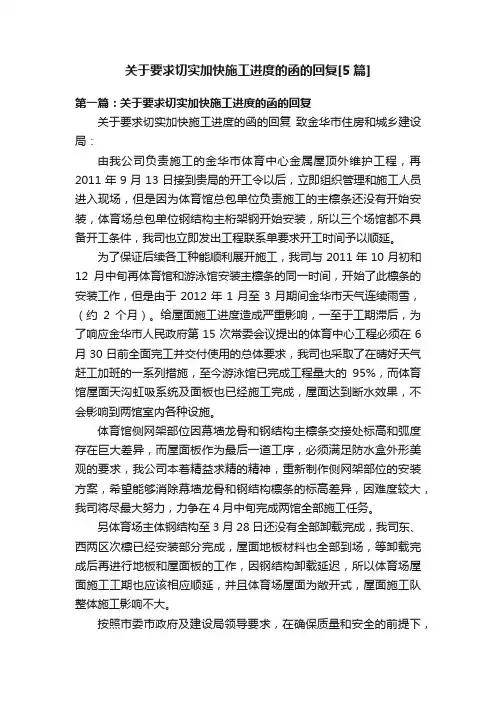

关于要求切实加快施工进度的函的回复
致金华市住房和城乡建设局:
由我公司负责施工的金华市体育中心金属屋顶外维护工程,再2011年9月13日接到贵局的开工令以后,立即组织管理和施工人员进入现场,但是因为体育馆总包单位负责施工的主檩条还没有开始安装,体育场总包单位钢结构主桁架钢开始安装,所以三个场馆都不具备开工条件,我司也立即发出工程联系单要求开工时间予以顺延。
为了保证后续各工种能顺利展开施工,我司与2011年10月初和12月中旬再体育馆和游泳馆安装主檩条的同一时间,开始了此檩条的安装工作,但是由于2012年1月至3月期间金华市天气连续雨雪,(约2个月)。
给屋面施工进度造成严重影响,一至于工期滞后,为了响应金华市人民政府第15次常委会议提出的体育中心工程必须在6月30日前全面完工并交付使用的总体要求,我司也采取了在晴好天气赶工加班的一系列措施,至今游泳馆已完成工程量大的95%,而体育馆屋面天沟虹吸系统及面板也已经施工完成,屋面达到断水效果,不会影响到两馆室内各种设施。
体育馆侧网架部位因幕墙龙骨和钢结构主檩条交接处标高和弧度存在巨大差异,而屋面板作为最后一道工序,必须满足防水盒外形美观的要求,我公司本着精益求精的精神,重新制作侧网架部位的安装方案,希望能够消除幕墙龙骨和钢结构檩条的标高差异,因难度较大,我司将尽最大努力,力争在4月中旬完成两馆全部施工任务。
另体育场主体钢结构至3月28日还没有全部卸载完成,我司东、西两区次檩已经安装部分完成,屋面地板材料也全部到场,等卸载完成后再进行地板和屋面板的工作,因钢结构卸载延迟,所以体育场屋面施工工期也应该相应顺延,并且体育场屋面为敞开式,屋面施工队整体施工影响不大。
