关于再次催促项目施工进度的联系函
- 格式:docx
- 大小:21.27 KB
- 文档页数:2
关于再次催促*******项目施工进度的联系函(一)深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。
,我司两次致函贵司项目部催促开工事宜,5月4日,我司致函贵司,要求务必在6月底之前完成***楼钢结构厂房封顶的保底目标。
截至7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。
9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。
在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。
9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。
现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。
近日,我司收到市规土委下发《建设用地开工竣工管理办法(试行)》。
文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为5月31日,延期3个月折算约合83万。
合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。
按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司4到5月项目经理由***变更为***经理。
在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。
加快施工进度。
***基地二期项目施工日报一、今天施工内容1.**结构管道夹层支模架搭设完成 60%;2.** 15 轴和 A 轴承台凿毛完;3.**结构二层板面水电开始安装;4.** 1-3 轴承台四周材料清理完;5.宿舍楼四层砌筑完成 5%、五层开始砌筑;6.力学楼钢构连系杆开始吊装;7.****共同沟侧墙和顶板支模完成;8.**楼 8-16 轴五层梁板钢筋绑扎完成 75%。
关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。
2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。
截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。
2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。
在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。
2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。
现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。
近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。
文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。
合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。
按总施工合同专用条款合同第 1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。
在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

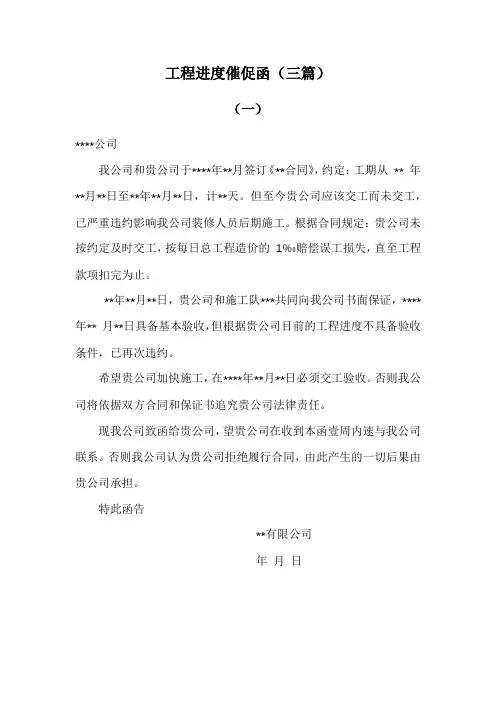

工程进度催促函(三篇)(一)****公司我公司和贵公司于****年**月签订《**合同》,约定:工期从** 年**月**日至**年**月**日,计**天。
但至今贵公司应该交工而未交工,已严重违约影响我公司装修人员后期施工。
根据合同规定:贵公司未按约定及时交工,按每日总工程造价的1‰赔偿误工损失,直至工程款项扣完为止。
**年**月**日,贵公司和施工队***共同向我公司书面保证,****年** 月**日具备基本验收,但根据贵公司目前的工程进度不具备验收条件,已再次违约。
希望贵公司加快施工,在****年**月**日必须交工验收。
否则我公司将依据双方合同和保证书追究贵公司法律责任。
现我公司致函给贵公司,望贵公司在收到本函壹周内速与我公司联系。
否则我公司认为贵公司拒绝履行合同,由此产生的一切后果由贵公司承担。
特此函告**有限公司年月日(二)****公司:我公司于****年**月**日与你单位签订合同,确定你单位为码头吊机的修复施工单位。
按合同约定,合同签订后60天内必须完成制造、安装、调试、取证工作并交付我方使用。
目前约定工期已经过去40天,设备制造工作却还未完成。
码头吊机的损坏停工已经对我公司造成巨大的经济损失,目前迫切需要该吊机恢复正常工作,以期减小因停工造成的损失。
故此,我公司严重关切工程进度,请加快工期,务必如期交付使用。
本着双方长期友好合作的原则,请你单位本项目负责人在收到本函后3个工作日内联系我公司,并出具修复工程的计划及完成进度说明,以期双方顺利履约,在约定工期内完成合同内容。
顺颂商祺!****公司年月日(三)****有限公司:根据现场土建工程施工进度情况,商贸城一层已于****年**月**日完全具备暖通工程施工条件,但贵司在进场施工后相关的资质申报、工程安装报验、报批等资料手续仍未完善,为避免在后期工程安装过程中造成不必要的停工整改和总包单位、监理单位给予的处罚,请贵司尽快完善相关报审、报验手续。

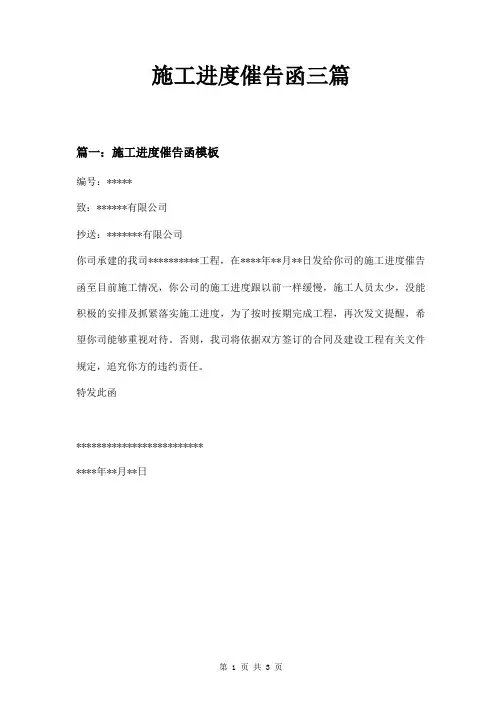

建设单位催促施工单位进度的函范文
[施工单位名称]:
嗨,朋友们!咱们这个[项目名称]就像一场长跑比赛,现在赛程已经过半,可我瞅着这进度,有点像小蜗牛在爬呢,心里那叫一个着急啊!
咱们当初可是说好了工期的,就像拉勾勾做了约定一样。
按照计划,现在这个工程应该到[具体的进度阶段]了,可实际情况呢,感觉还在慢悠悠地晃荡。
我知道施工这事儿就像做饭,得一步一步来,讲究火候和工序,但咱也不能太磨蹭了呀。
你们看,[列举一些影响进度的现象,如某个区域施工人员较少、设备闲置等],这就好比做饭的时候火没点着,锅还凉着呢,怎么能按时出锅呢?这可不仅仅是耽误了我们建设单位的时间,也影响了后续很多计划的开展。
比如说,我们都已经联系好了[可能受到影响的合作方或后续计划],就等着工程顺利推进,可现在这样,就像多米诺骨牌的第一张倒不下去,后面的牌都没法动。
我理解施工过程中可能会遇到一些小麻烦,就像走路不小心被小石子儿绊了一下。
但是咱们得赶紧把石子儿踢开,大步流星地往前走啊。
所以希望你们能加把劲,增加人手、合理安排设备、优化施工流程,让这个工程像火箭发射一样,“嗖”地一下把进度赶上来。
咱们都是为了这个项目能顺利完成,到时候大家都能收获满满的成就感。
如果你们在施工过程中有什么困难,也可以跟我们说说,咱们一起想办法解决,可别闷着头自己在那儿耽搁进度。
我这儿就盼着能早日看到工程按照计划顺利完工呢!
[建设单位名称]
[具体日期]。
工作联系函
公司:
我公司承建的项目,其中基础土方开挖和基坑回填工程由贵公司分包。
我公司根据项目施进度安排,于2019年5月1
日通知贵公司现场负责人,尽快实施二期车库土方开挖工作,但贵公司以无挖机、土方无法外运为由,至今未安排人员进场实施土方开挖工作,已严重影响我公司的工程进度。
现我公司再次催告贵公司,请在2019年5月12日前安排机械进
场进行开挖工作,并按原定的施工计划完成。
逾期,我公司将解除贵我双方之间签订的关于基础土方开挖和基坑回填的施工合同,将该两项工作另行分包给第三方施工。
若第三方合同价格高于贵我双方之间的合同价格,则差额部分由贵公司承担。
同时,因贵公司拖延施工给我公司造成的经济损失,我公司将予以追偿。
若贵公司因自身原因无法正常履行合同,请接函后立即与我公司联系,双方可以友好协商解除合同。
专此函达!
发包单位:(盖章)
日期:年月日。
施工进度催告函三篇篇一:施工进度催告函模板编号:*****致:******有限公司抄送:*******有限公司你司承建的我司**********工程,在****年**月**日发给你司的施工进度催告函至目前施工情况,你公司的施工进度跟以前一样缓慢,施工人员太少,没能积极的安排及抓紧落实施工进度,为了按时按期完成工程,再次发文提醒,希望你司能够重视对待。
否则,我司将依据双方签订的合同及建设工程有关文件规定,追究你方的违约责任。
特发此函*****************************年**月**日施工进度催告函致:XX组你劳务班组承建的我司3# 、4#楼主体及4#~5#商业的第二次结构劳务工程。
在20XX年X月XX日的例会月进度计划到目前的施工情况,你劳务班组的施工3# 、4#楼主体及商业砌体、4#~5#商业砌体、抹灰项目等进度缓慢。
由于施工人员太少,没能积极的安排及抓紧落实进度。
为了按时按期完成月工程进度计划工程,你劳务班组应加强投入人力、机力等;在保证工程质量、安全的前提下,确保月计划中的工程项目完成。
特发文提醒,希望你劳务班组能够重视对待。
特发此函XX项目部20XX年XX月XX日XXXXXXXXXXX有限公司:由你公司中标的XXXXXXXXXXX标段,合同工期为XX天,根据合同规定开工日期为XX年X月XX日,竣工日期为XX年X月XX日,截止目前,你公司的施工进度缓慢,现场管理人员及施工工人与投标书提交的施工组织设计严重不符,XXX将在XX年X月X日通车,现要求你公司对具备完工条件的工程内容务必于XX年XX月XX日前交工,为此发文提醒,希望你公司能够重视对待。
如未按合同工期完成施工任务,将按投标文件收取逾期交工违约金0.2‰投标报价/天并上报省交通厅对你公司降低信用评价等级。
特发此函XXXXXXXXXXXXXXXXXXXX年XXX月XX日。

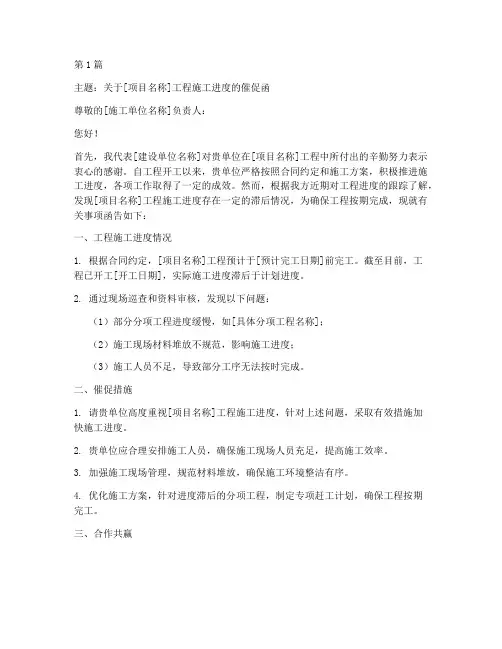

第1篇主题:关于[项目名称]工程施工进度的催促函尊敬的[施工单位名称]负责人:您好!首先,我代表[建设单位名称]对贵单位在[项目名称]工程中所付出的辛勤努力表示衷心的感谢。
自工程开工以来,贵单位严格按照合同约定和施工方案,积极推进施工进度,各项工作取得了一定的成效。
然而,根据我方近期对工程进度的跟踪了解,发现[项目名称]工程施工进度存在一定的滞后情况,为确保工程按期完成,现就有关事项函告如下:一、工程施工进度情况1. 根据合同约定,[项目名称]工程预计于[预计完工日期]前完工。
截至目前,工程已开工[开工日期],实际施工进度滞后于计划进度。
2. 通过现场巡查和资料审核,发现以下问题:(1)部分分项工程进度缓慢,如[具体分项工程名称];(2)施工现场材料堆放不规范,影响施工进度;(3)施工人员不足,导致部分工序无法按时完成。
二、催促措施1. 请贵单位高度重视[项目名称]工程施工进度,针对上述问题,采取有效措施加快施工进度。
2. 贵单位应合理安排施工人员,确保施工现场人员充足,提高施工效率。
3. 加强施工现场管理,规范材料堆放,确保施工环境整洁有序。
4. 优化施工方案,针对进度滞后的分项工程,制定专项赶工计划,确保工程按期完工。
三、合作共赢[项目名称]工程是我单位重点建设项目,对提高我公司综合竞争力具有重要意义。
希望贵单位能够积极配合,共同确保工程按期完工。
在此过程中,我单位将全力支持贵单位的合理需求,双方共同努力,实现合作共赢。
四、联系方式如有任何疑问或需要协助,请随时与我单位联系人[联系人姓名]联系,电话:[联系电话],邮箱:[联系邮箱]。
特此函告,敬请予以重视并尽快回复。
敬请予以支持与配合!顺祝商祺![建设单位名称][日期]第2篇主题:关于[项目名称]工程施工进度及款项催促函尊敬的[施工方公司名称]负责人:您好!我方[发包方公司名称]与贵公司就[项目名称]工程施工事宜已签订《[项目名称]工程施工合同》(以下简称“合同”),合同编号为[合同编号]。

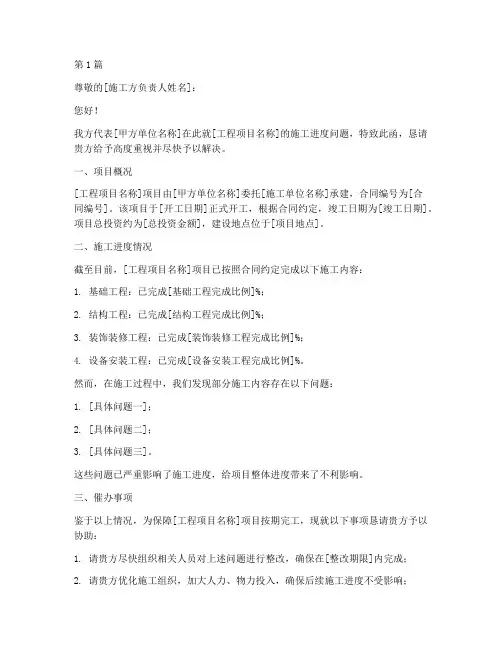

第1篇尊敬的[施工方负责人姓名]:您好!我方代表[甲方单位名称]在此就[工程项目名称]的施工进度问题,特致此函,恳请贵方给予高度重视并尽快予以解决。
一、项目概况[工程项目名称]项目由[甲方单位名称]委托[施工单位名称]承建,合同编号为[合同编号]。
该项目于[开工日期]正式开工,根据合同约定,竣工日期为[竣工日期]。
项目总投资约为[总投资金额],建设地点位于[项目地点]。
二、施工进度情况截至目前,[工程项目名称]项目已按照合同约定完成以下施工内容:1. 基础工程:已完成[基础工程完成比例]%;2. 结构工程:已完成[结构工程完成比例]%;3. 装饰装修工程:已完成[装饰装修工程完成比例]%;4. 设备安装工程:已完成[设备安装工程完成比例]%。
然而,在施工过程中,我们发现部分施工内容存在以下问题:1. [具体问题一];2. [具体问题二];3. [具体问题三]。
这些问题已严重影响了施工进度,给项目整体进度带来了不利影响。
三、催办事项鉴于以上情况,为保障[工程项目名称]项目按期完工,现就以下事项恳请贵方予以协助:1. 请贵方尽快组织相关人员对上述问题进行整改,确保在[整改期限]内完成;2. 请贵方优化施工组织,加大人力、物力投入,确保后续施工进度不受影响;3. 请贵方加强与甲方单位的沟通,及时汇报施工进度,共同解决施工过程中出现的问题。
四、结语[工程项目名称]项目对于[甲方单位名称]来说意义重大,为确保项目按期完工,实现预期目标,恳请贵方给予高度重视,积极配合。
如贵方在整改过程中遇到任何困难,请及时与我们联系,我们将竭诚为您提供帮助。
最后,预祝[工程项目名称]项目施工顺利,期待与贵方携手共创美好未来!敬请予以关注,并尽快回复。
顺祝商祺![甲方单位名称][日期]第2篇主题:关于[项目名称]工程项目的施工催办函尊敬的[项目甲方名称]领导:您好!我司[项目施工单位名称]作为[项目名称]工程项目的施工单位,自[项目开工日期]以来,严格按照合同约定和施工图纸要求,全力以赴推进工程建设。

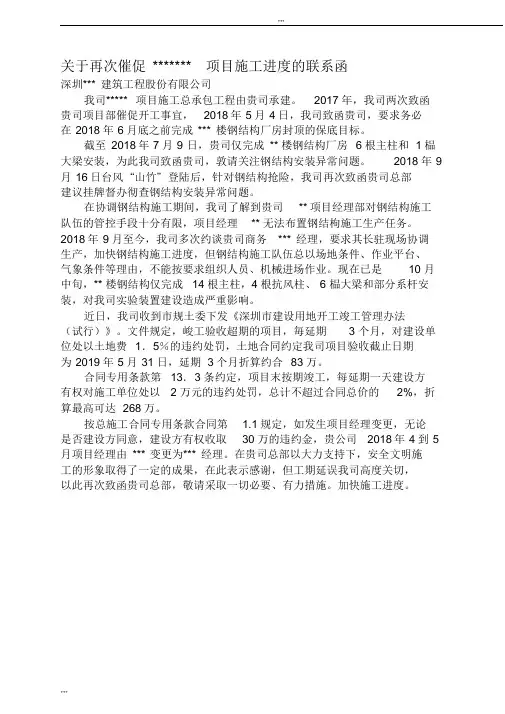

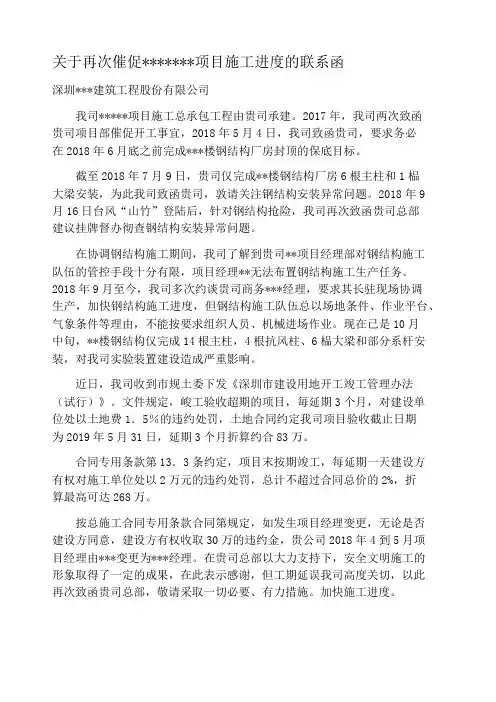

关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司我司*****项目施工总承包工程由贵司承建。
2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6月底之前完成***楼钢结构厂房封顶的保底目标。
截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。
2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。
在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。
2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。
现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。
近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。
文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。
合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。
按总施工合同专用条款合同第规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。
在贵司总部以大力支持下,安全文明施工的形象取得了一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。

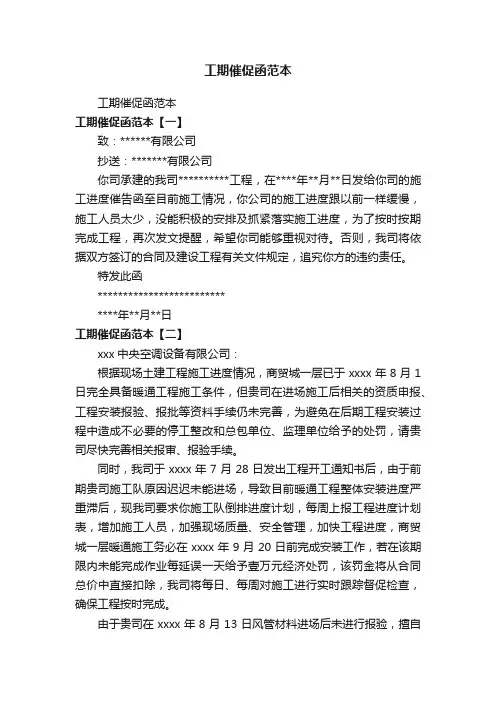

工期催促函范本工期催促函范本工期催促函范本【一】致:******有限公司抄送:*******有限公司你司承建的我司**********工程,在****年**月**日发给你司的施工进度催告函至目前施工情况,你公司的施工进度跟以前一样缓慢,施工人员太少,没能积极的安排及抓紧落实施工进度,为了按时按期完成工程,再次发文提醒,希望你司能够重视对待。
否则,我司将依据双方签订的合同及建设工程有关文件规定,追究你方的违约责任。
特发此函*****************************年**月**日工期催促函范本【二】xxx中央空调设备有限公司:根据现场土建工程施工进度情况,商贸城一层已于xxxx年8月1日完全具备暖通工程施工条件,但贵司在进场施工后相关的资质申报、工程安装报验、报批等资料手续仍未完善,为避免在后期工程安装过程中造成不必要的停工整改和总包单位、监理单位给予的处罚,请贵司尽快完善相关报审、报验手续。
同时,我司于xxxx年7月28日发出工程开工通知书后,由于前期贵司施工队原因迟迟未能进场,导致目前暖通工程整体安装进度严重滞后,现我司要求你施工队倒排进度计划,每周上报工程进度计划表,增加施工人员,加强现场质量、安全管理,加快工程进度,商贸城一层暖通施工务必在xxxx年9月20日前完成安装工作,若在该期限内未能完成作业每延误一天给予壹万元经济处罚,该罚金将从合同总价中直接扣除,我司将每日、每周对施工进行实时跟踪督促检查,确保工程按时完成。
由于贵司在xxxx年8月13日风管材料进场后未进行报验,擅自将安装材料进场,在此明确施工规范:一、现场所有材料、配件进场须向监理、建设单位报验,在验收合格的情况下方可进场制作、安装。
并且该批次实际采购的风管板材与双方签订合同时约定的样品材料不一致,导致该批次材料清理出场的'事件,我司重申:在暖通工程中所使用的任何批次材料必须满足国家规范要求,风管材料必须与双方约定的样品材质相符,如若进场材料与样品不一致或不满足国家规范要求的,我司将责令清退出场,因此造成的一切损失均由你单位全部承担,且我司保留追究其经济责任的权利,望贵司能信守承诺、诚信共赢。

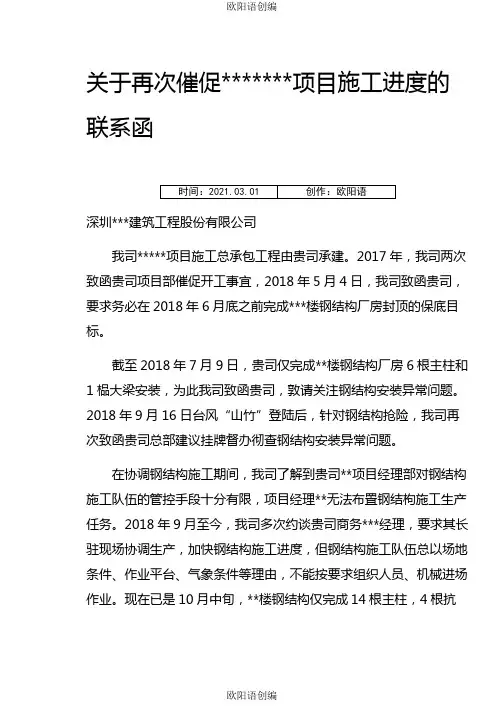

关于再次催促*******项目施工进度的联系函深圳***建筑工程股份有限公司
我司*****项目施工总承包工程由贵司承建。
2017年,我司两次致函贵司项目部催促开工事宜,2018年5月4日,我司致函贵司,要求务必在2018年6
月底之前完成***楼钢结构厂房封顶的保底目标。
截至2018年7月9日,贵司仅完成**楼钢结构厂房6根主柱和1榀大梁安装,为此我司致函贵司,敦请关注钢结构安装异常问题。
2018年9月16日台风“山竹”登陆后,针对钢结构抢险,我司再次致函贵司总部建议挂牌督办彻查钢结构安装异常问题。
在协调钢结构施工期间,我司了解到贵司**项目经理部对钢结构施工队伍的管控手段十分有限,项目经理**无法布置钢结枸施工生产任务。
2018年9月至今,我司多次约谈贵司商务***经理,要求其长驻现场协调生产,加快钢结构施工进度,但钢结构施工队伍总以场地条件、作业平台、气象条件等理由,不能按要求组织人员、机械进场作业。
现在已是10月中旬,**楼钢结构仅完成14根主柱,4根抗风柱、6榀大梁和部分系杆安装,对我司实验装置建设造成严重影响。
近日,我司收到市规土委下发《深圳市建设用地开工竣工管理办法(试行)》。
文件规定,峻工验收超期的项目,毎延期3个月,对建设单位处以土地费1.5%的违约处罚,土地合同约定我司项目验收截止日期为2019年5月31日,延期3个月折算约合83万。
合同专用条款第13.3条约定,项目末按期竣工,每延期一天建设方有权对施工单位处以2万元的违约处罚,总计不超过合同总价的2%,折算最高可达268万。
按总施工合同专用条款合同第1.1规定,如发生项目经理变更,无论是否建设方同意,建设方有权收取30万的违约金,贵公司2018年4到5月项目经理由***变更为***经理。
在贵司总部以大力支持下,安全文明施工的形象取得了
一定的成果,在此表示感谢,但工期延误我司高度关切,以此再次致函贵司总部,敬请采取一切必要、有力措施。
加快施工进度。
***基地二期项目施工日报
1.**结构管道夹层支模架搭设完成60%;
2.** 15轴和A 轴承台凿毛完;
3.**结构二层板面水电开始安装;
4.** 1-3轴承台四周材料清理完;
5.宿舍楼四层砌筑完成5%、五层开始砌筑;
6.力学楼钢构连系杆开始吊装;
一、今天施工内容
7.****共同沟侧墙和顶板支模完成;
8.**楼8-16轴五层梁板钢筋绑扎完成75%。
二、明天工作计划
1.**结构管道夹层支模架搭设完成60%;
2.**结构二层板面水电安装完40%;
3.** 1-3轴基础承台四周回填完和钢筋绑扎完50%;
4.宿舍楼四层砌筑完成10%、五层开始砌筑完成10%;
5.力学楼钢构连系杆吊装完成10%;
6.****共同沟梁板钢筋绑扎完成;
7.**楼五层8-16轴梁板钢筋绑扎完成。
