重庆市监理工程师(员)培训备考资料汇编
- 格式:doc
- 大小:266.00 KB
- 文档页数:74
2023年监理工程师考试基础复习资料汇总2023年监理工程师考试备考工作已启动,为了便利考生有效的备考,下面我为您细心整理了2023年监理工程师考试基础复习资料汇总,欢迎大家的参考。
如想猎取更多监理工程师考试的备考资料,请关注我的更新。
1.2023年监理工程师考试基础复习资料汇总篇一工地例会应包括以下主要内容:1、检查上次例会议定事项的落实状况,分析未完事项缘由;2、检查分析工程项目进度方案完成状况,提出下一阶段进度目标及其落实措施;3、检查分析工程项目质量状况,针对存在的质量问题提出改进措施;4、检查工程量核定及工程款支付状况;5、解决需要协调的有关事项;6、其他有关事宜。
2.2023年监理工程师考试基础复习资料汇总篇二项目监理机构应按下列程序进行竣工结算:1、承包单位按施工合同规定填报竣工结算报表;2、专业监理工程师审核承包单位报送的竣工结算报表;3、总监理工程师审定竣工结算报表,与建设单位、承包单位协商全都后,签发竣工结算文件和最终的工程款支付证书报建设单位。
3.2023年监理工程师考试基础复习资料汇总篇三项目监理机构应按下列程序进行工程进度掌握:1、总监理工程师审批承包单位报送的施工总进度方案;2、总监理工程师审批承包单位编制的年、季、月度施工进度方案;3、专业监理工程师对进度方案实施状况检查、分析;4、当实际进度符合方案进度时,应要求承包单位编制下一期进度方案;当实际进度滞后于方案进度时,专业监理工程师应书面通知承包单位实行纠偏措施并监督实施。
4.2023年监理工程师考试基础复习资料汇总篇四工程质量保修期的监理工作:1、监理单位应依据托付监理合同商定的工程质量保修期监理工作的时间、范围和内容开展工作。
2、担当质量保修期监理工作时,监理单位应支配监理人员对建设单位提出的工程质量缺陷进行检查和记录,对承包单位进行修复的工程质量进行验收,合格后予以签认。
3、监理人员应对工程质量缺陷缘由进行调查分析并确定责任归属,对非承包单位缘由造成的工程质量缺陷,监理人员应核实修复工程的费用和签署工程款支付证书,并报建设单位。
专业监理工程师培训复习资料专业监理工程师是工程建设领域的重要职业,他们负责对建筑工程进行监理、检查和管理,确保工程质量和安全。
因此,成为一名专业监理工程师需要具备专业知识和技能,以及丰富的实践经验。
考试是成为专业监理工程师的必经之路。
为了备考成功,考生需要充分准备,掌握必要的考试知识和技能,才能在考试中取得好成绩。
一、复习工程管理类课程在备战监理工程师考试时,需要掌握的课程包括《工程经济学》、《建设工程法规及工程管理规范》、《工程造价与合同》、《工程项目管理》以及《工程施工管理》等。
这些课程是考试的重点,备考者需要投入大量精力来复习,理解和掌握这些基础知识。
二、强化法律法规和标准监理工程师需要熟悉和掌握国家有关法律法规和工程管理标准。
在备考过程中,考生需要深入学习和了解这些法律法规和标准,例如建设工程质量管理条例、建设工程竣工验收规范、建筑工程施工质量验收标准、建筑工程质量安全监督规定等,以确保其在考试中具备丰富的实践经验和综合素质。
三、多练习试题考试是考验考生综合能力的重要途径。
在备考时,考生需要通过多练习真实考题,加深对考试难度和考点的理解和掌握。
同时,考生还应该结合自身特长和弱点,进行有针对性的练习和改进。
四、做好时间规划和复习计划备考过程中,考生需要制定详细的时间规划和复习计划,根据个人的情况和能力,充分调配备考时间和精力。
考生需要充分利用周末和节假日,制定科学有效的复习计划,保证每个知识点都有足够的时间进行练习和巩固。
五、参加培训班和讲座为了更好地备考监理工程师考试,考生可以参加专业培训班和讲座,了解最新的工程管理技术和知识。
通过参加这些课程,考生不仅可以获取更多的考试资料和题目,而且还可以和其他备考者互相交流,分享复习心得,提高学习效率和复习效果。
综上所述,备考监理工程师考试需要考生付出大量的时间和精力,同时,还需要不断加强对考试知识和技能的理解和掌握,采取科学有效的复习计划和方法,以最好的状态应对考试并取得好成绩。

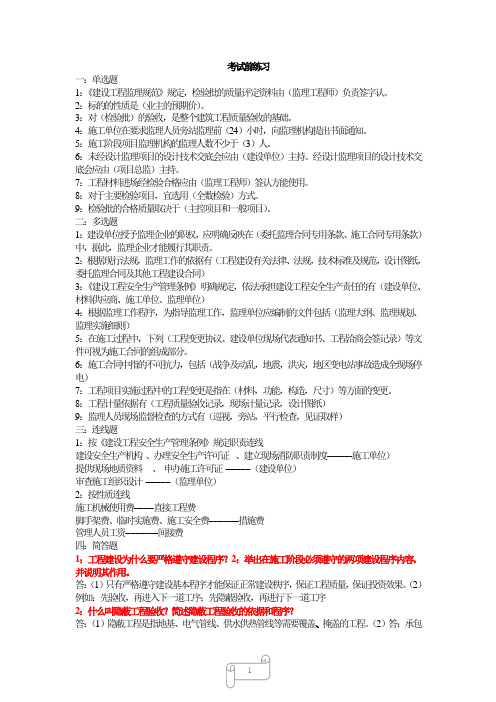

考试前练习一:单选题1:《建设工程监理规范》规定,检验批的质量评定资料由(监理工程师)负责签字认。
2:标的的性质是(业主的预期价)。
3:对(检验批)的验收,是整个建筑工程质量验收的基础。
4:施工单位在要求监理人员旁站监理前(24)小时,向监理机构提出书面通知。
5:施工阶段项目监理机构的监理人数不少于(3)人。
6:未经设计监理项目的设计技术交底会应由(建设单位)主持。
经设计监理项目的设计技术交底会应由(项目总监)主持。
7:工程材料进场经检验合格应由(监理工程师)签认方能使用。
8:对于主要检验项目,宜选用(全数检验)方式。
9:检验批的合格质量取决于(主控项目和一般项目)。
二:多选题1:建设单位授予监理企业的职权,应明确反映在(委托监理合同专用条款、施工合同专用条款)中,据此,监理企业才能履行其职责。
2:根据现行法规,监理工作的依据有(工程建设有关法律、法规,技术标准及规范,设计图纸,委托监理合同及其他工程建设合同)3:《建设工程安全生产管理条例》明确规定,依法承担建设工程安全生产责任的有(建设单位、材料供应商、施工单位、监理单位)4:根据监理工作程序,为指导监理工作,监理单位应编制的文件包括(监理大纲、监理规划、监理实施细则)5:在施工过程中,下列(工程变更协议、建设单位现场代表通知书、工程洽商会签记录)等文件可视为施工合同的组成部分。
6:施工合同中指的不可抗力,包括(战争及动乱,地震,洪灾,地区变电站事故造成全现场停电)7:工程项目实施过程中的工程变更是指在(材料,功能,构造,尺寸)等方面的变更。
8:工程计量依据有(工程质量验收记录,现场计量记录,设计图纸)9:监理人员现场监督检查的方式有(巡视,旁站,平行检查,见证取样)三:连线题1:按《建设工程安全生产管理条例》规定职责连线建设安全生产机构、办理安全生产许可证、建立现场消防职责制度----------施工单位)提供现场地质资料、申办施工许可证 ----------(建设单位)审查施工组织设计 ----------(监理单位)2:按性质连线施工机械使用费--------直接工程费脚手架费、临时实施费、施工安全费------------措施费管理人员工资-------------间接费四:简答题1:工程建设为什么要严格遵守建设程序?2:举出在施工阶段必须遵守的两项建设程序内容,并说明其作用。

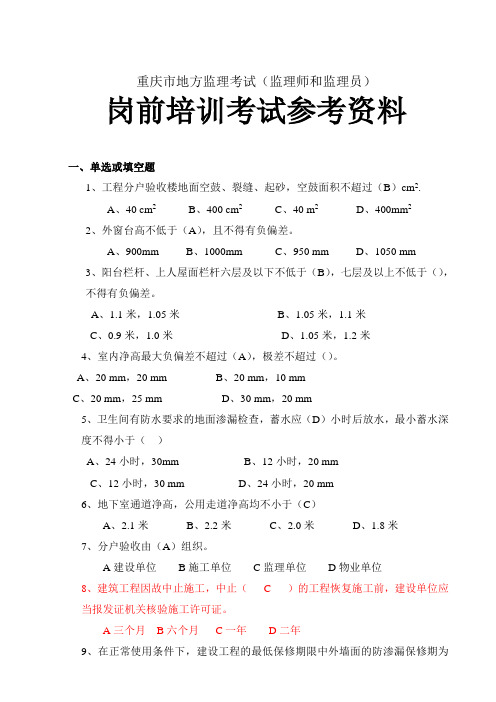

重庆市地方监理考试(监理师和监理员)岗前培训考试参考资料一、单选或填空题1、工程分户验收楼地面空鼓、裂缝、起砂,空鼓面积不超过(B)cm2.A、40 cm2B、400 cm2C、40 m2D、400mm22、外窗台高不低于(A),且不得有负偏差。
A、900mmB、1000mmC、950 mmD、1050 mm3、阳台栏杆、上人屋面栏杆六层及以下不低于(B),七层及以上不低于(),不得有负偏差。
A、1.1米,1.05米B、1.05米,1.1米C、0.9米,1.0米D、1.05米,1.2米4、室内净高最大负偏差不超过(A),极差不超过()。
A、20 mm,20 mmB、20 mm,10 mmC、20 mm,25 mmD、30 mm,20 mm5、卫生间有防水要求的地面渗漏检查,蓄水应(D)小时后放水,最小蓄水深度不得小于()A、24小时,30mmB、12小时,20 mmC、12小时,30 mmD、24小时,20 mm6、地下室通道净高,公用走道净高均不小于(C)A、2.1米B、2.2米C、2.0米D、1.8米7、分户验收由(A)组织。
A建设单位B施工单位C监理单位D物业单位8、建筑工程因故中止施工,中止( C )的工程恢复施工前,建设单位应当报发证机关核验施工许可证。
A三个月B六个月C一年D二年9、在正常使用条件下,建设工程的最低保修期限中外墙面的防渗漏保修期为( D )A两年B一年C三年D五年10、现浇结构外观质量出现严重缺陷,应由(B)提供技术处理方案。
A设计单位B施工单位C监理单位D建设单位11.建设工程文件是指(D)。
A.在工程建设过程中形成的各种形式的记录,包括监理文件B.在工程建设过程中形成的各种形式的记录,包括监理文件、施工文件、设计文件C.在工程建设活动中直接形成的具有保存价值的文字、图表、声像等各种形式的历史记录D.在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件12.监理例会会议纪要由(C)根据会议记录整理。
1.基本建设程序的程序(原则)是什么?为什么要坚持基本建设?答:先勘察、后设计、再施工。
只有坚持基本建设的原则才能保证正常建设秩序,保证工程质量,保证投资效果。
2.建设程序及政府对工程建设项目的管理,主要有哪些?答:核发建设用地规划许可证(红线图)⑫初步设计文件审批⑬核发建设工程规划许可证;施工图设计文件及审查⑮办理施工许可证⑯办理竣工验收备案3.发生安全事故后,按什么原则进行处理?答:事故未查清楚不放过⑫事故责任人未处理不放过⑬整改措施未落实不放过⑭有关人员未受到教育不放过。
4.监理工程师在质量控制中应遵循的原则?答:⑪质量第一⑫以人为本⑬预防为主⑭质量标准⑮科学、公正、守法的职业道德5.什么是标的?监理的标的是什么?答:⑪“标的”的表现为:物、劳务、行为国、智力成果、工程项目等。
⑫监理的标是“服务”。
6.什么是进度控制?答:计划-执行-检查-分析-调整。
7.什么是“三宝”、“四口”、“五临边?”答:三宝:安全帽、安全网、安全带;四口:楼梯口、电梯井口、预留洞口、通道口;五临边:尚未安装栏杆的阳台边、无外架防护的层面周边、卸料平台的侧边、上下跑道及斜道的两侧边、框架工程楼层周边。
8.结合你的专业和现场看到的施工安全的情况,分别写出:⑪不安全行为5项:答:吊物上站人、攀爬脚手架、酒后作业、不戴安全帽、高空抛物、安装人员未系安全带⑫不安全状态5项答:人员上下无安全通道、垂直作业上下无隔离防护措施、塔吊限位器不灵敏、电路过道无保护、深度超过2米的基坑无临边防护。
9.质量控制的重点控制对象有哪些?答:人的行为、物的状态、方法技术、环境因素。
10.进行质量控制,监理工程师应该审查施工单位的哪些体系?11.答:⑪现场质量管理⑫现场技术管理⑬现场质量管理 11.工程安全生产控制的原则?答:⑪以人为本⑫以预防为主⑬严格执行强标和规程、规范⑭明确责任,制定制度,落实到位。
12.承包单位与监理单位无合同关系,为什么要对承包商进行监理?答:监理单位是受工程项目建设单位的委托,依据国家法律、法规,经建设主管部门批准的工程建设文件、建设工程委托监理合同及其他工程建设合同,对工程建设实施的专业化监督管理,目的是在于提高工程建设的投资效益和社会效益。
必考(四)监理员基本职责:1在监工的指导下开展现场监理工作;2检查承包单位投入工程项目的人、机、料、法、环,运行状况,并做好检查记录;3复核或直接获取工程计量的有关数据并签署原始凭证;4按图及标准,对承包单位的工艺过程或施工工序进行检查并作好记录;5担任旁站工作,发现问题及时指出并向监工报告;6做好监理日记和有关监理记录。
必考(五)总监理工程师基本职责:1确定项目监理机构人员的分工和岗位职责; 2主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作; 3审查分包单位的资质,并提出审查意见; 4 检查和监督监理人员的工作,根据工程项目的进展情况可进行监理人员调配,对不称职的监理人员应调换其工作; 5主持监理工作会议,签发项目监理机构的文件和指令; 6审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划; 7审核签署承包单位的申请、支付证书和竣工结算; 8审查和处理工程变更;9 主持或参与工程质量事故的调查; 10调解建设单位与承包单位的合同争议、处理索赔、审批工程延期; 11组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结; 12审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收; 13主持整理工程项目的监理资料。
总监代表不能代替总监的工作(1)主持编写项目监理规划、审批项目监理实施细则;(2)签发工程开工/复工报审表、工程暂停令、工程款支付证书、工程竣工报验单;(3)审核签认竣工结算;(4)调解建设单位与承包单位的合同争议、处理索赔,审批工程延期;(5)根据工程项目的进展情况进行监理人员的调配,调换不称职的监理人员。
监理规划作用:项目开展工作的指导性文件、履约的主要依据、入档的重要资料、政府的监督依据。
监理规划内容:工程概况、监理工作范围内容目标、监理工作依据、监理组织形式、人员配备岗位职责、监理工作制度、工程质量进度造价控制、安全生产管理监理工作、合同信息管理、组织协调、监理工作设施监理工作程序:签订监理合同,组建项目监理机构编制监理规划,参加第一次工地会议,总监签发开工令,施工过程监理,组织竣工预验收提交工程质量评估报告,参加竣工验收签署意见,提交监理工作总结,监理资料归档移交安全事故等级划分及三不违章四不放过原则:特别重大30以上死100以上重伤1亿以上损失;重大10-30死50-100伤5000万-1亿损失;较大3-10死10-50伤1000-5000万损失;一般3以下死10以下伤1000万以下损失。
考试前练习一:单选题1:《建设工程监理规范》规定,检验批的质量评定资料由(监理工程师)负责签字认。
2:标的的性质是(业主的预期价)。
3:对(检验批)的验收,是整个建筑工程质量验收的基础。
4:施工单位在要求监理人员旁站监理前(24)小时,向监理机构提出书面通知。
5:施工阶段项目监理机构的监理人数不少于(3)人。
6:未经设计监理项目的设计技术交底会应由(建设单位)主持。
经设计监理项目的设计技术交底会应由(项目总监)主持。
7::工程材料进场经检验合格应由(监理工程师)签认方能使用。
8:对于主要检验项目,宜选用(全数检验)方式。
9:检验批的合格质量取决于(主控项目和一般项目)。
二:多选题1:建设单位授予监理企业的职权,应明确反映在(委托监理合同专用条款、施工合同专用条款)中,据此,监理企业才能履行其职责。
2:根据现行法规,监理工作的依据有(工程建设有关法律、法规,技术标准及规范,设计图纸,委托监理合同及其他工程建设合同)3:《建设工程安全生产管理条例》明确规定,依法承担建设工程安全生产责任的有(建设单位、材料供应商、施工单位、监理单位)4:根据监理工作程序,为指导监理工作,监理单位应编制的文件包括(监理大纲、监理规划、监理实施细则)5:在施工过程中,下列(工程变更协议、建设单位现场代表通知书、工程洽商会签记录)等文件可视为施工合同的组成部分。
6:施工合同中指的不可抗力,包括(战争及动乱,地震,洪灾,地区变电站事故造成全现场停电)7:工程项目实施过程中的工程变更是指在(材料,功能,构造,尺寸)等方面的变更。
8:工程计量依据有(工程质量验收记录,现场计量记录,设计图纸)9:监理人员现场监督检查的方式有(巡视,旁站,平行检查,见证取样)三:连线题1:按《建设工程安全生产管理条例》规定职责连线建设安全生产机构、办理安全生产许可证、建立现场消防职责制度----------施工单位)提供现场地质资料、申办施工许可证 ----------(建设单位)审查施工组织设计 ----------(监理单位)2:按性质连线施工机械使用费--------直接工程费脚手架费、临时实施费、施工安全费------------措施费管理人员工资-------------间接费四:简答题1:工程建设为什么要严格遵守建设程序?2:举出在施工阶段必须遵守的两项建设程序内容,并说明其作用。
监理工程师复习资料整理随着现代建筑工程的迅猛发展,监理工程师的职责也越来越重要。
作为建设工程的质量管控者,监理工程师需要具备丰富的专业知识和实践经验。
为了帮助广大监理工程师更好地备考和复习,本文将对监理工程师复习资料进行整理,以期对考试顺利通过起到一定的帮助和指导作用。
一、建筑法规和标准建筑法规和标准是监理工程师复习的重点内容之一。
监理工程师需要熟悉国家和地方的相关法律法规,如《中华人民共和国建设法》、《建设工程质量管理条例》等,以及与建筑相关的标准,如《建筑结构荷载规范》、《建筑钢筋混凝土结构设计规范》等。
掌握这些法规和标准,有助于监理工程师在实际工作中能够准确判断、合理操作,确保项目的合法合规。
二、工程管理知识工程管理是监理工程师工作中必不可少的一部分。
监理工程师需要掌握项目计划管理、质量管理、安全管理、合同管理等方面的知识,并能够灵活运用。
在复习过程中,可以重点关注工程管理的基本概念、原理和方法,学习项目管理的各个环节以及与之相关的工具和技术,如PERT/CPM网络图、风险管理等。
三、建筑结构和施工技术监理工程师必须了解建筑结构和施工技术的基本理论和应用。
建筑结构是工程建设的基础,监理工程师需要熟悉各种结构体系的构造原理、荷载设计、抗震设计等方面的知识。
此外,施工技术也是监理工程师必备的知识之一,包括施工工艺、施工方法和施工组织等方面的内容。
复习时,可以结合典型工程案例,对建筑结构和施工技术进行深入学习和理解。
四、工程质量监督与验收监理工程师是工程质量的监管者和保障者,因此对工程质量监督与验收的知识需有全面的掌握。
工程质量监督与验收包括过程监督、质量检验和工程验收等环节,监理工程师需要了解每个环节的具体要求和操作方法,学习常见的质量缺陷和处理措施。
在复习时,可以结合实际案例进行分析和讨论,以提升对工程质量监督与验收的理解和应用能力。
五、案例分析和题型解析监理工程师考试往往会出现案例分析题和题型解析题。
考试前练习一:单选题1:《建设工程监理规范》规定,检验批的质量评定资料由(监理工程师)负责签字认。
2:标的的性质是(业主的预期价)。
3:对(检验批)的验收,是整个建筑工程质量验收的基础。
4:施工单位在要求监理人员旁站监理前(24)小时,向监理机构提出书面通知。
5:施工阶段项目监理机构的监理人数不少于(3)人。
6:未经设计监理项目的设计技术交底会应由(建设单位)主持。
经设计监理项目的设计技术交底会应由(项目总监)主持。
7:工程材料进场经检验合格应由(监理工程师)签认方能使用。
8:对于主要检验项目,宜选用(全数检验)方式。
9:检验批的合格质量取决于(主控项目和一般项目)。
二:多选题1:建设单位授予监理企业的职权,应明确反映在(委托监理合同专用条款、施工合同专用条款)中,据此,监理企业才能履行其职责。
2:根据现行法规,监理工作的依据有(工程建设有关法律、法规,技术标准及规范,设计图纸,委托监理合同及其他工程建设合同)3:《建设工程安全生产管理条例》明确规定,依法承担建设工程安全生产责任的有(建设单位、材料供应商、施工单位、监理单位)4:根据监理工作程序,为指导监理工作,监理单位应编制的文件包括(监理大纲、监理规划、监理实施细则)5:在施工过程中,下列(工程变更协议、建设单位现场代表通知书、工程洽商会签记录)等文件可视为施工合同的组成部分。
6:施工合同中指的不可抗力,包括(战争及动乱,地震,洪灾,地区变电站事故造成全现场停电)7:工程项目实施过程中的工程变更是指在(材料,功能,构造,尺寸)等方面的变更。
8:工程计量依据有(工程质量验收记录,现场计量记录,设计图纸)9:监理人员现场监督检查的方式有(巡视,旁站,平行检查,见证取样)三:连线题1:按《建设工程安全生产管理条例》规定职责连线建设安全生产机构、办理安全生产许可证、建立现场消防职责制度----------施工单位)提供现场地质资料、申办施工许可证 ----------(建设单位)审查施工组织设计 ----------(监理单位)2:按性质连线施工机械使用费--------直接工程费脚手架费、临时实施费、施工安全费------------措施费管理人员工资-------------间接费四:简答题1:工程建设为什么要严格遵守建设程序?2:举出在施工阶段必须遵守的两项建设程序内容,并说明其作用。
答:(1)只有严格遵守建设基本程序才能保证正常建设秩序,保证工程质量,保证投资效果。
(2)例如:先验收,再进入下一道工序;先隐蔽验收,再进行下一道工序2:什么叫隐蔽工程验收?简述隐蔽工程验收的依据和程序?答:(1)隐蔽工程是指地基、电气管线、供水供热管线等需要覆盖、掩盖的工程。
(2)答:承包单位自检合格后,在隐蔽验收前48小时内,以书面形式通知监理工程师验收。
通知内容包括验收时间、地点、验收内容。
承包单位准备验收记录,验收合格后监理工程师在验收记录上签字认可后,承包人可进行隐蔽和继续施工。
验收不合格,承包人在监理工程师限定的时间内修改后重新验收。
监理工程师不能按时进行验收,应在验收前24小时内以书面形式向承包单位提出延期要求,延期不能超过48个小时,工程未能按以前时间提出延期要求,不能进行验收,承包单位可自行组织验收,工程师应承认验收记录。
监理工程师验收,工程质量符合标准、规范及设计图纸要求,验收24小时后,监理工程师不在验收记录上签字,视为监理工程已经认可验收记录,承包单位可进行隐蔽或继续施工。
3:什么叫施工索赔?承包商提出索赔应遵守的程序?试举出三项费用索赔的理由。
答:(1)索赔是承发包双方为保护自身利益,避免和减少由于对方违约而对自己造成的经济损失,是提高经济效益的一种手段。
(2)《建设工程施工合同(示范文本)》有关规定,承包人在索赔事项发生后28天内,向工程师发出索赔意向通知:发出索赔意向通知后28天内,向工程师提出补偿经济损失或延长工期的索赔报告及有关资料;工程师在收到承包方递交的索赔报告和有关资料后,于28天内给予答复,或要求承包方进一步补充索赔的资料和依据;工程师在收到承包方递交的索赔报告和有关资料28天内为予答复或未对承包方作进一步的要求,视为该项索赔已经认可。
当该索赔事件持续进行时,承包方应当阶段性向工程师发出意向通知,在索赔事件终了后28天后,向工程师送交索赔的有关资料和最终索赔报告。
(3)由建设单位未提供图纸使得工程停工而造成的索赔、未按合同约定支付工程进度款使得工程停工而造成的索赔、建设单位提出的设计变更造成的索赔。
四:简述题1:(1)建筑工程质量验收为什么要设置检验批?(2)如何划分检验批?(3)结合你的专业实际,说明如何进行检验批的质量验收?答:1:检验批是工程质量验收的最小单位,便于检查、控制、验收施工工艺和各工序的质量。
2:检验批根据工程实际可按楼层、施工段、变形缝划分。
3:每道工序完成后,承包单位进行自检,自检合格后,填报---报验申请表,交监理单位,监理单位在接到报验表后,应在合同规定时间内到现场进行验收,验收合格予以确认,并签字认可。
2:结合你的专业和在现场看到的施工安全情况,分别写出:(1)不安全行为5项(2)不安全状态5项答:(1)不安全行为有:没戴安全帽,安装人员未系安全带,穿拖鞋在外架作业,无证上岗,醉酒作业,高空抛物,吊物上站人,攀爬脚手架(2)人员上下无安全通道,深度超过2米的基坑无临边防护,塔吊限位器不灵敏,配电箱内没有安装漏电保护器,垂直作业上下无隔离防护措施,材料堆放不整齐,钢管架间距不符合规范要求,双层防护棚只搭设了一层3:(1)结合你的专业,说明“工程计量”的原则(2)监理工程师在工程计量中起何作用?答:(1)安设计图纸,施工合同的原则计量,对有效、合格的工程量计量。
超出设计图纸和因承包单位原因造成返工的工程量,不予计量。
(2)在工程计量中起主导和监督的作用。
4:质量控制中为什么要设置质量控制点?结合你的工作实际,你如何设置控制点?结合你的专业,写出三个质量控制点并予以说明?答:(1)设置工程控制点就是根据工程项目的特点,抓住影响工序的主要因素,对工序活动中重要部位或薄弱环节,实现分析影响质量的原因,并提出相应措施以便进行预制,使工艺流程中的每个点在操作上都达到质量要求。
(2):选择哪些保证质量难度大,对质量影响大的,或者发生质量问题危害大的对象作为控制点。
3:基础(标高、断面尺寸、地基承载力),对基础质量进行预控案例分析一:结合你的专业和参加旁站监理的实际:(1)填写旁站记录表(2)简述你在旁站前,旁站中,旁站后的工作内容答:(1):填写旁站记录表格。
(2):旁站前:检查施工单位现场质检人员到岗,特殊工种人员持证上岗以及施工机械、建筑材料的准备情况,核查进场材料、构配件、设备和商品混凝土的质量检验报告等,执行施工方案及强标的情况;旁站中:发现施工企业有违反工程建设强制性标准行为的,有权责令施工单位立即整改,发现施工活动已经或者看能危及工程质量的,应及时向监理工程师或总监报告,由总监下达局部暂停施工指令或者采取其他应急措施。
旁站后:作好旁站监理记录,完善各方签字,保存好旁站原始资料。
一:(背景资料)甲公司在某一隐蔽工程中使用了未经检验的材料,专业工程师发现后立刻下达了暂停工令,责其整改。
由此影响了后续施工的乙公司工期。
后经检验其材料符合设计要求。
为此甲、乙公司分别向监理单位提出延长工期的要求。
业主认为:监理单位未征求业主意见处理不当,造成工期延长,监理单位应承担停工造成的损失。
(问题)1:专业监理工程师处理此事件有那些不当之处?为什么?答:不能下达暂时停工令。
因为:应该向总监理工程师报告,由总监理工程师下达暂停工令。
监理工程师越权了。
2:你认为可否延长工期?为什么?答:不能延长工期。
因为责任在甲施工单位使用未经检验的材料。
甲施工单位应该在材料进场前,应向专业监理工程师报审并提供该材料相关的资质和质量证明文件,并对进场的实物按照委托监理合同的约定或有关工程质量管理文件规定的比例采用平行检验或鉴证取样的方式进行抽检。
对未经监理人员验收或验收不合格的工程材料、构配件、设备监理人员应拒绝签认,并下通知限期撤出现场。
3:你认为业主的说法是否正确?为什么?答:不正确。
因为监理单位是按合同约定和相关规范行使正常的权利。
二:(背景资料)某项目因业主提出工程变更造成已完成的部分工程拆除,并耽误工期60天。
施工单位在事件发生后30天向监理机构提出了索赔意向通知。
由于准备资料施工单位在提出索赔意向后的40天正式提交索赔报告。
监理工程师审核施工单位提交的索赔报告后,作出了同意工期延长35天,费用索赔只同意适当补偿的初审意见。
对监理工程师的初审意见,业主只同意工期延长35天,经济上不同意补偿。
施工单位则接受工期延长35天的意见,但坚持费用索赔的要求。
(答案不标准)1:施工单位的索赔行为有无不当之处?为什么?施工单位对监理工程师初审意见的回应有无不合理之处?为什么?答:有不当之处。
因为施工单位在提出索赔意向后28天内提出书面的索赔,同时应该出具相应的索赔依据、材料。
施工单位对监理工程师的初审意见无不合理之处。
因为监理单位按相关规定对工程延期提出了相应的意见。
对施工单位提出的索赔于理应该不予接受,但是于情监理单位也给施工单位提出了相应的补偿。
2:监理机构对施工单位索赔行为的处理有无不当之处?为什么?答:有不当之处。
越期索赔监理单位可以不接受,因为提出索赔的时间超出了索赔时间。
但是监理单位还是接受了施工单位提出的索赔,这个于理来讲是不应该接受的。
于情来讲,是业主提出的工程变更造成的索赔,所有监理单位提出给予一定的补偿。
3:业主对监理工程师初审意见的反应有无不当之处?为什么?答:无不当之处。
因为施工单位所造成的延误工期及损失时由于业主提出工程变更所造成的,但是施工单位提出索赔的时间超出了,于理可以不予接受,于情可以适当的给予补助。
三:(背景资料)甲公司总承包单位某设备基础工程,后业主直接指定乙公司承担其基础土方开挖,但任由甲、乙两公司签订总分包协议。
全现场施工组织设计经总监审批。
土方开挖时正值雨季,塌方严重,增加了土石方100m³,现场监理工程师及时签认了乙公司直接报来的工程计量单。
为了不影响工期,防止基底侵水及风化,基底未检验监理工程师就同意先浇筑砼垫层。
(问题)1:时间中监理工程师的行为有无不妥?为什么?答:不妥。
监理工程师不能直接签认乙方报来的工程量清单。
因为:1:按总分包单位,应由分包单位(乙公司)向总包单位(甲公司)报量并经审查后,再向监理机构报量。
2:所报工程量必须经施工单位自检合格后经监理机构质量检验合格才能报量。
3:工程量签认时必须必须与施工合同、设计图纸和审批的施工组织设计相对照。
