副井井筒更换罐道木安全措施(新编版)
- 格式:docx
- 大小:240.22 KB
- 文档页数:32
老副井井筒木罐道加固平安技术措施(新编版)Security technology is an industry that uses security technology to provide security servicesto society. Systematic design, service and management.(平安管理)单位:姓名:日期:编号:AQ-SN-0422矿山平安技术 I Mine Safety Technology矿山平安老副井井筒木罐道加固平安技术措施(新编版)一、施工时间:2011年5月17日-5月20日每天8:0076:00二、施工地点:老副井三、施工负责人:李兆文耿德和四、平安负责人:金大贵周超五、平安技术措施:1、施工前由施工负责人对工作现场进行隐患排查,所有施工人员需进行岗前模拟,熟悉工作程序。
2、施工前必须与总调、机调、绞车司机、井口信号工、把勾工联系好。
由施工负责人明确作业内容及平安考前须知,并要求上下井口设专人警戒。
3、施工人员必须熟悉《煤矿平安规程》及有关井口、井筒工作矿山平安技术I Mine Safety Technology 矿山平安的管理规定,遵章作业。
施工前熟练掌握本措施一切内容和工作程序。
4、井口两米以内的所有施工人员必须佩带合格的保险带,保险带要生根合理、牢固、可靠,并保证人与生根点在同一运动物体上。
(1)施工人员在井口工作时,保险带必须生根在井口钢梁上。
(2)施工人员站在提升容器上工作时,保险带必须生根在提升容器上。
5、施工前安排专人与井口信号工、把勾工及绞车司机联系好,明确规定信号发送方式和通讯联络方式。
6、用对讲机进行联系,在使用前对通讯设备进行完好检查,确认正常后方可使用,通讯方式必须确保一用一备;假设对讲机无法联络时,那么采用敲击罐笼的方式来联络。
7、施工期间绞车司机必须集中精力、听清信号,准确操作。
一人操作、一人监护。

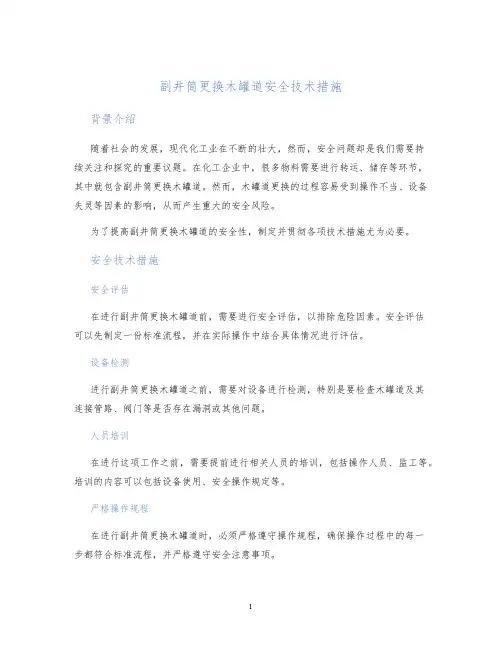

副井筒更换木罐道安全技术措施背景介绍随着社会的发展,现代化工业在不断的壮大,然而,安全问题却是我们需要持续关注和探究的重要议题。
在化工企业中,很多物料需要进行转运、储存等环节,其中就包含副井筒更换木罐道。
然而,木罐道更换的过程容易受到操作不当、设备失灵等因素的影响,从而产生重大的安全风险。
为了提高副井筒更换木罐道的安全性,制定并贯彻各项技术措施尤为必要。
安全技术措施安全评估在进行副井筒更换木罐道前,需要进行安全评估,以排除危险因素。
安全评估可以先制定一份标准流程,并在实际操作中结合具体情况进行评估。
设备检测进行副井筒更换木罐道之前,需要对设备进行检测,特别是要检查木罐道及其连接管路、阀门等是否存在漏洞或其他问题。
人员培训在进行这项工作之前,需要提前进行相关人员的培训,包括操作人员、监工等。
培训的内容可以包括设备使用、安全操作规定等。
严格操作规程在进行副井筒更换木罐道时,必须严格遵守操作规程,确保操作过程中的每一步都符合标准流程,并严格遵守安全注意事项。
安全保障措施应该在操作现场设置安全保障措施,例如紧急停机按钮、灭火器等,以应对突发情况。
操作流程进行副井筒更换木罐道时,可以按照以下标准操作流程进行:1.设备检测。
首先,对副井筒和木罐道及其连接管路、阀门等进行检测,确保无安全隐患。
2.人员培训。
对操作人员、监工等进行培训,确保具有足够的知识和技能。
3.安装保障措施。
在操作现场设置安全保障措施,例如紧急停机按钮、灭火器等。
4.确定操作流程。
按照标准操作流程进行操作,每一步都要严格遵守操作规程。
5.安全评估。
在操作过程中,需要不断进行安全评估,特别是在发现异常情况时要及时采取措施。
6.完成操作。
操作完毕后,对设备进行维护和保养,并对现场进行清理。
结论副井筒更换木罐道操作对于化工企业非常重要,但也存在一定的安全风险。
因此,制定并贯彻上述安全技术措施尤为必要。
只有在严格执行标准流程、保证设备检测和安装安全保障措施、进行安全评估等方面加以注意,才能更好地避免突发情况发生,确保安全生产,保障人民群众健康和财产安全。
关于副井井筒更换罐道梁的安全技术措施编制人:年月日机电工区:年月日运搬工区:年月日机电科:年月日调度室:年月日安全科:年月日机电副总:年月日机电矿长:年月日安全矿长:年月日生产矿长:年月日总工:年月日聚源煤矿2014年8月12日关于副井井筒更换罐道梁的安全技术措施一、概况:1、施工内容:更换副井井口以下锈蚀严重及顺坏的稳罐道梁,型号为22#工字钢,长度为5.2米/根。
2、施工时间:2014年8月3、施工地点:副井井口4、施工单位:机电工区5、施工负责人:6、安全负责人:二、施工方法:1、施工人员在罐笼上进行施工,罐笼内3人、罐笼顶4人(佩戴好安全带)。
2、将施工人员松到旧稳罐梁处,在罐笼顶上的施工人员将旧稳罐梁稳固好截为三段,三段分开施工,每一段必需先用安全绳由井上人员吊装好后在进行截割,施工人员将每段旧钢梁放置在罐笼内稳妥位置后,方可下割第二段,重复以上工序直至全部拆完,然后由罐笼将三段旧罐笼运至井上,卸下旧罐道梁装进新罐道梁。
3、新罐道梁在井上根据每根的实际长度下料,割为三段,接口处用12mm 的铁板钻¢20的眼8个,两侧用M16×50的螺栓对接。
4、新梁由井上井口分别用罐笼下放到施工位置,待放平中间段钻眼与木罐道连接牢固,塞实加固后与其余两根对接,用M16×50的螺栓弹平垫把紧,找平与井壁罐道梁支座,焊接牢固。
5、施工次序为由上到下逐层实施。
三、安全措施:1、施工前必须清理干净井口附近的浮煤杂物,以施工上方所有井壁、罐道梁上的碎石、木块和其它杂物。
2、所有施工人员班前班中严禁喝酒,班中严禁做与工作无关的事情,并严格遵守本措施及其他的各项规章制度。
3、井筒作业时人数不低于6人,胡阔涛统一指挥作业及检查安全状况,严禁上下方人员平行作业。
4、所有进入井筒施工人员必须佩戴保险带和安全帽,保险带、保险绳必须系在安全可靠的地方。
5、施工前由作业负责人与井上下信号工、把钩工、绞车司机联系好,确定提升速度(不大于0.5m/s)、作业内容、时间和信号。

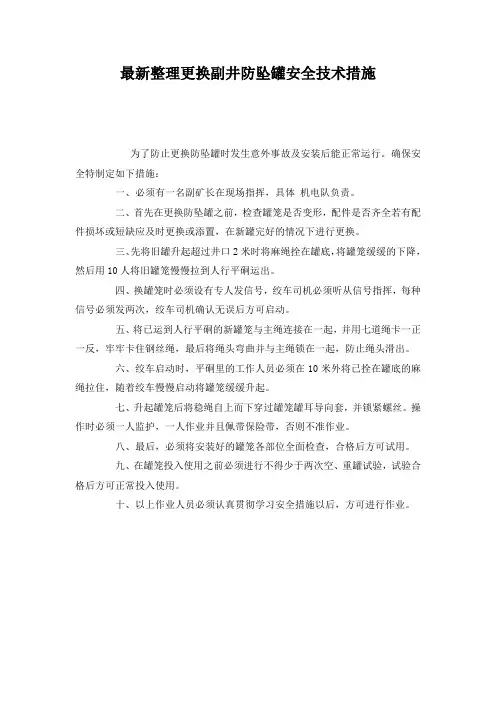

最新整理更换副井防坠罐安全技术措施
为了防止更换防坠罐时发生意外事故及安装后能正常运行。
确保安全特制定如下措施:
一、必须有一名副矿长在现场指挥,具体机电队负责。
二、首先在更换防坠罐之前,检查罐笼是否变形,配件是否齐全若有配件损坏或短缺应及时更换或添置,在新罐完好的情况下进行更换。
三、先将旧罐升起超过井口2米时将麻绳拴在罐底,将罐笼缓缓的下降,然后用10人将旧罐笼慢慢拉到人行平硐运出。
四、换罐笼时必须设有专人发信号,绞车司机必须听从信号指挥,每种信号必须发两次,绞车司机确认无误后方可启动。
五、将已运到人行平硐的新罐笼与主绳连接在一起,并用七道绳卡一正一反,牢牢卡住钢丝绳,最后将绳头弯曲并与主绳锁在一起,防止绳头滑出。
六、绞车启动时,平硐里的工作人员必须在10米外将已拴在罐底的麻绳拉住,随着绞车慢慢启动将罐笼缓缓升起。
七、升起罐笼后将稳绳自上而下穿过罐笼罐耳导向套,并锁紧螺丝。
操作时必须一人监护,一人作业并且佩带保险带,否则不准作业。
八、最后,必须将安装好的罐笼各部位全面检查,合格后方可试用。
九、在罐笼投入使用之前必须进行不得少于两次空、重罐试验,试验合格后方可正常投入使用。
十、以上作业人员必须认真贯彻学习安全措施以后,方可进行作业。
副井井筒更换罐道木安全措施一、问题概述副井井筒是石油勘探中的常见设备,它通常由铁筒和罐道木组成,其作用是在勘探过程中调节井下油气的压力,同时也能确保生产的安全性和有效性。
由于井下油气液态时的流动性,罐道木很容易被摩擦损伤或破损,需要及时更换。
然而,更换罐道木是一项危险的工作,特别是在井下操作时更是如此。
因此,为了保证工人的安全和生产的连续性,必须采取一系列严密的安全措施。
二、操作流程1.确定更换时间当油井产生异常情况或发现罐道木受损时,需要立即停机进行更换。
2.升降绳索的安装依据井深和罐道木的几何特性选用相应尺寸的升降绳索,并将其系紧于设备上。
3.进入井下穿戴完整的防护装备,例如安全帽、防滑靴、手套和呼吸器,同时带上适宜的工具进入井下。
4.拆除原有罐道木使用专业的工具拆除原有罐道木,清理粘在罐道木上的油泥和水分,然后将其拉出井口。
5.安装新的罐道木将新的罐道木缓慢送入井口,保持其与升降绳索的对齐,在确保安全的情况下慢慢放下,此时应当注意罐道木的姿势和位置,确保其放置在正确的位置。
6.测量装置好罐道木后,对其进行测试,确保其放置稳固且油气可以畅通无阻。
三、安全措施1.严格执行工作程序在进行更换罐道木的时候,必须遵循相关程序进行操作,不得擅自变动或绕过相关流程。
2.穿戴完整的防护装备在井下进行任何操作之前,必须穿戴完整的防护装备,确保身体各部分受到充分保护。
3.使用专业工具操作者必须使用专业的工具进行操作,严禁使用不合适的工具或设备。
4.严格遵守安全规定在操作过程中必须严格遵守安全规定,确保每一项操作得到安全保障。
5.确保通讯畅通在操作过程中,必须确保通讯畅通,及时与现场指挥中心保持联系。
四、总结更换副井井筒罐道木是石油勘探中必不可少的环节,它不仅直接关系到勘探生产的效率和安全,也关系到工人和环境的安全。
因此,在进行罐道木更换操作前,必须严格按照相关的流程和安全措施进行操作,确保每一个细节的把握和安全保障的实现,才能为勘探生产提供安全、高效的保障。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改副井井筒更换罐道木安全措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes副井井筒更换罐道木安全措施(标准版)一、施工组织设计、工程概况我矿副井井筒直径4.5米,井深258米,料石混凝土砌碹,井筒有罐道梁125盘,梯子梁62盘,木罐道四趟,6KV动力电缆三趟,通风电缆、监控(视频)电缆、瓦斯监控线三趟,电网监控、人员定位电缆各一趟,一吨单车单层罐笼提升。
矿井1958年建矿,1963年投产,75年5月更换了全部罐道木。
1982年第二次更换罐道木。
1993年9月与1999年8月再次更换全部罐道木,2009年元月副罐罐道木全部更换,主罐罐道木原面反转180度安装,此次更换为为第五次。
由于副罐摆动大,罐道木断面由于罐笼摆动,已形成波浪形,峰谷最大值在20mm左右,根据《煤矿安全规程》第386条规定,及生产实际,更换副罐所有罐道木,所有罐道木已用盐水煮好以备待用。
、施工方案1、此次更换罐道木采用一个自制三层吊架和一个罐笼进行,吊架可容三层,分别提升(不再另设其它提吊设备)人员、材料工具。
吊架使用前除锈加焊、刷漆,更换罐道木时,先更换副罐中梁侧的罐道木,再调换吊架方向,更换副罐边梁侧的罐道木,主罐为罐笼,副罐为检修吊架,吊架每次装设6根罐道木,换好后升井,再装6根后下放至更换位置进行再换。
吊架上方均设保护伞,并在井口东、西两侧设警戒,派专人把守以保安全。
井筒作业设3套信号,一趟打点,一趟电话,另外备用一趟对讲机,随时启用。
副井更换罐笼施工安全措施一、施工目的:副井更换罐笼,做静负荷和脱钩试验二、劳动组织:施工时间:202x年1月31日施工负责人:李光凯施工人员:徐刚、李庆帅、尹彦永、林峰、肖鹏飞、刘冬、刘灿猛、刘元景三、施工前的准备:1、准备5t倒链2个,氧气、乙炔各1瓶。
2、6m长18kg/m钢轨4根、工具等提前运至井口附近。
3、四、施工步骤:1、拆除井口北面罐道木一根,割断井口上部第一根罐道梁。
2、用倒链把罐笼拉出井口放倒,拆除滑头。
3、停止主扇风机运转。
拆除副井口北墙部分墙体。
4、将旧罐笼运出井口棚,新罐笼运至井口棚内。
5、重新砌好井口棚墙体。
恢复主扇风机运转。
3、将新罐笼固定好滑头,用绞车缓慢拉入井口。
4、焊接好罐道梁,上好罐道木,做静负荷和脱钩试验。
五、施工安全措施:1、施工前施工负责人做到统一指挥,分工明确责任到人,并向施工人员讲清施工内容、顺序及注意事项。
2、施工中,须停止主扇风机运转。
3、施工现场必须由机电管理人员、安监员、瓦检员协调指挥,发现异常立即停止作业,及时处理。
4、施工人员施工前要对本次工作制定的措施认真学习领会。
5、施工地点必须备足防火用具和器材,并有专人负责。
6、施工前必须由瓦检员详细检测瓦斯浓度,当瓦斯浓度在0.5%以下时方可工作,在整个过程中瓦检员不得离开工作地点,并时刻检测瓦斯及有害气体浓度,当出现意外情况时必须立即停止作业,处理好后方可工作。
7、信号工要集中精力做到信号准确无误。
8、绞车司机要精力集中,正司机操作,副司机监护,听清信号认真操作。
9、施工前用水管把井口棚及罐道木洒水一遍,并保证供水管路不间断供水。
10、工作结束后再把井口棚及罐道木洒水一遍,并设专人在工作地点检查1小时,发现异常立即处理。
11、工作结束后应清理好施工现场,清点工具,材料,配件等,并做脱钩试验,试验合格后试运转。
12、做静负荷及脱钩试验,执行《副井罐笼脱钩试验规程及安全措施》。
13、其他未尽事宜严格执行《煤矿安全规程》,《机电技术操作规程》等相关规定。
副井更换下口四角罐道施工安全技术措施

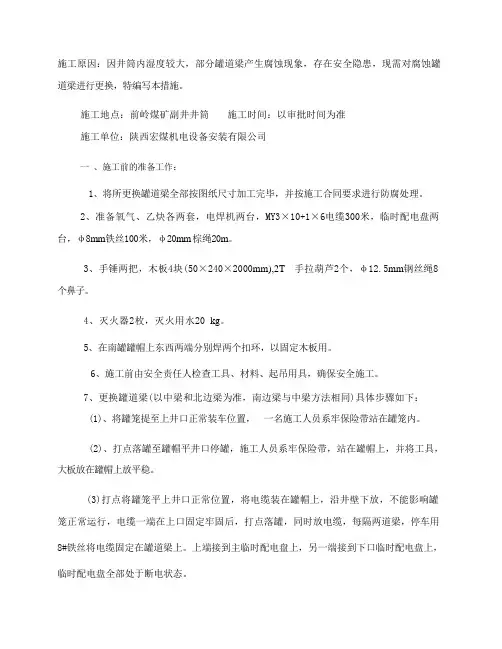

一,概述:因副井下口南罐东侧南边四角罐道变形,影响大罐的安全运行,决定2010年3月11日中午12:00——15:00进行更换,为确保施工安全,特制订以下安全施工措施。
二,施工方法:把南罐停在下口适当位置,用氧气割断变形的四角罐道,量取长度,把新的更换上去,焊接牢固即可。
三:施工安全注意事项:
1,施工前开好班前会,认真传达本安全技术措施,做到人人心中有数,明确施工方法和注意事项,牢固树立安全第一的
思想。
2,施工时由施工负责人与上,下口信号工及车房绞车司机联系清楚,并在施工前安排专人对提升机的机械与电控做详细
检查,确保制动可靠。
3,施工前对井筒及井口周围的易坠物做全面清理。
在施工期间安排专人做好境界,非施工人员严禁靠近井口。
4,所有参加施工人员在施工时必须带好保险带和安全帽。
保险带在施工时必须系在牢固可靠的位置。
5,信号传递必须安排专人,绞车司机要一人开车,一人监护,听清信号慢速动车,速度不得超过0.5米/s,严禁信号不清开车。
6,更换完毕要进行试车,上下几次罐笼无异常,运行正常方可离开现场。
7,所有参加施工人员必须听从施工负责人的统一指挥,不得
擅自改变施工要求,施工中发现问题及时向施工负责人回报。
8,施工期间要严格按照《煤矿安全规程》的有关规定施工,施工完毕及时向矿调度室回报施工情况。
四:劳动组织
1,施工负责人:杨猛
2,安全负责人:黄荣
3,技术负责人:张宝玉
4,施工人员:大井维护人员。
五,审批:
矿领导:
安监部;
机电工区;
编制:张宝玉
2010-3-10。
副井井筒更换罐道道木安全技术措施一、施工组织设计<一>、工程概况我矿副井井筒直径4.5米,井深258米,料石混凝土砌碹,井筒有罐道梁125盘,梯子梁62盘,木罐道四趟,6KV动力电缆三趟,通风电缆、监控(视频)电缆、瓦斯监控线三趟,电网监控、人员定位电缆各一趟,一吨单车单层罐笼提升。
矿井1958年建矿,1963年投产,75年5月更换了全部罐道木。
1982年第二次更换罐道木。
1993年9月与1999年8月再次更换全部罐道木,2009年元月副罐罐道木全部更换,主罐罐道木原面反转180度安装,此次更换为为第五次。
由于副罐摆动大,罐道木断面由于罐笼摆动,已形成波浪形,峰谷最大值在20mm左右,根据《煤矿安全规程》第386条规定,及生产实际,更换副罐所有罐道木,所有罐道木已用盐水煮好以备待用。
<二>、施工方案1、此次更换罐道木采用一个自制三层吊架和一个罐笼进行,吊架可容三层,分别提升(不再另设其它提吊设备)人员、材料工具。
吊架使用前除锈加焊、刷漆,更换罐道木时,先更换副罐中梁侧的罐道木,再调换吊架方向,更换副罐边梁侧的罐道木,主罐为罐笼,副罐为检修吊架,吊架每次装设6根罐道木,换好后升井,再装6根后下放至更换位置进行再换。
吊架上方均设保护伞,并在井口东、西两侧设警戒,派专人把守以保安全。
井筒作业设3套信号,一趟打点,一趟电话,另外备用一趟对讲机,随时启用。
2、罐道木拆除方法:由上而下,先固定后拆除。
其方法是:先将罐道木螺丝用火焊割掉,割螺丝时由下层人员自上向下依次进行。
割完后将吊架下落至稍低于罐道木下端接头处停车,5人合抱着罐道木将其竖直移到吊架内,固定牢靠后,锁好挡板,依次循环。
待装好6根罐道木后提至井口,卸于井口棚西侧。
井口罐道木的装卸,用挂在井架上的滑轮起吊。
3、罐道木的安装方法:安装罐道木由下向上。
其法是:先将吊架停于井口,在吊架上层与井口平台搭好工作板,将罐道木装入吊架U型槽内,每次装6根,然后下井待吊架底层运行至比安装罐道木地点的接头处稍高时停车,6人协调作业。
副井底四角罐道更换使用电、气焊作业安全技术措施由于副井副罐井底东北侧四角罐道磨损严重, 现需对四角罐道磨损严重的部分(2米)进行更换,为保证使用电、气焊作业安全顺利地进行,特制定如下安全技术措施:一、施工时间、地点及施工单位:1、施工时间:2013年月日2、施工地点:副井井底3、施工单位:机一队4、施工负责人:吕少华5、现场负责人:张根伟、王光辉6、参与施工人员:井筒维修组二、施焊作业安全条件:1、施焊操作人员必须持证上岗;2、施焊前,清理施工现场,且现场必须配备瓦斯便携仪、灭火器和消防水等消防设施,在井口房南北门处、井底南北码5米范围外设置警戒区,防止无关人员误入,工作地点周围10m范围内不得有可燃性材料;3、施工负责人必须在施工现场;4、施焊作业前,准备完好的安全带,施工所用的工具,必须带有保险绳;5、施焊作业前,电焊机电源线和电焊钳应保证无破损,电焊机外观完好,电流调节装置灵活可靠,调节准确,带电部分与外壳的绝缘电阻应不小于0.5MΩ;氧气、乙炔瓶、气管、减压阀、气压表、割枪等器具确保完好,氧气、乙炔瓶嘴保护帽使用必须牢固可靠,且氧气、乙炔瓶必须配有防震圈,两者放置间距不得小于5米。
三、参加施工人员职责:1、施工负责人主要负责指导施工人员按本措施执行并负责现场施工安全,协调施工人员所需要的材料和工具,并排除施工地点的各种隐患;2、安检员主要负责在施工前检查本措施的签字、填写情况,在施工中监督实施本措施,并对施工地点进行隐患排查;3、瓦检员主要负责检查施工地点的及周围的瓦斯、二氧化碳等有害气体的浓度;4、王冲洋负责四角罐道的更换工作,并严格按照施焊措施施工。
5、高灿负责施焊期间的的洒水及灭火;四、施工方法:1、施工作业前,提前与副井车房副提机司机联系,与之做好配合。
2、提前将所需的工具、氧气、乙炔、焊机等运至副井井底,并放在闲置位置;3、将副罐罐顶下放至与井底平台位置后,施工人员进入副罐罐顶,并将保险带固定在副罐罐顶上的雨棚第二根横梁上,然后现场负责人利用对讲机通知副井车房副提机司机将副井副罐提至合适位置后停车;3、在原四角罐道上割固定孔一个,然后利用准备好的棕绳(Φ18mm)将原四角罐道固定在上方四角罐道连接板上,固定牢靠后,对其进行切割并回收;4、利用棕绳(Φ18mm)将加工好的四角罐道(长2米)固定在焊接处上方四角罐道连接板上,待校正位置后,对其进行焊接;5、更换完毕后,通知副井车房副提机司机,进行空罐试验,待罐笼出入四角罐道正常后,施工完毕。
副井井筒更换罐道木安全措施(新编版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0639副井井筒更换罐道木安全措施(新编版)一、施工组织设计、工程概况我矿副井井筒直径4.5米,井深258米,料石混凝土砌碹,井筒有罐道梁125盘,梯子梁62盘,木罐道四趟,6KV动力电缆三趟,通风电缆、监控(视频)电缆、瓦斯监控线三趟,电网监控、人员定位电缆各一趟,一吨单车单层罐笼提升。
矿井1958年建矿,1963年投产,75年5月更换了全部罐道木。
1982年第二次更换罐道木。
1993年9月与1999年8月再次更换全部罐道木,2009年元月副罐罐道木全部更换,主罐罐道木原面反转180度安装,此次更换为为第五次。
由于副罐摆动大,罐道木断面由于罐笼摆动,已形成波浪形,峰谷最大值在20mm左右,根据《煤矿安全规程》第386条规定,及生产实际,更换副罐所有罐道木,所有罐道木已用盐水煮好以备待用。
、施工方案1、此次更换罐道木采用一个自制三层吊架和一个罐笼进行,吊架可容三层,分别提升(不再另设其它提吊设备)人员、材料工具。
吊架使用前除锈加焊、刷漆,更换罐道木时,先更换副罐中梁侧的罐道木,再调换吊架方向,更换副罐边梁侧的罐道木,主罐为罐笼,副罐为检修吊架,吊架每次装设6根罐道木,换好后升井,再装6根后下放至更换位置进行再换。
吊架上方均设保护伞,并在井口东、西两侧设警戒,派专人把守以保安全。
井筒作业设3套信号,一趟打点,一趟电话,另外备用一趟对讲机,随时启用。
2、罐道木拆除方法:由上而下,先固定后拆除。
其方法是:先将罐道木螺丝用火焊割掉,割螺丝时由下层人员自上向下依次进行。
割完后将吊架下落至稍低于罐道木下端接头处停车,5人合抱着罐道木将其竖直移到吊架内,固定牢靠后,锁好挡板,依次循环。
待装好6根罐道木后提至井口,卸于井口棚西侧。
井口罐道木的装卸,用挂在井架上的滑轮起吊。
3、罐道木的安装方法:安装罐道木由下向上。
其法是:先将吊架停于井口,在吊架上层与井口平台搭好工作板,将罐道木装入吊架U型槽内,每次装6根,然后下井待吊架底层运行至比安装罐道木地点的接头处稍高时停车,6人协调作业。
将罐道木由吊架移出,下端移至罐道木接头上,对好螺丝孔,竖直穿上螺丝,上紧即好。
由于井筒中罐道木螺丝孔距不等,故更换时采用随量随打眼的办法进行。
特注意记正下原每根罐道木位置上的编号方向、主副罐等。
即每班完工后,由跟班木工量出下班应换罐道木的眼距,升井后交地面木工打眼开糟。
罐道木做好后,标明编号方向,由搬运工抬至井口,根据先后(编号)顺序,按照下头朝外,上头朝里的规律分主副罐存放。
、质量标准要求1、罐道木结构要求:罐道木材质为:红松,平直无虫蛀,木质均匀稳定,无结疤。
2、罐道木安装标准:(1)、断面尺寸偏差为-2mm~3mm;(2)、弯曲度不应超过3/1000;(3)、同一提升容器两罐道木面的水平间距偏差+8mm;(4)、罐道木不垂直度偏差+8mm;(5)、同一提升容器相对两罐道中心线的不生命度不应超过6mm;(6)、罐道木接头间隙不应超过5mm;(7)、罐道木不顺直度、错动大于2mm时,接头应创平(合格率不小于90%);(8)、罐道接头位置不应超过设计值的10mm;(9)、同一提升容器的两罐木连接位置不应在同一层钢梁上;(10)、罐道电器栓上紧后,嵌入罐道深度不小于15mm;(11)、掉接与钢丝绳钩头的连接和钢丝绳钩头与罐笼的连接相同。
3、吊架要求:整个吊架由四根长3.99m的角铁(L75×75)和三层平台焊接而成的长方体,长方体两长侧面焊有罐耳和两根长5.6m的2寸钢管做滑道,三层平台分别用角铁(L75×75)做成,尺寸为:500mm×970mm 的长方形,每层平台上铺设木板,且每层平台设U型槽一个,尺寸为:500mm×380mm,U型槽外用扁铁和螺丝做闭锁,上层平台四周设置栏杆,直径为16的圆钢制作,尺寸为:970mm×1500mm×950mm,在三层U型槽内设置一根长3990mm×500mm的梯子,焊接在U型槽底,上层平台设有吊挂装置,用两根160mm×60mm的槽钢吊挂,底层平台用一根160mm×60mm的槽钢作为二次保险,整个装置直角处全部焊有加强版。
、劳动力组织编号工种出勤人数备注零点班八点班四点班小计1跟班干部1113井筒2钳工3339井筒(含班长、安全员)3电焊工1113井筒4木工1113井筒5信号工1113井筒6打眼钳工1113地面7木工1113地面8搬运工88824地面9信号工1113地面10绞车司机2226地面(兼安全员)11把罐工1113地面12电工1113地面13钳工1113地面14看场工1113地面15材料员1113地面合计25252575说明所有施工人员严格按区队安排及措施施工,严格执行操作规程及岗位责任制二、罐道木更换安全技术措施、总则1、凡参加施工人员必须事先认真学习该工种安全技术操作规程和岗位责任制及更换罐道木安全技术措施,否则不得参加本工作,学习后签字。
2、年老体弱、班前喝酒带有醉意者,严禁参加本工作。
3、工作时间必须精力集中,坚守各自的工作岗位,违者给予批评教育。
如造成影响发生事故者,予以严肃处理。
4、绞车司机、信号工、钳工、木工等工种要求责任心强,觉悟高的同志担任。
5、施工中发生事故,必须立即采取措施抢救,并报告调度室和区队值班室。
事故现场未经有关部门检查不得随便销毁,且必须如实反映汇报,不得隐瞒。
6、施工重地,严禁闲人无关人员通行停留,且井底井口各10米处设置栏杆,不准闲人靠近。
7、凡参加施工人员,按时上下班,参加班前会,井筒作业人员人井口搬运工、木工为四六制作业,地面其它人员为三八作业。
提前半小时点名分工,任何人都有权互相监督或向有关组织反映工作执行情况。
8、施工过程中,应分工明确,各负其责,密切协作。
全体人员都必须服从分配和指挥。
有好的建议及时提出及时采纳。
9、安质科必须派专人负责监督施工期间的安全工作,发现违章行为,有权停止作业。
10、井筒作业必须佩带好安全带。
每班必须配备安全负责人1名。
严禁违章指挥、违章作业,安全负责人应随时检查监督安全情况。
11、每班设一名干部跟班,统一指挥,统一协调。
12、每天照常检查钢丝绳及防坠设施,发现问题立即处理,处理好后再施工,不许机械电器带病运转。
、井口作业安全措施1、井口必须设一名安全员,负责监督检查工作人员对安全设施配备状况,否则不准参加施工。
2、井口周围和井口棚内的杂物要清理干净,保持清洁,不准堆放与检修无关的设备、材料,以免影响工作。
3、任何人不得在井口向井下探视及无故逗留。
4、非工作人员禁止进入井口棚内,谢绝参观。
5、凡在吊架上装料,必须把物料放稳绑扎牢靠,不得有凸出现象,保持吊架平衡。
6、往吊架上装卸物料时确认井筒内无人,否则停止作业。
、吊架与井筒作业安全措施1、凡下井人员必须带好安全带,劳保用品配戴齐全。
每次吊架乘人不许超过8人。
工作时或吊架运行时,安全带必须系在钢梁或吊架的牢固物上,吊架运行中人员不得仰视和探视,禁止将身体伸出吊架外,吊架上层人员要注意观察吊架运行情况,防止吊架卡碰,歪斜如有异常情况及时发出停车信号。
2、井口和吊架上的信号工必须坚守工作岗位,集中精力,及时准确地打信号,禁止其它人员使用信号。
3、每次接班时,由井筒作业班长详细检查一次吊架,特别是吊架联接装置、悬吊绳卡、销子等,发现问题及时处理。
4、井筒作业割下的螺丝头,要随时放入桶内,不许随便乱放,严禁掉入井筒。
要有接料头等的铁皮槽。
5、吊架上的一切物件必须固定牢靠。
6、施工前要彻底清理井筒杂物和悬浮物。
7、施工前吊架要在井筒试跑两趟,吊架要安好保险伞。
8、井筒吊架上需电焊时,要有至少两个合格的灭火器。
、井口附近和井筒电气焊作业安全措施1、井筒更换罐道木期间,井口附近和井筒烧电气焊工作时,矿上应安排专职消防人员值班,矿安质科、通风科要派人员跟班,监管措施的执行。
2、井筒作业,氧气瓶、乙炔瓶的摆放:氧气瓶放在最下层的吊架上,乙炔瓶放在吊架的最上层。
电焊机放在吊架第二层上。
3、氧气瓶、乙炔瓶、电焊机应用雨布遮盖,严禁气带漏气,气焊工作停歇时,应关闭氧气瓶与乙炔瓶闸门。
4、气焊点燃火只许用火柴或打火机,严禁电焊机电焊点火。
5、烧焊时,应准备好接住火花、割下的料头、铁屑的盛水桶,严禁坠落下去。
气焊割掉的螺帽、角铁等要放入盛水桶里。
6、氧气表、氧气瓶不得沾污油垢,以防剧烈燃烧爆炸。
7、禁止气带和电焊机把线交叉或接近,接近距离不得小于500mm,电焊机设备必须安全可靠,电焊机停歇或停止使用时应将电源切断。
8、瓦斯检查员需每班在井底至少测两次瓦斯浓度和风流流量。
每班作业前核实一次当班瓦斯难度,不得超过0.5%方可作业,否则停止作业。
9、清除井口附近烧焊地点15米以内的易燃物,对无法清理的要用水喷湿并遮盖起来,并放置足够的灭火器,砂箱、引水管和水桶,烧焊剩余的焊条头要及时放入盛水桶内。
10、烧焊时,乙炔瓶与焊接的地点及各明火间的距离不得小于10米。
11、在井架罐笼吊架和井口作业必须佩带安全带。
12、烧焊完毕要详细检查现场,确保无遗留火种和隐患后方可离人。
13、井口附近,电火焊作业完毕后,工作地点再次用水喷洒,消灭火种,并派专人停留1小时检查工作地点火种熄灭情况,如发现异常立即处理。
14、为防止电气焊时落入的高温物落入吊架的木质棚板上引起着火,必须在每班接班时用水将木质棚板喷洒一定的湿度。
、拆装罐道木作业安全措施1、卸装罐道木必须由每班班长统一指挥,拆罐道木时,采取吊架三层协同作业,三层人员分别将罐道木固定牢靠,然后由下向上切割螺丝,每切割完一根螺丝后,吊架运行至合适位置,三层作业人员分别松开固定装置,将罐道木移入吊架内固定牢靠。
禁止在井筒中平行作业。
2、一个吊架每次只许装罐道木4根,每根罐道木要在各头三分之一处用绳牢固捆绑在吊架上。
3、割切螺栓时,吊架上必须配备两个灭火器和两桶以上的消防用水。
4、所拆除的罐道螺丝不准放在钢梁上,应放在盛水桶内,吊架运行前应清扫钢梁上的遗留物。
5、小型工具、量具应放在工具包里,不许随便乱放。
使用时应用绳系在腰带或保险带上,以防掉入井筒。
