1.4 35kV导线架设施工方案
- 格式:doc
- 大小:95.50 KB
- 文档页数:14
35kV集电线路架线施工技术措施1.工程概述:1.1地理条件1.2气象条件1.3工程概况×××××风电场35KV集电线路全线总长为:×××km。
主线长××km;支线长××××km。
主线采用LGJ-×××钢芯铝绞线,支线采用×××型钢芯铝绞线,架空地线的型号为××和××两种。
35KV线路交叉跨越:10KV电力线路××处,光缆××处,公路××次,380V线路××次。
导线的最大使用张力在满足安全系数×××的条件下,LGJ-×××的张力为×××KN。
满足年平均运行张力不超过导线抗拉强度的25%,其最大值为×××KN。
LGJ-×××的张力为×××KN。
保证年平均运行张力不超过导线抗拉强度的25%,其最大值为××KN。
架空地线最大使用张力在满足安全系数××的条件下,GJ-××张力为××KN。
全线地线年平均运行张力均小于抗拉强度的25%,其最大值为××KN。
GJ-××张力为××KN,全线地线年平均运行张力均小于抗拉强度的25%,其最大值为×××KN。
导线和地线的塑性伸长对弧垂的影响采用降温法补偿。
LGJ-××导线降温××℃;LGJ-××导线降温××℃;GJ-××地线降温××℃;GJ-××地线降温××℃。
doc 平山驼梁35kV输电线路新建工程线路架设施工方案平山县金诚电力建设中心2015年1月目录第一章编写依据 (2)No table of contents entries found.第一章编写依据1.1根据该工程设计单位编制的施工图纸。
1.2《110-500kV架空电力线路工程施工质量及评定规程》1.3《110-750kV架空输电线路施工及验收规范》1.4电气装置安装工程《电缆线路施工及验收规范》和《电缆线路施工质量检验》1.5《安全生产法》、《国家电网公司安全生产规程、规定》、《电力建设安全工作规程》1.6国家及地方颁布的现行有关法规、标准等。
第二章施工概况2.1全线避雷线挂线后予留尾线1.5m,进行跳线连接,导线挂线后予留尾线5m。
2.2防振装置与绝缘配合①为了防止导线及避雷线由于振动造成疲劳损坏导线及避雷线采用加装防振锤防振,全部导线采用FD-3型防振锤;GJ-35型避雷线采用FG-35型防振锤。
②直线塔采用单串合成绝缘子FXBW-35/70-2,重要交叉跨越采用独立挂点的双串合成绝缘子FXBW-35/70-2,耐张、转角和终端塔采用双串合成绝缘子FXBW-35/70-2,转角塔中导线跳线和转角塔边导线跳线(30o转角以上)采用双串重力合成绝缘子FXBW-35/70-2,导线悬垂线夹采用XGU-3, 耐张线夹采用NLD-3型,不用压接。
2.3导地线如有接头,采用接续液压管联接,导线采用LGJ-120/20钢芯铝绞线,地线采用GJ-35钢绞线及OPGW缆。
第三章施工前的准备3.1施工前技术人员向施工班组作技术交底,组织学习施工图,施工验收规范和质量标准,介绍施工程序、施工方法和安全技术措施,使施工班组在施工前掌握施工要求,保证施工顺利正常进行。
3.2施工人员在施工前要熟悉施工现场,施工线路、地形条件,作到心中有数。
施工前根据需要的工具和材料进行认真检查,必须符合质量和安全要求。
3.3本工程线路耐张段较短,计划导地线从线盘上盘出来再搬运到施工现场展放,一般采用人力施放导地线。
35千伏电力线路施工技术方案1. 项目概述本方案旨在详细描述35千伏电力线路的施工技术步骤和注意事项,确保施工过程安全、高效。
本项目涉及线路选线、土建施工、设备安装等关键步骤。
2. 线路选线在选线过程中,需考虑以下因素:1. 充分调研相关地区地形地貌、气象条件和土壤情况,确保线路经济、可靠。
2. 具备良好的承载能力和接地条件,避免土质差、湿地等区域。
3. 考虑周边环境和规划要求,最小化对居民和环境的影响。
3. 土建施工土建施工包括以下步骤:1. 现场勘测和设计,制定详细的施工方案。
2. 进行地基处理,包括挖掘、填实和土壤加固等。
3. 建设支架和塔基,确保稳定性和承重能力。
4. 安装绝缘子、交流塔和终端塔,确保安全和可靠性。
4. 设备安装设备安装分为以下几个步骤:1. 线路电缆敷设和连接,确保电力传输效率和安全。
注意运输和安装过程中的保护措施。
2. 断路器和避雷器的安装,确保系统的过载和过压保护。
3. 安装变压器、变电站和其他电力设备,建立完善的供电系统。
5. 安全措施为确保施工过程安全,需采取以下措施:1. 制定详细的施工计划,包括安全监控、紧急救援和防护设备等。
2. 考虑天气和自然灾害等不确定因素,采取预防措施,确保施工过程顺利进行。
3. 保证施工人员的安全培训和技能培养,提高施工质量和效率。
6. 施工验收施工完成后,需进行验收工作:1. 进行线路接地、绝缘和接头的测试,确保设备和线路的正常运行。
2. 检查施工质量,包括线路的外观和安装完整性。
3. 汇总验收报告,确保施工符合相关标准和规范。
7. 环境保护在施工过程中,需注意以下环境保护问题:1. 合理处理施工废弃物,包括废弃材料和污水等。
2. 避免对自然环境的破坏和污染,采取相应的防护和修复措施。
以上为35千伏电力线路施工技术方案的完整版,希望能对项目的顺利进行提供帮助。

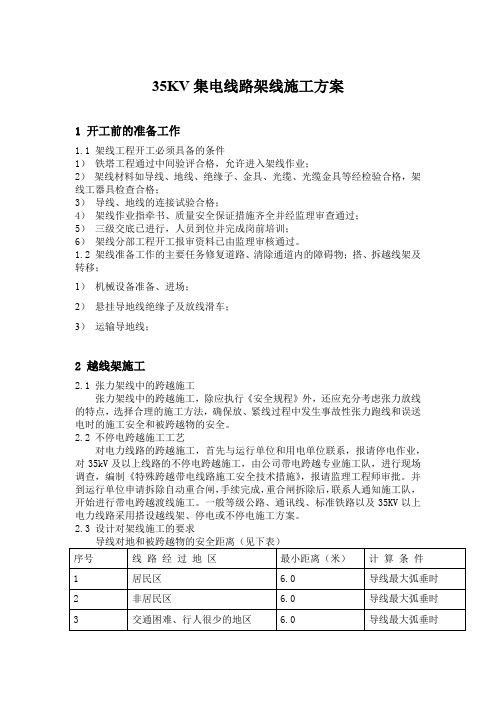

35KV集电线路架线施工方案1 开工前的准备工作1.1 架线工程开工必须具备的条件1)铁塔工程通过中间验评合格,允许进入架线作业;2)架线材料如导线、地线、绝缘子、金具、光缆、光缆金具等经检验合格,架线工器具检查合格;3)导线、地线的连接试验合格;4)架线作业指牵书、质量安全保证措施齐全并经监理审查通过;5)三级交底已进行,人员到位并完成岗前培训;6)架线分部工程开工报审资料已由监理审核通过。
1.2 架线准备工作的主要任务修复道路、清除通道内的障碍物;搭、拆越线架及转移;1)机械设备准备、进场;2)悬挂导地线绝缘子及放线滑车;3)运输导地线;2 越线架施工2.1 张力架线中的跨越施工张力架线中的跨越施工,除应执行《安全规程》外,还应充分考虑张力放线的特点,选择合理的施工方法,确保放、紧线过程中发生事故性张力跑线和误送电时的施工安全和被跨越物的安全。
2.2 不停电跨越施工工艺对电力线路的跨越施工,首先与运行单位和用电单位联系,报请停电作业,对35kV及以上线路的不停电跨越施工,由公司带电跨越专业施工队,进行现场调查,编制《特殊跨越带电线路施工安全技术措施》,报请监理工程师审批。
并到运行单位申请拆除自动重合闸,手续完成,重合闸拆除后,联系人通知施工队,开始进行带电跨越渡线施工。
一般等级公路、通讯线、标准铁路以及35KV以上电力线路采用搭设越线架、停电或不停电施工方案。
2.3 设计对架线施工的要求线路与一级公路、110KV及以上电力线路交叉跨越时、跨越档内不得有接头。
本工程500m以上大跨越档距内的导线、钢绞线不许有接头。
3 导线绝缘子串及放线滑车的吊装3.1 放线滑车吊装注意事项张力放线用的单轮滑车应符合现行标准《放线滑轮直径与槽型》的规定,其轮槽宽度应能顺利通过接续管及其护套。
通过导线的轮槽应挂胶或使用其他防护材料,滑轮的磨损系数不大于1.015,使用前应逐个检查。
3.2 组装绝缘子串注意事项3.2.1 绝缘子串组装前应进行下列外观检查绝缘子的瓷质部分无裂纹、碰损、缺釉等缺陷,钢帽和钢脚无弯曲、松动、裂纹和砂眼;绝缘子表面的尘垢及附着物需清洗干净,瓷质绝缘子安装前必须用绝缘电阻不低于5000V 绝缘子摇表测量其绝缘电阻,绝缘电阻值不低于500MΩ;各种金具应符合有关标准,表面无损坏、裂纹、脱锌等缺陷,重要部位无气孔、渣眼、砂眼及飞边等缺陷;组装绝缘子串时,禁止锤击,防止破坏锌层。
35KV架空集电线路铁塔架线工程施工方法1、放线施工(1)展放导引绳和牵引绳1)在施工区段内分相人力展放机械牵引导引绳,牵放顺序为上线,中线,下线。
2)在张、牵引场两端,用钢绳卡线器将其临锚在地上。
3)牵引绳每隔二千米或不足二千米必须安装一个防扭连接器。
如果牵引绳有严重锈蚀或断股现象应断掉重接。
2、展放地线地线的展放方法采用人力展放机械牵引方式施工。
3、展放导线(1)牵引场操作和布置在牵引绳入口侧挂接地滑车;(2)张力场操作和布置1)就位导线轴架,应使各线轴架正对张力机上的引轮,使导线在放出过程中不与线轴侧板摩擦。
2)根据导线布线图所列线轴编号;将线盘吊装在线轴架上,注意线头从上方引出。
3)拆除线轴包装板和拔净钉子等杂物,检查外层导线质量是否良好,如有缺陷应及时处理或做好标记;如需切除应计算接头变动位置,是否会靠近滑车或窜至不允有接头的档内。
4)引出导线头套入连接网套,并检查距导线端部3米左右范围是否有钢芯接头(稍有鼓包;厂家标志)如有应断掉。
5)为防止导线通过导线轮时发生松股,导线在导线轮上的缠绕方向,应与其外层线股捻回方向相同。
国产钢芯铝绞线的外层采用右捻,因此,站在线轴架处面向张力机看,导线应由导线轮的左边最外一槽进线,由右边出线。
6)将从导线轮引出的线头,通过旋转连接器与牵引绳连接。
7)当牵引绳牵动导线,张力机出口侧的导线悬空时,在导线上分别挂接地滑车。
8)在展放导线过程中,张力机根据导线对地、对被跨越物、跨越架距离的大小调整张力。
对于农田,荒地等一般地段导线距地面不小于3米;导线与越线架顶距离应在1米以上;只通行行人及少量车辆的道路如不搭设跨越架,设专人看守时导线距地面不小于5米。
各放线段导线放线张力可控制在10KN-15KN之间。
9)当导线线盘的线剩余半层左右时,通知牵引场放慢牵引速度,至余线6圈左右时停止牵引。
张力轮后的导线用卡线器卡住后再用白棕绳固定在线轴架上,卸下空盘,装上新盘。
35kV集电线路架线施工技术措施1.工程概述:1.1地理条件1.2气象条件1.3工程概况×××××风电场35KV集电线路全线总长为:×××km。
主线长××km;支线长××××km。
主线采用LGJ-×××钢芯铝绞线,支线采用×××型钢芯铝绞线,架空地线的型号为××和××两种。
35KV线路交叉跨越:10KV电力线路××处,光缆××处,公路××次,380V线路××次。
导线的最大使用张力在满足安全系数×××的条件下,LGJ-×××的张力为×××KN。
满足年平均运行张力不超过导线抗拉强度的25%,其最大值为×××KN。
LGJ-×××的张力为×××KN。
保证年平均运行张力不超过导线抗拉强度的25%,其最大值为××KN。
架空地线最大使用张力在满足安全系数××的条件下,GJ-××张力为××KN。
全线地线年平均运行张力均小于抗拉强度的25%,其最大值为××KN。
GJ-××张力为××KN,全线地线年平均运行张力均小于抗拉强度的25%,其最大值为×××KN。
导线和地线的塑性伸长对弧垂的影响采用降温法补偿。
LGJ-××导线降温××℃;LGJ-××导线降温××℃;GJ-××地线降温××℃;GJ-××地线降温××℃。
35kv线路施工方案1. 引言本文档旨在介绍35kv线路的施工方案。
35kv线路施工是电力输送过程中的重要环节,施工方案的合理性和高效性对于确保电力输送的安全稳定至关重要。
2. 施工流程2.1 前期准备在开始施工之前,需要进行前期准备工作,包括但不限于以下内容:•确定施工区域,并进行现场勘察和测量;•制定施工计划,包括工期、工程量、施工人员等;•聘请专业团队,包括工程师、电气技术人员和施工人员等;•购买所需材料和设备,并进行检验和备案。
2.2 施工准备在开始实际施工之前,需要进行施工准备工作,包括但不限于以下内容:•确定施工队伍的分工和责任;•配备必要的施工工具和设备;•制定安全施工措施和应急预案;•确保施工现场的通风、照明和清洁。
2.3 施工步骤根据35kv线路的特点和施工要求,施工可分为以下步骤:2.3.1 埋设线缆首先,需要埋设35kv线路的电缆,包括地下管道的开挖、线缆的敷设以及封闭和固定线缆。
在此过程中,应注意安全措施,保证施工人员的安全和线缆的完好。
2.3.2 引线安装在线缆埋设完成后,需要进行引线安装工作。
引线的安装需要根据设计规定进行,并进行必要的接地和绝缘处理。
2.3.3 支架和绝缘子安装根据设计图纸,安装支架和绝缘子,确保线路的稳定和绝缘性能。
2.3.4 转向站建设如果线路需要经过转向站,需要在此阶段进行转向站建设工作,包括建设转向站的基础和安装相关设备。
2.4 安全和质量控制在施工过程中,必须严格遵守安全和质量控制措施,确保施工的安全和质量,包括但不限于以下措施:•施工人员必须佩戴安全防护装备,并进行相关培训;•施工现场必须设置明显的安全警示标志;•施工设备和工具必须符合安全规范,并定期检验和维护;•施工现场需要进行临时用电的安全管理;•施工人员必须按照质量控制要求进行施工操作,并及时记录和报告施工质量。
3. 施工进度与交付施工进度的把握和交付的时间是项目成功的关键点。
施工方案应合理安排施工进度,并在合同规定的时间内交付电力设备。
2.1.1杆塔组立本工程塔材运输采用人力、汽车运输。
本工程位于山区,塔位施工操作作业面狭小。
虽然部分铁塔吨位较大,但是经过计算,内拉线悬浮抱杆可以满足吊装要求。
在经过技术经济比较后,我公司对集电线路主体部分采取悬浮抱杆分解组立方法组立施工。
具体流程如下图所示。
该方法将抱杆悬浮于塔中间,抱杆头部设有四根落地拉线且拉线呈对角线方向布置,四根落地拉线通过塔身进行固定;与外拉线悬浮抱杆组立铁塔相比,此种方案在吊件的重量上要相应的减小。
如图所示:在组立铁塔底段时,使用钢尺测量,保证铁塔底部成严格的矩形。
在组立塔身时用经纬仪监控铁塔的正侧面坡度,保证组立完毕后的铁塔的正侧面倾斜满足规范要求。
钢圈连接的钢筋混凝土电杆宜采用电弧焊接。
焊口宜先点焊3-4 处,然后对称交叉施焊。
点焊所用焊条牌号应与正式焊接用的焊条牌号相同。
考虑到风电场风速较大,6级风以上严禁组塔施工,对于已组好铁塔必须在常见风向对侧安装临时拉线,防止大风倒塔/杆,未组完铁塔在第二天开工前,必须对铁塔的紧固性、地脚螺栓、临时锚固位置进行检查,排除危险后方能继续作业。
2.1.2架空线路施工2.1.2.1架线施工本工程导线架设采用人力展放牵引绳,牵张机展放导地线和光缆,采取机动绞磨紧线。
放线区段的划分,要根据地形、道路交通条件、施工组织、进度与施工安全、质量等因素综合考虑,本着放线段能保证风机及时送电的原则,本标段工程初步划分如下:A线暂定为2个放线段,B线暂定为2个放线段,投入两套设备、两套人员、A线、B线同时展放,以保证风机能及时送电。
具体流程如下:(1)工器具准备:工器具主要如下(2)准备工作1)调查和分工:展放负责人应会同各组长对沿线情况进行周密的调查和分工。
2)放线滑车的悬挂:在直线杆塔绝缘子串的金具上悬挂放线滑轮。
3)在耐张杆塔的横担上悬挂放线滑车。
4)布置牵引场和张力场。
5)若需要跨越果树、低压线路等设施,预先搭设跨越架。
6)准备好通讯联络工具,布置通讯联系。
35kV高压输电线路导线架设施工及技术要点摘要:高压输电线路导线的安装和施工是一项复杂而繁琐的工程项目。
任何疏忽都可能导致工程质量下降,严重时可能造成安全隐患。
因此,有必要注意其技术要点。
然而,在许多建筑案例中仍然存在建筑问题。
关键词:35kV;高压输电线路;导线架设;施工;技术要点1 35k V高压输电线路导线架设施工1.1 做好准备工作35kV高压输电线路导线安装的准备工作主要包括以下内容:1.1.1 项目工程部、安全质量部等部门参与施工组织设计,报甲方同意,报有关部门批准后,方可开展施工组织工作。
1.1.2 制定各种工程管理制度,并在后续施工阶段实施。
1.1.3施工测量。
施工部门、设计部门、施工部门、监理部门等将进行施工测量,明确施工现场的地形地貌、导线的安装条件、水文因素、气候特征等,然后据此绘制施工图。
1.1.4 办理临时用地准备、永久用地征用等协议。
1.2基础工程基础工程包括以下内容:1.2.1 重新测试并划分凹坑。
用电子全站仪复核角度、高差、跨度,补充丢失的桩位;根据施工图上各构件的尺寸,划分基坑进行放线。
1.2.2基坑开挖。
土坑开挖应采用人工开挖和机械开挖同时进行;对于水坑、流沙、泥沼等基坑的开挖,应先将其中的水抽干,并用挡土板保护周围区域,以避免坍塌。
然后进行机械开挖。
1.2.3 钢筋和模板组装。
钢筋的手工绑扎和组装;斜柱试验基础由模板、固定支架和标准模板组合而成。
1.2.4混凝土浇筑。
用轻质分解型混凝土搅拌机搅拌振捣,然后人工覆盖薄膜进行养护。
1.3铁塔组立施工1.3.1行(1)检查极位螺栓孔的方向、位置、规格是否符合标准要求;检查杆部分是否有裂纹。
预应力钢筋连续出现横向和纵向裂缝,普通钢管的裂缝宽度应≤0.1mm。
(2)接地螺孔的方向、脚钉的位置、螺栓孔应按施工图标准布置,与杆段接头的钢圈对齐,并留有约3mm的焊缝间隙。
1.3.2焊接(1)电弧焊应选用钢圈连接的电杆,并应符合以下标准:由专业焊接人员完成焊接工作,焊后应清理焊口。
35kv线路施工方案1. 引言本文档为35kv线路施工方案的详细描述,旨在对该项目的施工过程进行规划和安排。
该施工方案旨在确保施工过程的顺利进行,并确保线路的安全和可靠性。
2. 施工准备在正式开始施工之前,需要进行以下准备工作:2.1 施工人员配备根据施工任务的复杂性和工期的要求,确定所需的施工人员数量和技能要求。
确保每个工作班组都有足够的人员来完成任务,并确保他们具备所需的技能和资质。
2.2 施工设备准备检查和准备所需的施工设备,包括起重机械、施工车辆、测量仪器等。
确保所有设备都处于正常工作状态,并进行必要的维护和检修。
2.3 材料采购根据施工计划和设计要求,采购所需的材料,包括电缆、绝缘子、导线等。
确保所采购的材料符合相关标准,并具有所需的质量和性能。
2.4 施工区域准备对施工区域进行勘察和清理,确保施工区域的平整和无障碍。
清除可能影响施工进程的障碍物,并确保施工区域的安全性。
3. 施工流程本节将详细描述35kv线路的施工流程。
3.1 停电安排在正式进行施工之前,需要与相关部门(如供电局)协商并制定停电计划。
确保在施工过程中,无法正常供电的区域能够得到合理的安排和通知。
3.2 杆塔安装根据设计要求和线路布置图,安装杆塔。
确保杆塔的安装位置准确无误,并符合相关的安装要求。
3.3 电缆敷设在完成杆塔安装之后,进行电缆的敷设工作。
根据设计要求,将电缆埋入地下或悬挂在杆塔上。
在敷设过程中,需要注意电缆的保护和绝缘,以确保线路的安全运行。
3.4 设备安装安装与线路相关的设备,如绝缘子、开关设备等。
确保设备的安装牢固可靠,并符合相关标准和要求。
3.5 调试和测试在完成线路的安装之后,进行线路的调试和测试工作。
包括线路的通电测试、绝缘测试等。
通过测试,确保线路的安全性和可靠性。
3.6 施工记录和验收在施工过程中,记录施工的关键信息和数据,如施工日志、测试报告等。
在施工结束后,进行线路的验收工作,确保线路的质量和性能符合设计要求和施工标准。
平山驼梁35kV输电线路新建工程线路架设施工方案平山县金诚电力建设中心2015年1月目录第一章编写依据 (2)第二章施工概况 (2)第三章施工前准备 (3)第四章导地线展放 (4)第五章连接 (7)第六章紧线 (8)第七章附件安装 (12)第八章施工记录 (13)第一章编写依据1.1根据该工程设计单位编制的施工图纸。
1.2《110-500kV架空电力线路工程施工质量及评定规程》1.3《110-750kV架空输电线路施工及验收规范》1.4电气装置安装工程《电缆线路施工及验收规范》和《电缆线路施工质量检验》1.5《安全生产法》、《国家电网公司安全生产规程、规定》、《电力建设安全工作规程》1.6国家及地方颁布的现行有关法规、标准等。
第二章施工概况2.1全线避雷线挂线后予留尾线1.5m,进行跳线连接,导线挂线后予留尾线5m。
2.2防振装置与绝缘配合①为了防止导线及避雷线由于振动造成疲劳损坏导线及避雷线采用加装防振锤防振,全部导线采用FD-3型防振锤;GJ-35型避雷线采用FG-35型防振锤。
②直线塔采用单串合成绝缘子FXBW-35/70-2,重要交叉跨越采用独立挂点的双串合成绝缘子FXBW-35/70-2,耐张、转角和终端塔采用双串合成绝缘子FXBW-35/70-2,转角塔中导线跳线和转角塔边导线跳线(30o转角以上)采用双串重力合成绝缘子FXBW-35/70-2,导线悬垂线夹采用XGU-3, 耐张线夹采用NLD-3型,不用压接。
2.3导地线如有接头,采用接续液压管联接,导线采用LGJ-120/20钢芯铝绞线,地线采用GJ-35钢绞线及OPGW缆。
第三章施工前的准备3.1施工前技术人员向施工班组作技术交底,组织学习施工图,施工验收规范和质量标准,介绍施工程序、施工方法和安全技术措施,使施工班组在施工前掌握施工要求,保证施工顺利正常进行。
3.2施工人员在施工前要熟悉施工现场,施工线路、地形条件,作到心中有数。
施工前根据需要的工具和材料进行认真检查,必须符合质量和安全要求。
3.3本工程线路耐张段较短,计划导地线从线盘上盘出来再搬运到施工现场展放,一般采用人力施放导地线。
3.5技术要求3.5.1 本工程所使用的导线,避雷线、标准金具及绝缘子等原材料,必须符合国家现行有关标准(或部颁标准),并应持有该批产品的出厂质量检验合格说明书,对于缺少质检资料者需经有资格的检验单位检验合格后方准使用。
3.5.2 紧线观测弧垂时,应以观测档内实测的温度为基准,再按导线或避雷线安装的要求查弧垂表,表中数据已按降温补偿法补偿。
(导线降温15℃,避雷线降温10℃)。
3.5.3 所有交叉跨越档的弧垂不得有正误差,并且折算到40℃的弧垂要满足设计要求。
3.5.4引流线安装呈悬锤状自然下垂,跳线弧垂由横担下边缘起至导线,控制值为1.2m,误差为±100mm之间。
3.5.5 避雷线跳线连接使用并沟线夹2只,导线跳线连接使用并沟线夹3只。
3.5.6 防鸟针安装、线路的编号、相序、标志牌、警告牌按运行单位的要求。
第四章导地线展放4.1 放线的一般规定4.1.1 放线前应有完整有效的架线(包括放线、紧线及附件安装等)施工技术文件。
4.1.2 放线过程中,对展放的导线或架空地线(也称地线,下同)应进行外观检查,且符合下列规定:⑴. 导线或架空地线的型号、规格应符合设计要求;⑵. 对制造厂在线上设有损伤或断头帮助的地方,应查明情况,妥善处理。
4.1.3 跨越电力线路、弱电线路、铁路、公路、索道及通航河流时,必须有完整可靠的跨越施工技术措施。
导线或架空地线在跨越档内接头应符合设计规定。
当无设计规定时,应符合表4-1规定:表4-1 导线或架空地线在跨越档内接头的基本规定4.1.4放线滑车的使用应符合下列规定:⑴.轮槽尺寸及所用材料应与导线或架空地线相适应。
⑵. 导线放线滑车槽底部的轮径:应符合现行国家标准《放线滑轮基本要求检验规定及测试方法》DL/T685的规定。
展放镀锌钢绞线架空地线时,其滑车槽底部的轮径与所放钢绞线直径之比不宜小于15。
⑶. 对严重上扬、下压或垂直档距很大处的放线滑车应进行验算,必要时采用特制的结构。
⑷. 应采用滚动轴承滑轮,使用前应进行检查并确保转动灵活。
4.2 非张力放线4.2.1 由于条件限制不适应采用张力放线的线路工程采用人力或机械牵引放线。
4.2.2 导线在同一处的损伤同时符合下列情况时可不作修补,只需将损伤处将棱角与毛刺用0#砂纸打磨光。
⑴. 铝合金绞线单股损伤深度小于股直径1/2;⑵. 钢芯铝绞线及钢芯铝合金绞线损伤截面积为导电部分截面积的5%及以下,且强度损失小于4%;⑶. 单金属绞线损伤截面积为4%及以下。
4.2.3 导线在同一处的损伤需要修补时,应符合下列规定:⑴. 导线损伤修补处理标准应符合表4-2的规定:表4-2 导线损伤修补处理标准⑵. 采用缠绕处理时应符合下列规定:a. 将受伤处线股处理平整;b. 缠绕材料应为铝单丝,缠绕应紧密,回头应绞紧,处理平整,并应将受伤部分全部覆盖,其缠绕长度不得小于100mm。
⑶. 采用补修预绞丝处理应符合下列规定:a. 将受伤处线股处理平整;b. 补修预绞丝长度不得小于3个节距,或符合现行国家标准《预绞丝》GB2337中的规定;c. 补修预绞丝应与导线接触紧密,其中心应位于损伤最严重处,并应将损伤部位全部覆盖。
⑷. 采用补修管补修时应符合下列规定:a. 将损伤处的线股先恢复原绞制状态,线股处理平整;b. 修补管的中心应位于损伤最严重处,需修补的范围应位于管内各20mm;c. 修补管可采用液压,其操作必须符合连接有关规定。
4.2.4 导线在同一处损伤出现下述情况之一时,必须将损伤部分全部割去,重新以接续管连接:⑴. 导线损失的强度或损伤的截面超过4.2.3条采用补修管补修规定时;⑵. 连续损伤的截面或损失的强度都没有超过4.2.3条以补修管补修规定,但其长度已超过补修管的能补修范围;⑶. 复合材料的导线钢芯有断股;⑷. 金钩、破股已使钢芯或内层铝股形成无法修复的永久变形。
4.2.5 作为架空地线的镀锌钢绞线,其损伤应按表4-3规定予以处理:表4-3 镀锌钢绞线损伤处里规定4.2.6 安装预绞丝护线条时,每条中心与线夹中心应重合,对导线包裹应坚固。
4.3放线施工注意事项4.3.1 对运到现场的导、地线进行外观检查,核对规格、长度。
4.3.2导线拆装后要清理轴上铁钉等硬物,以防导线损伤。
4.3.3紧放线由专人统一指挥,统一调度。
除护线人员外,跨越电力线、通讯线、公路和河流和对房屋、路口、外露岩石、跨越架、跨越管道滑车均应设专人看守,要保证通讯可靠、畅通。
4.3.4 导地线展放过程中,应控制放线速度,防止线轴飞车。
应设专人传递信号,当线轴或线圈接近放空时,应放慢牵引进度。
机械牵引时速度不得过快,司机应随时注意指挥信号。
4.3.5导、地线被障碍物卡住时,作业人员必须站在线弯的外侧,并应用工具处理,不得直接用手推拉。
4.3.6非施工人员不得进入施工区,工程施工人员不得站在悬空导、地线的下方。
展放导、地线人员不得站在线圈内或线弯的内角侧。
4.3.7 不得站在悬空导、地线的下方。
第五章连接5.1 导线或架空地线连接质量技术要求5.1.1 不同金属、不同规格、不同绞向的导地线,严禁在一个耐张段内连接使用。
5.1.2 导线或架空地线采用液压连接时,操作人员必须经过培训及考试合格、持有操作许可证。
连接完成并自检合格后,应在压接管上打上操作人员的钢印。
5.1.3 导线或架空地线,必须使用合格的电力金具配套接续管及耐张线夹进行连接。
连接后的握着强度,应在架线施工前进行试件试验,试件不得少于3组(允许接续管与耐张线夹合为一组试件)。
其试验握着强度对液压不得小于导线或架空地线设计使用拉断力的95%。
5.1.4 对于导线采用螺栓式耐张线夹及钳压管连接时,其试件应分别制作。
螺栓式耐张线夹的握着强度不得小于导线设计使用拉断力的90%。
架空地线的连接强度应与导线相对应。
5.1.5 导线切割及连接应符合下列规定:⑴.切割导线铝股时严禁伤及钢芯(压接续管时);⑵.切口应整齐;⑶.导线及架空地线的连接部分不得有线股绞制不良、断股、缺股等缺陷;⑷.连接口附近不得有明显的松股现象。
5.1.6 在一个档距内除设计要求不得有接头外,每根导线或架空地线上只允许有一个接续管和三个补修管,当张力放线时不应超过两个补修管,并应满足下列规定:⑴.各类管与耐张线夹出口间的间距离不应小于15m;⑵.接续管或修补管与悬垂线夹中心的间距不应小于5m;⑶.接续管或修补管与间隔棒中心的间距不宜小于0.5m;⑷.宜减少因损伤而增加的接续管。
第六章紧线6.1 紧线施工质量技术要求6.1.1 紧线施工应在基础混凝土强度达到设计要求规定,全紧线段内铁塔已经全部检查合格后方可进行。
6.1.2紧线施工前应根据施工荷载验算耐张、转角铁塔强度,必要时加装临时拉线或进行补强。
6.1.3弧垂观测档的选择应符合下列规定:⑴. 紧线段在5档以内时靠近中间选择一档;⑵. 紧线段在6~12档时靠近两端各选择一档;⑶. 紧线段在12档以上时靠近两端及中间可选择3~4档;⑷. 观测档宜选档距较大和悬挂点高差较小及接近代表档距的线档。
⑸. 弧垂观测档的数量可以根据现场条件适当增加,但不得减少。
6.1.4 观测弧垂时的实测温度应能代表导线或架空地线的温度,温度应在观测档内实测。
6.1.5 挂线时对于孤立档、较小耐张段及大跨越的过牵引长度应符合设计要求;设计无要求时,应符合下列规定:⑴. 耐张段长度大于300m时过牵引长度不宜超过200mm;⑵. 耐张段长度为200~300m时,过牵引长度不宜超过耐张段长度的0.5‰;⑶. 耐张段长度为200m以内时,过牵引长度应根据导线的安全系数不小于2的规定进行控制,变电所进出口档除外。
⑷. 大跨越档的过牵引值由设计验算确定。
6.1.6紧线弧垂在挂线后应随即在观测档内检查,其允许偏差应符合下列规定:⑶. 架线后应测量导线对被跨越物的净空距离,计入导线蠕变伸长换算到最大弧垂时必须符合规定。
6.1.7导线或架空地线各相间的弧垂力求一致,当满足6.1.6条的弧垂允许偏差标准时,各相间弧垂的相对偏差最大值不应超过下列规定:一般情况下应符合下表的规定:6.1.8 连续上(下)山坡时的弧垂观测,当设计有规定时按设计规定观测。
其允许偏差值应符合相规定。
6.1.9 紧线施工质量标准及检查方法,按《110-500kV架空电力线路工程施工质量及评定规程》(DL/T5168-2002)表5.4.1-5.4.4(架线工程)、表5.5.1-5.5.2(接地工程)和表5.6.1(线路防护)的要求及方法执行。
