×××××××工程外电防护安全施工专项方案审批人: 职务(职称):时间:审核人:职务(职称):时间:编制人:职务(职称): 时间:××××××××公司目录一、编制依据 (1)二、工程概况 (1)三、该工程区域施工时,对高压线和存在三个危险源: (2)四、强制规范条文 (2)五、高压线防护架搭设要求 (3)六、搭拆注意事项 (4)七、110KV高压线施工防护材料准备及要求.................... 错误!未定义书签。
塔吊回转限位验收记录...................................... 错误!未定义书签。
一、编制依据1、施工设计图2、施工现场临时用电安全技术规范 JGJ46—20053、建筑施工安全检查标准 JGJ59—20114、建筑施工高处作业安全技术规范 JGJ80-91二、工程概况本工程位于×××××××,建筑面积约18000㎡,地下室一层,地上17层,建筑总高58。
8m;本工程设一台QTZ40塔吊,施工现场场地狭小。
建筑物东侧路边有一110kV 高压线呈南北走向,经实测高压线离地约9m高,距拟在建建筑物商铺外边线4.8m,住宅楼外边线6。
5m,紧邻施工现场,塔吊位置设在拟建建筑物南侧,塔吊臂尾距高压线约8M,在塔吊回转半径以外,但在吊物施工过程中,有可能触及高压线(钢管、钢筋等构件).见下图(施工场地平面布置图)三、该工程区域施工时,对高压线和存在三个危险源:第一、塔吊作业时吊物可能撞击110KV架空高压线;第二、在主体结构施工至8~10m高度时施工人员处理不当造成建筑材料(钢筋、木料、搭设脚手架钢管等)水平方向外倾斜出打击高压线;第三、当工程施工高度超过10米时,可能物体坠落,打击高压线;为此,在本施工区域施工时,树立“安全第一,预防为主”的安全意识,采取搭设防护脚手架来隔离110KV高压线,是最有效防止吊物撞击或坠落打击110KV高压线或建筑物外倾打击高压线的安全防护措施。

高压线架空线路恢复方案范文伊金霍洛旗乌兰木伦考考赖沟煤矿第一部:工程概况2、工程地点:考考赖沟煤矿采区内3、需要恢复线路:第二部分:安全措施1、工作现场安全措施施工现场作业点周围摆放安全桩,围警示带,悬挂安全警示标示牌。
2、安全保证措施认真贯彻执行国家电力公司发布的《安全生产工作规定》及原电力部颁发的《电力建设安全工作规程》,坚持“安全第一,预防为主”的安全生产方针。
落实各级安全责任制,建立健全安全风险机制,实行安全、文明施工,在确保安全的前提下,高效、优质地完成施工任务。
3、安全管理目标(1)杜绝重伤、死亡事故和重大设备事故;(2)重大机械、火灾、交通事故;4、安全组织技术措施(1)认真贯彻“安全第一,预防为主”的安全生产方针,贯彻执行电力部《电力建设安全施工管理规定》、《电力建设安全工作规程》有关安全工作的要求。
(2)参加本工程的全体施工人员要牢固树立自我保护意识,部要根据工程进展情况开展有针对性的安全宣传教育活动,在施工现场要设有安全警示牌。
(3)特殊危险作业、重大施工项目应编制专项措施,经上级安全部门审核后方可实施。
(4)审定后的安全措施,技术措施,必须向参加该项目施工的全体人员进行交底,做好解释工作,并履行交底全员签字手续。
(5)现场作业指挥人员在施工前要做到“三交”,即向全体作业人员交任务,交措施,交安全;讲解安全工作内容和要点。
(6)开工前,对施工机具进行外观检查,带病和不符合安全要求的工器具,严禁使用。
(7)开工前,安全、技术人员应对架空线路工程进行安全隐患排查、消除隐患。
(8)根据本工程地区气象条件,必须做好“6防”工作,即防暑,防雷,防汛,防淹溺,防风、并制定相应措施,严格遵守执行。
5、对施工人员的要求:(1)开工前工作负责人要向工作班组成员交代工程的技术措施,工作中互相关注安全及注意事项;(2)工人穿工作服,绝缘鞋,戴安全帽。
(3)工作人员精神状况良好,无妨碍工作的病症。
(4)派专人监护。
金华路33号地块项目工程10kv高压架空电线防护方案编制:审核:审批:目录1、工程概况 (2)2、编制依据 (2)3、10KV高压架空电线防护措施 (3)4、安全施工组织与措施 (5)5、安全环保措施 (6)6、触电现象与触电急救 (6)7、主要耗材表 (8)8、高压架空线防护平面布置图 (8)9、高压架空线防护措施立面图 (8)一、工程概况本工程位于青岛市金华路33号地块项目,为规划中的精华玻璃厂地块。
拟建场区南至居民宿舍,东至金沙路,西会昌路,北至金华路。
建设用地东西长约390米,南北宽度为136米。
二、编制依据1、《施工现场临时用电安全技术规范》JGJ46-20052、《电气装置安装工程35kV及以下架空电力线路施工及验收规范》 GB50173-923、《用电安全导则》 GB/T 138694、《建筑工程施工现场供用电安全规范》 GB 501945、国家现行的规范、规程和规定三、10KV高压架空电线防护方案1 外电线路防护1.1 在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。
1.2 在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离应符合表4.1.2规定。
表1.2 在建工程(含脚手架)的周边与架空线路的边线之间的最小安全操作距离注:上、下脚手架的斜道不宜设在有外电线路的一侧。
1.3 施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离应符合表1.3规定。
表1.3 施工现场的机动车道与架空线路交叉时的最小垂直距离1.4 起重机严禁越过无防护设施的外电架空线路作业。
在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合表1.4规定。
表4.1.4 起重机与架空线路边线的最小安全距离1.5 施工现场开挖沟槽边缘与外电埋地电缆沟槽边缘之间的距离不得小于0.5m。

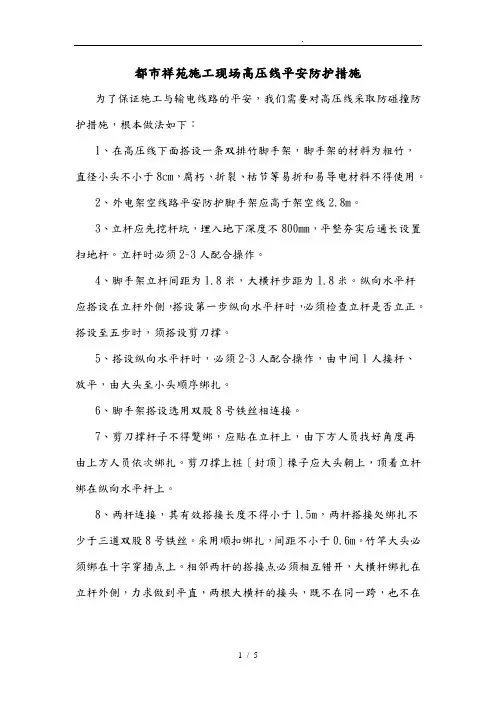

都市祥苑施工现场高压线平安防护措施为了保证施工与输电线路的平安,我们需要对高压线采取防碰撞防护措施,根本做法如下:1、在高压线下面搭设一条双排竹脚手架,脚手架的材料为粗竹,直径小头不小于8cm,腐朽、折裂、枯节等易折和易导电材料不得使用。
2、外电架空线路平安防护脚手架应高于架空线2.8m。
3、立杆应先挖杆坑,埋入地下深度不800mm,平整夯实后通长设置扫地杆。
立杆时必须2~3人配合操作。
4、脚手架立杆间距为1.8米,大横杆步距为1.8米。
纵向水平杆应搭设在立杆外侧,搭设第一步纵向水平杆时,必须检查立杆是否立正。
搭设至五步时,须搭设剪刀撑。
5、搭设纵向水平杆时,必须2~3人配合操作,由中间1人接杆、放平,由大头至小头顺序绑扎。
6、脚手架搭设选用双股8号铁丝相连接。
7、剪刀撑杆子不得蹩绑,应贴在立杆上,由下方人员找好角度再由上方人员依次绑扎。
剪刀撑上桩〔封顶〕椽子应大头朝上,顶着立杆绑在纵向水平杆上。
8、两杆连接,其有效搭接长度不得小于1.5m,两杆搭接处绑扎不少于三道双股8号铁丝。
采用顺扣绑扎,间距不小于0.6m。
竹竿大头必须绑在十字穿插点上。
相邻两杆的搭接点必须相互错开,大横杆绑扎在立杆外侧,力求做到平直,两根大横杆的接头,既不在同一跨,也不在同一步距。
立杆与横杆固定时,竹竿大头一侧伸出立杆300mm。
小头应压在大头上边。
9、为了使接长后的立杆重心在一条垂直线上,接头的方向应相互错开,如果第一个接头在左侧,第二个接头放在右侧,第三个接头又要放在左侧,依此类推。
而且应大头朝下,小头朝上,上下垂直,保持重心平衡。
如果杆子不直,将其弯曲局部面向架子的纵向上方,不要弯向里面或外边。
大横杆绑扎在立杆外侧,力求做到平直;210、递杆〔拔杆〕上下、左右操作人员应协调配合,拔杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员中接住杆子照应后,方可松手。
11、遇到两根穿插必须绑扣,绑扎材料,可用扎绑绳。
施工现场变压器高压线防护方案1.编制依据1.施工组织设计2.《建筑施工脚手架实用手册》3.《施工现场临时用电安全技术规范》JGJ462.工程概况2.1 施工现场与周围环境2.1.1高压线位置及搭设前提条件现场新增变压器及原有变压器和围墙位置见下图,变压器均在项目塔吊回转半径的覆盖范围之内,高压线杆高度约为10m。
2.1.2搭设前提条件《施工现场临时用电安全技术规范》(JGJ46)第一部分高压线防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于4~6m。
第3.1.4 规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV 以下的架空线路边线最小水平距离不得小于2m。
由于现场南侧的塔吊的塔臂回转半径均覆盖高压线,且达不到《施工现场临时用电安全技术规范》第 3.1.2 条和第 3.1.4 条规定的最小距离,《建筑施工高处作业安全技术规范》第5.2.5 条之规定。
为确保正常供电和施工人员的人身安全,必须采取切实可行的防护措施,编制专项防护方案。
2.1.3 方案的可行性研究及建议考虑搭设单排杉槁脚手架,外排立在围墙外。
为了保证施工安全,建议在基础及主体结构施工阶段,内侧空地不得作为散料和半成品周转区,可以人为减少安全隐患,安全防护用架要等到工程竣工才能拆除。
3.施工安排3.1施工组织及任务划分:由项目生产经理主管,安全员组织架子组搭设防护架子。
在架设防护设施时,项目临时用电电工、安全员及架子组长必须在现场旁站监督施工。
3.2 高压线防护脚手架形式选择根据防护架子搭设的目的及安全生产的施工要求,靠近高压线一侧的防护须采用绝缘材料并保证一定的安全距离。
脚手架距高压线 1.5m。
架体安全网距高压线应不小于1.5m。
其防护架子详见附图所示:架体平面示意图南北立面示意图4.施工准备4.1 材料准备木杆选用剥皮的杉篙,小头直径不小于80mm ,大头直径为120mm 。

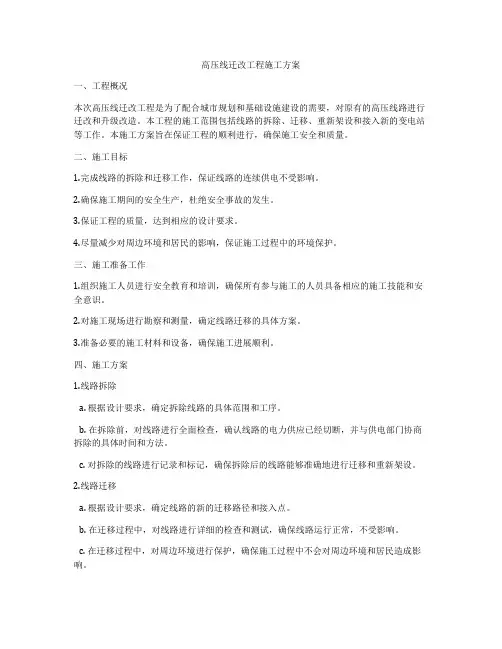

高压线迁改工程施工方案一、工程概况本次高压线迁改工程是为了配合城市规划和基础设施建设的需要,对原有的高压线路进行迁改和升级改造。
本工程的施工范围包括线路的拆除、迁移、重新架设和接入新的变电站等工作。
本施工方案旨在保证工程的顺利进行,确保施工安全和质量。
二、施工目标1.完成线路的拆除和迁移工作,保证线路的连续供电不受影响。
2.确保施工期间的安全生产,杜绝安全事故的发生。
3.保证工程的质量,达到相应的设计要求。
4.尽量减少对周边环境和居民的影响,保证施工过程中的环境保护。
三、施工准备工作1.组织施工人员进行安全教育和培训,确保所有参与施工的人员具备相应的施工技能和安全意识。
2.对施工现场进行勘察和测量,确定线路迁移的具体方案。
3.准备必要的施工材料和设备,确保施工进展顺利。
四、施工方案1.线路拆除a. 根据设计要求,确定拆除线路的具体范围和工序。
b. 在拆除前,对线路进行全面检查,确认线路的电力供应已经切断,并与供电部门协商拆除的具体时间和方法。
c. 对拆除的线路进行记录和标记,确保拆除后的线路能够准确地进行迁移和重新架设。
2.线路迁移a. 根据设计要求,确定线路的新的迁移路径和接入点。
b. 在迁移过程中,对线路进行详细的检查和测试,确保线路运行正常,不受影响。
c. 在迁移过程中,对周边环境进行保护,确保施工过程中不会对周边环境和居民造成影响。
3.线路架设a. 根据设计要求,确定新的线路架设方案和具体的施工工序。
b. 在架设线路时,严格按照相关标准和规范进行施工,确保线路的稳固和安全。
c. 对架设的线路进行全面测试和检查,确保线路运行正常,符合设计要求。
4.变电站接入a. 根据设计要求,确定变电站的新的接入点和供电方案。
b. 在接入过程中,对供电设备进行检查和测试,确保变电站的供电能力和运行状态。
c. 在接入过程中,做好与供电部门的沟通和协调工作,确保供电过程顺利进行。
五、安全保障措施1.严格执行施工安全规范和操作规程,保证施工人员的安全。
高压线防护方案河南集团文化项目部高压线防护方案1.编制依据:1.文化施工组织设计2.《建筑施工脚手架实用手册》3.《施工现场临时用电安全技术标准》JGJ46-20052.工程概况:2.1 施工现场与周围环境通道和高压线位置及搭设前提条件文化位于商业中心区域,沿付临路高压供电线路紧邻施工现场西侧围墙。
施工现场西门北侧围墙内为钢筋制作区,围墙外为变压器,塔吊距变压器9米。
高压线与文化平行距离10米。
高压线杆高度约为12m。
由于场地狭小西门为施工现场材料进场卸车区,西门北侧为钢筋料场和加工区,南北距离40米。
上述区域为主体施工阶段塔吊作业频繁区。
《施工现场临时用电安全技术标准》〔JGJ46-2005〕第一部分高压线防护要求如下:在建工程的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于4~6m。
第规定,旋转臂架式起重机的任何部位或被吊物边缘与10KV 以下的架空线路边线最小水平距离不得小于2m。
由于现场塔吊的塔臂回转半径均覆盖高压线,且达不到《施工现场临时用电安全技术标准》第3.1.2 条和第3.1.4 条规定的最小距离,《建筑施工高处作业安全技术标准》第5.2.5 条之规定。
为确保正常供电和施工人员的人身安全,必须采取切实可行的防护措施,编制专项防护方案。
方案的可行性研究及建议我们考虑搭设双排杉杆脚手架,里排在围墙内,外排立在围墙外。
为了保证施工安全,建议在基础及主体结构施工阶段,对滏临路高压线及变压器进行安全防护,安全防护用架要等到主体施工完毕塔吊拆除后才能拆除。
3.1为确保行人和塔吊吊卸时高压线的安全,高压线防护架子应及时搭设。
3.2 施工组织及任务划分:由项目部负责人主管,项目部安全员组织架子组搭设防护架子。
在架设防护设施时,项目部临时用电电工、安全员及架子组长必须在现场旁站监督施工。
3.3 高压线防护脚手架形式选择根据防护架子搭设的目的及安全生产的施工要求,靠近高压线一侧的防护须采用绝缘材料并保证一定的安全距离。
塔吊与高压线防碰撞方案1.工程概况及特点本工程为宁波申洲绿都四期工程4#楼项目,位于北仑区新大路与黄山路交界处,总建筑面积______㎡,地下___层,层高___m;地上___层,层高___m。
0.000相当于黄海高程___米,室外标高为黄海标高___米。
本工程结构采用现浇钢筋混凝土框剪结构,结构安全等级二级,抗震设防烈度为七度。
本工程桩基采用钻孔灌注桩,基础采用筏板式基础,地下室底板厚___mm,局部电梯井处达___mm厚,承台面与底板面相平,厚度1050~___mm不等,地下室连续钢筋砼墙板厚___mm。
砼强度等级:___层及以下梁、板采用C30砼,___层以上梁、板采用C25砼;___层及以下柱、墙采用___0砼,___层至___层柱、墙采用C35砼,___层及以上柱、墙采用C30砼。
2.安全隐患在拟建楼的北面有一电压为___KV的架空高压线走过,高压线与___M轴几乎平行,在其北面离___M轴___米,离地8~___米左右。
自升式塔吊进行水平与垂直运输半径为___m,高压线与塔吊的距离仅___m 左右。
因高压线在施工塔吊覆盖范围内,存在很大的安全隐患。
施工塔吊按宁波市有关规定,确保施工生产及高压线的线路输电安全,需对高压线路进行隔离防护,消除安全隐患。
二、编制依据1、施工蓝图。
2、《建筑施工手册(缩印本)》___年第二版3、《建筑施工安全检查标准》JGJ59-994、《建筑施工高处作业安全技术规范》JG___0-91三、安全生产目标杜绝重大安全事故和机械事故的发生,死亡率为零,负伤率不大于1.5。
四、安全防护措施为了保证施工及输电线路的安全,我们需要对高压线采取隔离防护措施,基本做法如下:在高压线高压线与塔吊间、距离高压线______m处搭设一排单排绝缘脚手架,脚手架的立杆、横杆、斜撑均为木杆,在与高压线齐平、上下___m处各设一道水平木杆,用来防止吊钩及钢丝绳的碰撞。
腐朽、折裂、枯节等易折木杆和易导电材料不得使用,具体搭设构造见附图。

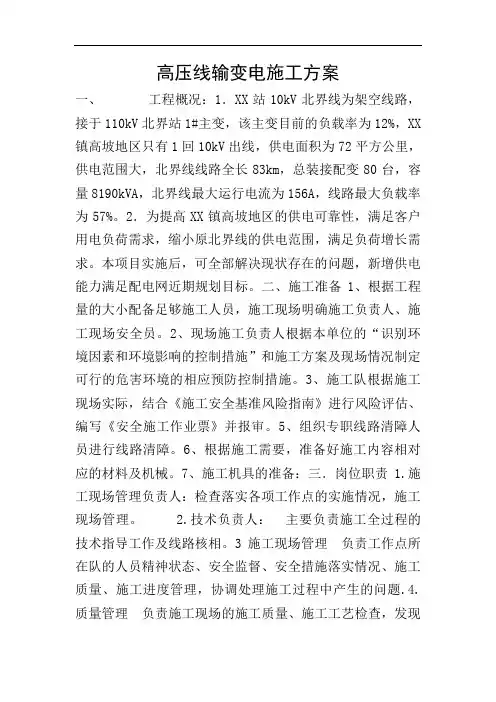

高压线输变电施工方案一、工程概况:1.XX站10kV北界线为架空线路,接于110kV北界站1#主变,该主变目前的负载率为12%,XX 镇高坡地区只有1回10kV出线,供电面积为72平方公里,供电范围大,北界线线路全长83km,总装接配变80台,容量8190kVA,北界线最大运行电流为156A,线路最大负载率为57%。
2.为提高XX镇高坡地区的供电可靠性,满足客户用电负荷需求,缩小原北界线的供电范围,满足负荷增长需求。
本项目实施后,可全部解决现状存在的问题,新增供电能力满足配电网近期规划目标。
二、施工准备1、根据工程量的大小配备足够施工人员,施工现场明确施工负责人、施工现场安全员。
2、现场施工负责人根据本单位的“识别环境因素和环境影响的控制措施”和施工方案及现场情况制定可行的危害环境的相应预防控制措施。
3、施工队根据施工现场实际,结合《施工安全基准风险指南》进行风险评估、编写《安全施工作业票》并报审。
5、组织专职线路清障人员进行线路清障。
6、根据施工需要,准备好施工内容相对应的材料及机械。
7、施工机具的准备:三.岗位职责1.施工现场管理负责人:检查落实各项工作点的实施情况,施工现场管理。
2.技术负责人:主要负责施工全过程的技术指导工作及线路核相。
3施工现场管理负责工作点所在队的人员精神状态、安全监督、安全措施落实情况、施工质量、施工进度管理,协调处理施工过程中产生的问题.4.质量管理负责施工现场的施工质量、施工工艺检查,发现质量、工艺不符合要求的,及时通知施工队长进行消缺,并监督落实消缺。
5.安全管理负责施工现场的安全管理、安全措施执行情况,及时处理或纠正违章作业行为,发现给施工作业带来安全隐患而又不能消除的,有权中止施工作业,并及时向总负责人汇报情况。
四、施工班组人员:XXX(负责人)联系电话:XXX(安全技术负责人)联系电话:XXX(安全员)联系电话:XXX(材料员)联系电话:施工员:罗XX李XX 李XX等12人。
交叉跨越施工方案1编制依据1.1《跨越电力线路架线施工规程》DL 5106-19991.2《电力建设安全工作规程(架空电力线路)》DL 5009.2-20041.3《国家电网公司电力安全工作规程(电力线路部分)》20051.4职业健康安全管理体系2跨越施工概况2.1跨越简介由我项目部负责施工SCMπ接220KV线路跨越公路1次,穿越120kV电力线1次,跨越10KV线路1次,跨越已建铁路电气化道路1次。
具体如下表:交叉跨越表2.2施工方法针对本工程被跨越物特点及跨越点地形,将采用搭设双侧单排跨越架和封网进行跨越。
2.3年月日开始搭建脚手架,停电施工时间:年月日时分至年月日时分,回复送电时间年月日时分。
2.4搭设跨越架的基本规定:2.4.1参加跨越停电线路的施工人员必须熟练掌握跨越施工方法并熟悉安全措施,经技术交底后方可参加跨越施工。
2.4.2跨越架架顶宽度(横线路方向有效遮护宽度)B按下式计算:B≥[2(Z x+1.5)+b] / sinγ式中:B—跨越架架顶宽度(m)Z x—施工线路导、地线等安装气象条件下在跨越点处的风偏距离(m)b—跨越架所遮护的最外侧导、地线间在横线路方向的水平距离(m)γ—跨越交叉角2.4.3跨越中心线与遮护宽度B的中心线重合。
2.4.4跨越架面在被跨越线路导线发生风偏后仍与其保持的最小安全距离应符合下表:2.4.5跨越架架面或拉线与被跨越电力线路导线的最小水平距离:D = Z X+ Dmin式中:D—跨越架架面距被跨越线路带电体的最小水平距离(m)。
Dmin—发生风偏后尚应保持的最小安全距离(m)。
Z X—风偏距离m。
2.4.6跨越架对一般构筑物的最小安全距离(m):跨越架的高度:H=H1+H2式中:H—跨越架的总高度H1—被跨越物的高度H2—跨越架对跨越物的最小安全垂直距离。
2.5跨越施工工艺要求2.5.1停电跨越施工使用的绝缘设备、器材应满足规程、规范要求,且在使用前必须进行外观检查绝缘试验。

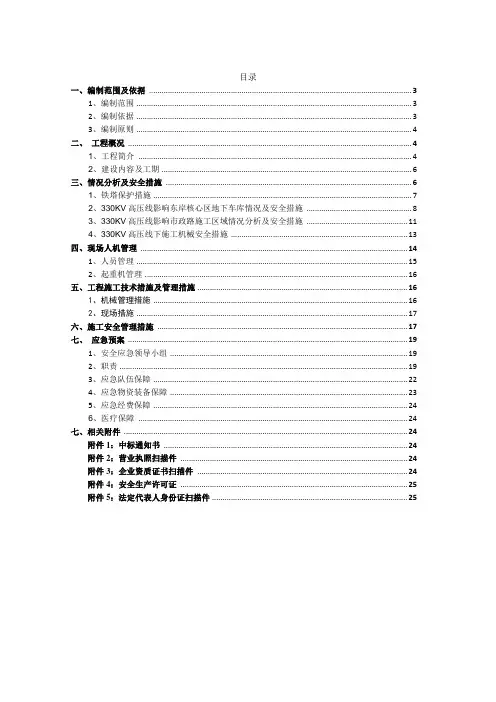

目录一、编制范围及依据 (3)1、编制范围 (3)2、编制依据 (3)3、编制原则 (4)二、工程概况 (4)1、工程简介 (4)2、建设内容及工期 (6)三、情况分析及安全措施 (6)1、铁塔保护措施 (7)2、330KV 高压线影响东岸核心区地下车库情况及安全措施 (8)3、330KV 高压线影响市政路施工区域情况分析及安全措施 (11)4、330KV 高压线下施工机械安全措施 (13)四、现场人机管理 (14)1、人员管理 (15)2、起重机管理 (16)五、工程施工技术措施及管理措施 (16)1、机械管理措施 (16)2、现场措施 (17)六、施工安全管理措施 (17)七、应急预案 (19)1、安全应急领导小组 (19)2、职责 (19)3、应急队伍保障 (22)4、应急物资装备保障 (23)5、应急经费保障 (24)6、医疗保障 (24)七、相关附件 (24)附件1:中标通知书 (24)附件2:营业执照扫描件 (24)附件3:企业资质证书扫描件 (24)附件4:安全生产许可证 (25)附件5:法定代表人身份证扫描件 (25)一、编制范围及依据1、编制范围陆港幸福岸线(灞河)项目(一期)工程施工范围内在330kV 高压线下施工的安全防护方案。
2、编制依据(1)《堤防工程施工规范》(SL260-2014);(2)《建筑起重机械安全评估技术规程》 JGJT 189-2009(3)《建筑施工起重吊装安全技术规范》 JGJ 276-2012(4)《园林绿化工程施工及验收规范》 (CJJ 82-2012)(5)《公路工程施工安全技术规程》(JTGF9-2015);(6)陆港幸福岸线(灞河)项目(一期)工程总承包总体施工组织设计;(7)《城市电力规划规范GB/T 50293-2014》和《GB50545-2010 110~750KV 架空输电线路设计规范》;(8)《施工现场临时用电安全技术规范》JGJ46-2005(9)《安全文明施工管理规程》(10) 陆港幸福岸线(灞河)项目(一期)工程总承包的相关设计图纸及文件;3、编制原则(1)安全第一的原则坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全.(2)质量根本的原则严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
住宅小区工程高压电线防护专项施工方案一编制依据1、《建设工程施工现场供用电安全规范》(GB50194-2014)2、《建筑施工安全检查标准》(JGJ 59-2011)3、《建筑施工脚手架实用手册》。
4、《碳素结构钢》 GB/T 700-20065、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、《施工现场临时用电安全技术规范》 JGJ46-20057、《建筑施工高空作业安全技术规程》(JGJ80-2016)二工程概况1、工现场与周围环境本工程地点东临XX路、西临XX 路、南接XX路、北接XX路。
本工程被规划河道分为两个地块。
整个现场四面邻路,四周交通便利,附近多为商业、住宅建筑。
2、高压线位置本工程B区东南角有一条输电线和一个高压变电器;如下图所示:3、现场情况本方案防护部位位于1#楼东南角、现场临时围墙内侧以及外侧,高压线为南北走向,虽未处于塔吊覆盖范围内,但是电线杆距1#楼外墙脚手约4.5米,为防止施工中触碰高压线引起安全事故,项目部决定对该高压线路及高压变电器采取绝缘隔离防护措施即搭设杉槁防护架子外挂隔离板及密目安全网,并悬挂醒目的警告标志,以确保安全生产。
因此编制此专项防护方案。
4、施工难点分析4.1操作危险程度高高压变电器多处为裸露线头,施工难度大,危险性较大,应向当地电力主管部门申请专人施工。
4.2操作难点本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一。
5 、施工现场主要危险因素分析与防范5.1搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
5.2 在高压外电线路正下方搭设防护架子,竖立杆时高举杉槁触及高压线发生事故。
施工项目高压架空电线防护方案编制:审核:2018年6月18日目录1.工程概况 (3)1.1 参建单位 (3)1.2现场概况 (3)2.编制依据 (4)3.外电线路防护的方案设计 (4)3.1施工现场外电线路防护的相关要求 (4)3.3搭设要求 (7)4.施工部署 (9)4.1施工内容和工期 (9)4.2施工准备与资源配置计划 (9)4.3施工方法及技术要求 (9)4.4搭设注意事项 (10)5防护架体检查与验收 (11)6安全施工组织及措施 (11)6.1安全生产管理组织 (11)6.2安全措施 (12)7应急救援预案 (12)8高压线防护架计算书 (14)1.工程概况1.1 参建单位建设单位:勘察单位:监理单位:设计单位:施工单位:1.2现场概况本项目位于******,南临清泉街,东临海拉路,我方施工的4#、5#、8#、9#楼为地上11—20层,地下两层。
其中8#为地下两层,地上16层。
施工现场南侧清泉街边上东西方向并列布置有两条10KV高压线路(一条为清泉街主线,另一条为新联邦主线),两条高压线间距约为2米,边缘距离围墙2米,在8#楼塔吊作业半径内(具体位置见下图)。
根据《施工现场临时用电安全技术规范》(JGJ46-2005)第4.1.2条最小安全操作距离的要求,该区域需要架设安全有效的防护设施,并设置醒目的警告标志。
2.编制依据《施工现场临时用电安全技术规范》 JGJ46-2005《用电安全导则》 GB/T 13869-2008《建筑工程施工现场供用电安全规范》 GB 50194-2014国家现行的规范、规程和规定3.外电线路防护的方案设计3.1施工现场外电线路防护的相关要求根据《施工现场临时用电安全技术规范》JGJ46-2005中规定,外电线路防护必须满足以下要求:3.1.1起重机严禁越过无防护设施的外电架空线路作业。
在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合下表规定。
紧邻10KV高压线桩基施工安全技术措施摘要:目前在房建深基坑桩基工程中,常用的工程桩形式有钻孔灌注桩、预制桩;预制桩的沉桩方式多选用静压沉桩、锤击沉桩、振动沉桩。
由于在城市中施工经常受地上、地下综合管线的影响,需要根据施工现场实际情况选择机械设备编制合理可行的施工专项方案,在保证人员、机械安全的前提下,要节约成本确保施工工期。
本文结合上海市某一工地桩基施工现场,项目南侧地库边桩与上空东西走向10KV高压线相距仅3米,现场针对高压线下预制桩静压施工采取相应的安全控制措施,从而提高安全意识,避免工程施工事故的发生,减少不必要的损失,在房建工程既有线施工中值得借鉴。
关键词:高压线下施工;预应力方桩;安全措施一、工程概况新虹桥研创中心桩基工程,项目位于上海市闵行区闵北路与联友路交叉口西北侧,项目被金辉路划分为两个地块,两地块南侧上空有一道10KV高压线东西方向从基坑边跨过,距基坑边线垂直距离为12m、水平距离2米。
项目地块边桩设计为预应力方桩,共计85根桩施工受高压线影响。
二、紧邻高压线桩基具体施工方案根据《施工现场临时用电安全技术规范》JGJ46-2005,10KV架空线与在建工程起重机械任何部位或被吊物边缘在最大偏斜时最小安全距离需要满足:沿垂直方向>3m,沿水平方向>2米,且严禁越过无防护设施的外电架空线路作业。
根据设计文件,紧邻10KV架空线的85根预制方桩拟采用HJYZ600型静压桩机,该桩机尺寸为8m*11m,桩机中心位置沉桩,因此施工边桩时最小外伸距离为4米,而现场10KV架空线与边桩距离仅为2米,无法满足施工距离要求;项目位于新虹桥医学园区内,多家医院已经正式运营,医院内均有患者;因此,无法采用锤击方式沉桩。
最终项目部通过市场调查,确定使用一种边桩静压机(JVY1000A),该机械在机械端部增加一套压桩设备,压桩位置与机械边缘仅1米,满足现场要求;该机械总体采用杠杆原理,配重与边桩压桩力比例约为5:1,该机械最大配置为1000吨,因此,该机械施工边桩时可提供200吨压力。
220KV高压线段内支护桩安全施工方案一、工程概况塘汉路拓宽改造一期工程,里程为K0+910~K0+950钻孔灌注桩(地道西侧U12,55#~79#)施工位于220kv高压线下,钻孔灌注桩桩长为16.4米。
所有高压线均为裸线,横跨塘汉路(东西偏北走向),高压线组含16根高压线,分为上中下三层,每层4根高压电线,最低高压电线距水平地面垂直距离为19m.二、编制依据《建筑施工安全检查标准》JGJ59—2011《天津市建设工程施工现场安全规程》DB29-113—2011《施工现场临时用电安全技术规范》(JGJ46-2005)《建设工程施工现场消防安全技术规范》GB50720—2011《钻孔灌注桩专项施工方案》三、编制原则本方案为确保220KV高压线路下支护桩作业施工安全,提供相关安全防护方案。
1。
1 安全第一的原则:坚持施工准备完善、周全;过程控制科学严谨;技术准确,管理科学,确保施工和高压输电安全.1。
2 质量根本的原则:严谨遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
1。
3 风险预控的原则:为保证施工和高压线输电线路安全,我们在生产过程中必须指定切实的预控指导方案和措施。
四、支护桩施工段说明铁路北侧支护桩施工场地内,220KV高压线由东往西横穿塘汉路,均为三层两排临空架设电缆.其中在第73#支护桩处电缆落地高度为19。
43m;在第61#桩处电缆落地高度为19。
20m。
220KV高压线属于超高压电力设施,在靠近高压线路下施工的情况,可能会造成高压线路放电,给施工人员的生命安全带来伤害,需要制定安全施工方案。
地道西侧U12在52#到82#(共31颗桩)内高压线路的垂直最低高度为19.20m,地道东侧U11-U12在45#至75#(31颗桩).压输电线路附近的强电场作用,对人体构成潜在的危害.为确保施工现场用电安全,防止外电线对施工人员的伤害,根据《施工现场临时用电安全技术规范》(JGJ46-2005)中表4.1.4进行施工作业。
施工组织设计 1、施工方案及施工方法 2、劳动力计划 3、主要施工机械配置及计划 4、组织机构设置、管理人员配置 5、确保工程质量的技术组织措施 6、确保安全文明施工的技术组织措施 7、确保工期的技术组织措施 8、环境保护技术组织措施 9、施工总进度图表或工期网络图 10、施工平面布置图
附表一 拟投入本标段的主要施工设备表 附表二 拟配备本标段的试验和检测仪器设备表
附表三 劳动力计划表 附表四 计划开、竣工日期和施工进度网络图
附表五 施工总平面图 附表六 临时用地表 1、施工方案及施工方法 (一)设备基础型钢的制作与安装: 工艺流程: 基础型钢埋设 →搬运和检查接线安装 →清理安装 →调试 1、首先将槽钢调直,然后按图纸要求预制加工基础钢架,并刷好防绣漆。 2、基础型钢埋设: 埋设方法有下列两种: (施工时根据工地的实际情况确定采用何种方式) a直接埋设法:这种埋设法是在土建打砼时直接将基础型钢埋设好,埋设前先将型钢调直,除去铁锈,按图纸尺寸下好料并钻好孔,再按图纸的标高尺寸、测量其安装位置,将型钢放在所测量的位置上,并用水平尺调好水平,水平误差每米不超过1mm,全长不超过5mm。配电柜的基础型钢一般为两根,埋设时应使其平行,并处于同一水平上。埋设的型钢可高出地表面5-10mm,水平调好后,可将型钢固定牢固。全部工作做完后,应再仔细检查安装尺寸和水平情况是否有变化,如不符合要求,应及时处理。 b预留槽埋设法:用这种方法埋设型钢是在土建打砼的时候,根据图纸的要求在埋设位置预埋好用钢筋做成的钢筋钩,并且预留出型钢的空位。预留空位的方法是在浇注砼地面的时候,在地面上埋入比型钢略大的木盒(一般大约在30mm左右),待砼凝固后,将埋入的木盒取出,再埋设基础型钢。埋设型钢时,应先将预留的空位清扫干净,按上述要求将型钢加工好,然后将型钢放入埋设位置,并按上述方法和要求调好水平。水平调好后,把预埋的钢筋钩焊在型钢上,使其固定牢固,并用砼填充捣实。 埋设的基础型钢应作好接地,接地方法是在型钢两端各焊一段扁钢与接地网相连,型钢露出地面部分应涂一层防锈漆。 3、基础型钢的安装应符合下列要求
项 目 允许偏差 mm/m mm/全长 垂直度 〈1 〈5 水平度 〈1 〈5 位置误差及不平行度 〈5
基础型钢安装后,其项部宜高出抹平地面10mm。 4、基础型钢安装完毕后还应与室内接地网做可靠明显的连接。 (二)高压线路架设 1、施工工艺流程:
2、杆塔的组装: 电杆结构根开允许偏差值+30mm,-30mm。电杆结构面与横线路方向担转允许偏差值30mm,双立柱杆塔横担在主柱连接处的高差允许偏差值5%0,直线横杆塔结构允许偏差值3%0,直线杆结构中心与中心桩间横线路方向位移允许偏差值50mm,转角塔结构中心与中心桩见顺线路方向位移允许偏差值50mm。塔材的弯曲度应按现行的国家标准《输电线路铁塔制造技术条件》的规定验收。塔杆组立必须有完整的施工设计。杆塔部件组装有困难是应查明原因,严禁强行组装。 螺杆应与结构面垂直,不应有间隙。螺栓紧好后,螺杆丝各露足够的长度,单螺母不应少于两个螺距,双螺母可与螺母相平。加垫片时应超过2个,组装螺栓时,其穿入方向应符合下列规定: a、水平方向由里向外穿,垂直方向由下向上穿。 b、顺线路方向由送电侧向受电侧穿,中间面向受电阻力侧由左向右穿 3、导线架设 a、导地线的展放 (1)所有施工人员必须持特种操作证进入施工现场 (2)导地线的展放以人力牵引为主,在地形允许的情况下,也可以采用机械牵引的方法。 (3)展放过程中,应随时注意放线通道内的情况,尤其是交叉跨越地段,应设专人负责看护。 (4)放线过程中,应随时注意导地线是否有损伤情况,若出现损伤,应按电力线路施工验收规范GB50173-92-6.0.1-6.025技术要求进行处理。 b、紧线 (1)紧线前,应对所有杆塔螺丝进行一次紧固。 (2)详细检查现场布置及工器具,以及牵引地锚和脸上地锚的埋设情况。 (3)进线采用1-2滑车组,由机动绞磨牵引的紧线方式。 (4)紧线顺序一般为先地线,再中相导线,后边相导线 (5)紧线时不能牵引过快,紧线接近设计驰度时应放慢牵引速度,并及时与驰度观察人员联系,根据6.0.15规定确定弧垂观测档 (6)当紧线达到设计驰度值时,应停止牵引,并由杆上作业人员用红蓝笔划印。 (7)挂线时应注意过牵引长度不能大于200mm,孤立当过牵引长度应更小。线路的导线与拉线,电杆或构架之间安装后的净空距离不应小于600mm。 (三)设备安装: 1、电力变压器安装: 变压器安装施工时应严格按照《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)的规定进行。 工艺流程:设备点件检查→变压器二次搬运→变压器稳装→附件安装→交接试验→送电前检查→验收送电运行。 具体施工方法:变压器就位可采用吊装或拖运的方式,吊运变压器的钢丝绳必须拴在变压器的专用吊钩环上。变压器就位时,将底座滚轮装上,各附件按制造厂说明书的要求进行安装,变压器就位方向和离墙尺寸应与图纸相符。变压器的重复接地线应采用不小于60×6的铜母线,接口处应烫锡。变压器的中性点接地回路中,靠近变压器处,宜做一个可拆卸的联接点。变压器安装完毕后,必须进行交接试验,交接试验要由供电局高试部门进行,试验标准应符合规范和供电部门的要求。 变压器试运行前应做全面的检查,干式变压器护栏要安装完毕、各种标示牌已挂好,变压器室门已装锁。确认符合试运行条件时方可投入运行。 变压器的试送电运行:变压器第一次投入时,可全压冲击合闸,冲击合闸时由高压侧投入。变压器第一次受电后,持续时间不应少于10min,无异常情况。变压器应进行3-~5次全压冲击合闸,无异常情况,保护无误动作,对相序无误,方可带电运行。变压器空载运行24h,无异常情况,方可投入负荷运行。变压器从开始带电起,24h无异常情况,可视为合格,并办理移交手续。 线槽的安装。安装前应对每段母线进行绝缘电阻测试,测量所得数据应符合 规范的要求,并做好记录。2、高、低压配电柜的安装: 高压柜、低压柜安装施工时应严格按照《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)、《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)、《电气装置安装工程盘柜及一次回路结线施工及验收规范》(GBJ50171-92)的规定进行。 工艺流程:设备开箱检查→设备搬运→柜体稳装→柜内二次线配线→试验调整→验收送电运行。 安装时应按照施工图纸的布置,按顺序将柜放在基础型钢上。单个柜校正柜面和侧面的垂直度;成列柜各柜就位后,先找正两端的柜,在柜下方离地面三分之二高的位置绷上小线,逐台找正,找正时采用0.5mm铁片进行调整,每处垫片最多不能超过三片。然后按柜的固定螺栓孔尺寸,在基础型钢架上用手电钻钻孔,无特殊要求时,低压柜钻ф12.2mm孔,高压柜钻ф16.2mm孔,分别用M12、M16镀锌螺丝弹簧垫圈固定。柜体的垂直及水平的不平度应符合施工规范的要求。柜体与侧板均应采用镀锌螺丝连接固定。柜体还应进行可靠的接地,每台柜从后面左下部的基础型钢侧面焊上铜端子,用6mm2铜线与柜上的接地端子连接牢固。柜顶母线应严格按照规范的要求配制,铜母线的连接应采用机械连接,搭焊处应烫锡,母线间距应均匀一致,最大允许误差不得大于5mm,母线调直应采用木质工具,切断母线时,严禁用电、气焊切割,应将所有接口涂上“导电胶”。按原理图逐件检查柜上电器是否与图相符,其额定电压和控制操作电源电压必须一致。安装完毕后应进行试验和调整,试验标准应符合国家规范和供电部门的规定及产品技术资料要求,然后进行模拟试验,做好送电前的准备工作。 3、母线槽的安装: 工艺流程:母线槽点件检查→支架制作安装→母线槽安装→试运行验收。 施工方法:在变压器、低压配电柜安装完毕,并经检验合格后,方可进行母 母线槽的悬挂吊杆的直径应与母线槽重量相适应,螺母应能调节,母线紧固螺栓应由厂家配套供应。吊架的固定距离不得大于2.5m,水平架设高度距地不得小于2.2m。母线槽支架的安装位置应正确,横平竖直,牢固。母线槽的起始端头及终端头应装封闭罩。各段母线槽外壳的连接必须是可拆卸的,外壳之间须装跨接地线,母线槽两端应可靠接地。母线槽与设备的联接采用软联接。母线槽安装完毕后,应对母线槽进行全面的清扫及整理,接头联接应紧密,相序应正确,外壳接地联接应紧密、无遗漏。安装完毕后应对母线槽进行绝缘电阻测试,其绝缘电阻值应符合设计的要求。如暂时不送电运行的,还要做好成品的保护措施。 4、电力电缆敷设: 电缆敷设必须严格按照《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)的要求施工。 工艺流程:准备工作→检查预埋管→揭电缆沟盖板→沿沟敷设电缆→管口防水处
