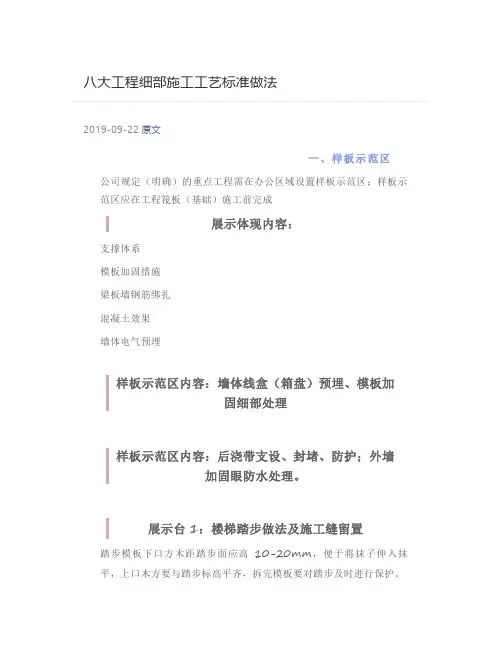

一、样板示范区公司规定(明确)的重点工程需在办公区域设置样板示范区;样板示范区应在工程筏板(基础)施工前完成展示体现内容:支撑体系模板加固措施梁板墙钢筋绑扎混凝土效果墙体电气预埋样板示范区内容:墙体线盒(箱盘)预埋、模板加固细部处理样板示范区内容:后浇带支设、封堵、防护;外墙加固眼防水处理。
展示台1:楼梯踏步做法及施工缝留置踏步模板下口方木距踏步面应高10-20mm,便于将抹子伸入抹平,上口木方要与踏步标高平齐,拆完模板要对踏步及时进行保护。
楼梯施工缝的留置:楼梯必须随层浇筑,施工缝留置在梯段跨中1/3范围内,或留置在设计确认的梁窝部位。
展示台2:外墙、楼梯间、电梯井接茬做法剪力墙浇筑前,在下层剪力墙顶标高以下100-150mm预埋锁底口对拉螺栓,对拉螺栓横向间距不得超过500mm,距端部不大于150mm。
模板安装前,在剪力墙上口粘贴双面胶或钉海绵条,防止流浆现象。
上层模板安装加固时,将竖向次背楞方木延伸至锁脚对拉螺栓以下,并用钢管加固在下层预埋螺栓上。
展示台3:楼层竖向构件烂根解决做法剪力墙、柱根部200mm范围内板面混凝土采用2m靠尺控制板面平整度,其板面混凝土标高、平整度偏差应控制在5mm范围内。
竖向构件模板应直接坐在板面上,底部缝隙不得大于10mm(模板预留尺寸不宜大于5mm),避免漏浆、烂根。
展示台4:卫生间一次性直埋工艺做法卫生间管道提前优化卫生洁具位置,地漏、洗手盆、大便器等支管排水采用一次性排水止水节施工。
二、样板层样板层施工要提前规划,并绘制样板层分布图,说明展示内容,张贴于入口部位。
主体结构样板要展示楼层成品混凝土的效果,尤其要体现节点成品质量的控制,如:高差部位、梁柱节点、柱墙根部、后浇带、施工缝接茬、楼梯踏步等。
主体结构部分要张贴各分项工艺做法展板,也可以对外墙接茬、楼梯等构件放样设置在楼层中。
砌体结构要展示排砖图(组砌方法、用料明细,标记洞口、过梁等)砌体组砌方法正确,梁底斜砌(或后塞)做法规范,拉结筋等标识到位,构造柱、洞口、过梁、木砖、防腐木楔清晰美观。

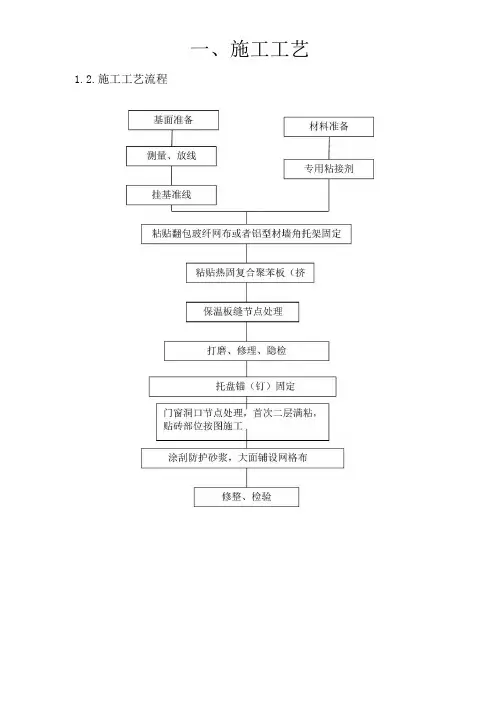

一、施工工艺1.2.施工工艺流程1.3.施工要点1.3.1吊线在墙体转角两个互相垂直的墙面上及其它必要处挂垂直基准钢丝线,然后在每贴一排热固复合聚苯板时拉横线,以控制热固复合聚苯板底垂直度和平整度。
1.3.2托架固定保温层施工在固定墙脚托架之前,应首先准确标定托架的高度,然后按标定高度以每米三只螺钉将托架紧密地固定在墙面上。
在墙面平整度较差时,必须用垫片找平(对于以室外地坪或直接从石材为起始位置的保温施工,无须安装托架,以翻包网进行收口处理即可)。
•安装托架时必须保证托架处于绝对水平的位置。
・两根托架之间应留有3mm的间隙。
•在固定托架时应尽可能地在托架端部的第一个孔下钉,以避免因热胀冷缩等原因造成过大的长度方向的变形。
第二只钉应下在垂直方向的长孔中,以便调节水平位置。
•在墙体转角处,将普通托架剪裁并弯曲成转角托架。
1.3.3粘贴保温板;1.3.3.11、涂抹粘胶时应保证保温板四个侧端面上没有粘胶。
1.3.3.2粘贴方法及注意事项A、在托架固定完毕之后,将涂抹好粘胶的保温板插入托架,然后将保温板紧密地粘贴在墙面上。
保温板周围挤出的粘胶必须立即刮掉,以保证粘贴下一块保温板时板缝中不会嵌入粘胶,热固复合板挂胶必须采用锯齿刮刀。
(如果从地坪部位开始粘贴的保温板使用,在保温板和地坪之间必须增加翻包网的使用,以替代托架的增强作用)。
B、在粘贴下一块保温板时,应将这块板从侧面推压向前一块板,并保证板与板之间的接缝被压紧。
保温板周围挤出的粘胶必须立即刮掉。
C、必须保证保温板之间的接缝被压紧,板缝应错开(如砌砖墙对砖缝的要求)。
在墙体转角处,贴于两面墙上的保温板之间亦应搭接,且必须保证搭接处板缝中不会嵌入粘胶。
热固复合版拼接必须保证严紧.必须随时用靠尺检验新粘贴好的保温板面的平整度(3mm/2.0m)。
如板缝处有高低不平的错位,应在粘胶硬化后打磨平整。
D、在门窗沿作保温处理时,与墙面平行的保温板应粘贴得超出原门窗沿一定距离,即门窗沿处保温板及其粘胶厚度之和。
工程做法标准

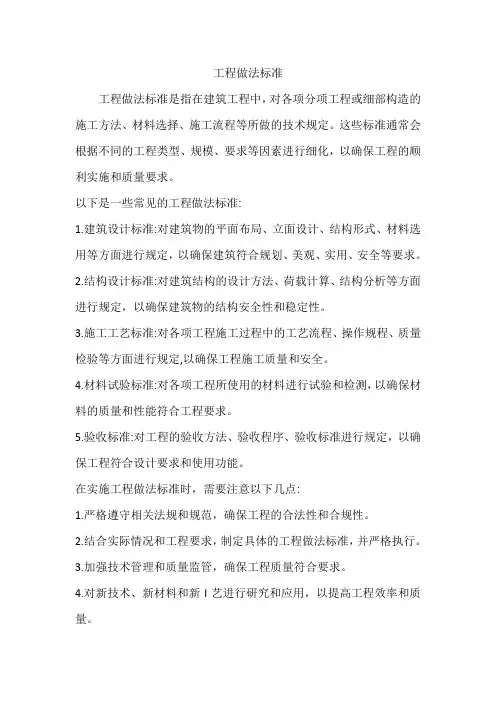

工程做法标准是指在建筑工程中,对各项分项工程或细部构造的施工方法、材料选择、施工流程等所做的技术规定。
这些标准通常会根据不同的工程类型、规模、要求等因素进行细化,以确保工程的顺利实施和质量要求。
以下是一些常见的工程做法标准:
1.建筑设计标准:对建筑物的平面布局、立面设计、结构形式、材料选用等方面进行规定,以确保建筑符合规划、美观、实用、安全等要求。
2.结构设计标准:对建筑结构的设计方法、荷载计算、结构分析等方面进行规定,以确保建筑物的结构安全性和稳定性。
3.施工工艺标准:对各项工程施工过程中的工艺流程、操作规程、质量检验等方面进行规定,以确保工程施工质量和安全。
4.材料试验标准:对各项工程所使用的材料进行试验和检测,以确保材料的质量和性能符合工程要求。
5.验收标准:对工程的验收方法、验收程序、验收标准进行规定,以确保工程符合设计要求和使用功能。
在实施工程做法标准时,需要注意以下几点:
1.严格遵守相关法规和规范,确保工程的合法性和合规性。
2.结合实际情况和工程要求,制定具体的工程做法标准,并严格执行。
3.加强技术管理和质量监管,确保工程质量符合要求。
4.对新技术、新材料和新I艺进行研究和应用,以提高工程效率和质量。
5.加强人员培训和管理,提高工程队伍的素质和技术水平。
总之,工程做法标准是建筑工程中的重要组成部分,对于确保工程质量、提高工程效率、降低工程成本等方面都具有重要意义。
制表:审核:批准:。

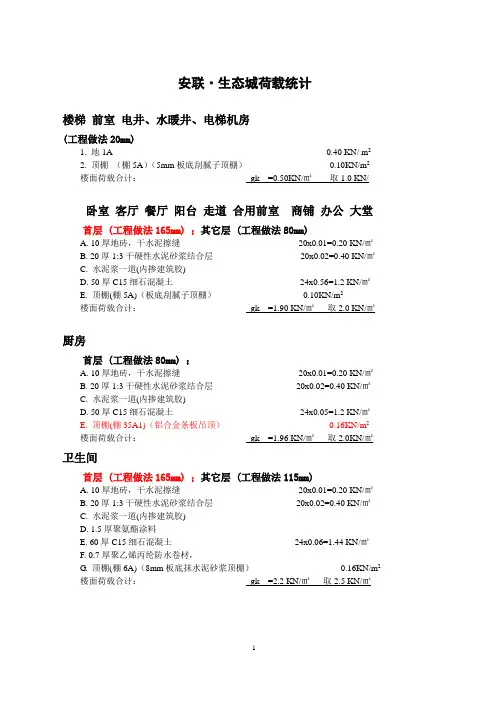

安联·生态城荷载统计楼梯前室电井、水暖井、电梯机房(工程做法20mm)1. 地1A 0.40 KN/ m22. 顶棚(棚5A)(5mm板底刮腻子顶棚)0.10KN/m2楼面荷载合计:gk =0.50KN/㎡取1.0 KN/卧室客厅餐厅阳台走道合用前室商铺办公大堂首层 (工程做法165mm) ;其它层 (工程做法80mm)A. 10厚地砖,干水泥擦缝20x0.01=0.20 KN/㎡B. 20厚1:3干硬性水泥砂浆结合层20x0.02=0.40 KN/㎡C. 水泥浆一道(内掺建筑胶)D. 50厚C15细石混凝土24x0.56=1.2 KN/㎡E. 顶棚(棚5A)(板底刮腻子顶棚)0.10KN/m2楼面荷载合计:gk =1.90 KN/㎡取2.0 KN/㎡厨房首层 (工程做法80mm) ;A. 10厚地砖,干水泥擦缝20x0.01=0.20 KN/㎡B. 20厚1:3干硬性水泥砂浆结合层20x0.02=0.40 KN/㎡C. 水泥浆一道(内掺建筑胶)D. 50厚C15细石混凝土24x0.05=1.2 KN/㎡E. 顶棚(棚35A1)(铝合金条板吊顶)0.16KN/m2楼面荷载合计:gk =1.96 KN/㎡取2.0KN/㎡卫生间首层 (工程做法165mm) ;其它层 (工程做法115mm)A. 10厚地砖,干水泥擦缝20x0.01=0.20 KN/㎡B. 20厚1:3干硬性水泥砂浆结合层20x0.02=0.40 KN/㎡C. 水泥浆一道(内掺建筑胶)D. 1.5厚聚氨酯涂料E. 60厚C15细石混凝土24x0.06=1.44 KN/㎡F. 0.7厚聚乙烯丙纶防水卷材,G. 顶棚(棚6A)(8mm板底抹水泥砂浆顶棚)0.16KN/m2楼面荷载合计:gk =2.2 KN/㎡取2.5 KN/㎡屋面1(上人屋面):参J08J110-G4-屋14;A. 40厚C20细石混凝土24×0.04=0.96KN/㎡B. 20厚1:3水泥砂浆20×0.02=0.4KN/㎡C. 1:8水泥膨胀珍珠岩找2%坡,最薄处20厚14×0.08=1.12KN/㎡D . 55mm厚硬质聚氨酯保温板0.14×0.055=0.0077KN/㎡E. 顶棚做法0.3 KN/㎡楼面荷载合计:gk=2.7877KN/ 取3.50KN/m2屋面2(不上人屋面):参J08J110-G3-屋10;A. 20厚1:3水泥砂浆保护层20×0.02=0.4KN/㎡B. 1:8水泥膨胀珍珠岩找2%坡,最薄处20厚14×0.06=0.84KN/㎡C . 55mm厚硬质聚氨酯保温板0.14×0.055=0.0077KN/㎡D. 顶棚做法0.3 KN/㎡楼面荷载合计:gk=1.5477KN/ 取3.5KN/m2隔墙自重200mm厚加砌块两侧抹灰(7x0.2+20x0.020x2)x2.6=5.72KN/m,取6.0 KN/m 100mm厚加砌块两侧抹灰(7x0.1+20x0.020x2)x2.8=4.20 KN/m,取4.2 KN/m 200mm厚加砌块两侧抹灰8x0.20+20x0.020x2 = 2.4KN/m2150mm厚加砌块两侧抹灰8x0.15+20x0.020x2 = 2.0KN/m2100mm厚加砌块两侧抹灰8x0.10+20x0.020x2 = 1.6KN/m2240mm厚保温砌块两侧抹灰10x0.24+20x0.020x2 = 3.2KN/m2。
屋面工程施工方案一编制依据及说明:1、建筑施工图2、《屋面工程质量验收规范》GB50207-20023、《建筑工程施工质量验收统一标准》GB50300-20014、《混凝土结构工程施工质量验收规范》GB50204-20025、屋面水平出入口做法J08J110-G13-26、女儿墙泛水做法J08J110-G5-17、排气道出屋面做法J09J1018、出屋面保温做法J08J110-G15-29、套管穿楼面做法05J12-68-A10屋面设备基础做法J08J110-G12-2二工程概况本工程位于河北省沧州市浮阳北大道以西,渤海路以南,地震局西南侧。
总建筑面积95780.06m²,由3栋33层,1栋30层及1座地下车库组成。
三、施工准备(一)作业条件:1、屋面工程施工前,施工人员应掌握施工图中的细部构造及有关技术要求,防水施工方案应完成审批。
2、施工工长应向现场进行技术交底,内容包括:施工部位、施工顺序,施工工艺,构造层次,节点设防方法,增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。
3、主体工程应通过验收,女儿墙工程应完成并粉刷结束。
4、人员、材料、机具等各类资源准备就绪,垂直运输畅通。
5、专业分包队伍已通过审核,具备施工能力,6、屋面施工不得在雨雪天气施工,防水施工必须保证基层干燥,刚防层浇筑必须避开雨雪天气,也宜避开太阳爆晒的午后时分,防止收光效果不好造成表面裂缝。
7、施工中应根据施工顺序进行检验批、分项工程检查合格后,才能进行下道工序施工,特别是伸出结构的管道、设备或预埋件等,应在防水施工前完毕。
(二)材料准备:1、各种防水材料及保温材料均应符合设计要求,自行配制的各种拌合物、成品、半成品应符合设计要求。
2、各种防水材料及保温隔热材料,应具有质量合格证明,进场前必须按规范要求进行抽样复验,合格后方可使用。
3、水泥应具有质量合格证明,进场前必须按规范要求进行抽样复验,合格后方可使用。

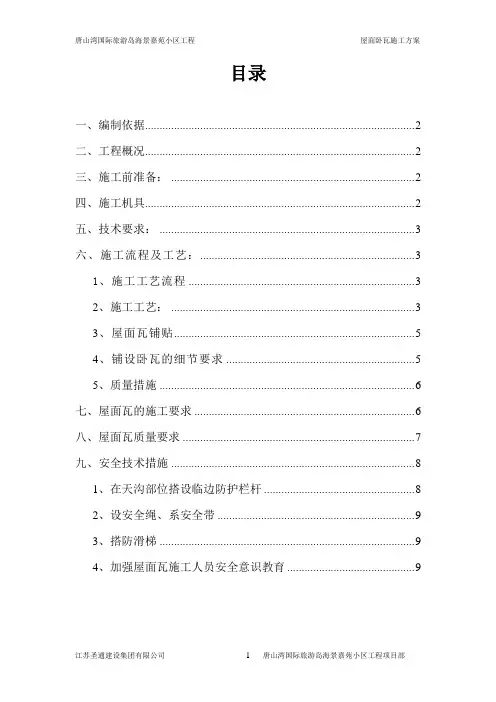

目录一、编制依据 (2)二、工程概况 (2)三、施工前准备: (2)四、施工机具 (2)五、技术要求: (3)六、施工流程及工艺: (3)1、施工工艺流程 (3)2、施工工艺: (3)3、屋面瓦铺贴 (5)4、铺设卧瓦的细节要求 (5)5、质量措施 (6)七、屋面瓦的施工要求 (6)八、屋面瓦质量要求 (7)九、安全技术措施 (8)1、在天沟部位搭设临边防护栏杆 (8)2、设安全绳、系安全带 (9)3、搭防滑梯 (9)4、加强屋面瓦施工人员安全意识教育 (9)一、编制依据《海景嘉苑小区工程▪别墅区施工图》《建筑工程施工手册》《05系列建筑标准设计图集·05J5-02》二、工程概况海景嘉苑小区工程▪别墅区工程。
所有主屋面采用(斜坡式)不上人平屋面,其中正屋面平度为35.13°,前雨棚和后阳台呈45°角;坡度较大,正屋面坡长5.43m;雨棚坡长3.62m;8~12#楼后阳台坡长3.23m。
屋檐下口有400mm宽水沟,施工难度较大,安全隐患大。
构造做法:a、现浇板基层。
b、20厚1:3砂浆找平层,c、3+3SBS改性沥青防水层,d、85厚挤塑聚苯板保温层,e、第二次找平层(内配φ6@150x150钢筋网片;网片与锚固筋用镀锌铅丝绑扎),f、卧瓦层:瓦片底部座1:3水泥砂浆;瓦片顶部的孔洞用双14号铜线绑扎在φ6钢筋上,使屋面瓦底部与砂浆及第二次找平层紧密连接,以防止瓦片被海边的季风扰动,保证屋面瓦的安全。
三、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽等按照要求安装到位;。
3、天沟内的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、屋脊、檐口等细节部位按照要求已经处置完毕。
6、材料已经到位并经验收合格。

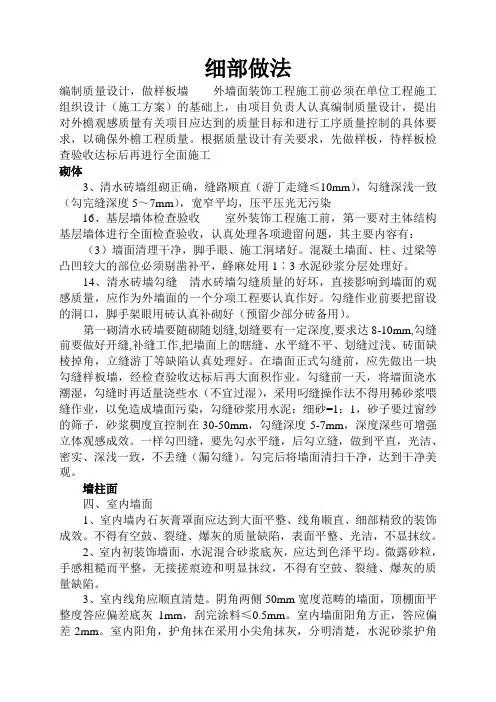

细部做法编制质量设计,做样板墙外墙面装饰工程施工前必须在单位工程施工组织设计(施工方案)的基础上,由项目负责人认真编制质量设计,提出对外檐观感质量有关项目应达到的质量目标和进行工序质量控制的具体要求,以确保外檐工程质量。
根据质量设计有关要求,先做样板,待样板检查验收达标后再进行全面施工砌体3、清水砖墙组砌正确,缝路顺直(游丁走缝≤10mm),勾缝深浅一致(勾完缝深度5~7mm),宽窄平均,压平压光无污染16、基层墙体检查验收室外装饰工程施工前,第一要对主体结构基层墙体进行全面检查验收,认真处理各项遗留问题,其主要内容有:(3)墙面清理干净,脚手眼、施工洞堵好。
混凝土墙面、柱、过梁等凸凹较大的部位必须剔凿补平,蜂麻处用1︰3水泥砂浆分层处理好。
14、清水砖墙勾缝清水砖墙勾缝质量的好坏,直接影响到墙面的观感质量,应作为外墙面的一个分项工程要认真作好。
勾缝作业前要把留设的洞口,脚手架眼用砖认真补砌好(预留少部分砖备用)。
第一砌清水砖墙要随砌随划缝,划缝要有一定深度,要求达8-10mm,勾缝前要做好开缝,补缝工作,把墙面上的瞎缝、水平缝不平、划缝过浅、砖面缺棱掉角,立缝游丁等缺陷认真处理好。
在墙面正式勾缝前,应先做出一块勾缝样板墙,经检查验收达标后再大面积作业。
勾缝前一天,将墙面浇水潮湿,勾缝时再适量浇些水(不宜过湿),采用叼缝操作法不得用稀砂浆喂缝作业,以免造成墙面污染,勾缝砂浆用水泥:细砂=1:1,砂子要过窗纱的筛子,砂浆稠度宜控制在30-50mm,勾缝深度5-7mm,深度深些可增强立体观感成效。
一样勾凹缝,要先勾水平缝,后勾立缝,做到平直,光洁、密实、深浅一致,不丢缝(漏勾缝)。
勾完后将墙面清扫干净,达到干净美观。
墙柱面四、室内墙面1、室内墙内石灰膏罩面应达到大面平整、线角顺直、细部精致的装饰成效。
不得有空鼓、裂缝、爆灰的质量缺陷,表面平整、光洁,不显抹纹。
2、室内初装饰墙面,水泥混合砂浆底灰,应达到色泽平均。

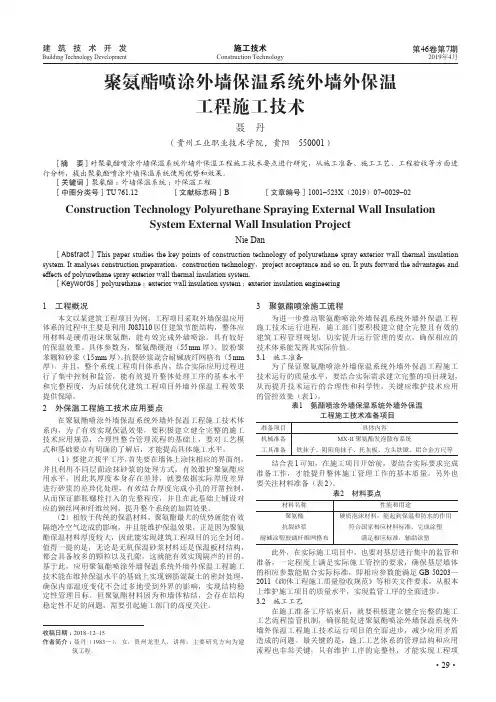

施工技术建 筑 技 术 开 发·29·Construction TechnologyBuilding Technology Development第46卷第7期2019年4月1 工程概况本文以某建筑工程项目为例,工程项目采取外墙保温应用体系的过程中主要是利用J08J110居住建筑节能结构,整体应用材料是硬质泡沫聚氨酯,能有效完成外墙喷涂,具有较好的保温效果。
具体参数为,聚氨酯硬泡(55 mm 厚)、胶粉聚苯颗粒砂浆(15 mm 厚)、抗裂砂浆混合耐碱玻纤网格布(5 mm 厚)。
并且,整个系统工程项目体系内,结合实际应用过程进行了集中控制和监管,能有效提升整体处理工序的基本水平和完整程度,为后续优化建筑工程项目外墙外保温工程效果提供保障。
2 外保温工程施工技术应用要点在聚氨酯喷涂外墙保温系统外墙外保温工程施工技术体系内,为了有效实现保温效果,要积极建立健全完整的施工技术应用规范,合理性整合管理流程的基础上,要对工艺模式和基础要点有明确的了解后,才能提高具体施工水平。
(1)要建立找平工序,首先要在墙体上涂抹相应的界面剂,并且利用不同层面涂抹砂浆的处理方式,有效维护聚氨酯应用水平,因此其厚度本身存在差异,就要依据实际厚度差异进行砂浆的差异化处理,有效结合厚度完成小孔的开凿控制,从而保证膨胀螺栓打入的完整程度,并且在此基础上铺设对应的钢丝网和纤维丝网,提升整个系统的加固效果。
(2)相较于传统的保温材料,聚氨酯最大的优势就能有效隔绝冷空气造成的影响,并且能维护保温效果,正是因为聚氨酯保温材料厚度较大,因此能实现建筑工程项目的完全封闭。
值得一提的是,无论是无机保温砂浆材料还是保温板材结构,都会具备较多的颗粒以及孔隙,这就能有效实现隔声的目的。
基于此,应用聚氨酯喷涂外墙保温系统外墙外保温工程施工技术能在维持保温水平的基础上实现钢筋混凝土的密封处理,确保内部温度变化不会过多地受到外界的影响,实现结构稳定性管理目标。

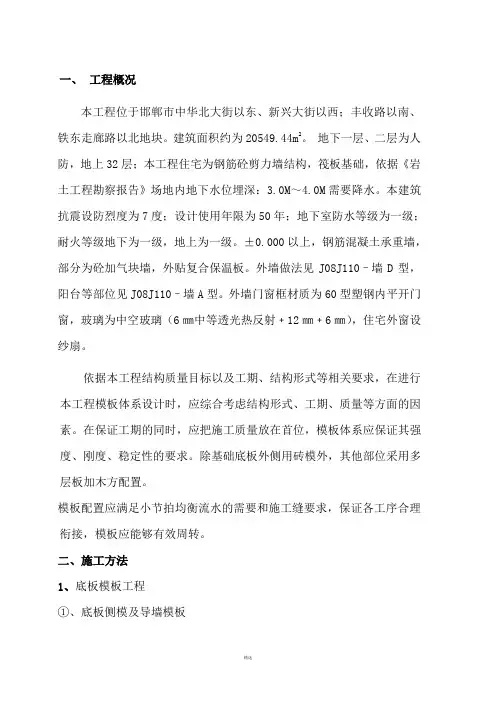

一、工程概况本工程位于邯郸市中华北大街以东、新兴大街以西;丰收路以南、铁东走廊路以北地块。
建筑面积约为20549.44m2。
地下一层、二层为人防,地上32层;本工程住宅为钢筋砼剪力墙结构,筏板基础,依据《岩土工程勘察报告》场地内地下水位埋深:3.0M~4.0M需要降水。
本建筑抗震设防烈度为7度;设计使用年限为50年;地下室防水等级为一级;耐火等级地下为一级,地上为一级。
±0.000以上,钢筋混凝土承重墙,部分为砼加气块墙,外贴复合保温板。
外墙做法见J08J110–墙D型,阳台等部位见J08J110–墙A型。
外墙门窗框材质为60型塑钢内平开门窗,玻璃为中空玻璃(6㎜中等透光热反射﹢12㎜﹢6㎜),住宅外窗设纱扇。
依据本工程结构质量目标以及工期、结构形式等相关要求,在进行本工程模板体系设计时,应综合考虑结构形式、工期、质量等方面的因素。
在保证工期的同时,应把施工质量放在首位,模板体系应保证其强度、刚度、稳定性的要求。
除基础底板外侧用砖模外,其他部位采用多层板加木方配置。
模板配置应满足小节拍均衡流水的需要和施工缝要求,保证各工序合理衔接,模板应能够有效周转。
二、施工方法1、底板模板工程①、底板侧模及导墙模板本工程底板柱及内墙施工缝留设在底板上,外墙施工缝留设在距底板上皮300mm处,此300mm高导墙混凝土随底板混凝土一起浇筑。
底板外模采用240mm厚砖胎墙。
②、集水坑、电梯井模板(1)、底板集水坑、电梯基坑模板配置,见下表集水坑、电梯模板(2)、底板集水坑模板的支设1)、集水坑模板支设见下图:钢管木方胶合板11N N N N NNNNN N NNN钢管木方配重胶合板底板钢筋附加钢筋与铅丝网绑扎铅丝网与钢筋绑扎1-1剖面NNN集水坑支模2)、如上图所示,根据集水坑的尺寸将模板一次性支好,以方便振捣混凝土,边侧的振捣距集水坑边侧不小于300mm。
并且设置配重块,防止在浇筑混凝土时模板上浮。
3)、将集水坑的侧模按照集水坑位置线支设,侧模的背后设置50MM×100MM木方做龙骨,再支设横撑和斜撑固定集水坑侧模,并保证集水坑,侧模的垂直度。
施工组织与技术课程设计目录一、编制原则及依据 (3)1.1编制原则 (2)1.2编制依据 (2)二、工程概况 (6)2.1 工程总体概况 (6)2.2施工条件及特点....................................... 错误!未定义书签。
2.3主要材料结构 (9)2.4工程难点及对策 (11)三、施工部署 (11)3.1施工总体目标 (11)3.2项目管理体系 (11)3.3施工主要任务划分 (16)3.4施工进度计划 (17)四、施工准备 (18)4.1 现场准备 (18)4.2 技术准备 (18)4.3物资准备 (20)4.4 劳动力准备 (20)4.5 生产准备 (20)五、工程主要施工方法 (22)5.1测量放线: (22)5.2基础工程 (24)5.3主体工程 (27)5.4装修工程 (35)5.5 安装工程 (39)5.6质量通病预防措施 (44)5.7“四新”技术的应用 (49)六、施工总平面布置 (49)6.1施工场地条件 (49)6.2施工平面布置原则 (50)6.3施工平面布置及说明 (50)6.4总平面文明施工规划 (50)6.5施工平面分阶段动态管理措施 (51)七、工程质量、工期保证措施 (52)7.1工程质量保证措施 (52)7.2工程工期保证措施 (58)7.3雨季施工措施 (59)7.4冬季施工措施 (61)7.5质量通病防治措施 (61)八、安全、消防、保卫管理 (66)8.1安全管理目标 (66)8.2安全管理体系 (66)8.3专项安全管理 (68)8.4消防保卫管理 (70)九、环境保护与文明施工管理 (70)9.1环境保护管理 (70)9.2文明施工管理 (74)附表一:项目组织机构图 (79)附表二:劳动力安排计划表 (80)附表三: 主要施工设备表 (82)附表四:施工进度计划横道图 (83)附表四:施工进度计划横道图 (84)参考文献 (85)一、编制原则及依据1.1编制原则1.遵循施工工艺规律、技术规律及安全生产规律,合理安排施工程序及施工顺序;2.全面规划,统筹安排,保证重点,优先安排控制工程的关键工程,确保合同工期;3.充分利用现有机械设备,扩大机械化施工范围。
一、施工工艺1.2.施工工艺流程1.3. 施工要点1.3.1 吊线在墙体转角两个互相垂直的墙面上及其它必要处挂垂直基准钢丝线,然后在每贴一排热固复合聚苯板时拉横线,以控制热固复合聚苯板底垂直度和平整度。
1.3.2托架固定保温层施工在固定墙脚托架之前,应首先准确标定托架的高度,然后按标定高度以每米三只螺钉将托架紧密地固定在墙面上。
在墙面平整度较差时,必须用垫片找平(对于以室外地坪或直接从石材为起始位置的保温施工,无须安装托架,以翻包网进行收口处理即可)。
●安装托架时必须保证托架处于绝对水平的位置。
●两根托架之间应留有3mm的间隙。
●在固定托架时应尽可能地在托架端部的第一个孔下钉,以避免因热胀冷缩等原因造成过大的长度方向的变形。
第二只钉应下在垂直方向的长孔中,以便调节水平位置。
●在墙体转角处,将普通托架剪裁并弯曲成转角托架。
1.3.3粘贴保温板;1.3.3.11、涂抹粘胶时应保证保温板四个侧端面上没有粘胶。
1.3.3.2粘贴方法及注意事项A、在托架固定完毕之后,将涂抹好粘胶的保温板插入托架,然后将保温板紧密地粘贴在墙面上。
保温板周围挤出的粘胶必须立即刮掉,以保证粘贴下一块保温板时板缝中不会嵌入粘胶,热固复合板挂胶必须采用锯齿刮刀。
(如果从地坪部位开始粘贴的保温板使用,在保温板和地坪之间必须增加翻包网的使用,以替代托架的增强作用)。
B、在粘贴下一块保温板时,应将这块板从侧面推压向前一块板,并保证板与板之间的接缝被压紧。
保温板周围挤出的粘胶必须立即刮掉。
C、必须保证保温板之间的接缝被压紧,板缝应错开(如砌砖墙对砖缝的要求)。
在墙体转角处,贴于两面墙上的保温板之间亦应搭接,且必须保证搭接处板缝中不会嵌入粘胶。
热固复合版拼接必须保证严紧.必须随时用靠尺检验新粘贴好的保温板面的平整度(3mm/2.0m)。
如板缝处有高低不平的错位,应在粘胶硬化后打磨平整。
D、在门窗沿作保温处理时,与墙面平行的保温板应粘贴得超出原门窗沿一定距离,即门窗沿处保温板及其粘胶厚度之和。
工程做法(自重计算)
工程做法()》07G120国家建筑标准设计图集适用于全国各地民用建筑和一般工业建筑。
图集采用与建筑专业《工程做法》05J909编号完全一致的方式,将建筑专业《工程做法》中的外墙饰面(外饰面)做法、楼面面层做法、内墙饰面(含外墙内饰面)做法、顶棚和吊顶做法及屋面做法的厚度和自重通过计算编制成做法自重表。
设计人员根据建筑图中所标注的工程做法编号,直接从做法自重表中查找到做法厚度和自重,减少设计人员按工程做法计算自重的工作量。
本图集主要为工程设计人员计算荷载提供方便。
在附录中还提供了墙体自重表(不含饰面自重)和材料自重表,方便设计使用。
相关图集介绍:
《》05J909适用于一般工业与民用建筑。
本图集包括道路、场地、台阶、坡道、散水、楼地面、踢脚、墙裙、内外墙面装修、顶棚、屋面等部位的建筑构造做法。
《内装修》03J502-1~3适用于新建、改建、扩建的民用建筑室内装修中内(隔)墙的各种装修及隔断构造、吊顶的各种装修构造、(楼)地面装修工程的各种做法等。
部分样张:
By-。
付家屯平改工程建筑专业统一技术措施专业负责人:金鑫工程号:为确保付家屯平改工程的统一和顺利进行,特编制此措施,还会陆续增加内容;和此措施一起的“详图.dwg”文件,参照执行(图层、图例、画法等)针对本工程的总说明、工程做法表、楼梯说明、门窗说明、单元说明等统一给出。
一.轴线1.轴号:主楼:楼号-1(A),如204-A、204-1车库:DK-1(A),如DK-1,DK-A商业:S楼号-1(A),如S1-1、S1-A2.定位轴线一般居结构柱或承重墙中,剪力墙结构在外墙时一般定为距外墙边1003.地下车库图纸表示轴网关系图二.门户门:YM_______,YM_______乙,门宽1000或1200,1200采用子母门防火门:M____甲,<=1000的选用平开门,1200的为子母门,>1200双扇平开门住宅楼梯间门可用1000宽,通向侯梯厅的门最小1200.(门窗表不用选型),为钢质防火门管道门:GDM_____地下储藏室门:DM____(2000高)门联窗:MC______推拉门:TM______车库通向住宅门:JM____甲(磁卡控制,火灾时由消防联动解禁,甲级钢制防火门)单元楼宇对讲门:JM_____(需考虑对讲盒位置)住宅卧室门:M0921厨房门:M0821或推拉门卫生间门:M0721商业门宽>=1500地上门留墙垛,宜为100,最小50;考虑门后放暖气的150,住宅地下不留门垛住宅地下门高为2000,商业地下为2100;主楼地下风机房门、配电间门M1020甲屋面消防电梯机房门M1221甲,其他房间门GM_____(钢质门)电梯结构洞口1000X2200阳台门:封闭阳台推拉门,开敞阳台平开门三.窗普通窗:C___,相同编号不同立面窗C____--2飘窗:PC____组合窗:ZHC_____转角窗:JC_____转角飘窗:ZJPC_____幕墙:MQ______住宅窗内开,600开启扇,开启位置需考虑平面,>1800窗开两扇,900宽窗450+450,1000宽500+500。
序号编号及类别名称垫层1地1细石混凝土地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)2地1A细石混凝土地面(带防水层)60厚C10混凝土垫层3地2混凝土地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)4地3A地3B 水泥地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)5地3F水泥地面最溥处30厚C15细石混凝土,从门口处向地漏找1%坡150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)6地4彩色水泥自流平涂料地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)7地5环氧地面漆自流平地面50厚C10混凝土150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)8地6A聚氨酯彩色地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)9地6B聚氨酯彩色地面50厚C10细石混凝土150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实或(100厚3:7灰土)10地6F聚氨酯彩色地面最溥处30厚C15细石混凝土,从门口处向地漏找1%坡150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)11地7现浇水磨石地面50厚C10细石混凝土150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)12地7F现浇水磨石地面最溥处30厚C15细石混凝土,从门口处向地漏找1%坡150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实或100厚3:7灰土)13地8预制水磨石地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)14地9铺地砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)15地9F铺地砖地面最溥处30厚C15细石混凝土,从门口处向地漏找1%坡150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)16地10石塑防滑地砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)17地10F石塑防滑地砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)18地11A钛金属不锈钢覆面地砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)上皮标高与管沟盖板上皮标高平19地11B钛金属不锈钢覆面地砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)20地12金属(或钒钛)瓷砖地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)21地13浮铺疏水防滑胶(或塑料)板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)22地14陶瓷锦砖(马赛克)地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)23地14F陶瓷锦砖(马赛克)地面最溥处30厚C15细石混凝土,从门口处向地漏找1%坡150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)24地15A玻璃装饰板(砖)地面50厚C15细石混凝土随打随抹光150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)25地15B玻璃装饰板(砖)地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)26地16大理石地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)27地17碎拼大理石地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)28地18碎拼青片石地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)29地19花岗石地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)30地20A单层长条松木地板地面150厚3:7灰土(上皮标高不低于室外地平)120厚地垄墙M5砂浆砌筑,中距800,高度超过600时须改为240厚,长度超过4000时两侧应出120×120砖垛,中距400031地20B单层长条松木地板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)上皮标高与管沟盖板上皮标高平32地21单层平(或企)口硬木席纹地板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)33地22A单层长条硬木地板地面150厚3:7灰土(上皮标高不低于室外地平)120厚地垄墙M5砂浆砌筑,中距800,高度超过600时须改为240厚,长度超过4000时两侧应出120×120砖垛,中距400034地22B单层长条硬木地板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)上皮标高与管沟盖板上皮标高平35地23A地24A 双层长条硬木地板地面双层席纹(或人字)硬木地板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)36地23B地24B 双层长条硬木地板地面双层席纹(或人字)硬木地板地面150厚3:7灰土(上皮标高不低于室外地平)120厚地垄墙M5砂浆砌筑,中距800,高度超过600时须改为240厚,长度超过4000时两侧应出120×120砖垛,中距400037地23C地24C 双层长条硬木地板地面双层席纹(或人字)硬木地板地面150厚5-32卵石灌M2.5混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)38地25A硬实木复合地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)39地25B硬实木复合地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)40地25C硬实木复合地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)41地25D硬实木复合地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)42地26A强化复合木地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)43地26B强化复合木地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)44地27软木复合弹性地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)45地28单层橡胶软木地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)46地29A双层软木地板地面120厚地垄墙M5砂浆砌筑,中距800,高度超过600时须改为240厚,长度超过4000时两侧应出120×120砖垛,中距4000150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)47地29B双层软木地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)48地30A双层橡胶软木地板地面120厚地垄墙M5砂浆砌筑,中距800,高度超过600时须改为240厚,长度超过4000时两侧应出120×120砖垛,中距4000150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)49地30B双层橡胶软木地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)50地31A活动地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土) 51地31B活动地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)52地32片装塑料地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)53地33卷装塑料(或环保亚麻)地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)54地34聚氯乙稀塑料地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)55地34A无缝聚醋酸乙烯(PVC)塑料涂布地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)56地35彩色石英塑料地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)57地36难燃橡胶铺地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)58地37橡胶弹性地板地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)59地38浮铺单层地毯地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)60地39粘贴单层地毯地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)61地40地41浮铺弹性垫层地毯地面粘贴弹性垫层地毯地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)62地42抵温热水地板辐射采暖地面50厚C15细石混凝土随打随抹平150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)63地42F抵温热水地板辐射采暖地面50厚C15细石混凝土随打随抹平150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)64地43聚乙烯醇缩丁醛耐油地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)65地44不发火水泥地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土) 66地45不发火沥青地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土) 67地46钢屑地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土) 68地47重晶石砂浆地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)69地48过氯乙烯油漆地面150厚5-32卵石灌M25混合砂浆,平板振捣器振捣密实(或100厚3:7灰土)70地49沥青混凝土地面71地50聚丙烯酸酯乳液120厚C15混凝土72地51氯丁胶乳水泥砂浆地面120厚C15混凝土73地52耐碱混凝土地面120厚C15混凝土74地53密实混凝土地面120厚C15混凝土75地54A环氧稀胶泥地面120厚C15混凝土76地54B环氧稀胶泥地面120厚C15混凝土77地54C环氧涂层地面120厚C15混凝土120厚C15混凝土78地55A二甲苯型不饱和聚酯稀胶泥地面120厚C15混凝土79地55B二甲苯型不饱和聚酯砂浆地面80地56A双酚A型不饱和120厚C15混凝土聚酯稀胶泥地面120厚C15混凝土81地56B双酚A型不饱和聚酯砂浆地面120厚C15混凝土82地57水玻璃混凝土地面83地58聚氨酯涂层地面120厚C15混凝土84地59A耐酸砖地面120厚C15混凝土85地59B耐酸砖地面120厚C15混凝土86地59C耐酸砖地面120厚C15混凝土87地59D耐酸砖地面120厚C15混凝土88地59E耐酸砖地面120厚C15混凝土89地59G耐酸砖地面120厚C15混凝土90地59H耐酸砖地面120厚C15混凝土找平层防水层保护层20厚1:3水泥沙浆找平层3厚高聚物改性沥青涂膜防水层(材料或按工程设计)50(70)厚C10混凝土35厚C15细石混凝土随打随抹3厚高聚物改性沥青涂膜防水层(材料或按工程设计)20厚1:2.5水泥砂浆找平压实赶光20厚1:2.5水泥砂浆找平压实赶光40厚C15细石混凝土随打随抹上撒1:1水泥砂子压实赶光20厚1:2.5水泥砂浆找平压实赶光20厚1:2.5水泥砂浆找平压实赶光20厚1:3水泥砂浆找平层,干后卧铜条分格(铜条打眼穿22号镀锌低碳丝卧牢,每米4眼)20厚1:3水泥砂浆找平层,干后卧铜条分格(铜条打眼穿22号镀锌低碳丝卧牢,每米4眼)3厚高聚物改性沥青涂膜防水层(材料或按工程设计)50厚C10细石混凝土30厚1:3干硬性水泥砂浆结合层20厚1:3水泥砂浆找平50厚C10细石混凝土6厚建筑胶水泥砂浆粘结层35厚C15细石混凝土随打随抹6厚建筑胶水泥砂浆粘结层20厚1:3水泥砂浆压实找平50厚C10细石混凝土最溥处30厚C15细石混凝土,从门口处向地漏找1%坡3厚高聚物改性沥青涂膜防水层(材料或按工程设计)35厚C15细石混凝土随打随抹50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距80020厚1:2.5水泥砂浆找平(要求平整)50厚C10混凝土20厚1:3水泥砂浆找平划出纹道50厚C10混凝土6厚建筑胶水泥砂浆粘结层最溥处30厚C15细石混凝土,从门口处向地漏找1%坡1:1.5厚聚氨酯涂膜防水层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C10混凝土20厚1:3干硬性水泥砂浆粘结层35厚C15细石混凝土随打随抹3厚高聚物改性沥青涂膜防水层(材料或按工程设计)20厚1:3干硬性水泥砂浆粘结层35厚C15细石混凝土随打随抹3厚高聚物改性沥青涂膜防水层(材料或按工程设计)50厚C15细石混凝土随打随抹平(预留鼻子)3厚高聚物改性沥青涂膜防水层(材料或按工程设计)50厚C10混凝土30厚1:3干硬性水泥砂浆粘结层50厚C10混凝土20厚1:3干硬性水泥砂浆粘结层50厚C10混凝土20厚1:3干硬性水泥砂浆粘结层50厚C10混凝土30厚1:3干硬性水泥砂浆粘结层20厚1:3水泥砂浆找平层(地垄墙顶面)50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距80050厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平20厚1:3水泥砂浆找平层(地垄墙顶面)50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距800随抹平潮层(材料或按工程设计)土随打随抹平20厚1:3水泥砂浆找平层(地垄墙顶面)50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距80050厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平随抹平潮层(材料或按工程设计)土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)35厚C15细石混凝土随打随抹平20厚1:3水泥砂浆找平层(地垄墙顶面)50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距80020厚1:3水泥砂浆找平层50厚C15细石混凝土随打随抹平1.5厚聚氨酯涂膜防潮层(材料或按工程设计)50厚C15混凝土基层随打随抹平并在混凝土内预留Ω形φ6铁鼻子,行距400,环距80050厚C10混凝土20厚1:3水泥砂浆找平层10厚1:2.5水磨石地面50厚C10混凝土20厚1:3水泥砂浆抹面50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土20厚1:2.5水泥砂浆找平50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土20厚1:2.5水泥砂浆抹面压实赶光50厚C15细石混凝土随打随抹平3厚高聚物改性沥青涂膜防水层(材料或按工程设计)35厚C15细石混凝土撇1:1水泥砂子压实赶光50厚C15细石混凝土随打随抹平3厚高聚物改性沥青涂膜防水层(材料或按工程设计)35厚C15细石混凝土撇1:1水泥砂子压实赶光50厚C15细石混凝土随打随抹平3厚高聚物改性沥青涂膜防水层(材料或按工程设计)35厚C15细石混凝土撇1:1水泥砂子压实赶光C10细石混凝土垫层随打随抹平,加热管上皮最薄处≥30厚沿外墙内侧贴20×50宽聚苯乙烯泡沫塑料保温层(材料或按工程设计),高与垫层上皮平铺18号镀锌低碳钢丝网,用扎带与加势管绑牢(用固定卡子固定时无此道工序)铺真空镀铝聚脂溥膜(或铺玻璃布基铝箔贴面层)绝缘层40厚聚苯乙烯泡沫塑料保温层(厚度或按工程设计)1.5厚聚氨酯涂膜防潮层(材料或按工程设计)C10细石混凝土垫层随打随抹平,从门口向地漏处找1%坡(无地漏时不找坡)加热管上皮最薄处≥30厚沿外墙内侧贴20×60宽聚苯乙烯泡沫塑料保温层(材料或按工程设计),高与垫层上皮平铺18号镀锌低碳钢丝网,用扎带与加势管绑牢(用固定卡子固定时无此道工序)铺真空镀铝聚脂溥膜(或铺玻璃布基铝箔贴面层)绝缘层40厚聚苯乙烯泡沫塑料保温层(厚度或按工程设计)1.5厚聚氨酯涂膜防潮层(材料或按工程设计)1.5厚聚氨酯涂膜防水层(材料或按工程设计)20厚水泥砂浆保护层20厚1:2.5水泥砂浆抹面压实赶光50厚C10混凝土50厚C10混凝土50厚C10混凝土100厚C15混凝土150厚C15混凝土50厚C15混凝土100厚C15混凝土20厚1:2水泥砂浆找平层水乳型橡胶沥青二布(玻璃布)三涂隔离层20厚1:2水泥砂浆找平层水乳型橡胶沥青二布(玻璃布)三涂隔离层30厚C25细石混凝土找平层环氧玻璃钢(二底二布)隔离层30厚C25细石混凝土找平层环氧玻璃钢(二底二布)隔离层20厚1:2水泥砂浆找平层环氧腻子局部刮平30厚C25细石混凝土找平层二甲苯型不饱和聚酯玻璃钢(二底二布)隔离层30厚C25细石混凝土找平层二甲苯型不饱和聚酯玻璃钢(二底二布)隔离层30厚C25细石混凝土找平层双酚A型不饱和聚酯玻璃钢(二底二布)隔离层30厚C25细石混凝土找平层双酚A型不饱和聚酯玻璃钢(二底二布)隔离层20厚1:2水泥砂浆找平层水乳型橡胶沥青二布(玻璃布)三涂隔离层20厚1:2水泥砂浆找平层聚氨酯腻子局部刮平20厚1:2水泥砂浆找平层4厚沥青胶泥粘结层水乳型橡胶沥青二布(玻璃布)三涂隔离层20厚1:2水泥砂浆找平层6厚沥青胶泥粘结层水乳型橡胶沥青二布(玻璃布)三涂隔离层20厚1:2水泥砂浆找平层5厚沥青胶泥粘结层水乳型橡胶沥青二布(玻璃布)三涂隔离层20厚1:2水泥砂浆找平层5厚环氧煤焦油胶泥粘结层环氧煤焦油玻璃钢(二底二布)隔离层20厚1:2水泥砂浆找平层5厚糠醇糠醛胶泥粘结层糠醇糠醛玻璃钢(二底二布)隔离层20厚1:2水泥砂浆找平层5厚二甲苯不饱和聚酯胶泥粘结层二甲苯不饱和聚酯玻璃钢(二底二布)隔离层20厚1:2水泥砂浆找平层5厚双酚A型不饱和聚酯胶泥粘结层双酚A型不饱和聚酯玻璃钢(二底二布)隔离层面层40厚C20细石混凝土随打随抹,上撒1:1水泥砂子压实赶光40厚C20细石混凝土随打随抹,上撒1:1水泥砂子压实赶光60-120厚(由设计人定)C20混凝土随打随抹,上撒1:1水泥砂子压实赶光20厚1:2.5水泥砂浆抹面压实赶光20厚1:2.5水泥砂浆抹面压实赶光罩光漆罩面3-5厚自流平厚质涂料涂层1-2厚自流平环氧面漆涂层环氧漆底涂一道1.聚氨酯罩面层配比:聚氨酯甲料:固化剂=1:0.05(重量比)2.聚氨酯二遍配比:聚氨酯甲料:固化剂=1:0.03(重量比)色浆适量3.聚氨酯底涂一遍配比:聚氨酯甲料:固化剂:稀释剂1:1.5:0.75(重量比)1.聚氨酯罩面层配比:聚氨酯甲料:固化剂=1:0.05(重量比)2.聚氨酯二遍配比:聚氨酯甲料:固化剂=1:0.03(重量比)色浆适量3.聚氨酯底涂一遍配比:聚氨酯甲料:固化剂:稀释剂1:1.5:0.75(重量比)1.聚氨酯罩面层配比:聚氨酯甲料:固化剂=1:0.05(重量比)2.聚氨酯二遍配比:聚氨酯甲料:固化剂=1:0.03(重量比)色浆适量3.聚氨酯底涂一遍配比:聚氨酯甲料:固化剂:稀释剂1:1.5:0.75(重量比)10厚1:2.5水泥彩色石子地面磨光打蜡10厚1:2.5水泥彩色石子地面磨光打蜡水泥砂浆(或彩色砂浆)灌逢,打蜡出光铺25厚预制水磨石板5-10厚铺地砖,稀水泥浆(或彩色水泥浆)擦缝5-10厚铺地砖,稀水泥浆(或彩色水泥浆)擦缝2-3厚石塑防滑地砖,建筑胶粘剂粘铺,稀水泥浆(或彩色水泥浆)擦缝2-3厚石塑防滑地砖,建筑胶粘剂粘铺,稀水泥浆(或彩色水泥浆)擦缝1.铝合金或钛合金不锈钢压边条收口2.1-2厚钛合金不锈钢覆面地砖,专用强力胶粘铺3.22厚松木毛地板(板上下面满刷氟化钠防腐剂)4.50×50木龙骨,400中距(架空20用木垫块与木龙骨钉牢,垫块400中距)用15号镀锌低碳钢丝两根与铁鼻子绑牢,50×50横撑800中距(龙骨、垫块、横撑满刷防腐剂)铝合金或钛合金不锈钢压边条收口1-2厚钛合金不锈钢覆面地砖,专用强力胶粘铺6-9厚金属(或钒钛)瓷砖,稀水泥浆(或彩色水泥浆)擦缝浮铺13厚疏水防滑胶(或塑料)板5厚陶瓷锦砖铺实拍平,稀水泥浆(或彩色水泥浆)擦缝5厚陶瓷锦砖铺实拍平,稀水泥浆(或彩色水泥浆)擦缝铝合金或钛合金不锈钢压边条收口8-25厚玻璃装饰板(砖),建筑胶粘剂粘铺1.铝合金或钛合金不锈钢压边条收口2.8-25厚玻璃装饰板(砖),建筑胶粘剂粘铺3.22厚松木毛地板(板上下面满刷氟化钠防腐剂)4.50×50木龙骨,400中距(架空用40×40×20木垫块与木龙骨钉牢,垫块400中距)用15号镀锌铅丝两根与铁鼻子绑牢,50×50横撑800中距(龙骨、垫块、横撑满刷防腐剂及防火涂料)20厚大理石板(正、背面及四周边满涂防污剂),灌稀水泥浆(或彩色水泥浆)擦缝20厚碎拼彩色大理石板,1:2水泥浆(或彩色水泥浆)灌缝,表面平整磨光6-10厚碎拼青石片,1:2水泥砂浆灌缝,表面平整磨光20厚磨光花岗石板(正、背面及四周边满涂防污剂),灌稀水泥浆(或掺色)擦缝1.刷地板漆二遍(或由设计人定)2.100×25长条松木企口地坂(北面刷氟化钠防腐剂)3.70×50压沿木(满涂防腐剂)用双股10号镀锌低碳钢丝绑牢于地垄墙上1.刷地板漆二遍(或由设计人定)2.100×25长条松木企口地坂(北面刷氟化钠防腐剂)3.50×50木龙骨中距400(架空用40×40×20木垫块与木龙骨钉牢,垫块中距400)用双股15号镀锌低碳钢丝与铁鼻子绑牢,50×50横撑中距800(龙骨、垫块、横撑满涂防腐剂)刷油漆(地板成品已带油漆者无此道工序)15-18厚硬木平(或企)口席纹拼花地板,膏状建筑胶粘剂粘铺1.刷油漆(地板成品已带油漆者无此道工序)2.50×18长条硬木企口地板(背面刷氟化钠防腐剂)3.50×50木龙骨中距400,50×50横撑中距800(龙骨、垫块、横撑满刷防腐剂)4.70×50压沿木(满刷防腐剂)用双股8号镀锌低碳钢丝绑牢于地垄墙上1.刷油漆(地板成品已带油漆者无此道工序)2.50×18长条硬木企口地板(背面刷氟化钠防腐剂)3.50×50木龙骨中距400(架空20用木垫块与木龙骨钉牢,40×40垫块中距400)用双股15号低碳镀锌钢丝与铁鼻子绑牢,50×50横撑中距800(龙骨、垫块、横撑满刷防腐剂)1.刷油漆(地板成品已带油漆者无此道工序)2.50×18长条硬木企口长条(或席纹拼花、人字纹)地板(背面刷氟化钠防腐剂)3.15厚松木毛地坂(北面刷氟化钠防腐剂),45°斜铺,水泥钉固定1.刷油漆(地板成品已带油漆者无此道工序)2.50×18长条硬木企口长条(或席纹拼花、人字纹)地板(背面刷氟化钠防腐剂)3.18厚松木毛地坂(北面刷氟化钠防腐剂),45°斜铺(稀铺),上铺非纸胎油毡一层4.50×50木龙骨中距400,50×50横撑中距800(骨、垫块、横撑满刷防腐剂)5.7050压沿木(满涂防腐剂)用双股8号镀锌低碳钢丝绑牢于地垄墙上1.刷油漆(地板成品已带油漆者无此道工序)2.50×18长条硬木企口长条(或席纹拼花、人字纹)地板(背面刷氟化钠防腐剂)3.18厚松木毛地坂(北面刷氟化钠防腐剂),45°斜铺(稀铺),上铺非纸胎油毡一层4.50×50木龙骨中距400(架空用40×40×20木垫块与木龙骨钉牢,垫块中距400)用双股15号低碳镀锌钢丝与铁鼻子绑牢,50×50横撑中距800(龙骨、垫块、横撑满刷防腐剂)9.5厚硬实木复合地板,榫槽、榫舌及尾部满涂胶液后粘铺(专业用胶与地板配套生产)9.5厚硬实木复合地板,榫槽、榫舌及尾部满涂胶液后粘铺(专业用胶与地板配套生产)18厚松木毛地板,满刷氟化钠防腐剂及防火涂料,45°斜铺,水泥钉固定刷油漆(地板成品已带油漆者无此道工序)18(20)厚硬木复合地板,膏状建筑胶粘剂粘铺刷油漆(地板成品已带油漆者无此道工序)18(20)厚硬木复合地板,膏状建筑胶粘剂粘铺15厚松木毛地板,满涂氟化钠防腐剂及防火涂料,45°斜铺,水泥钉固定8厚企口强化复合木地板,榫槽、榫舌及尾部满涂胶液挤严后铺设3-5厚泡沫塑料衬垫8厚企口强化复合木地板,榫槽、榫舌及尾部满涂胶液挤严后铺设3-5厚泡沫塑料衬垫18厚松木毛地板,满涂氟化钠防腐剂及防火涂料,45°斜铺,水泥钉固定聚氨酯弹性漆或水晶地板漆(地板产品已带油漆者无此工序)打上光蜡4-8厚软木复合弹性地板,膏状建筑胶粘剂粘铺,木地板或铝合金条压边聚氨酯弹性漆或水晶地板漆(地板产品已带油漆者无此工序)打上光蜡2.5-6厚软木复合弹性地板,膏状建筑胶粘剂粘铺,木地板或铝合金条压边聚氨酯弹性漆或水晶地板漆(地板产品已带油漆者无此工序)打上光蜡4-8厚软木复合弹性地板,膏状建筑胶粘剂粘铺,木地板或铝合金条压边22厚松木毛地板,(背面刷氟化钠防腐剂),45°斜铺,上铺非纸胎油毡一层50×50木龙骨中距400,50×50横撑中距800(龙骨、垫块、横撑满涂防腐剂)70×50压沿木(满刷防腐剂)用双股8号镀锌铁丝绑牢于地垄墙上聚氨酯弹性漆或水晶地板漆(地板产品已带油漆者无此工序)打上光蜡4-8厚软木复合弹性地板,膏状建筑胶粘剂粘铺,木地板或铝合金条压边22厚松木毛地板,(背面刷氟化钠防腐剂),45°斜铺,上铺非纸胎油毡一层50×50木龙骨中距400(架空用40×40×20木垫块与木龙骨钉牢,垫块中距400)用双股15号镀锌低碳钢丝与铁鼻子绑架牢,50×50横撑中距800(龙骨、垫块、横撑满涂防腐剂)。
唐山市XXXX工程外墙涂料施工方案编制人:编制日期:审批人:审批日期:编制单位:一、工程概况本小区包括5栋高层住宅、5栋独立商业及一个人防地下车库,主楼为二类高层建筑(C02#为一类公共建筑),地下2层,地上18层(局部11层),建筑高度52.1~54.7米,总建筑面积105857.05㎡。
结构形式为剪力墙结构,抗震设防烈度为8度,耐火等级为二级(C02#为一级),合理使用年限为50年。
二、编制依据建设单位提供的相关施工图纸及及图纸会审记录、工程做法说明、详图。
《建筑结构荷载规范》(GB50009-2001)《民用建筑节能工程施工质量验收规程》(DGJ32/J19-2006)《建筑节能工程施工质量验收规程》(GB50411-2007)《居住建筑节能构造》(J08J110)《公共建筑节能构造》(J09J117)国标图集《外装修(一)》(06J0505-1)《严寒和寒冷地区民用建筑节能设计标准》JGJ26-2010《建筑工程施工质量验收统一标准》GB50300-2013《建筑装饰装修工程质量验收规范》GB50210-2001《河北省工程建设标准设计12系列建筑标准设计图集》(DBJT02-81-2013),12J1—12J14唐山市住房和城乡建设局发【2014】98号文三、施工准备与作业条件(一)施工准备1.施工机具准备主要机具包括:排笔刷、料桶、空气压缩机、喷枪、高压胶管、滚筒刷、抹灰板、刮板、钢丝刷、手提式电动搅拌机、角磨机、开刀、杠尺、盒尺、线包(墨斗)、毛辊、刷子、简便水平器、粗细砂纸等。
(二)作业条件1.门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。
2.墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。
3.根据施工需要提前准备好相应的机械,并接通电源提前试机。
喷涂用0.6m3/mm空压机2台,喷涂用喷斗两个,高压气管400米。
