屋面找坡层厚度计算公式一般把屋面坡度小于5%的屋顶称为平屋顶,由于钢筋混凝土梁、板的普遍应用和防水材料不断革新,平屋顶已被广泛应用。
它与坡屋顶相比,具有节约材料、减少建筑体积、提高预制装配程度、便于使用与维修等诸多优点。
一、控制找坡层最薄处厚度的计算方法公式:找坡层工程量(V)=屋面面积(S)*平均厚度(H)平均厚度(H)=坡宽(L)*坡度系数(i)*1/2+最薄处厚度以下面实际案例为例,来陈述平屋顶找坡层厚度的计算方法。
已知平屋顶形式及尺寸如下图,屋沿最薄处厚为30mm,计算屋面找坡层工程量。
1、计算平均厚度A区:面积:15*4=60m2平均厚度:4.0*2﹪*1/2+0。
03=0.07mB区:面积:12*5=60m2平均厚度:5.0*2﹪*1/2+0.03=0.08mC区:面积:8*(5+2)=56m2平均厚度:7。
0*2﹪*1/2+0。
03=0。
10mD区:面积:6*(5+2-4)=18m2平均厚度:3。
0*2﹪*1/2+0.03=0.06mE区:面积:11*(4+4)=88m2平均厚度:8。
0*2﹪*1/2+0.03=0.11m(1)算数平均厚=0.07+0。
08+0。
10+0.06+0。
11∕5=0。
084m(2)加权平均厚=60*0。
07+60*0。
08+56*0.10+18*0。
06+88*0。
11∕60+60+56+18+88=25.36∕282=0.0899≈0。
09m2、屋面找坡层工程量(1)屋面工程量(算术平均厚)=282*0.084=23。
69m3(2)屋面工程量(加权平均厚)=282*0.09=25。
38m33、小结:通过上述计算分析,因其计算找坡层厚度不同,屋面找坡层工程量有两个结果,一是以算术平均厚为基础计算的屋面找坡层工程量,另一个是以加权平均厚为基础计算的屋面找坡层工程量。
从实际设计角度出发,以哪种平均厚为基础更精确呢?应该以加权平均厚为基础计算的屋面找坡层工程量,所以建议屋面工程量计算时,应多采用以加权平均厚为基础计算的屋面找坡层工程量。
屋面找坡层及水泥砂浆找平层施工1、作业条件1)屋面结构层已施工完成,已进行隐蔽工程检查,办理交接验收手续。
2)穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶水池、梯屋、机房、伸缩缝、天沟等根部均已按设计要求施工完毕。
3)屋面根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),并进行清扫。
4)找平层材料已备齐,并运动现场,经复查材质量符合要求;试验室根据实际使用原材料,通过试配已提出砂浆配合比。
2、施工操作工艺1)清理基层将屋面结构层、保温层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2)冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m 左右;在排水沟;雨水口处找出泛水,冲筋后即可进行施工。
3)找坡在已清理干净的混凝土屋面板拉坡度线做标准塌饼,然后洒水湿润基层,并在找坡前1 小时刷一道水泥浆,用1:0.2:3.5 水泥粉煤灰陶粒向排水口处找2%坡(最薄处厚度不小于30mm),按由远到近,由高到低的程序进行,在铺设时、初凝时和终凝前,均应抹平、压实,并检查表面平整度,养护7 天后方可进行下道工序。
4)抹找平层在找坡层表面上洒水湿润(无保温层的在砼构件上),均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在70mm 左右。
5)压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
6)分格缝留设找平层宜留置分格缝,分格缝宽一般为20mm,分格缝的位置宜留在预制构件的拼缝处,其纵缝的最大间距不宜大于6m。
7)边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
8)养护砂浆找平层抹平压实后,常温时在24h 后护盖草袋(垫)浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
2、保温层施工屋面保温:为挤塑聚苯板保温层。
1)根据挤塑聚苯板的规格及屋面特点排版并铺贴,保证接缝严密。
2)保温层施工完成后用1:4 水泥砂浆找平20mm 厚。
屋面找坡层的计算方法咱今儿个就来聊聊屋面找坡层的计算方法,这可真是个有意思的事儿呢!你想啊,屋面就像是房子的大帽子,得给它整得稳稳当当、舒舒服服的。
而找坡层呢,就是让雨水能顺顺利利地流走,别在屋面上积着,不然时间长了那可不得出问题呀!那怎么计算这个找坡层呢?其实就像是搭积木一样,得一块一块地去琢磨。
咱先得搞清楚屋面的面积有多大,这就好比你要知道你有多大的地儿可以用来摆弄那些积木。
然后呢,再看看坡度要求是多少,这就像是决定你要搭多高的积木塔。
比如说,屋面是个长方形,长是 10 米,宽是 8 米,坡度要求是 2%。
那咱就可以这么算呀,从长边开始,这一头到另一头的高差就是 10 米乘以 2%,等于 0.2 米。
这就像是积木塔一边比另一边高了 0.2 米。
接着呢,你就得考虑用啥材料来做找坡层了。
是用轻集料混凝土呢,还是用水泥砂浆呢?这就好比你搭积木,是用木头的还是塑料的呀。
每种材料的厚度和用量可都不一样哦。
咱就拿轻集料混凝土来说吧,一般厚度可能是几十毫米。
那你就得根据面积和厚度来算算需要多少立方的材料。
这就像是你得知道搭这个积木塔得用多少块积木一样。
你说这是不是挺有趣的?就好像在玩一个建筑小游戏一样。
而且啊,计算的时候可得仔细了,别马马虎虎的,不然到时候材料不够或者多了,那不就麻烦啦!再想想,如果计算错了,找坡没做好,下雨的时候水积在屋面上,那可不得渗到屋里去呀,那家里不就遭殃啦?这可不行,咱得把这个“帽子”戴好咯!总之呢,屋面找坡层的计算方法虽然听起来有点复杂,但只要咱一步一步来,认真对待,肯定能算得明明白白的。
咱可不能小瞧了这事儿,它关系到房子的质量和咱的生活呢!怎么样,现在是不是对屋面找坡层的计算方法有点感觉啦?哈哈!。

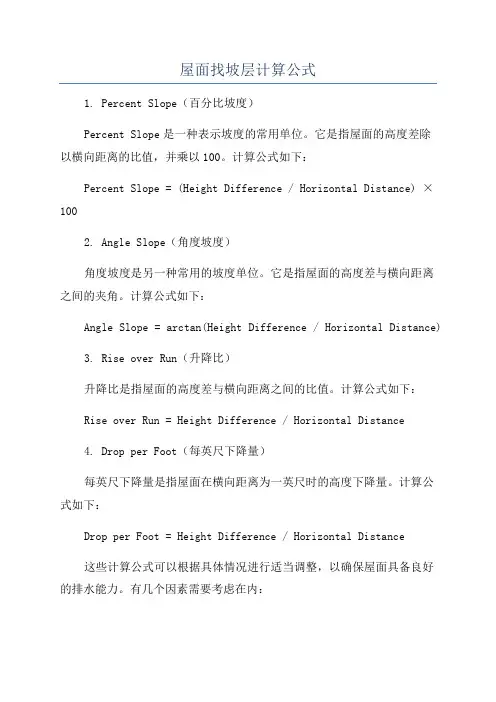

屋面找坡层计算公式1. Percent Slope(百分比坡度)Percent Slope是一种表示坡度的常用单位。
它是指屋面的高度差除以横向距离的比值,并乘以100。
计算公式如下:Percent Slope = (Height Difference / Horizontal Distance) × 1002. Angle Slope(角度坡度)角度坡度是另一种常用的坡度单位。
它是指屋面的高度差与横向距离之间的夹角。
计算公式如下:Angle Slope = arctan(Height Difference / Horizontal Distance)3. Rise over Run(升降比)升降比是指屋面的高度差与横向距离之间的比值。
计算公式如下:Rise over Run = Height Difference / Horizontal Distance4. Drop per Foot(每英尺下降量)每英尺下降量是指屋面在横向距离为一英尺时的高度下降量。
计算公式如下:Drop per Foot = Height Difference / Horizontal Distance这些计算公式可以根据具体情况进行适当调整,以确保屋面具备良好的排水能力。
有几个因素需要考虑在内:1.屋面材料的特点:不同类型的屋面材料有不同的最小坡度要求,这将直接影响坡层的设计。
2.降水量和排水速度:地区的降水量以及屋面的面积和设计将影响屋顶的排水速度。
较大的降水量和较快的排水速度可能需要更陡的坡度。
3.屋面结构和承重能力:屋面的结构和承重能力也是需要考虑的因素。
较重的屋面可能需要较陡的坡度来确保正常的排水和避免承重问题。
最后,需要指出的是,屋面找坡层计算公式只是一个起点,实际设计仍需要综合考虑各种因素,并采用适当的安全系数来确保屋面的排水效果。

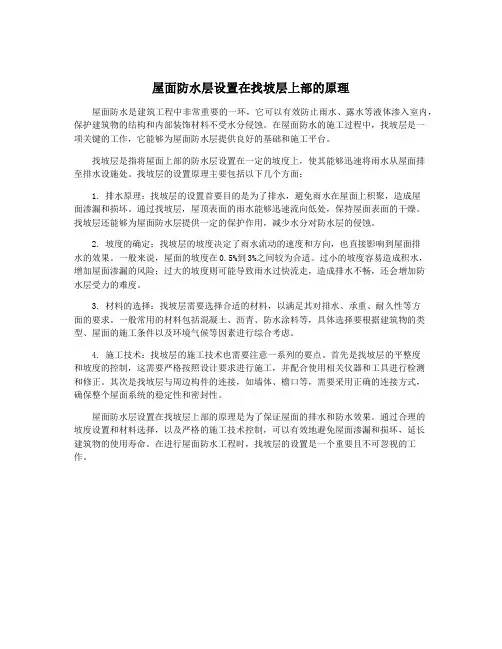

屋面防水层设置在找坡层上部的原理屋面防水是建筑工程中非常重要的一环,它可以有效防止雨水、露水等液体渗入室内,保护建筑物的结构和内部装饰材料不受水分侵蚀。
在屋面防水的施工过程中,找坡层是一项关键的工作,它能够为屋面防水层提供良好的基础和施工平台。
找坡层是指将屋面上部的防水层设置在一定的坡度上,使其能够迅速将雨水从屋面排至排水设施处。
找坡层的设置原理主要包括以下几个方面:1. 排水原理:找坡层的设置首要目的是为了排水,避免雨水在屋面上积聚,造成屋面渗漏和损坏。
通过找坡层,屋顶表面的雨水能够迅速流向低处,保持屋面表面的干燥。
找坡层还能够为屋面防水层提供一定的保护作用,减少水分对防水层的侵蚀。
2. 坡度的确定:找坡层的坡度决定了雨水流动的速度和方向,也直接影响到屋面排水的效果。
一般来说,屋面的坡度在0.5%到3%之间较为合适。
过小的坡度容易造成积水,增加屋面渗漏的风险;过大的坡度则可能导致雨水过快流走,造成排水不畅,还会增加防水层受力的难度。
3. 材料的选择:找坡层需要选择合适的材料,以满足其对排水、承重、耐久性等方面的要求。
一般常用的材料包括混凝土、沥青、防水涂料等,具体选择要根据建筑物的类型、屋面的施工条件以及环境气候等因素进行综合考虑。
4. 施工技术:找坡层的施工技术也需要注意一系列的要点。
首先是找坡层的平整度和坡度的控制,这需要严格按照设计要求进行施工,并配合使用相关仪器和工具进行检测和修正。
其次是找坡层与周边构件的连接,如墙体、檐口等,需要采用正确的连接方式,确保整个屋面系统的稳定性和密封性。
屋面防水层设置在找坡层上部的原理是为了保证屋面的排水和防水效果。
通过合理的坡度设置和材料选择,以及严格的施工技术控制,可以有效地避免屋面渗漏和损坏,延长建筑物的使用寿命。
在进行屋面防水工程时,找坡层的设置是一个重要且不可忽视的工作。

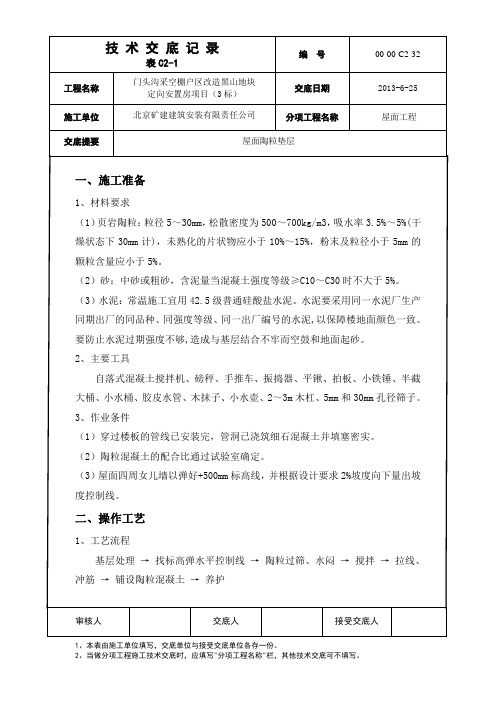

工程名称 门头沟采空棚户区改造黑山地块定向安置房项目(3标) 交底日期 2013-6-25施工单位北京矿建建筑安装有限责任公司分项工程名称 屋面工程交底提要屋面陶粒垫层审核人 交底人 接受交底人一、施工准备1、材料要求(1)页岩陶粒:粒径5~30mm ,松散密度为500~700kg/m3,吸水率3.5%~5%(干燥状态下30mm 计),未熟化的片状物应小于10%~15%,粉末及粒径小于5mm 的颗粒含量应小于5%。
(2)砂:中砂或粗砂,含泥量当混凝土强度等级≥C10~C30时不大于5%。
(3)水泥:常温施工宜用42.5级普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。
2、主要工具自落式混凝土搅拌机、磅秤、手推车、振捣器、平锹、拍板、小铁锤、半截大桶、小水桶、胶皮水管、木抹子、小水壶、2~3m 木杠、5mm 和30mm 孔径筛子。
3、作业条件(1)穿过楼板的管线已安装完,管洞已浇筑细石混凝土并填塞密实。
(2)陶粒混凝土的配合比通过试验室确定。
(3)屋面四周女儿墙以弹好+500mm 标高线,并根据设计要求2%坡度向下量出坡度控制线。
二、操作工艺1、工艺流程基层处理 → 找标高弹水平控制线 → 陶粒过筛、水闷 → 搅拌 → 拉线、冲筋 → 铺设陶粒混凝土 → 养护工程名称 门头沟采空棚户区改造黑山地块定向安置房项目(3标) 交底日期 2013-6-25施工单位北京矿建建筑安装有限责任公司分项工程名称 屋面工程交底提要屋面陶粒垫层审核人 交底人 接受交底人(1)基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
(2)找标高弹水平控制线:根据墙上的+500mm 水平标高线,往下量测出垫层标高,按设计要求的2%坡度找出最高点和最低点,拉线每隔两米抹出坡度墩,在墙上弹好控制线,以便控制表面标高。
屋面保温层、找坡层工程量计算屋面保温层、找坡层找坡厚度计算是找坡层工程量计算的关键,按定额计量规则,屋面保温、找坡层按保温、找坡层铺设范围、坡比,区别不同材料以立方米计算。
屋面部分,无女儿墙时,算至外墙皮,有女儿墙时算至女儿墙内侧。
如设有天沟时,保温屋应扣除天沟的水平面积,对于不规则(坡宽不一致,一般同一屋面一个坡度)屋面,应分区域计算不同坡宽的面积,再乘以相应区域坡面中间的平均厚度计算。
某坡宽相等的两坡屋面找坡采用保温隔热材料,找坡最薄为30mm,则其找坡层的平均厚度为:h-0.03=b∕2*ih=(b×i)∕2+0.03式中h为找坡层平均厚度(m);b为坡宽(m);i为坡度(%)。
上面公式不适合坡宽不等的屋面找坡计算。
设计上规定的找坡屋最薄处厚度30mm,不能理解为同一屋面中所有不同坡宽的找坡层在最薄处都是30mm厚,但其中必定有一个区域的找坡层最薄处的厚度为30mm,那就是坡宽最长的区域。
计算屋面找坡层厚度,一是所有区域找坡层的最高点,必须以屋脊分水线的高度为基准点;二是不同坡宽的各区域的坡度要相同。
几个不同坡宽同一坡度的找坡层截面,按坡宽的长短三序叠合在一起。
采用梯形比例公式可求得该坡面中心处高度即是坡面平均厚度。
坡宽短的区域平均厚度要依序大于坡度长的区域平均厚度。
坡宽短的找坡最薄处的厚度要依序大于坡宽长的找坡最薄处厚度,找坡层平均厚度公式为:hi=(b-bi/2)Xi+$,这里用$代表坡宽最大时最薄处最小厚度。
hi表示某坡面区域中心厚度,用梯形比例公式可求得。
用坡面宽*长*平均厚度=找坡工程量。
为说明问题,假定屋脊不在中间,与实际情况无关。
屋面中坡宽bl=7.8m,b2=5.7m,长度Ll=15m,坡度i=2%,计算找坡工程量。
找坡层平均厚度:1 区:hl=(7.8^7.8∕2)×0.02+0.03=0.108m2 区:h2=(7.8—5.7/2)×0.02十0.03=0.129m找坡工程量:1区:7.8×15×0.108=12.64r∩32区:5.7×15×O.129=13.35r∩3找坡工程量合计:25.99m3o。
屋面找坡层施工方案屋面找坡层是指在屋面防水层上,为了增加排水能力和防止水滞留,需要施工一层坡度适宜的斜面。
下面是一个关于屋面找坡层施工方案的700字描述:一、施工前的准备工作1. 确认施工的屋面类型和面积,计算出需要施工的坡度和斜度。
2. 检查屋面防水层的状况,如有需要,修复和清理屋面防水层,确保其完好无损。
3. 清除屋面上的杂物和尘土,保持屋面干净整洁。
二、施工材料和工具的准备1. 购买所需的坡层材料,如水泥、混凝土、沙子等。
2. 准备施工工具,如镐、平整板、水平仪等。
三、施工步骤1. 在屋面上标出施工范围和坡层的边界线。
2. 开始挖掘屋面上的坡层区域,根据设计要求,挖掘出坡层的倾斜度和坡度。
3. 挖掘完成后,将坡层区域的土壤进行平整,确保坡层施工的基础平坦牢固。
4. 在坡层区域上铺设防水隔离膜,以防止水渗透到屋面下方。
5. 制作水泥砂浆,将其倒在坡层区域上,使用平整板将水泥砂浆与屋面防水层进行结合。
确保水泥砂浆均匀分布,并且与防水层紧密粘合。
6. 在坡层上进行养护,保持水泥砂浆在适宜的湿度下干燥固化。
7. 完成坡层的养护后,检查坡层的施工质量和施工效果,如有需要,进行修整和润饰工作。
四、安全措施1. 施工人员应佩戴好安全帽和防护服,避免发生意外事故。
2. 施工时应遵守相关的施工规范和操作规程,确保施工质量和施工安全。
3. 施工现场应设置警示标志,确保工作区域的安全。
通过以上的施工方案,可以实现屋面找坡层的施工需求。
坡层的施工可以提高屋面的排水能力,减少水滞留,保护屋面防水层的完整性和使用寿命。
同时,在施工过程中,要注意施工材料和工具的选择和搭配,保持施工现场的整洁和安全,确保坡层施工质量和施工效果。
屋面找坡层施工方案1. 引言屋面找坡层是指在屋面上进行施工,通过找准坡度,保证屋面排水系统正常运行。
屋面找坡层施工方案是指在屋面施工过程中,制定一套科学合理的方法和步骤,以保证施工质量和安全,并提高施工效率。
2. 施工前的准备工作2.1 屋面材料准备在屋面找坡层施工前,需要准备以下材料:•找准坡层用的砂浆•找平屋面用的水泥砂浆•防水涂料•防水卷材•找坡规则•施工工具:抹子、刷子、铁锨等。
2.2 施工现场准备在施工现场,需要做好以下准备工作:•清理屋面,确保屋面平整干净。
•安全防护措施,如设置围栏和警示标志,保证施工安全。
2.3 施工方案制定根据屋面的具体情况和要求,制定屋面找坡层的施工方案,包括施工步骤、使用材料和施工工艺等内容。
3. 施工步骤3.1 预处理•清理屋面,将屋面上的杂物和灰尘清理干净,确保屋面平整。
•检查屋面结构,确保屋面承重能力满足施工要求。
3.2 刷涂防水涂料•在屋面上刷涂一层防水涂料,用刷子均匀刷涂,并确保涂料的厚度均匀。
3.3 敷设防水卷材•将防水卷材按照设计要求敷设在屋面上,注意保持卷材的平整和重叠度。
3.4 找坡施工•根据设计图纸或要求,使用找坡规则测量找准坡度。
•使用找准坡层用的砂浆,按照要求将砂浆均匀涂抹在屋面上,并利用找坡规则进行整平。
•施工过程中,要保证找准坡层的坡度和平整度。
3.5 找平屋面•在找坡层施工完成后,使用找平屋面用的水泥砂浆进行找平,填补不平的部分。
3.6 完工处理•检查施工质量,修补不平整的部分。
•清理施工现场,清理杂物和砂浆残渣。
•进行验收工作,确保施工符合要求。
4. 施工注意事项•在施工前,要仔细检查屋面结构,确保屋面的承重能力满足施工要求。
•施工过程中要注意安全,必要时设置警示标志和围栏。
•使用砂浆和水泥砂浆时,要确保材料的质量和配比。
•播种防水卷材时,要注意重叠部分的处理,确保防水效果。
•在施工过程中,要按照设计要求和施工方案进行施工,确保施工质量。

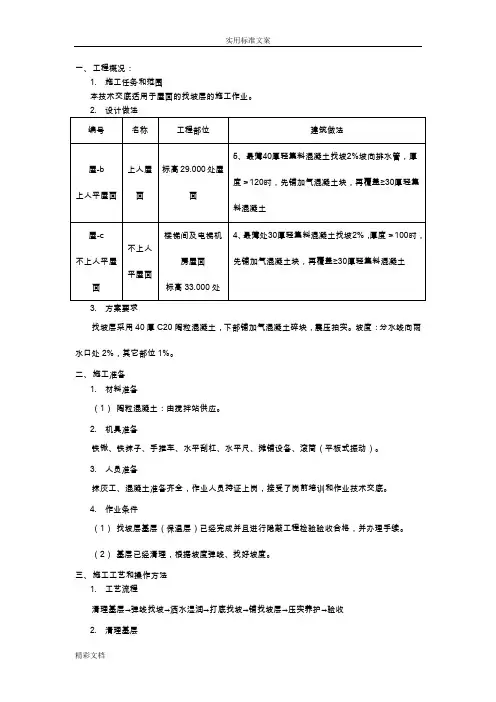

一、工程概况:1.施工任务和范围本技术交底适用于屋面的找坡层的施工作业。
3.方案要求找坡层采用40厚C20陶粒混凝土,下部铺加气混凝土碎块,震压拍实。
坡度:分水线向雨水口处2%,其它部位1%。
二、施工准备1.材料准备(1)陶粒混凝土:由搅拌站供应。
2.机具准备铁锹、铁抹子、手推车、水平刮杠、水平尺、摊铺设备、滚筒(平板式振动)。
3.人员准备抹灰工、混凝土准备齐全,作业人员持证上岗,接受了岗前培训和作业技术交底。
4.作业条件(1)找坡层基层(保温层)已经完成并且进行隐蔽工程检验验收合格,并办理手续。
(2)基层已经清理,根据坡度弹线、找好坡度。
三、施工工艺和操作方法1.工艺流程清理基层→弹线找坡→洒水湿润→打底找坡→铺找坡层→压实养护→验收2.清理基层先将基层表面上的松散杂物清扫干净,先将板底垫实找平,不易堵塞的立缝、边角破损处,宜用同类保温板块的碎末填实填平。
3.洒水湿润在找坡层之前,应提前一天对基层适当洒水湿润,但不能用水浇透,宜适当掌握,不得出现明水或水渍,以达到找坡层与基层能牢固结合为度。
4.弹线找坡按照设计坡度2%及图纸上标明的流水方向找出屋面的坡度走向,并弹出坡度控制线,最低处为40厚。
抹灰饼和标筋:根据四周墙上弹的面层标高水平线,确定面层厚度,然后拉水平线开始抹灰饼,冲筋的间距为1.5m,在灰饼上面安装木杆作为标筋,木杆上表面即为找坡层面层标高,将木杆拉线进行找平,保证找坡层面层平整度。
根据弹好的坡度控制线在基层上用水泥砂浆抹成60mm*60mm间距2m的坡度墩。
具体做法为:现场实测选定一个距离最远的2%坡度,按要求拉线找出最低点、最高点,设立找坡墩,以此为准再向其他方向找坡。
找坡层要留分隔缝,分隔缝兼作排汽,宽度40mm,采用木方留缝。
与平面构件交接处如女儿墙、厨卫间排汽道等构件根部设置分隔缝,分隔缝间距不大于6m。
混凝土浇筑24小时后,将留分隔缝木方起出。
起出时要仔细操作,不要将周边混凝土破坏。
